人防门门扇如何安装 (人防门框安装后多久才能安装门扇)

一、门框

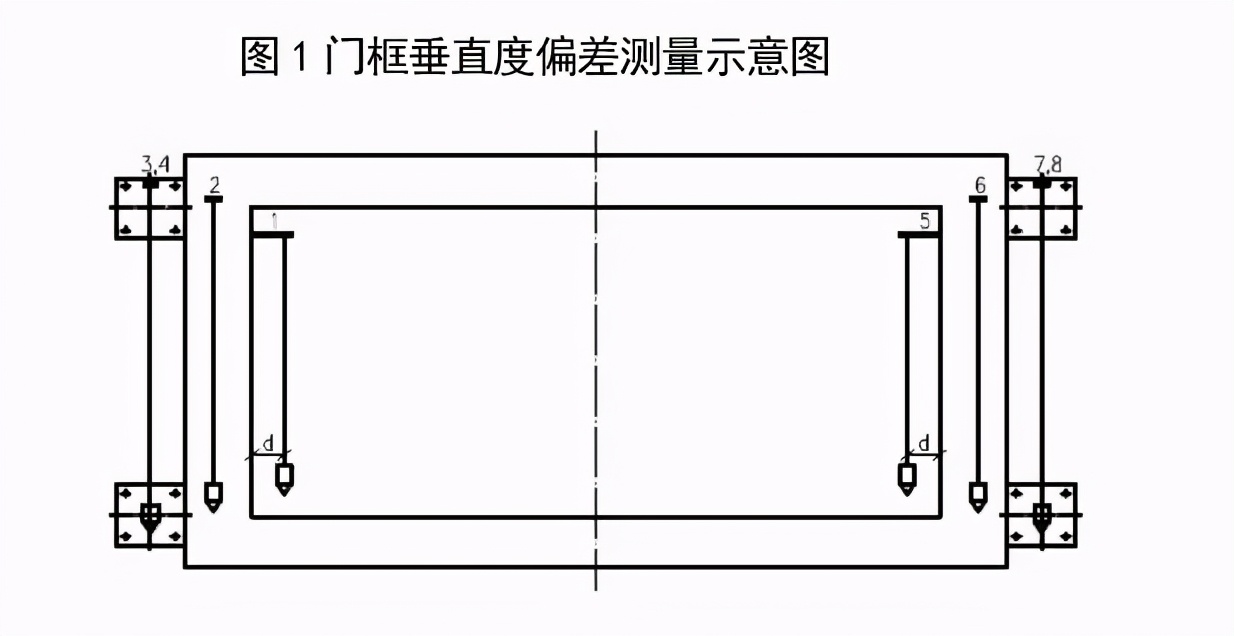

人防门框安装固定完成后,应按图1所示用磁力线坠和直尺检查垂直度,并形成垂直度测量记录。

人防门扇安装,什么样的人防门框需要提前安装

说明:

测点1一一测量左门框左右方向垂直度;

测点2一一测量左门框前后方向垂直度;

测点3一一测量左门框铰页座板中心线垂直度;

测点4一一测量左门框铰页座板前后方向垂直度;

测点5一一测量右门框左右方向垂直度;

测点6一一测量右门框前后方向垂直度;

测点7一一测量右门框铰页座板中心线垂直度;

测点8一一测量右门框铰页座板前后方向垂直度;

d一一垂直度实测值。

点此加入微信工程群

人防门扇安装,什么样的人防门框需要提前安装

人防门框安装固定完成后,应按要求进行立框隐蔽检查验收。

检查验收内容包括:

(1)防门框的类别、规格、型号,安装轴线、位置、标高、安装方向和开启方向应正确;

(2)人防门框锚固钩应按设计角度、长度伸入结构钢筋内:

(3)人防门框铰页座板无变形,其锚固钩完整,焊缝质量符合要求;

(4)人防门框的钢支撑体系固定牢靠:

(5)人防门框接地符合要求;

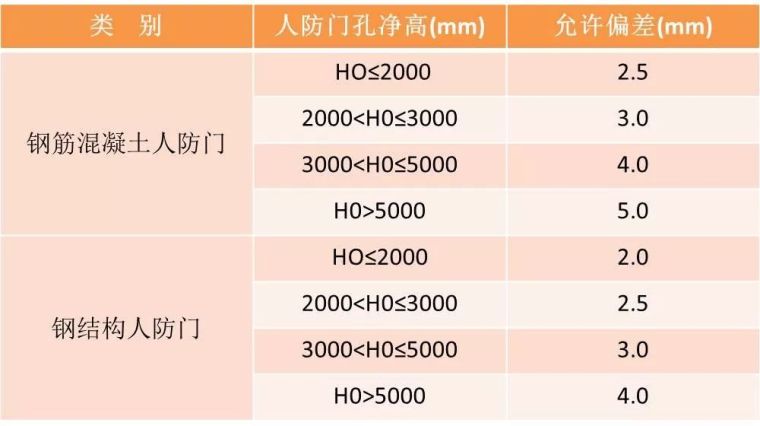

(6)人防门框垂直度应符合表1要求。

人防门扇安装,什么样的人防门框需要提前安装

人防门扇安装,什么样的人防门框需要提前安装

二、安装门扇

在门扇安装完毕,测量门扇与门框的贴合间隙时,经常会产生数值偏大的现象,先别急,要认真查找原因,再采取相应补救措施。可能是以下原因造成的:

(1)可能是测量的方法不对,测量时楔形塞尺有没有均匀的沿贴合面测量,选取的测量位置是否符合规范要求等。

(2)门框、门扇在生产加工时贴合面面度等出现较大偏差,后续没有进行校正,导致产品出厂不合格。(3)门框、门扇在运输或吊装装过程中发生变形导致门框、门扇表面不平整局部间隙偏大。(4)安装后门框支撑偏移或被移除导致支撑不稳固或混凝土浇筑时导致门框倾斜导致门框垂直度偏差过大。(5)门扇未完全锁紧导致间隙偏大。(6)门框、门扇的嵌压胶条不合格,压缩反力过大,导致门扇不能锁紧。
