狂狼是一种态度,但是没办法人总要努力工作,不然怎么养家糊口啊!所以说我只能坐着火车哐啷、哐啷着来到了大别山腹地!
一个位于三省交界、大别山深处、革命老区的工程,全国人大帮扶金寨“5+1”项目,总投资75亿元,她就是安徽金寨抽水蓄能电站。我有幸参与了上下水库的钢筋混凝土面板堆石坝工程。现在介绍一下她:

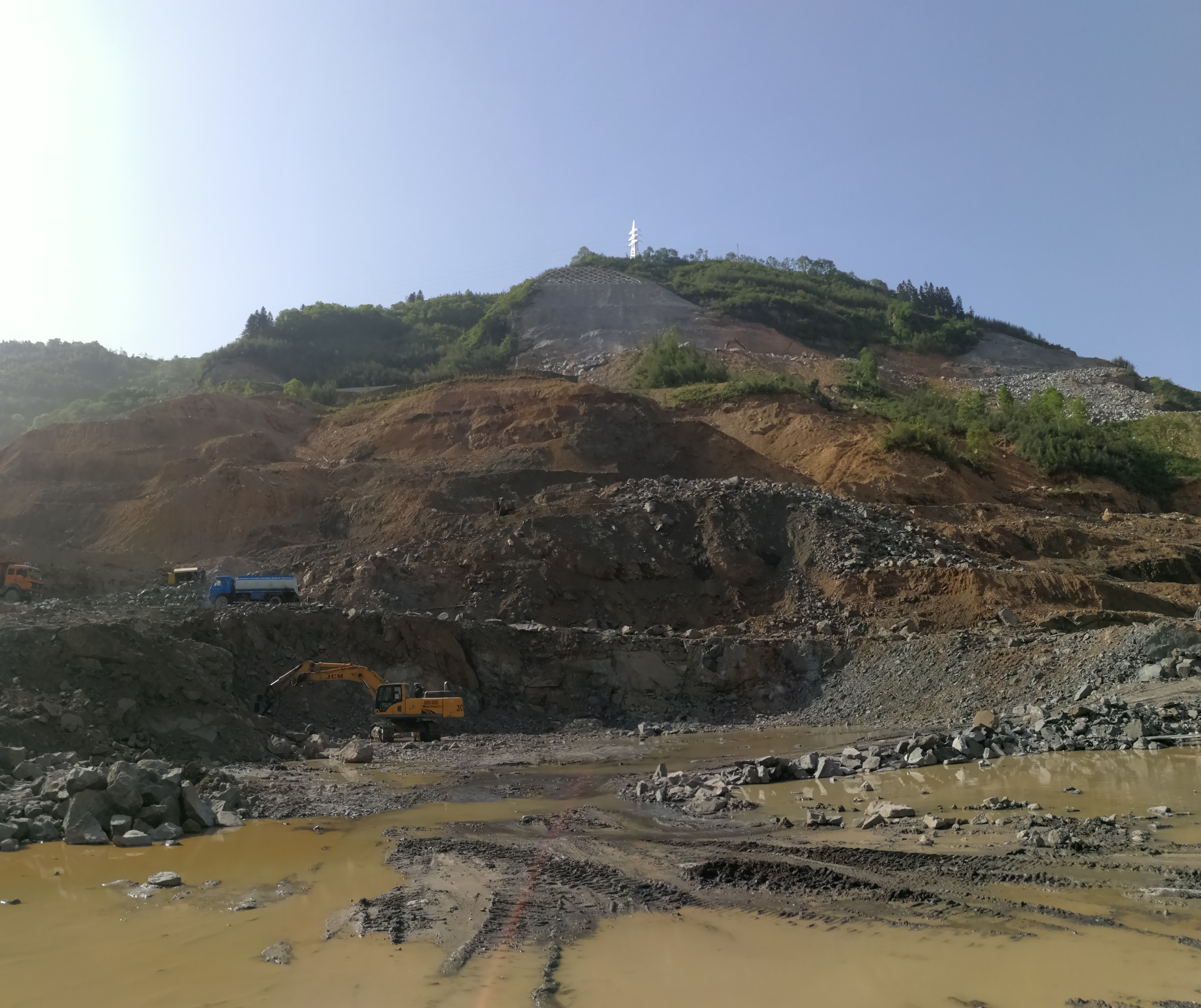

2018年4月中旬我们的大坝基础开挖还如火如荼啊

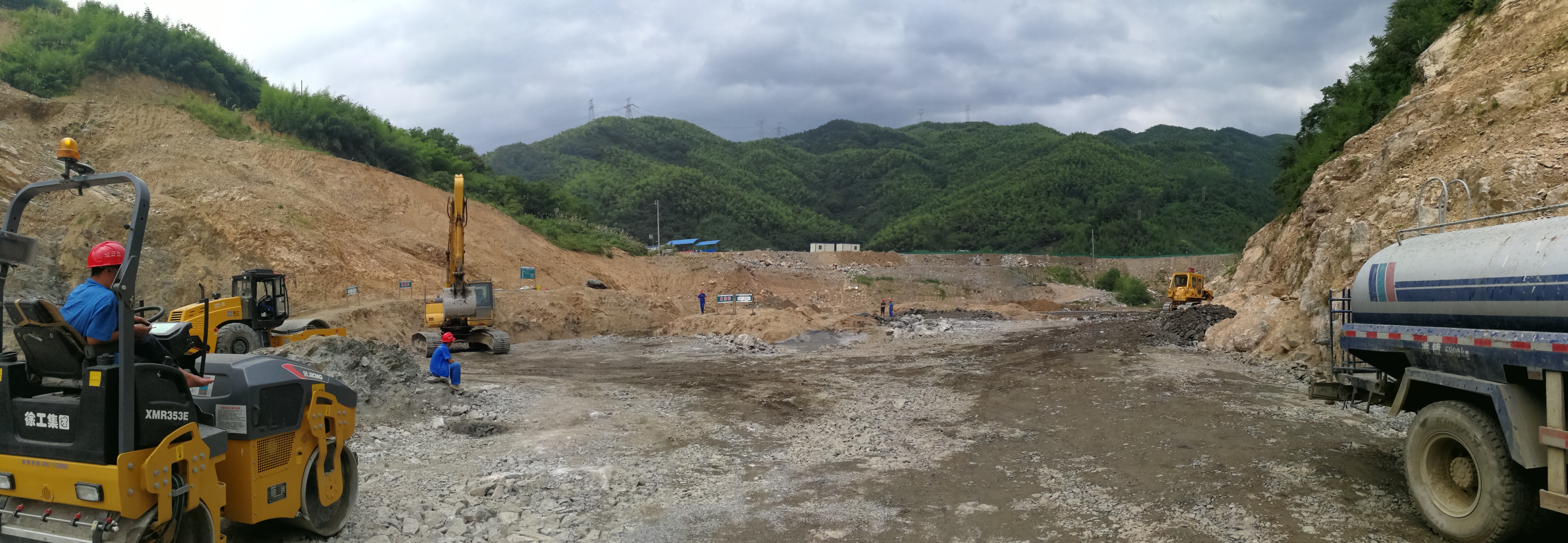

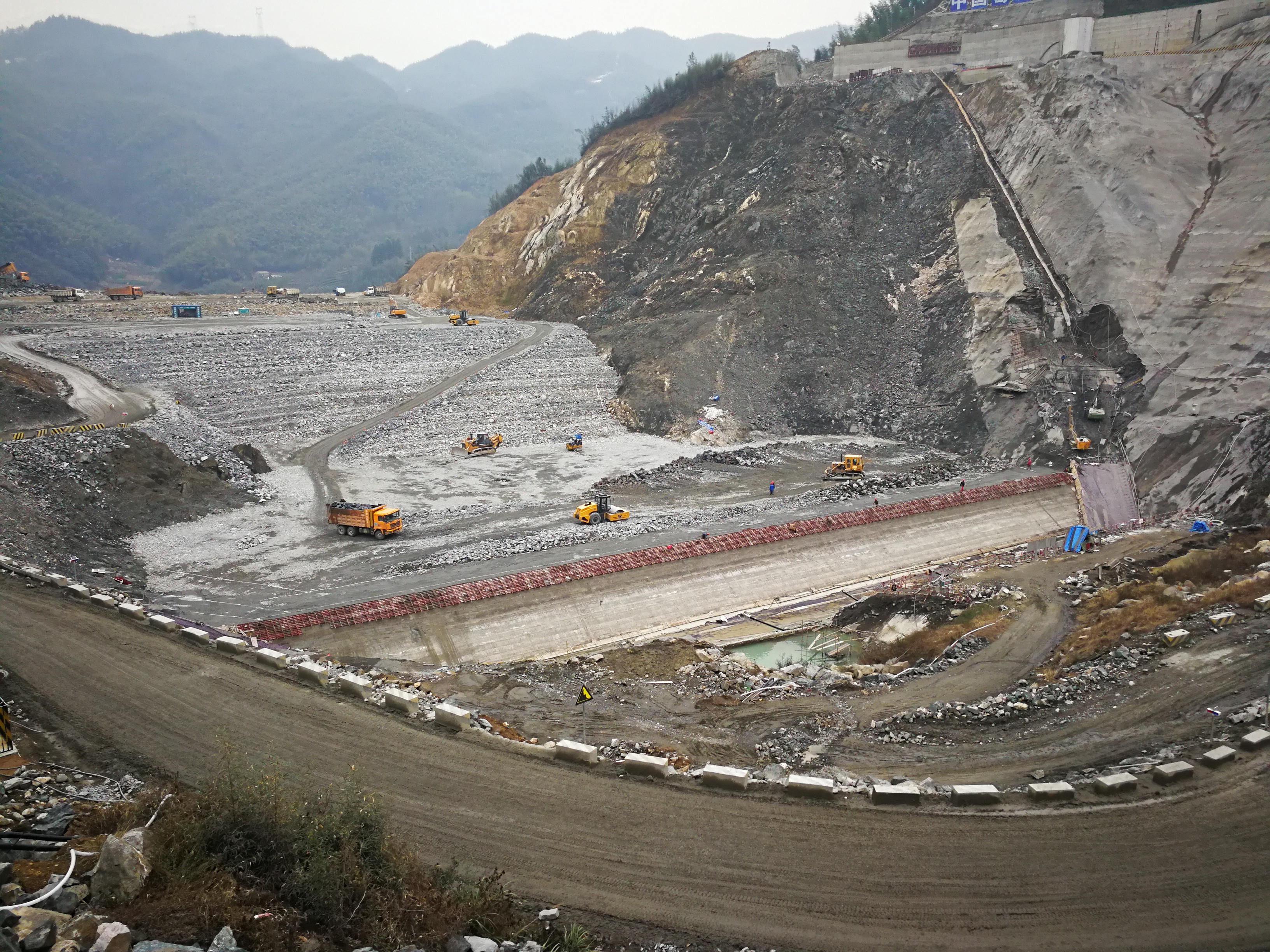

这是2018年4月的右岸趾板

2个月后,2018年6月底大坝开始填筑了

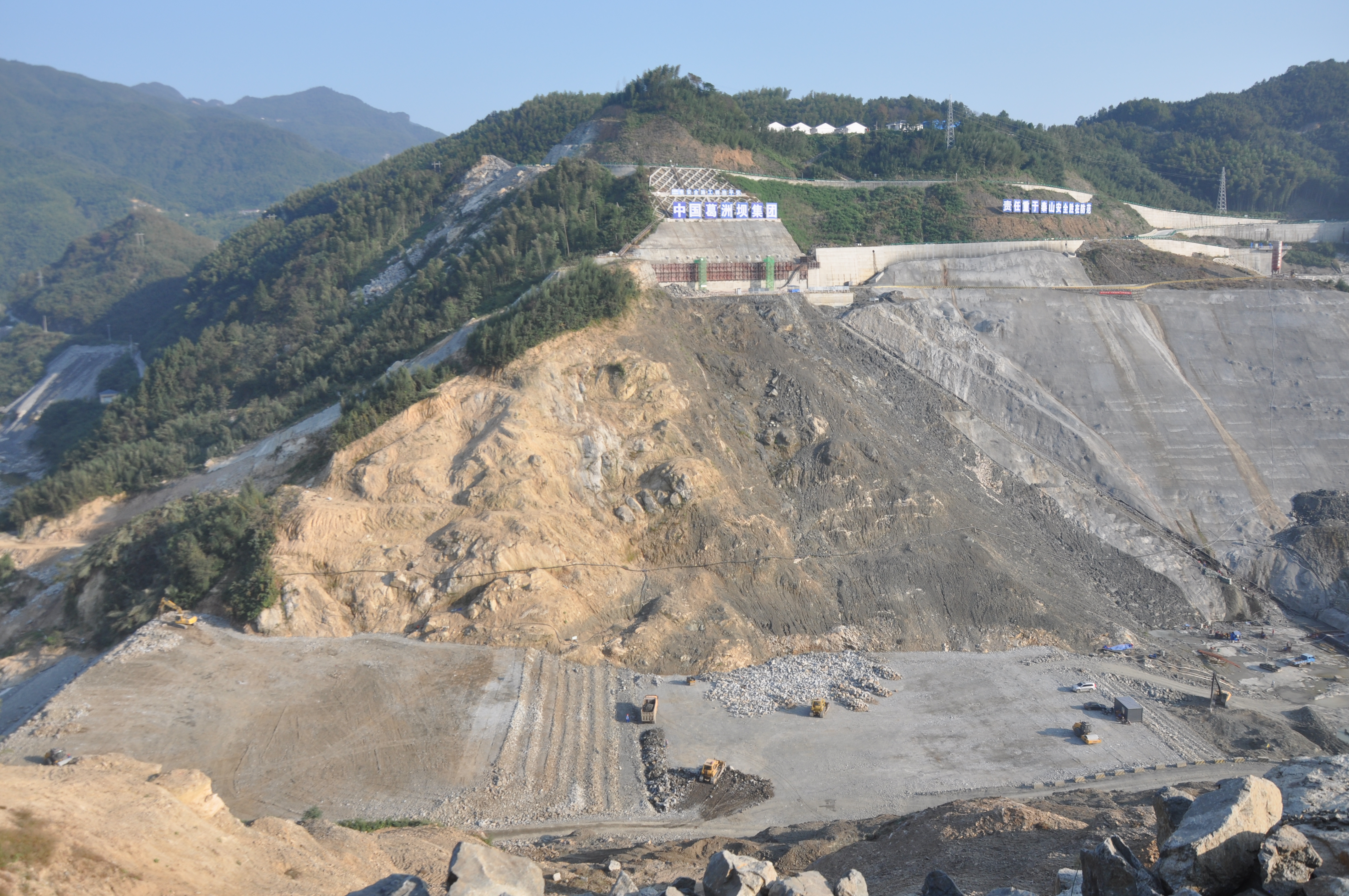

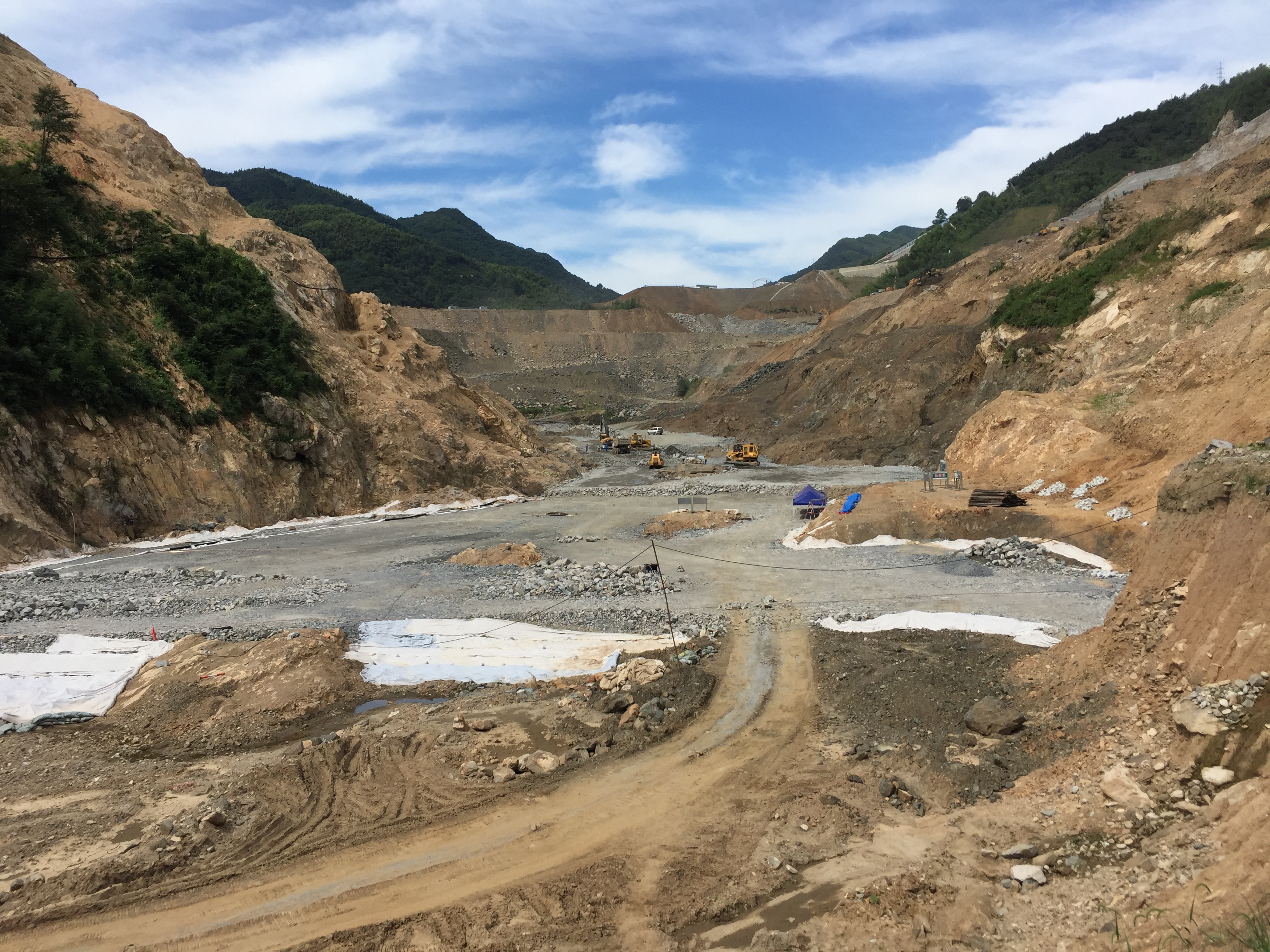

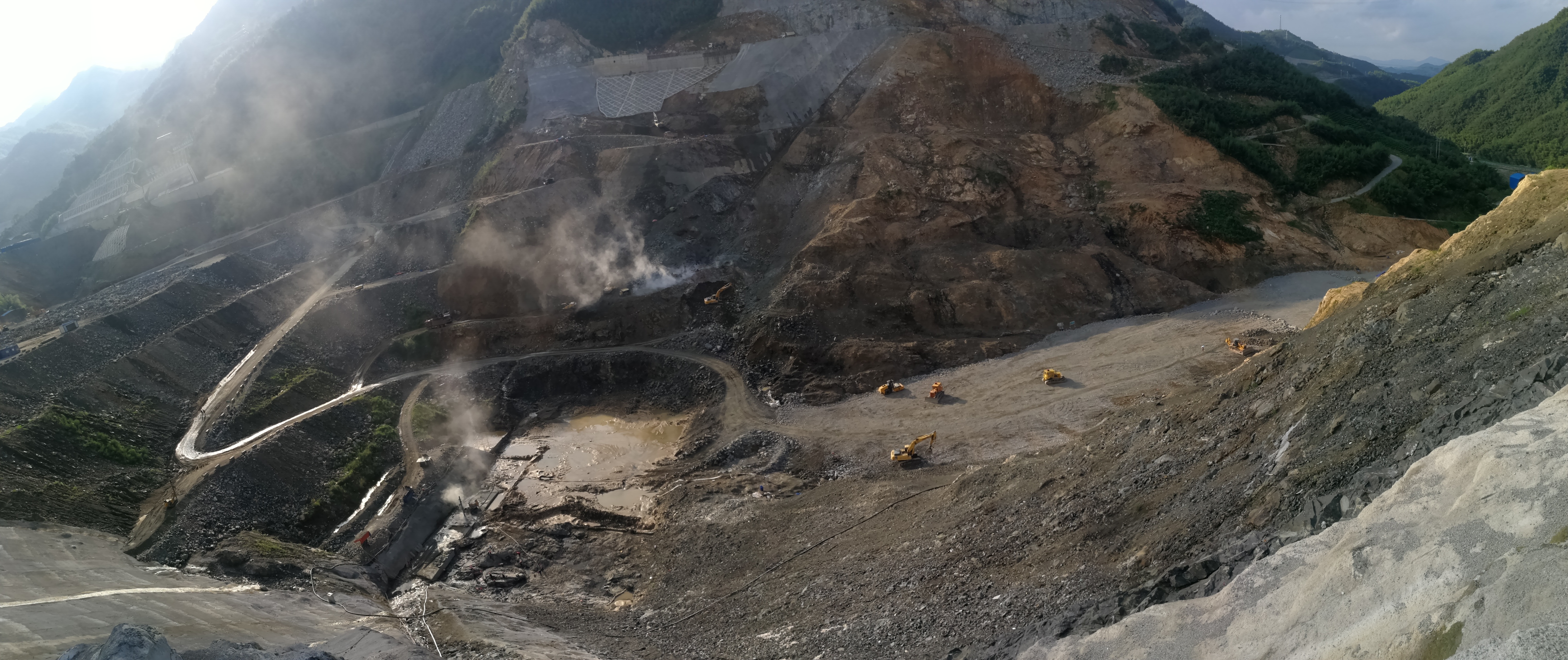

看看这就是堆石坝的坝基

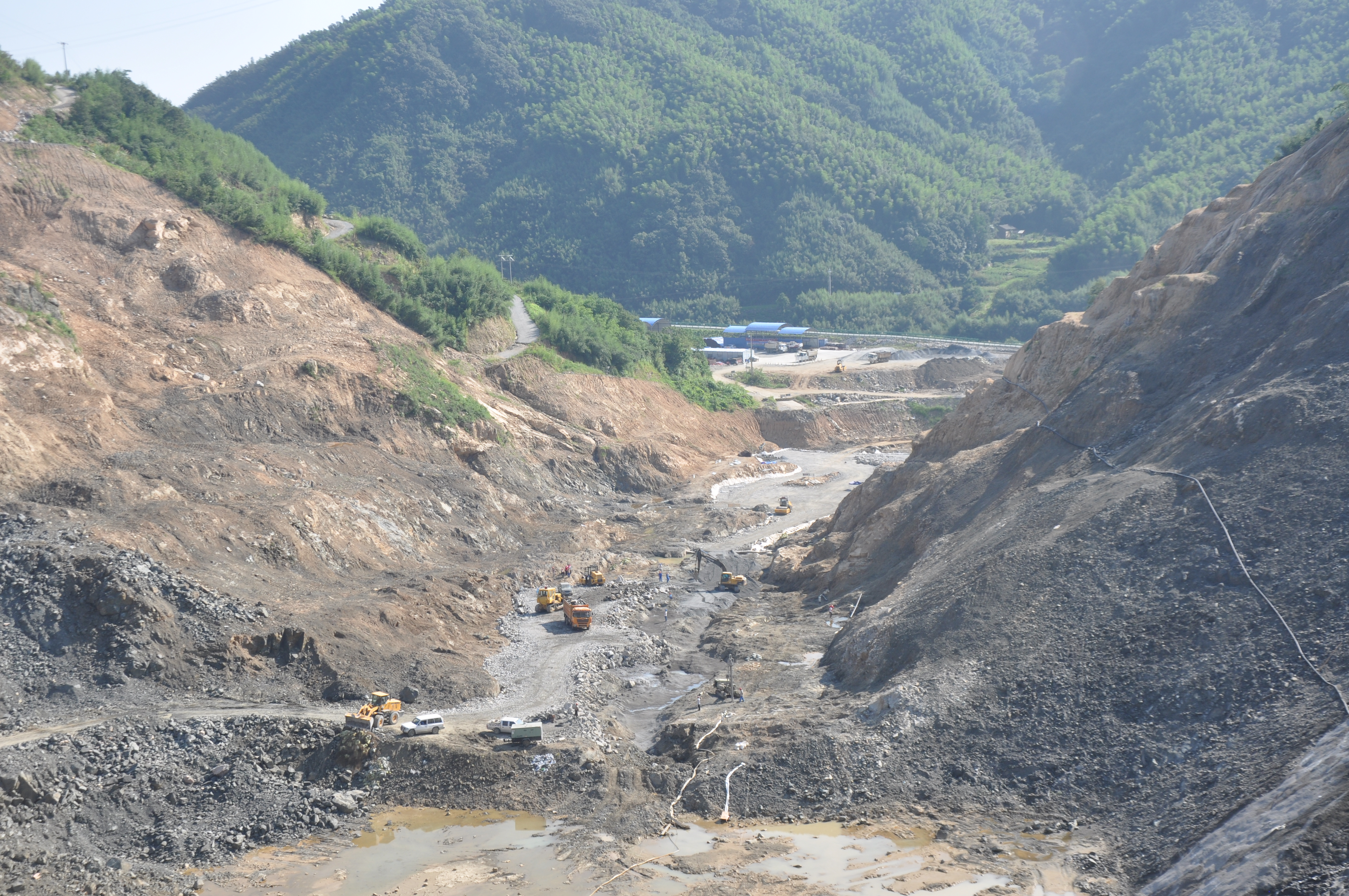

刚开始填筑场面不大

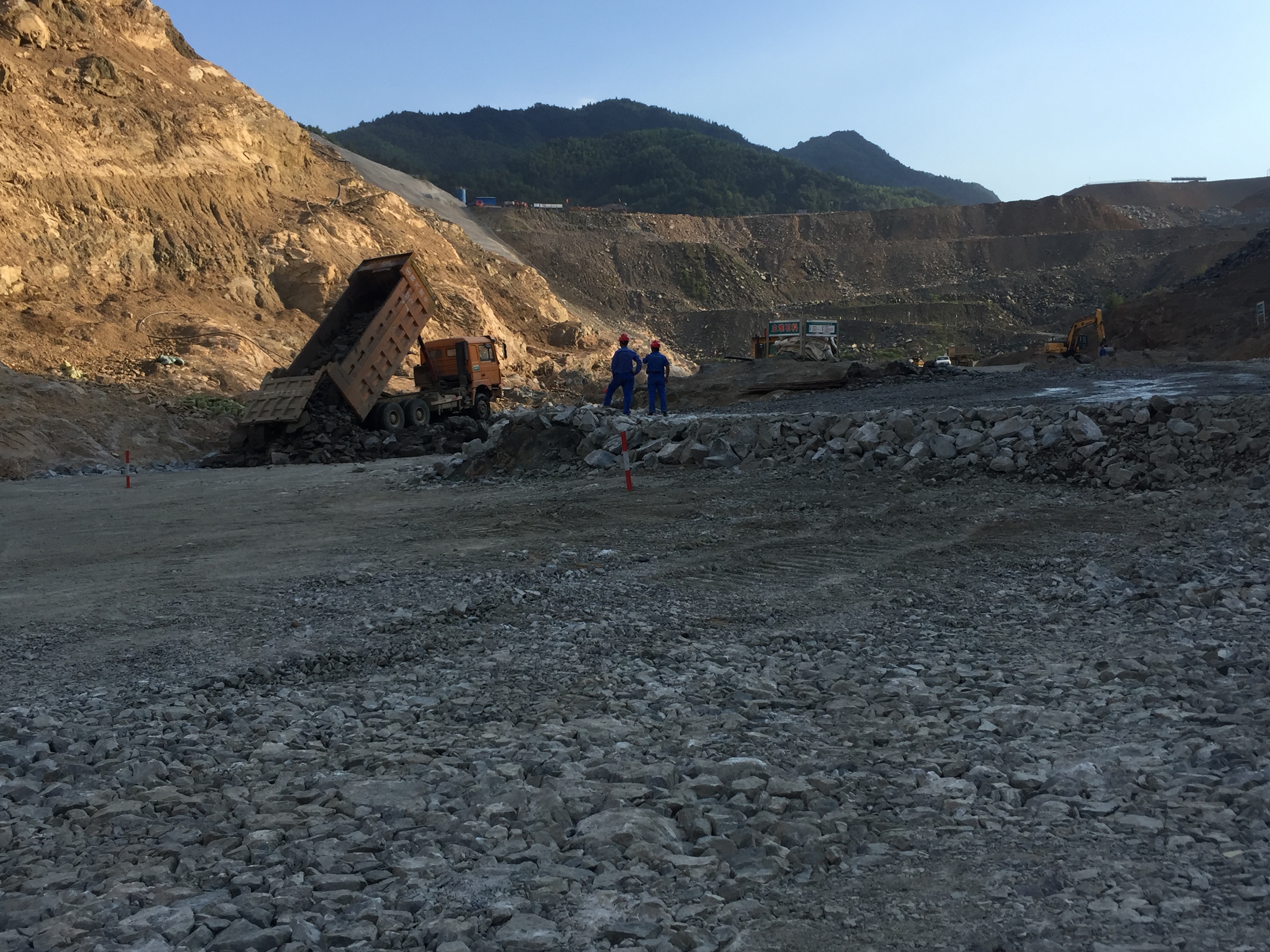

这是自卸汽车卸料

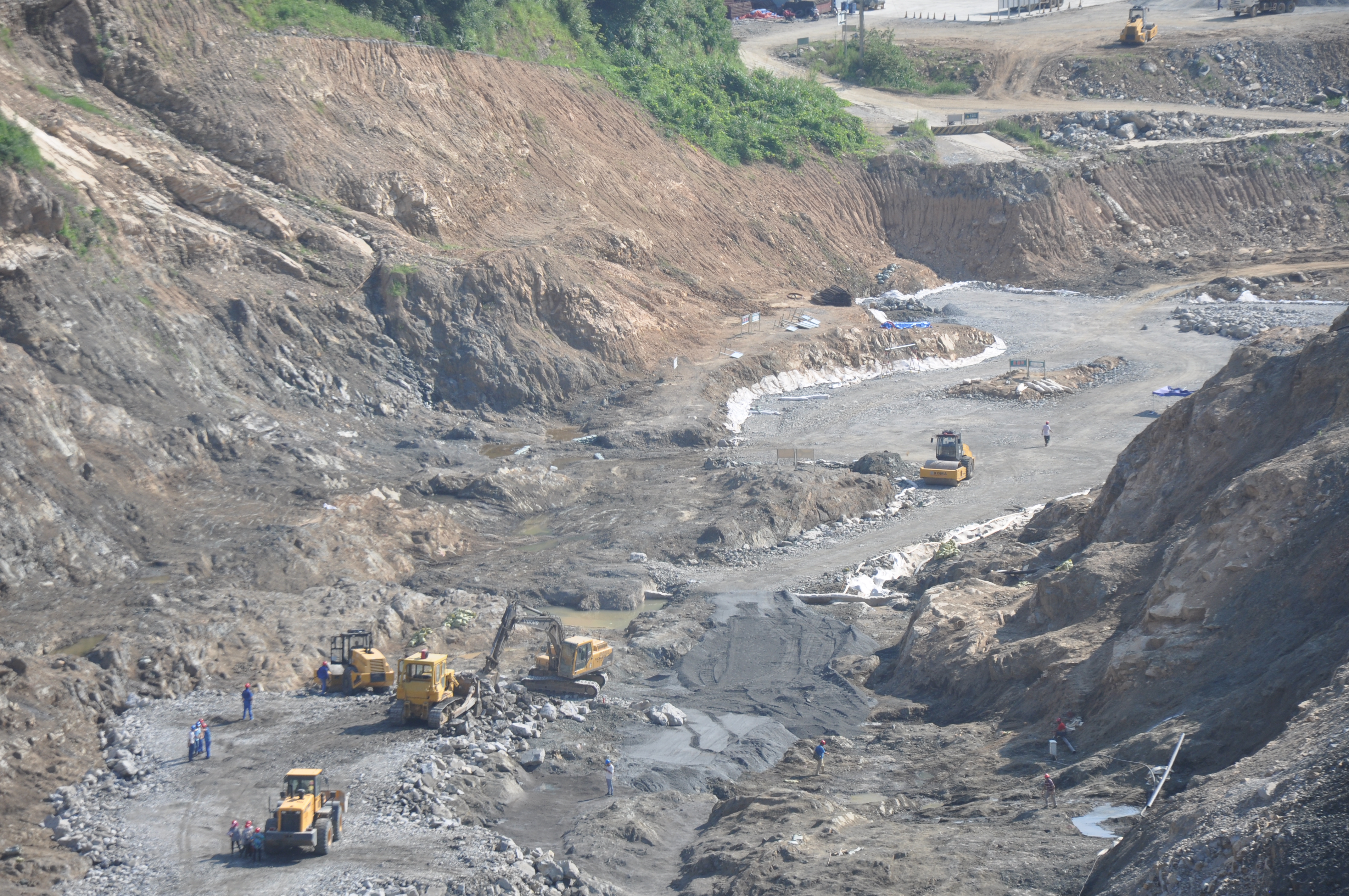

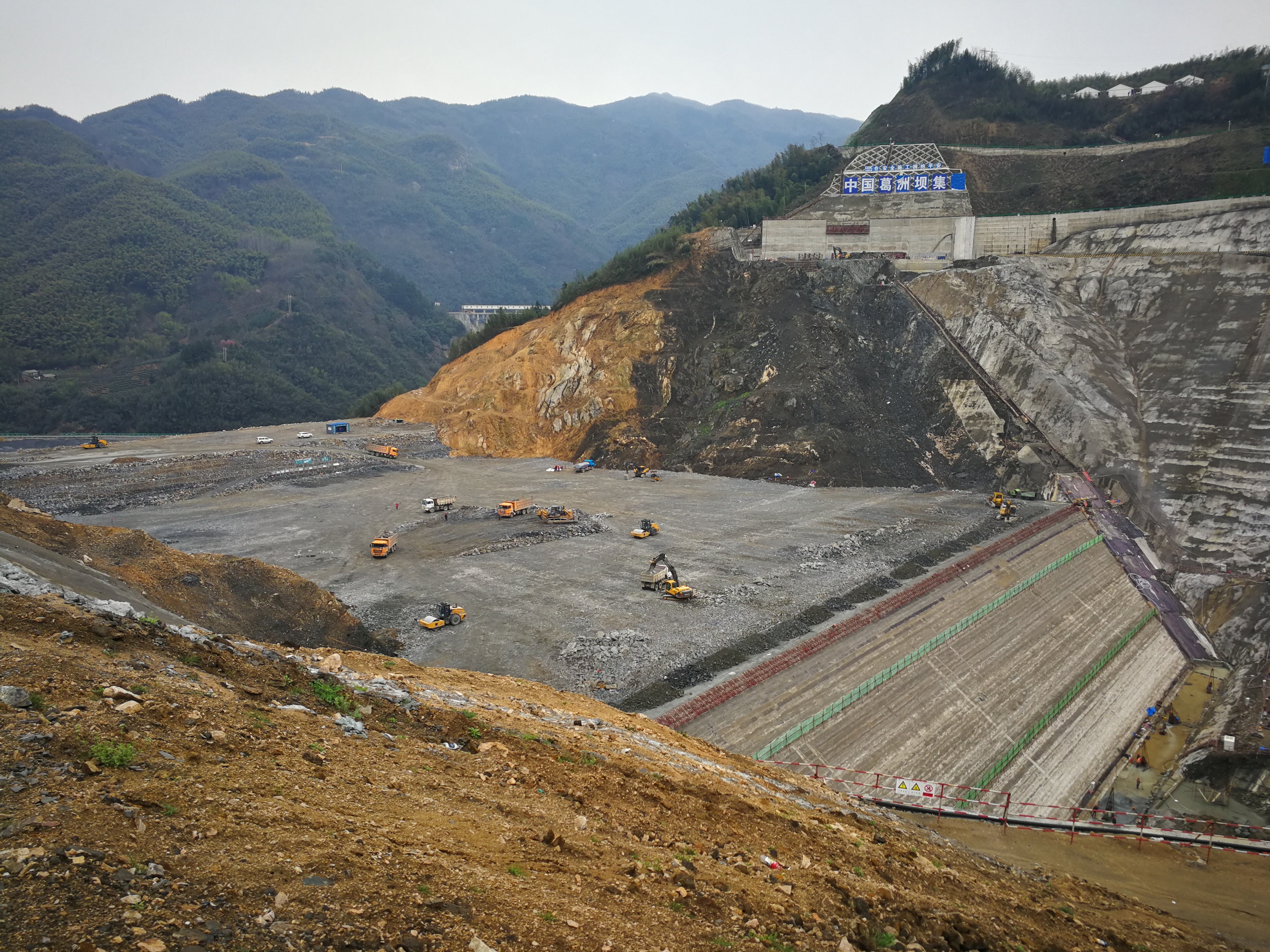

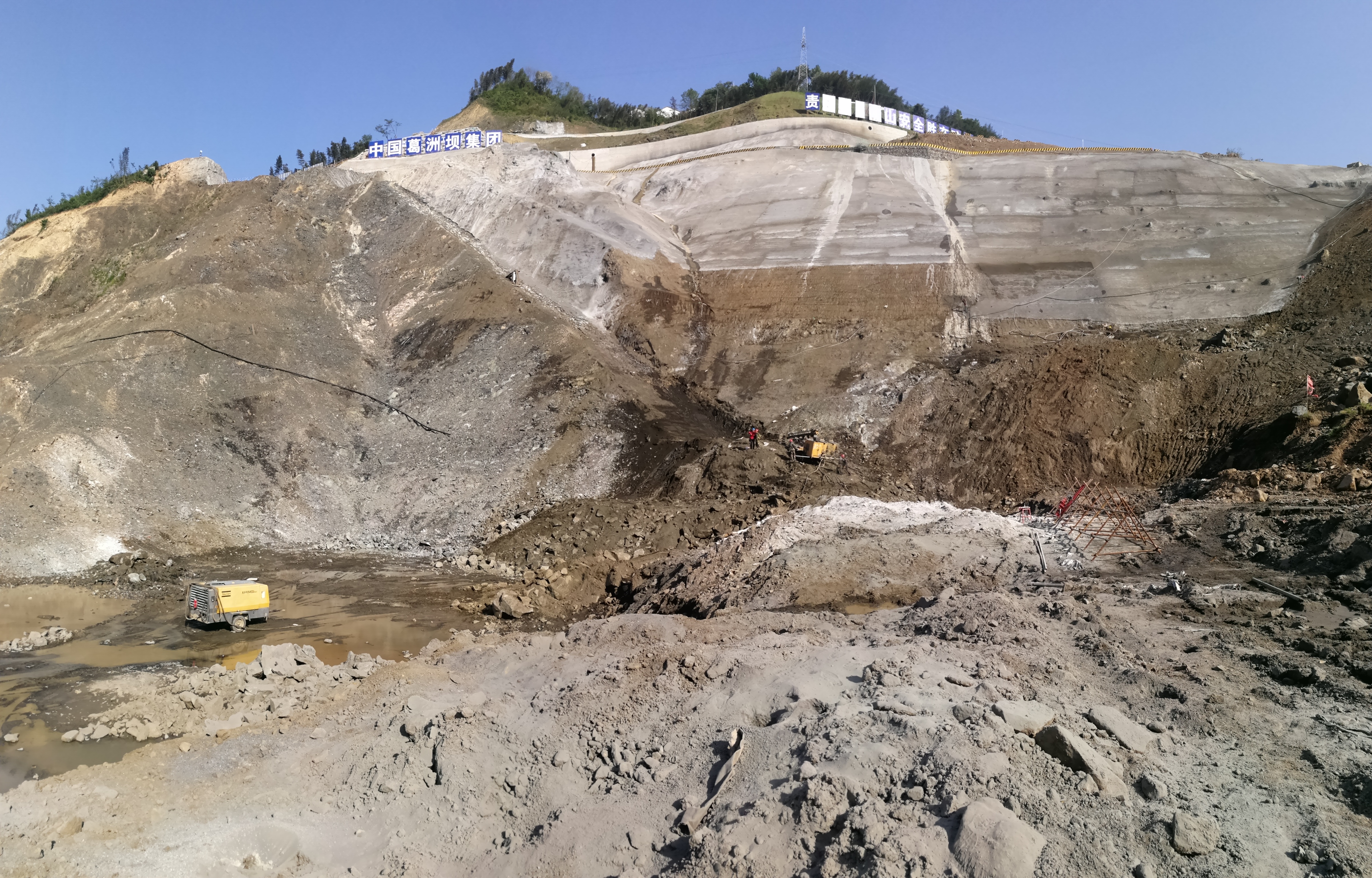

2个月过去了,大坝最深的位置终于填了起来

填筑大坝并非简单的堆石头就行了,还要用大吨位的振动碾进行碾压,只有碾压密实了大坝才安全

我和总监理工程师在沟通。戴红帽子、中间那个人就是我啦

大坝填筑了3个月了。

大坝填筑了4个月了。

大坝下游是干砌石护坡

填筑了5个月了。

上坝道路布置很关键,我们的道路都布置在左岸,而且都要跨过趾板。

大坝上游面我们采用的是翻模固坡技术。

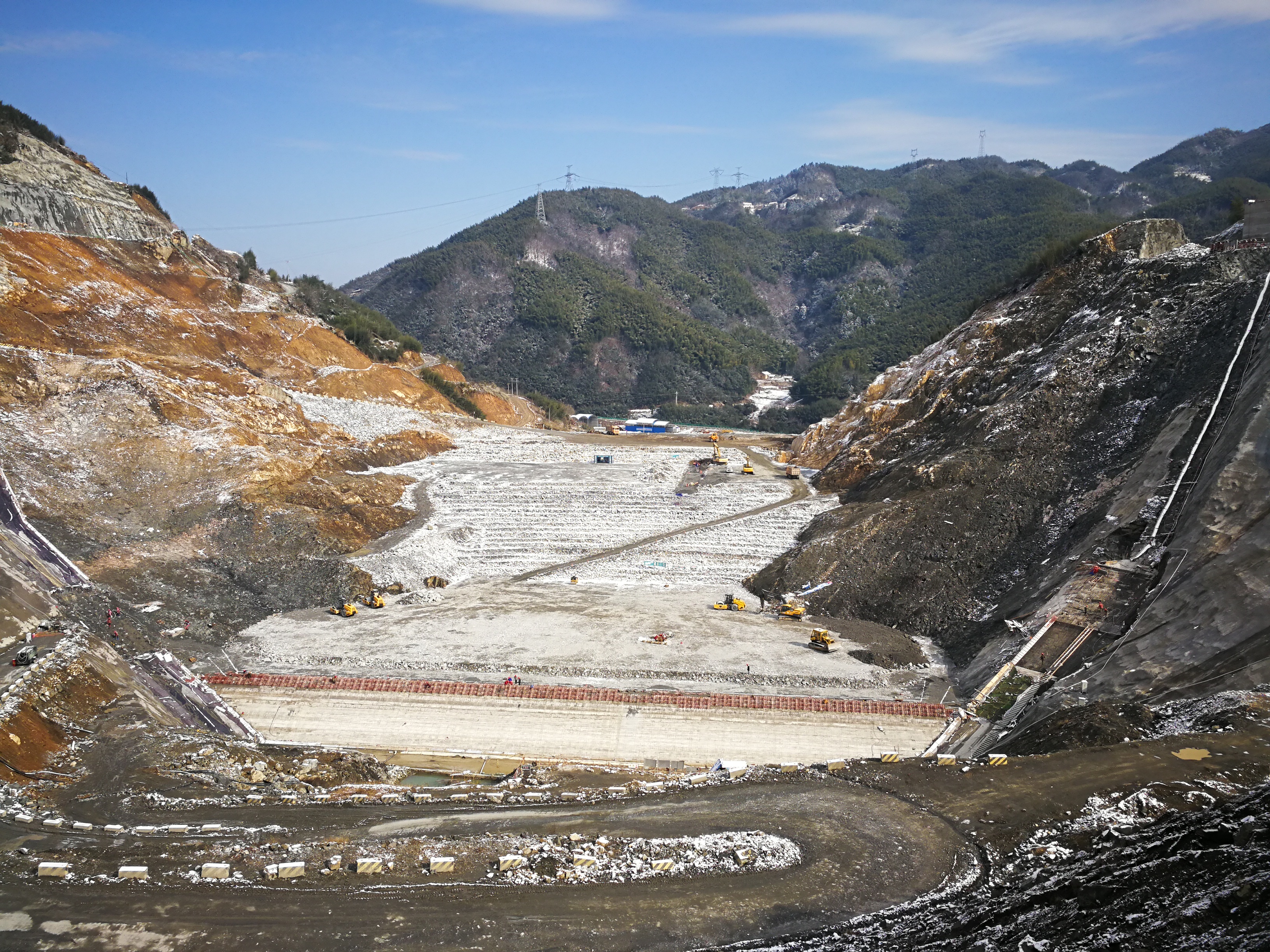

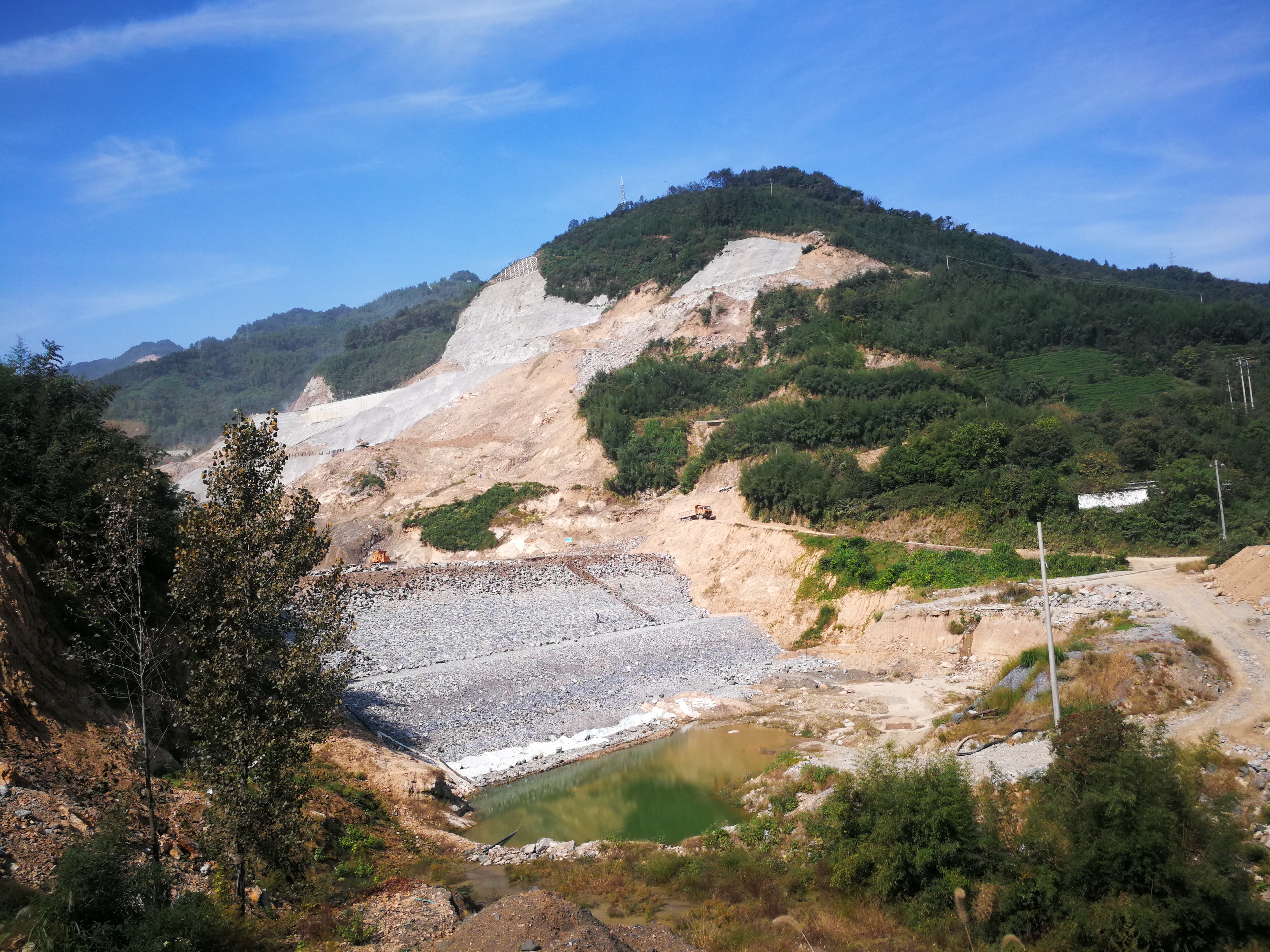

2018年终大坝形象

天很蓝

蓝天白云大坝

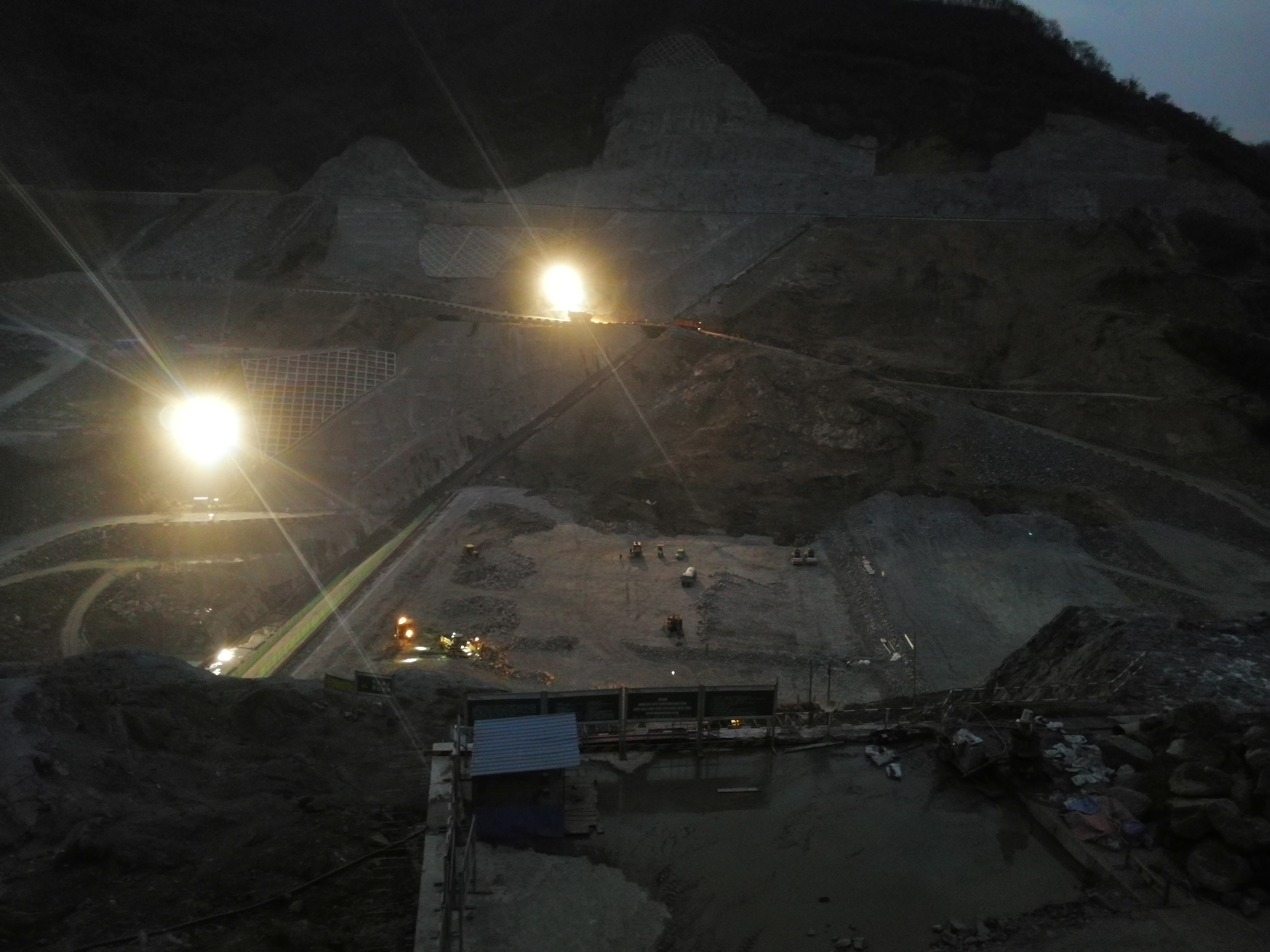

大坝填筑夜间也是要施工的。我们在两岸布置了足球场用的照明灯,很亮的。

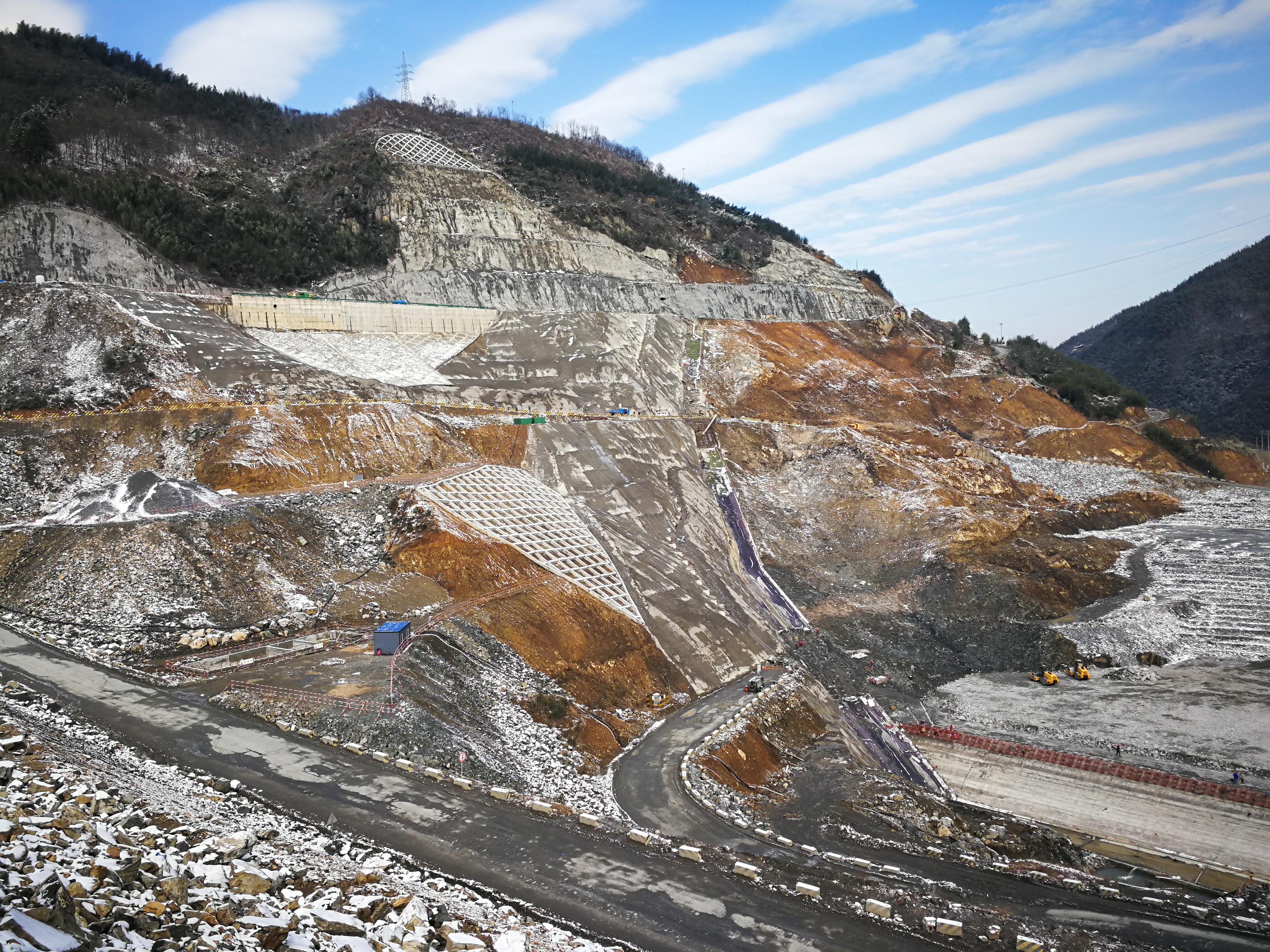

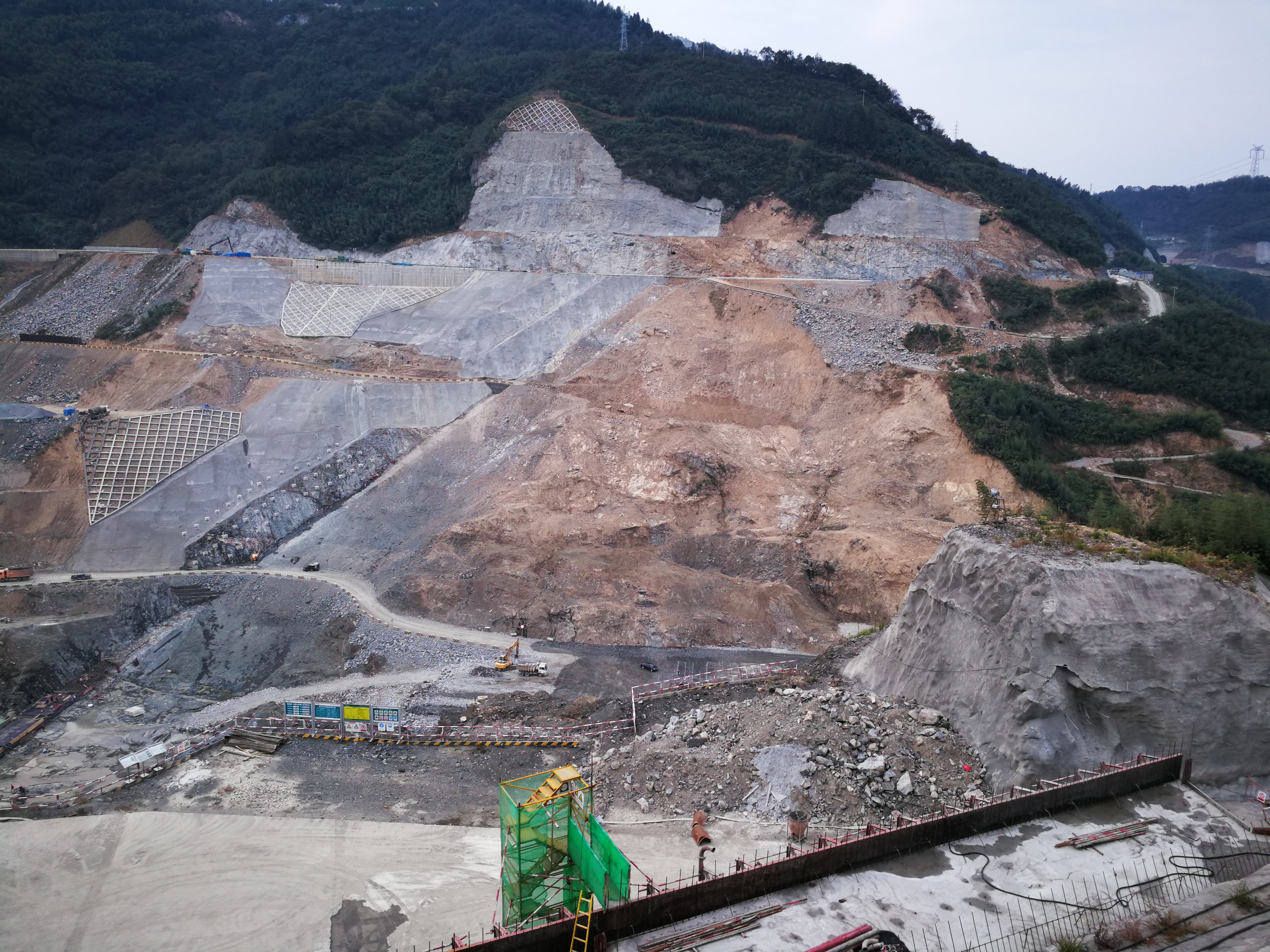

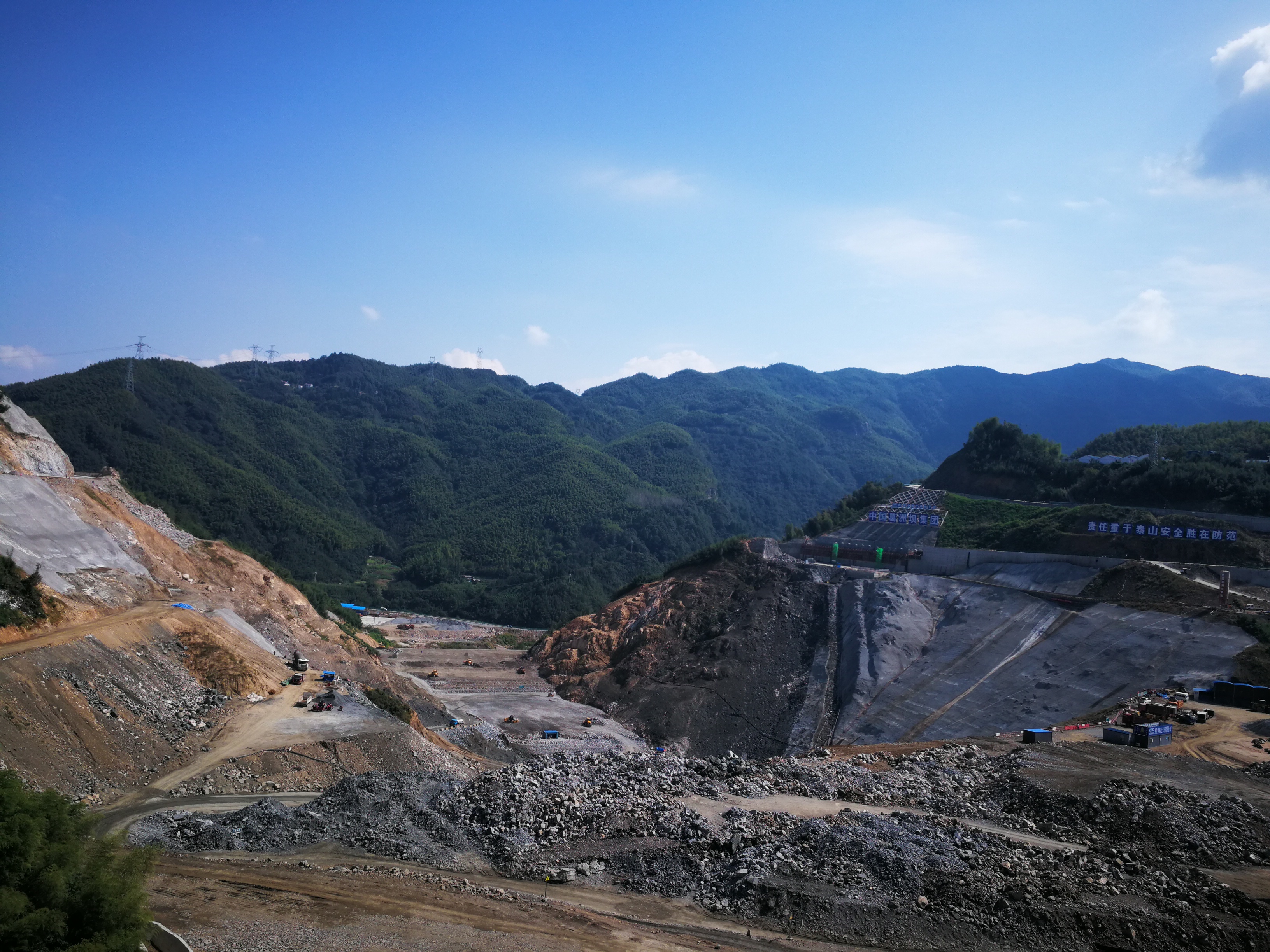

2019年3月的大坝

大坝下游那个混凝土挡墙是量水堰,用来今后测量大坝漏水量的。

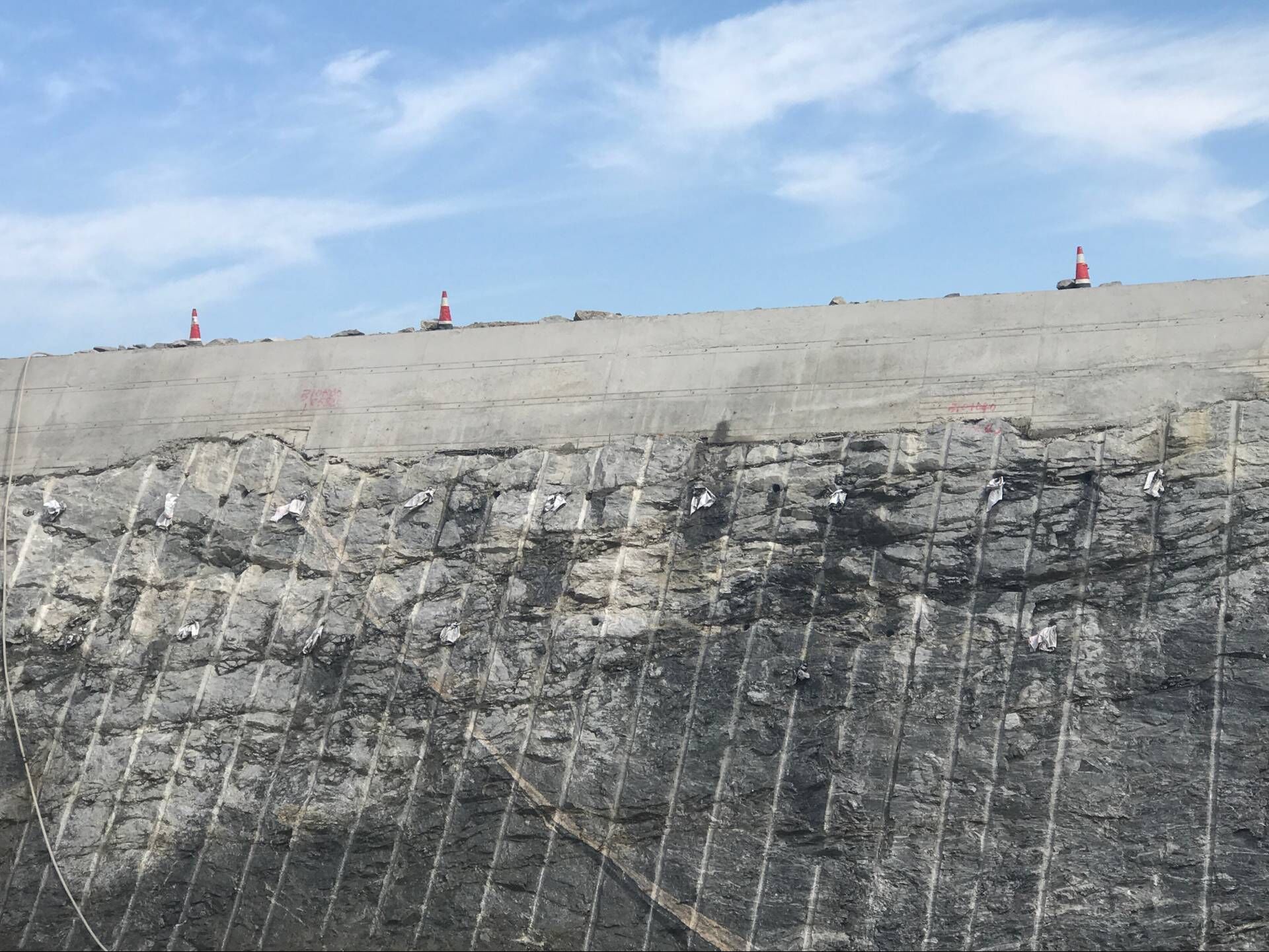

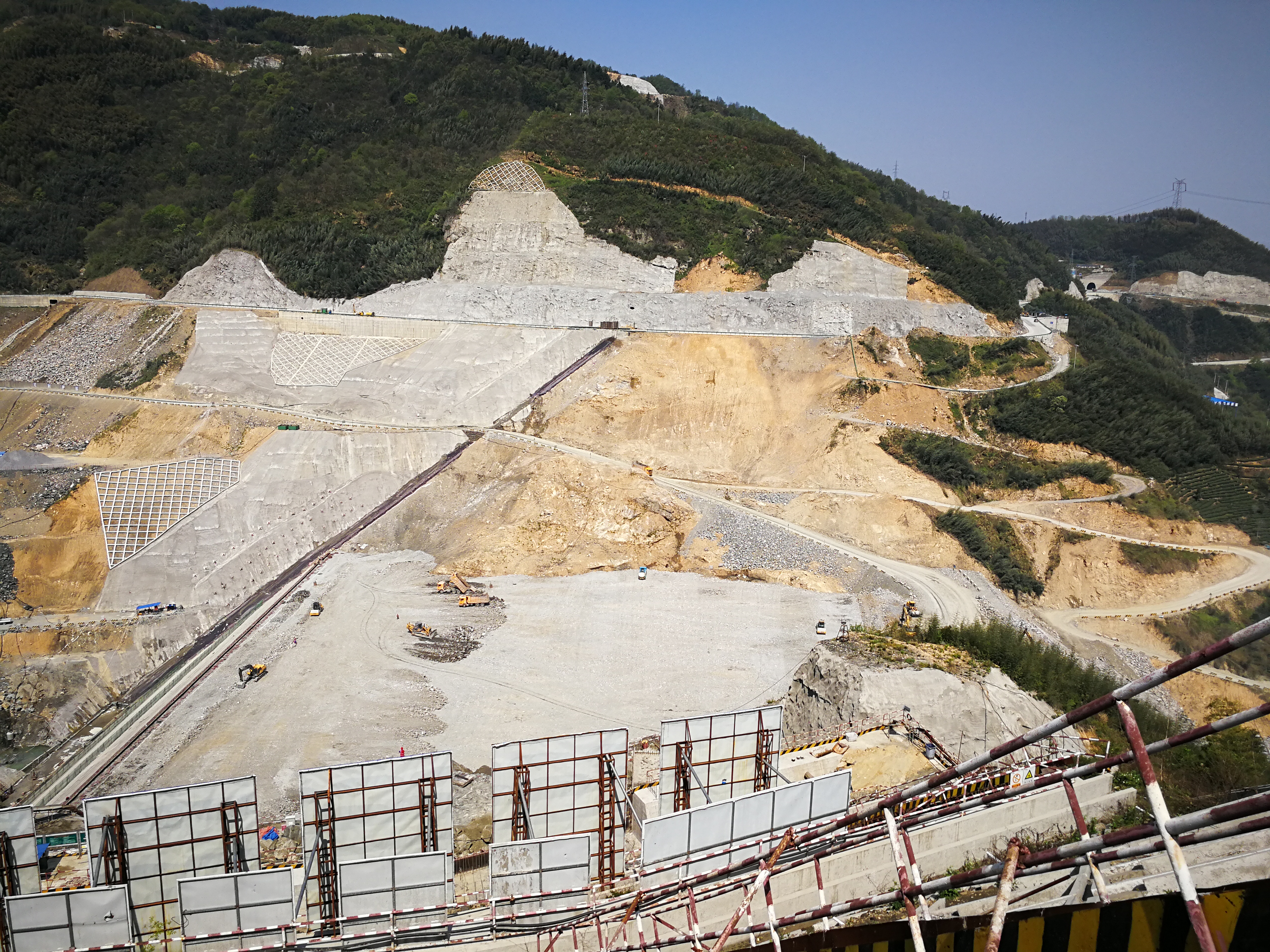

2019年3月中旬大坝上游已经很壮观了

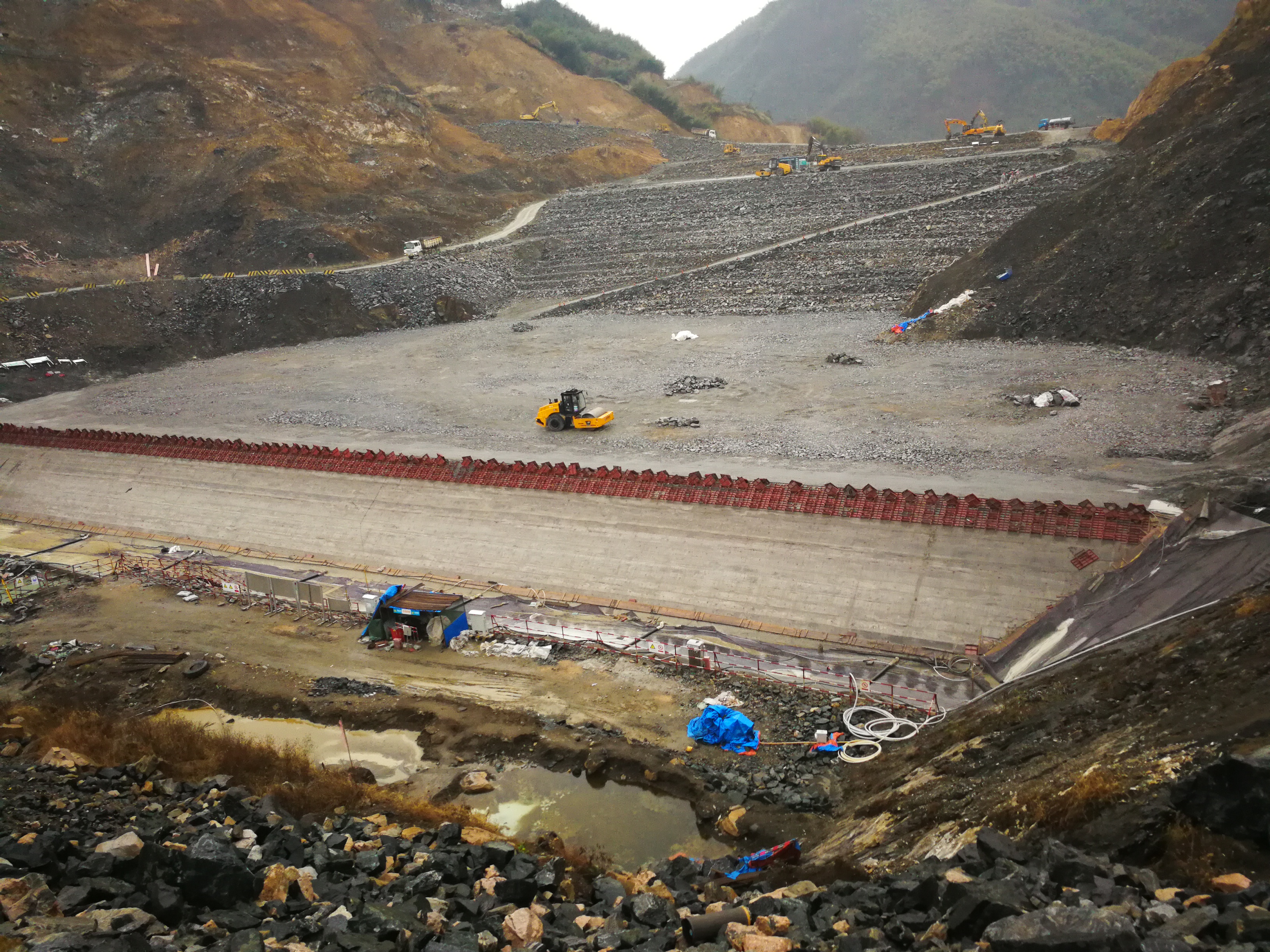

大坝填筑场面越来越大,98.5m高的大坝现在已经填了30m高了。

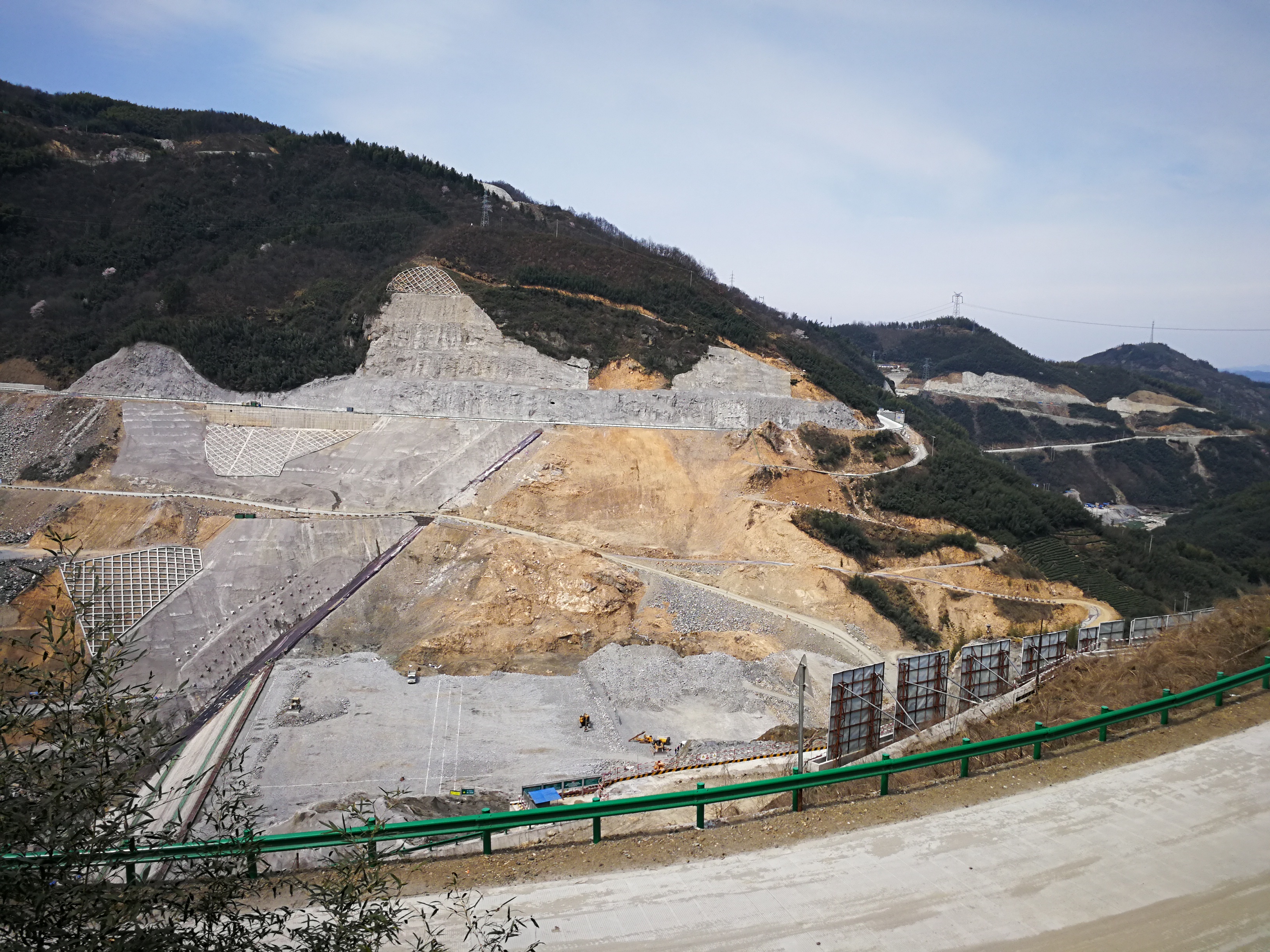

也已经填筑了将近100万方,预计今年年底我们大坝填筑到顶。

边坡预裂*破爆**半孔率达到95%以上

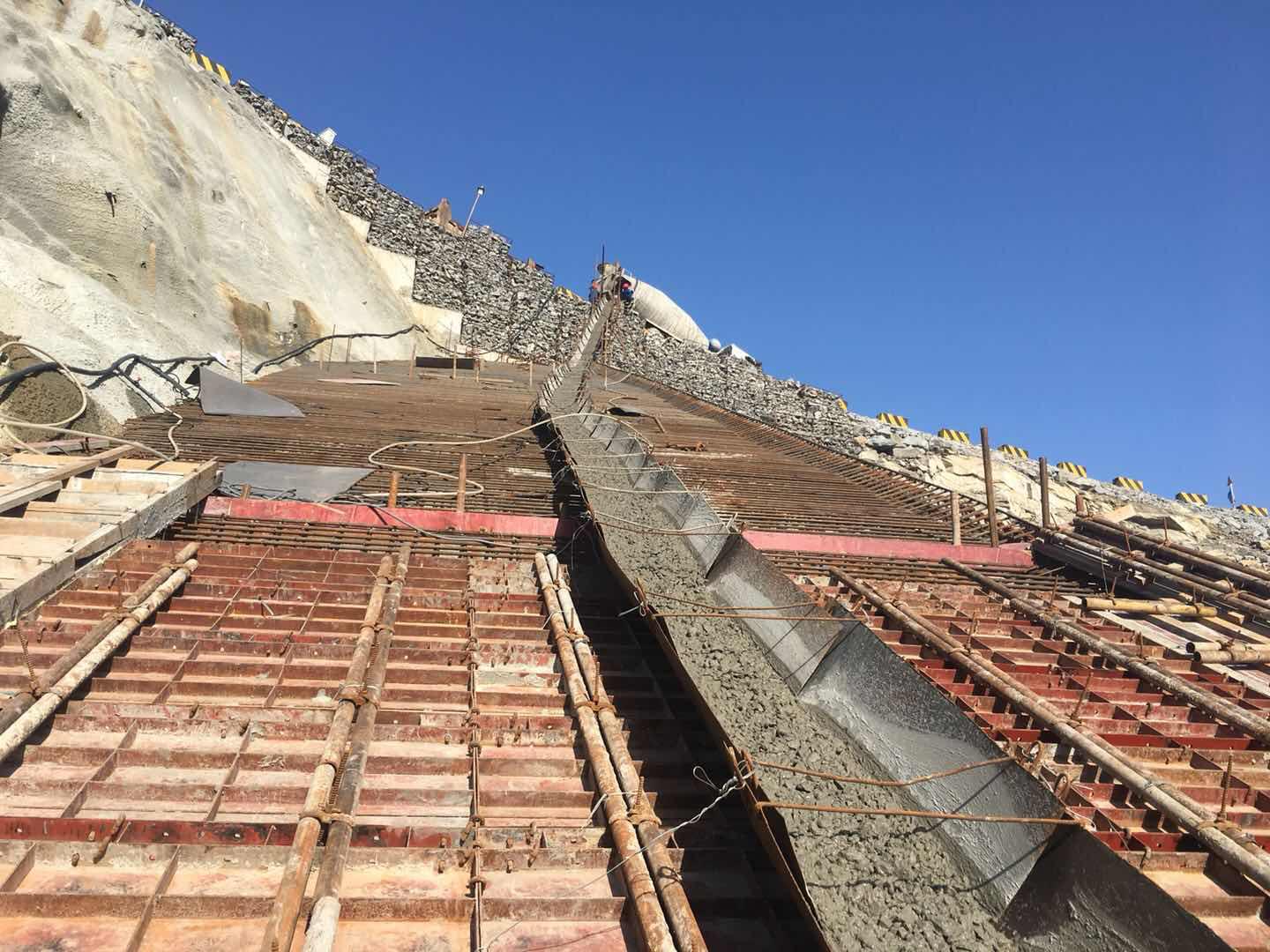

斜坡段趾板混凝土采用溜槽+盖模浇筑
