最近,不少市民发现,鞍山城区“到处在施工”,给交通出行带来了一定影响。对此,记者从相关部门了解到,自今年春季以来,包括市政道路维修养护、电力燃气排水管网施工、老旧小区改造等一系列城市建设项目陆续开工,截至目前,多数项目已进入高峰或收尾阶段。这意味着,一个骨骼更强健、功能更完备、人居环境更好的现代化城市,将很快呈现在鞍山市民面前。近日,相关部门也公布了部分主要工程的进度及开竣工时间表,希望能就此获得更多市民的理解与支持。

记者从市住建局获悉,自今年4月以来,经过前期的现场勘察,针对市政设施破损情况,住建部门认真制定维修养护计划,有序安排施工。19条主干道从5月份开始维修养护,470余条非主干道从8月起开始维修养护,预计10月底前结束。
目前我市在建的道路工程包括:

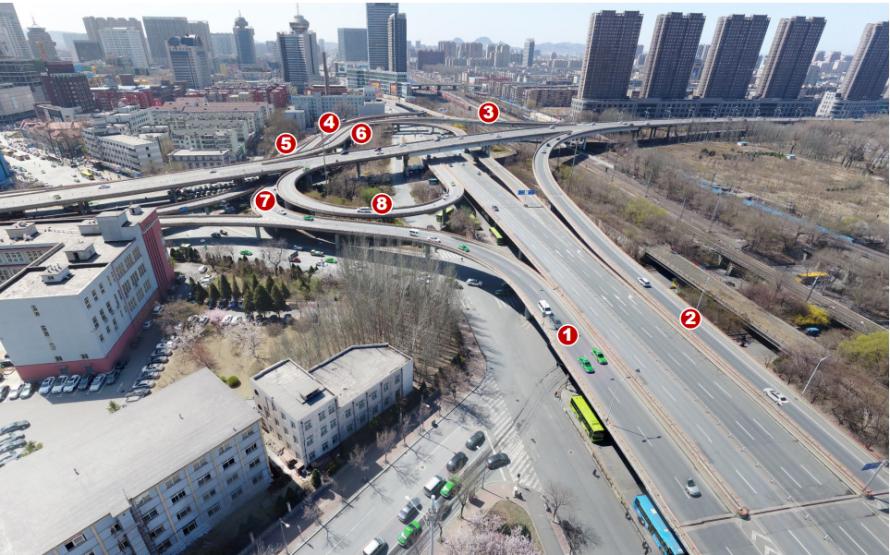

1、五一立交桥南北主桥及匝道大修改造工程。6月21日起开始,按两年工期安排,计划2022年6月30日完成;
2、建设大道(四方台路至兴业环城大道)建设工程。该条道路的建成将有效缓解铁西开发区道路通行压力,拉动地区经济增长。工程于5月20日开工,计划11月底前具备通车条件;

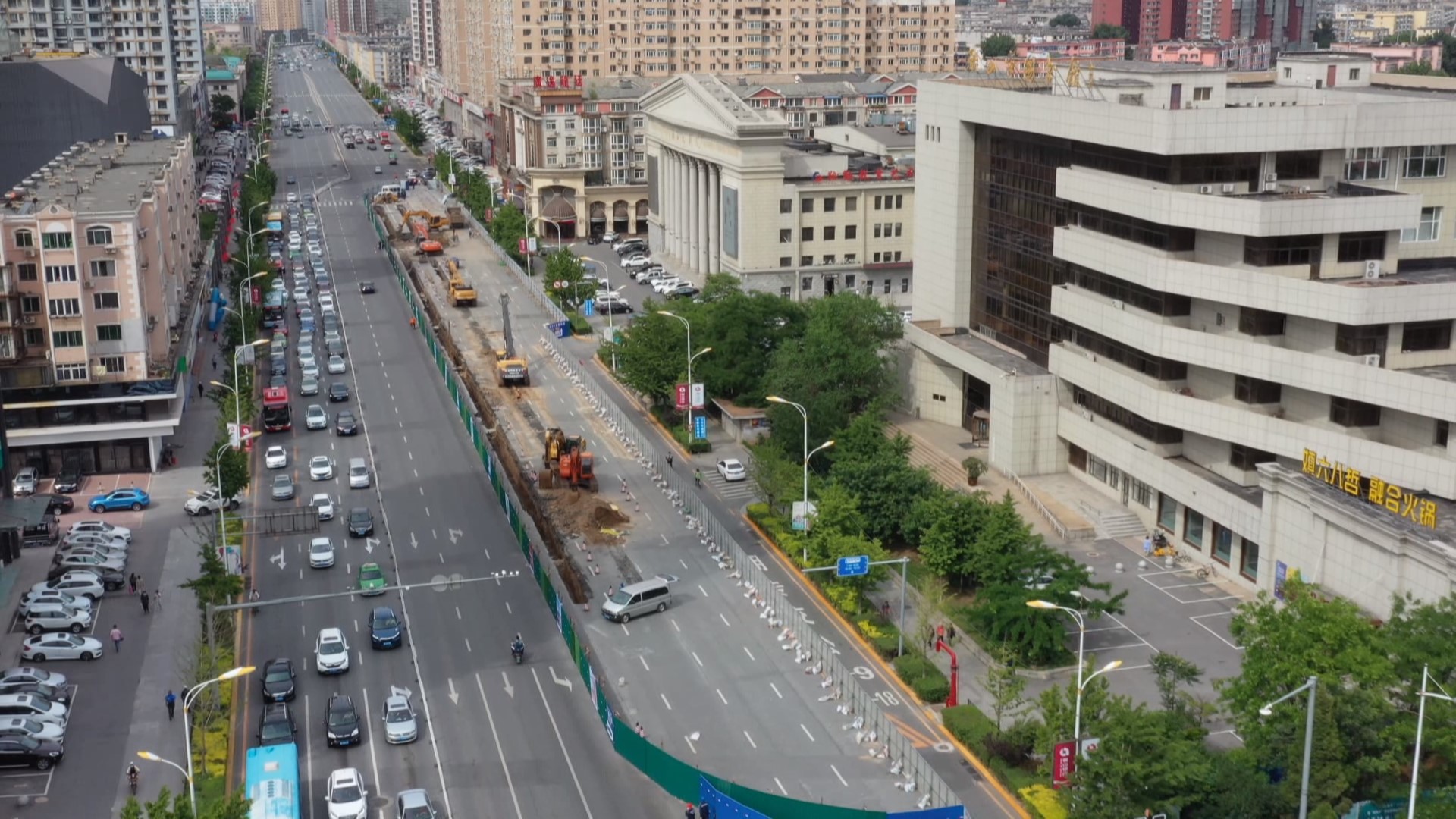

3、胜利北路(地道桥北口至鞍辽界)改造工程。胜利路改造前为道路两侧边沟排水,无排水主管线。随着城市发展,边沟已无法满足周边企业和住宅的排水需求。为解决立山地区的排水问题,同时改善道路使用状况,决定对该条道路分两期进行雨污分流改造。工程于7月10日开工,道路采取分段半封闭施工,计划11月底前通车;
4、一环路(建国大道至莘华路)改造工程。该条道路原有的排水系统为雨污合流制,且管线建设年代较早,管线老化、损坏情况严重,管径偏小,无法满足城市发展带来的需求,导致污水时有外溢,排水能力受到严重影响。工程于7月10日开工,计划11月底前全部完成;
5、园林大道(一环路至河南路)改造工程。该条道路原有的排水系统为雨污合流制,且管线建设年代较早,管线老化、损坏情况严重,管径偏小,无法满足周边楼盘开发带来的排水需求,排水能力受到严重影响。工程于7月27日开工,计划10月底前完成。

今年春季以来,国网鞍山供电公司的山南文化系列工程,因涉及到部分主干路的半封闭施工,因此备受市民关注。
据了解,山南文化系列工程共有五个子工程构成,都集中在主干道。第一个子工程是东鞍山-公园π入崔家变电站66kV线路工程,总长度3.89公里,现在部分路段施工已经结束,恢复了路面通行,包括万方街、万华街、万和街、湖南街(惠斯勒段)、汇园大道等街道。正在施工的路段:东北菜馆附近那条街,计划在8月31日竣工;万华街与万和街交叉口,计划在9月10日竣工。后续准备施工的路段:惠斯勒路口,计划在9月10日-10月10日之间施工;惠斯勒西至汇园大道,计划在9月10日-10月10日之间施工;东北菜馆至莘英路段,计划将在9月15日-10月20日之间施工。
第二个子工程是崔家-公园T接山南变66kV线路工程,总长度3.2公里。目前,部分地区也完成了施工并恢复了路面,包括二一九南门至申江嘉宝豪园、申江嘉宝豪园至湖营街(祥和家园)这两个地方。正在施工的路段:湖营街(祥和家园)至大石街,长度大约200米左右,计划8月31日竣工;莘英路至湖南公园正门也是200米的距离,计划8月31日竣工;山南变至浦发银行(卫钢街)有410米的距离,计划8月31日竣工。后续准备施工的路段:湖南公园正门至新湖路,9月1日-10月20日进行施工;新湖路至大石街,8月20日-9月20日施工;绿化街8月15日-9月15日施工;园林大道8月20日-9月20日施工;浦发银行(卫钢街)至园林大道,8月20日-9月20日施工。
第三个子工程是中心-山南66kV线路工程,总长度2.1公里。目前,正在施工的路段:广逸龙庭附近兴光巷内,计划9月20日竣工;广逸龙庭至新华街路段,计划9月10日竣工,其中顶管过暗渠部分,计划10月20日竣工;千山中路至供电公司北段,计划10月31日竣工;体育巷至烈士山正门路段,计划8月31日竣工;烈士山正门至烈士山东侧路段,计划8月31日竣工。后续准备施工的路段:新华街至千山中路段,计划9月10日-10月30日施工;体育巷至锦州银行段,计划9月1日-10月20日施工。
第四个子工程是中心-文化66kV线路工程,总长度1.1公里。目前,正在施工的路段:烈士山正门至光荣街段,计划9月20日竣工;客运站南侧临时文化变至民生东路这一块施工区域,至前进巷新建的66kV文化变段8月30日竣工,至民生东路路口段9月30日竣工。后续准备施工的路段:民生东路上的光荣街至建国大道段,计划8月20日-10月20日施工。
第五个子工程是供电公司到锦州银行段盾构工程,全线805米,在地下19米左右深度施工,管外直径3.5米,这是鞍山第一条地下施工的盾构管廊。除全线有4个作业井占道外,其他施工不影响交通。目前已掘进510米,全线计划9月30日完工。
山南文化系列工程对鞍山主城区经济社会发展和百姓生活意义重大,而且迫在眉睫。该项目投运后,将彻底结束计划停电对办公、商业和百姓生活的影响,切切实实为百姓提高供电质量和电力服务水平。可满足鞍山市主城区未来15年的用电需求,确保招商引资项目落地无忧,百姓用电体验升级。

今年以来,我市老旧小区改造工程进行得如火如荼。这项民心工程是为彻底解决违章建筑、安全隐患、建设标准不高、设施设备老化、功能配套不全等问题,彻底改善老旧小区居民的居住环境。
截至目前,我市老旧小区已改造项目48个。2021年上报省政府改造老旧小区46个、1064栋、365.25万平方米,正在按计划进行。老旧小区改造时,涉及到配套工程同步进行,一些街巷路的挖掘,在一定程度上对小区环境、居民通行造成了影响。但老旧小区改造工程正在加速推进,工程结束时,道路都会进行修缮。

为了提升百姓生活品质,眼下,市燃气集团和水务集团的相关管网改造工程也在紧锣密鼓地进行中。其中,市燃气集团的燃气老旧管网改造,与我市的老旧小区改造工程和电业施工改造同时进行,目前,市燃气集团对玉田、深南、深沟、朝阳、陶官、开发、化纺、三街口、工焦、湖南、常兴、银环、团结、九处、工行、富祥、人大、九中、府兴、双胜、双益、友谊、立桥共23个小区的581栋楼进行燃气老旧管网改造,惠及百姓达42405户居民,预计8月底前完工。下一步,市燃气集团将继续对国泰、国安、健身、华强等25个小区进行改造。
为改善居民用水条件,消除水质隐患,市水务集团对铁西九道街、双山路等街道进行给水、排水管网设施改造。其中铁西九道街(千山西路-四方台路)开工时间为2021年7月,预计完工时间为2021年9月; 双山路(建国大道-莘华路)开工时间为2021年7月,预计完工时间为2021年9月;一环路(建国大道-莘华路)改造工程开工时间为2021年7月,预计完工时间为2021年11月。未来还将进行工人东街(常青街-湖南街)给水工程老旧小区改造,安乐街(园林路-常青街)给水工程老旧小区改造。工程预计完工时间不包括路面恢复时间,路面恢复由其他单位负责。
