中建钢构施工演示 (中建钢构视频大全)

标准400米跑道的11人制足球场,

想必大家都很熟悉。

试想一下,

如果让这么大的钢结构屋盖“飞起来”

会是什么样子的呢?

中建钢结构施工现场视频,中建钢构建造方法

近日,中建钢构驻马店国际会展中心项目

2/5/6号馆钢屋盖进行整体提升,

整道施工工序顺利完成。

河南省驻马店市委副书记、市长朱是西

赴项目调研督导建设情况时

见证了这一重要施工过程。

在现场办公会上,

朱是西对场馆整体提升技术表示肯定,

终于见识了这一庞大的整体提升工序!

3座足球场大的

钢屋盖“飞”起来!

驻马店国际会展中心3个场馆,

面积都相当于1.1倍的足球场大小。

重达1500吨的钢屋盖提升18.6米,

一举刷新河南地区同类型结构

提升施工新高度!

中建钢结构施工现场视频,中建钢构建造方法

▲ 钢屋盖整体提升动态图

驻马店国际会展中心的设计灵感

来源于当地盛产的芝麻种子形象。

结合会展建筑的功能需求,

创造出“天中之种”这一独特形象。

项目总用地面积约350亩,

是豫南地区最大的会展中心。

中建钢结构施工现场视频,中建钢构建造方法

▲项目效果图

今年9月份

第22届中国农产品加工业投资贸易洽谈会

将在该场馆召开!

中建钢结构施工现场视频,中建钢构建造方法

▲ 农洽会开幕式设计图

项目总体形态

呈边长390米的圆边正三角形,

共分为9个区,1-7区为展厅区,

8-9区为会展功能服务区。

采用具有自平衡体系的张弦梁结构,

实现72*117米的无柱大空间,

平均净高15米,可适应规模不一的办展需求。

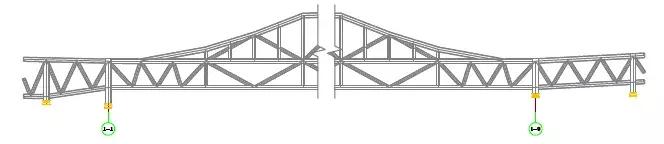

中建钢结构施工现场视频,中建钢构建造方法

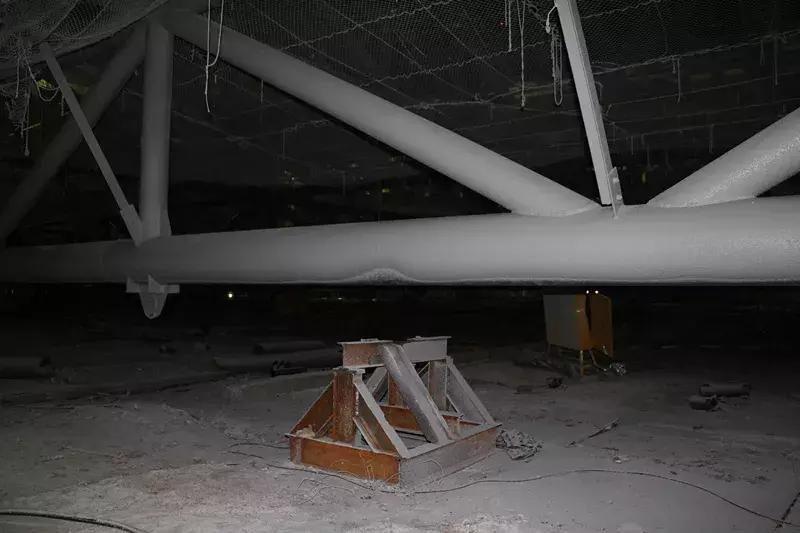

▲ 现场进度照

绿色建筑及建筑工业化

重点专项示范工程

该项目是“十三五”国家重点研发计划

绿色建筑及建筑工业化重点专项示范工程。

中建钢结构施工现场视频,中建钢构建造方法

项目采用全钢结构框架设计,

实现用钢全覆盖,

总用钢量约3.5万吨,

相当于5座埃菲尔铁塔用钢量。

焊缝总长1.2万米,

相当于环绕标准田径跑道30圈长度。

单个节点相贯杆件数量可达13根

中建钢结构施工现场视频,中建钢构建造方法

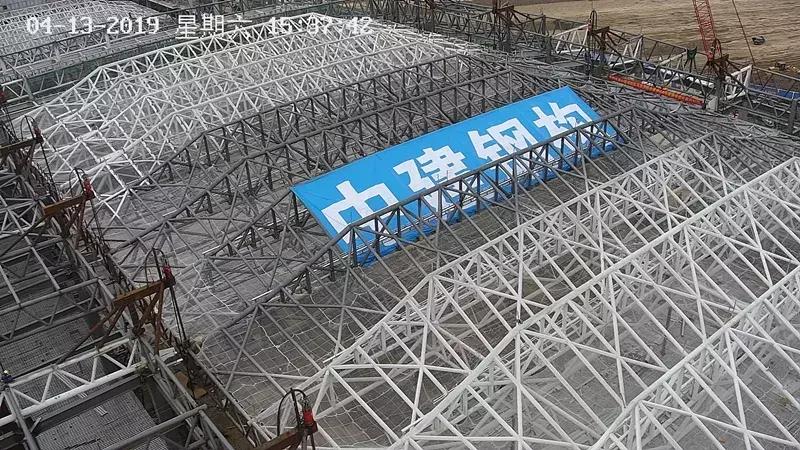

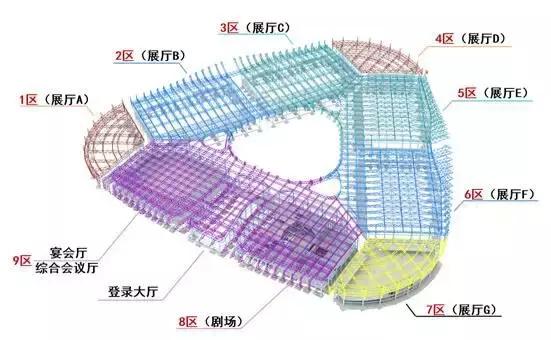

▲ 钢结构整体示意图

中建钢结构施工现场视频,中建钢构建造方法

▲ 焊接“刺猬”——单个节点相贯杆件数量达13根

项目建设者如何

抬起1500吨的“庞然大物”,

让整个场馆钢屋盖“飞”离地面?

下面,小编带你快速了解

“飞升”的奥秘!

采用大跨度空间结构整体提升技术

驻马店国际会展中心项目

采用大跨度空间结构整体提升技术。

整个提升过程仿佛15只手臂同时

将重达1500吨的整片屋盖整体提起,

借助液压泵站和应急应变检测点、

变形及位移变化监测点、标高监控点等,

确保整个提升过程的平稳安全。

中建钢结构施工现场视频,中建钢构建造方法

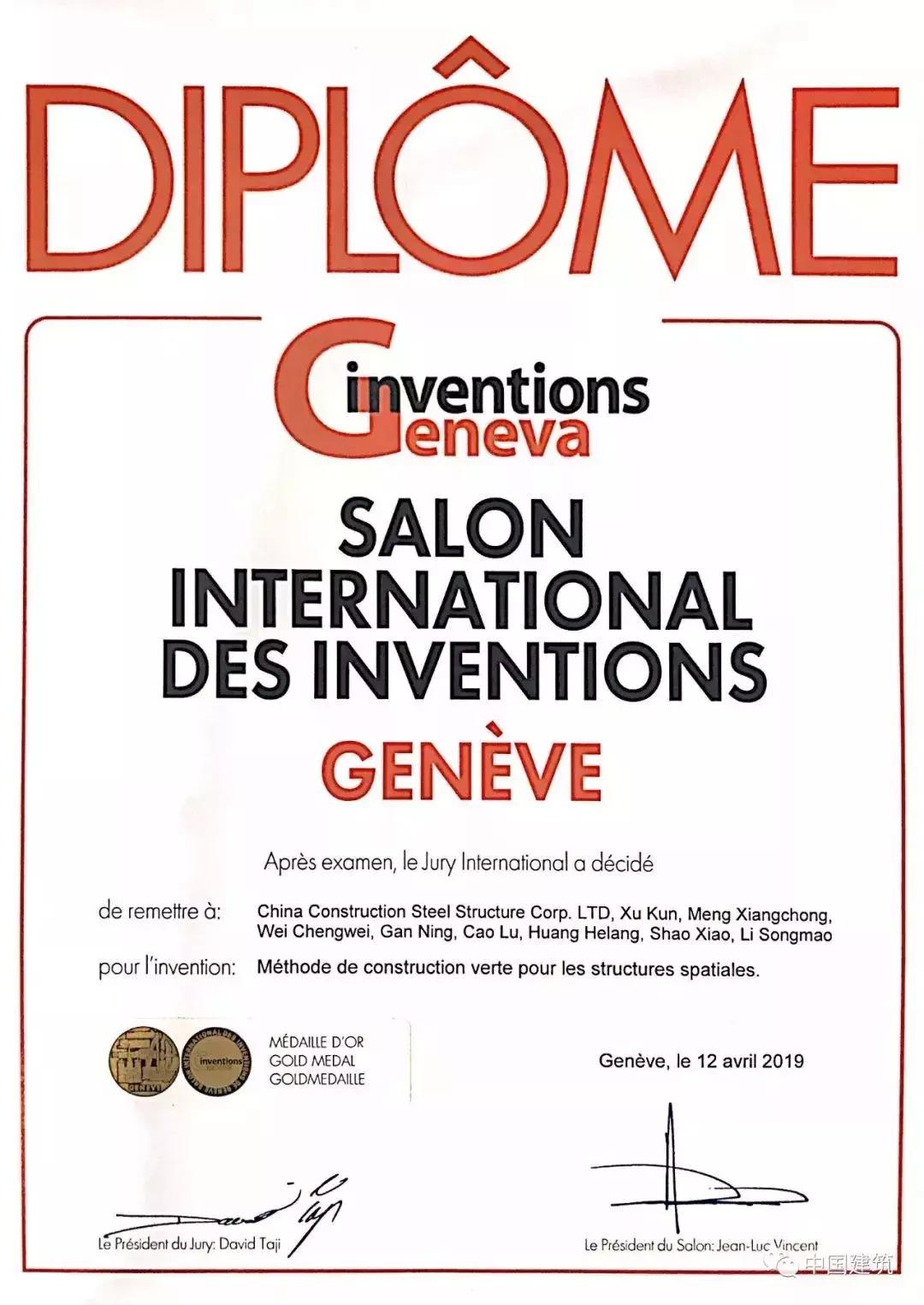

日前,中建钢构在

日内瓦国际发明展上

荣获金奖的技术——

大跨度空间结构建筑绿色建造法,

就包含了大跨度空间结构整体提升技术。

提升工艺流程 提升“六步走”

1、拼

拼接桁架结构,

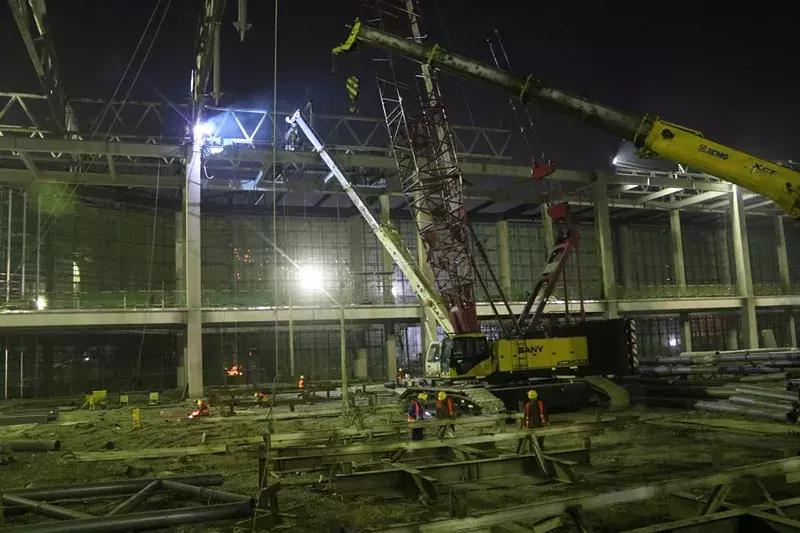

安装提升平台结构,

平台上安装提升设备。

中建钢结构施工现场视频,中建钢构建造方法

2、提

拼装完成、校对无误后,

开始钢屋盖整体提升,

桁架整体脱离拼装胎架约100毫米。

结构受力无异常后,

提升器机械锁紧静置约12小时。

中建钢结构施工现场视频,中建钢构建造方法

3、测

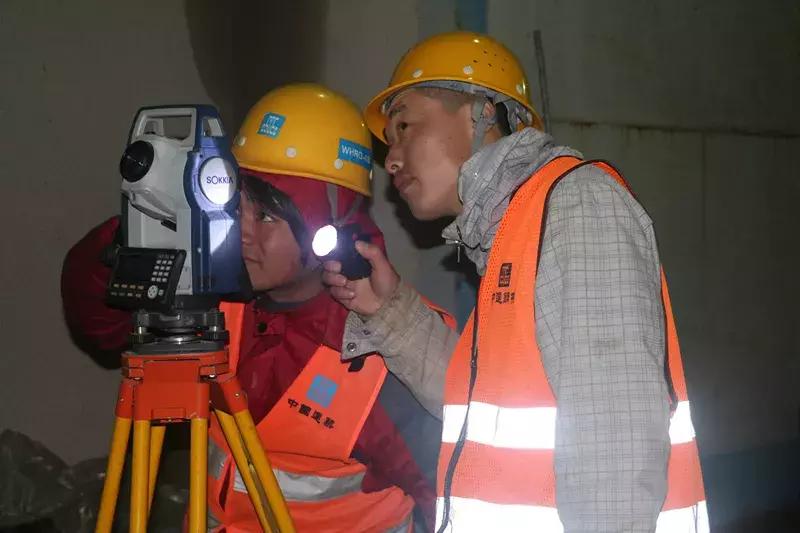

测量各吊点标高

及基础沉降情况。

中建钢结构施工现场视频,中建钢构建造方法

4、调

提升至距设计位置约200毫米时,

调低提升速度,

精确桁架标高,

提升器机械锁紧。

中建钢结构施工现场视频,中建钢构建造方法

5、装

安装桁架嵌补杆件。

中建钢结构施工现场视频,中建钢构建造方法

6、卸

拆除提升设备及临时措施结构。

中建钢结构施工现场视频,中建钢构建造方法

源自丨中建钢构
