《建设工程经济》
1、人工定额中的定额时间不包括( )。
A、工人下班前对搅拌机进行清洗的时间
B、工人由于施工工艺原因必须的中断时间
C、由于设计错误造成的工人窝工时间
D、工人必要的休息时间
E、由于施工机械故障造成的工人窝工时间
2、企业编制人工定额时要拟定施工作业的定额时间,应当包括在定额时间内的工人工作时间消耗有( )。
A、基本工作时间
B、施工组织不善造成的停工时间
C、辅助工作时间
D、不可避免的中断时间
E、准备与结束的工作时间
3、编制人工定额时,属于工人工作必需消耗的时间有( )。
A、多余和偶然工作时间
B、施工本身造成的停工时间
C、不可避免的中断时间
D、辅助工作时间
E、准备与结束工作时间
4、编制材料消耗定额时,材料净用量的确定方法有( )。
A、理论计算法
B、图纸计算法
C、比较类推法
D、测定法
E、经验法
5、编制工程周转性材料消耗定额时,影响周转材料消耗的因素主要有( )。
A、周转材料的制造工艺
B、周转使用次数
C、周转材料的最终回收及其回收折价
D、周转材料补损的难易程度
E、每周转使用一次材料的损耗
《建设工程法规及相关知识》
1. 关于法的效力层级的说法,正确的是 ( )。
A. 当一般规定与特别规定不一致时,优先适用一般规定
B. 地方性法规的效力高于本级地方政府规章
C. 特殊情况下,法律、法规可以违背宪法
D. 行政法规的法律地位仅次于宪法
2. 下列法人中,属于特别法人的是 ( )。
A. 基金会法人
B. 事业单位法人
C. 社会团体法人
D. 机关法人
3. 关于表见代理的说法,正确的是 ( )。
A. 表见代理属于无权代理,对本人不发生法律效力
B. 本人承担表见代理产生的责任后,可以向无权代理人追偿因代理行为而遭受的损失
C. 表见代理中,由行为人和本人承担连带责任
D. 第三人明知行为人无代理权仍与之实施民事行为,构成表见代理
4. 关于委托代理的说法,正确的是 ( )。
A. 委托代理授权必须采用书面形式
B. 数人为同一事项的代理人,若无特别约定,应当分别行使代理权
C. 代理人明知代理事项违法仍然实施代理行为,应与被代理人承担连带责任
D. 被代理人明知代理人的代理行为违法末作反对表示,应由被代理人单独承担责任
5. 甲、乙两单位相邻,甲需经过乙的厂区道路出入,甲乙之间约定甲向乙支付一定的费用。该约定中甲享有的 权力 是 ( )。
A. 土地承包经营权
B. 地役权
C. 土地使用权
D. 土地所有权
《建设工程项目管理》
1、在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,则( )。
A、该项工作使其紧后工作不能按最早时间开始
B、该项工作的延误会影响工程总工期
C、该项工作会变成关键工作
D、该项工作对后续工作及工程总工期无影响
2、关于进度计划调整的说法,正确的是( )。
A、根据计划检查的结果在必要时进行计划的调整
B、网络计划中某项工作进度超前,不需要进行计划的调整
C、非关键线路上的工作不需进行调整
D、当某项工作实际进度拖延的时间超过其总时差时,只需考虑总工期的限制条件
3、关于施工进度计划调整的说法,正确的是( )。
A、当资源供应发生异常时,可调整工作的工艺关系
B、当实际进度计划拖后时,可缩短关键工作持续时间
C、为充分利用资源、降低成本,应减少资源的投入
D、任何情况下均不允许增减工作项目
4、当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择( )的工作,压缩其作业持续时间。
A、资源强度小或费用低
B、资源强度小且持续时间短
C、资源强度大或持续时间短
D、资源强度大且费用高
5、建设工程项目进度控制的措施中,“定义项目进度计划系统的组成”属于( )措施。
A、管理
B、经济
C、组织
D、技术
《建筑工程管理与实务》
【案例题】
某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送样待检时,为赶进度,施工单位未经监理许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
事件四:外墙采用隐框玻璃幕墙,幕墙与主体结构采用后置埋件连接,因为幕墙构造需要,在填充墙上也采用后置埋件连接。在施工前,施工单位在现场室内混凝土构件上埋置了两块后置埋件,并委托有专业检测资质的检测中心对这两块后置埋件进行了检测,作为后置埋件检测的依据。
事件五:在玻璃幕墙安装完毕后,由施工单位委托具备相应资质的检测机构对幕墙进行了“四性试验”检测,符合规范要求,于是对该幕墙工程施工质量进行了验收。
<1>、进口硅酮结构密封胶使用前应提供哪些质量证明文件和报告?
<2>、事件一中,施工单位对甲供的木龙骨是否需要检查验收?木龙骨使用前应进行什么技术处理?吊顶工程中应对哪些隐蔽工程项目进行验收?外墙陶瓷砖复试还应包括哪些项目,是否需要进行内墙砖吸水率复试?铝塑复合板应进行什么项目的复验?
<3>、指出事件三中外墙饰面砖样板件施工中存在的问题,写出正确做法。补充外墙饰面砖质量验收的其他检验项目。
<4>、事件二中,施工单位的做法是否妥当?为什么?
<5>、事件四中,填充墙上是否可以作为幕墙的支承点?如必须在填充墙上设置支承点时,应采取什么措施?为保证后置埋件与主体结构连接可靠,应对其进行何种检测?施工单位检测的样本是否正确?为什么?
<6>、事件五中,幕墙的“四性试验”是指什么?指出施工单位对幕墙进行“四性试验”做法中的不妥之处,并给出正确做法。
《市政公用工程管理与实务》
【案例题】
(2016一级公路改)背景材料:
施工单位承建了某双线五跨变截面预应力混凝土连续刚构桥梁,桥长612m,跨径布置为81m+3×150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥为处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。
施工中发生如下事件:

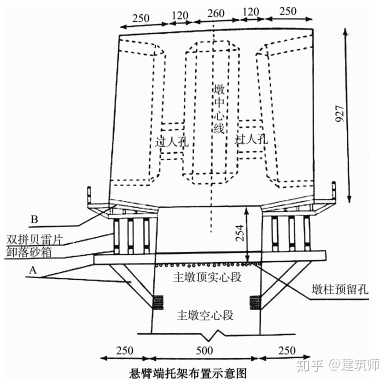

事件一:根据本桥的地址、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下。

事件二:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇灌。
<1>、说明图中A和B的名称。
<2>、根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
<3>、事件二中施工单位采用的施工机械设备哪些属于特种设备?
《机电工程管理与实务》
1、锅炉试运行要点包括( )。
A、锅炉试运行在煮炉前进行
B、对施工、设计和设备质量进行考核
C、在锅炉启动时升压应缓慢
D、检查人孔、焊口、法兰等部件是否有泄漏
E、应连续完成160h满负荷试运行
2、汽轮机按照工作原理划分,有( )。
A、凝汽式汽轮机
B、冲动式汽轮机
C、*动反**式汽轮机
D、轴流式汽轮机
E、抽气式汽轮机
3、转子安装内容包括( )。
A、转子吊装
B、转子水压试验
C、转子测量
D、转子、汽缸找中心
E、 转子气密性试验
4、有关汽缸扣盖说法,正确的有( )。
A、全程工作应连续进行,不得中断
B、应将内部零部件全部装齐后进行试扣
C、试扣完毕后用压缩空气吹扫汽缸内各部件及其空隙
D、试扣之前,在汽缸中分面均匀抹一层涂料
E、汽缸紧固一般采用冷紧
5、在厂房内吊装大型发电机定子的方法通常有( )。
A、大型流动式起重机组合吊装
B、液压提升装置吊装
C、液压顶升平移吊装
D、专用吊装架吊装
E、行车改装系统吊装
《公路工程管理与实务》
【案例题】
背景资料:
某施工单位承接了一段路基工程施工,其中K8+780~K8+810为C20片石混凝土重力式挡土墙,墙高最高为12m,设计要求地基容许承载力不小于0.5MPa。片石混凝土挡土墙立面如下图所示。挡土墙施工流程为:施工准备→测量放线→基槽开挖→验基→地基承载力检测→测量放线→搭脚手架→立模加固→浇筑混凝土并人工摆放片石→拆除模板交验→养护。

施工中,采用挖掘机开挖基槽,分段开挖长度根据现场地质情况确定。机械开挖至基底设计标高以上0.3m时,重新进行测量放线,确定开挖正确且不偏位的情况下改用人工清理基底,开挖至设计标高后,用蛙式电动夯将基底夯实,使压实度达到90%以上,检测基底承载力,发现部分基底承载力为0.45MPa。地下水对该基槽无影响。
模板采用钢模板分片拼装后,再按设计位置分段拼装,模板在安装前进行了打磨、并刷脱模剂。每段拼完后,四边挂线调整模板直顺度,符合质量要求后固定。施工单位采用拌和站集中拌制混凝土,搅拌运输车运输混凝土,混凝土到达现场后,通过溜槽灌注,混凝土自由落体高度不大于2m。采用插入式振动棒振捣密实。混凝土分层浇筑,每层混凝土浇筑完成后,加填一层片石。片石在填放前用水冲洗干净,片石的强度不小于30MPa,片石的最大尺寸不大于结构最小尺寸的1/4,最小尺寸不小于15cm。施工单位在施工中注重控制片石投放质量,保证了净间距不小于15cm,片石与模板间的净间距不小于25cm,片石体积不超过片石混凝土总体积的30%。
拆模在混凝土强度达到2.5MPa进行,同时考虑拆模时混凝土的温度(由水泥水化热引起)不能过高。模板的拆除顺序遵循先支先拆、后支后拆的原则进行。拆模后,混凝土表面局部出现蜂窝缺陷,但确认施工过程中未出现漏浆及模板变形、跑模现象。
<1>、判断挡土墙位于路基左侧还是右侧,并说明理由。写出图中构造A的名称。
<2>、提出该项目基底承载力不能满足设计要求时的工程处理措施。
<3>、指出片石混凝土浇筑与拆模中的错误并改正。
<4>、分析混凝土表面局部出现有蜂窝缺陷的可能原因。
<5>、除测量工与实验工外,写出该挡土墙施工还需要配置的技术工种。
《铁路工程管理与实务》
【案例题】
【背景资料】
某段新建高速铁路路基工程,主要施工内容有路堑土方开挖和路堤填筑。路提段长度 300m,最大填筑高度为 8m,所经地段大部分为水田,设计判定为软弱地基:路堤基床底层设计采用改良土填筑,基床表层设计采用级配碎石填筑,路堤填筑完成后需要堆载预压。

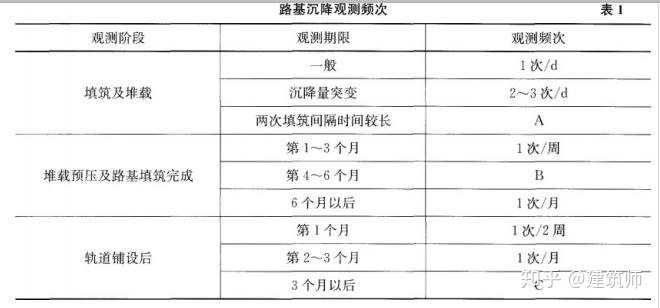

依据《高速铁路路基工程施工技术规程》规定,路基沉降观测频次见表 l。

施工中发生以下事件:
事件 1:在进行路堑开挖前,施工队开挖了堑顶临时截水沟,并对沟底进行了夯实,以防止渗漏:当路堑开挖至基底底层时,发现有坑穴,局部软弱,施工队为了不影响现场施工,直接挖开坑穴,对其进行了分层夯填处理。
事件 2:路堤填筑施工前,项目经理部编制的路基沉降观测方案为:观测内容包括地基沉降和侧向水平位移:沉降观测采用三等水准测量:观测断面设置的间距为 150m。
事件 3:在填筑路堤基床底层改良土施工前,项目经理部给施工队技术交底的内容为:基床底层进行分层填筑,分层的最大压实厚度不大于 35cm,最小压实厚度不小于 10cm:依据沉降观测数据控制填筑速率,边桩侧向水平位移量和路堤中心地面沉降量每天均不得大于 10mm,沉降值一旦超过该指标时应放慢填筑速度。
【问题】
1.分别给出表 l 中 A.B 和 C 所代表的观测频次。
2.针对事件 l 中做法的不妥之处,给出正确做法。
3.针对事件 2 中路基观测方案的不妥之处,给出正确做法。
4.针对事件 3 中技术交底内容的不妥之处,给出正确做法。
《水利水电工程管理与实务》
【案例题】
背景资料:
某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;
(4)上、下游围堰填筑;
(5)上、下游围堰拆除。

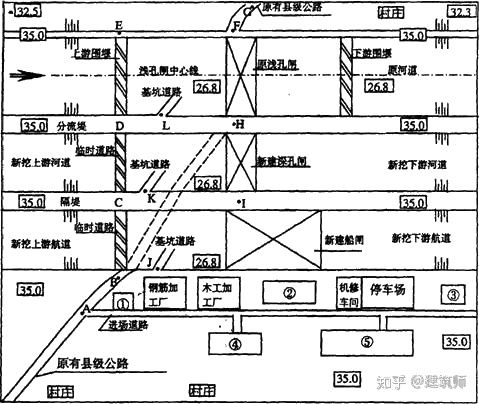

按工程施工需要,枢纽加固改造工程布置有混凝土拌合系统、钢筋加工厂、木工加工厂、预制构件厂、机修车间、*磅地**房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、*磅地**房、油料库、生活区、预制构件厂)代号。

有关施工基本要求有:
(1)施工导流采用深孔闸与浅孔闸互为导流。深孔闸在浅孔闸施工期内能满足非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。
(2)在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢纽工程的县级公路的线路为A→B→H→F→G。
(3)工程2004年3月开工,2005年12月底完工,合同工期22个月。
(4)2005年汛期枢纽工程基本具备设计排洪条件。
问题:
1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。
2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目,并简要说明合理的工程项目建设安排顺序。
3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2005年8月)这三个施工阶段两岸的交通路线。
4.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?
