宜昌恒大名都项目施工周报(2023.6.9)
项目平均施工人数:330人/天;今日施工总人数341人,其中广盛148人,华建116人,电梯9人,精装31人,燃气7人,消防4人,铝合金20,防火门6人,具体施工相关情况如下:
(真实人数你猜[可爱])
三期
一、本周完成情况:

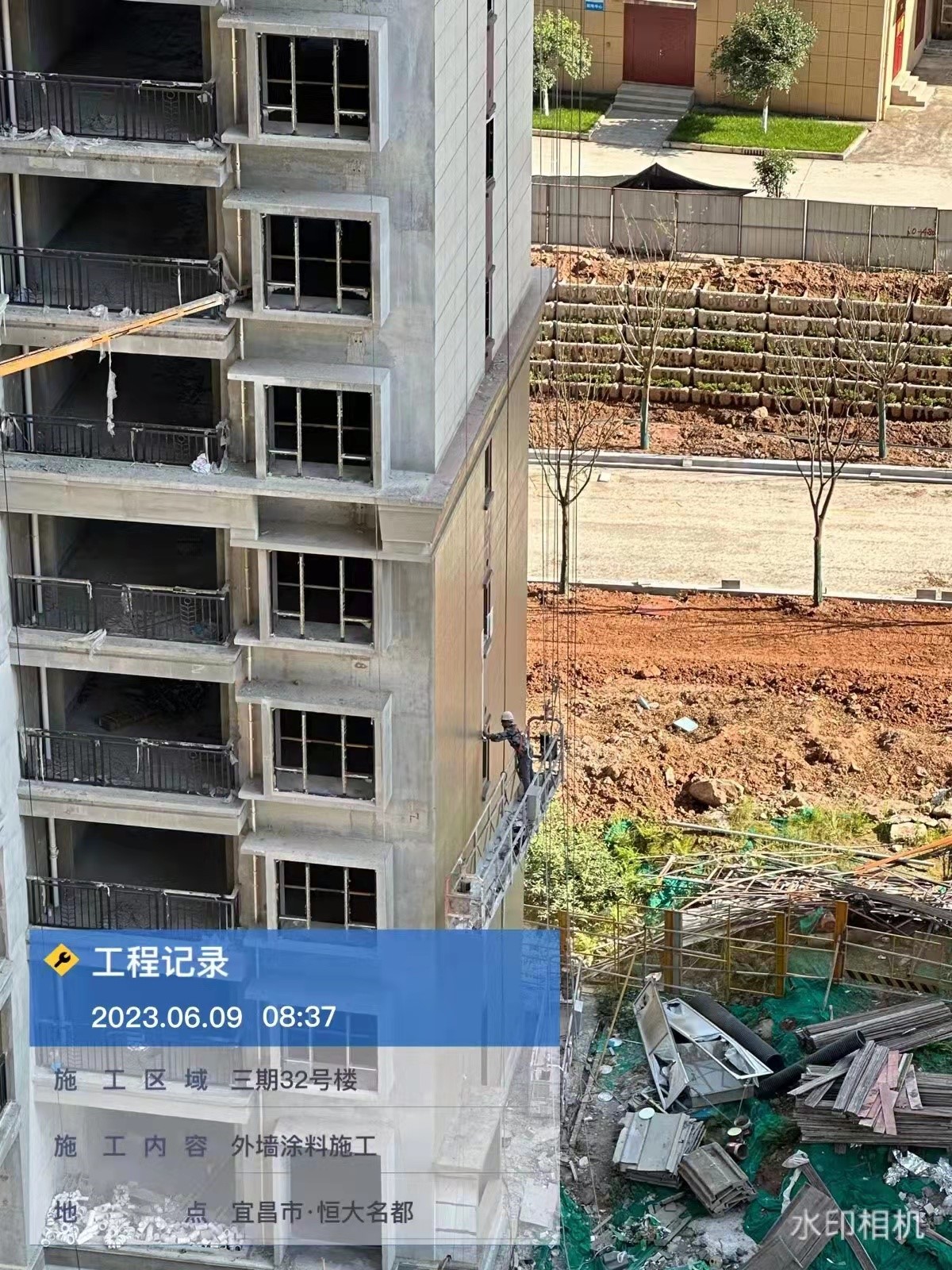

32#楼外墙涂料完成30%,电梯井道移交完成;
33#楼石膏砂浆抹灰完成50%;

34#楼室内水泥砂浆抹灰完成60%;

35#楼装修单位检查问题,土建整改已启动;
36#楼卫生间阳台防水完成30%,户内石膏线施工完成30%,户内穿线完成15%,土建整改完成50%;
38#楼电梯安装完成,保温完成100%,装修单位进场开始检查问题;
39#楼电梯安装完成,门廊干挂石材完成,给水管完成70%,装修单位进场开始检查问题,卫生间找平完成50%;
40#楼给水管完成20%;
41#楼保温板勾缝完成50%;
42#楼外墙涂料完成65%,电梯安装完成;
43#楼外墙涂料完成90%,电梯安装完成;
44#楼外墙涂料完成65%,电梯安装完成90%;
二、今日施工进展:
⑴ 广盛标段:
1、32#楼外墙涂料施工10人;
2、33#楼室内石膏砂浆抹灰施工10人;
3、34#楼顶层外墙涂料施工8人,室内水泥砂浆抹灰10人,屋面防水施工6人,水电安装4人;
4、35#楼保温施工12人,窗框安装5人,防火门安装2人;

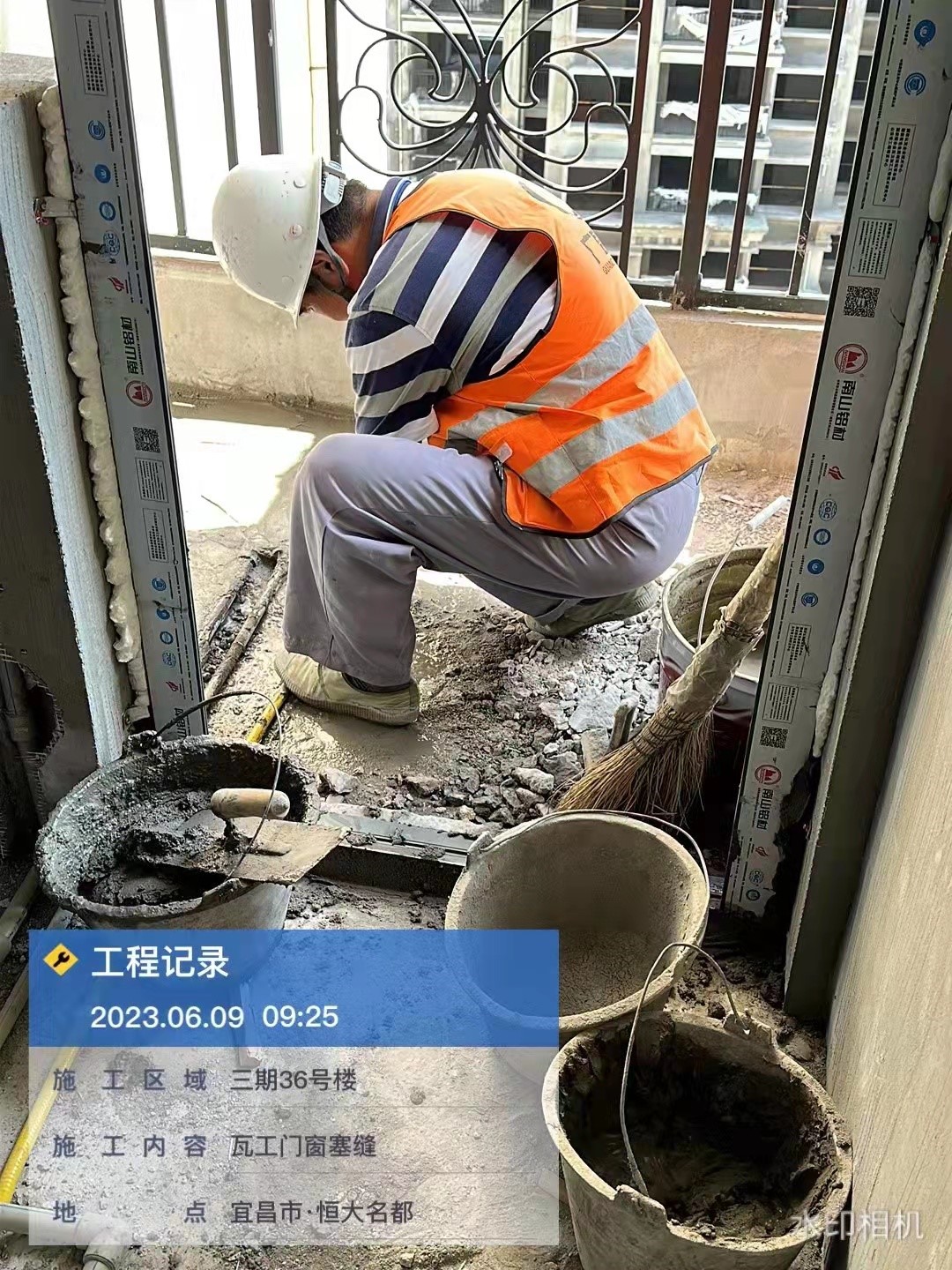

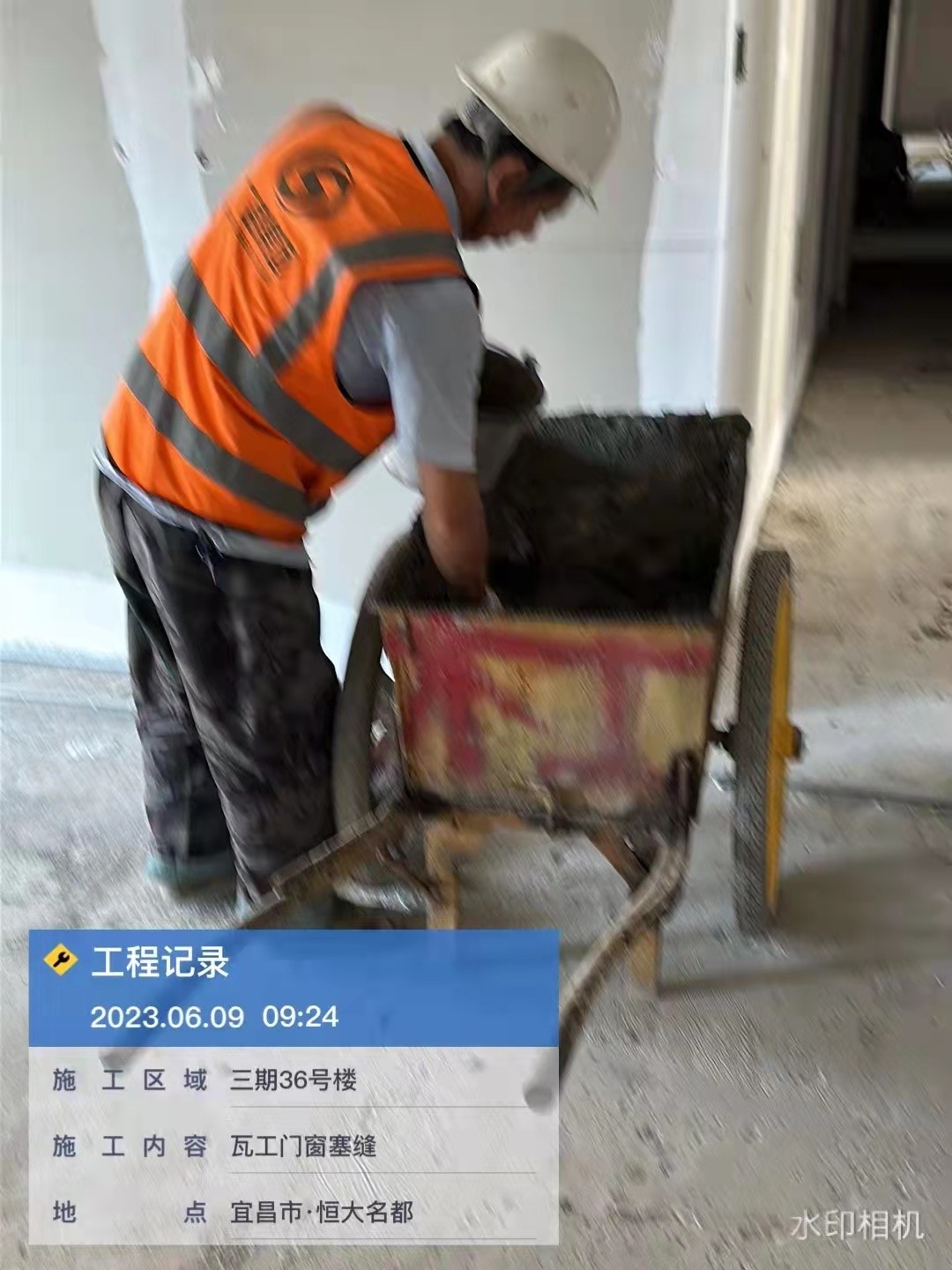

5、36#楼门窗塞缝6人,门框安装7人,防火门安装4人,公区穿线2人,装修工作面整改10人,消防管;

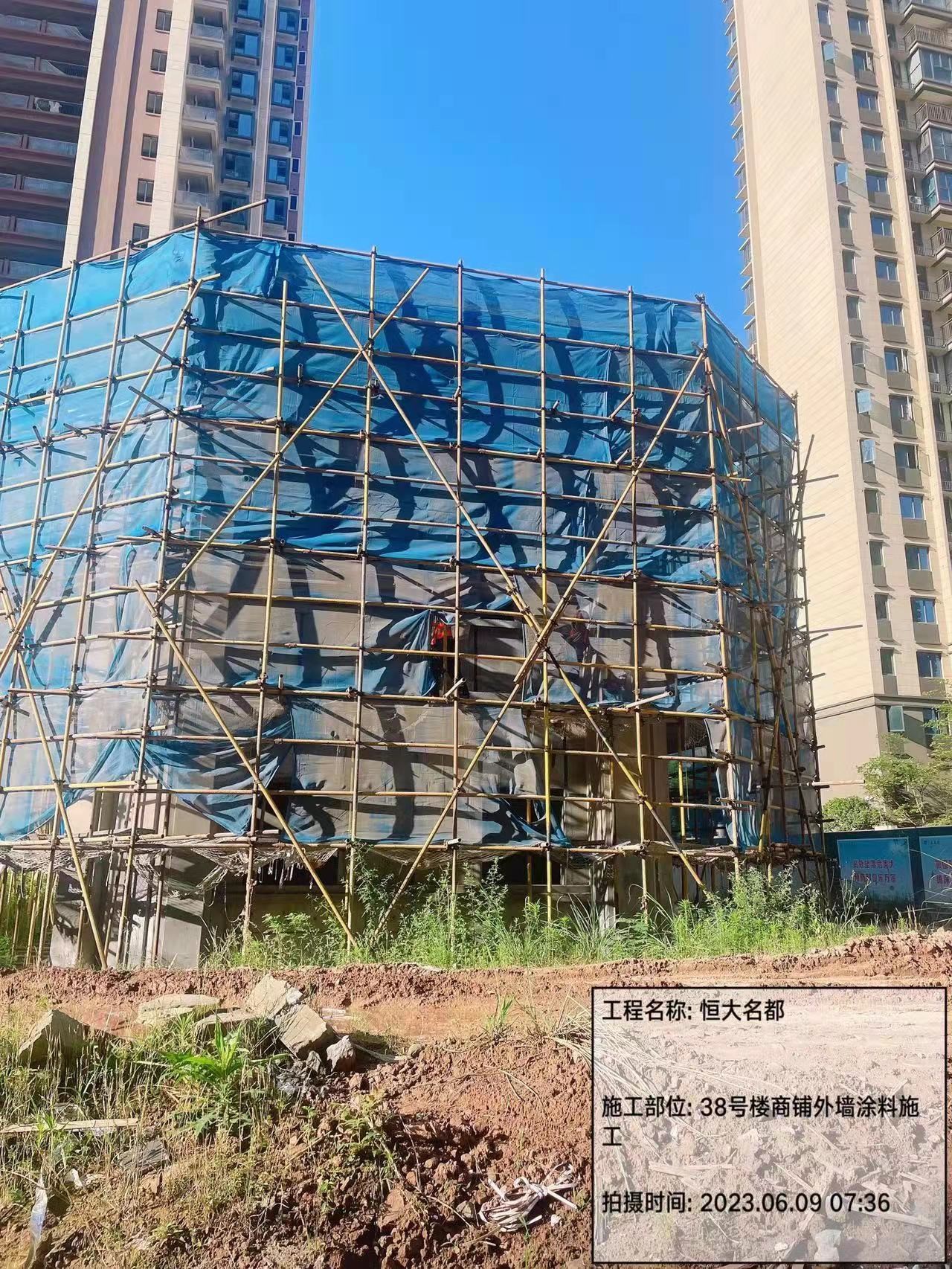

6、38#楼给水管施工4人,商铺外墙涂料施工8人,燃气管槽布管及封堵4人;
7、39#楼卫生间找平施工11人,玻璃安装5人,给水管施工6人;
8、地下室桥架安装8人;9、电梯司机11人、塔吊司机及司索6人,管理人员16人。
⑵ 华建标段:

1、41#楼保温补缝6人,机房封堵2人,窗框塞缝4人,商铺外架拆除9人;
2、42#楼外墙涂料施工10人,防火窗安装3人,燃气管开槽3人;
3、43#楼外墙涂料施工12人,给水管施工8人,保温施工9人,地面清理3人,屋面爬梯施工3人;
4、44#楼外墙涂料施工14人,保温施工10人,电梯门洞封堵4人;
5、其他人员:电梯司机8人,管理人员14人;
⑶ 精装修:
1、35#楼装修工作面检查2人;

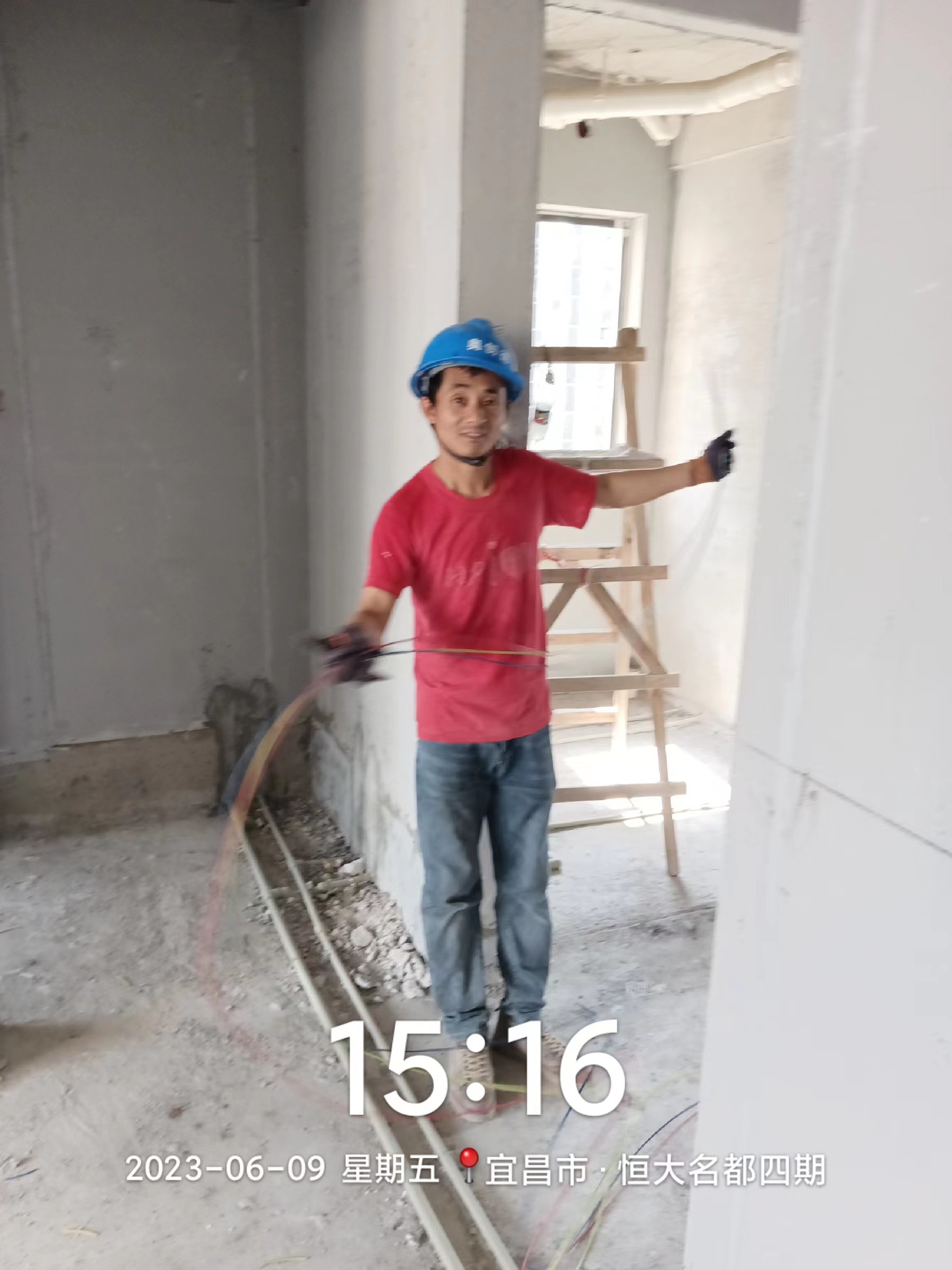

2、36#楼石膏线施工4人,吊顶施工2人,户内穿线8人;
3、38#楼门廊干挂石材施工8人;
4、38/39#楼精装单位管理人员已到场5人,临电接驳2人;

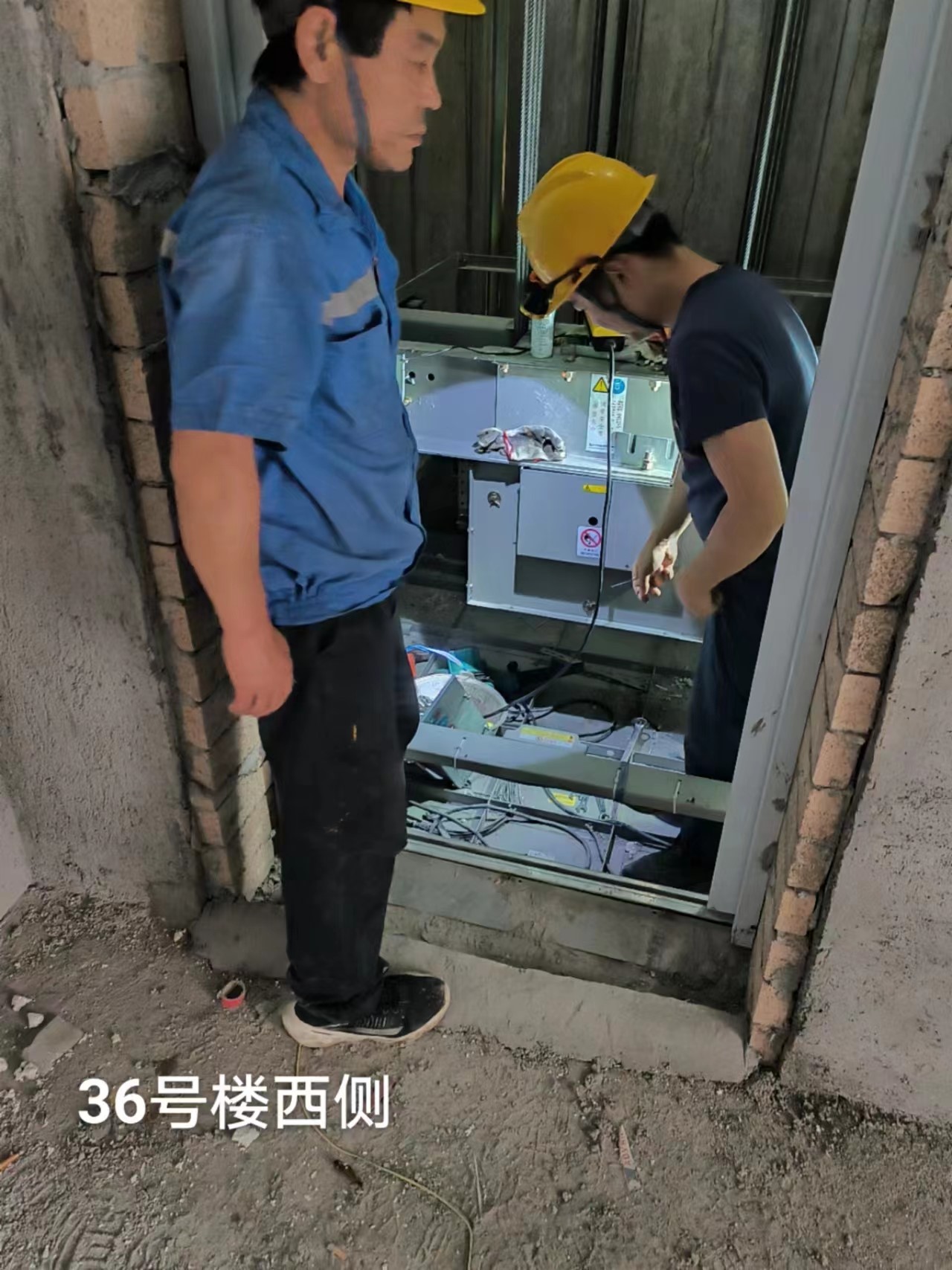

⑷日立电梯:
1、32#楼设备开箱上楼3人;
2、36#楼卫生保养2人;
3、43#楼轿顶电器安装1人;
4、44#楼轿顶电器安装1人,调门间隙2人;
5、35/36/38/39/40/41/42/43电梯已基本安装完成,陆续开展土建封堵及调试通电验收;
三、下周施工安排:
1、广盛标段:
1、32#楼外墙涂料施工;
2、33#楼石膏砂浆抹灰施工;
3、34#楼室内抹灰施工;
4、35#楼保温罩面施工及精装修工作面整改;
5、36#楼铝合金施工,防火门安装,室内防水施工,精装工作面整改,室内石膏线施工,户内穿线,吊顶施工,瓷砖进场;
6、38#楼精装修单位进场接临水临电;
7、38#楼门廊干挂石材施工,室内找平施工;8、40#楼给水管施工;
2、华建标段:
1、41#楼室内保温补缝施工;
2、42#楼外墙涂料施工;
3、43#楼外墙涂料及保温施工;
4、44#楼外墙涂料及保温施工。
四、2023年交付计划安排:
1、第一批次36#楼精装修计划2023年5月30日前进场施工,计划湿作业2个月,安装类2个月,整改1个月,交付时间2023年10月30日。
2、第二批次35/38/39#楼精装修计划2023年6月30日前进场施工,计划湿作业3个月,安装类2个月,整改1个月,交付时间2023年12月31日。
附图如下:

广盛标段:

华建标段:

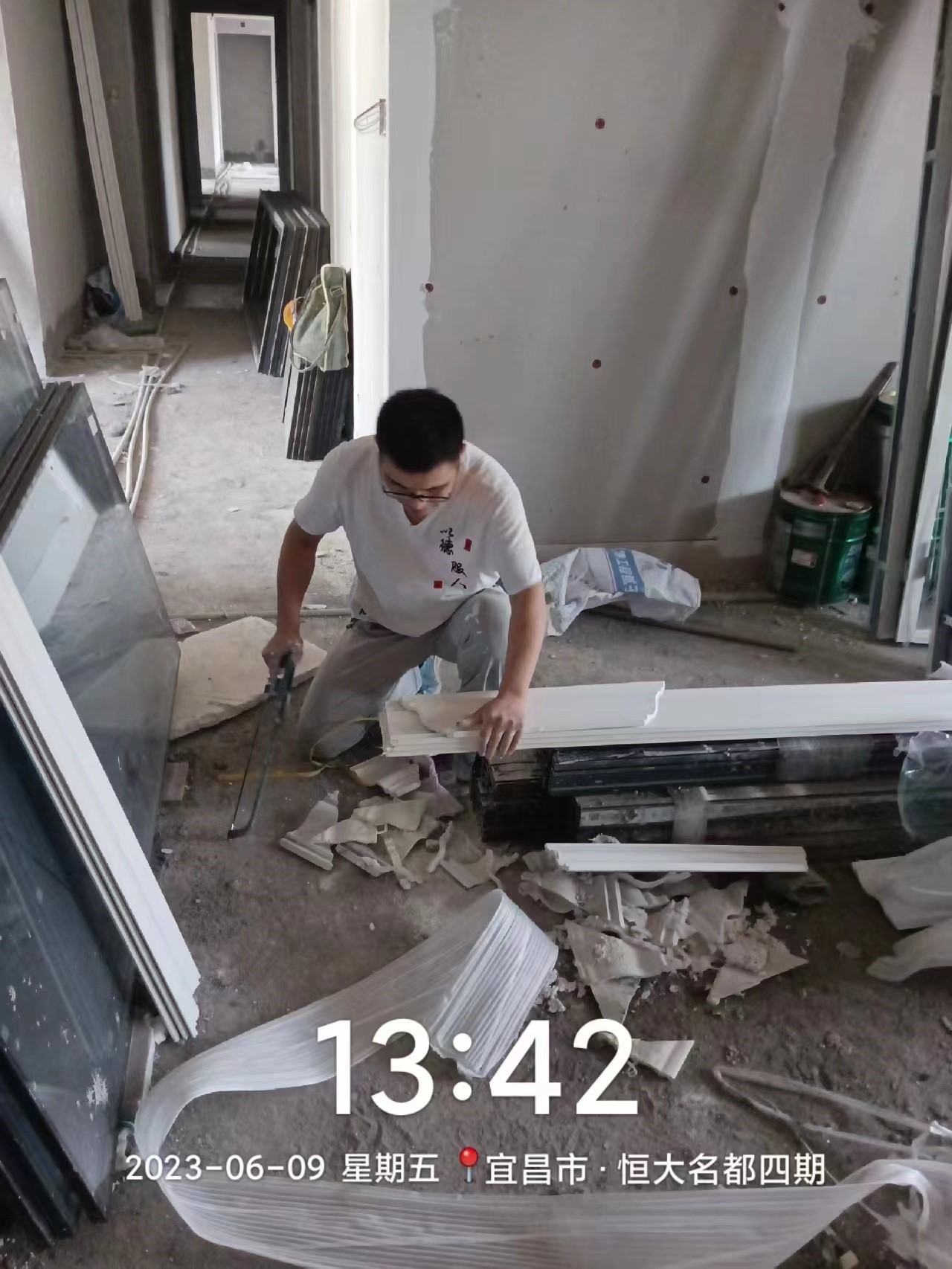

精装修:

日立电梯:

消防:
