春日渐盛,所有关于幸福的憧憬都在初春的和煦风中慢慢酝酿,每一个朝起日落的时光里,汉中恒大悦珑湾始终坚守品质,精工细琢,不负家人的支持与期望。
项目二期工程进度

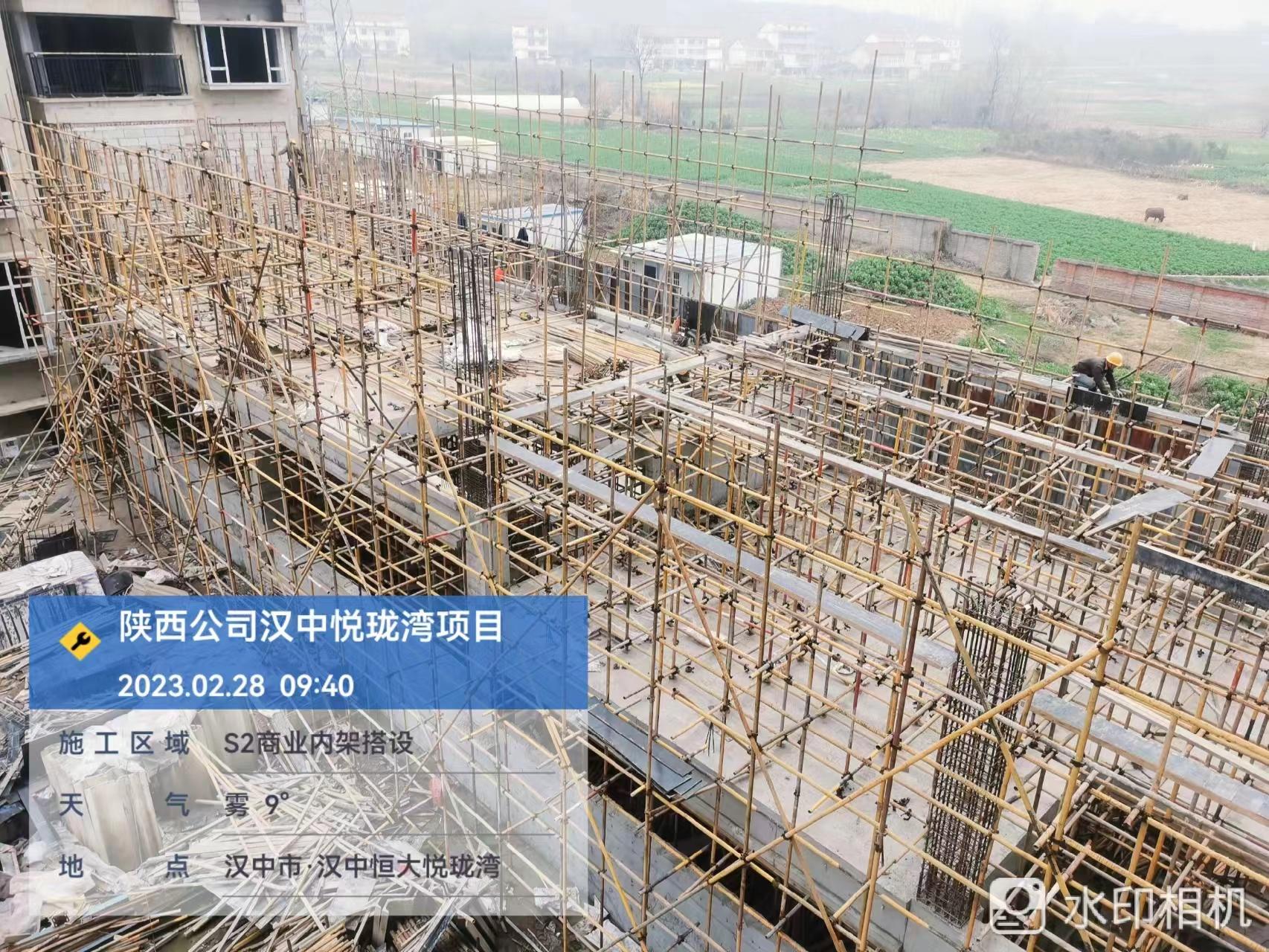

12#楼:主体、二次结构,二次结构完成,铝合金门窗框安装完成,屋面GRC完成90%;
13#楼:主体、二次结构,室内抹灰完成2-7层,铝合金门窗框安装完成;

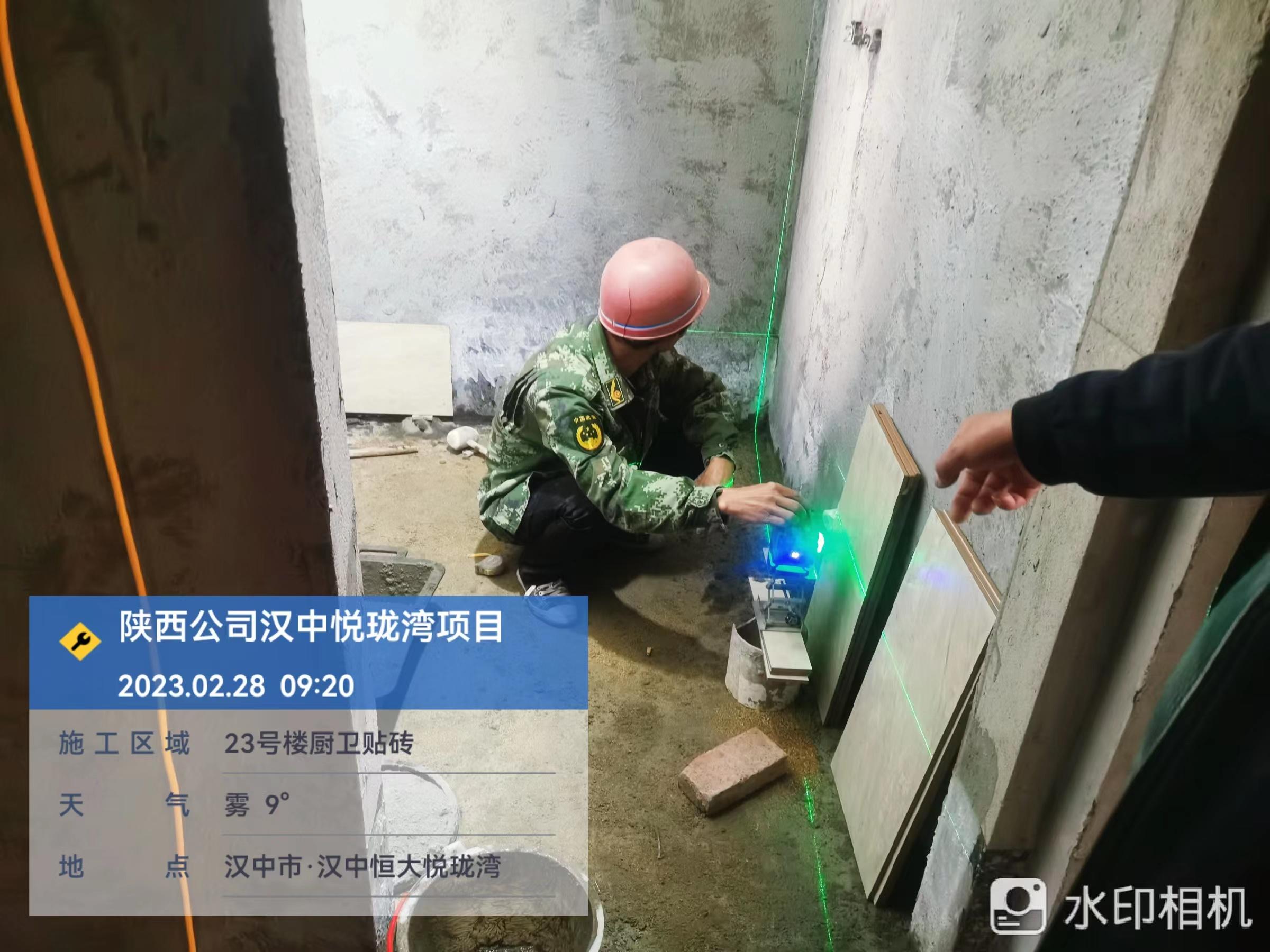

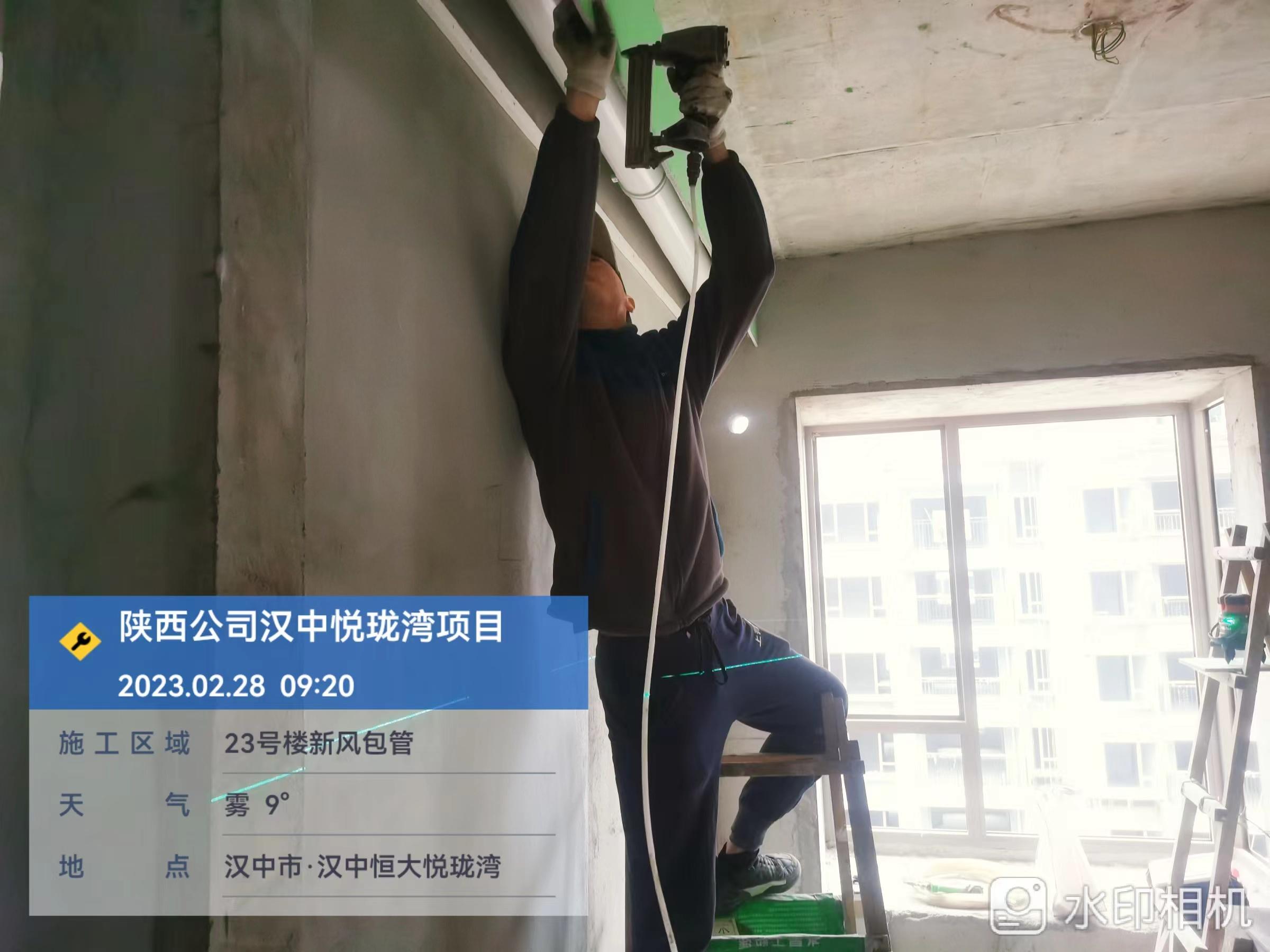

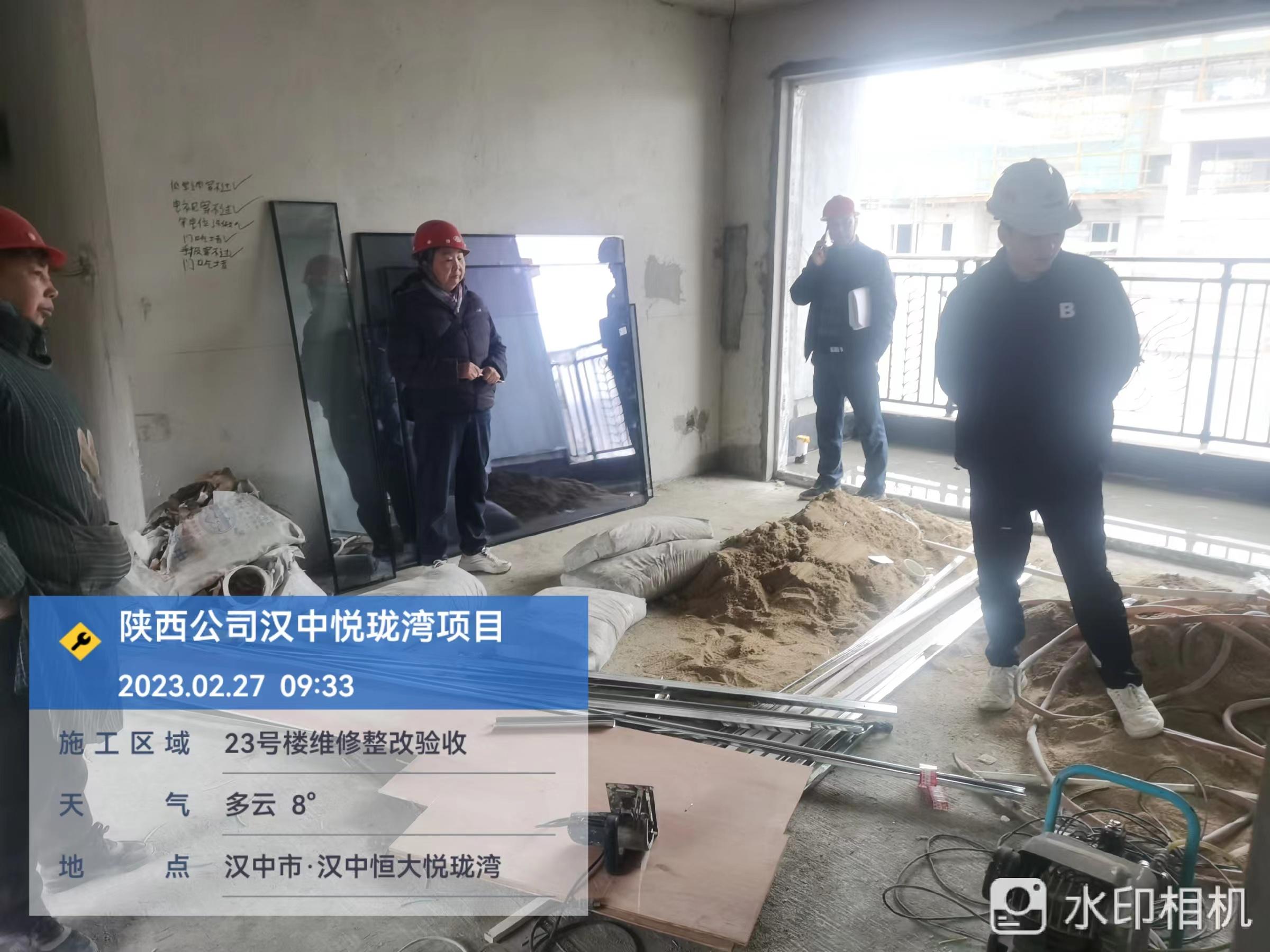

23#楼:精装修,铝合金门窗框安装完成,地暖保护层浇筑完成,卫生间阳台防水保护层施工完成,外立面完成65%,精装修穿线完成4层;

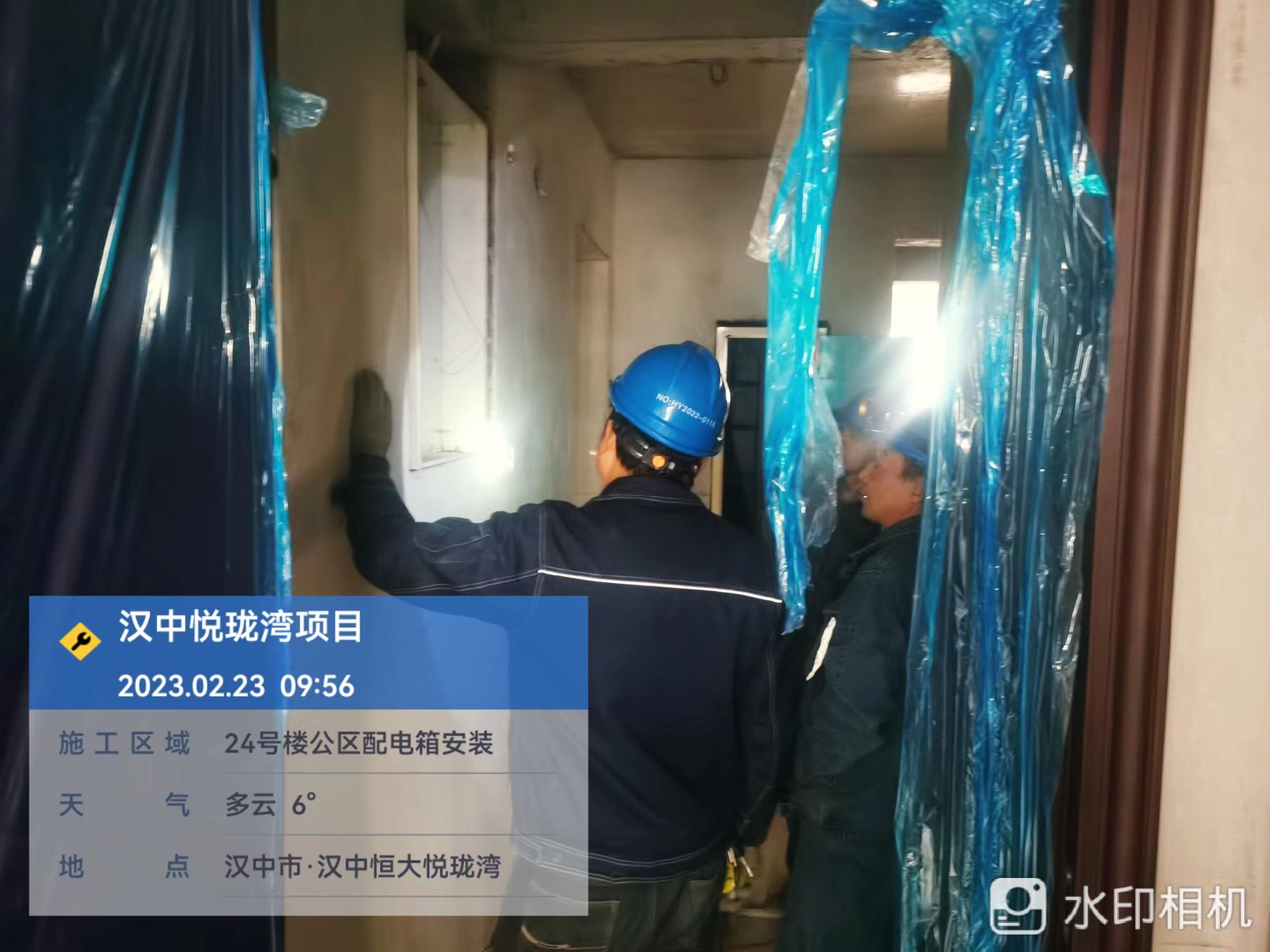

24#楼:主体、二次结构,地暖保护层浇筑完成,铝合金门窗框安装完成,阳台卫生间防水保护层完成,外立面完成45%,屋面工程完成;
30#楼:主体、二次结构,室内抹灰完成,屋面工程完成,阳台栏杆安装完成,精装修工作面移交问题排查;

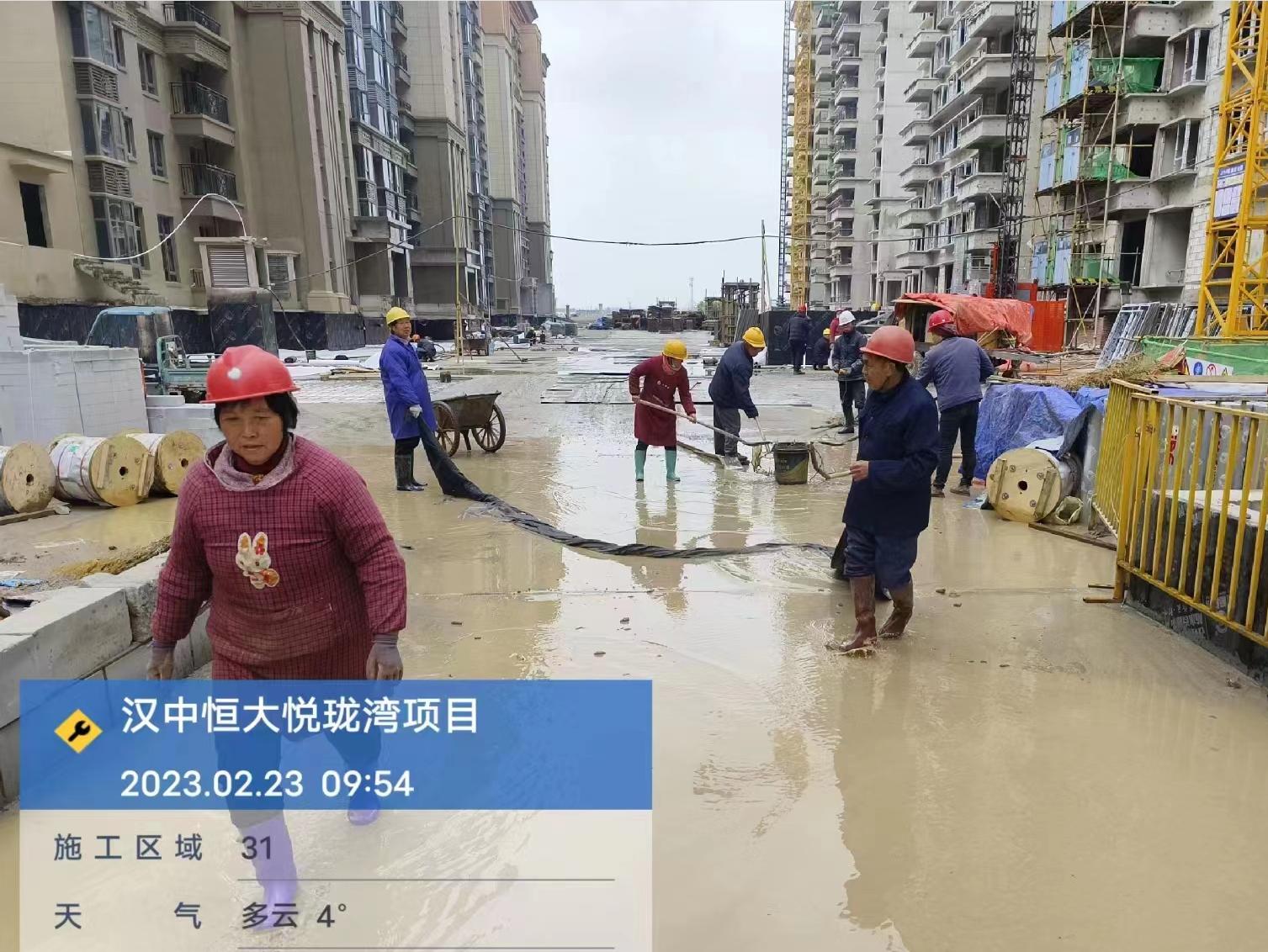

31#楼:主体、二次结构,室内抹灰完成,屋面工程完成,铝合金窗框安装完成,地暖管浇筑完成5层;
32#楼:主体、二次结构,室内抹灰完成,地暖管铺设完成10层,铝合金窗框完成4层,精装修工作面移交问题排查;

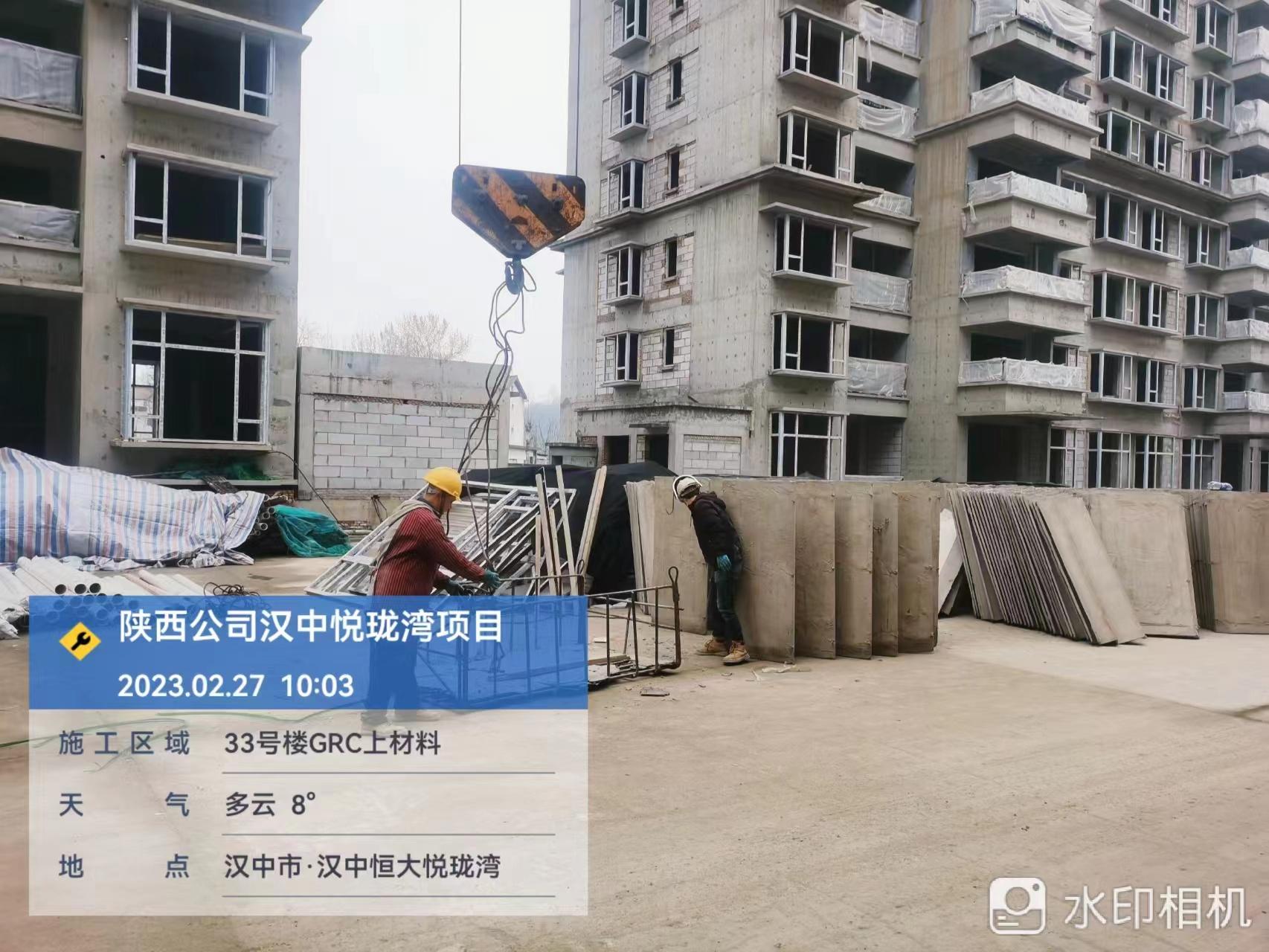

33#楼:主体、二次结构,阳台栏杆安装完成,铝合金门窗框安装完成,室内抹灰完成2-10层,玻璃安装中;
34#楼:主体、二次结构,室内抹灰完成2-8层,阳台栏杆安装完成,铝合金门窗框安装完成。
