施工总平面布置图塔吊怎么绘制 (施工平面图塔吊布置)

你知道在施工现场布置几台塔吊?分包布置在什么位置吗?

小编为大家总结了几点?抛砖引玉,有什么问题可以下面评论区指出?

一、塔吊选型

1、施工现场塔吊以下几点应满足现场需要

(1)旋转半径

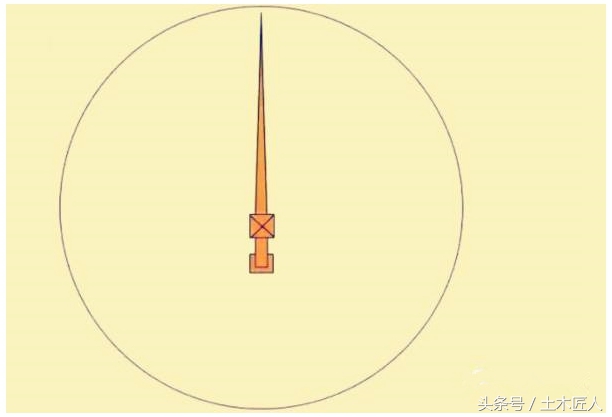

塔吊旋转半径即打掉吊钩最远点到标准节的距离,一般为40m、50m、60m

打掉最远吊点至回转半径中心距离应满足施工平面需要。

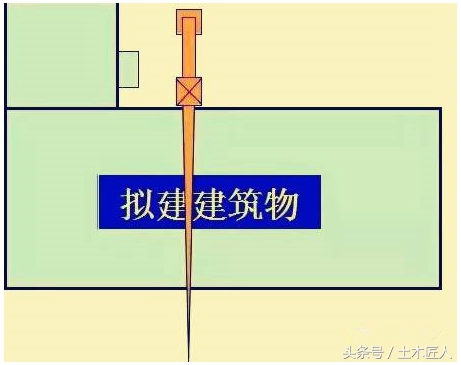

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

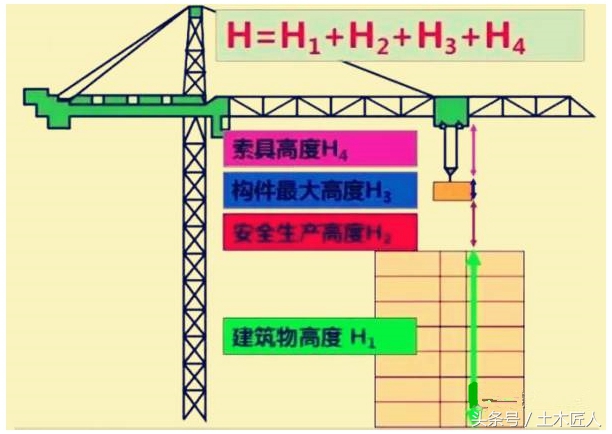

(2)起重高度。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

(3)起重量

起重力矩等于起重量乘工作幅度。

起重量一般控制额定起重力矩的75%以下。

应该遵循综合考虑,择优选用的原则。

二、塔吊位置的选择。

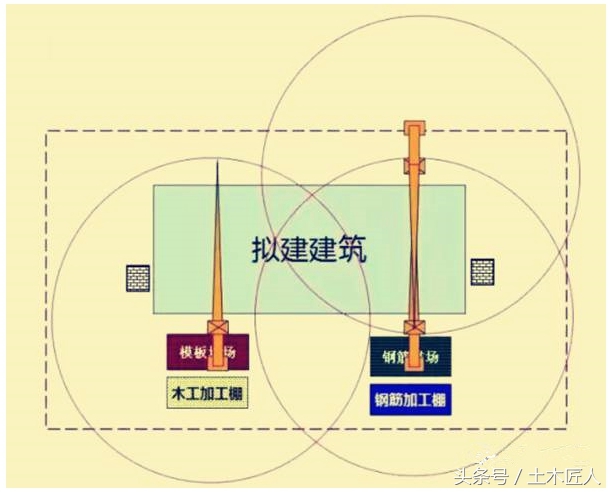

1、满足塔吊覆盖面和供应面的要求。

(1)塔吊的旋转半径尽量覆盖到施工作业面。

(2)塔吊旋转半径内尽量不要有生活区或办公区域,否则生活区应当另外做安全防护。

(3)还应考虑后期施工电梯的位置。切记。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

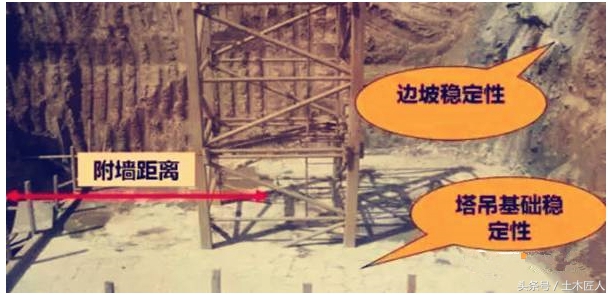

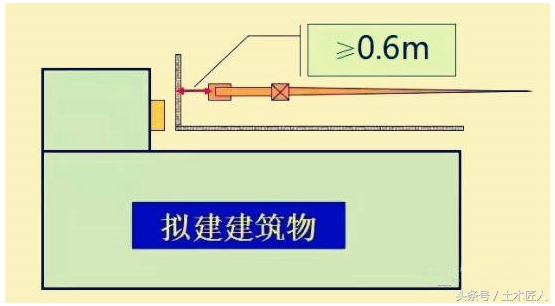

2、外脚手架与标准节之间的距离。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

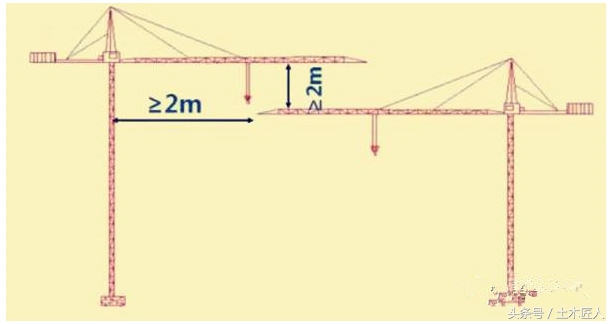

3、群塔间的施工安全距离。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

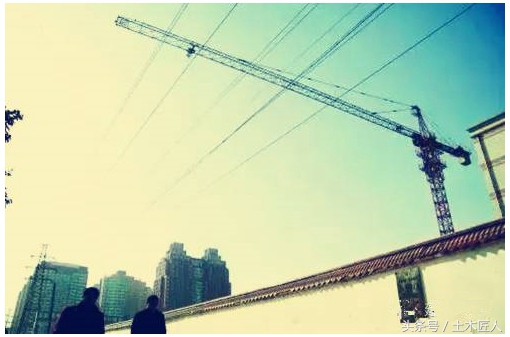

4、塔吊与高压电线的安全距离。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

塔吊和架空线边线的最小安全距离

塔吊和架空线边线的最小安全距离。

YD/T 2164.1-2010《电信基础设施共建共享技术要求 第1部分:钢塔架》5.1.4中提到有关通信钢塔架与高压电线之间的安全距离要求

(这个距离尽量越大越好)

5、塔吊基础设置应满足要求。

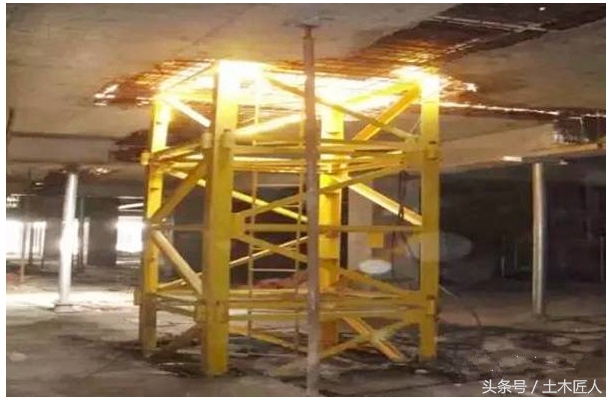

(1)塔吊设置在基坑内,标准节避免与上部结构梁碰撞。

(2)塔吊布置正在地下室结构范围外避免与基础工程分部碰撞重叠。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

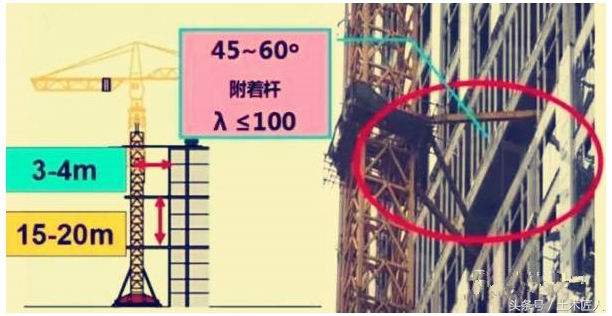

6、满足塔吊后期安装扶墙规范要求。(1)塔吊距离主体结构外立面的距离为3到4米。

(2)塔吊负责固定的位置及扶着杆的角度。

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

7、满足塔吊拆除的要求。

(1)塔吊后期拆卸时,在主体完工后,塔吊与主体能不碰撞自由落下。

(2)拆卸底层时汽车吊是否能进入?

(3)出厂运输车辆是否能进入?

在总平面图中如何布置塔吊,施工平面布置图塔吊半径怎么确定

三、总结

塔吊起重机是在整个建筑工程施工中,对施工效率影响非常大的大型设备,塔吊选型定位是否合理,直接关系到整个工程的施工进度控制。

总的来说,塔吊布置没有对错之分,只有是否合理。位置可以有很多都各有优点和缺点,应多方案比选最优方案。

大家有什么需要补充的,或者不明白的,可以在下方评论区提出。
