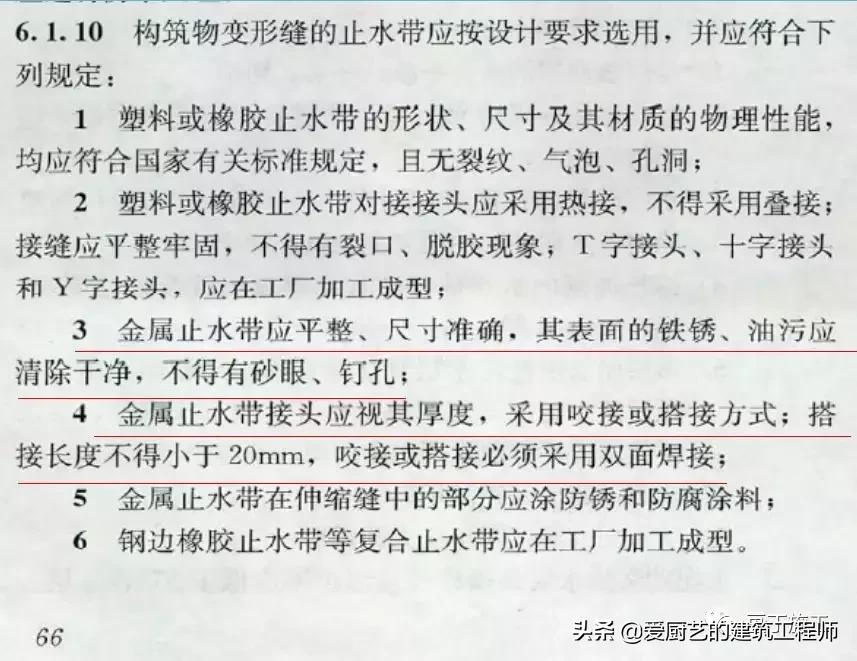

GB50141-2008《给水排水构筑物工程》6.1.10

补充说明:
钢板止水带安装时折边面向迎水面,并设置控制标高与位置限位,钢板止水带焊缝必须严密。第一次砼浇筑高度为钢板止水带宽度的一半
止水钢板应避开构件主筋,当穿越箍筋时,箍筋应设置90度折钩与钢板焊接。

止水钢板:

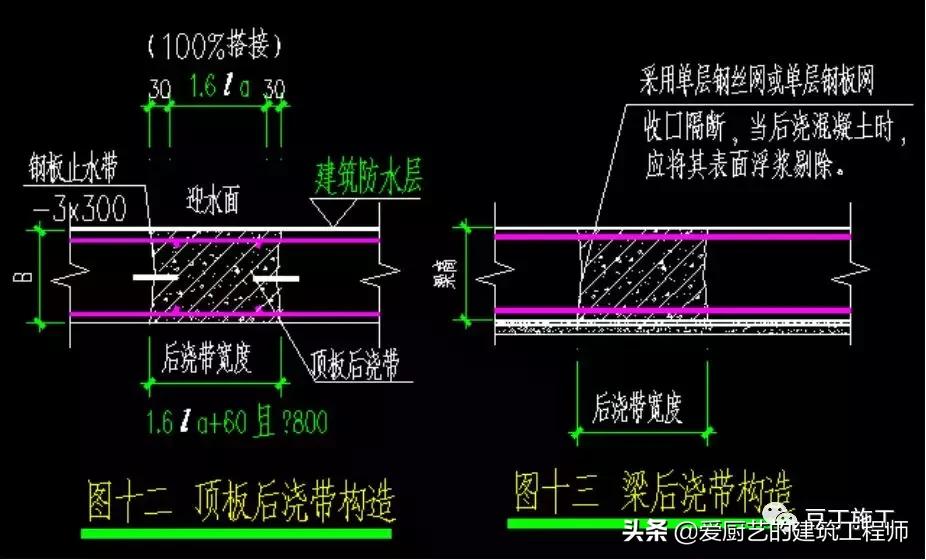

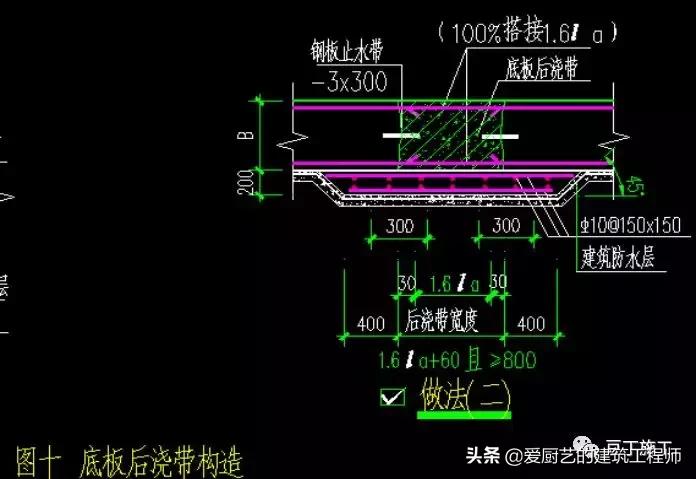

G04-1a说明4沉降后浇带做法:

G04-1a说明5,后浇膨胀加强带做法:

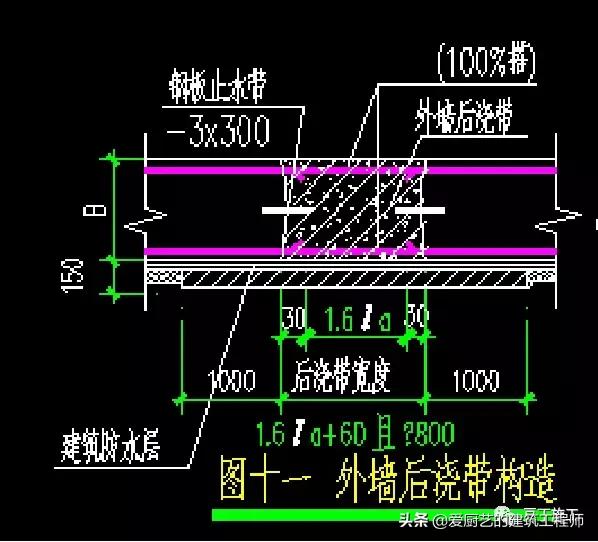

挡土墙后浇带做法:

铁丝网安装示意图:

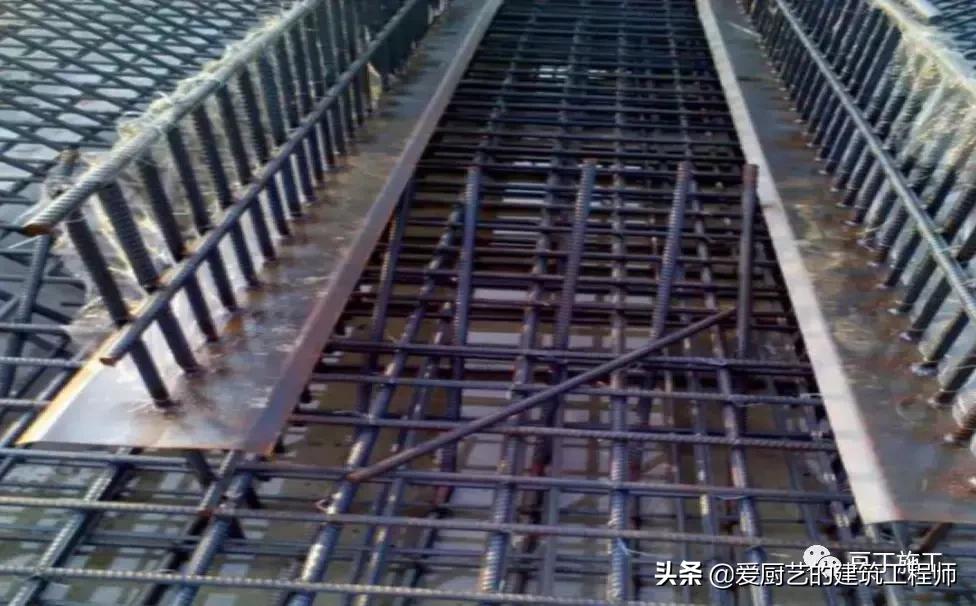

后浇带止水钢板安装示意图:

后浇带止水钢板安装

在剪力墙绑扎过程中穿插止水钢板施工

在挡土墙中安装示意图:

用短钢筋焊接固定在墙纵筋上
转角做法:

挡土墙后浇带做法:

焊缝严密:

止水钢板穿过柱子时,柱箍做法:

混凝土浇筑分两次时,预埋300mmx3mm的钢板,其中有10-15cm的上部露在外面,在下次再浇筑混凝土时把这部分的钢板一起浇筑进去,起到阻止外面的压力水渗入的作用。

混凝土浇筑完成效果:

后浇带成品保护
