20平地下室2米高怎样利用 (地下室超高墙砌筑)

一、项目概况

该项目位于北京CBD核心区,由57层的超高层商业办公主楼(建筑高度260m)、裙房(5层,结构高度为26.8m)以及6层+夹层地下室组成,项目占地面积8223m2,总建筑面积约167851m2,其中地上建筑面积约12000m2,地下建筑面积约为47851m2。该工程采用桩筏基础,主塔楼结构形式为核心筒+外框钢结构,裙房为钢筋混凝土结构,建成后将是韩国三星驻中国总部大楼。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

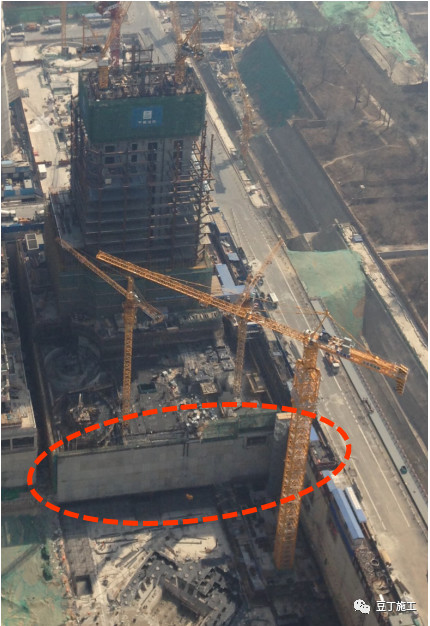

本工程四周均是在建项目,场地狭小,在建项目之间限制性大,尤其是西侧地下室外墙,距红线只有10cm,且红线外侧即为其他项目在施地块,使得西侧地下室21m高外墙无法按照现有施工方法进行结构施工。

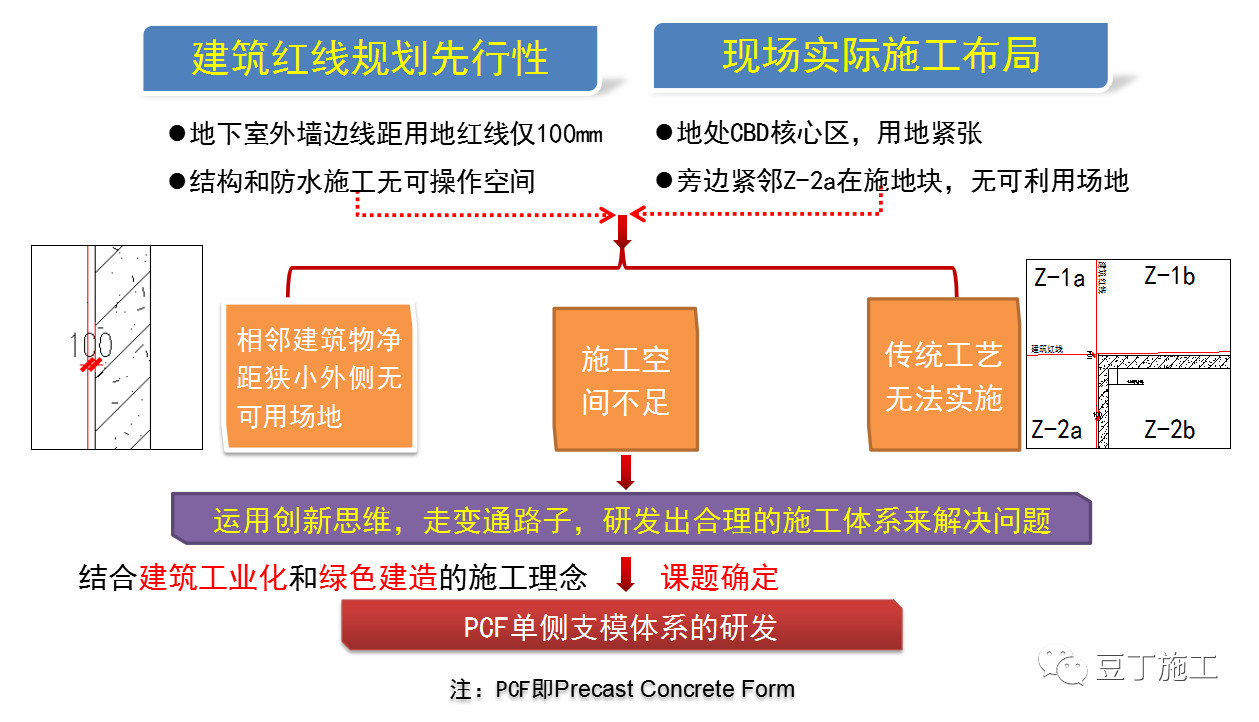

二、问题分析

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

三、问题解决思路

1、运用创新思维研发PCF(Precast Concrete Form)单侧支模体系,解决操作空间不足的难题。

2、PC板吊装安全,固定可靠,可操作性强。

3、混凝土浇筑完成后PC板位移不大于3mm。

四、确定解决方案

1、拟采用的三种解决方案

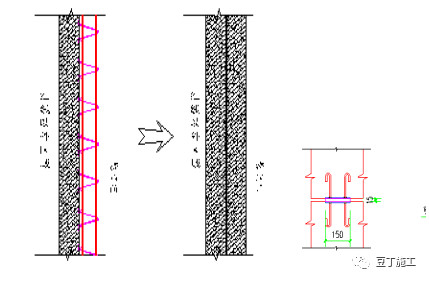

方案一:

PC板预留桁架钢筋,形成叠合墙体系,在工厂预制,与外墙一同浇筑;

采用底面钢板焊接形式固定;

防水在结构完成后施工;

内侧使用大钢模板。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

方案二:

PC板光面处理,仅作为外墙模板,在工厂预制;

采用槽钢+可调斜撑形式固定;

防水预铺反粘;

内侧使用散拼木模与PC板对拉固定。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

方案三:

PC板做成肋形板,参与结构受力,在现场现浇;

采用槽钢+三脚架形式固定;

防水结构完成后施工;

内侧使用组合木模板与PC板对拉固定。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

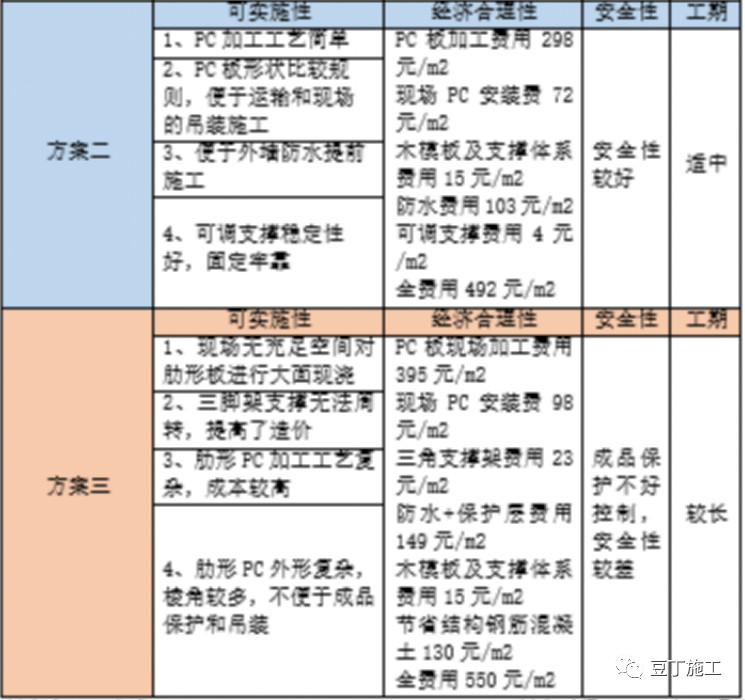

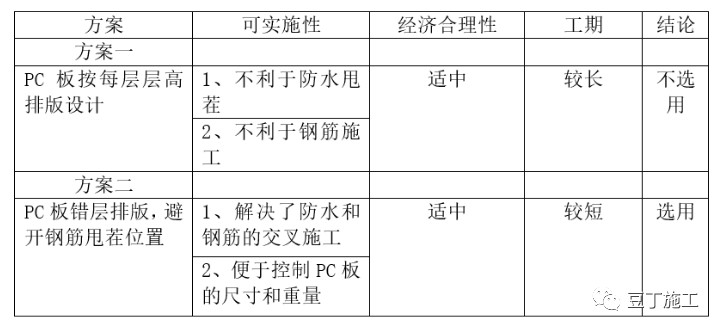

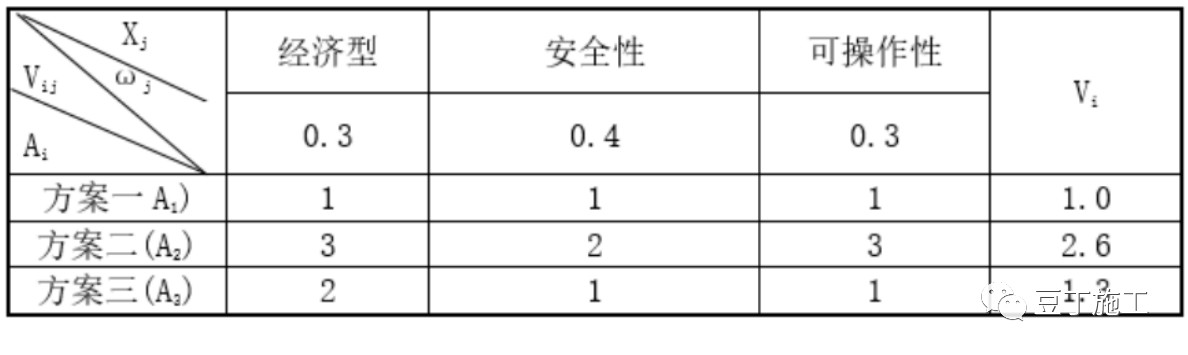

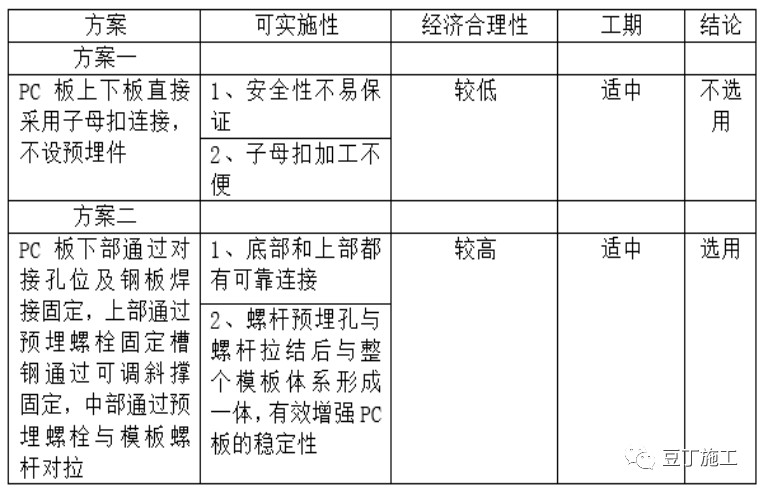

2、方案比选

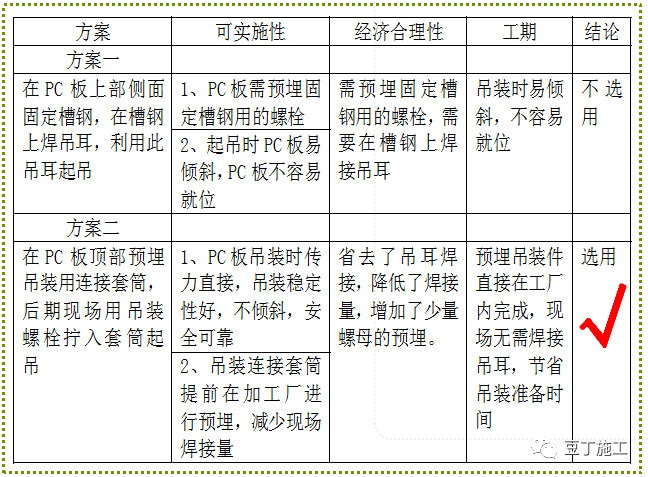

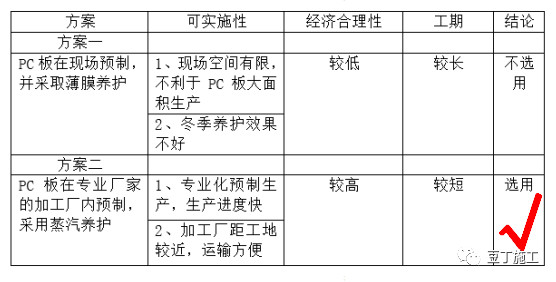

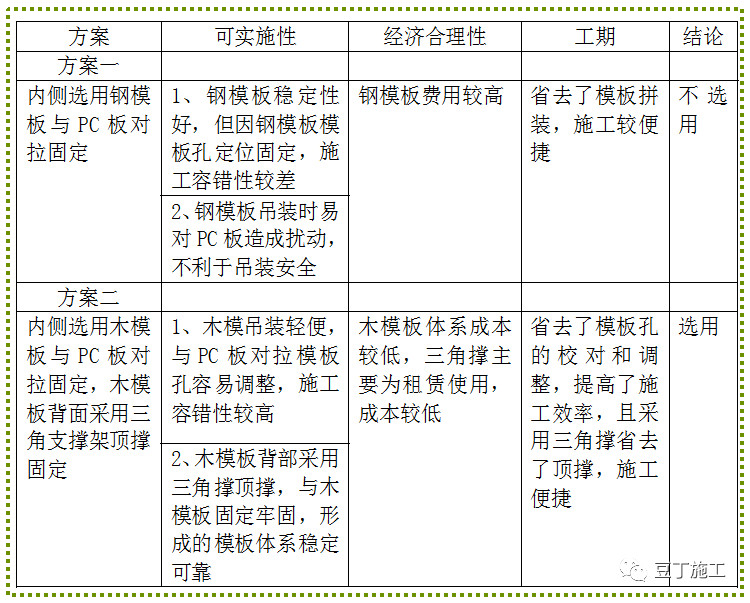

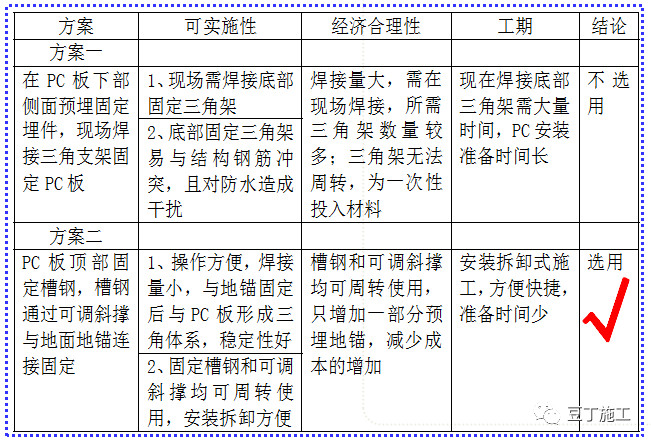

从可实施性、经济合理性、安全性、工期及其他影响等多方位进行分析评估与优选,见下表。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

通过对以上三种方案的综合对比与分析,初步选定方案二为研发PCF单侧支模体系的实施方案。

3、方案细化

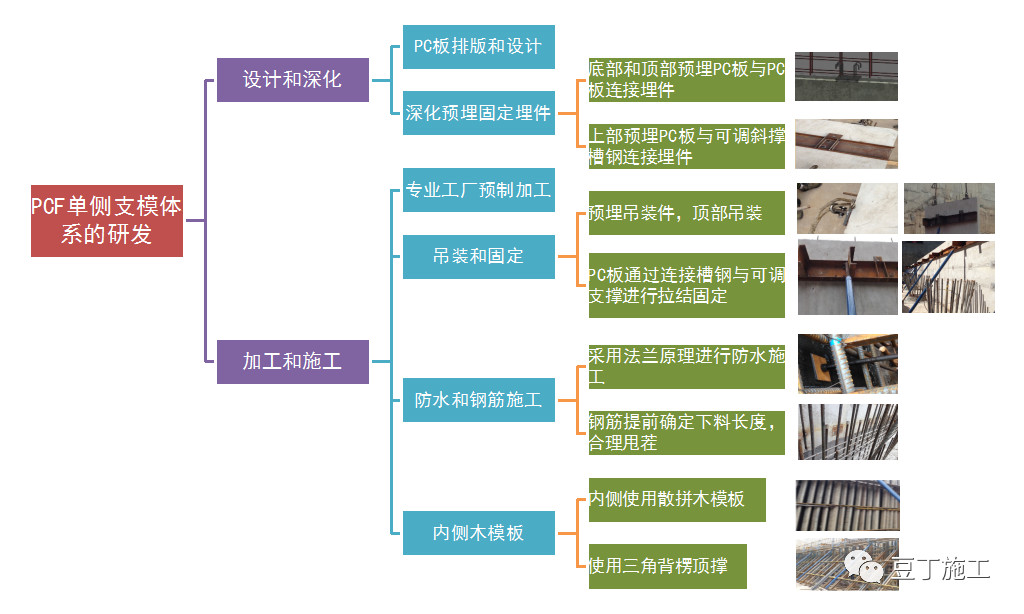

通过以上选择,初步确定了研发PCF单侧支模体系的实施方案,但是方案必须从两个过程、六个方面进行方案细化,具体下图。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

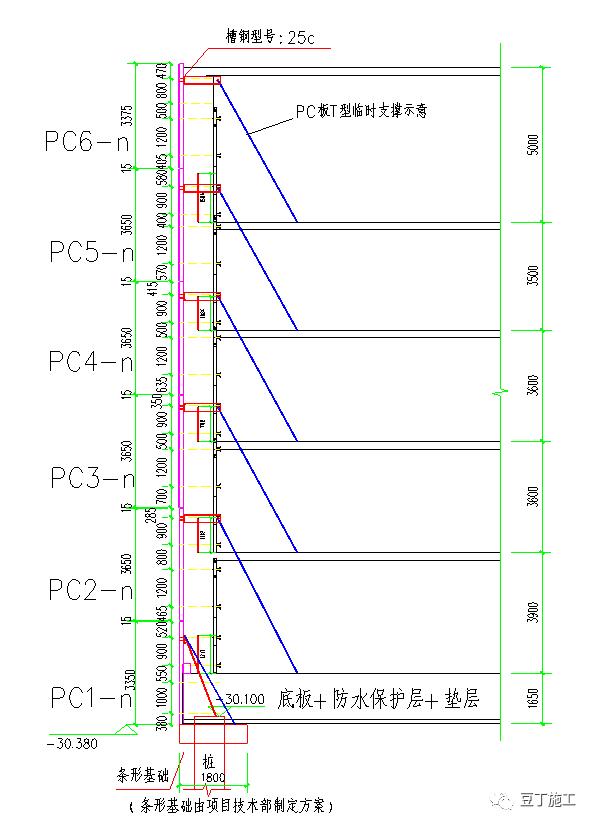

1)PC板的排版和设计

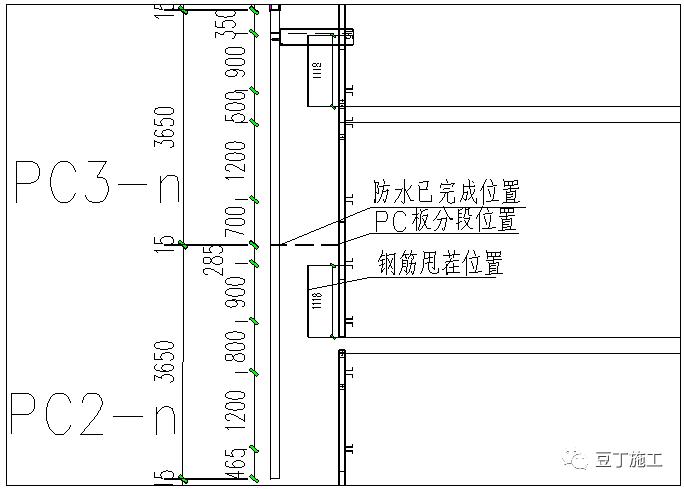

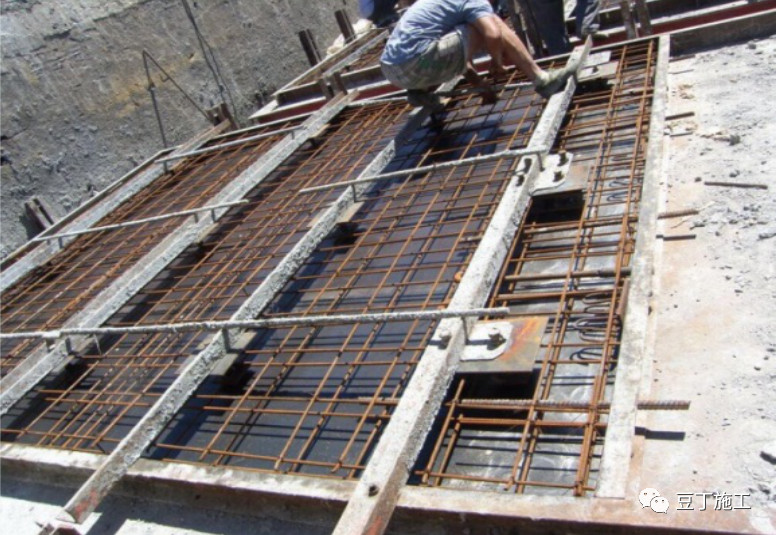

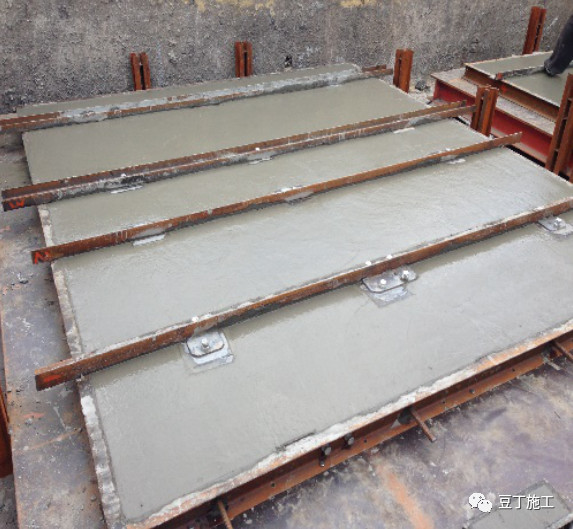

本工程西侧外墙PC板共计164块,PC板上下左右四边留15mm缝隙,最大板规格(长*宽*厚):3650㎜*3515㎜*120㎜,自重约4002.9㎏。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

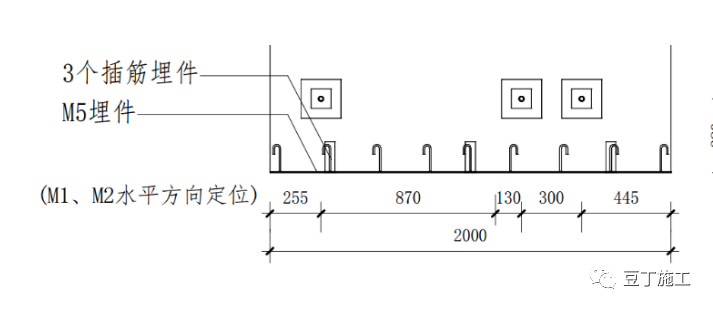

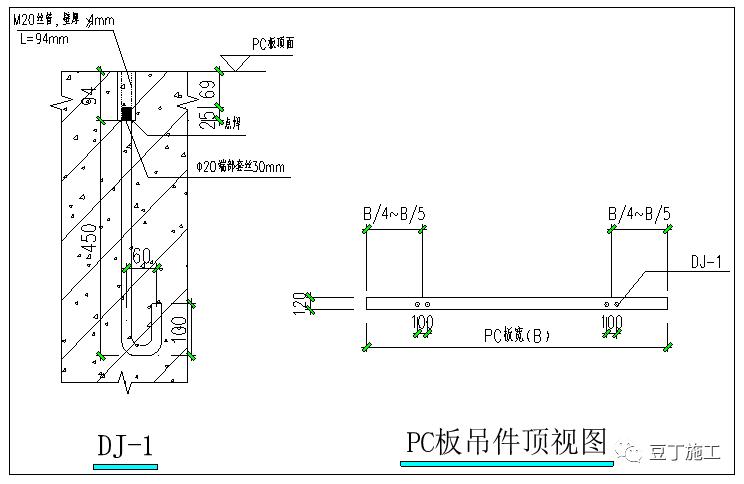

2)预埋件的深化设计

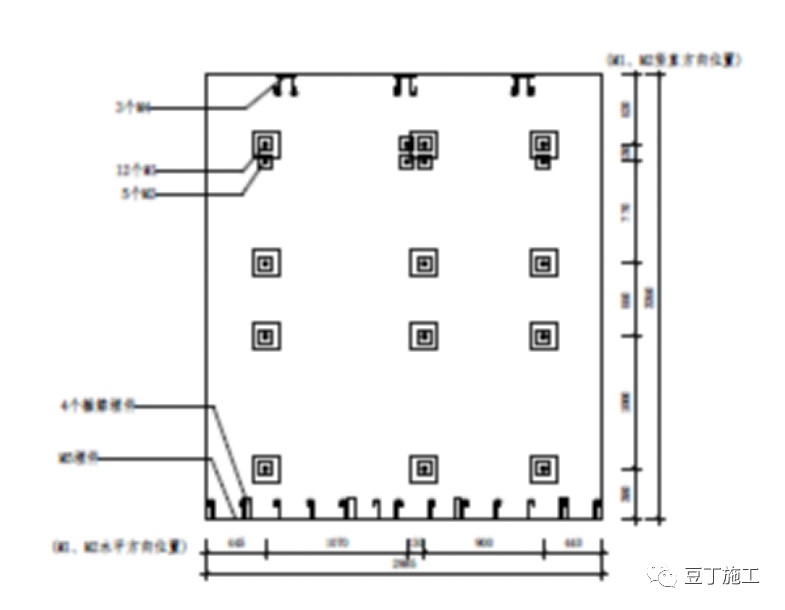

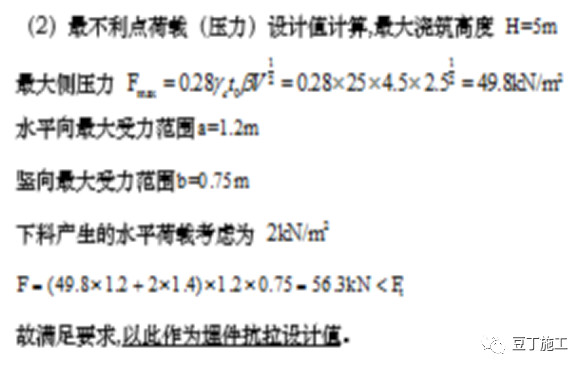

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

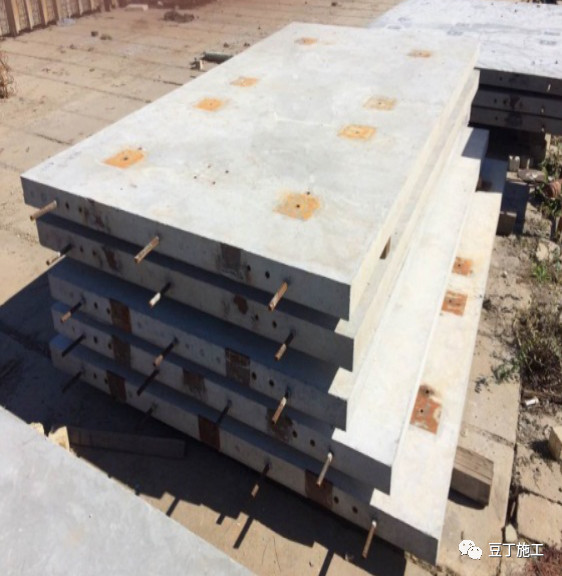

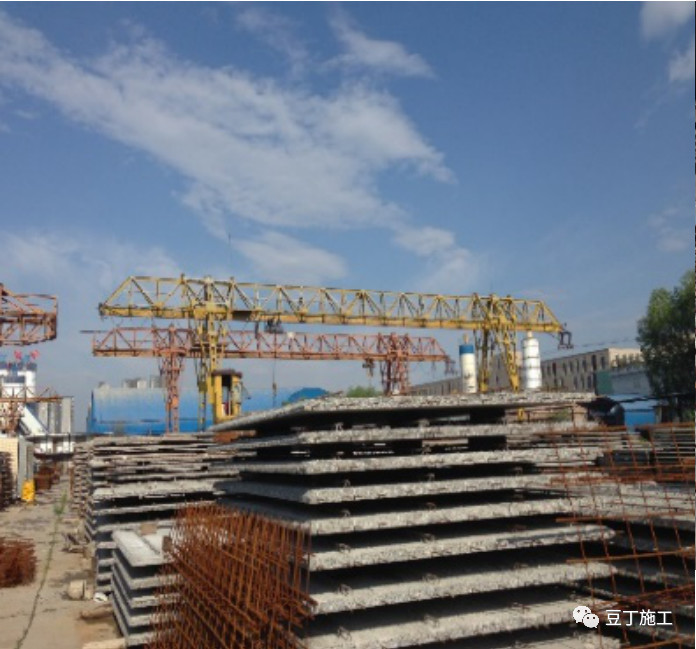

3)PC板的加工和养护

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

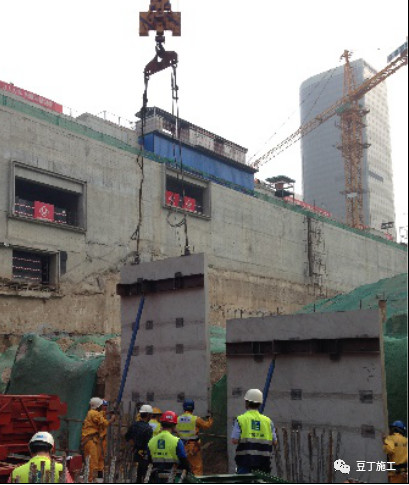

4)PC板的吊装和固定(吊装)

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

5)墙体防水和钢筋施工

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

6)内侧模板的选用和混凝土浇筑

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

4、确定最佳方案

通过以上细化分析,我们确定最佳方案见下图:

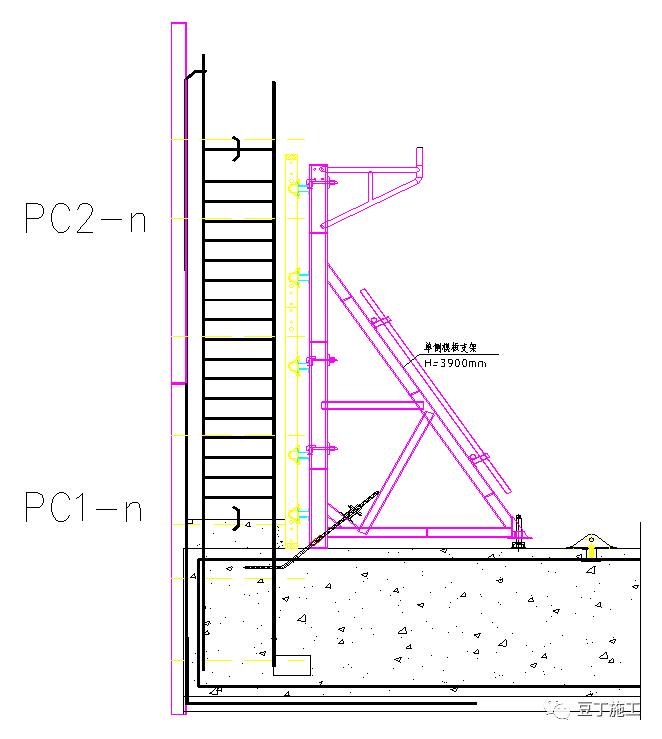

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

五、制定对策

按照5W1H的原则,分析研究相应对策,确立明确的目标值,并最终制定出相应的具体实施措施、明确责任人和完成日期。

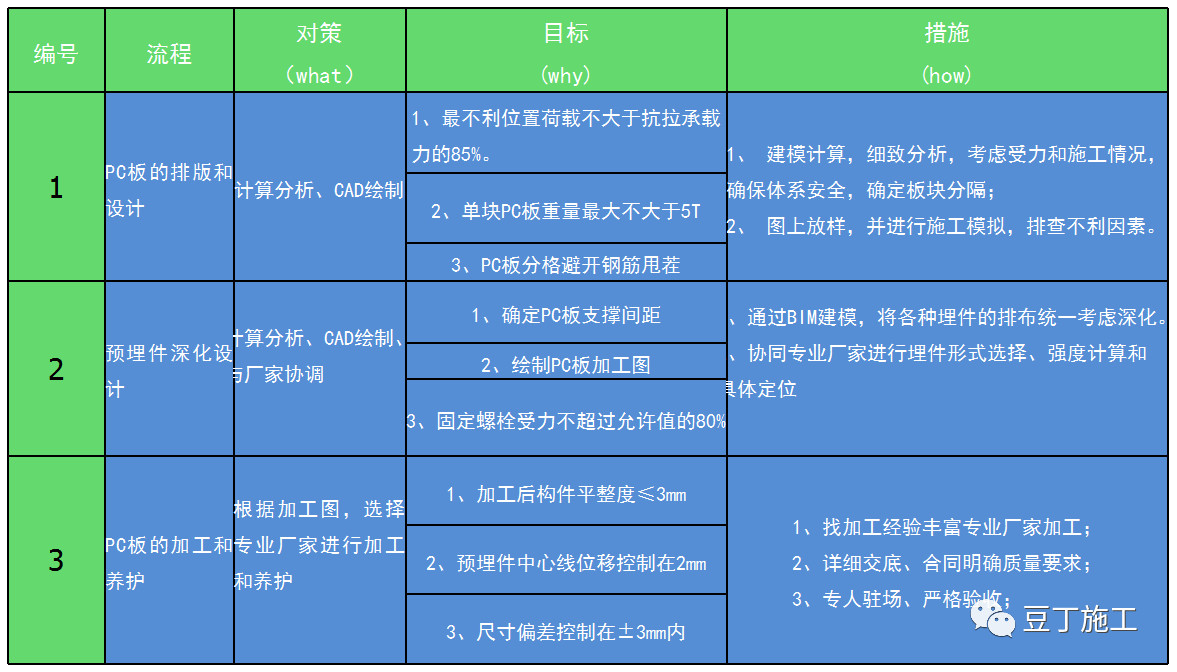

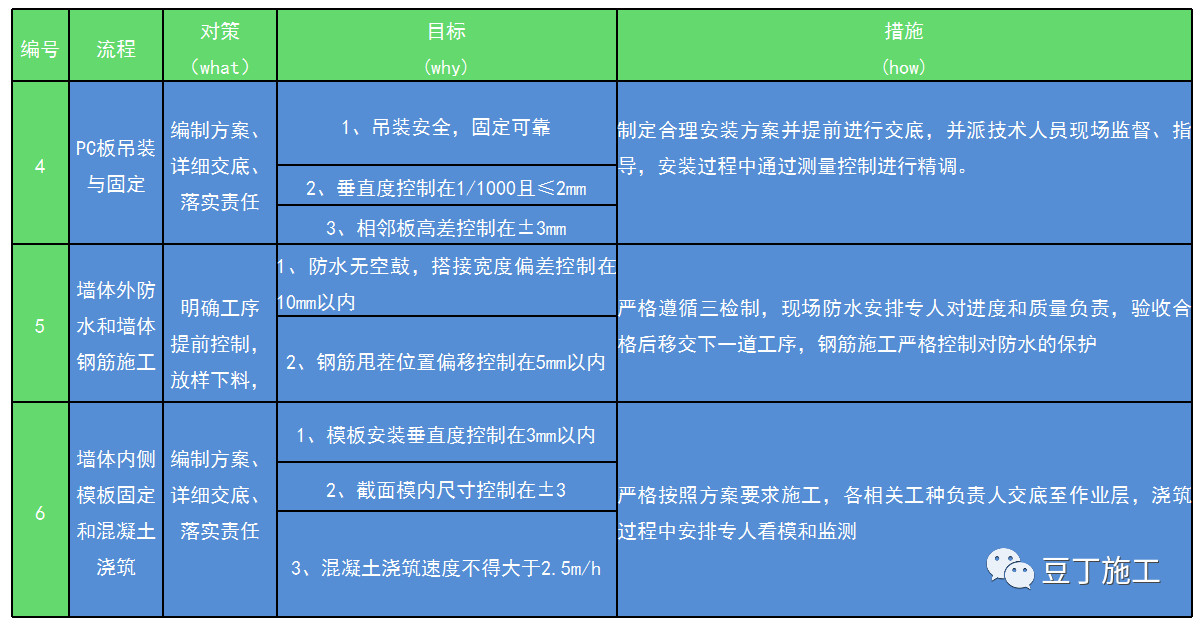

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

六、对策实施

实施一、PC板的排版和设计

根据最新的结构基准图,对PC板的布置范围、PC板块的分隔、间距,每块PC板的尺寸和位置、PC板的固定位置、连接方式以及特殊节点的处理均进行了细致的设计和计算,形式PC板设计图一套、计算书一套,并通过的设计单位、监理单位和业主单位的审核。

本工程西侧外墙PC板共计164块,PC板上下左右四边留15mm缝隙,最大板规格(长*宽*厚):3650㎜*3515㎜*120㎜,自重约4002.9㎏;最小板规格(长*宽*厚):3650㎜*1480㎜*120㎜,自重约1620.6㎏。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

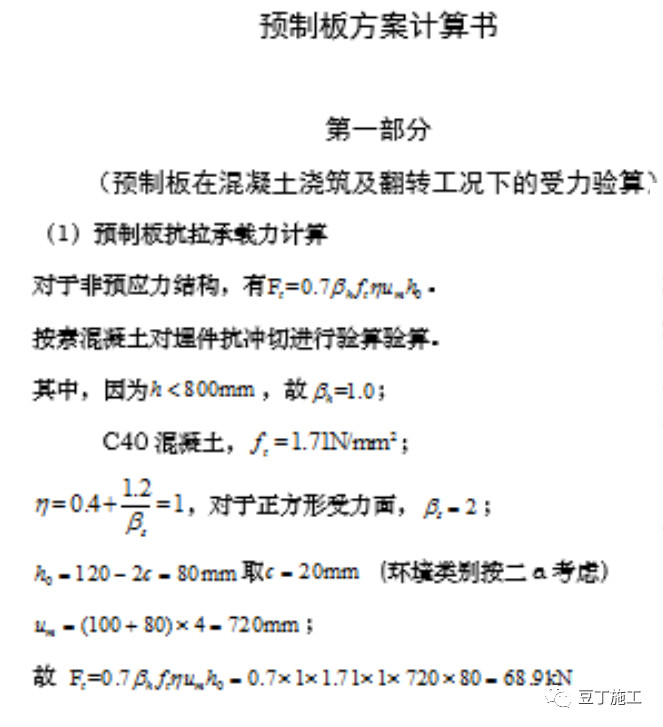

实施效果检查:经检查,设计图纸涵盖了PC板的相关信息,图纸详细明确,通过了专家论证,为后续工作的开展提供了基础性资料。PC板分格排版避开了钢筋甩茬位置,同时最大板块重4002.9KG,满足不大于5T的目标要求。根据计算结果,最不利位置荷载为抗拉承载力的81%,满足不大于85%的安全要求。

实施二、预埋件的深化设计

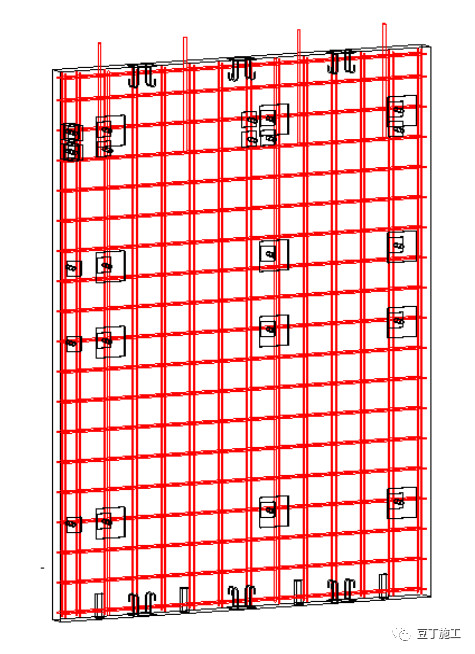

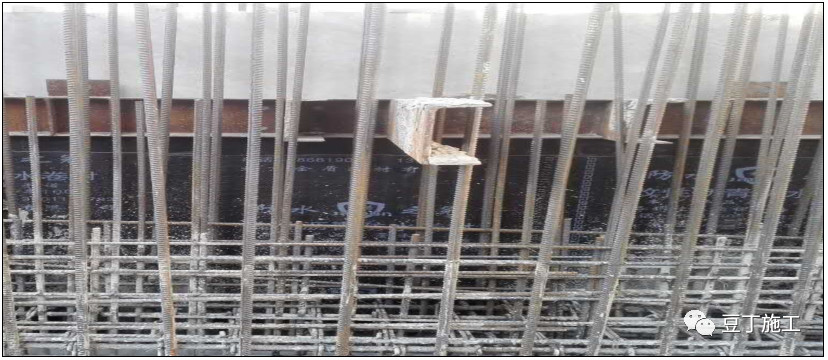

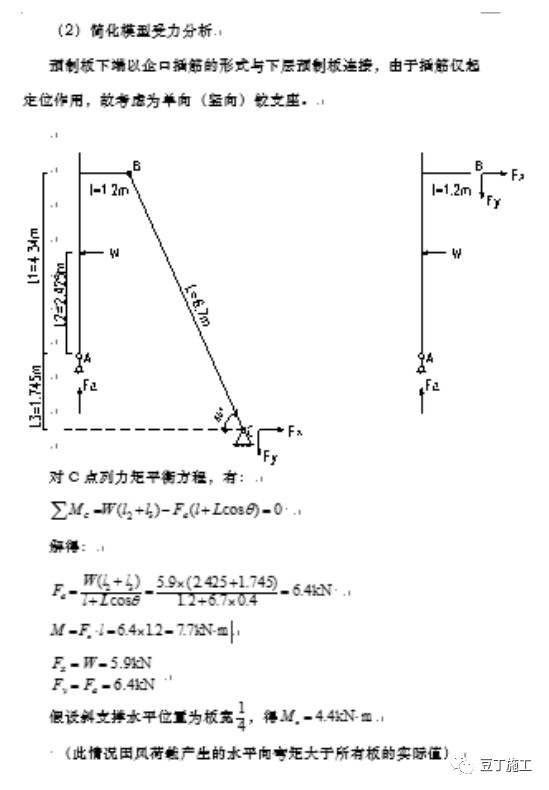

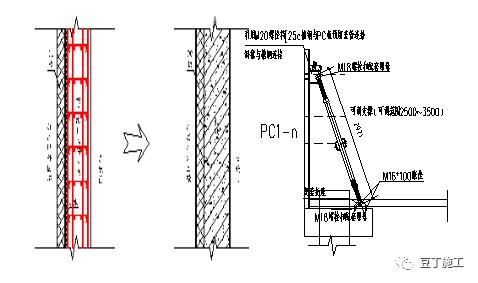

根据PC板的基础设计图纸,协调厂家确定埋件的型式和材质要求,并对PC板埋件的连接方式进行的深化设计。PC板拼缝位置采用预埋钢板后焊接的方式进行处理。其中连接位置仅设置在PC板竖向连接位置,水平位置无需处理。除底层外,其他层在宽度小于2000mm的PC板设置2块预埋钢板,宽度大于2000mm的PC板设置3块预埋钢板。

PC板竖向拼接位置需插定位钢筋,采用三级钢20的钢筋先于下层板上边预埋钢筋,上层板预埋钢套管进行连接。

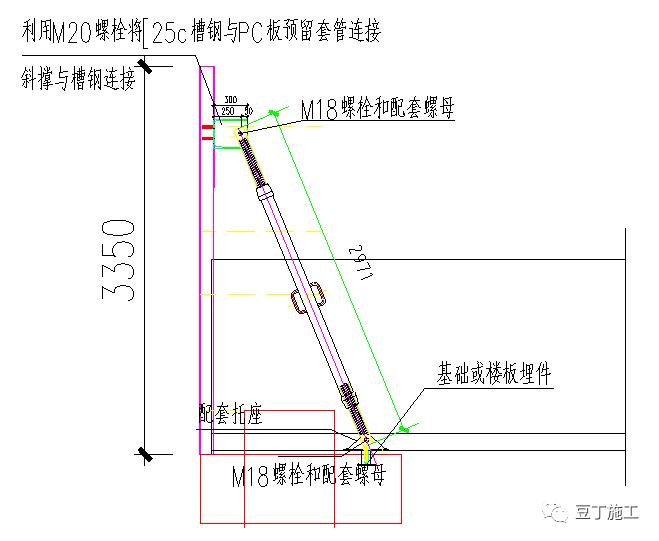

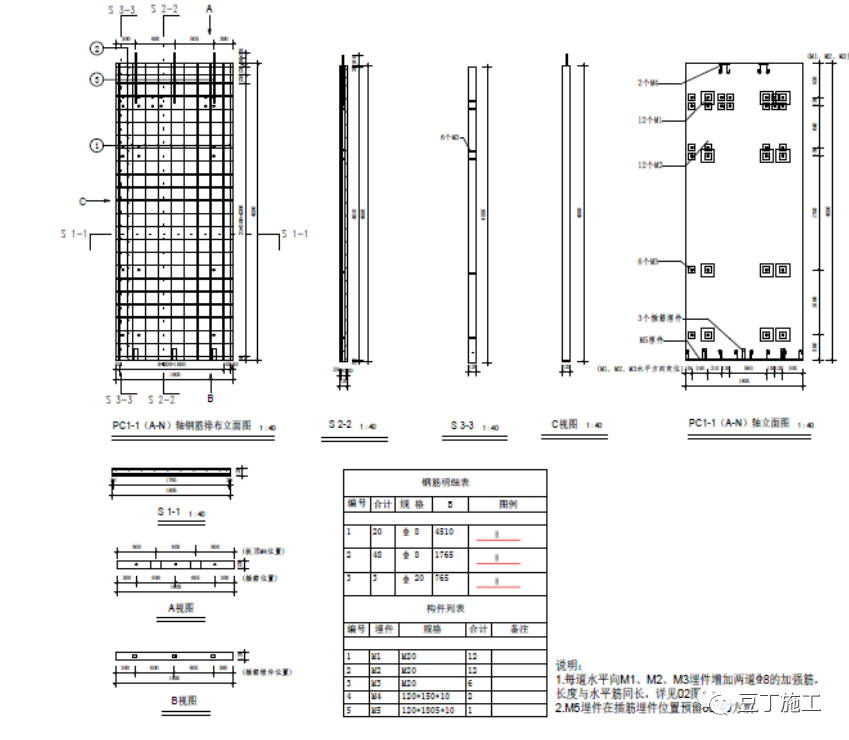

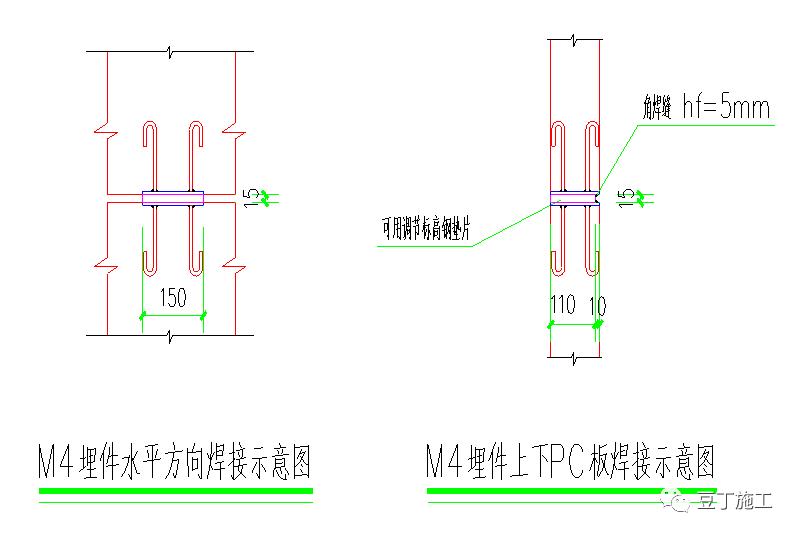

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

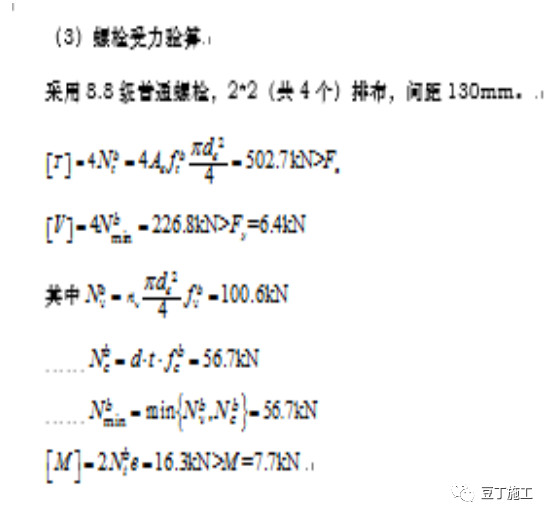

实施效果检查:绘制完成的PC板加工图明确了埋件的形式、位置、规格以及材质,同时明确了PC板的支撑间距,为PC板下一步的加工生产提供的详尽的技术资料,完成了设定目标。同时根据埋件计算,预埋螺栓的受力仅为允许值的47%,满足不超过80%的目标。

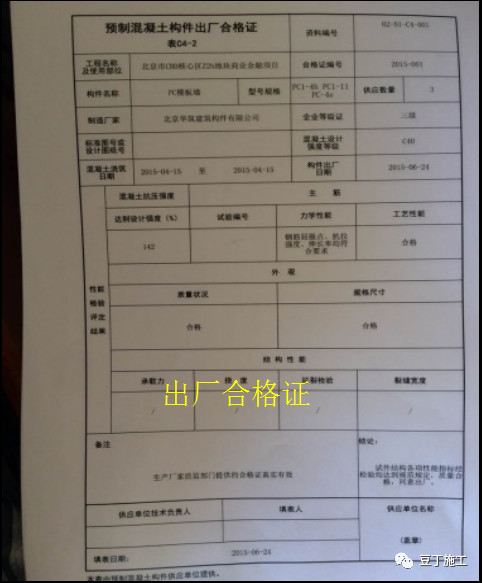

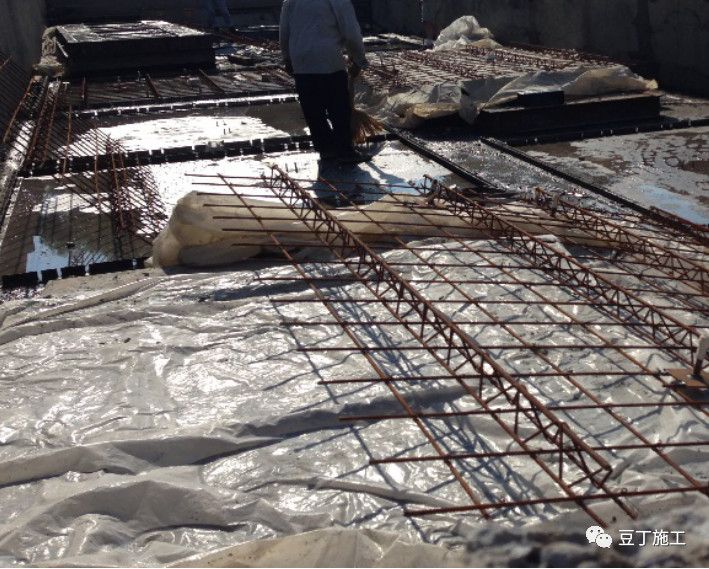

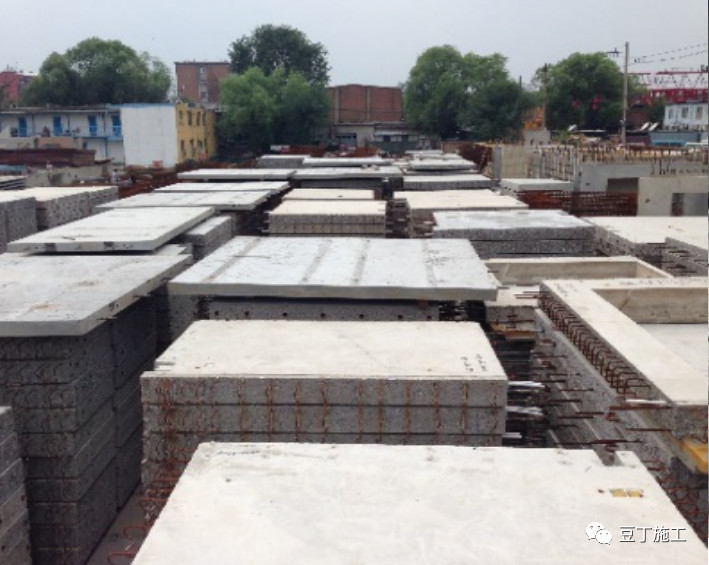

实施三、PC板的加工和养护

1、PC板生产厂家选择了专业的预制构件生产厂家,并在合同内详细的明确了质量要求

2、PC板加工前,由项目部技术负责人王晓龙对PC板加工人员进行了技术交底,并预制加工质量要求、注意事项、细节施工方法等进行了详细的讲解,明确了质量标准及验收要求;

3、项目部安排驻加工场人员负责PC加工质量,全面贯彻执行施工质量标准,确保预制件加工质量;

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

实施效果检查:PC板加工严格现场验收,加工精度均在要求范围之内

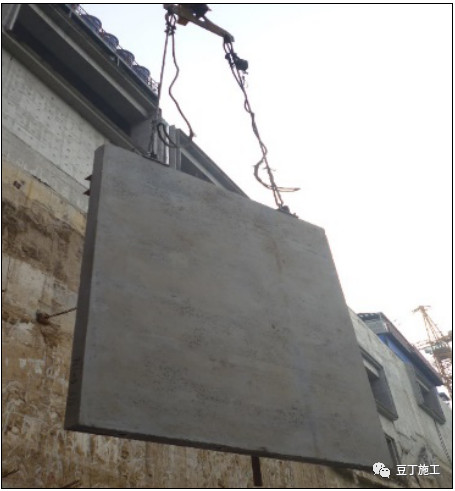

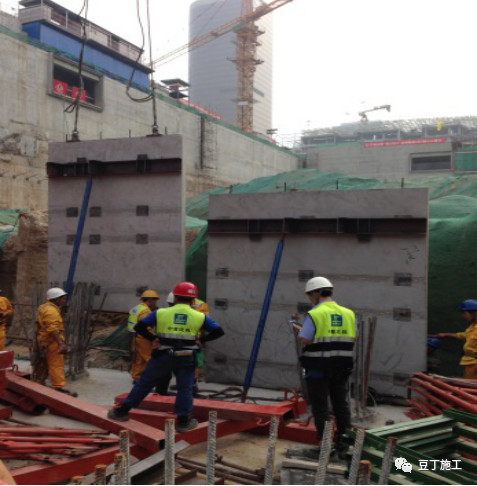

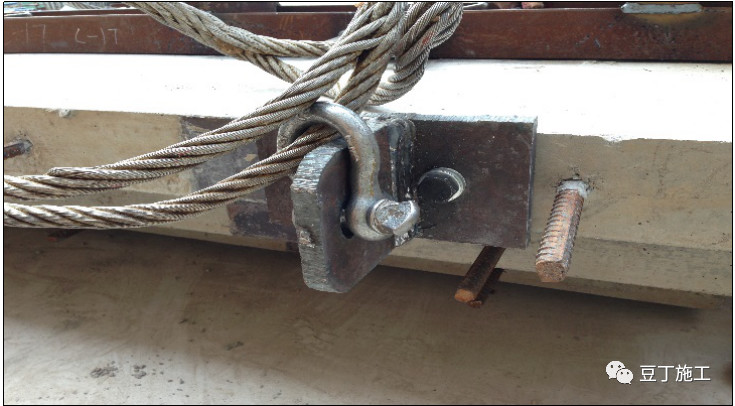

实施四、PC板吊装与临时固定

1、PC吊装前,编制地下室西侧外墙PCF及防水施工方案,并对相关人员进行三级技术交底,保证现场实施。

2、为保证PC板吊装安全,严格控制PC板安装精度,并落实责任制度。

3、安排技术人员现场监督、指导和测量;

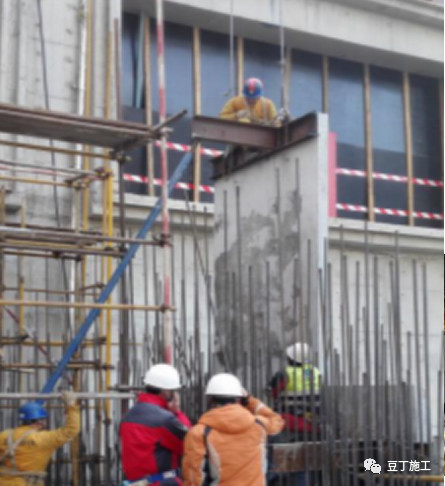

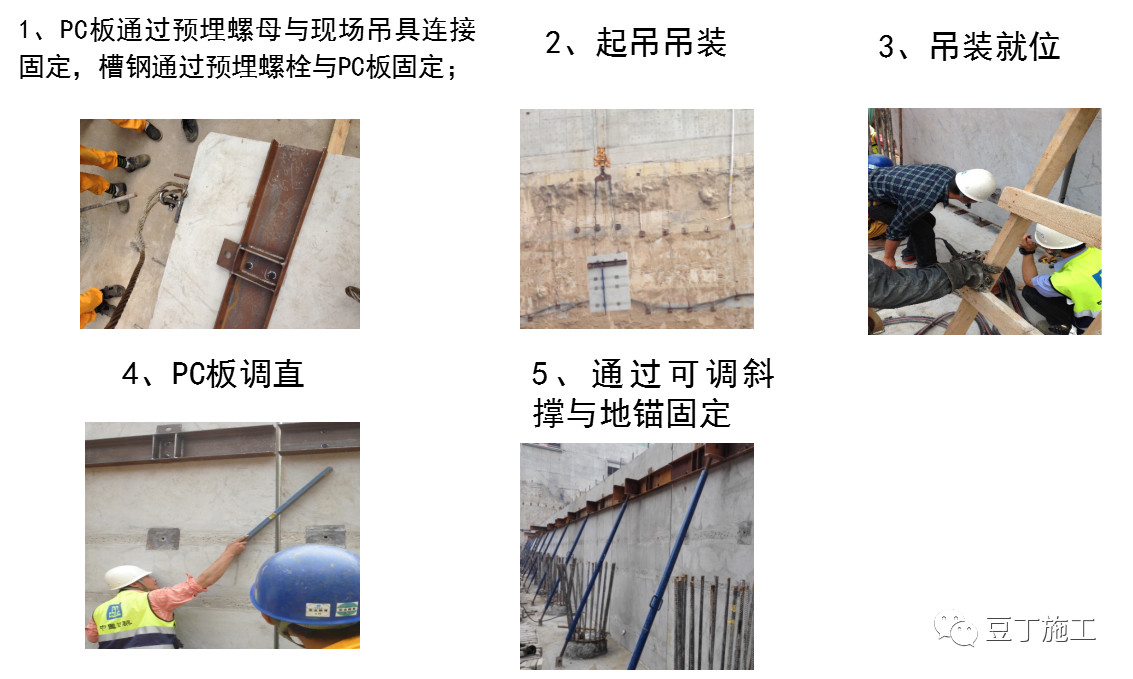

实施五、PC板吊装与固定流程控制

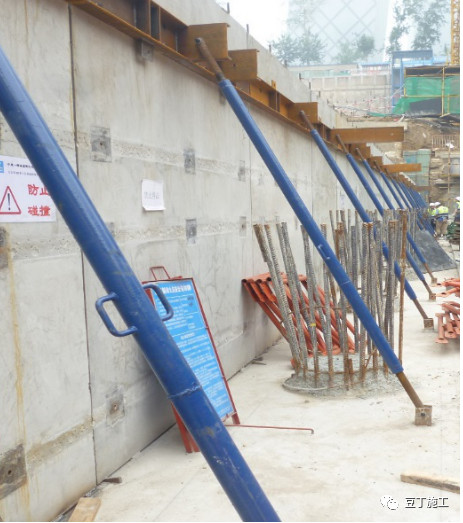

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

效果检查:PC板吊装安全、固定可靠,安装精度均满足要求。

实施六、墙体内侧模板固定和混凝土浇筑

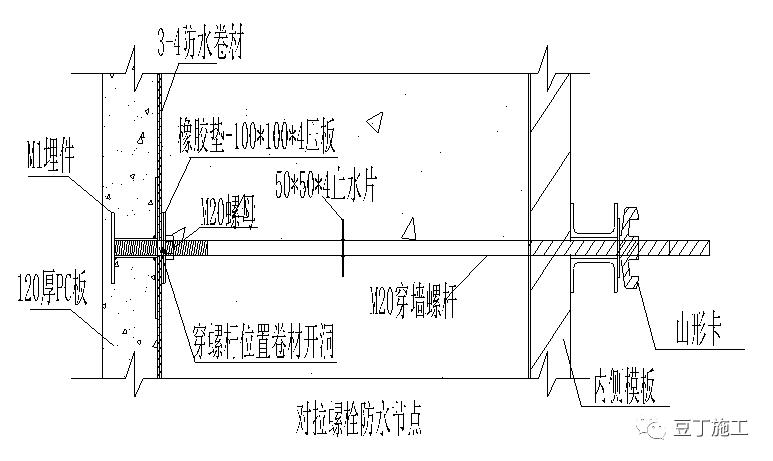

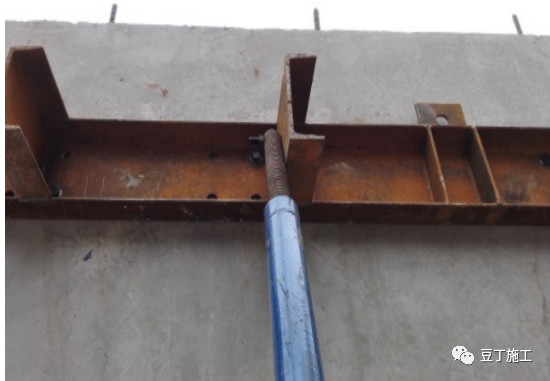

1、严格按照方案要求,将木模板通过螺杆与PC板对拉固定,一头拧入PC板中预埋固定件,一头拉住模板背楞钢管;

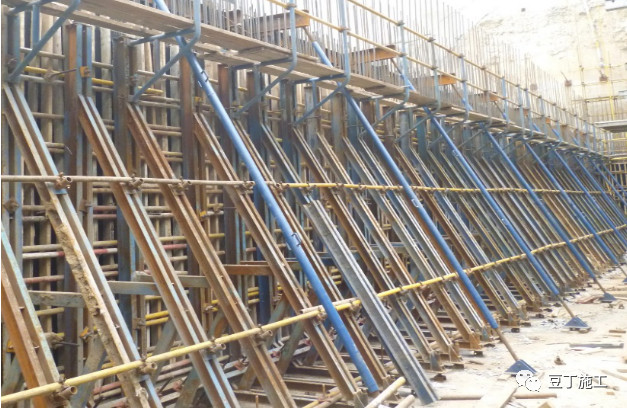

2、三角撑隔400mm布置,与模板通过勾头螺栓连接,底部通过地埋压固,确保整体体系稳固。

3、混凝土浇筑严格按方案要求顺序和速度浇筑,安排专人看模。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

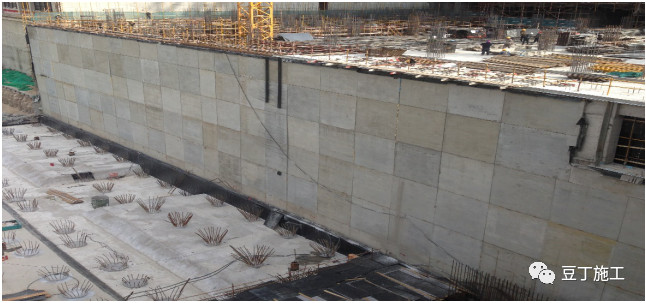

效果检查:木模板拼接便捷,与三角型钢支撑连接的体系稳定可靠。对拉螺杆拉结PC板和三角撑后有效的加强了PC板的稳定。模板支设满足要求,混凝土很好的按照目标要求进行了浇筑。

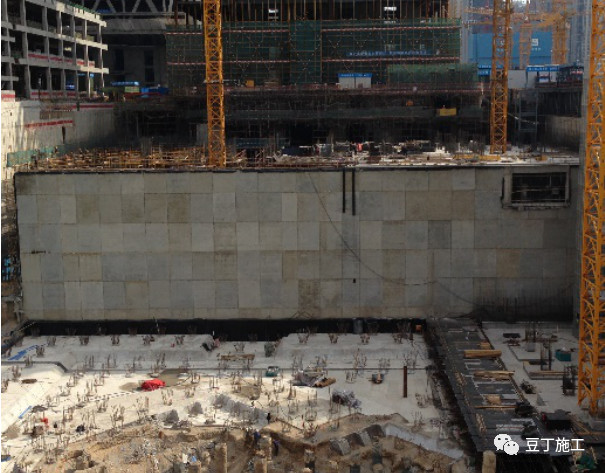

完成效果

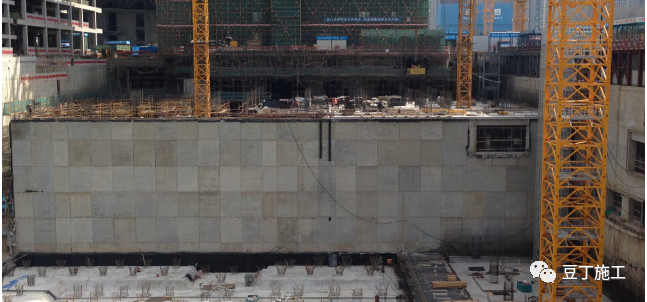

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

七、效果检查

目标1:PC板吊装安全,固定可靠,可操作性强

PC板自2015年6月25号开始吊装施工,至2016年1月25号画上句点,共计吊装和固定施工达164块PC板。PC板吊装安全、固定牢靠,整个安装过程快捷紧凑,可操作性强,整个PCF体系解决了操作空间不足的难题,符合安全可靠、操作性强的目标。

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

地下室高度不足2米怎么设计,20平地下室2米高怎样利用

目标2:混凝土浇筑完成后PC板位移不得大于3mm

PC板与内侧木模板+三角撑对拉形成的PCF体系,既加强了PC板的稳定性,又对整个混凝土浇筑起到了很好的控制作用。

针对PC板浇筑后偏移设特定测点,现场土建责任师负责测量并收集混凝土浇筑后PC板偏移数据。

PC板施工过程中混凝土浇筑后偏移值均不大于3mm,完全达到初期的目标设定。

经济效益:

因为PC板前期在加工厂预制加工,相应的节省了工期。按传统每层搭设操作架需2d/F,支设外侧模板4d/F,按5层算,共节约工期30天。模板拆除2D/F,架体拆除5d,共节约工期15天。此外由于使用了PC板填充了建筑红线间隙,省去了回填的时间,节约工期30天。考虑PC板吊装需2d/F,累计节约工期30+15+30-10=65天。

PC外墙成型时外表面平滑省去了抹灰的程序,相应的节约了材料费用和表面处理费用,按45元/㎡,共计节约45*1671=75195元,省去了红线间隙的素混凝土回填,回填按415元/m³考虑,共计节约415*1671*0.1=69346.5元。共计节省成本75195+69346.5=144541.5元。

社会效益:

本次PCF单侧支模体系在北京三星项目中的使用,完美的解决了本项目施工场地狭小的问题,证实了PC构件在狭小的施工空间内能够一次性完成结构、防水同时保证外墙施工质量。
