今天分享的是暖气改造的施工工艺,主要讲解的是湿铺水暖改造的施工工艺,顺带讲一下更换暖气片的工艺内容,方便大家了解。
一,暖气改造之暖气片
1,暖气片类型及价格范围

碳钢,矮(60cm左右),造价范围50-60/柱。供暖范围,1.2-1.6平/柱。

碳钢,高(1.8m左右),90-110/柱。供暖面积3.1-3.9平方/柱。

铜铝合金,矮(60cm左右),造价范围80-90/柱。供暖范围,2-2.5平方/柱。

铜铝合金,高(1.8m左右),130-150/柱。供暖面积4-5平方/柱。
大家可以按照自家室内的实际面积来计算所需的数量,而且供暖范围差异是这样,但是同样的造价上也是有差异的,所以大家需根据自己的消费能力来进行选购。
建议,买多不买少,买高不买矮。
2,暖气片改造施工及辅料

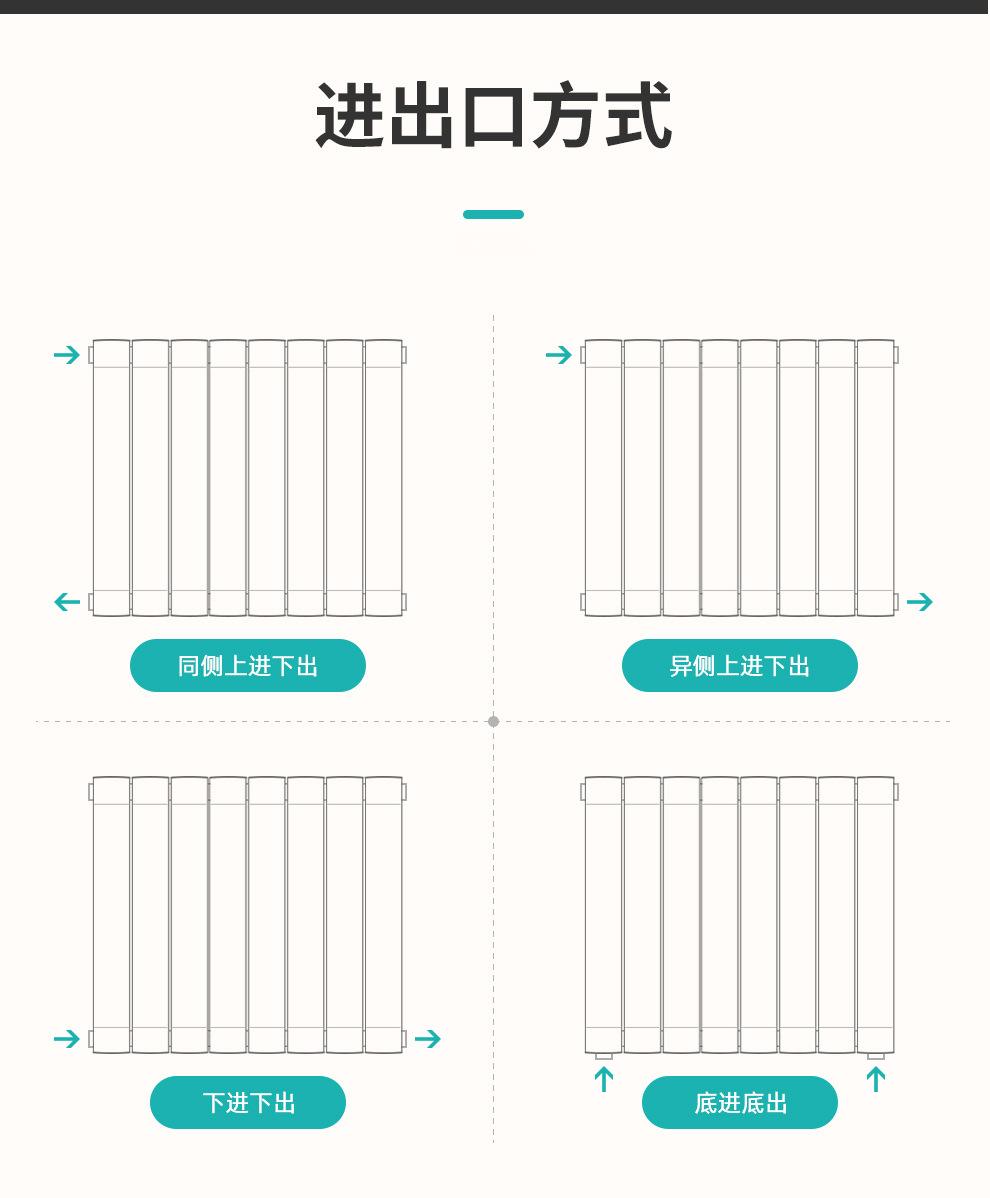

首先要提醒大家的是暖气片的进出水方向是都可以调整的,根据自家的情况要先考虑好,免得占地方,造成不便。

其次,如果家里有旧暖气片,要注意,这个旧暖气片是可以进行回收的,也是能得钱的,不必还得花钱拆掉,工人也会拿着去卖钱的,所以这一点要注意。
如果咱们暖气片之前是在地上的建议要改成从墙上出来,这样方便打扫,不留卫生死角。
然后就是装新的暖气片,这里要注意,安装一组(一个房间)的新的暖气片是有安装费的,一般是260-350之间收费,这其中不包括更换阀门的费用(有便宜有贵的,一般几十块钱左右/个)。

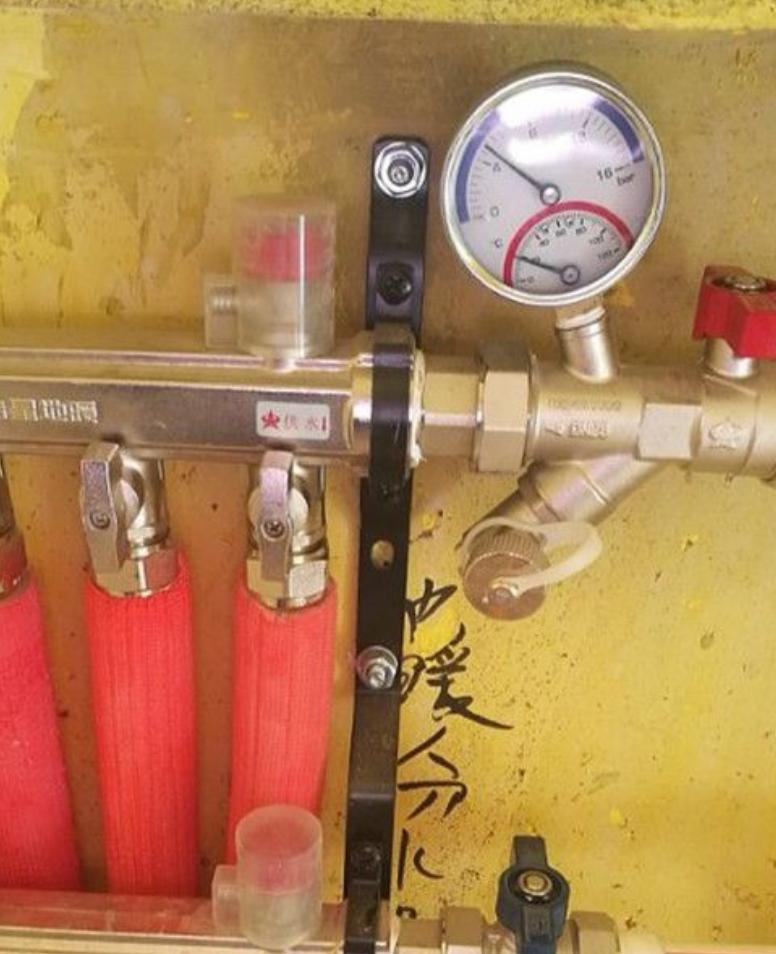

暖气片阀门
要提醒各位的是,除此之外,没有其他多余的费用,一定一定要注意!
二,暖气改造之地暖
今天重点就来说一下,改水管地暖(湿铺)法。
1,设计方案
设计方案包括规划具体哪里铺地暖,哪里不铺,具体有多少面积,地暖的面积是按照实际铺贴面积计算的,注意,厨房和卫生间一般是不铺地暖的,厨房是因为一般分水器会放到厨房,因此厨房不会冷,而卫生间则是因为地势低,不能布管,而且卫生间常有水不方便,因此卫生间一般是装小背篓。

2,准备材料

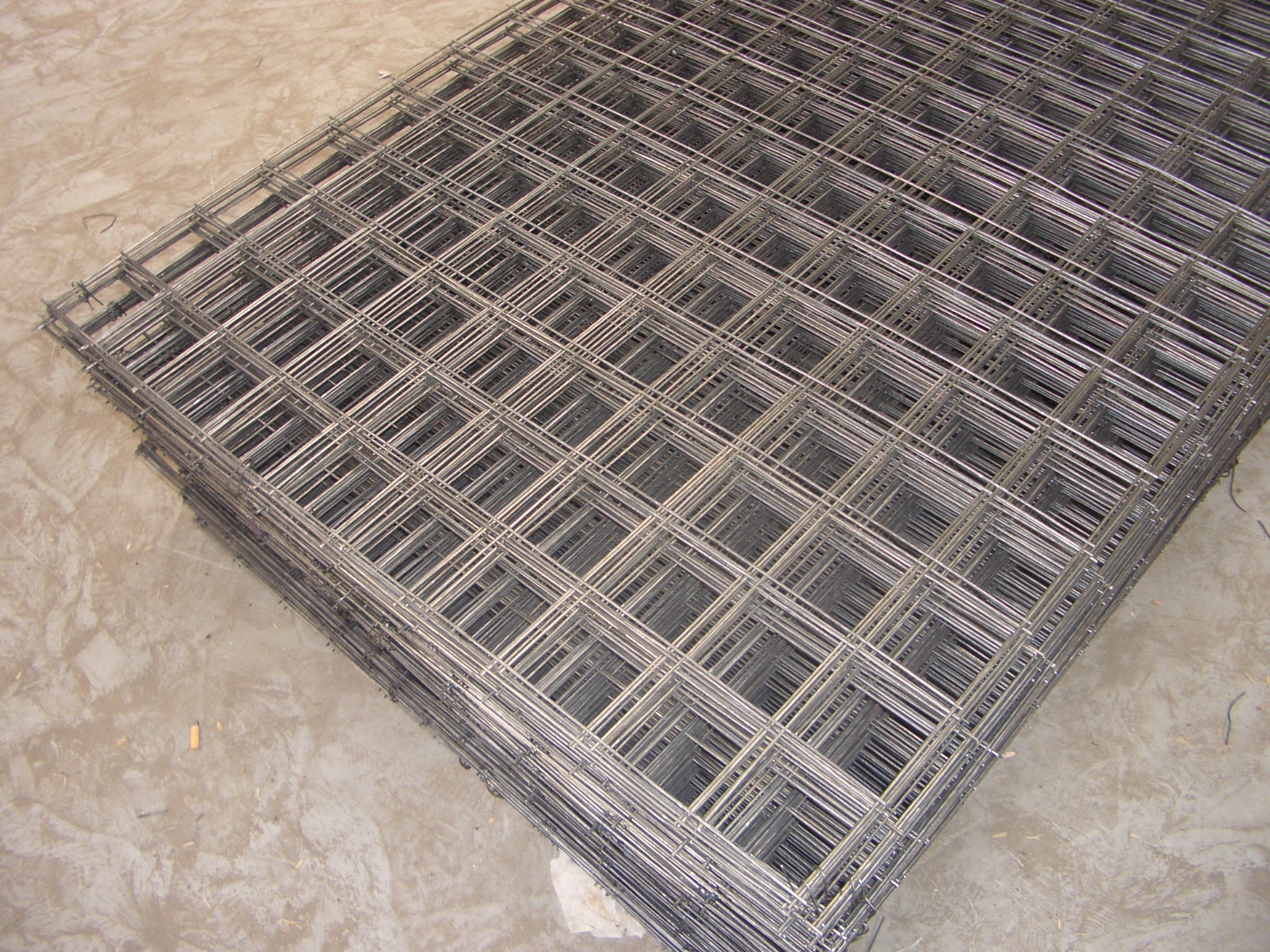

铺设地暖需要用到,分水器,盘管及管件(建议伟星/联塑/日丰等,20管)挤塑板,反射膜,铁丝网,铁丝等。

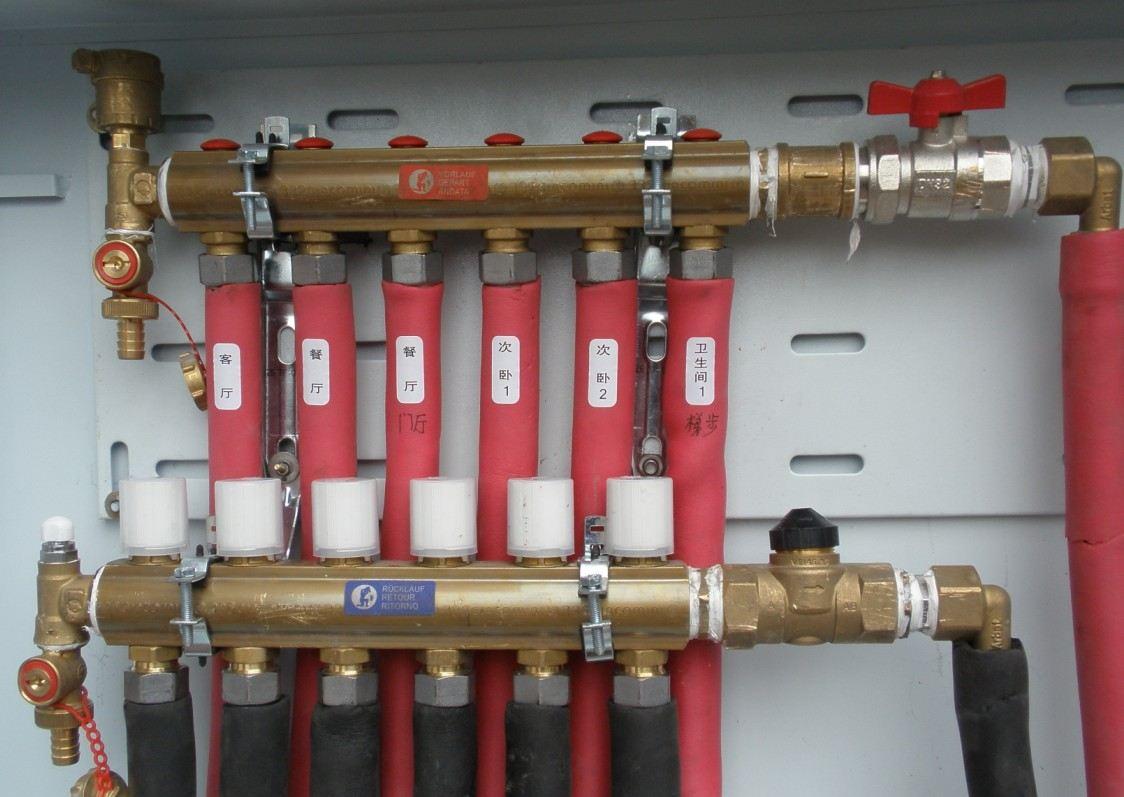

地暖分水器

挤塑板

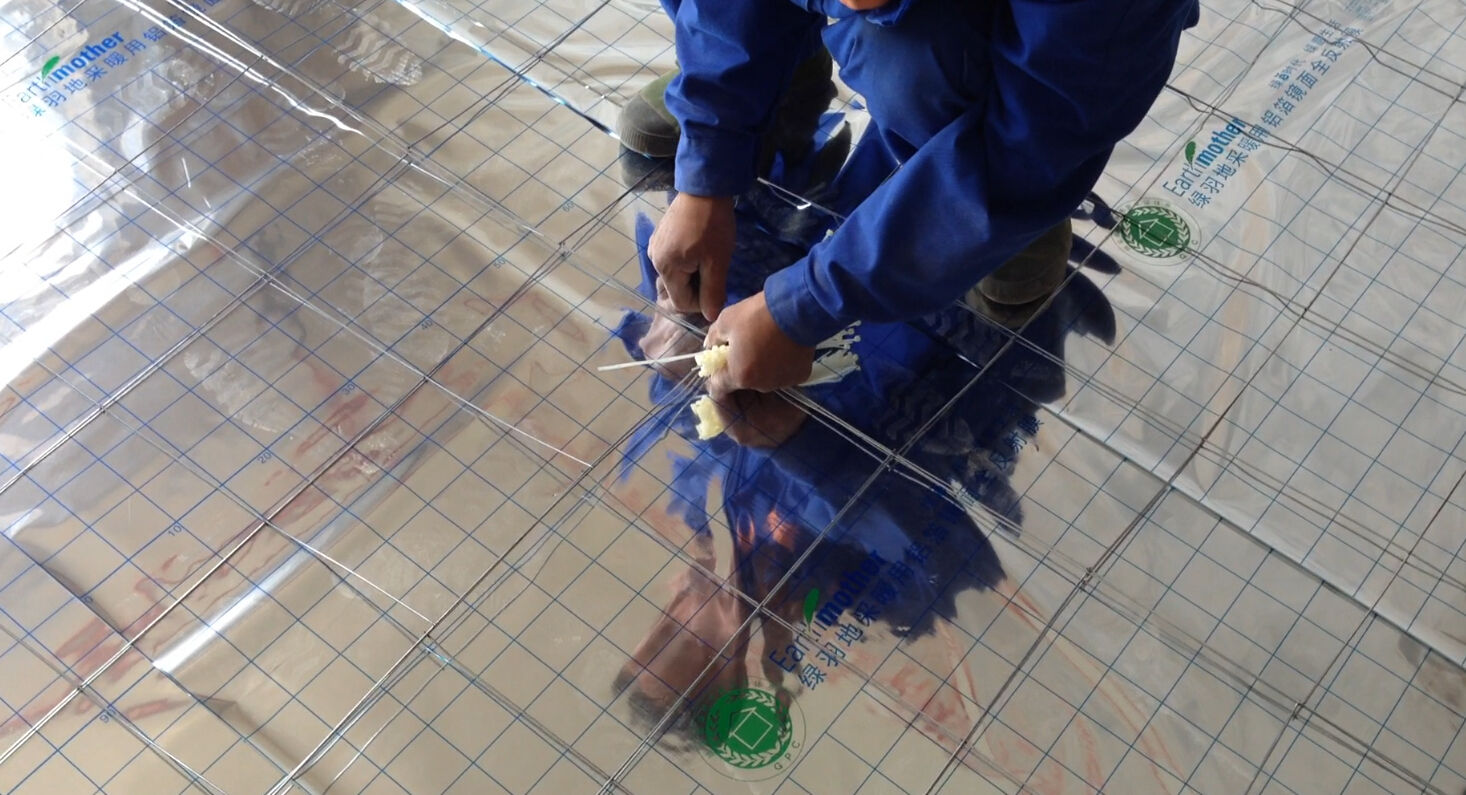

铁丝网
3,铺设
3.1铺之前地面处理:地面清理干净,如有尖锐凸起需铲除平整,地面误差5mm以内。
3.2挤塑板铺设:挤塑板铺设(如上图),并且以胶带进行连接,起保温隔热的作用以免热量传到邻居家,影响自家供热效果,两块挤塑板之间空隙不超过5mm,挤塑板与墙体交接处加保温条。
3.3反射膜铺设:反射膜之间用胶带粘连,铺设平整无褶皱。
3.4铺设铁丝网:反射膜之上铺设铁丝网,满铺,并且进行固定,保证管路可以按照规定距离固定

3.5,分水器安装:分水器端高度高于60cm安装,旁边设一个3孔插座备用,两端安装压力表和自动排气阀,分水器出地面部分管线需加保温套管。
3.6,管路铺设:沿着铁丝网铺水管,转弯时量好尺寸,确定好位置再固定水管,严控水管的距离,使地面受热均匀,以扎带固定好。地暖水管分两路,一路进水,一路回水,两路水管需保持固定距离,以扎带固定好,严禁水管交叉铺设。
3.7,*压打**,针对地暖管路*压打**,压力6-8kg,时间至少48小时,建议可以于装修期间一直保压,避免装修过程中出现问题。

3.8,回填:回填通常分干式回填和湿式回填,综合来讲建议采用湿式回填,这里也主要说一下湿式回填,对干式回填感兴趣的可以自行查找。

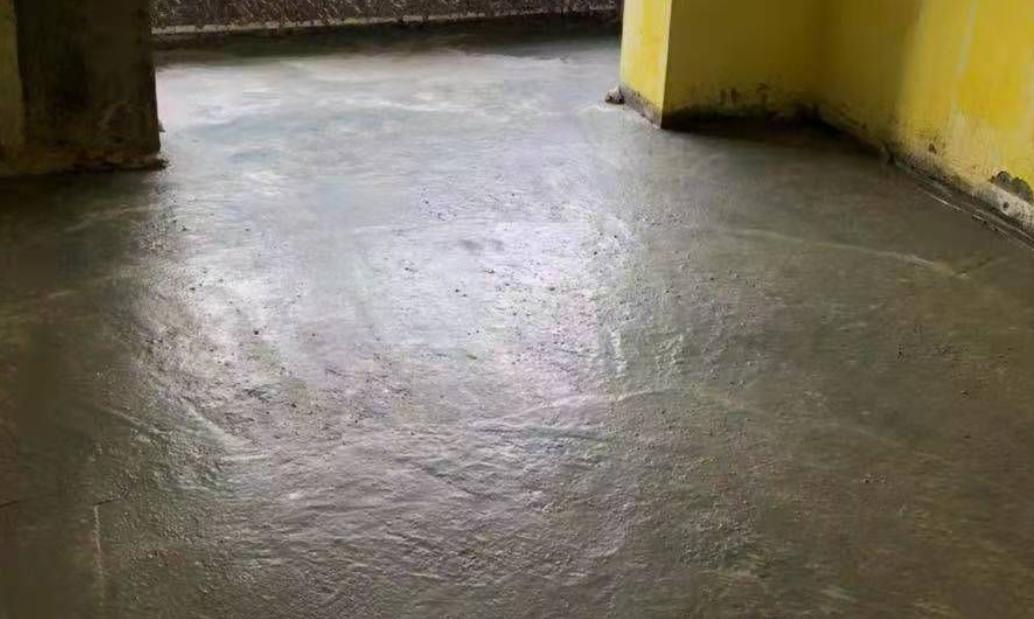

采用小石子或者豆石,再加水泥砂浆,进行充分搅拌,强度达到C20混凝土的强度,然后均匀的铺到地暖管周围,并将表面处理平整,平整度误差5mm以内。
最后处理完毕要注意地面养护,至少养护一周以后才可以开窗通风。

以上就是关于暖气改造的施工工艺说明,主要讲了地暖的施工工艺,方便大家了解,对装修问题感兴趣的朋友欢迎找我交流切磋。
