1、编制说明

2、施工准备
2.1 技术准备
(1)施工蓝图会审,各方责任主体签字、盖章确认;
(2)明确后浇带的留设要求、定位、类型、防水构造。
(3)《混凝土结构工程施工规范》GB 50666-2011 中第2.0.10 关于后浇带的定义“为适应环境温度变化、混凝土收缩、结构不均匀沉降等因素影响,在梁、板(包括基础底板)、墙等结构中预留的具有一定宽度且经过一定时间后再浇筑的混凝土带”。
(4)《地下工程防水技术规范》GB 50108-2008第5.2.4条规定“后浇带应设在受力和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为 700~1000mm”。
(5)后浇带的设置应遵循“抗防兼备,以防为主”的设计原则。因为普通混凝土存在开裂问题,设置后浇缝的目的就是将大部分的约束应力释放,然后用膨胀混凝土填缝以抗衡残余应力。
(6)结构设计中由于考虑沉降原因而设计的后浇带,在施工中应严格按设计图纸留设;由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计单位认可。
(7)管理人员和施工人员应熟悉设计图纸、后浇带施工工艺标准及相关技术规程,对后浇带做法、位置、配筋、所需材料等进行了解。
(8)编制专项施工方案并对施工操作人员进行书面技术交底。
(9)后浇带所需的材料需要组织进场验收,材料的进场检验报告、产品合格证、产品性能检测报告、钢筋复试报告、混凝土材质书等留存完整。

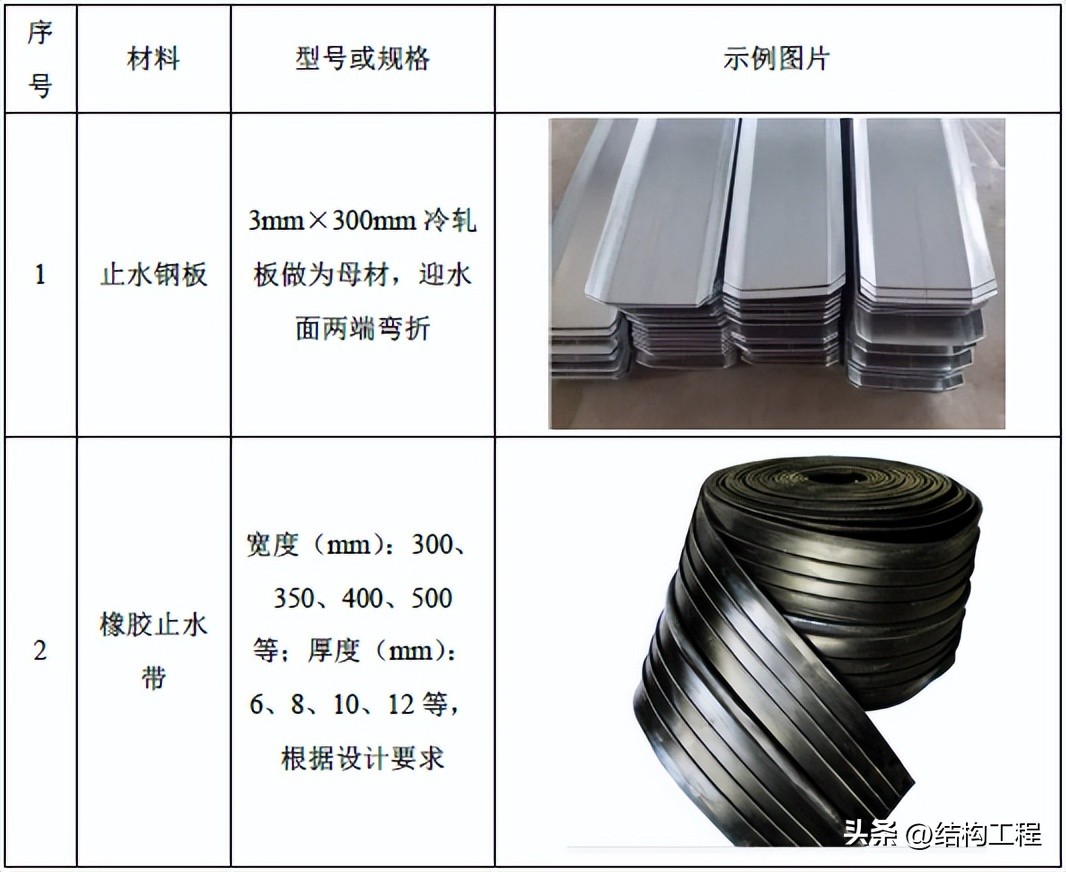

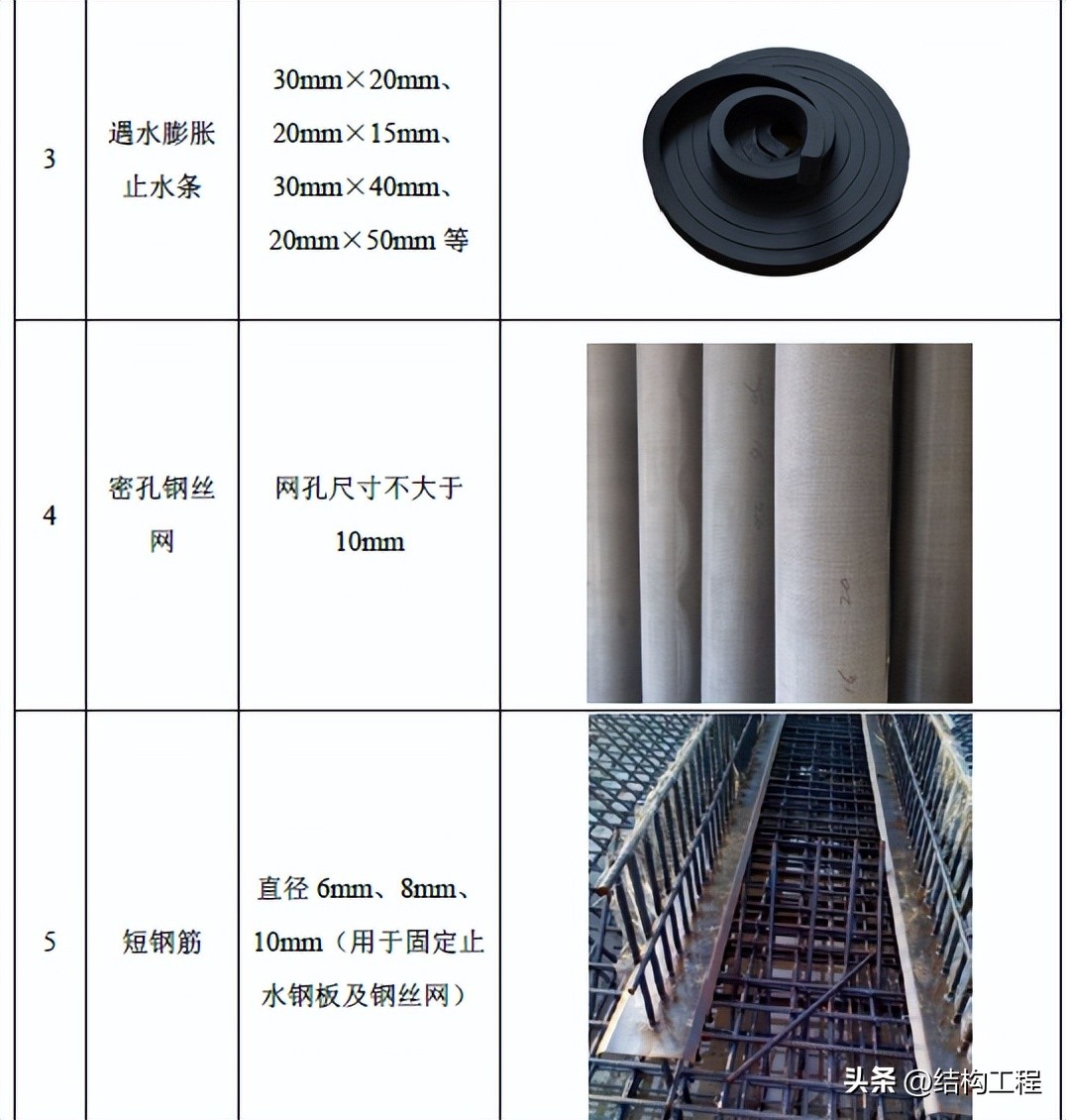

2.2材料准备

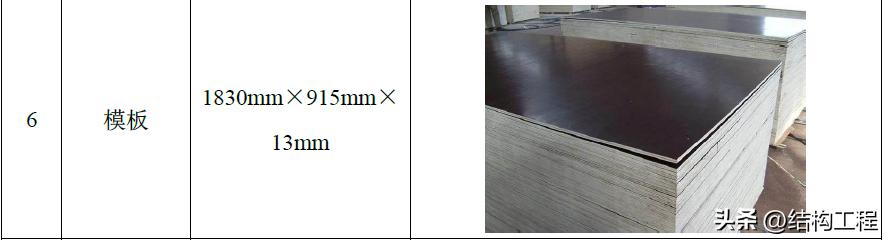

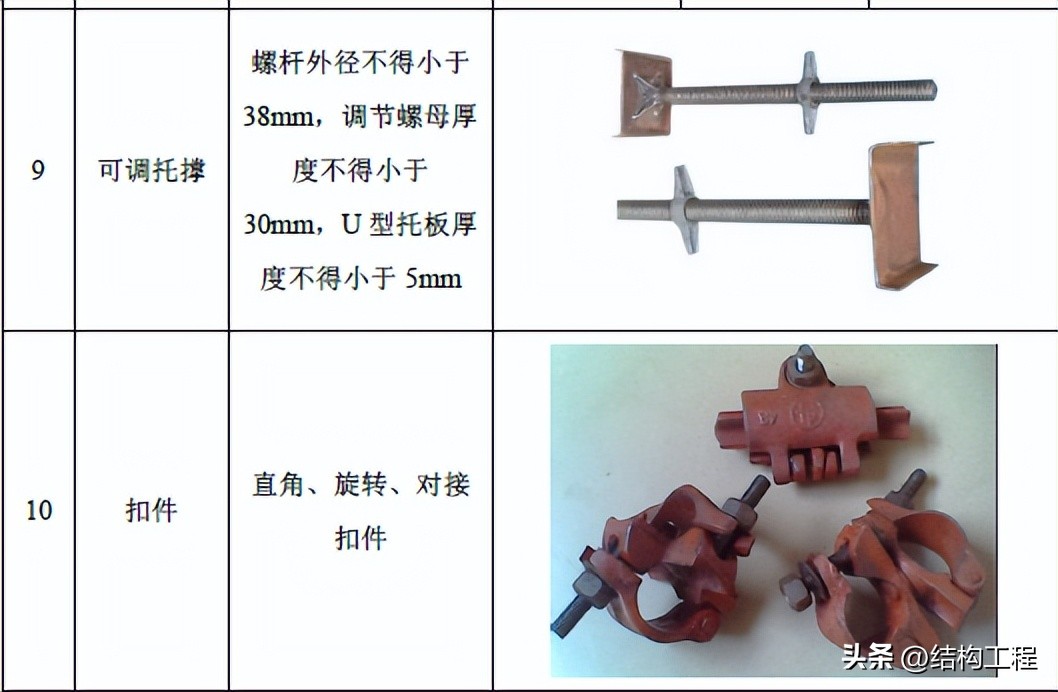

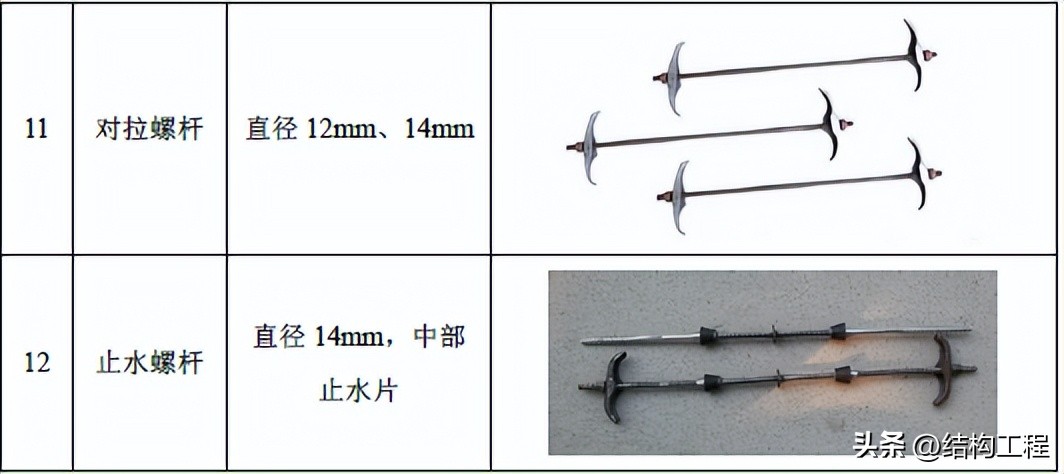

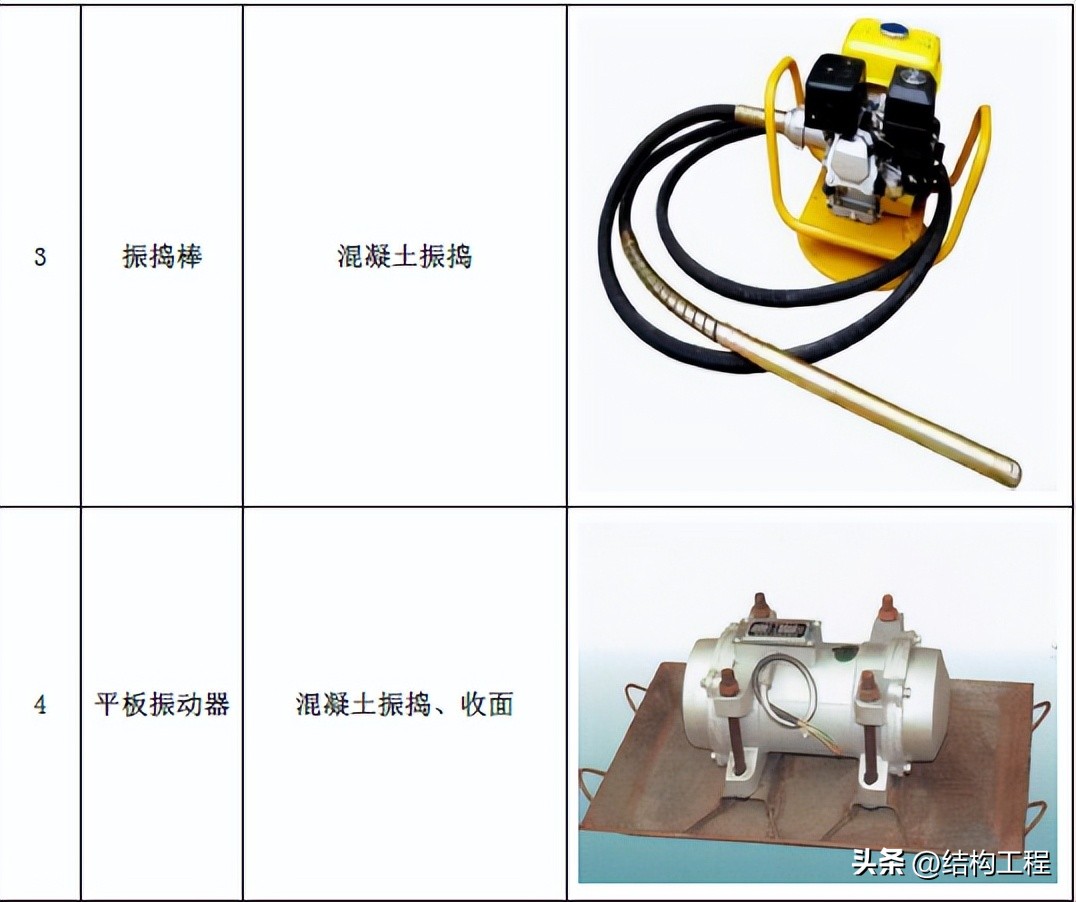

2.3 施工机具

2.4 现场准备
2.4.1 后浇带的留置
后浇带的位置、宽度应符合设计要求。基础降水完成,保证地下水位低于作业面以下,垫层或防水保护层施工完成,基础平整,放线定位无误。
2.4.2 后浇带混凝土浇筑
(1)后浇带止水条或止水带固定牢固,确保位置准确;
(2)后浇带两侧混凝土浇筑完成且养护时间满足设计要求;
(3)后浇带两侧混凝土表面浮浆、松散混凝土应凿除,混凝土完成凿毛并用压力水冲洗干净,垃圾清理完成,底板后浇带施工时不得有积水;
(4)后浇带两侧混凝土涂刷界面处理剂或水泥砂浆;
(5)后浇带钢筋已完成除锈并将钢筋调直平整;
(6)后浇带支撑架体搭设完成,模板加固完成,封闭严密。
3.施工工艺流程

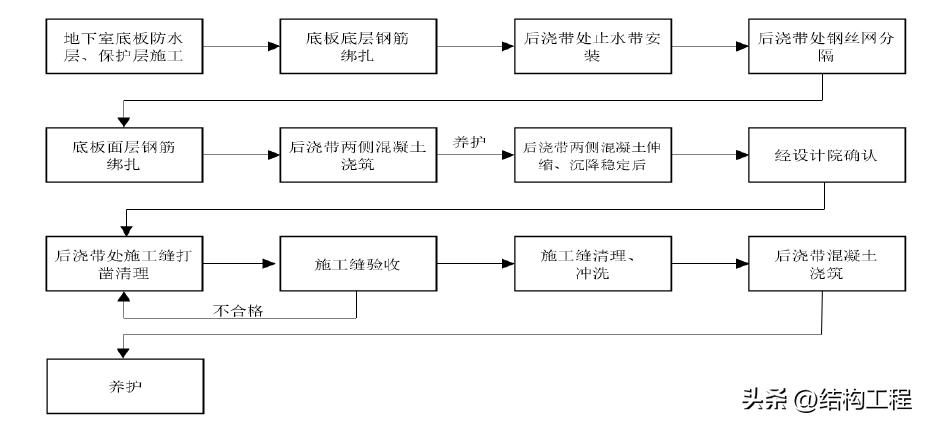

3.1 地下室底板后浇带施工流程

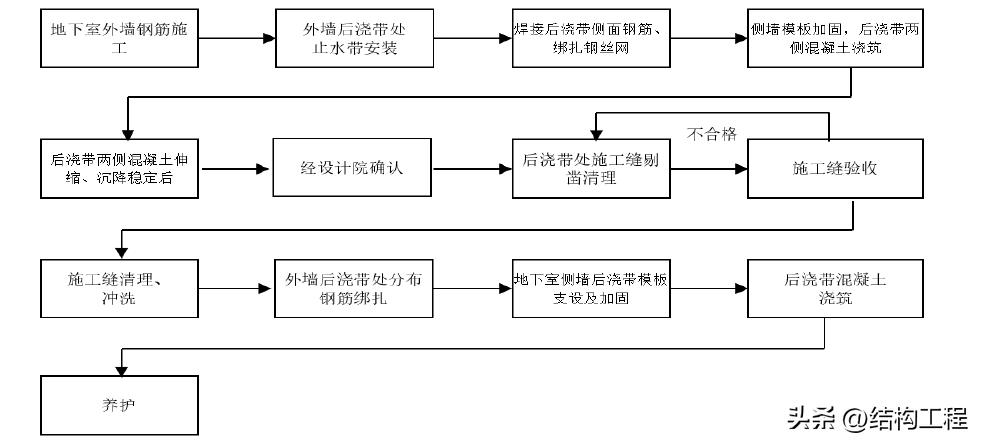

3.2 地下室外墙后浇带施工流程

3.3 地下室顶板及地上楼板后浇带施工流程

4 施工要点
4.1 地下室底板后浇带施工要点
工艺流程1:超前止水层施工(具体可根据设计要求选择)
施工要点:

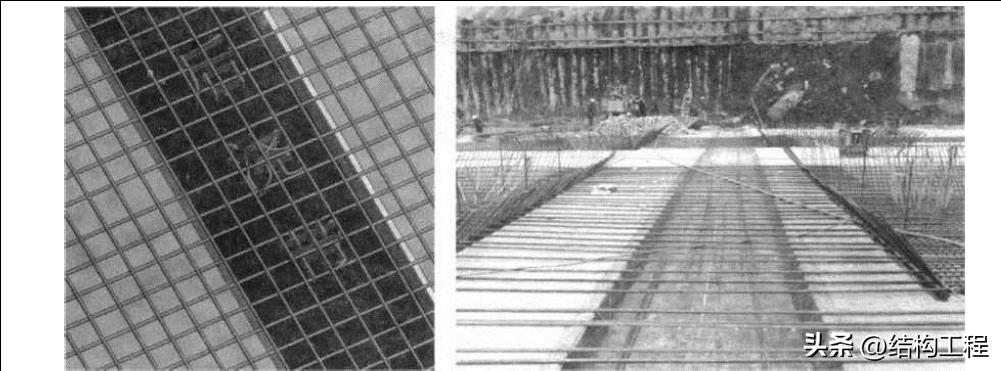

根据设计要求,若有超前止水设计时,先完成后浇带超前止水施工:下沉加厚部位底板可与基础底板同时进行浇筑。对厚大基础一般先浇筑下沉加厚部位底板,并在顶面预留止水钢板(可根据设计选择),解决下沉加厚部位底板与基础底板结合部止水问题。橡胶止水带采用热熔式或冷粘式方法连接。超前止水层施工至底板防水保护层顶标高以下50mm,混凝上硬化后弹出后浇带边线,如图所示 :

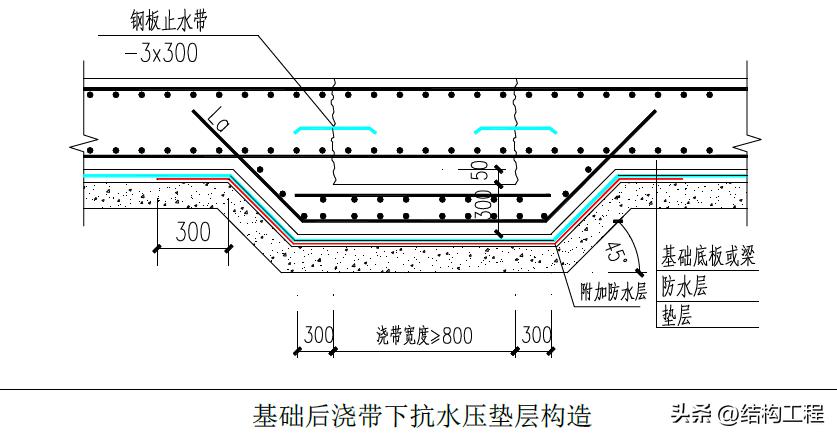

基础/外墙后浇带超前止水构造(外贴式止水带)

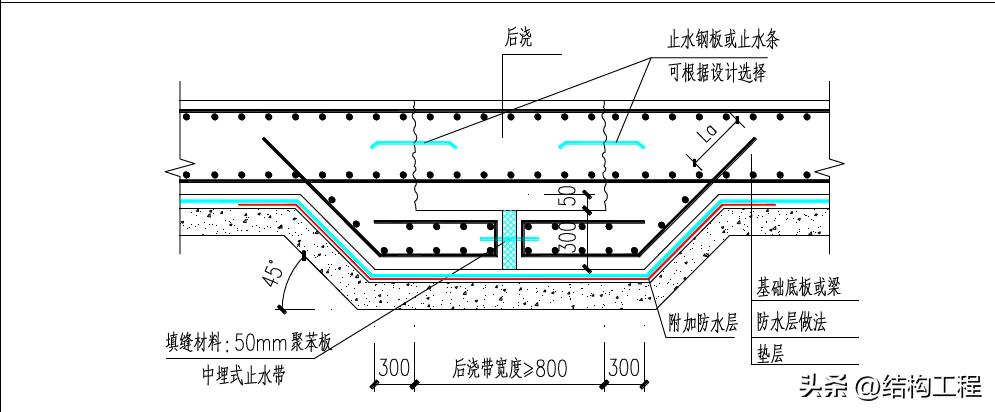

基础/外墙后浇带超前止水构造(中埋式止水带)

工艺流程2:底板底层钢筋绑扎
施工要点:
底筋绑扎应横平竖直,如设置钢板止水带,则在弹线位置应紧临弹线绑扎一条水平筋用于止水钢板短钢筋头焊接。

底板底层钢筋绑扎

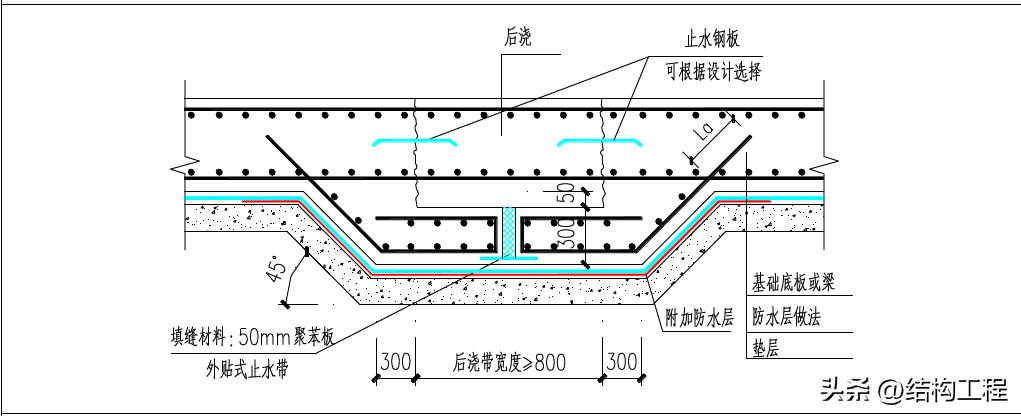

工艺流程3:钢板止水带安装(具体可根据设计要求选择)
施工要点:

后浇带止水钢板采用3mm 厚冷轧板做为母材,迎水面一侧弯折45°,两块止水钢板采用搭接焊接形式连接,焊接必须双面满焊,不得点焊。后浇带两侧止水钢板采用短钢筋头与板筋点焊固定,确保止水钢板固定牢固。
基础后浇带下抗水压垫层构造应另增加三道卷材防水用作防水加强,增设卷材伸入两侧底板内不小于300mm。

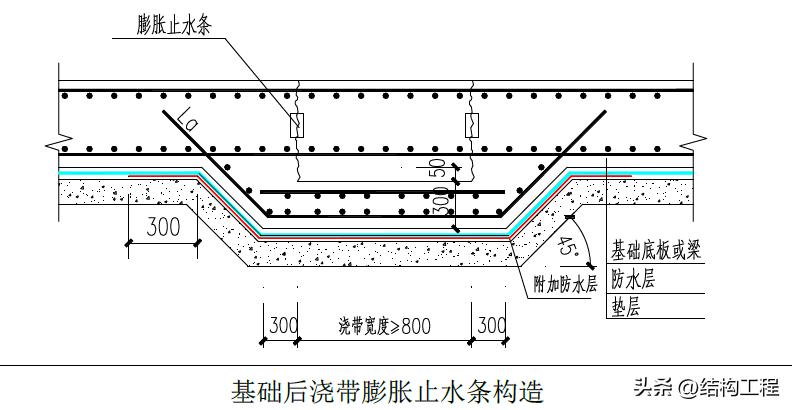

工艺流程4:膨胀止水条施工(具体可根据设计要求选择)
施工要点:

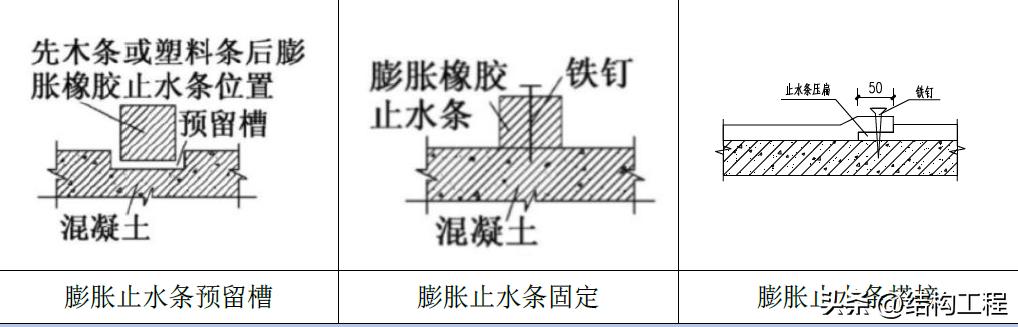

(1)下层混凝土施工前采用木方埋设的方式预留 30×30mm 的凹槽。
(2)混凝土硬化后取出木方,对凹槽上表面进行剔凿 20mm,高度保留10mm。
(3)清理凹槽,扫去浮渣、尘土等。
(4)将膨胀止水条与凹槽接触面涂满专用粘结胶,展开粘贴与预留凹槽内。
(5)接头处搭接长度不小于 50mm,采用高强钢钉固定。
(6)为使止水条固定牢固,水平缝每隔1m,竖向缝每隔 0.5m 采用高强度钢钉固定。

工艺流程5:后浇带两侧钢丝网分隔
施工要点:

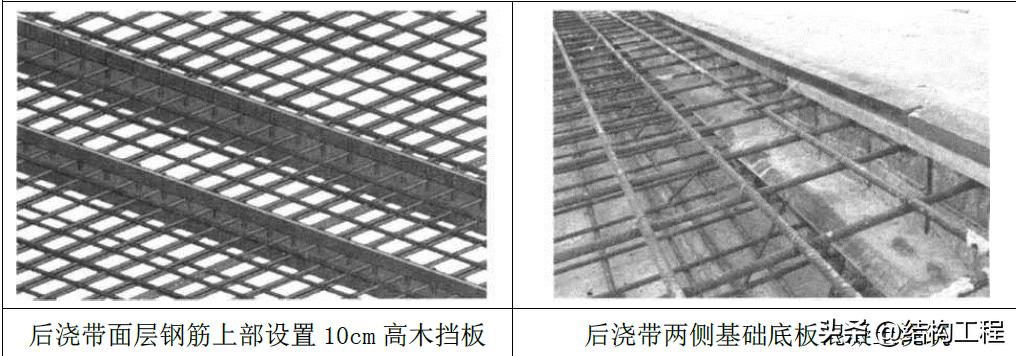

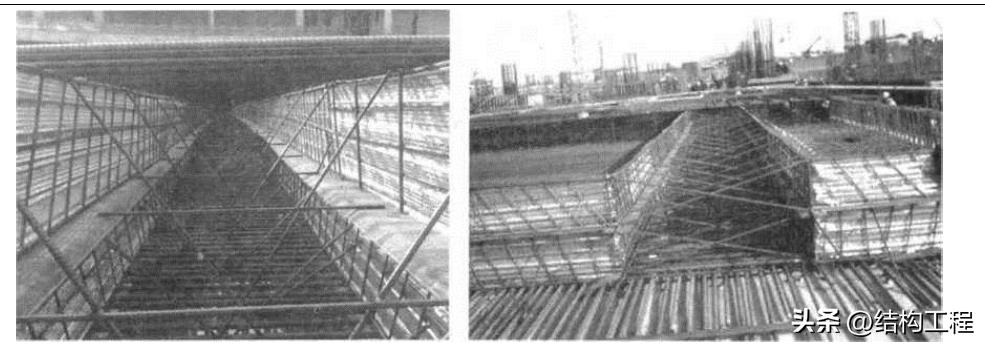

止水钢板安装完成后,进行底板上部钢筋绑扎。钢筋绑扎完成后,采用密目钢丝网进行分隔。为了保证钢丝网对后浇带两侧混凝土的分隔效果,可采取每隔约200〜250mm设置竖向短钢筋的方式,作为后浇带内侧钢丝网的支撑背愣。同时,为了保证后浇带分隔的稳固,通过设置斜撑钢筋的形式进行加固。

地下室底板后浇带两侧密孔钢丝网安装
施工要点:
面筋绑扎应横平竖直,在弹线位置应紧邻弹线绑扎一条水平筋用于止水钢板短钢筋头焊接固定。

工艺流程7:底板后浇带两侧混凝土浇筑
施工要点:
在后浇带边线位置面筋上部设置挡板,采用扎丝与面筋绑扎牢固,在保证基础面筋保护层的同时,避免混凝土进入后浇带内。

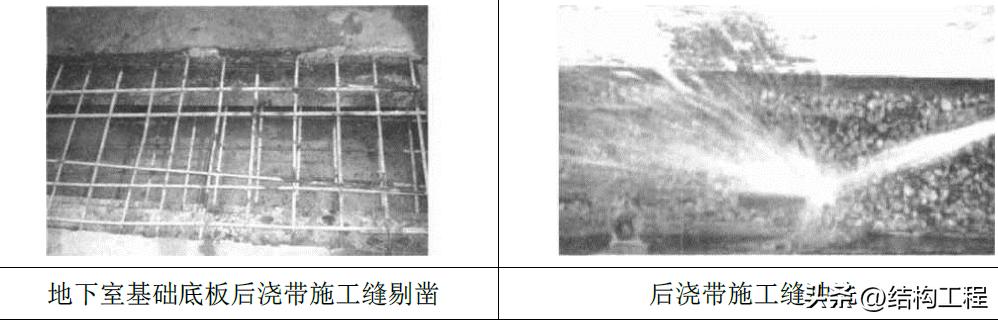

工艺流程8:后浇带施工缝剔凿及清理
施工要点:
剔凿应在后浇带两侧混凝土强度达到50%以上时进行,剔凿时采用人工手锤+凿子或电锤剔凿,剔凿两侧钢丝网及松散混凝土,裸露出完整粗糙石子面为准;由于剔凿后混凝土碎渣不易清理,应在后浇带内每隔10m 留设清掏口;剔凿完成后进行施工缝验收,验收合格后,进行两侧施工缝冲洗,将积水抽出,并在清掏口人工清除干净底部杂物。

工艺流程9:基础后浇带混凝土浇筑
施工要点:
浇筑前1h 洒水湿润表面并喷刷素水泥浆结合层(如后浇带区域钢筋有锈蚀,须处理),采用比两侧混凝土高一个等级的微膨胀抗渗混凝土进行浇筑,浇筑振捣完成后采用压光机进行压光。
工艺流程10:混凝土养护
施工要点:
根据气候条件采取不同的养护措施,保证后浇带混凝土表面保湿、保温,养护时间不少于28 天。
注:以上来源于网络,本次仅用于学习分享,如涉及侵权,请联系删除!
正版 钢结构识图快速入门 钢结构设计书籍 建筑工程识图识读方
¥20
购买
