板面钢筋露筋怎么处理 (钢筋保护层偏小处理方案)

一、柱、墙主筋位移

1、现象描述

结构墙、柱主筋位移(如图1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

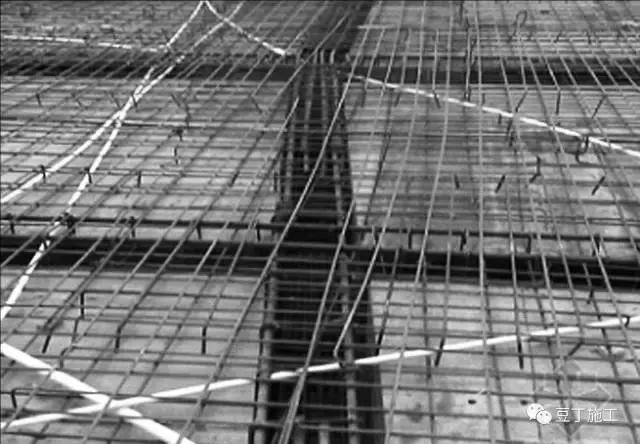

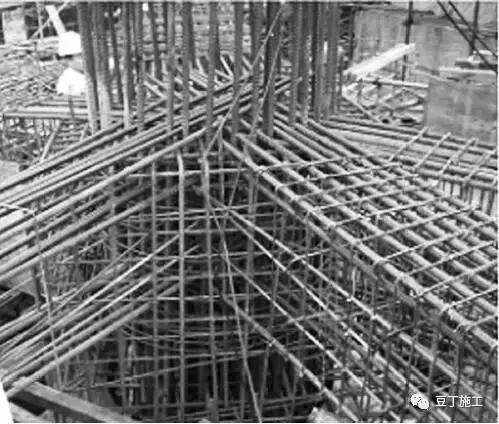

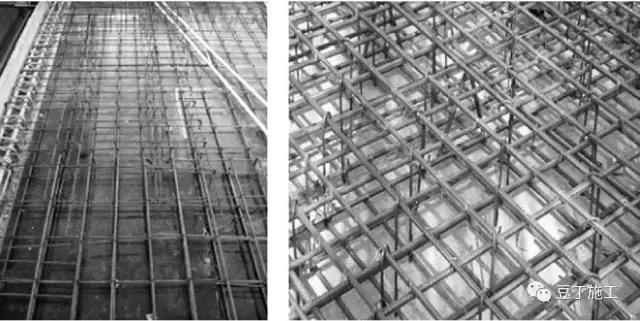

图1.1 柱、墙钢筋位移实例

2、原因分析

墙、柱钢筋安装绑扎后,由于固定措施不可靠或浇筑混凝土时被振捣器撞击后未

及时校正,造成墙、柱主筋位移。

3、防治措施

3.1 施工措施

3.1.1 根据柱截面、配筋特征(根数、直径、间距)分类,每种配筋类型做一套模具式定位箍筋,套在柱头部位并绑扎牢固,使钢筋位置和保护层厚度均得到有效控制(如图3.1.1.1、3.1.1.2所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

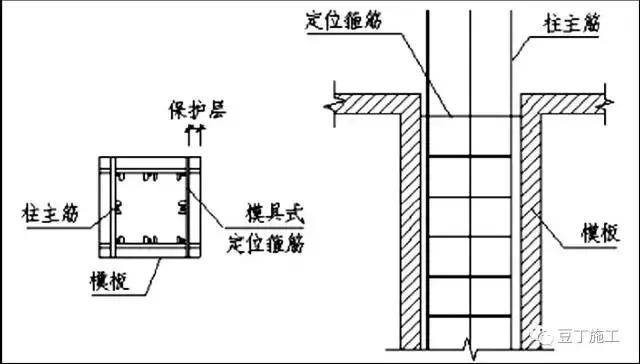

图3.1.1.1 柱模具式定位箍筋示意图

钢筋保护层偏差原因,板面钢筋露筋怎么处理

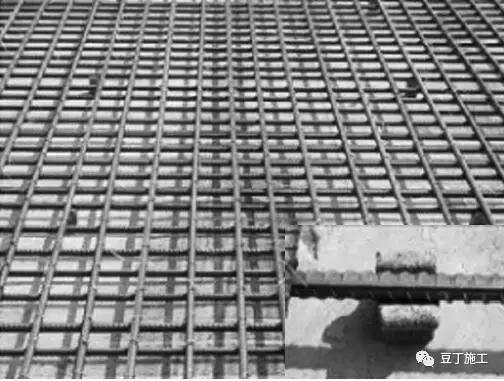

图3.1.1.2 柱模具式定位箍筋实例

3.1.2 暗柱钢筋绑扎完成后在暗柱顶加设一组定位箍筋(如图3.1.2.1、3.1.2.2所

示),混凝土浇筑完成后拆除定位箍筋,以便周转使用。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

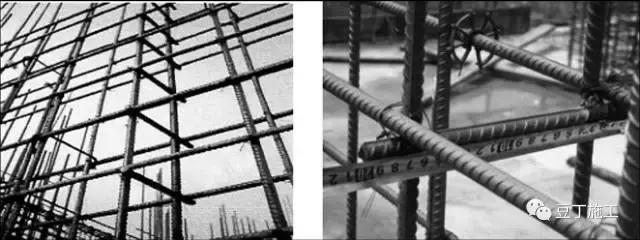

图3.1.2.1 暗柱模具式定位箍筋示意图

钢筋保护层偏差原因,板面钢筋露筋怎么处理

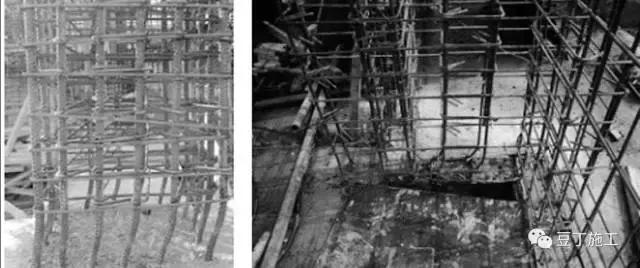

图3.1.2.2 暗柱模具式定位箍筋实例

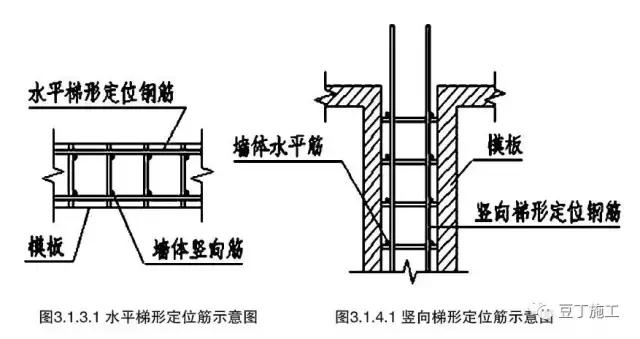

3.1.3 为保证墙体钢筋横平竖直、网眼尺寸及保护层厚度,混凝土浇筑前应在板面以上200mm处设置水平梯子筋定位竖向钢筋(如图3.1.3.1、3.1.3.2所示),该梯子筋不得代替水平钢筋,可周转使用。

3.1.4 墙体水平筋位置用竖向梯形定位筋控制,每道墙不少于1道,长墙每5m设

一道(如图3.1.4.1、3.1.4.2所示),其余部位钢筋骨架的外侧必须采用埋有铁丝的垫块,按规定绑牢。梯子筋端头涂刷防锈漆,防止后期刮腻子出现锈点。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.3.2 水平梯子筋实例

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.4.2 竖向梯子筋实例

3.2 管理措施

3.2.1 施工单位应在施工前,根据钢筋图纸设计、制作各种类型的模具式定位箍筋及水平、竖向梯子筋,并制作样板,向操作工人进行样板模型交底及书面技术交底,并在施工过程中加强检查,保证各项措施落实到位。

3.2.2 加强混凝土浇筑过程控制,对因振捣等原因造成移位的钢筋及时校正。

4、质量控制重点

保证定位箍筋及梯子筋制作尺寸准确,并按照要求安装到位。

二、钢筋松扣和脱扣

1、现象描述

钢筋骨架松散(如图1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图1.1 钢筋绑扎松散实例

2、原因分析

钢筋未按照规定绑牢,在搬运钢筋骨架过程中或振捣混凝土时,钢筋骨架发生绑扣松脱或松散。

3、防治措施

3.1 施工措施

3.1.1 严格采用八字扣顺序绑扎,容易松脱的部位应采用十字扣绑牢,绑丝采用两股或两股以上,绑扎牢固,成型后应加强成品保护,免受冲击荷载(如图3.1.1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

3.1.2 在钢筋搭接长度范围内的中心和两端均应绑扎牢固;双向钢筋的交叉点必须全部进行绑扎、不得跳扣;直径12㎜以下钢筋应采用22#铅丝绑扎,直径14mm、16㎜的钢筋应采用20#铅丝绑扎,直径18㎜及以上钢筋应采用双根22#铅丝绑扎。

3.2 管理措施

3.2.1 施工单位应在工人进行施工前做好钢筋安装技术交底工作,在施工过程中进行检查,保证工人操作正确。

3.2.2 监理单位应在钢筋隐蔽验收前,对钢筋绑扎、钢筋定位进行严格检查,发现问题及时纠正。

4、质量控制重点

严格采用八字扣顺序绑扎,容易松脱的部位应采用十字扣绑牢,确保绑丝铅号规格使用准确,绑扎牢固。

三、钢筋保护层超差或露筋

1、现象描述

1.1 保护层厚度不足或个别部位超厚。

1.2 拆模时出现露筋(如图1.2.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图1.2.1 钢筋保护层超差实例

2、原因分析

由于保护层垫块脱落或振捣器撞击,使得钢筋位移或者钢筋骨架松散,导致个别部位钢筋混凝土保护层超厚,个别部位厚度不足,混凝土结构构件拆模时出现露筋。

3、防治措施

3.1 施工措施

3.1.1 钢筋保护层厚度应以最外层钢筋(包括箍筋、构造筋、分布筋)的外缘计算。应根据设计图纸要求的保护层厚度确定梁、板垫块厚度。垫块不得混用、乱用,常用垫块基本种类(如图3.1.1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.1.1 垫块种类实例

3.1.2对砂浆垫块应采取可靠固定措施,垫块强度不应低于M20,尺寸宜为40x40㎜,间距不大于1m,垫块上预留18#绑扎固定铅丝,对塑料垫块应满足强度要求并用铅丝固定,不得采用碎石片等代替垫块使用,不宜使用大理石垫块。垫块设置(如图3.1.2.1、3.1.2.2所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.2.1 墙体垫块设置实例

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.2.2 楼板垫块设置实例

3.1.3 在混凝土浇筑前,应对钢筋采取有效固定措施,并搭设供浇筑人员行走的施工通道和操作平台,禁止人员在钢筋上随意踩踏。振捣要严格执行操作规程,振动捧不得随意触及钢筋骨架或垫块。

3.1.4 地下室顶板等需作板底保温的混凝土构件,不得将保温板直接铺在模板上进行混凝土浇筑,应采取后粘保温板方法施工,以保证钢筋保护层厚度满足设计要求。

3.2 管理措施

3.2.1 施工单位应在施工前对工人进行技术交底,并在施工过程中加强检查,保证各项措施落实到位。

3.2.2 监理单位在隐蔽验收时,对钢筋位置、垫块设置进行检查,保证采用的垫块种类正确,放置规范。监理人员旁站时,对违规操作应及时制止,发现钢筋移位或垫块脱落时,应要求操作人员及时校正或补垫。

4、质量控制重点

垫块材质、尺寸、设置间距,混凝土浇筑过程中钢筋及垫块成品保护。

四、梁面或梁底多排纵筋排距超差

1、现象描述

梁面或梁底多排纵筋下落、移位(如图1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

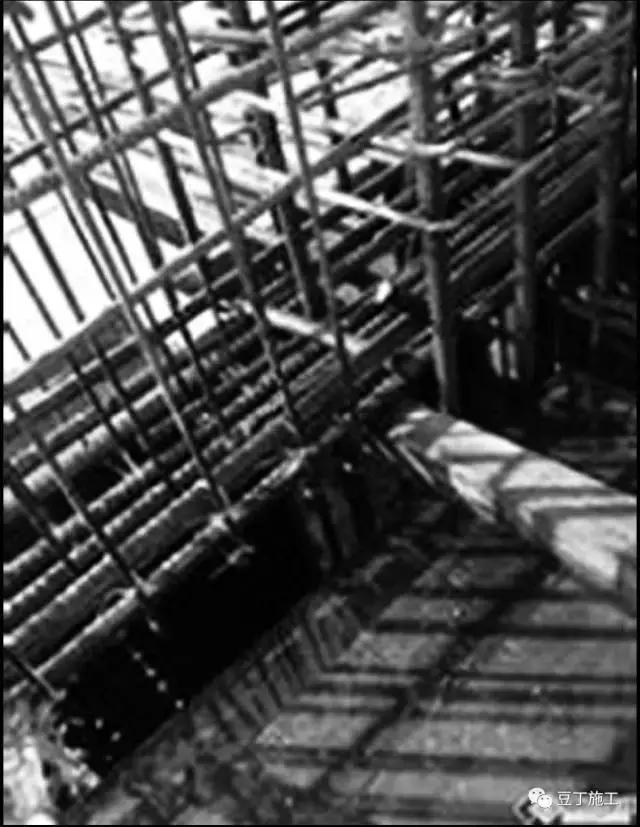

图1.1 梁二排钢筋下沉实例

2、原因分析

制作箍筋时,箍筋弯钩角度不足135°;现场绑筋时,钢筋排距无控制措施,造成纵筋下落、移位。

3、防治措施

3.1 施工措施

3.1.1 使用直径不小于25mm的短筋作为分隔筋,以保证梁的上下两排纵筋之间的净距满足设计和规范要求。

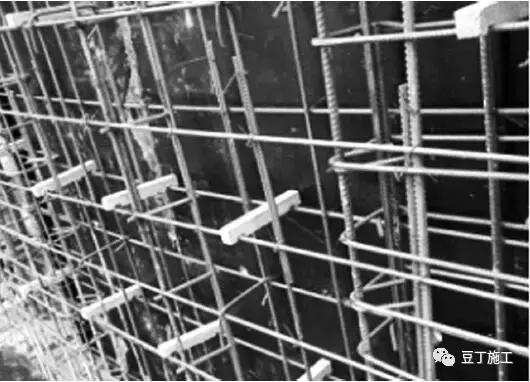

3.1.2 分隔筋设置要求:一排、二排纵筋与分隔筋三者紧贴,用十字扣绑牢。梁面起始分隔筋设在距支座0.5m处,中间部位每隔3m设一个;梁底初始分隔筋设在距支座1.5m处,中间部位每隔3m设一个;上述分隔筋每跨不少于两个(如图3.1.2.1、3.1.2.2所示)。在纵横梁、主次梁相交钢筋相互穿插处,不设分隔筋。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.1.2.2 分隔定位筋设置实例图

3.2 管理措施

3.2.1 施工单位应在钢筋安装前向操作工人进行技术交底,对所采用措施进行认真讲解。在施工过程中加强检查,保证各项措施落实到位。

3.2.2 监理单位应隐蔽验收过程中进行检查,保证钢筋位置正确,分隔筋设置合理。

4、质量控制重点

4.1 箍筋制作时,确保箍筋弯钩角度满足规范要求。

4.2 严格按要求设置分隔筋,保证二排筋位置正确。

五、主次梁、梁柱节点处钢筋位置超差

1、现象描述

1.1 主次梁相交节点处各向钢筋交叉,钢筋密集,钢筋位置偏差较大(如图1.1.1所示)。

1.2 在梁、柱节点处,易发生钢筋位置偏差较大,柱箍筋间距超差或漏设等现象(如图1.2.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图1.1.1 梁柱节点钢筋位移

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图1.2.1 箍筋间距超差实例

2、原因分析

2.1 梁、柱截面偏小,设计单位在节点处钢筋过密。

2.2 主次筋层次不分明,节点钢筋绑扎前,未能预先计划钢筋绑扎顺序。

2.3 在梁、柱节点处,梁主筋插入柱节点,各向钢筋交叉。

3、防治措施

3.1 设计措施

3.1.1 适当加大梁、柱截面,梁、柱宜优先选用大直径钢筋,以确保钢筋间距。

3.1.2 在节点处钢筋复杂密集区,设计单位应在设计图纸上注明柱、梁、板钢筋摆放方式并绘制详图,或采用三维CAD软件确定钢筋位置,并以此确定构件有效截面高。

3.2 施工措施

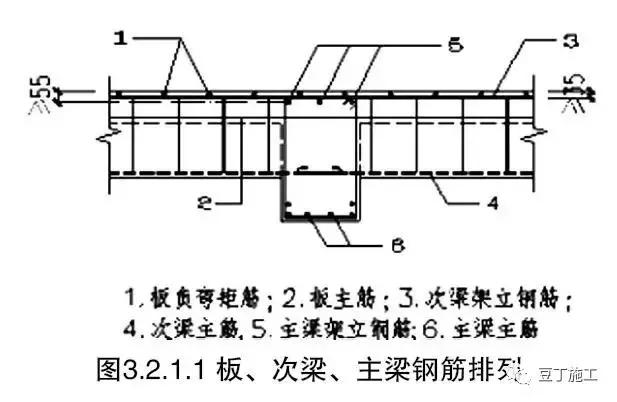

3.2.1 施工单位根据设计图纸,绘制主次梁、梁柱节点钢筋排列二维或三维详图,确保合理的绑扎顺序,根据板、次梁、主梁和墙、柱的实际截面,按钢筋排列的位置,计划好主次梁交叉处的主筋、箍筋的穿筋和绑扎次序,然后按方案进行绑扎(如图3.2.1.1、3.2.1.2所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

钢筋保护层偏差原因,板面钢筋露筋怎么处理

3.2.2 主、次梁交接处箍筋应按设计要求加密,一般设计要求主梁附加三道间距50mm的箍筋,如图3.2.2.1所示,图中:s为主梁箍筋加密区范围,b为次梁宽度,h1为主次梁的高度差。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.2.2.1 主、次梁交接处箍筋加密做法

3.2.3 绑扎梁、柱核心区钢筋时,先插梁的底筋,然后绑扎柱箍筋,再插梁上部钢筋。

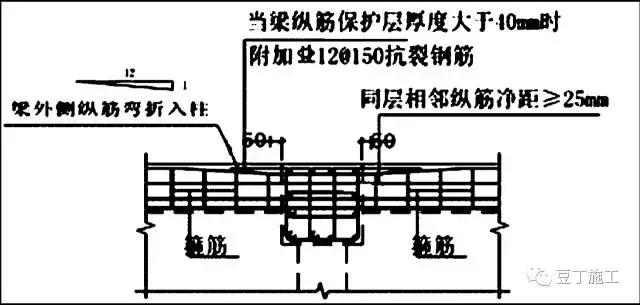

3.2.4 框架梁与柱侧面齐平时,如设计无说明,柱主筋在外,梁主筋在内,可将梁外侧纵筋按1:12缓斜度弯折入柱,梁箍筋应做相应调整。边梁混凝土保护层厚度大于40mm时,应附加12的构造筋(如图3.2.4.1所示),防止混凝土开裂。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图3.2.4.1 梁外侧纵筋弯折入柱

3.2.5 梁、柱节点核心区内,柱箍筋应按设计要求加密,计算核心区需要的柱箍筋数量,不得遗漏。

3.3 管理措施

3.3.1 施工前必须根据设计要求,详细研究钢筋排列方法和绑扎顺序,对工人做好技术交底,并有专人在工人施工时进行现场指导。

3.3.2 在施工过程中加强检查,保证各项措施落实到位。

4、质量控制重点

4.1 施工前应根据设计图纸预先计划钢筋绑扎顺序。

4.2 隐蔽验收时,重点检查钢筋位置、核心区箍筋设置。

六、现浇楼板上层钢筋保护层厚度超差

1、现象描述

楼板上部钢筋露筋或地面几何尺寸超差(如图1.1所示)。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

图1.1 上部钢筋保护层超差实例

2、原因分析

2.1 施工过程中对楼板厚度控制不严格,浇筑混凝土未达到设计标高或超出设计高。

2.2 未采取相应措施,施工浇筑时楼板上部钢筋上浮。

3、防治措施

3.1 施工措施

3.1.1 板上层钢筋安装,应使用能够稳固支撑、保证上层钢筋位置和保护层厚度钢筋马凳(如图3.1.1.1所示)。钢筋马凳的规格、数量及间距应根据保护层厚度、上层钢筋的直径在施工方案中予以明确,厚度较大的基础筏板或楼板,特别是转换层楼板,钢筋马凳规格及间距应通过计算确定,确保强度、刚度满足要求,一般纵、横向的间距不大于1m。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

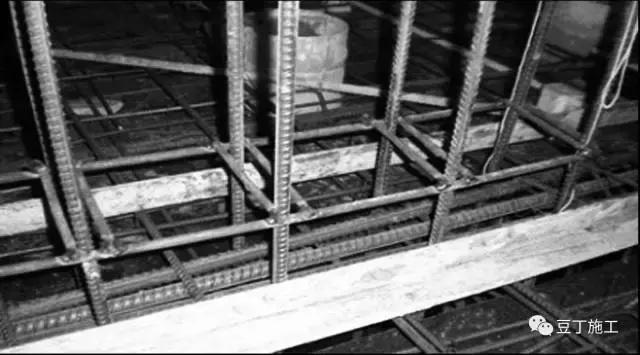

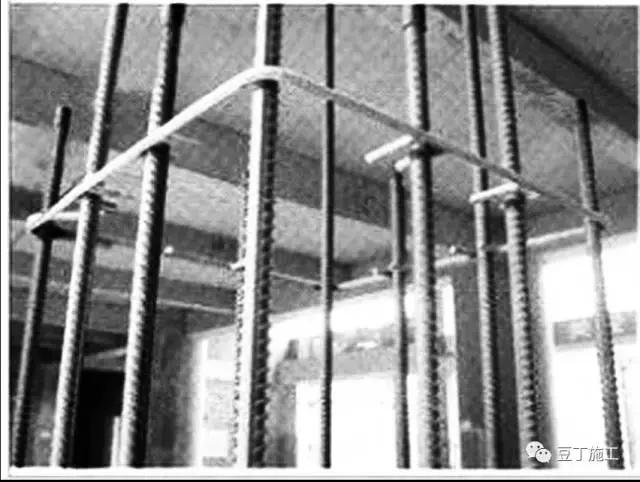

图3.1.1.1 马凳设置实例

3.1.2 板上层钢筋应与分布钢筋绑扎牢固,形成钢筋骨架,防止钢筋位移。对现浇空心楼板,应采取防上浮措施。

3.1.3 进行楼面混凝土浇筑施工前,应按施工方案要求设置与负弯矩筋相分离的施工通道(如图3.1.3.1所示),严禁施工人员踩踏钢筋或将施工机具(布料机、泵管)压在钢筋上。

钢筋保护层偏差原因,板面钢筋露筋怎么处理

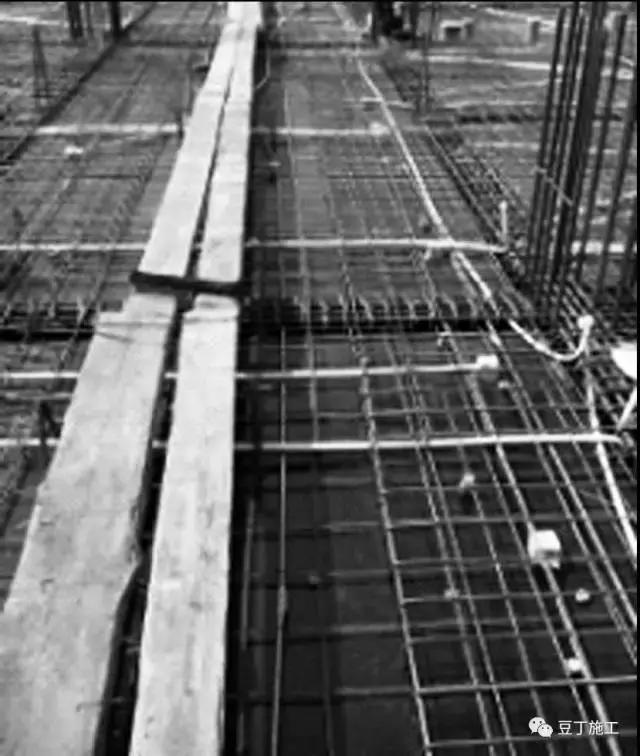

图3.1.3.1 施工通道搭建实例

3.1.4 绑扎板筋时,模板应提前进行预检。绑扎板钢筋时应通长拉控制线或在模板上弹控制线,绑扎采用十字扣,绑扎完一段后进行微调,将偏差的部分调整到位。

3.2 管理措施

3.2.1 混凝土施工过程中,应设专人看护钢筋及设备、电气等。发现钢筋位移或破坏,及时采取措施予以纠正。

3.2.2 施工单位应在施工前对工人进行技术交底,并加强施工过程检查,保证各项措施落实到位。

4、质量控制重点

保证钢筋马凳规格、间距符合施工方案要求,确保钢筋骨架的整体刚度和稳定性,钢筋绑扎完后及时搭设施工通道,混凝土浇筑时加强钢筋成品保护。
