怎样能砌好墙 (墙体砌筑最低温度要求)

施工过程控制

1、材料控制

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

检查内容:几何尺寸、是否缺棱掉角、是否欠火或过火

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

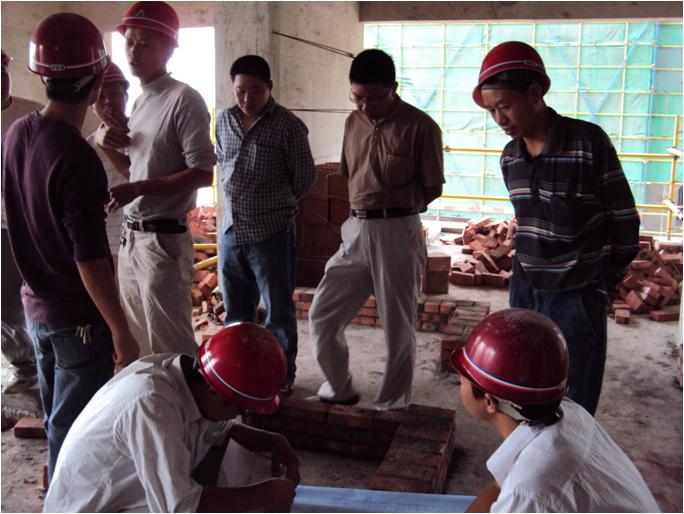

施工管理人员参与库房收货,对不符合要求的砌块进行退回处理,不允许不合格的砌块用与施工现场。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

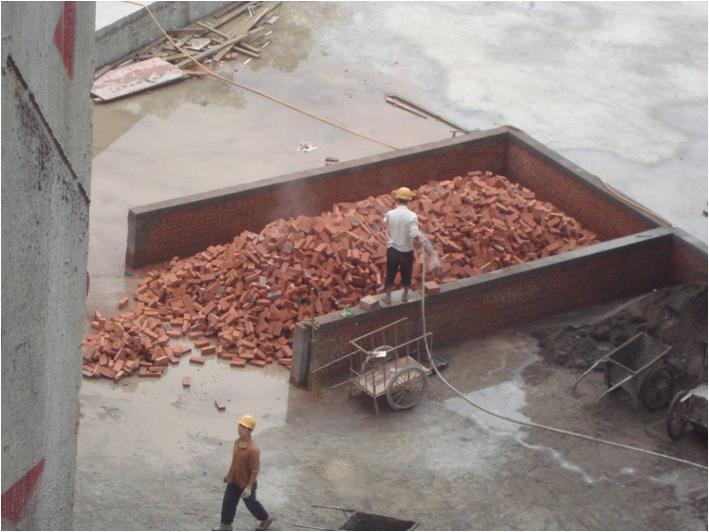

严禁干砖上楼层.若砌块在楼层内搁置过久,砌筑前要发水湿润

楼层砌体施工前,楼层内要准备一些碎石、水泥,以备墙根找平和过梁搁置位置找平用。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砌块堆放整齐,注意内墙用砖与外墙用砖的不同(内墙砖容重为800KG级 13孔,外墙砖容重900KG级 12孔)。转运过程中要轻拿轻放。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

2、组砌方式控制

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

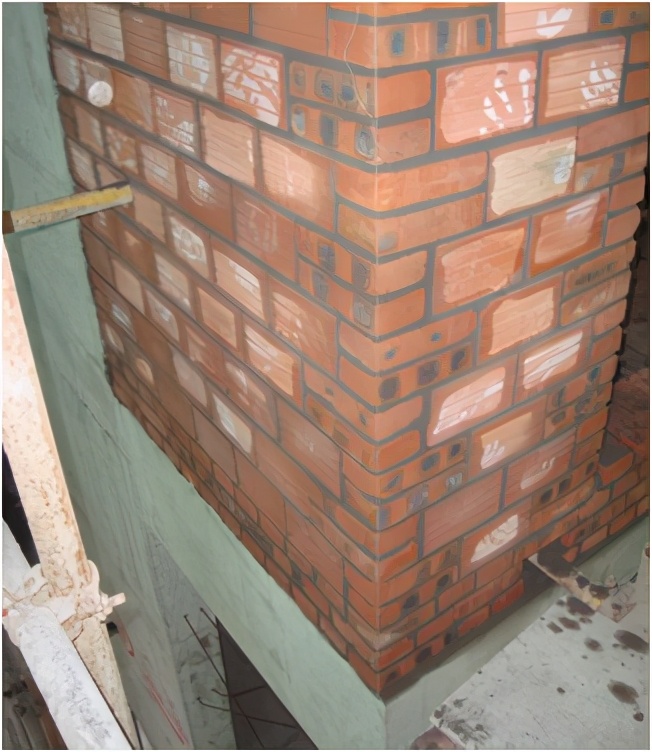

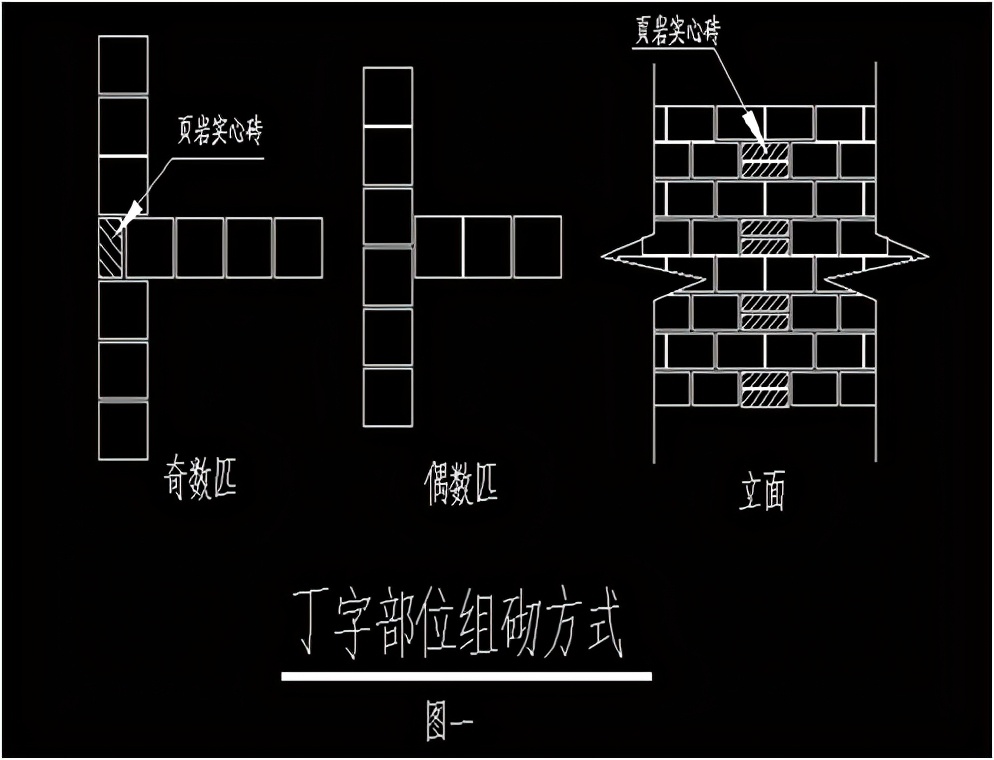

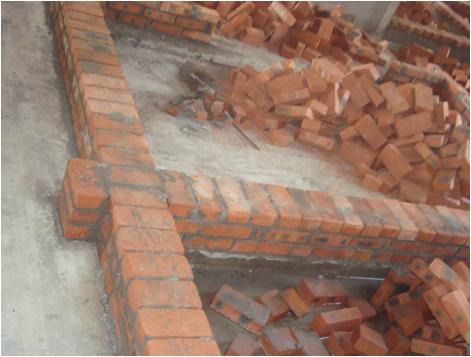

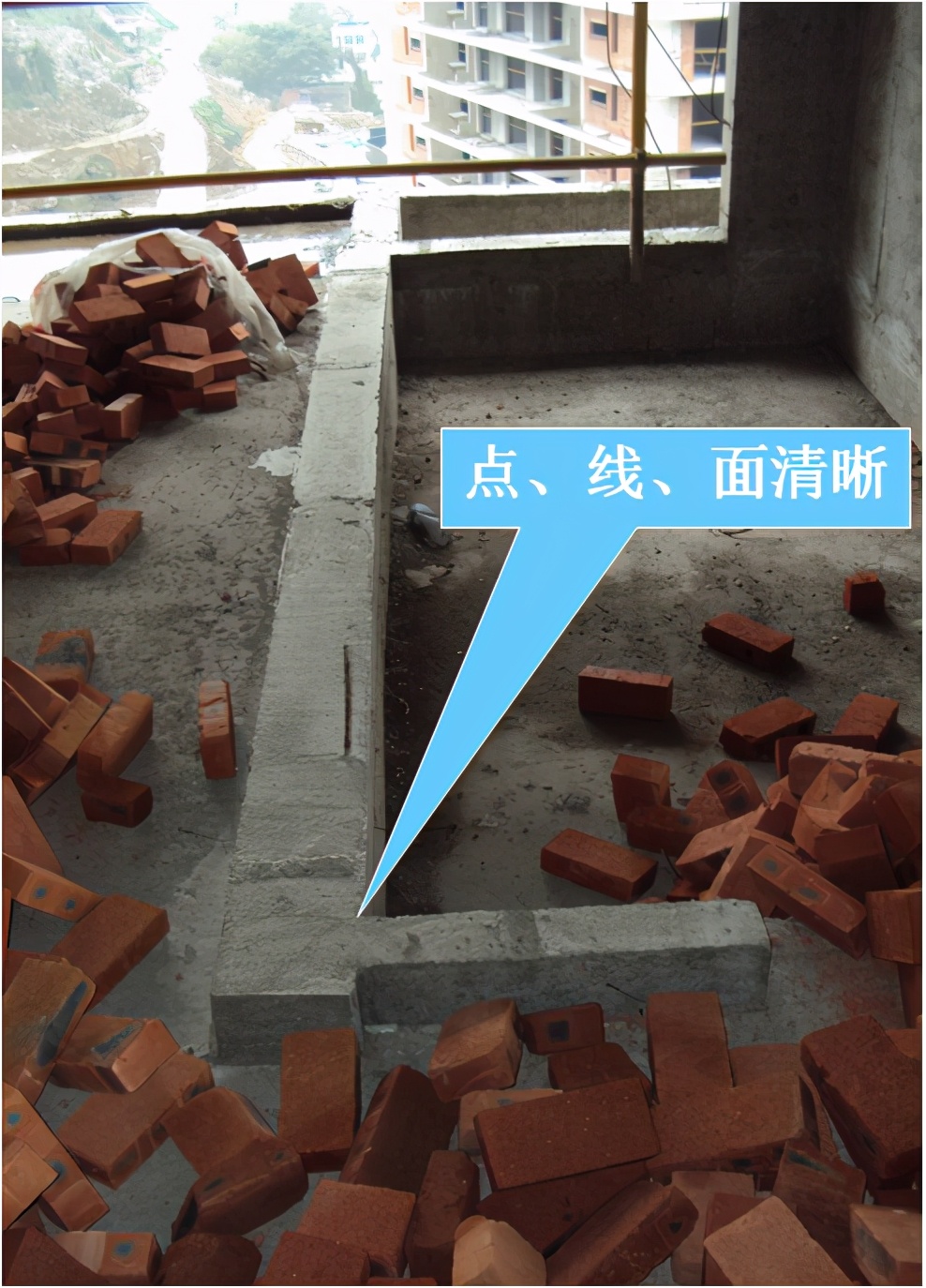

转角部位组砌方式

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

3、砼导墙浇筑质量控制

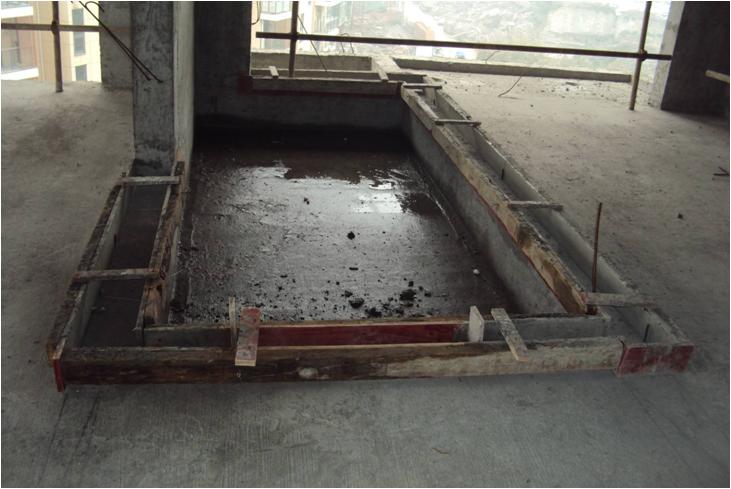

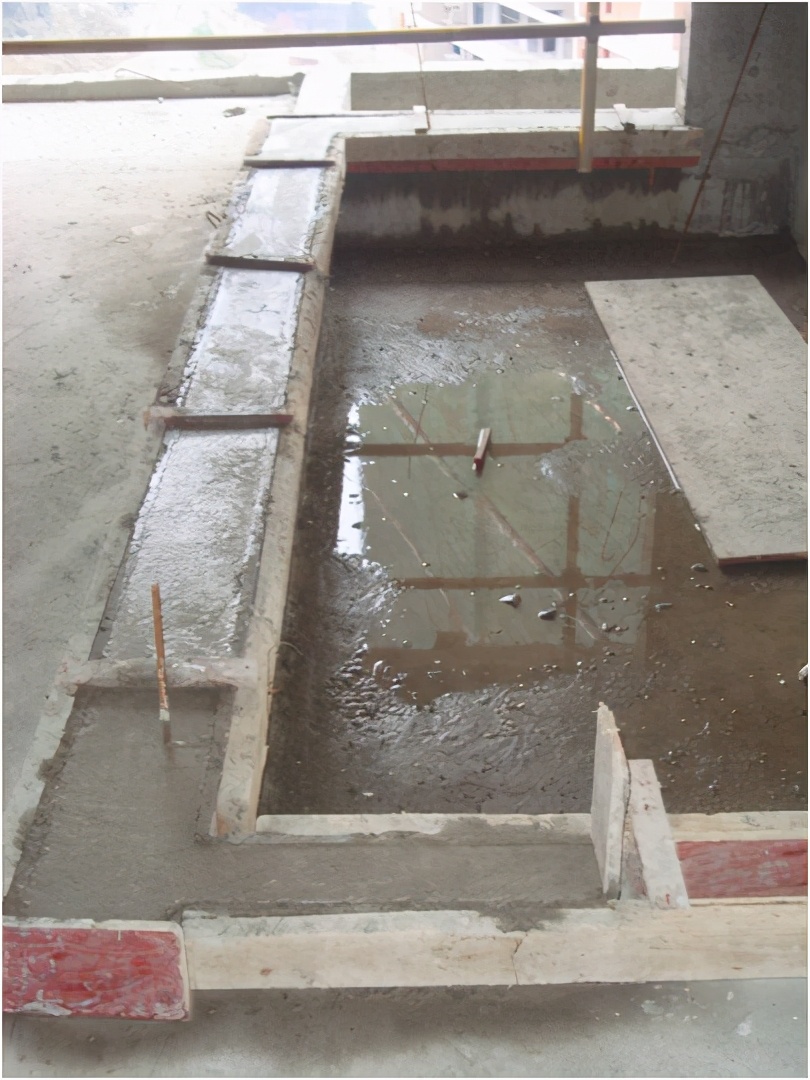

所有卫生间墙根按强规要求采用C20素混凝土(120㎜高、宽同墙厚)进行浇筑。砼导墙的平面位置要与墙体保持一致。浇筑密实,表面收平。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砼导墙浇筑密实,表面收平,门洞口尺寸留设准确,做到工完料尽场清。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

4、砂浆配合比及添加剂掺量的控制

砌体施工前,对河沙、水泥进行原材料取样送检,做配合比试验。砌体砂浆搅拌要严格按照配合比进行计量搅拌。

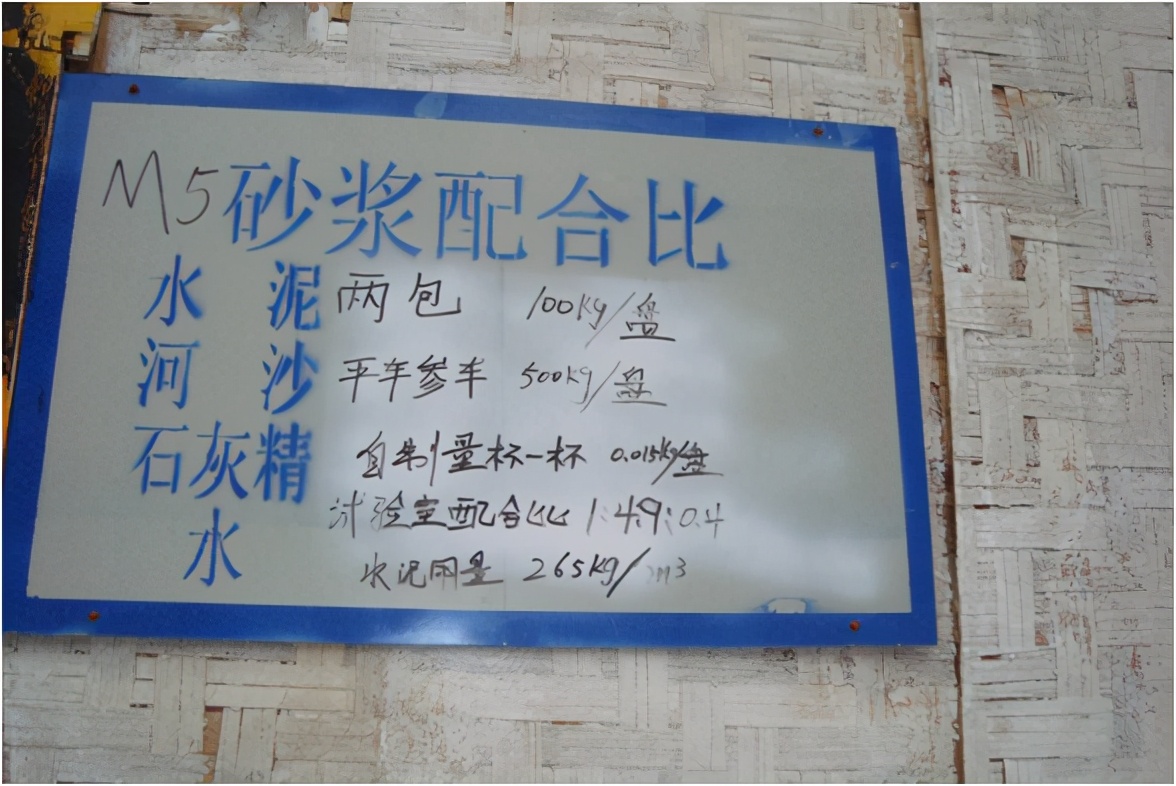

按照配合比的要求,根据现场搅拌机的容量计算出每搅拌一罐砂浆需在搅拌机里面加多少河沙和水泥。水泥的掺尽量以整袋来控制。在砂浆搅拌站前挂配合比牌。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砂浆王用量调试好以后,将砂浆王分袋,每搅拌一罐砂浆加一小袋砂浆王

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砂浆通过施工升降机运往楼层时,经过升降机运输过程中的震动,砂浆表面应有少量水析出,否则,砂浆王掺量偏大。

搅拌好的砂浆抓一把放在手中,用力紧握后,手撑中应留下少量河沙;如用力紧握内手中的砂浆全部从手缝溢出,无少量河沙留在手中,则砂浆王用量偏大。

5、样板带路制度

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

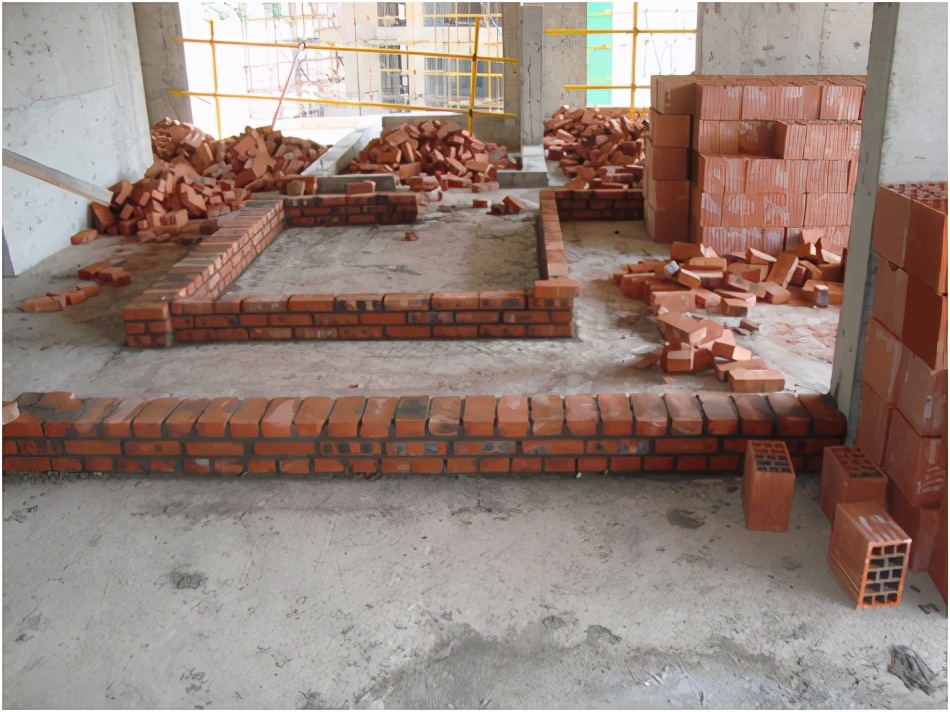

先砌筑三皮实心砖,检查门洞口位置及尺寸,上报监理及甲方检查无误后再进行砌筑,避免大量返工。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

先砌筑三皮实心砖,检查门洞口位置及尺寸,上报监理及甲方检查无误后再进行砌筑,避免大量返工。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砌体砖样砌筑完成后,上报监理、甲方进行检查。

怎么砌出砖墙才整齐,单独的墙体怎么砌筑

砌体样板完成后,上报监理、甲方、物业、门窗安装单位工程师及安装工程师进行检查验收。监理、甲方对砌体做法提出意见;物业针对前期工程业主指出的问题,提出优化建议;安装工程师针对安装工程的要求,提出满足安装工程使用功能的要求;门窗安装工程师针对满足门窗安装的要求提出合理化的建议。
