“保交楼”如登险峻山峰,保持韧力、迎难而上者可达。恒大地产集团云南公司在“保交楼”行动中,始终铭记肩负的责任和使命,始终保持战斗者的心态,坚定不移地奋战复工复产,鼎力推动在建项目施工建设,迈向交楼目标。
在政府专班和社会各界的关心、支持下,恒大在滇项目正想方设法克服困难,努力抢工期,追赶交付进程。截至目前,各项目最新施工进度如下:
昆明恒大云玺

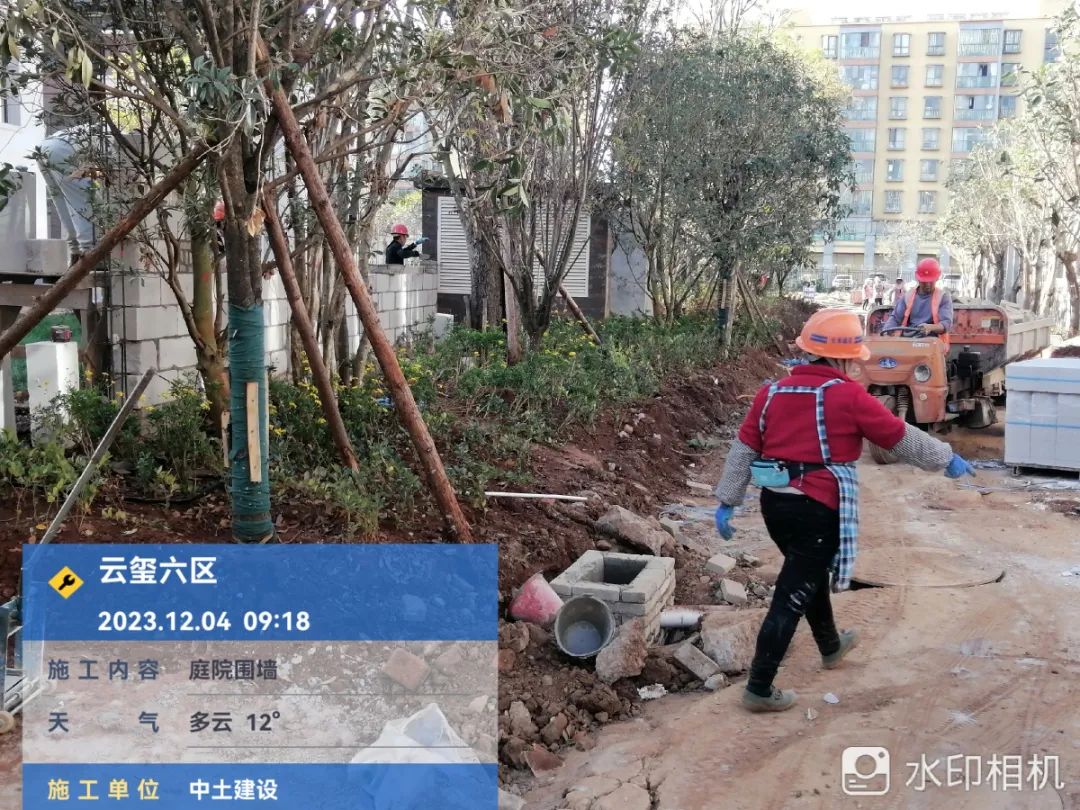

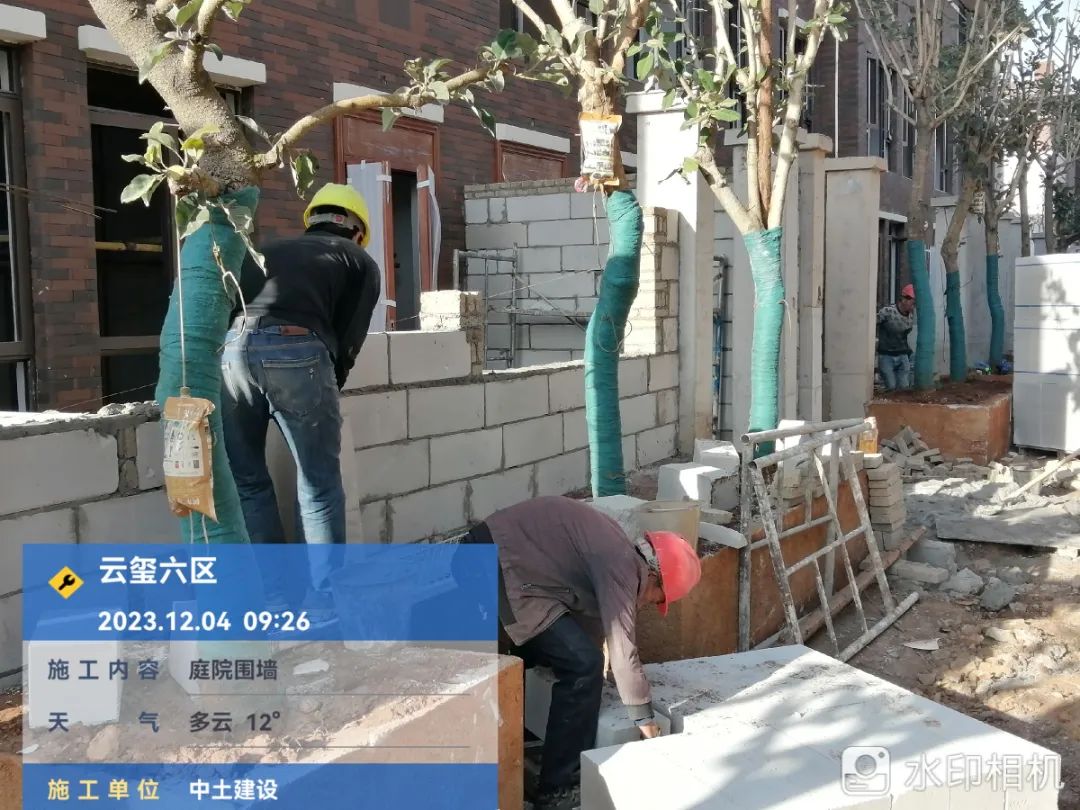

六区所有楼栋主体结构均已完成封顶,砌体工程已完成,地下室找平、室外管网、地库防火门、地库永水管道、太阳能工程已完成。目前,室外园林园建工程施工阶段。

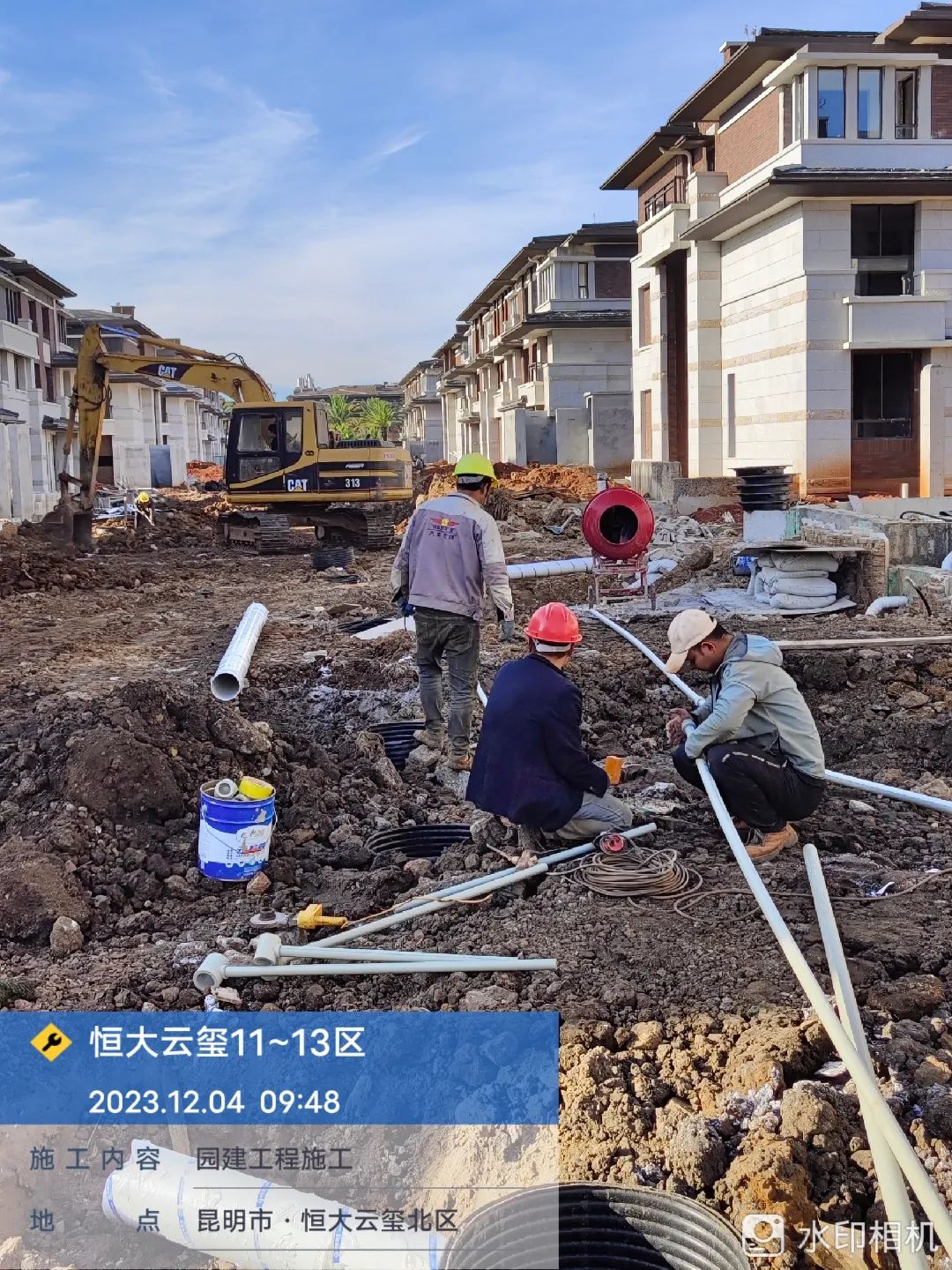

十一至十三区所有楼栋主体结构全部封顶,车库顶板防水完成。目前,正在进行地下室自来水管网、消防工程、室外管网以及太阳能工程施工。消防工程本周新增完成5%,累计完成85%;改造前室外园建工程本周新增完成5%,累计完成25%。

绿星智慧滇池湾畔
A3地块二三期: 19栋楼外架拆除完成;13栋楼六层模板铺设完成40%。

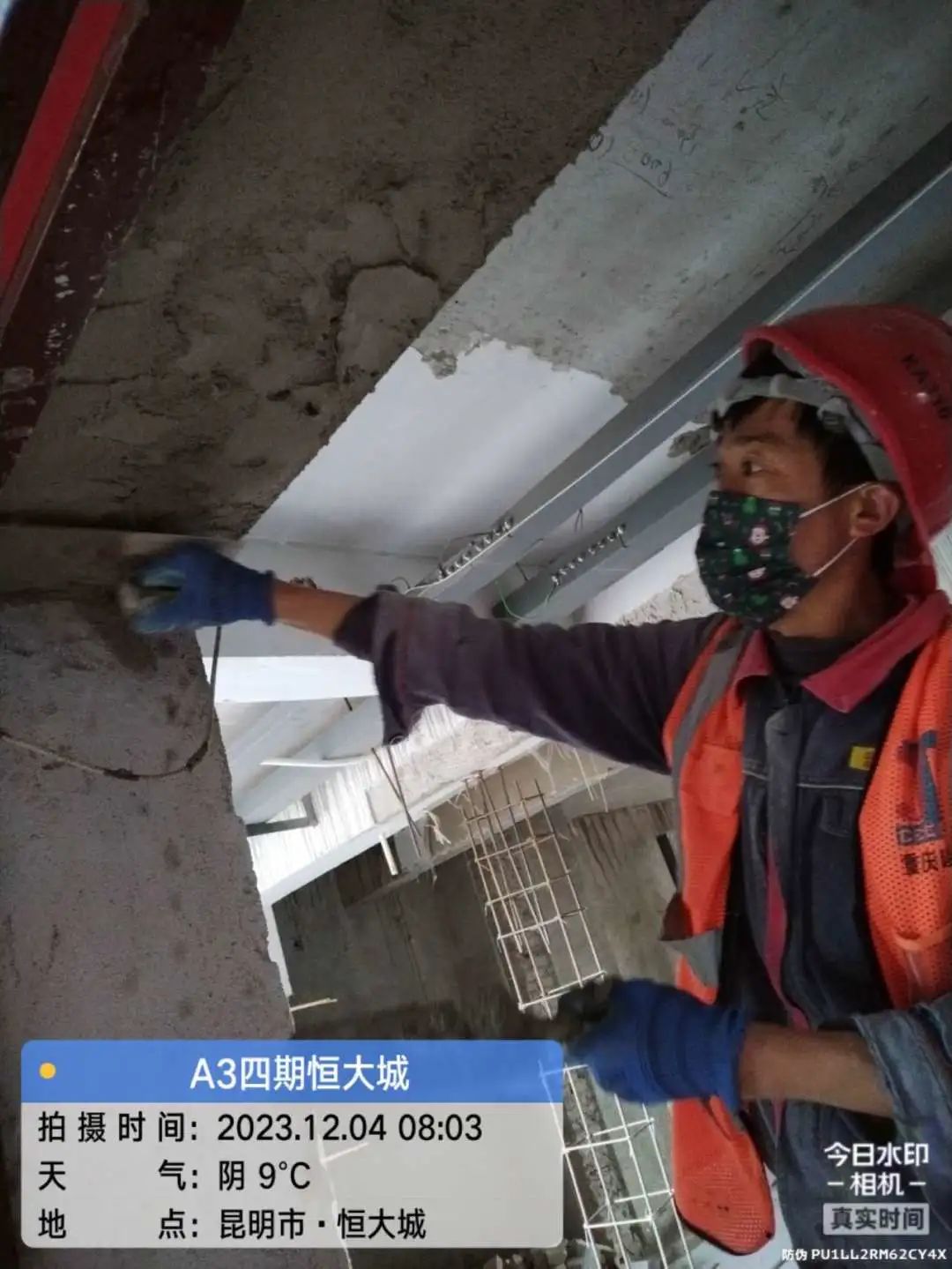

A3地块四期:室外已栽乔木及草坪日常养护;8、10、11栋楼样板层喷淋完成;7栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成95%,后加板混凝土浇筑完成十四层;8栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成90%,后加板混凝土浇筑完成十四层;9栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成95%,后加板混凝土浇筑完成十五层;10栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成95%,后加板混凝土浇筑完成十五层;11栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成95%,后加板混凝土浇筑完成十四层;14栋楼后加板改造:C型钢安装、支模、剔凿、钢筋绑扎综合完成95%,后加板混凝土浇筑完成十五层。

绿星智慧·玖珑湾

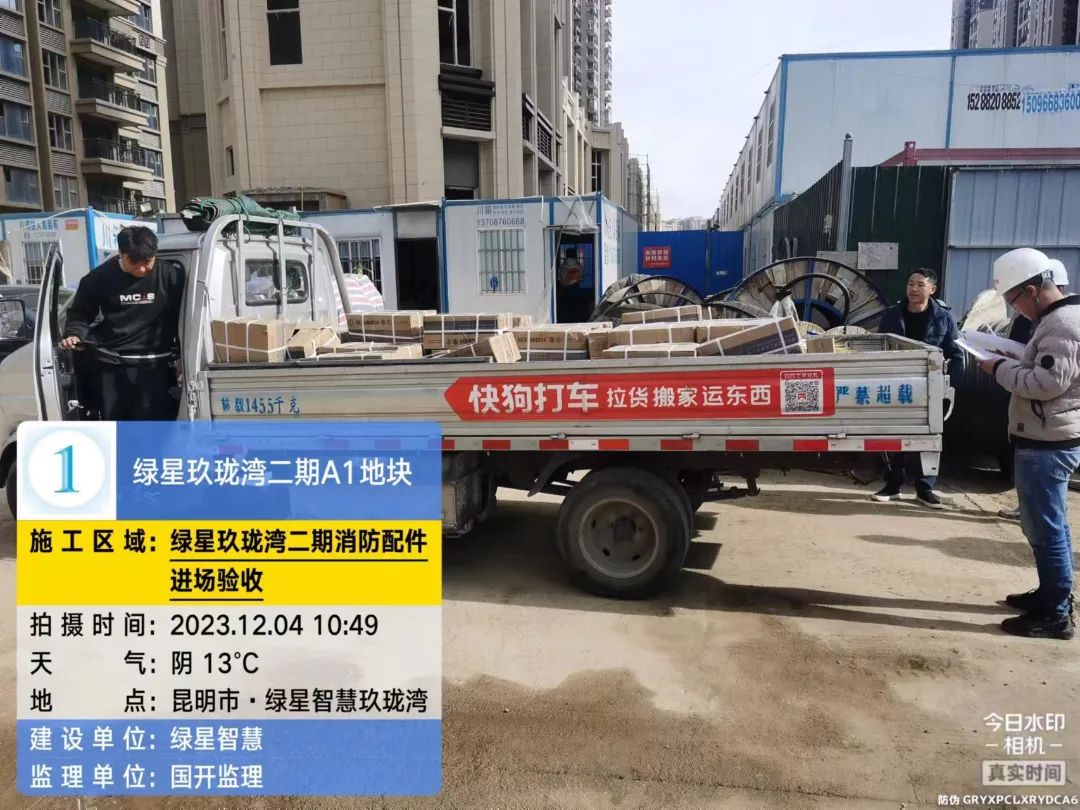

A1地块二期(原四期):负一层B1-23、24、25、26、27防火分区通风管预制安装完成60%,新增6%;负一层B1-23、24、25冲水与压力实验完成87%,新增7%;负一层B1-23至B1-44防火分区消火箱安装87%,新增7%;负一层B1-23至B1-44防火分区报警阀间消防管网完成42%,新增7%;31栋一层喷淋支管安装完成;38、39栋楼消防箱及消防管完成82%,新增7%;4栋一层喷淋支管安装10%。
A1地块三期(原五期):B1-34、35、36防火分区消防风管支架预制完成80%,新增8%;B1-40、41、45防火分区消火栓支管安装80%,新增8%;负一层湿式报警阀安装80%,新增8%;三期B1-34—42防火分区*压打**试水完成84%,新增12%。
洋房:1-9栋楼衣柜安装完成;橱柜安装完成;墙纸完成95%,新增5%;5栋、6栋室内开荒完成,室外开荒完成60%。

昆明恒大阳光半岛

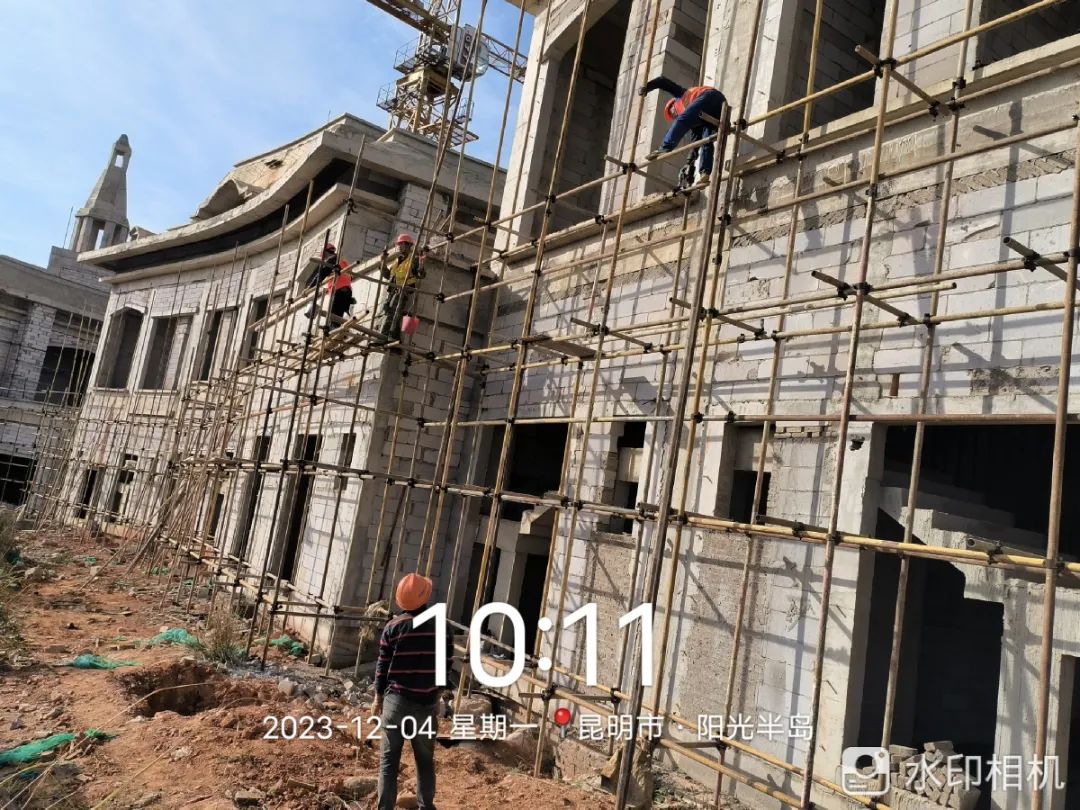

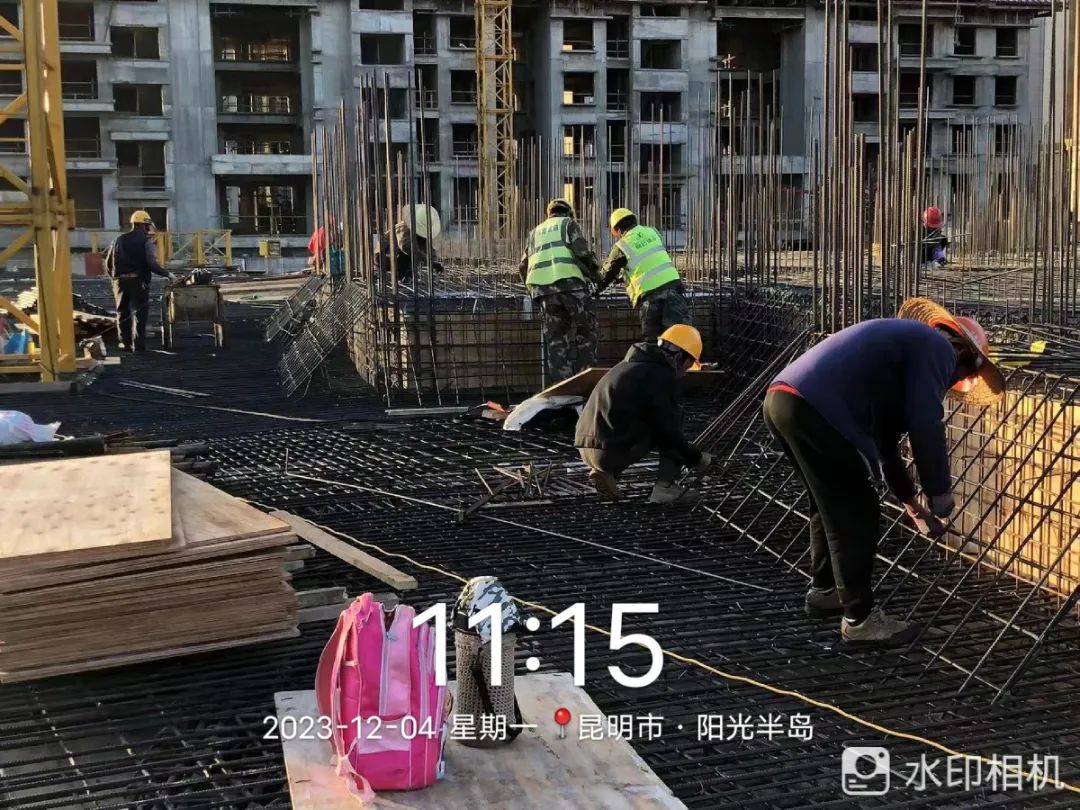

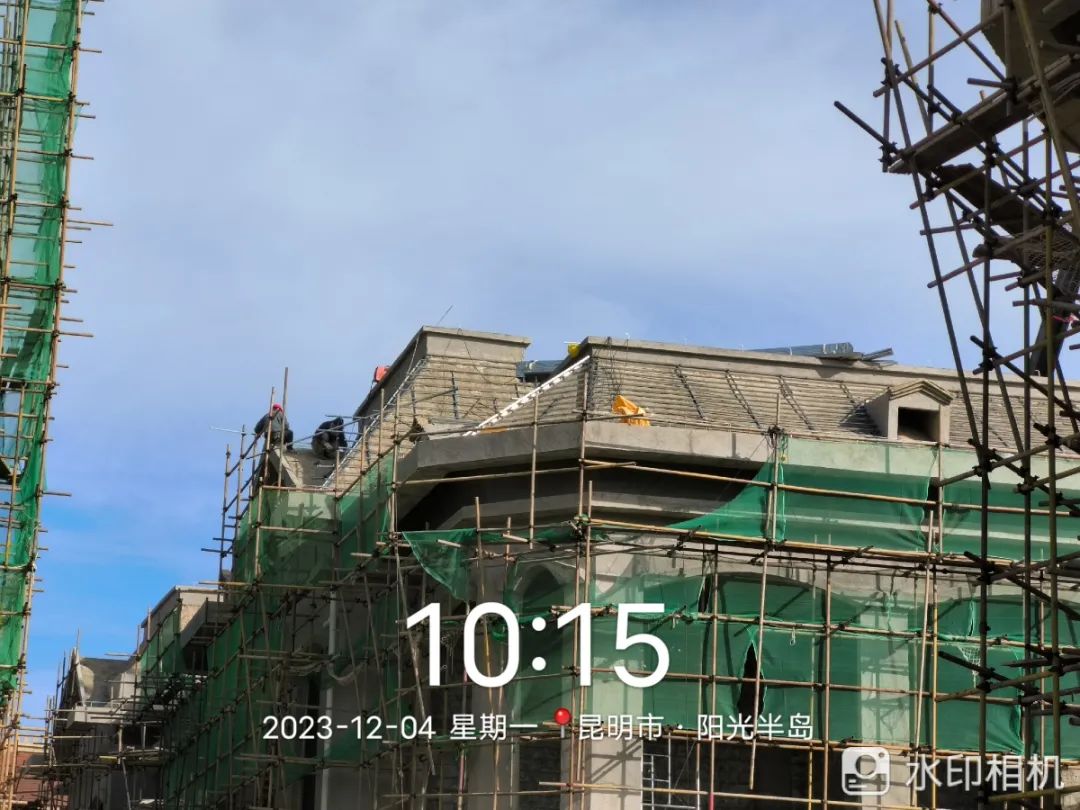

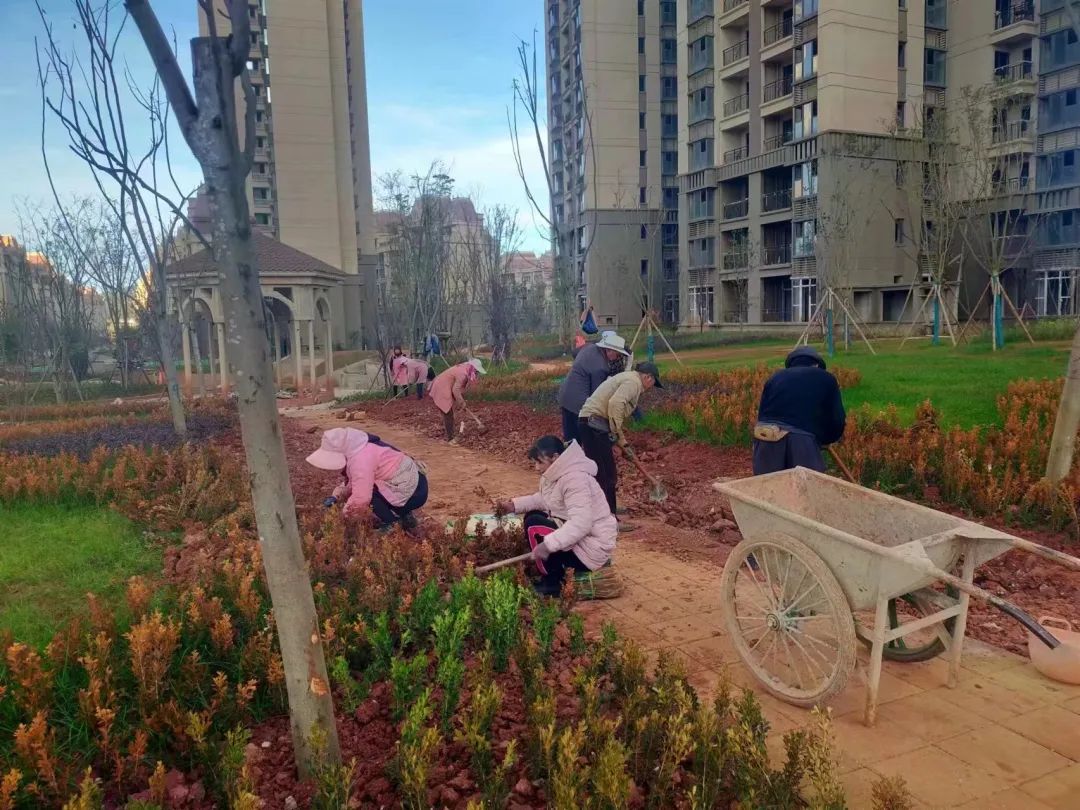

A地块:洋房院墙灯安装完成,小区围墙灯安装完成;园林绿化完成;园建铺装、路灯、沥青铺设完成;消防、永水完成,地下室通风洞口堵塞完成;公寓防火门楼栋上安装完成;公寓公区装修墙地砖及天花腻子完成,入户门安装完成;大堂吊顶、墙地砖铺贴完成,天花腻子完成,水晶灯安装完成;消防喷淋安装完成,烟感以及广播安装完成;标准层灯具安装完成;洋房公区装修1-7层墙地砖、标准层入户门及天花腻子完成,大堂地砖铺贴、吊顶封板完成,天花腻子完成;现场规划实测完成;地坪漆施工完成70%;车位划线完成30%;商业区回填土完成80%,乔木种植完成10%。
B2地块:洋房院墙施工完成;别墅院墙基础完成,砌筑完成95%,抹灰及真石漆完成45%,挂瓦完成45%,本周新增完成10%;种植土回填完成;1栋、2栋机动车坡道施工完成;小区围墙栏杆及真石漆完成85%;别墅40-45栋楼采光井真石漆、阳台、露台防水及保护层施工完成,露台栏杆安装完成90%。消防完成45%;永水完成90%;永电完成85%;燃气完成70%;洋房公区装修完成97%,入户门安装完成90%,门槛石安装完成,大堂墙地砖铺贴完成,负一层电梯前室墙地砖铺贴完成;消防环路水稳层、路缘石安装完成85%,洋房区园路铺装完成,洋房区沥青路面完成,园路线管布置完成;园林完成;中水站结构完成90%;洋房门牌号安装完成。别墅24-38栋楼之间乔木种植完成,灌木和地被完成70%。商业主体施工中,外架重新搭设完成90%,外墙抹灰完成30%,屋面防水完成25%,挂瓦条安装完成15%。
C1地块:小区围墙工程完成;园林绿化整体进度完成;园建工程结构完成,园路基层结构浇筑完成,面层铺砖施工完成;室外综合管网完成,消防道路基层结构完成,地下室防火卷帘安装完成,消防完成98%;永电地下室桥架、配电室安装完成,电缆铺设完成97%;地下室自来水管网安装完成,地上水管完成;55-67栋公区装修整体完成。
C2地块:小区围墙砌筑抹灰、栏杆安装完成;室外种植土回填完成;乔木种植完成;洋房院墙砌筑完成;高层散水暗沟完成;别墅院墙抹灰完成;GRC安装完成;消防环道基础施工完成;自来水管网安装完成;消防管网安装完成;燃气室外排管完成;别墅区道路沥青铺设完成;洋房74-81栋楼公区装修完成;高层69-73栋楼公区装修完成97%;地坪漆底漆施工完成80%,面漆完成30%。
D地块第一批(166栋-169栋):D1地块地下室:79-82轴/A-K轴车库顶板防水及防水保护层施工完成;地下室74-82轴/J-T轴地下一层柱墙粱板钢筋、模板完成,1-19轴H-L轴基础抗水板混凝土浇筑完成;D2地块地下室:消防喷淋安装完成94%,通风管安装完成96%;地下室电缆桥架安装完成82%,地下室给水主管安装完成75%,配电房完成90%,地下室车库顶板材料清理、转运完成;地下室砖砌体完成98%,内墙抹灰完成95%,地下室车库地面清理完成85%;室外:地下室车库顶板回填土完成95%,室外管网完成74%,室外消防完成90%,室外消防通道、消防登高面基层完成95%,1栋机动车道挡土墙完成,166栋西北角化粪池施工完成;室外围墙砖墙完成40%,园建、园路基础完成65%,乔木、灌木、球形种植完成30%。
166栋:防火门框安装完成95%,防火门安装完成10%,楼梯踏步抹面完成,公区装饰装修完成70%,电梯安装完成55%,电井竖向桥架安装完成,门窗玻璃完成90%,公区穿线完成,永水主管安装完成;167栋:公区装饰装修完成60%,消防喷淋完成95%,防火门框安装完成90%,电井竖向桥架安装完成,公区穿线完成,永水主管安装完成,窗玻璃完成80%;168栋:防火门框安装完成90%,电井竖向桥架安装完成,永水主管安装完成80%,公区装饰装修完成55%,门窗玻璃安装完成60%;169栋:铝合金窗框安装完成95%,消防支管完成95%,屋面施工完成,外墙漆完成60%,室内给排水安装完成35%,电井竖向桥架安装完成,阳台栏杆安装完成95%,公区装饰装修完成48%。
D地块第二批(161栋、162栋、165栋、170栋-174栋):161栋楼:地下室负一层柱墙粱板主体结构完成70%;162栋楼:1单元13层粱板、柱墙主体结构完成50%,2单元12层主体结构完成;165栋:1单元16层主体结构完成60%,2单元16层主体结构完成;171栋:消防支管完成95%,二次布管完成95%,室内给排水管安装完成90%,内墙抹灰完成95%,外墙抹灰完成95%,外墙漆完成90%,铝合金门窗框安装完成95%,阳台栏杆安装完成95%,屋面刚性防水保护层完成,楼梯踏步抹面完成,电缆竖向桥架安装完成,外架拆除完成,1栋塔吊拆除完成,公区装饰装修完成40%,公区穿线完成,防火门安装完成80%;172栋:消防支管完成95%,二次布管完成95%,内墙抹灰完成95%,外墙抹灰完成90%,铝合金窗框安装完成95%,防火窗框安装完成,阳台栏杆安装完成95%,外墙漆完成90%,电缆竖向桥架完成,公区穿线完成,外架拆除完成90%,屋面刚性防水保护层完成,防火门框安装完成90%;173栋:消防支管完成93%,二次布管完成95%,室内给排水管安装完成90%,内墙抹灰完成95%,外墙抹灰完成90%,外墙漆完成90%,阳台栏杆安装完成95%,电缆竖向桥架完成,公区穿线完成,外架拆除完成90%,屋面刚性防水保护层施工完成,防火门框安装完成90%;174栋:外墙抹灰完成90%,外墙漆完成85%,二次布管完成95%,室内给排水管安装完成90%,消防支管完成90%,铝合金窗框安装完成90%,阳台栏杆安装完成90%,外架拆除完成80%,防火门框安装完成60%;171-174栋商铺:回填土完成75%,屋面防水、找坡、保温层、刚性防水保护层完成,一层二次结构完成80%。

昆明恒大文化旅游城

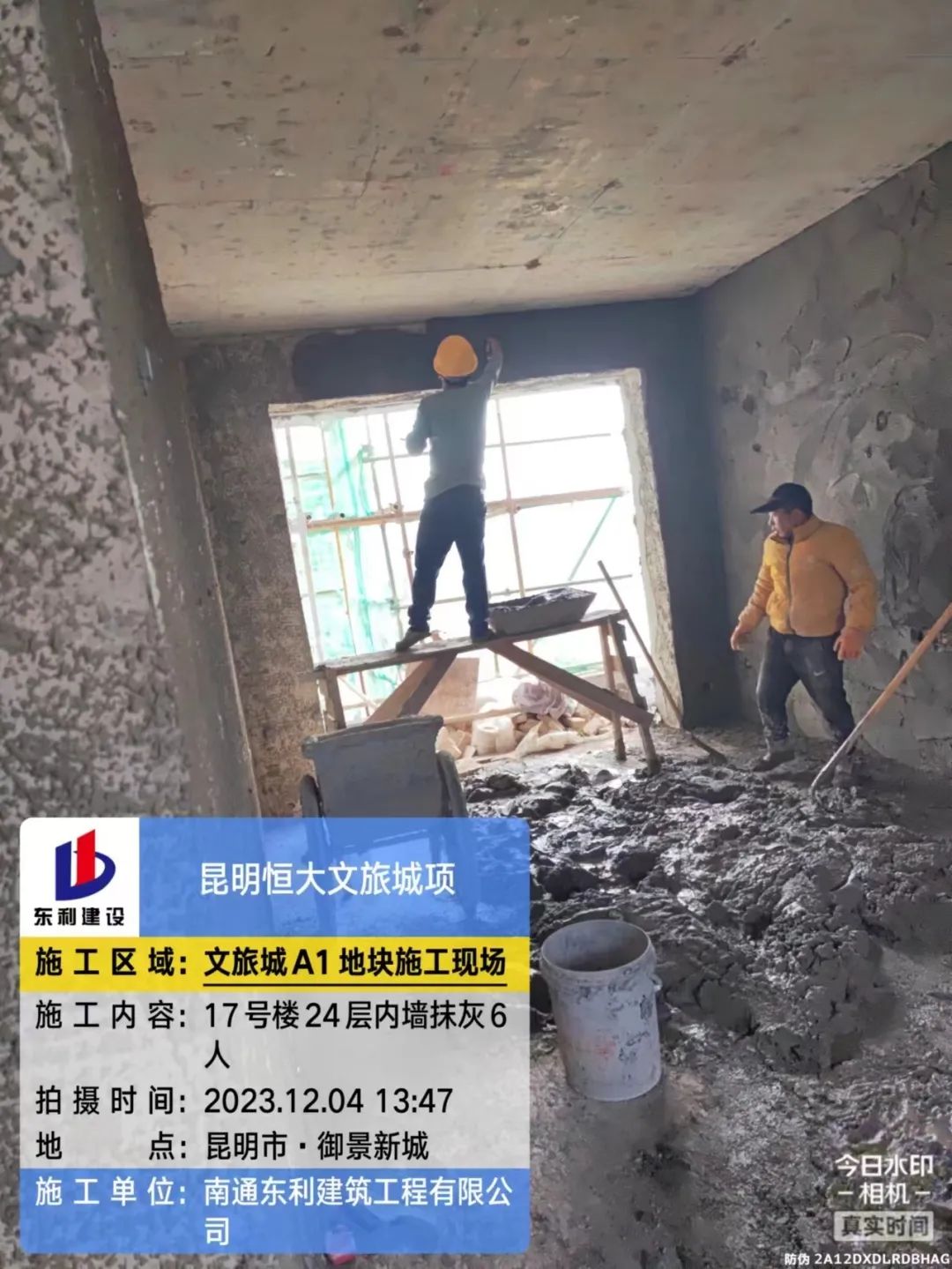

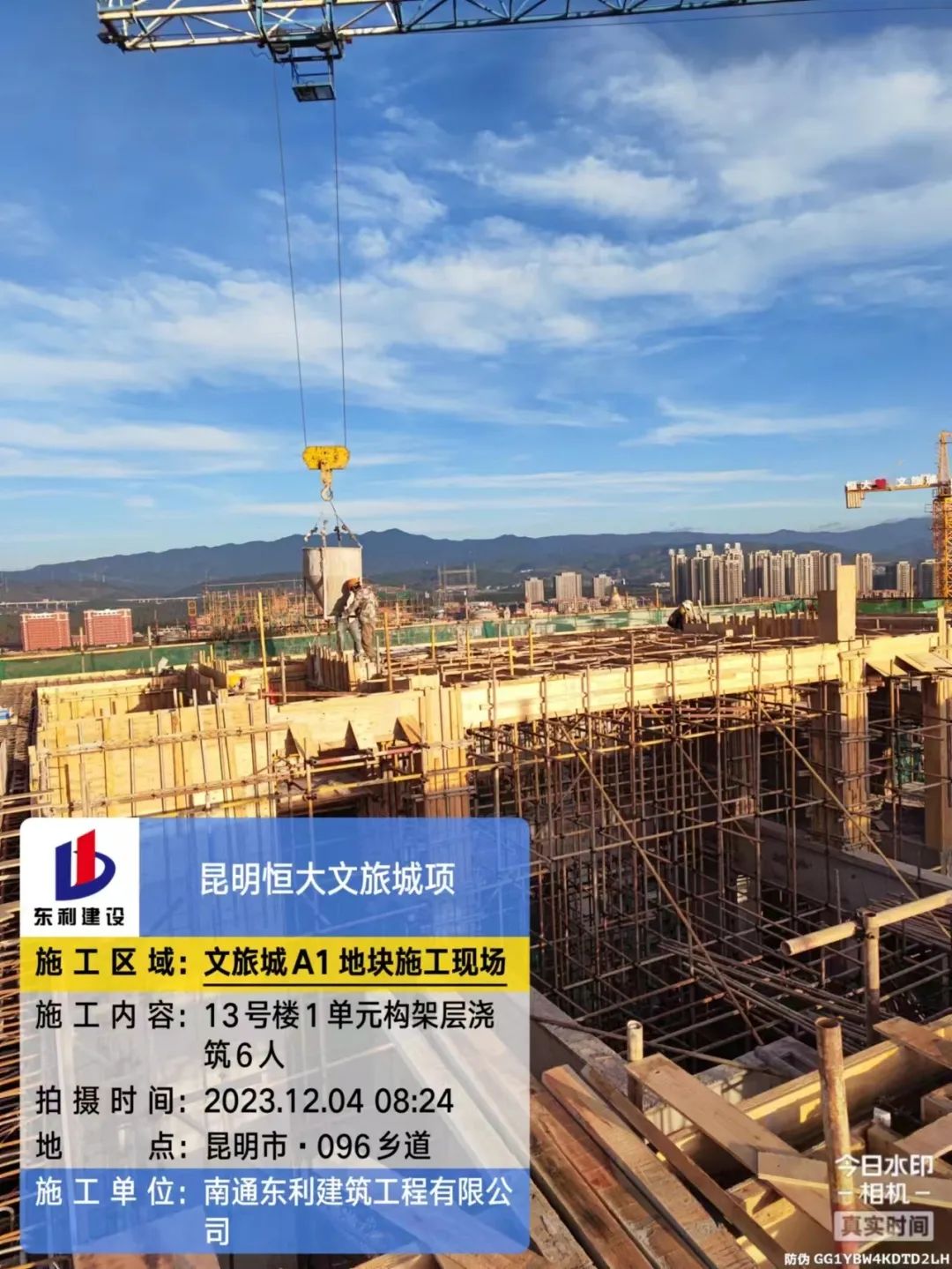

A1项目:13-17栋楼二次结构完成;13栋楼室内抹灰完成25%,构架层完成90%,外立面新增5%,累计完成20%;14栋楼外立面新增2%,累计完成70%,构架层完成70%;15栋楼外立面新增5%,累计完成70%,构架层完成70%;17栋楼外立面新增5%,累计完成70%,机房层砌体完成30%。
A3项目:5-8栋楼外架搭设完成20%,垃圾清理完成30%。
A2项目:18-32栋、34-40栋室内装修完成;铝合金门窗安装完成,室内维保修完成95%,电气及消防等配套工程完成98%;园林园建工程完成。1-17栋主体及外立面工程完成;电梯安装完成;室外园建结构完成;装修工作整体完成80%,装修湿作业完成88%;铝合金门窗安装完成83%;室外水电气及消防等配套工程完成94%;室外土方回填及管网工程完成99%;室外园林绿化乔木种植完成83%。
A5项目:41-45栋主体及外立面工程完成;室外园建结构完成;装修单位已进场检查土建移交问题;湿作业完成20%,铝合金窗框安装完成92%;水电气及消防等配套工程完成70%;电梯安装完成50%;室外土方回填及管网工程完成98%;室外园林绿化乔木种植完成81%。
本周新增:A2地块1-17栋装修工作整体完成新增3%;铝合金门窗新增完成1%;室外园林绿化乔木种植完成新增3%。A5地块装修湿作业新增完成5%,室外园林绿化乔木种植完成新增2%。

昆明恒大国际健康城

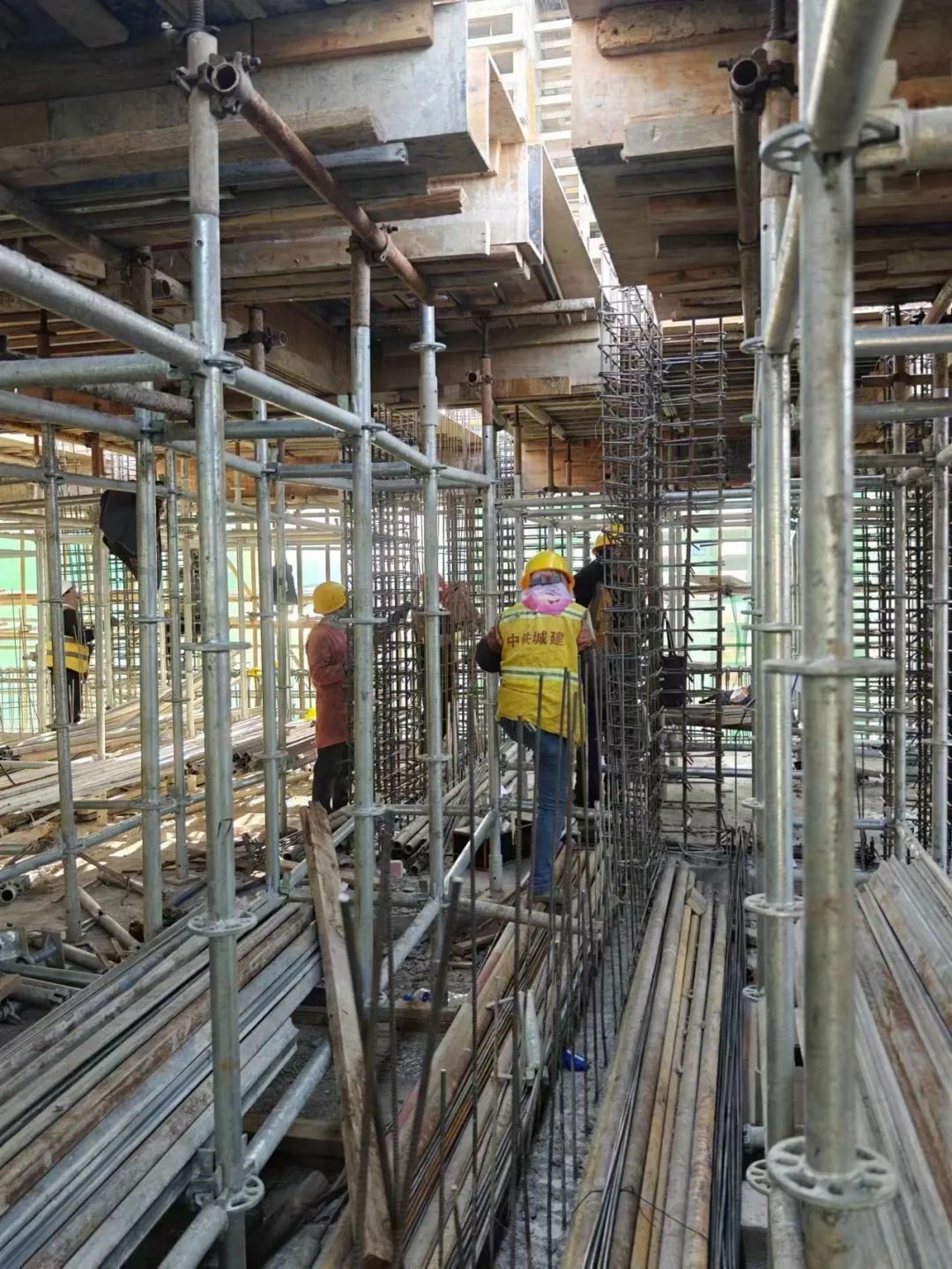

D03地块:2栋楼16层结构完成;3栋楼17层结构完成;4栋楼16层结构完成;5栋楼16层顶板钢筋完成;6栋、7栋楼10层结构完成;8栋楼10层梁板模板安装完成60%;9栋、10栋楼12层结构完成;11栋楼主体封顶,砌体累计完成10层;12栋楼主体封顶,砌体累计完成11层;13栋楼主体封顶,砌体累计完成11层。

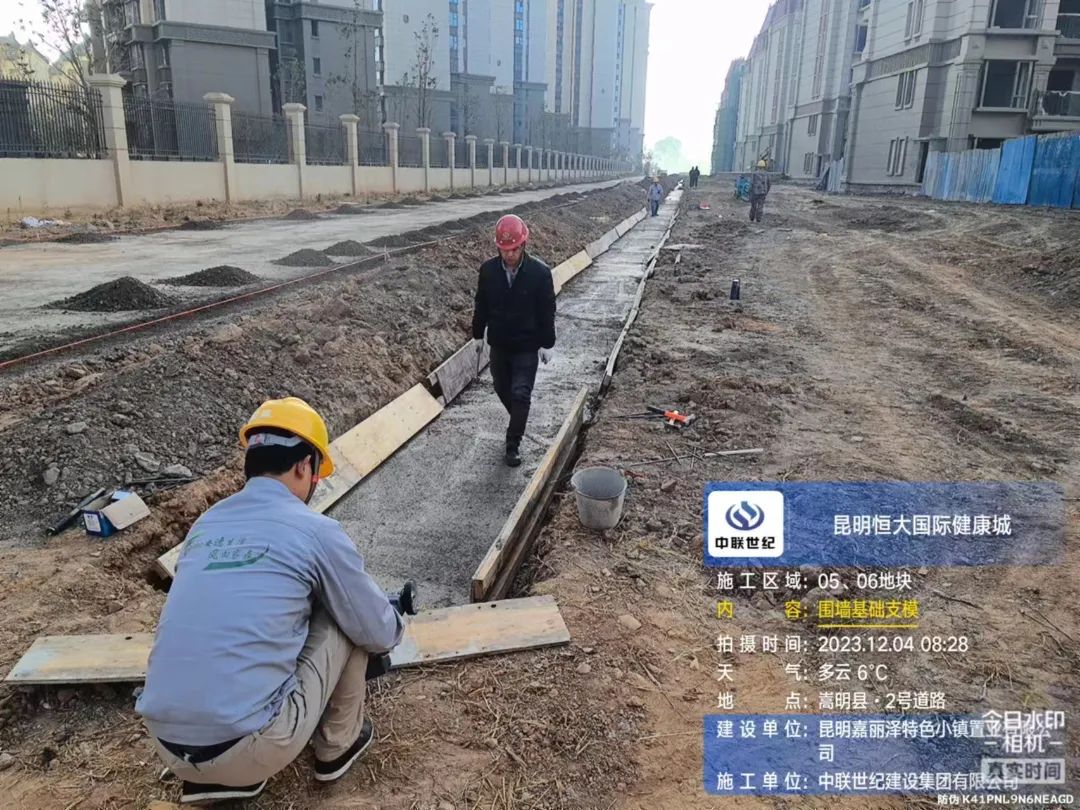

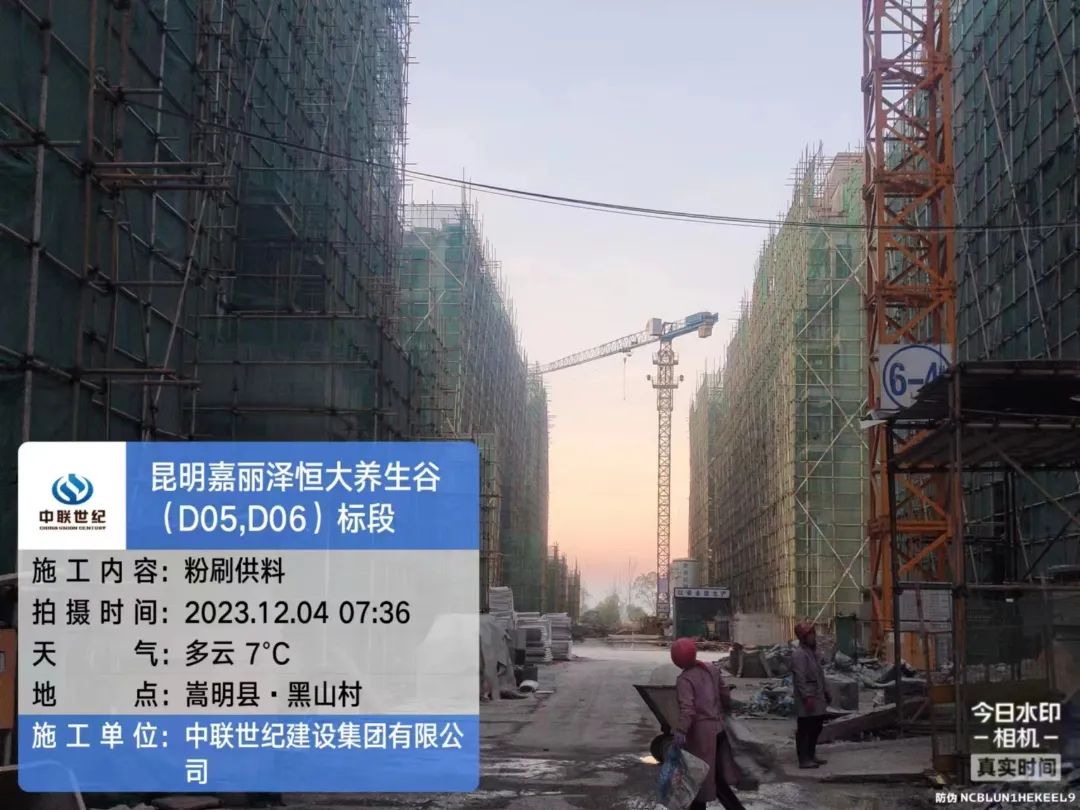

D05地块:1栋楼6层结构完成;2栋14层结构完成;3栋楼屋面构架结构完成;4栋楼屋面抹灰完成;5栋楼结构封顶,屋面结构施工完成30%;6栋楼屋面结构完成;7栋楼结构封顶,屋面结构完成10%;8栋、9栋、10栋楼7层结构完成;11栋楼2层结构完成;12栋楼施工至3层墙柱钢筋;13栋楼3层墙柱钢筋完成。

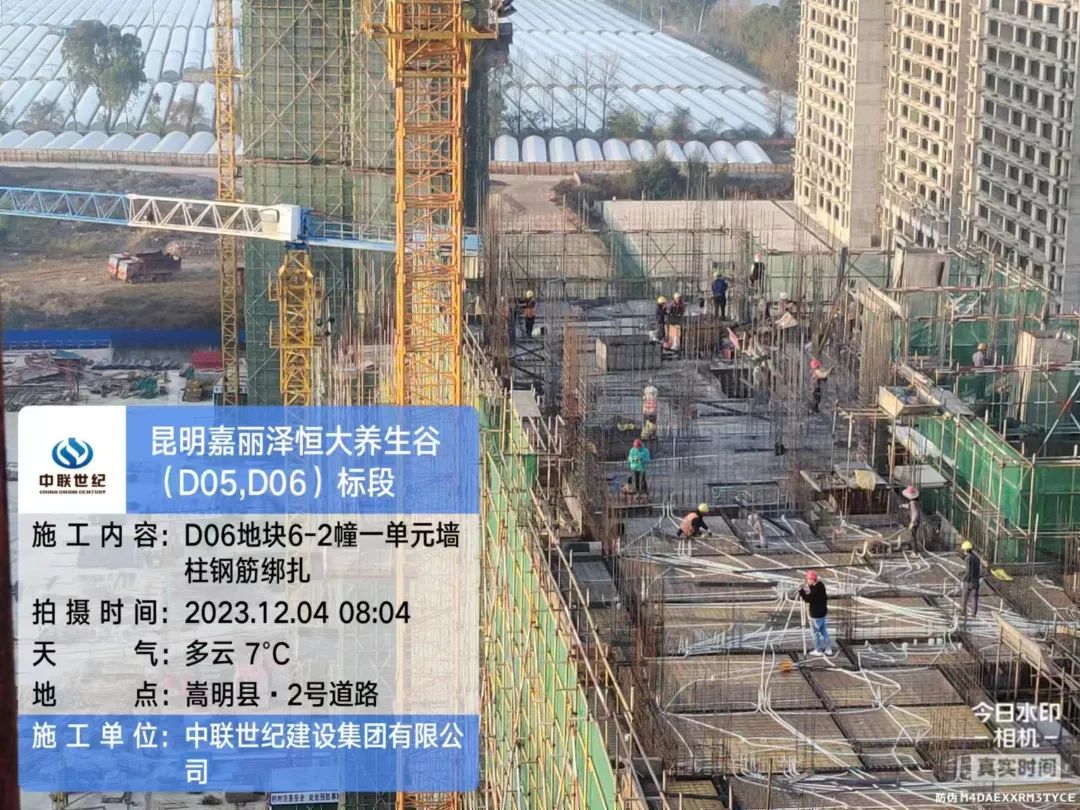

D06地块:1栋楼屋面主体结构完成,二次结构砌体完成,构造柱支模完成至18层;2栋楼14层结构完成;3栋楼主体封顶,外立面真石漆完成,内墙抹灰完成,阳台腻子完成;4栋楼屋面结构完成,砌体完成,构造柱过梁支设浇筑完成;5栋楼主体封顶,外墙真石漆完成,内墙抹灰完成,阳台腻子完成;6栋楼屋面完成,砌体完成,室内构造柱过梁浇筑完成,外立面构造柱完成7-4层,室内抹灰完成1-2层;7栋楼外立面全部完成,内墙抹灰完成,阳台腻子完成;8栋楼主体封顶,砌体完成7层;9栋楼外立面全部完成,内墙抹灰完成,阳台腻子完成;10栋楼主体封顶,砌体完成7层,4层以下内墙甩浆完成,室内构造柱完成,外立面构造柱完成1-7层,屋面完成30%;11栋楼外立面全部完成,内墙抹灰完成,阳台腻子完成;12栋楼主体封顶,屋面结构完成85%,砌体完成,构造柱过梁1-7层完成;13栋楼外立面真石漆完成,室内抹灰完成。
D07地块:1栋楼主体封顶,外墙涂料完成,公区装修完成96%;2栋楼主体封顶,外墙抹灰完成,外墙涂料完成98%,公区装修完成96%;3栋楼主体封顶,外墙涂料完成,公区装修完成96%;4栋楼主体封顶,外墙涂料完成,公区装修完成98%;5栋、6栋、7栋、8栋、10栋楼主体封顶,外墙涂料完成,公区装修完成;9栋、11栋、12栋、13栋、14栋楼主体封顶,外墙涂料完成;15栋楼外墙涂料完成,公区装修完成;16栋、17栋楼外立面完成;18栋、19栋、20栋楼主体封顶,外墙涂料完成;围墙完成99%;园建道路硬化完成,铺装完成35%;园林完成91%;消防完成99%,永电、永水、燃气各完成95%。
D10地块:1-10栋楼外墙涂料完成,公区大堂装修完成;道路、园林、园建、消防完成;永电完成97%,永水完成99%,燃气完成。

昆明恒大昆海湖

55栋楼:主体封顶完成,外立面施工完成95%,室内土建工程完成85%;56栋楼:主体封顶完成,室内土建工程完成85%;57栋楼:主体结构封顶完成,正进行室内水电及砌筑、抹灰施工,水电预埋完成19层,室内二次结构浇筑完成20层,砌砖完成24层,抹灰完成5层;58栋楼:主体结构封顶完成,砌体及二次结构完成70%,负一层抹灰施工及一、二层二次结构施工完成,窗框安装完成2层;59栋楼:主体结构封顶完成,室内砌体完成,水电安装完成23层,抹灰完成22层,窗框安装完成19层;60栋楼:主体结构封顶完成,砌体及二次结构完成95%,外立面吊篮安装完成,外立面抹灰及抗裂砂浆完成60%,外立面喷漆完成30%;61栋楼:主体结构封顶完成,砌体及二次结构完成95%,外立面喷漆完成95%,室内收口完成60%。

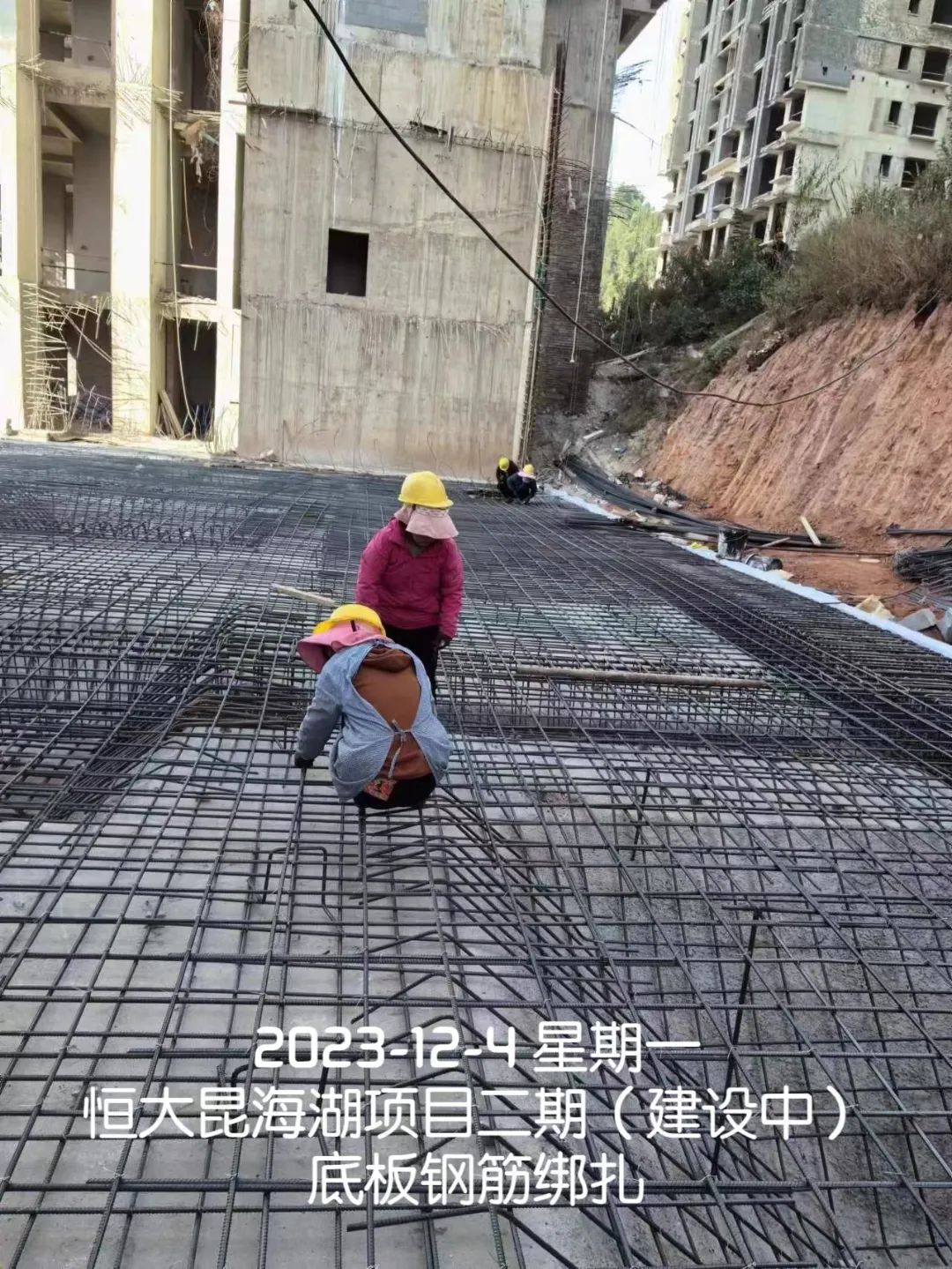

55—61栋楼间地库负一层顶板钢筋绑扎完成,混凝土浇筑完成;60—61栋楼间地库底板清槽全部完成,垫层浇筑完成,底板钢筋绑扎完成60%;59—60栋楼间地库底板清槽全部完成,垫层浇筑完成,防水施工完成,防水保护层浇筑完成,钢筋加工完成60%。
消防工程:61栋楼风管及消防立管全部到货,材料已全部搬运到位,风管安装全部完成,消防立管安装完成95%;59栋楼正进行消防立管安装,安装完成90%;60栋楼风管安装完成70%,消防立管安装完成80%。
铝合金门窗工程:58栋楼、59栋楼窗框到货完成,正进行安装施工。
精装修工程:60栋楼、61栋楼吊顶放线完成。

曲靖恒大绿洲

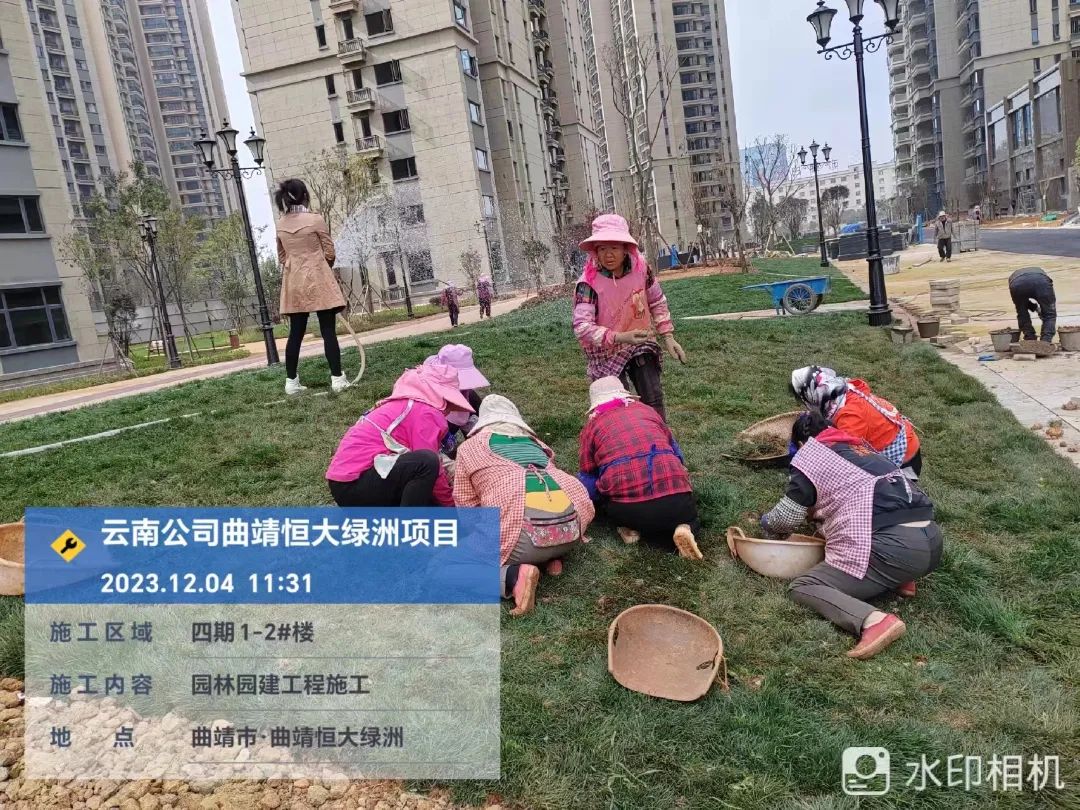

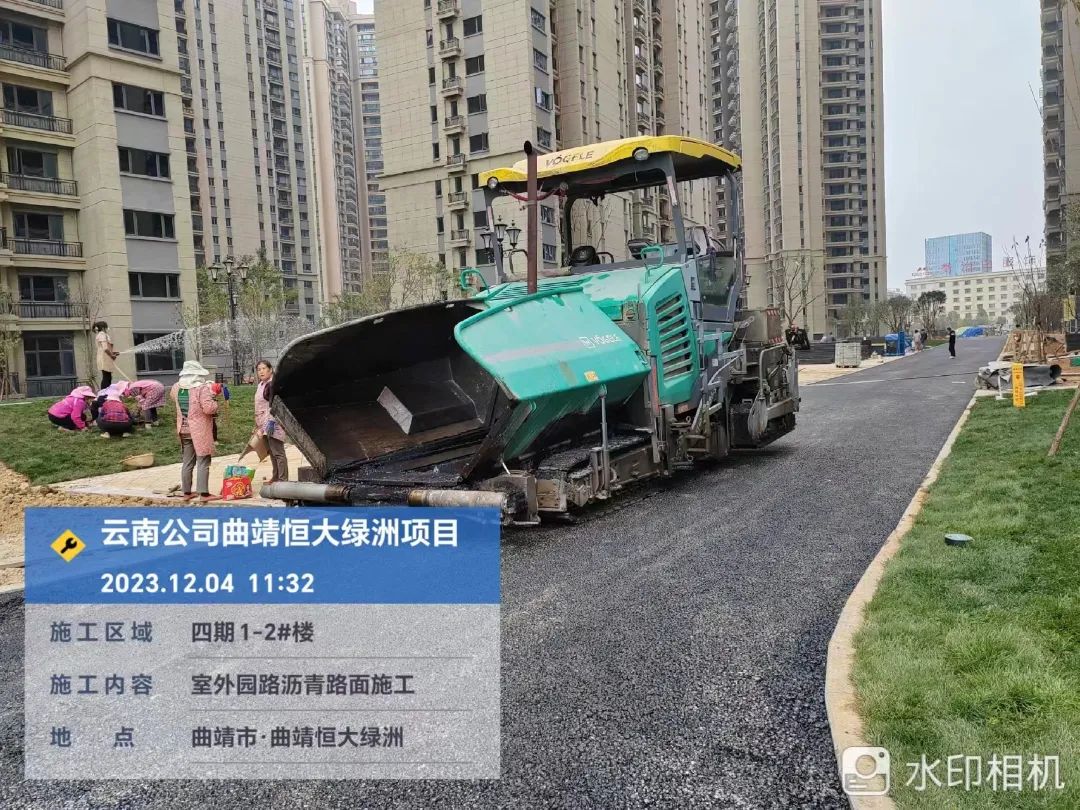

1-2栋:主体抹灰工程已完成,外立面工程施工完成,土方回填施工完成,室外管网施工完成,室外园路水稳层完成,沥青路面摊铺施工;铝合金窗框安装完成,百叶安装完成,固玻安装完成,窗扇安装完成95%,推拉门安装施工,铝合金工程总体施工完成90%;消防工程已完成,整改调试中;永水工程已完成;永电工程已完成;园建工程石材铺装完成95%;室外园林乔木种植完成,草坪铺设施工,园林绿化工程施工完成75%;燃气工程收尾施工中;公区装修工程基本完成,收尾施工中。

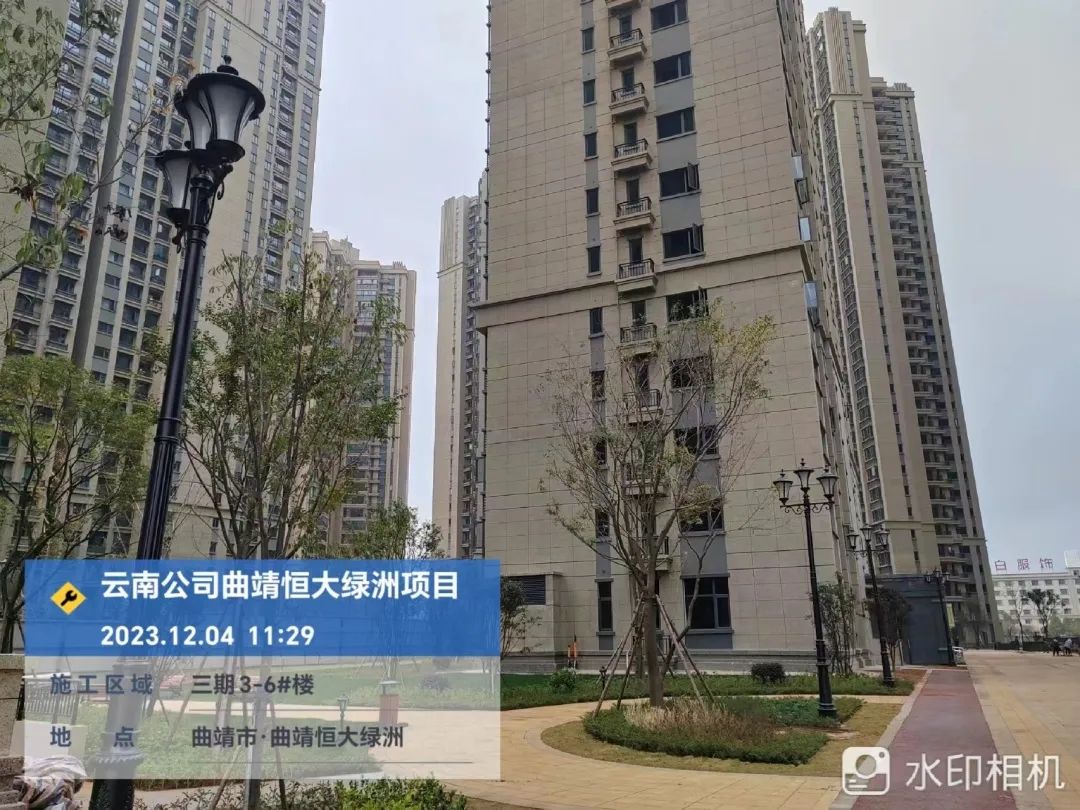

3-6栋:公区装修工程已完工;室外园建园林工程完成;永水工程已完工;消防工程已完成,整改调试中;永电工程已完成;燃气工程收尾施工。

好房推荐
年末购房,就选现房。昆明恒大云报华府、昆明恒大文化旅游城、昆明恒大云玺、昆明恒大国际健康城、昆明恒大金碧天下等项目推出部分现房销售,欢迎广大购房者前往各项目售楼部详询。
进入年底,恒大在滇多个项目又将迎来集中(预)交付时刻。这将进一步激励云南公司上下奋勇前进,尽早完成“保交楼”工作。
