预制装配式建筑问题 (装配式混凝土建筑急需解决什么)

•项目背景

华润•瑞府项目B#楼位于辽宁省沈阳市和平区文化路西、滨河路北侧,是继深圳湾和广州明珠湾后的全球第三座瑞府,装配式建筑面积约22892.7㎡。该项目中采用主体结构、围护墙和内隔墙、装修和设备管线、预制市政景观构件、施工临时道路、定型模版、BIM、信息化、EPC管理等,符合沈阳装配率计算准则。

•项目概况

装配式建筑整体解决方案,装配式建筑墙体的问题

• 项目名称:华润•瑞府项目

• 项目地点:辽宁省沈阳市和平区文化路西滨河路北侧

• 设计单位:中国建筑东北设计研究院有限公司

• 装配式建筑面积:22892.7㎡

• 装配式类型:装配整体式剪力墙

• 装配率:73.56%

•装配式方案

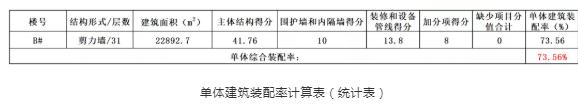

本项目通过采用水平构件、竖向构件、管线分离等做法,装配率达到73.56%,各项指标如下表所示:

装配式建筑整体解决方案,装配式建筑墙体的问题

•项目应用

①装配式方案设计

本项目采用的预制构件分为竖向剪力墙及水平叠合楼板。剪力墙以横墙预制为主,剪力墙的预制范围考虑受力,且同时满足主体结构装配要求;水平构件的预制范围考虑防水、管线等复杂情况,在卫生间及厨房位置、电梯间前室的楼板采用现浇,其余位置采用预制楼板。

装配式建筑整体解决方案,装配式建筑墙体的问题

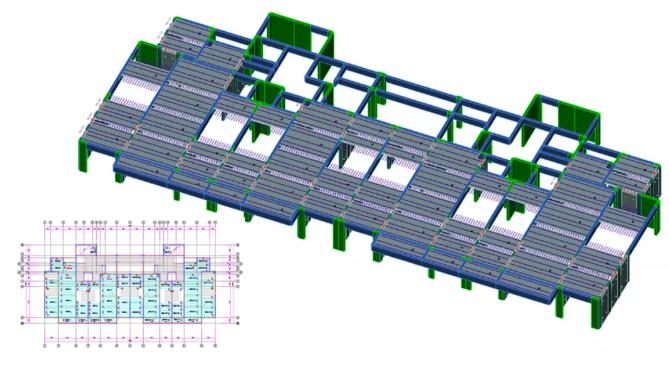

水平结构体系构件布置方案

装配式建筑整体解决方案,装配式建筑墙体的问题

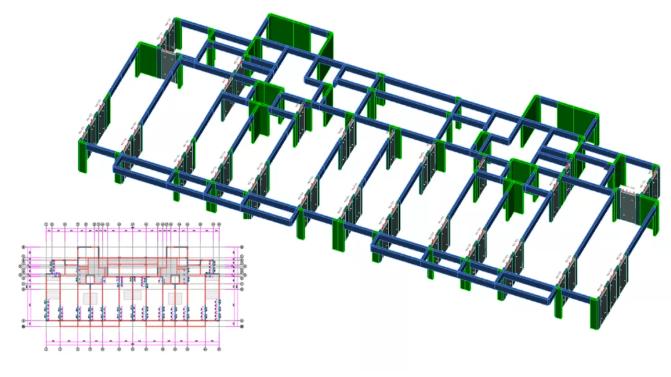

竖向结构体系构件布置方案

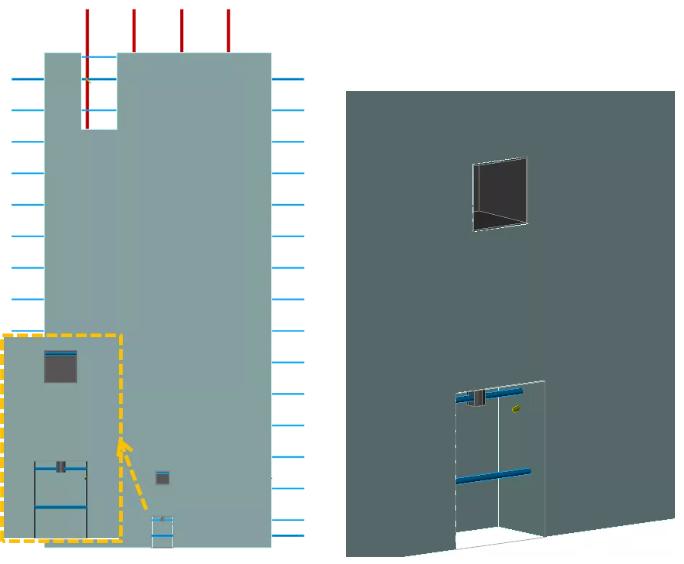

② 预制剪力墙的梁缺口预留和点位预埋

预制剪力墙深化设计在装配式设计中占有很大比重,因此也一直是装配式建筑深化设计的难点和要点。对于墙上有梁的预制剪力墙,需在梁的位置在预制件剪力墙上设置缺口。PKPM-PC程序中,可通过缺口调整将缺口位置自动生成。

装配式建筑整体解决方案,装配式建筑墙体的问题

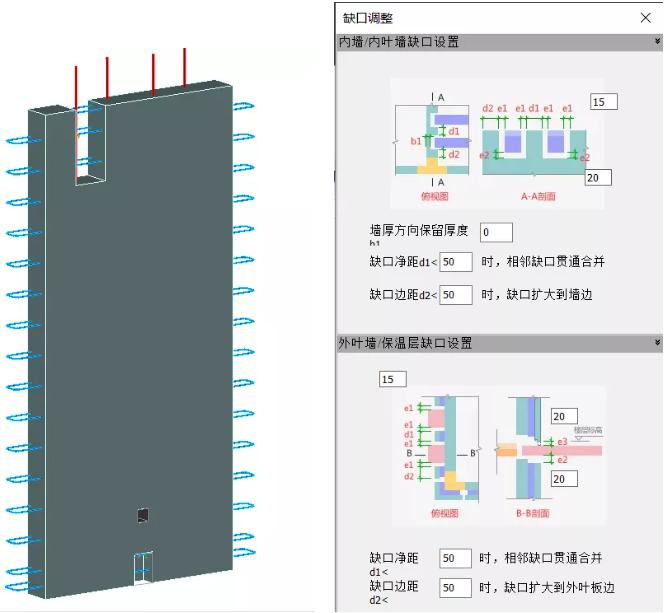

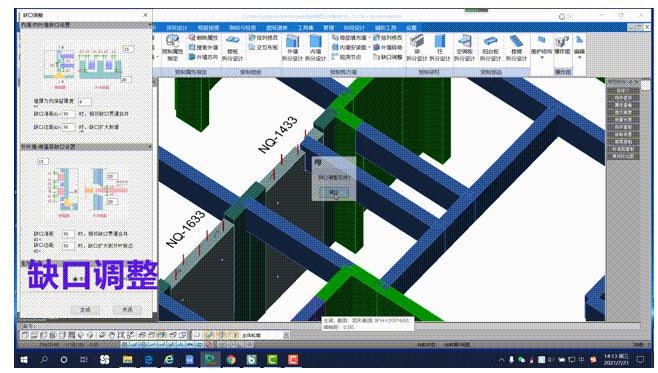

预制剪力墙缺口调整

装配式建筑整体解决方案,装配式建筑墙体的问题

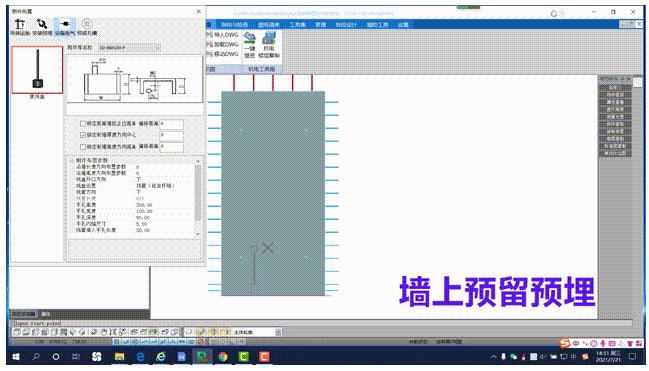

墙上预埋线盒点位时需同时考虑线管伸出方向,线管与楼板接线处需设置手孔,便于线管连接。提前做好墙体的深化预留预埋至关重要,可提高厂家构件制作的精确度。程序中可通过埋件布置自动生成线盒线管,并且手孔可根据线管定位。

装配式建筑整体解决方案,装配式建筑墙体的问题

预制剪力墙点位预埋

装配式建筑整体解决方案,装配式建筑墙体的问题

③预制构件的脱膜、吊装验算

根据预制构件验算书,检测各类构件吊点和脱膜的设计合理性。预制构件经工厂运输至现场堆场,施工现场采用两点起吊先将竖向构件安装定位,再采用平衡吊进行水平构件安装。

装配式建筑整体解决方案,装配式建筑墙体的问题

构件验算书

装配式建筑整体解决方案,装配式建筑墙体的问题

小结 ·

本项目采用PKPM-PC设计预制水平构件和预制竖向构件,结合BIM相关技术实施EPC综合管理。并且在单体装配率达到73.56%的情况下,保证设计到生产施工有序进行,最终成为沈阳市具有代表性的装配式建筑。
