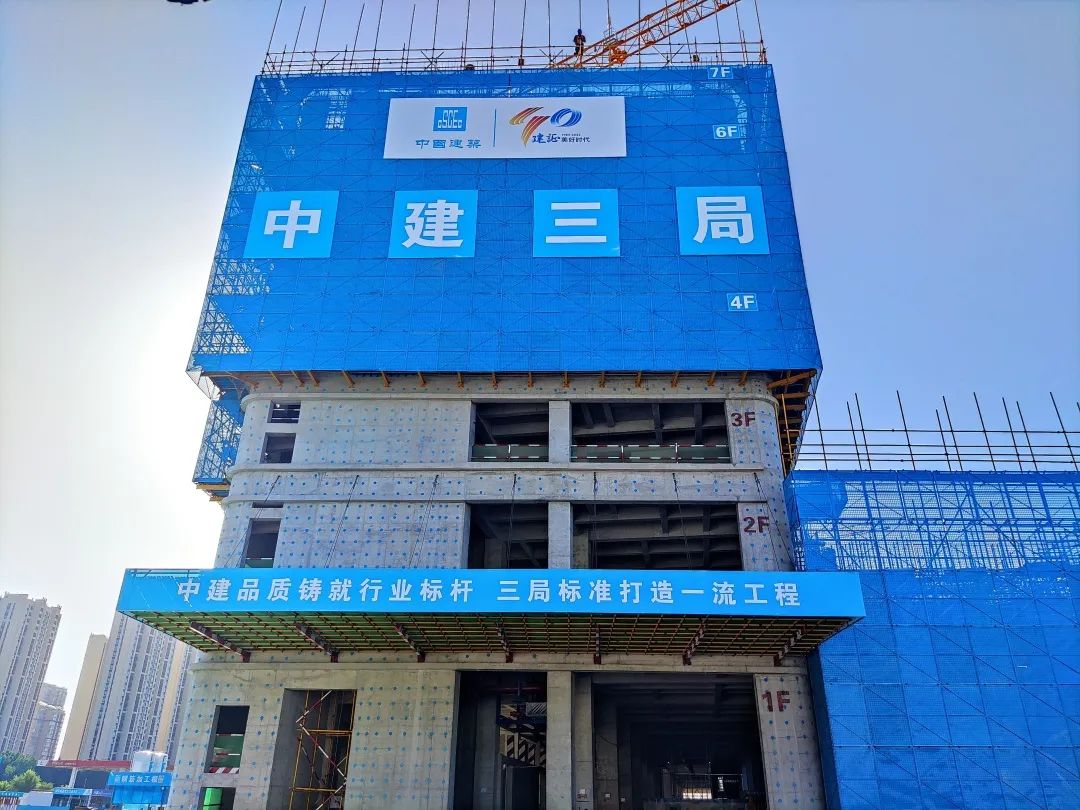

9月21日由公司承建的 宝鸡市中心医院港务区院区项目 ——主体结构顺利封顶 标志着该项目建设取得重大进展。

项目位于宝鸡市陈仓区总建筑面积约 21万平方米 设置医疗床位 1000张 作为宝鸡市重点民生工程是一所集现代化、人文化、智慧化、园林化于一体的生态节能型公立三级综合医院建成后将推进全市医疗事业发展壮大让人民群众共享优质医疗资源。

项目合同工期1260天工期紧、任务重为确保工程按期交付项目最高峰投入管理人员54人作业工人1300余人建设团队矢志争先、开拓进取顺利完成主体结构封顶。
策划先行,技术领航
项目建设团队工作计划细化到周,目标责任分解到人做到方案编制快、深化设计快、问题解决快多次组织各专业召开内部图纸会审累计提出图纸问题 300余条 施工过程中召开深化设计评审会 22次 运用BIM技术提前解决各专业碰撞问题优化节点做法 80余项 ,编制专项方案 52份 组织参与 38次 危大工程验收一次验收合格率达到 100%。
|
|
|
|
精益建造,有序穿插

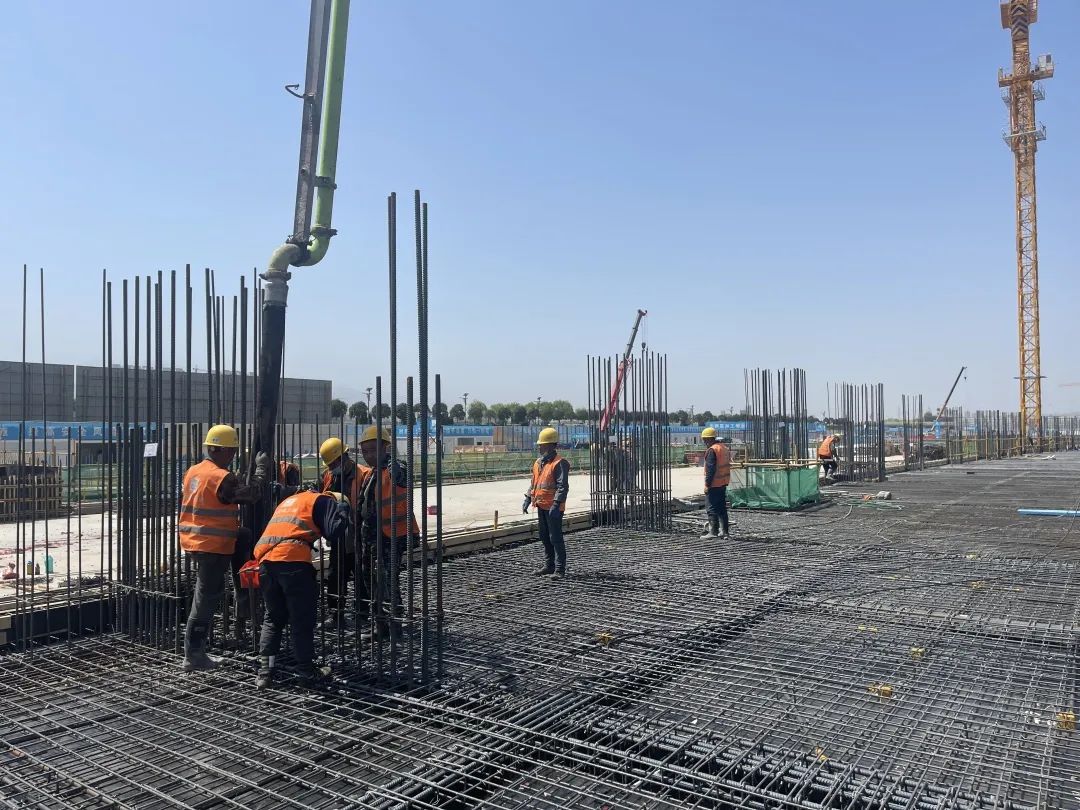

从“深化设计、合约招采、协同施工”三条主线进行计划管理建立全专业、全工序融合一体的精益建造管理体系紧盯建设目标, 14天 完成临建布置 25天 完成35万方土方外运 50天 主楼地下室全面封顶 200天 康复科教楼主体结构封顶 260天 四栋主楼主体结构封顶快速进行ALC板墙、机电安装、基坑回填幕墙、钢结构工程等穿插施工实现医疗建筑工程快速建造。
|
|
科技助力 护航安全

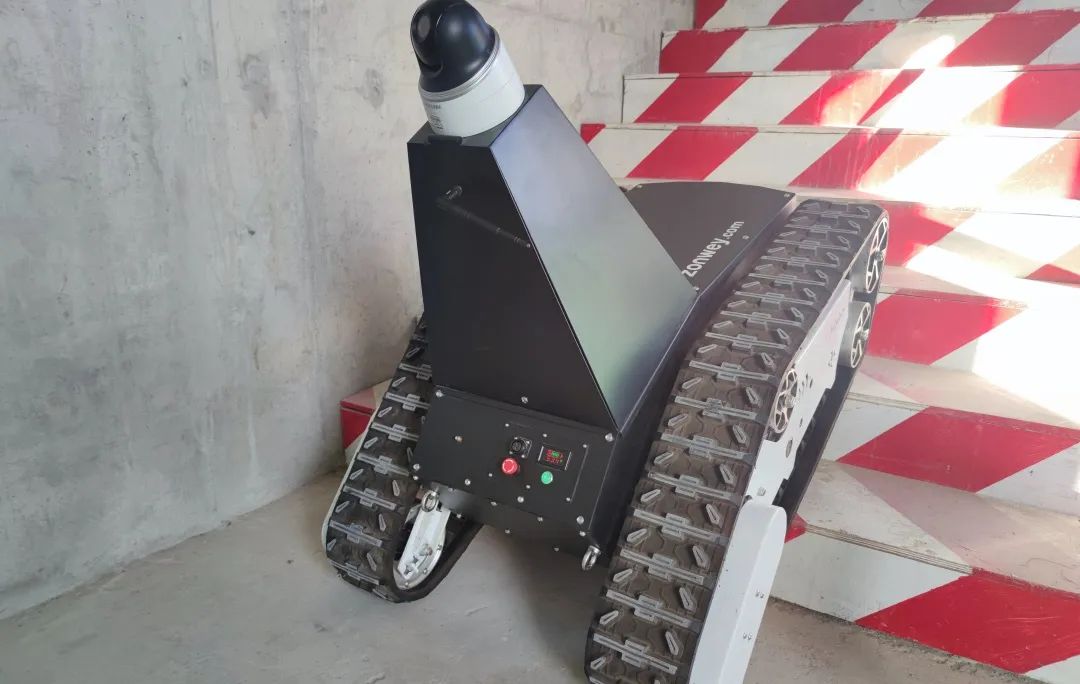

以科技馆智慧工地管理平台为核心运用智能APP、智能机器人开展班前喊话、周安全教育、周安全检查、安全巡检、月度教育大会、危大工程验收等打造数字化、可视化的标准安全管理动作以防高坠管控为主线从外立面形象、短肢悬挑架架底封闭、防砸棚到隔离半径、安全通道设置推行新工艺,新做法提高现场标准化管理水平,让施工更安全
|
|
|
|
