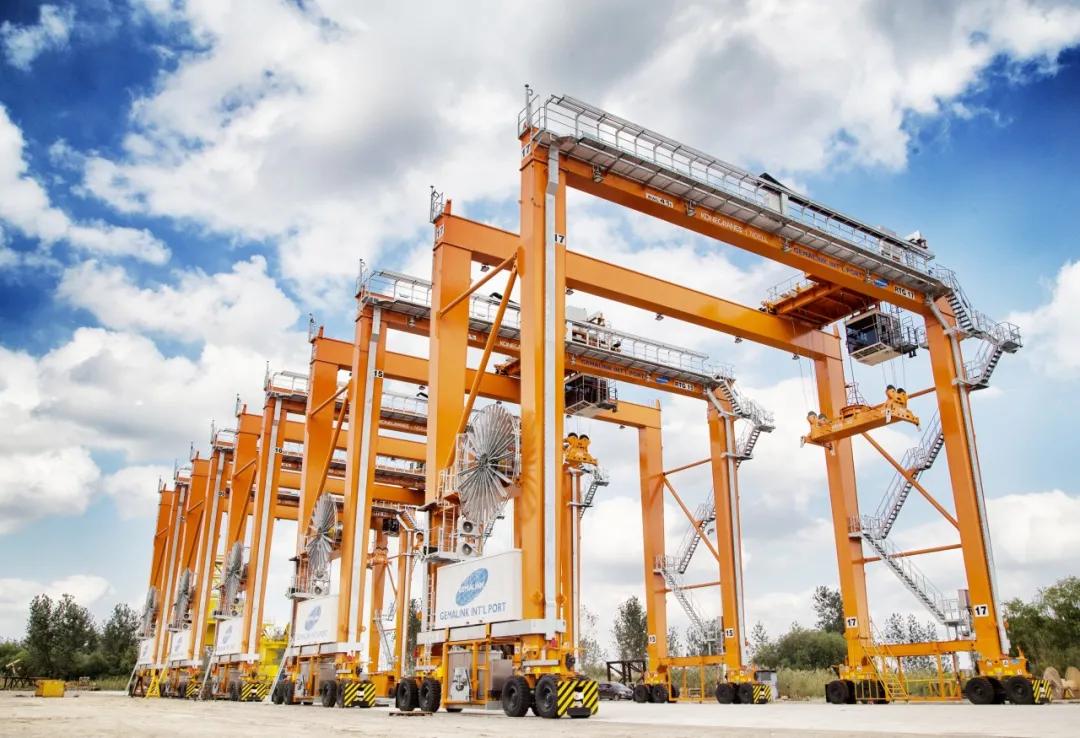

10月20日,伴随着海轮的启航汽笛声,中远海运重工所属南通中远重工为Konecranes(科尼公司)制作的第三批9台RTG顺利完成装船,向着目的港启程,至此,RTG项目18台设备全部圆满完成。
这是南通中远重工首次与科尼公司合作,也是公司首次制造RTG。这批订单从洽谈、制造到交付,都挑战重重,南通中远重工卯足了劲,把不可能变成了可能。

名词解释:
RTG是Rubber Tyre Gantry的缩写,是一种用于港口堆场转运集装箱并通过轮胎行走的起重机,中文名称为轮胎门式起重机,也称轮胎吊。
科尼公司是世界知名的起重机制造商和维修服务提供商,总部位于芬兰,业务遍布50多个国家,产品主要包括港口集装箱岸桥(STS)、轮胎门式起重机(RTG)、集装箱轨道吊(ARMG)等。

挑战一
强手如林,如何脱颖而出?
2019年5月,在获悉科尼公司有18台RTG的制造需求后,南通中远重工积极跟进,在面临没有RTG制作经验等诸多困难的情况下,于“危”中寻“机”,凭借中远海运集团强大的资源优势、起重机领域业绩资质、过硬的质量与良好的口碑、深度合作共同开发市场以及与芬兰客户多年的合作成果等,经过努力和洽谈,在诸多竞争者中脱颖而出,成功拿下18台RTG生产订单。

RTG项目小档案
该RTG项目单台整机约140吨,长约30米,宽约13米,高约25米,核定起吊能力为41吨,最多可将集装箱叠放至6层。
挑战二
首次制造,如何顺利推进?
由于是首次制造,南通中远重工高度重视,成立了专门的项目组。项目人员与客户密切沟通深入了解客户需求,制定详细的技术方案及施工要领,确保项目的生产进度及产品质量。

随着项目的推进,科尼公司驻厂人员对南通中远重工的生产管理、质量控制和生产进度等各方面都给予了高度评价,并逐渐与南通中远重工各部门人员达成了默契及相互的信任。
挑战三
突发疫情,如何确保进度?
就在项目顺利推进时,2020年初,新冠肺炎疫情突如其来,整个项目的生产组织和进度计划被打乱。
项目组及时商讨对策,第一时间与客户沟通,并确定新的交货期。复工后,公司坚持疫情防控与复工复产两手抓,积极组织人员克服首制困难抢时间、赶进度、保节点,先后于4月和6月成功发运了两批共9台RTG结构件,并主动与客户探讨、制定后续9台设备整机安装调试交付的方案,得到客户的认可。

挑战四
整机交付,如何自主安装?
整机交付RTG,对于项目组来说又是一个全新的挑战。经过多次详细深入的研讨,确定了安装方案,并结合公司现有生产资源情况进行整合,确保生产成本控制最优,安全风险受控,项目整体成本在预算以内。

9台RTG的安装合拢正值盛夏酷暑,在两个月的连续施工中,吊装、合拢、安装、接线、试验和调试等都按计划顺利完成所有安装调试工作,9台RTG迎来最后的关键节点——装船发运。

挑战五
空间有限,如何顺利上船?
RTG的装船方式为整机滚装,即通过其自身的动力“走”上船。项目组牵头与客户、船运公司共同制订装船方案,并做好靠泊方案、落实疫情防控保障等工作。

10月16日,运输船按照既定方案靠泊到位,当晚第一台RTG就成功缓缓行走到船舶甲板指定位置。最终,经过两天半的连续作业,9台RTG全部顺利滚装上船。
