来了!兴安新城发来一条最新动态。目前,兴安新城各项目建设开足马力,各类工程建设更是如火如荼。现在,小编一一说给你听!

市政基础设施

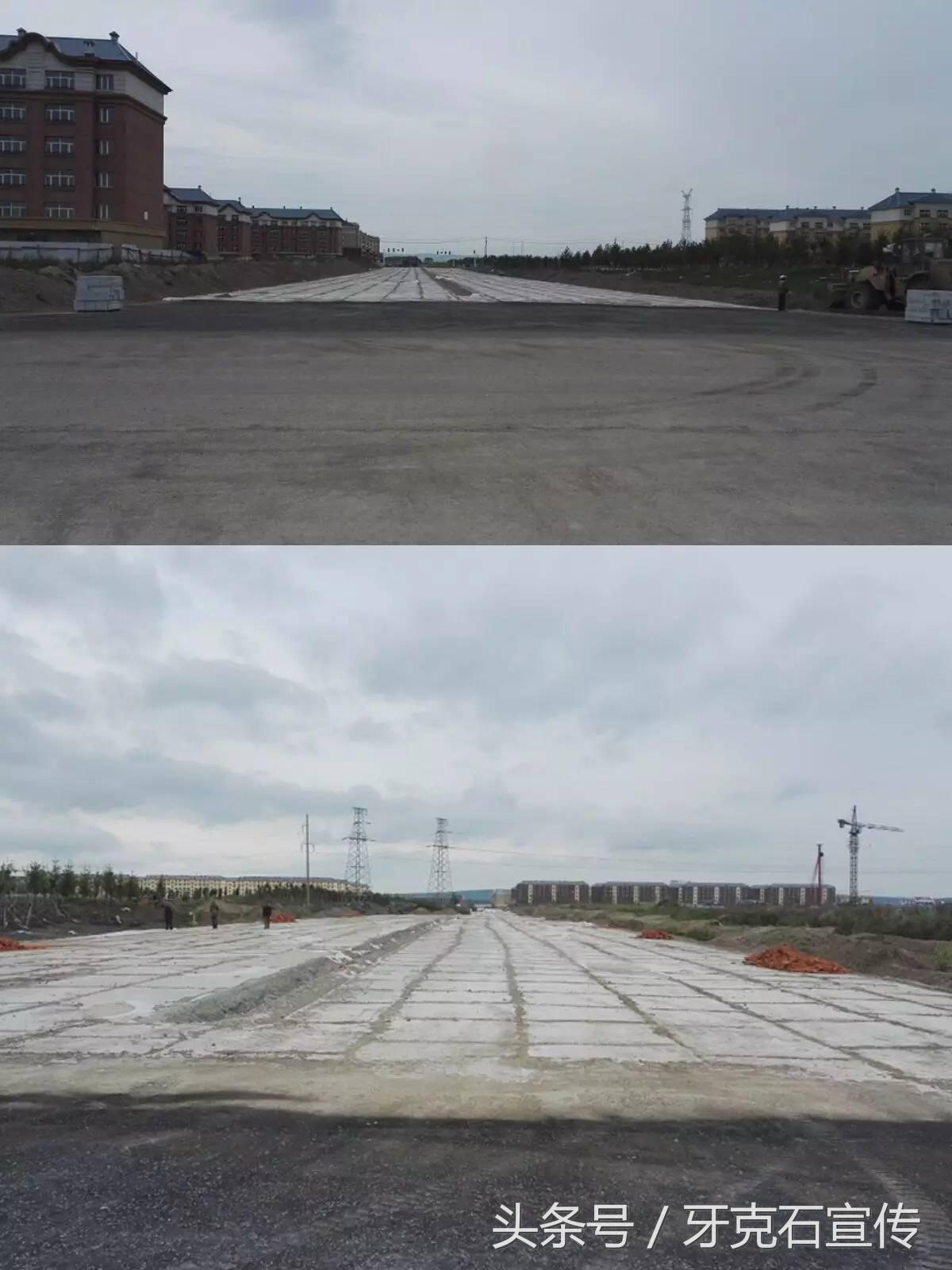

规划九街正在进行水稳基层摊铺施工、人行道砂砾垫层和路缘石施工,计划八月底完成沥青油面摊铺;

规划五路已完成(六街至十街段)水稳摊铺,计划八月底(六街至十二街)水稳摊铺全部完成;

兴安城南新区最新消息,兴安棚户区改造

规划六路正进行人行道砂砾垫层及路灯基础施工,计划八月底完成全部路灯基础;

规划十街(十路至十三路段)沥青油面摊铺完成,正在安装路缘石,计划八月底完成路缘石安装;

规划十一路正在进行行车道水稳摊铺,计划八月底行车道水稳摊铺全部完成;

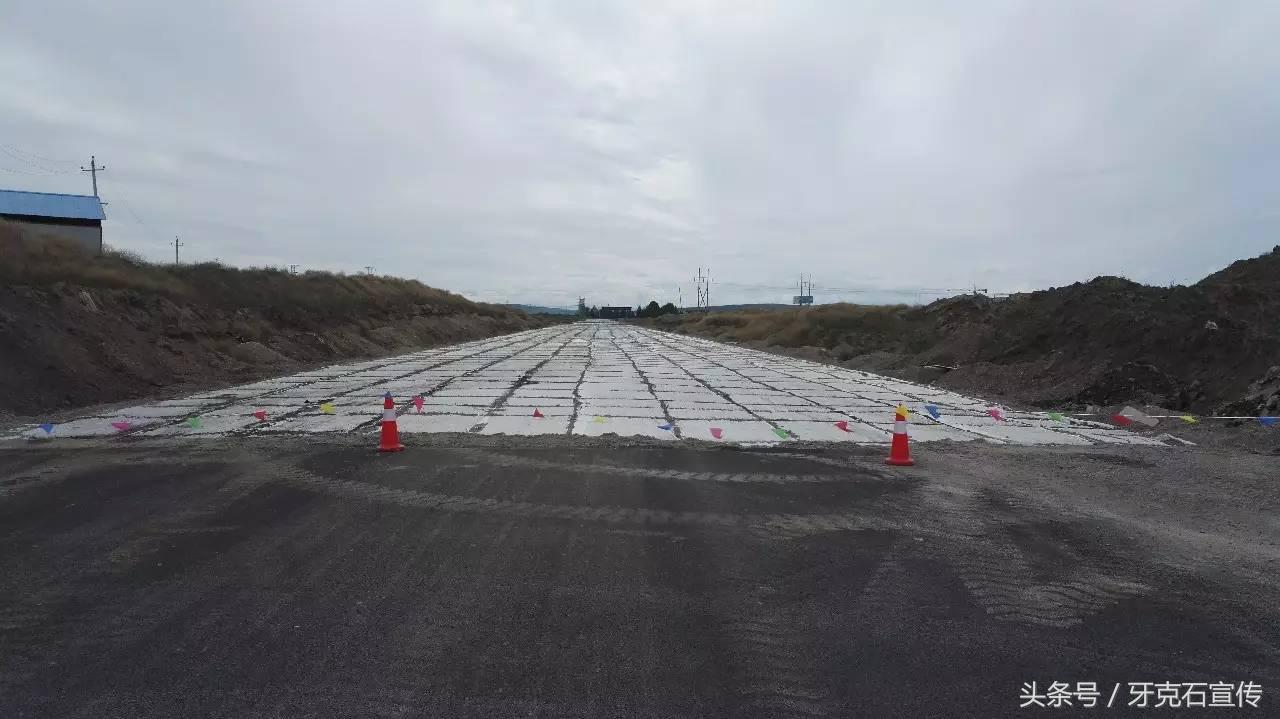

规划十二路正在进行砂砾回填,准备水稳摊铺,计划八月底完成(八街至十五街段)水稳摊铺;

兴安城南新区最新消息,兴安棚户区改造

规划八路(牙伊线至七街段)正在水稳摊铺,计划八月末完成行车道水稳摊铺;

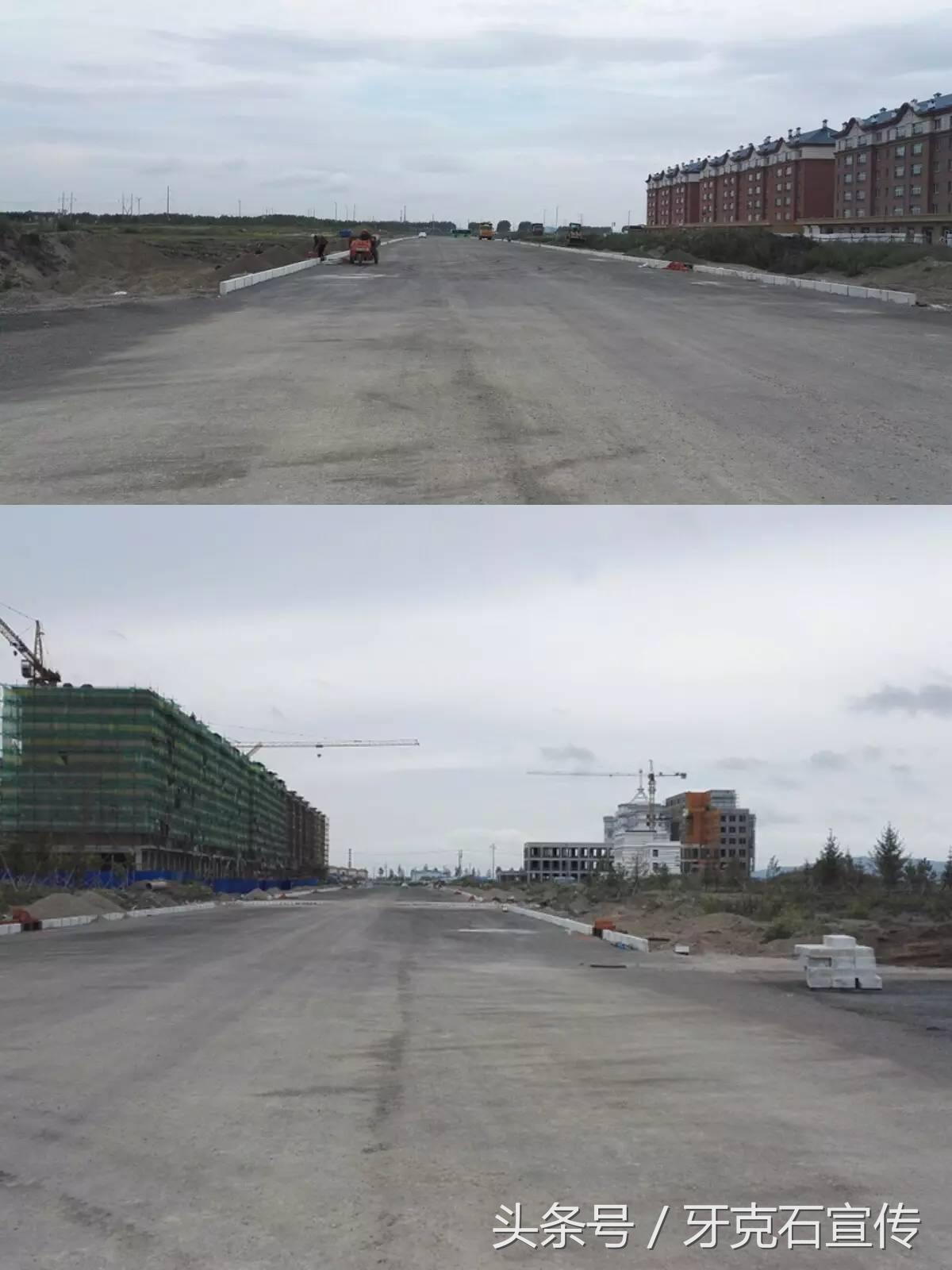

规划一路北侧正在进行水稳摊铺,计划八月底下面层沥青摊铺完成;

规划八街正进行砂砾垫层施工,计划八月底完成(十路至十三路段)行车道砂砾垫层及过街雨水管;

规划六街辅车道沥青摊铺完成,正在进行人行道施工,计划八月末完成人行道步道砖铺装;

兴安城南新区最新消息,兴安棚户区改造

规划十三路正在切水稳边缘,下一步铺装路缘石,计划八月底主车道、辅车道路缘石全部完成。

雅克萨大桥正在安装路灯及人行道火烧板,计划八月底大桥主体及辅助工程全部完成。

兴安城南新区最新消息,兴安棚户区改造

房建方面

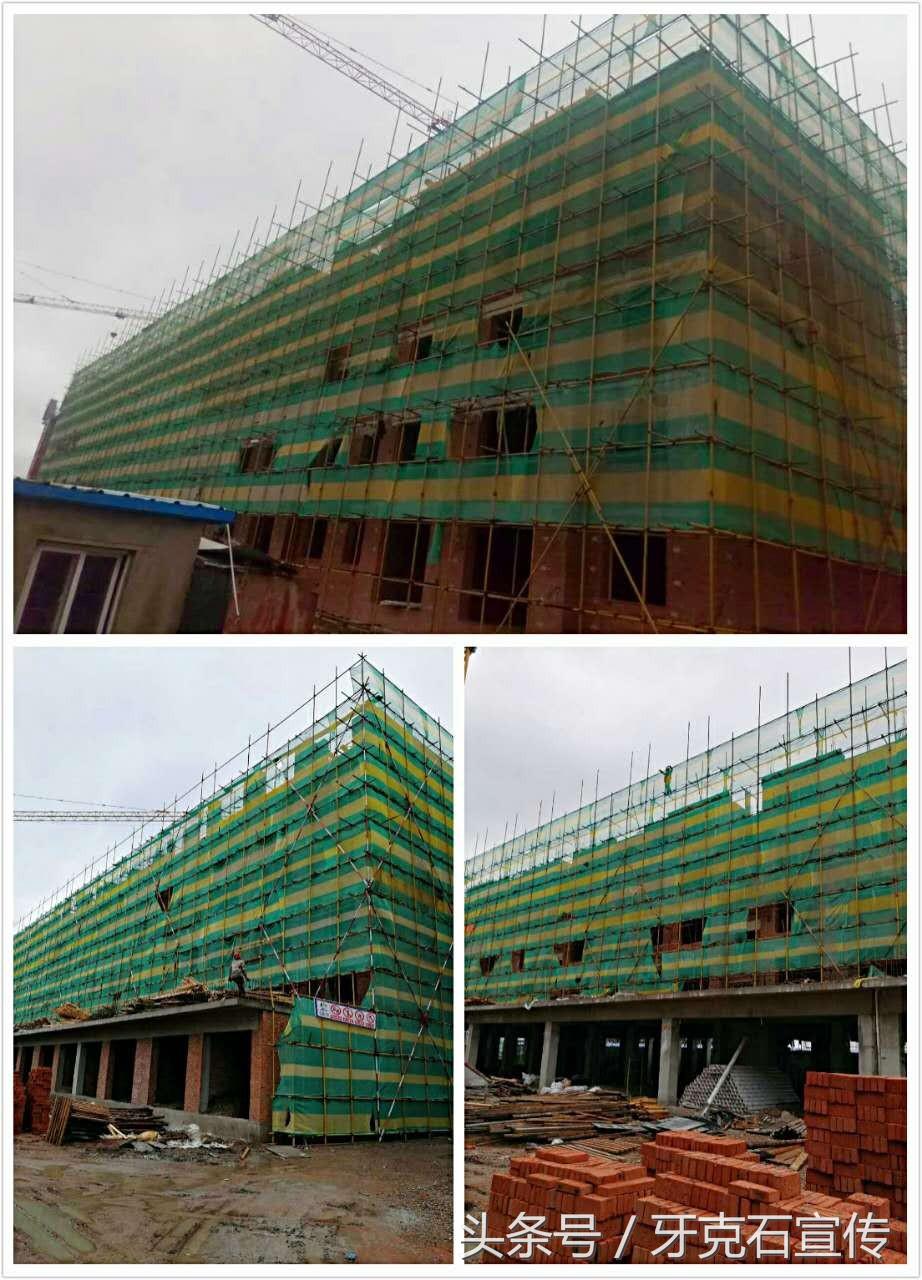

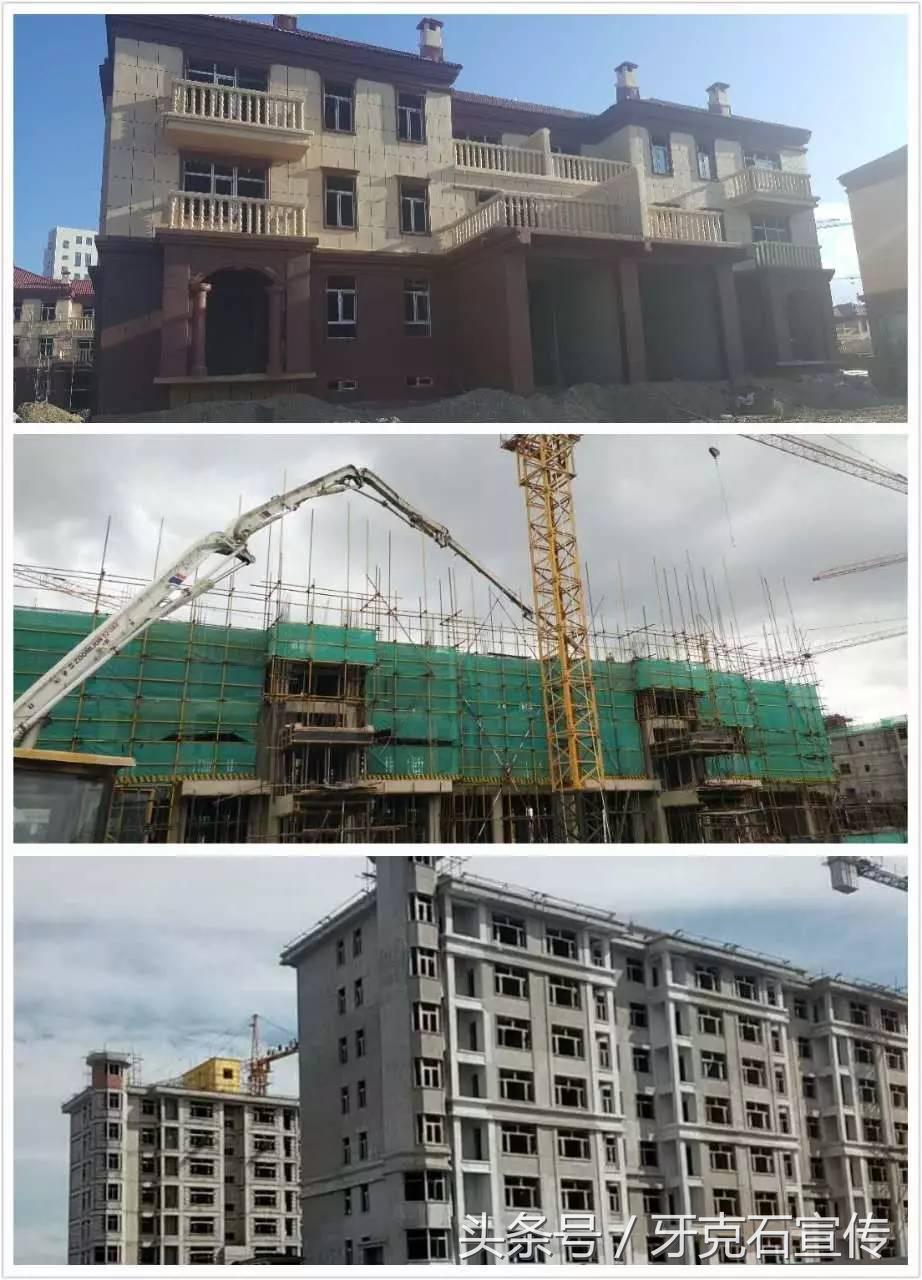

中合雅园小区:已复工的4栋住宅楼均已主体封顶,正在进行外墙抹灰等工作;新建的4栋商服正在进行基础施工。

兴安城南新区最新消息,兴安棚户区改造

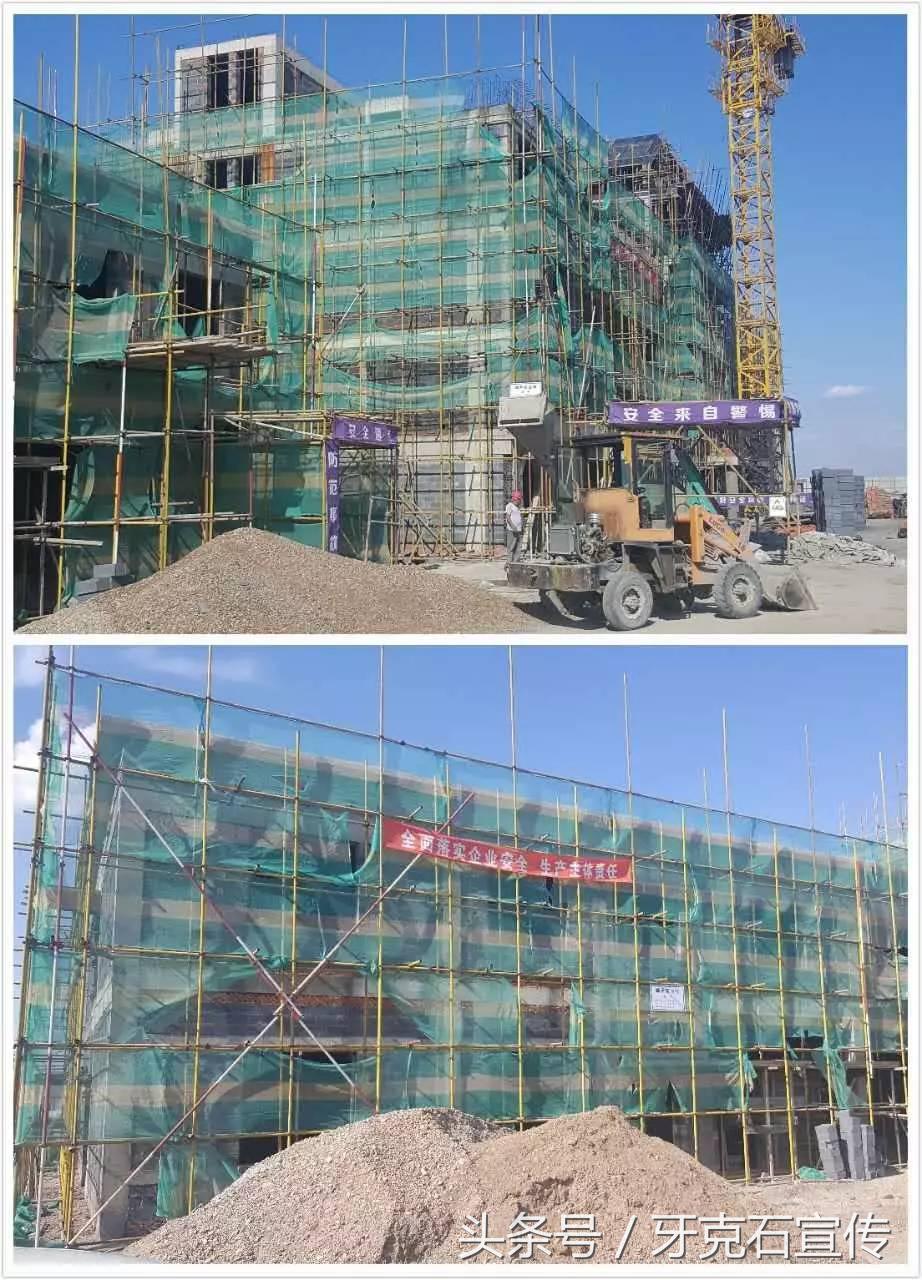

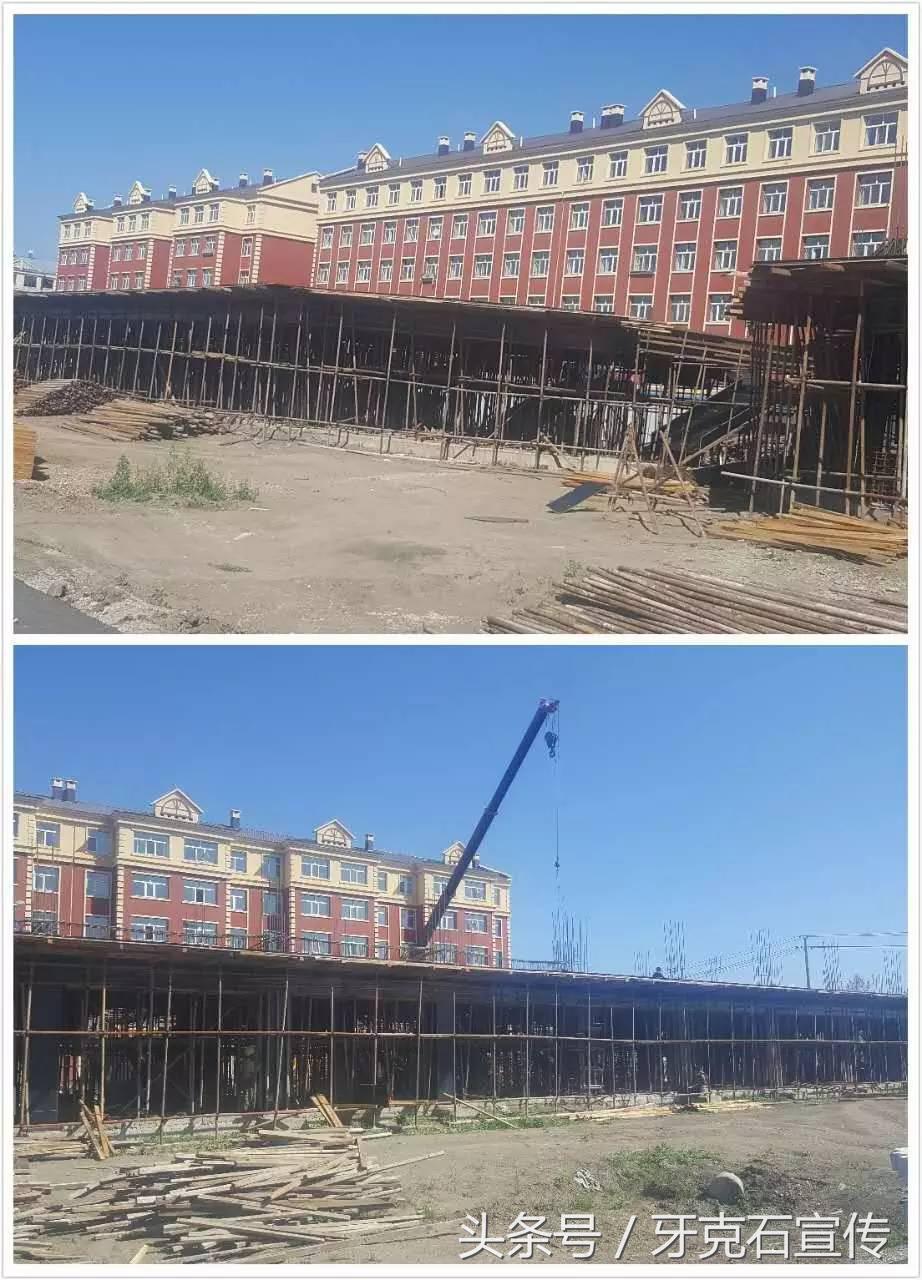

建兴中富凯成:梓苑小区6栋住宅楼(商品房)正在进行主体砌筑等工作。景苑小区1栋住宅楼(商品房)正在进行室内装饰装修等工作。逸苑小区7栋住宅楼(公租房)正在进行外墙保温等工作;2栋住宅楼(商品房)正在进行主体砌筑等工作。嘉苑小区正在进行铺装路牙石等工作。

兴安城南新区最新消息,兴安棚户区改造

铭泽家园小区:正在进行铺装路牙石、绿化回填土方等工作、6栋商业正在进行外墙粉刷等工作。

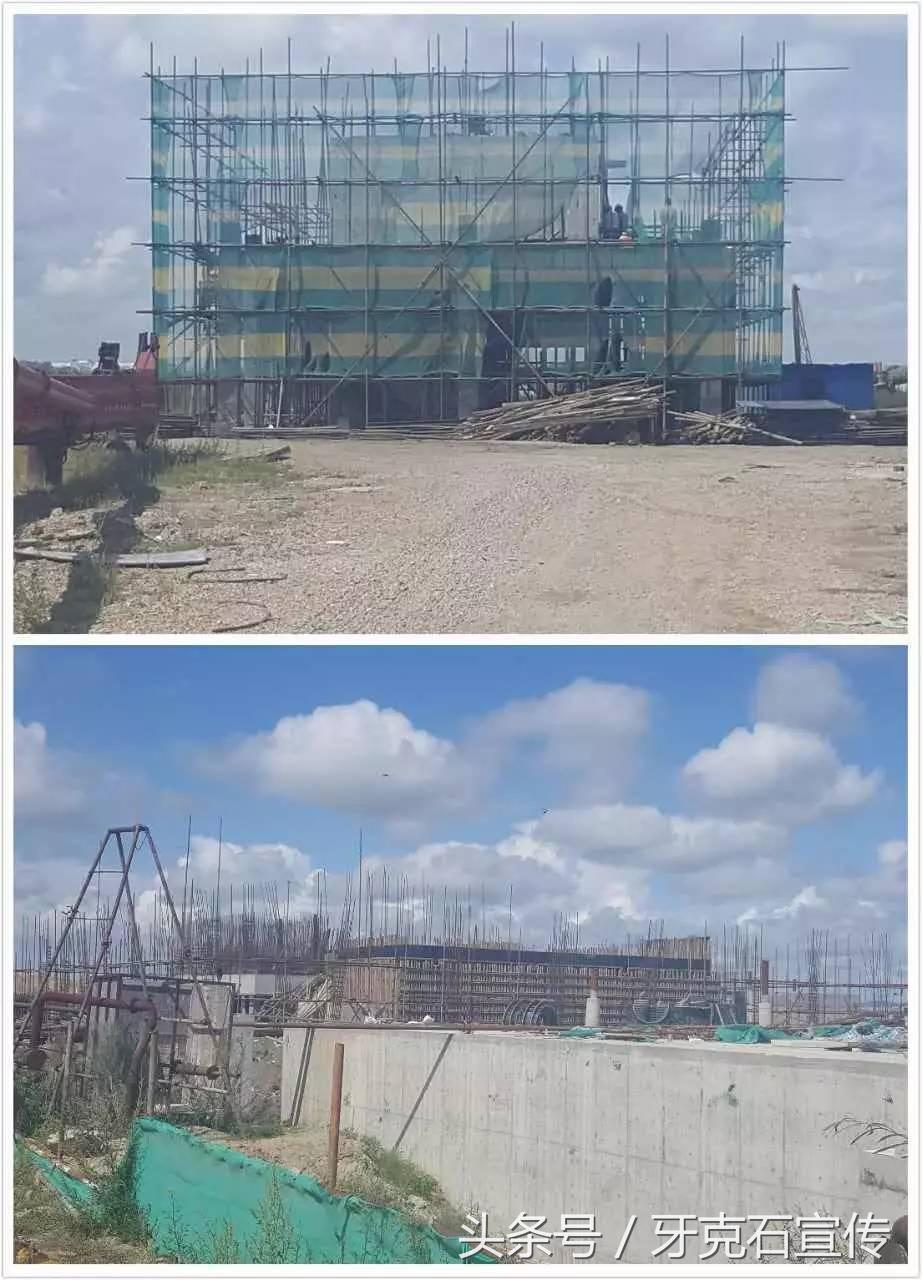

幸福里小区:7栋商服正在进行主体2层砌筑。

兴安城南新区最新消息,兴安棚户区改造

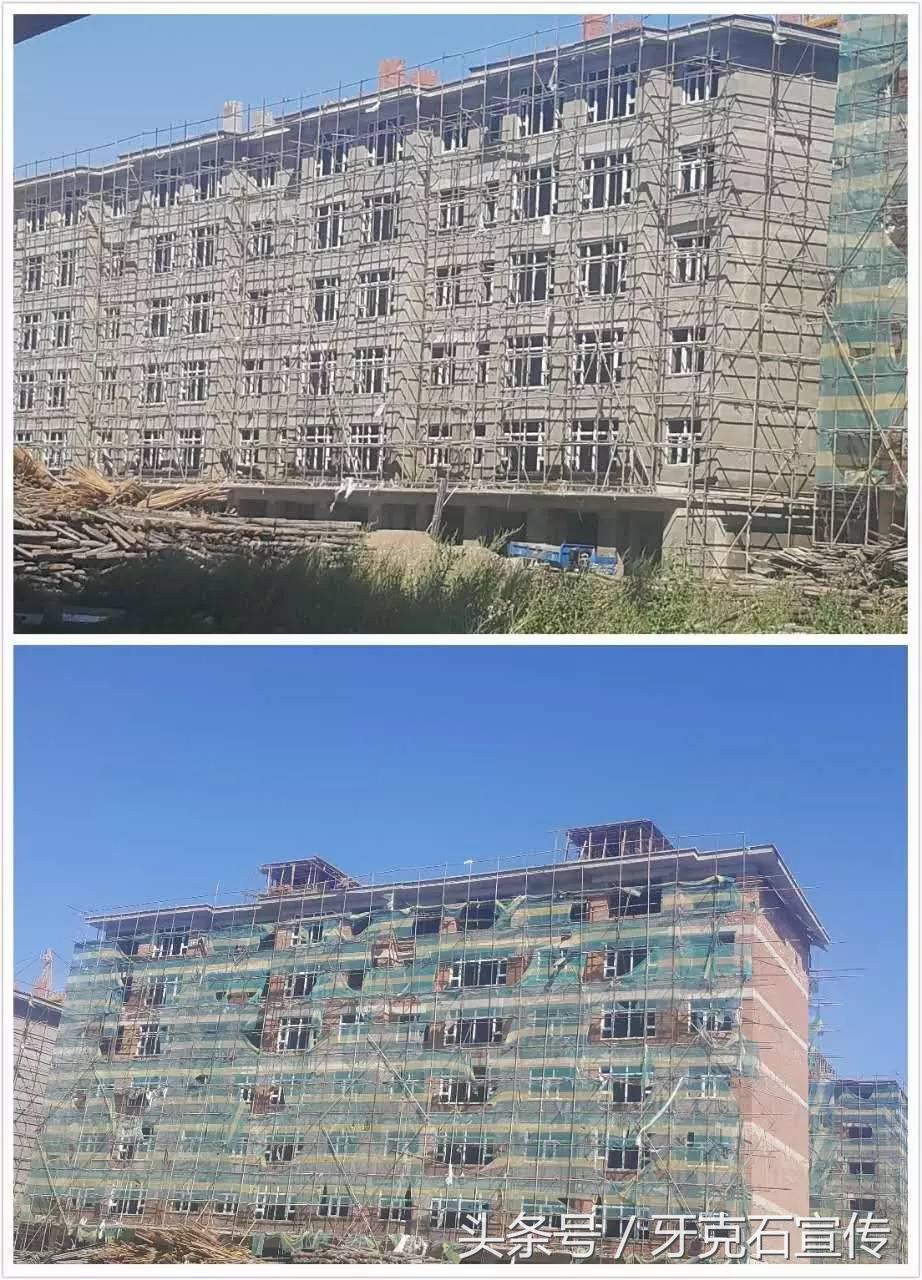

云鹏御墅小区:一期11栋别墅正在进行外网施工;4栋7层电梯楼正在进行室内砌筑楼梯踏步。二期5栋11层电梯楼正在进行主体4层砌筑、4栋商服正在进行室内装饰装修及主体砌筑等工作。

兴安城南新区最新消息,兴安棚户区改造

牙克石国际贸易商城:正在进行设计图调整等工作。

公共服务设施方面

体育场、体育馆:体育场桩基础施工已完成、体育馆正在进行桩基础施工,计划年末完成项目基础工程。

自来水厂:稳压配水间正在进行屋面造型施工,缓冲洗池正在进行主体施工。

兴安城南新区最新消息,兴安棚户区改造

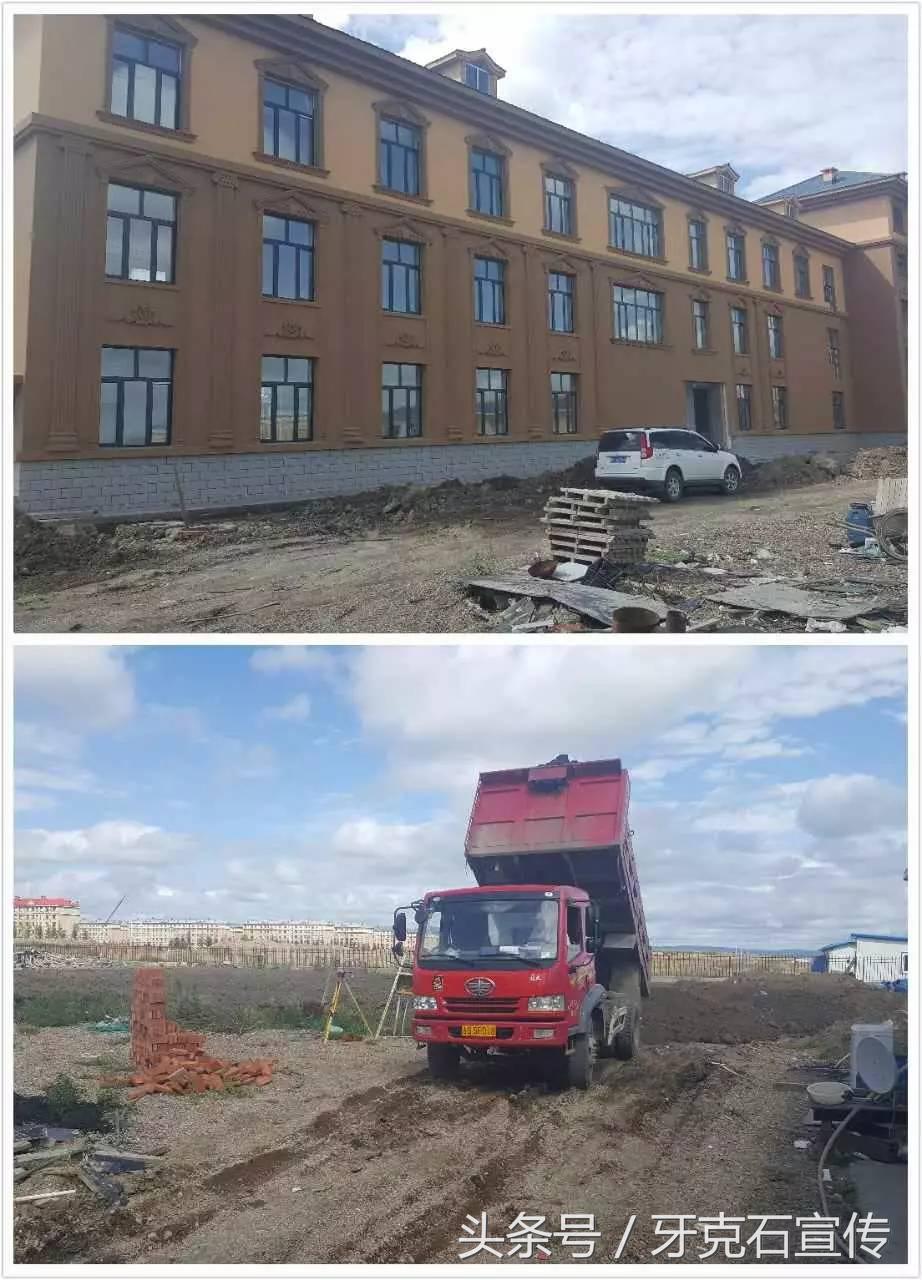

育才小学:正在进行外网施工、办理硬化及绿化招投标手续,计划9月交付使用。

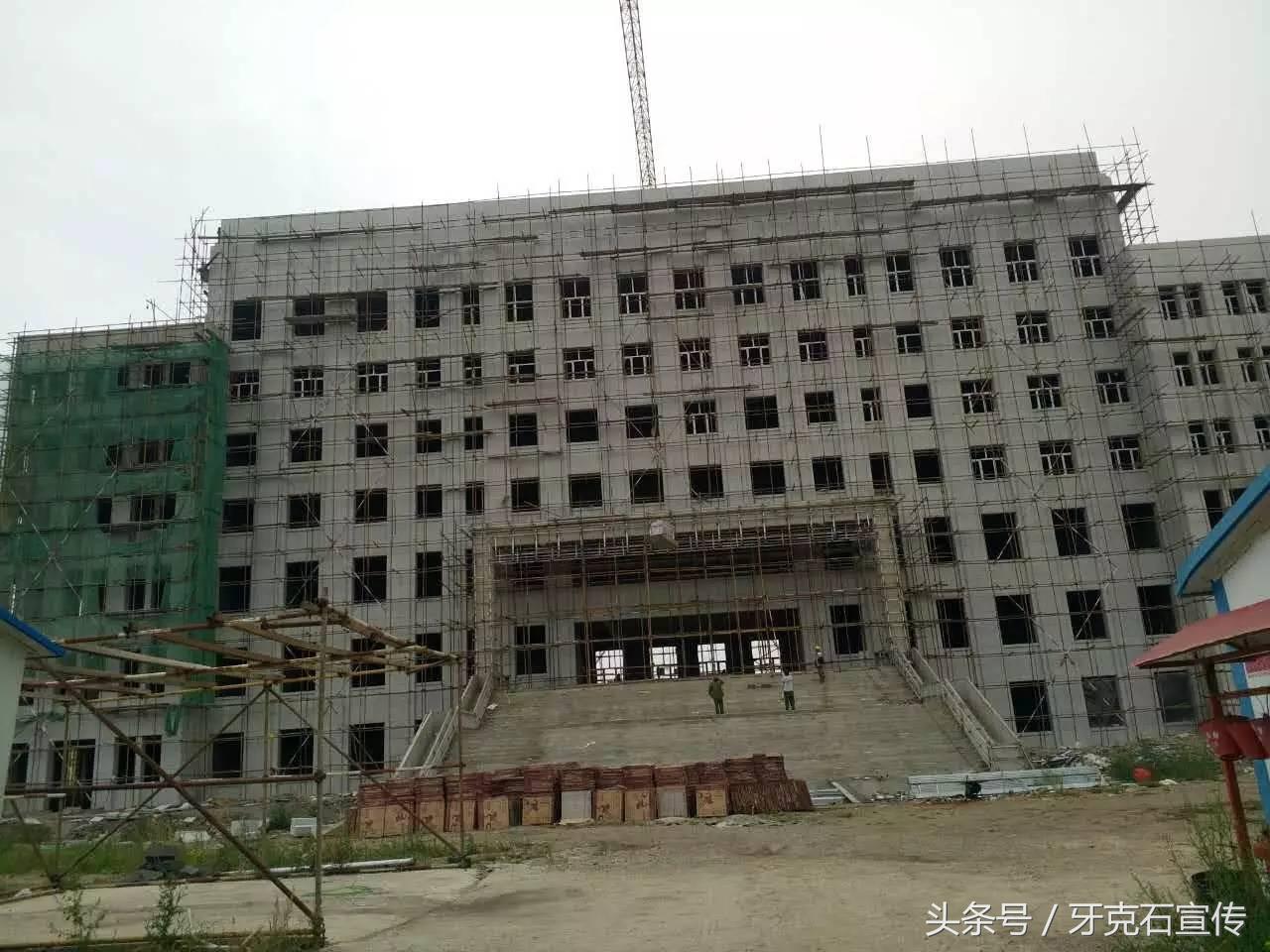

检察院业务技术用房:正在进行外墙抹灰保温、安装卫生间排水管等工作,计划年末交付使用。

兴安城南新区最新消息,兴安棚户区改造

扎敦水库用房:正在进行室内门安装、室外管道施工等工作,计划年末交付使用。

兴安城南新区最新消息,兴安棚户区改造

老年养护院:正在进行室内填充墙改造等工作。

兴安城南新区最新消息,兴安棚户区改造

卫生监督所:正在进行室内门安装等工作,计划年末交付使用。
