火电厂建设是攀枝花钢铁基地建设的排头兵,早在1964年8月,国家有关部门就开始着手规划选厂工作了。
最终确定在攀枝花地区(电力为500地区)建设3座电厂,并以501工程、502工程、503工程编号为名。

其中坐落于如今攀枝花河门口金沙江北岸,巴关河之西,河门口南街的502工程项目最后完工后,成立了502电厂,也被叫做河门口电厂,当时信箱编号6附9。

原502发电厂作为攀枝花曾经的主力发电厂,是攀枝花最早建成的最大的中型火电厂。

电厂由水电部西南电力设计院设计,包括主厂房(汽机间、除氧间、煤仓间、锅炉间)、上煤、电气、供水、辅助生产和交通运输共6部分。

1965年10月,国家正式批准河门口电厂初步设计方案,建厂筹备处随即成立并开始运行。与此同时,生产管理人员从上海闸北电厂、江苏望亭电厂、成都热电厂陆续调入。

整个502发电厂总装机20万千瓦规模,建设工程分两期进行。
502电厂一期工程(4×2.5万千瓦机组)建设

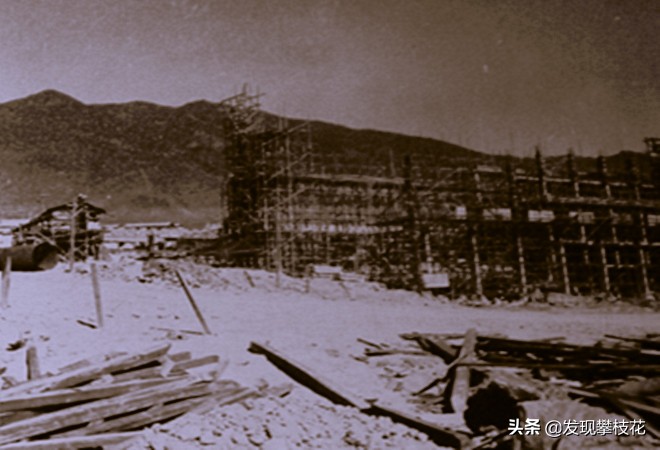

1965年11月,发电厂土石方工程开工。
1968年12月,1号机组试运行发电。
1969年10月,2号机组试运行发电。
1970年5月,3号机组试运行发电。
1970年6月,4号机组试运行发电。
一期工程的如期完工,为攀钢“七·一”出铁目标完成做出了巨大贡献。

502电厂二期工程(2×5万千瓦机组)建设
1970年,二期工程土建工作紧接着开工。
1972年12月,5号机组试运行发电。
1978年6月,6号机组土建工程开始施工,由于国家压缩基建规模,中途停建,设备进行现场保养。
1983年开始恢复6号机组施工。
1985年4月,6号机组试运行发电。
至此,502电厂全部建成。

建成后的发电厂共有110千伏出线4路,分别输电至渡口发电厂、密地变电站、东方红(坪二)变电站和向阳(坪一)变电站。
35千伏出线5路,分别输电至灰老章变电站、宋家坪变电站、大水井变电站和巴东变电站。

1999年5月,在国家深化改革,优化产业结构政策下,四川省电力公司决定由攀枝花发电厂(501)、河门口发电厂(502)、新庄发电厂(503)共同组建“攀枝花发电公司”。

该公司是四川省电力系统内第一家实行“公司化改组、商业化运营、法制化管理”的国有独资大二型火力发电企业,隶属四川省电力公司,在册职工2134人,总装机37.2万千瓦(其中502电厂装机22.4万千瓦)。

与此同时,发电公司提出了实施“以大代小”技改方案,即在河门口站改建2台13.5万千瓦(135兆瓦)超高压煤矸石发电机组(简称135机组)。

1999年9月,开始135机组前期工作。
2003年12月,更名为“四川华电攀枝花发电公司”
2005年2月,135机组投产并网发电。
2004年8月,成立前期工作小组开展筹建4台30万千瓦机组。

2018年,华电集团决定实施关停华电四川公司所属三家公司(均为老企业,在有电量计划情况下年年亏损),其中就包括原502电厂。

针对四川水电资源丰富的优势,华电四川公司涉及关停工作的相当一部分人员被安置到水电站,同时接受“火电向水电”的转岗培训。
2019年,502电厂开始拆除工作。

这就是河门口502发电厂的一生,这个企业的一生写尽了其中一代人的人生,也绽放了另一代人的青春。
在时代大背景下,老一代人来到这里生产、生活,接着的一代人在新久交替中体验着各种酸甜苦辣,新一代人离开这里如老一代人一般寻找着另一种全新的生活。
