2018年9月16日,美景麟起城一号院业主同美景集团达成维权协议,其中第二项内容为2018年11月20日针对首批交房业主开放工地一天,此次开放楼栋为1#、2#、3#、5#和10#,开放楼层为这五栋楼的6层。

2018年11月20日,工地开放日现场情况如何呢?

早9点,业主按时到达销售中心,等待进入工地。

美景方为每位业主提供的安全帽、参观证,并且还为参观业主买了保险。

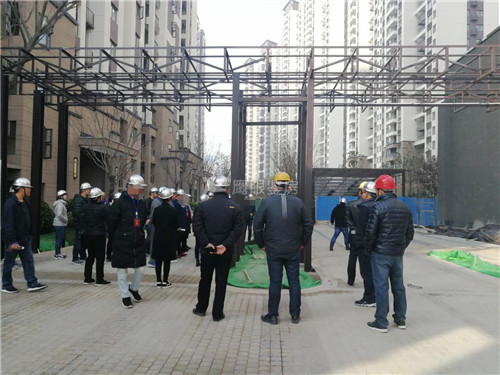

进入工地,美景工作人员在小区东大门处对人车分流规划方案及施工进度进行讲解。
接下来展示一波工地内部施工现场照片。
现场户内


户内施工已基本完成,客餐厅位置采光不错。




卧室内面漆光滑,视觉效果较好。

厨房内柜体,抽油烟机等设备都已安装完成。

浴室地面明显坡度,利于排水,地漏无堵塞。

落地窗开启顺利,窗面无污渍。
园区景观

据美景人员介绍,这是一棵“风水大师”。

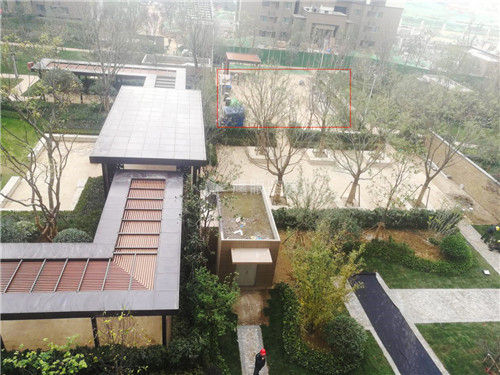

儿童游乐区需完善。

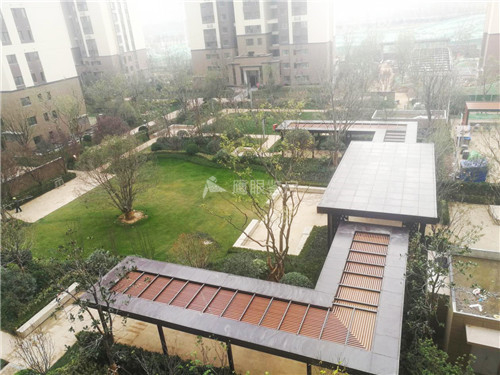

景观还在施工中,乔木种植已基本完成。
园区景观视频
现场各工序施工进度达到百分之九十以上,各工序施工将在月底基本结束,最晚将在下月月初结束。
存在问题
开放日当天所看到的房屋整体还是不错的,灯具和柜台都能够正常使用,面漆层光滑无污染,墙地砖粘贴规范无空鼓。但是一圈逛下来依然有些质量瑕疵需要施工单位及时处理。
问题包括:
1、窗户有外墙涂料污染需清理;
2、卫生间个别地砖缝隙未填充完全;
3、柜体门有不齐情况;
4、窗户未装限位器;
5、公共部位墙砖未做美缝;
6、户内个别木门开关有蹭地情况等;
7、园区景观需完善施工。
整体看来,美景麟起城一号院的施工进度及质量基本达到了业主的期望,个别问题点希望施工方能够及时做出处理,交给业主一个完美的房屋。
感谢业主代表


尽心尽责的业主代表,现场直播,专业录像、摄影......为未能到场的业主全程展示开放内容并满足观看需求。这样友好的邻里氛围,美景麟起城一号院一定会成为一个和谐友爱的社区。
最后,2018年12月20日,交房见。
