如何用Excel制作任务甘特图,如下效果?

此节,我们就从如下几个步骤,一起来制作一个任务甘特图表:
一、准备数据;
二、制作甘特图;
三、美化甘特图;

第一步:准备数据
甘特图的基本要素,一般都需要:①任务名称;②开始时间;③工期;

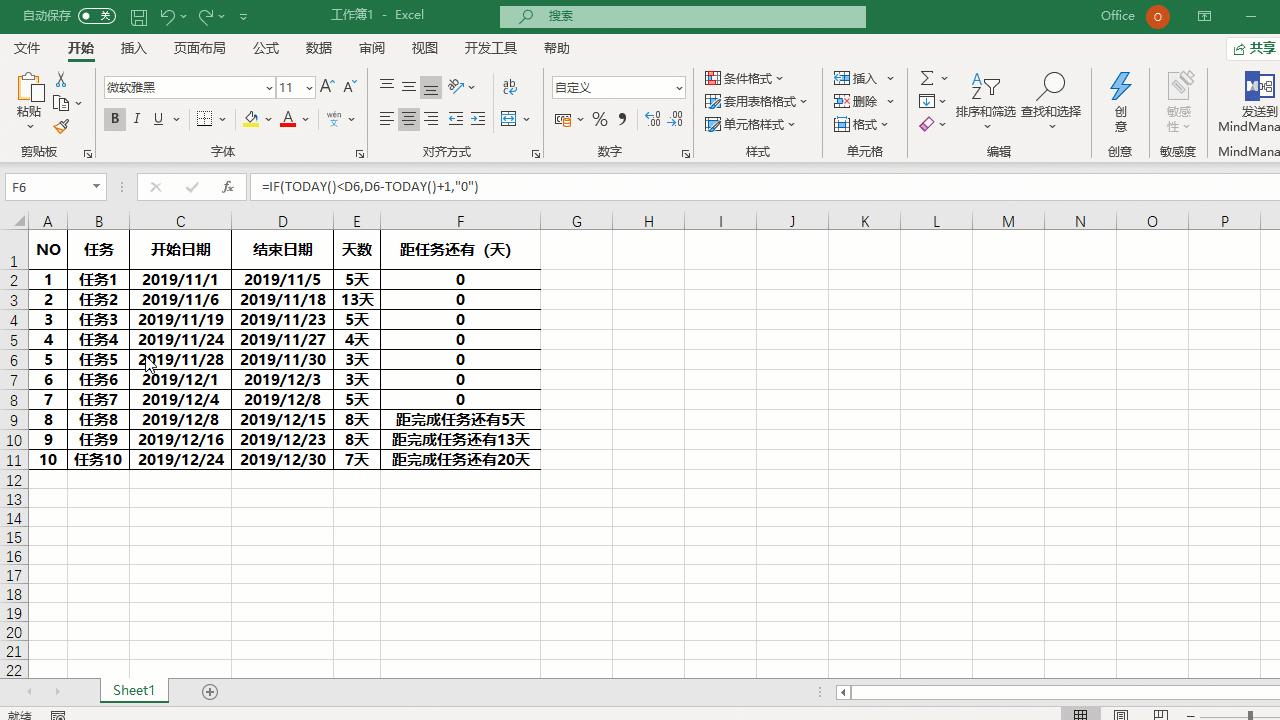

示例中,我用了如下数据表:

其中,天数根据公式:=D2-C2+1,自动计算;距任务还有(天)列,使用公式=IF(TODAY()<D2,D2-TODAY()+1,"0"),判断结束日期和当天Today的天数,自动计算。
第二步:制作甘特图
准备好数据后,接下来,就可以插入图表制作甘特图了。

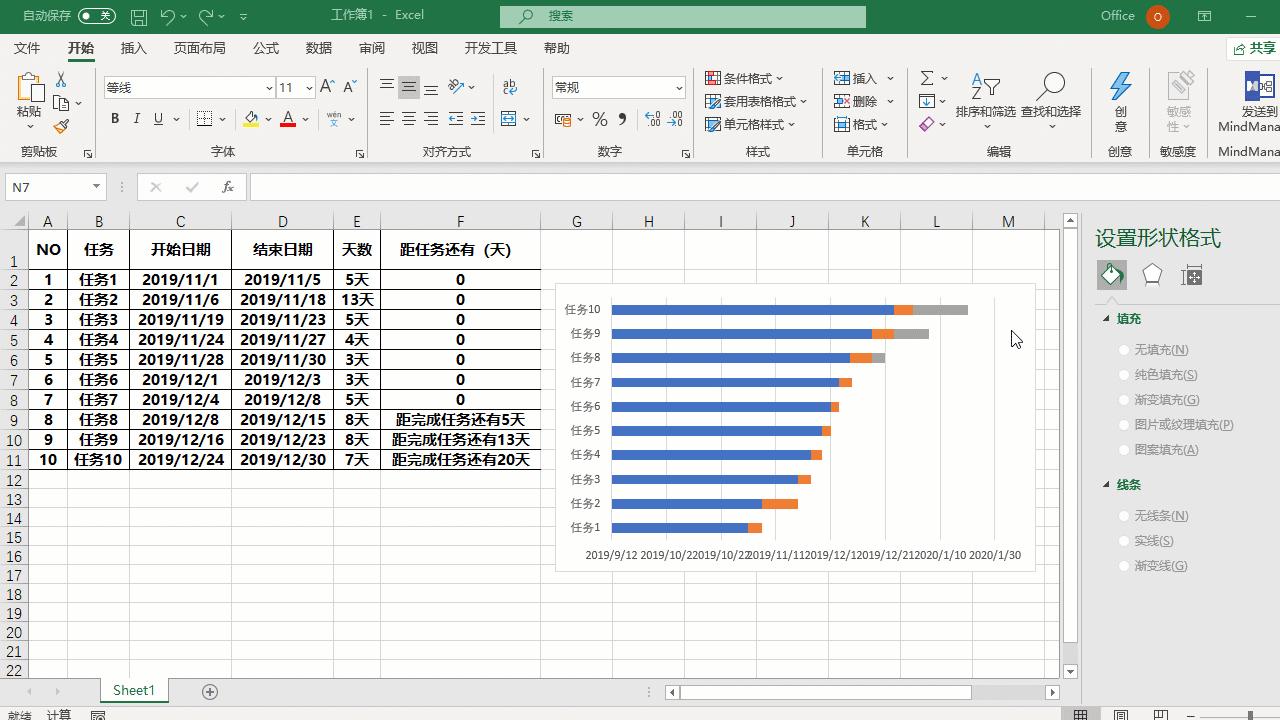

制作思路:甘特图,就是变形的条形堆积图,所以,我们就可以在数据表基础上,插入条形图,并把其他几个要素,如,“任务天数”与“距任务还有(天)”两列数据添加到图表的图例区域,如下动画演示:

如此,甘特图的基本轮廓就出来了,就是中间的那段图例,
接下来就可以在此图表基础上,制作我们所需的甘特图了:
①隐藏无关的序列,如,“开始日期”,“距离天数”;
②去掉无关的元素,如,网络线等;

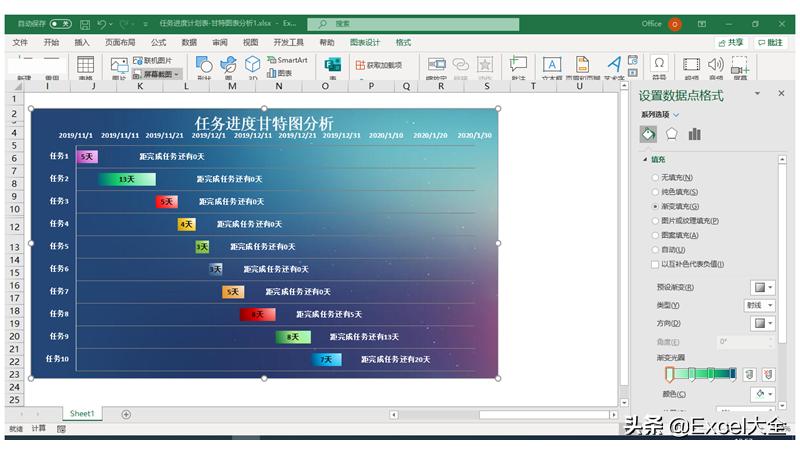

③设置坐标轴刻度,调整图表大小等等;

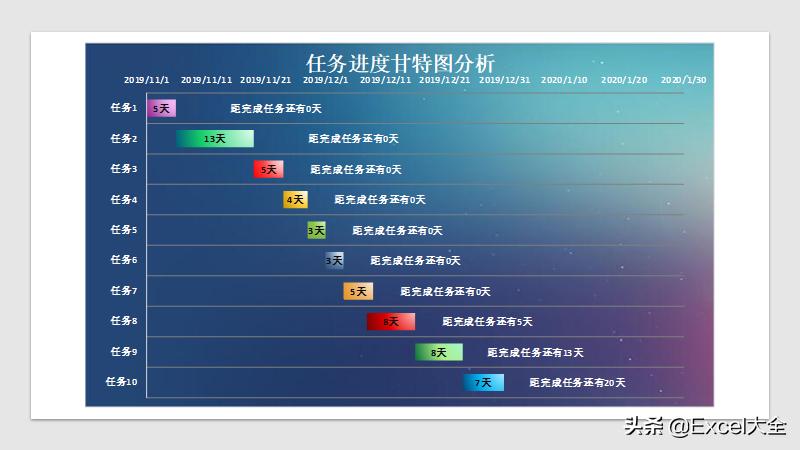

至此,基本甘特图制作完成。接下来,就可以美化下图表了。
美化甘特图
我们可以通过如下几个方式,对甘特图进行美化:

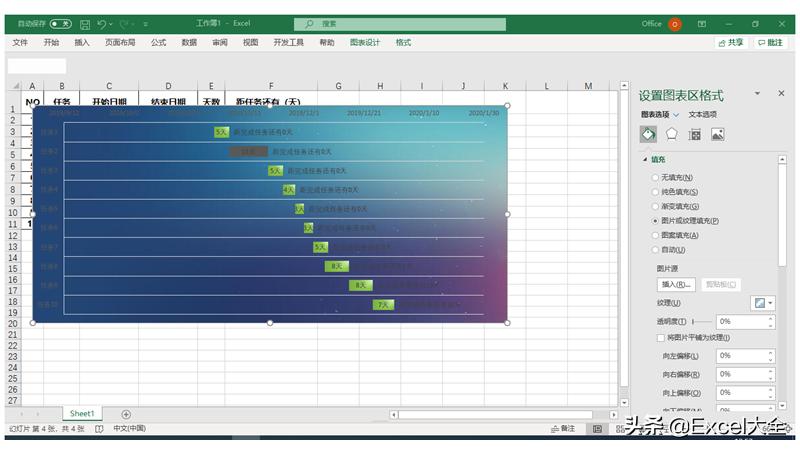

①图表背景,右键图表,“设置图表区格式”,勾选“图片填充”

②甘特图颜色,右键图例,“设置数据点格式”,填充颜色;

示例模板效果

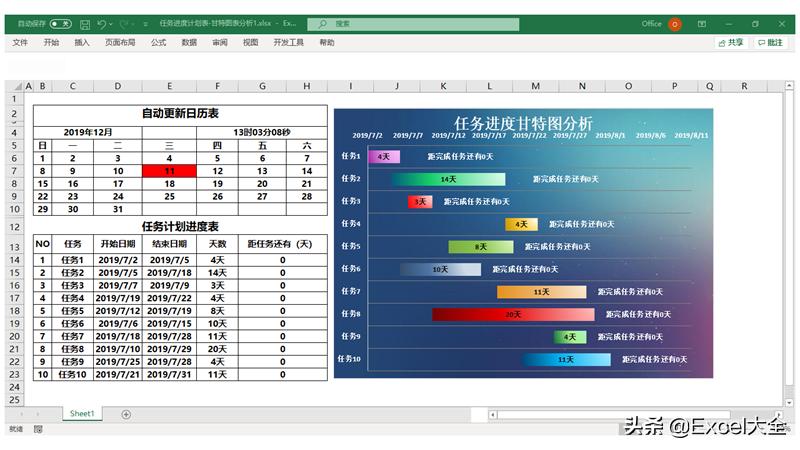

此模板中,左上角,还添加了自动生成当月日历。
