2023.8.31 武汉文旅城1号、6号地块复工复产进展
武汉恒大文化旅游城 2023-09-01 12:03 发表于湖北
1号地块:

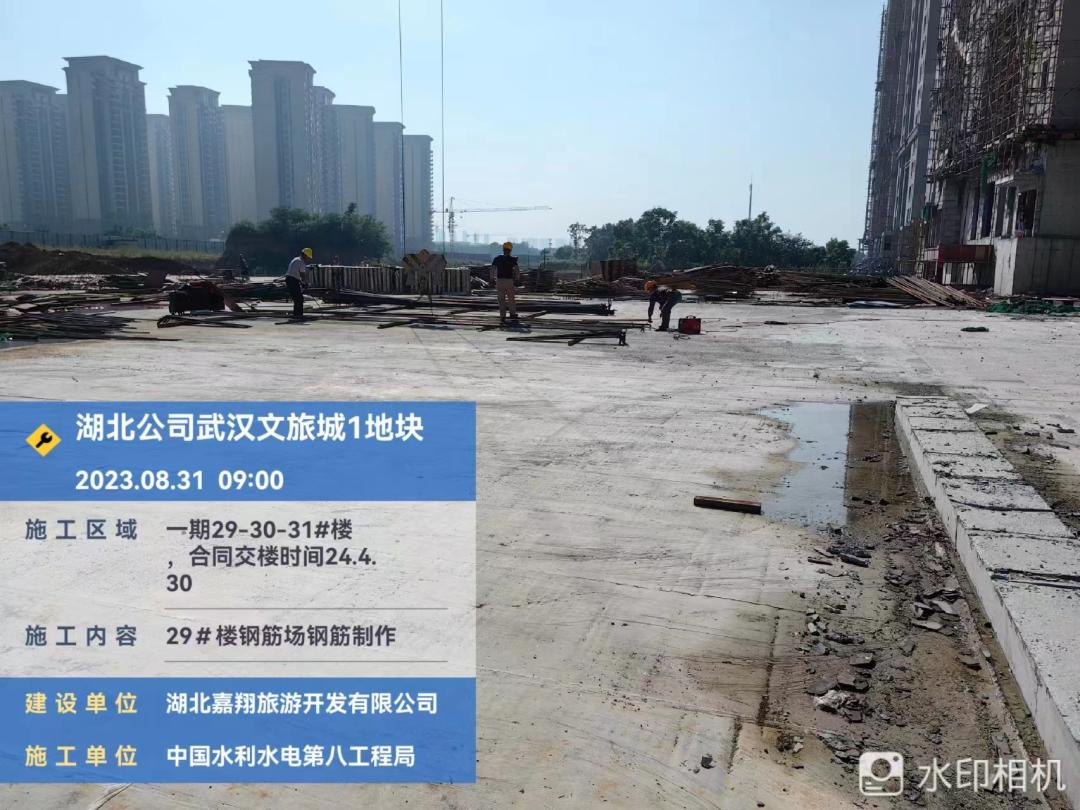

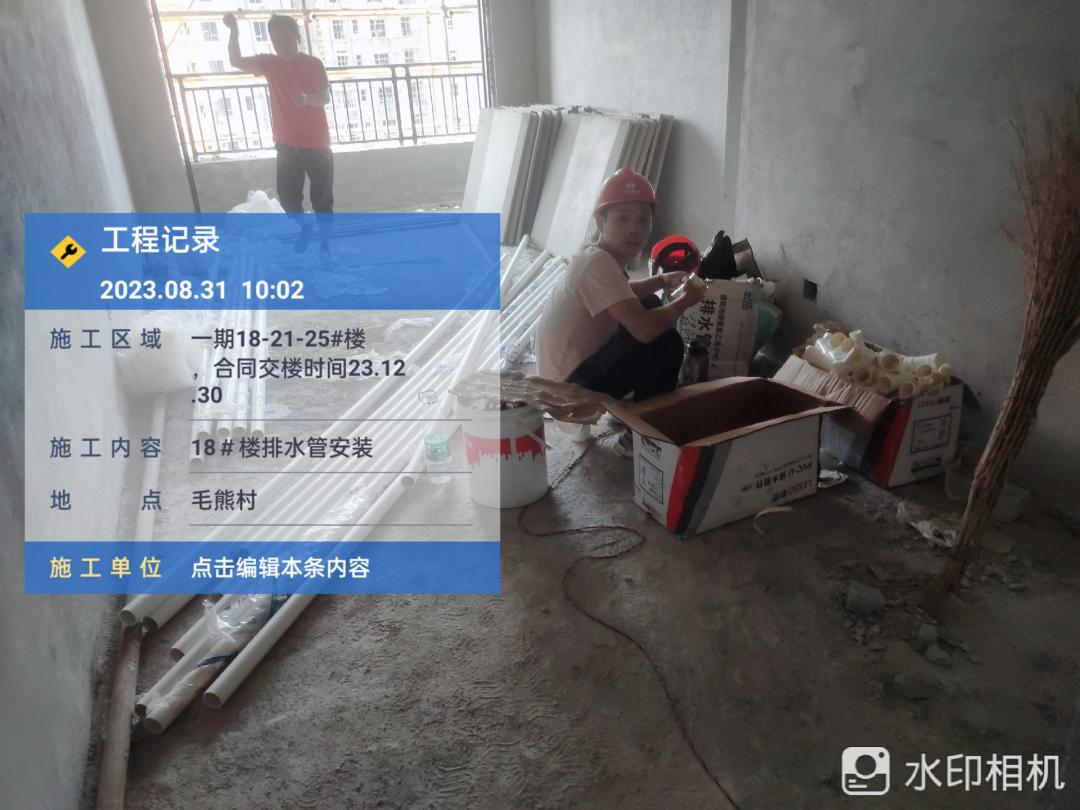

18#楼(26F/1B):主体:26层主体结构封顶,屋面花架抹灰完成95%,抗裂砂浆、腻子完成95%,真石漆完成8%;水电二次配管完成85%;栏杆安装完成85%;外墙抹灰完成85%,内墙抹灰完成86%;窗框安装完成80%;GRC安装完成60%。
21#楼(26F/1B):水电配管完成90%;屋面花架抹灰完成100%,抗裂砂浆、腻子完成95%,真石漆完成94%;2~21层室内抹灰完成95%,26~22层抹灰完成95%,外墙抹灰完成92%,抗裂砂浆完成85%;栏杆安装完成85%,窗框安装完成86%,玻璃幕墙安装完成100%,铁花安装完成,GRC、EPS安装完成50%,保温板安装完成15%,防火门安装完成85%;
25#楼(26F/1B):屋面三层花架抹灰完成95%,抗裂砂浆腻子完成90%,真石漆完成30%;内墙抹灰完成86%,外墙抹灰完成88%,抗裂砂浆完成85%;水电开槽完成90%;2~26层窗框安装完成100%;栏杆安装完成85%;内保温完成15%;防火门安装完成85%;GRC、EPS安装完成80%;25#楼商铺承台完成,基础柱、梁完成70%。
17#配电房浇筑完成;

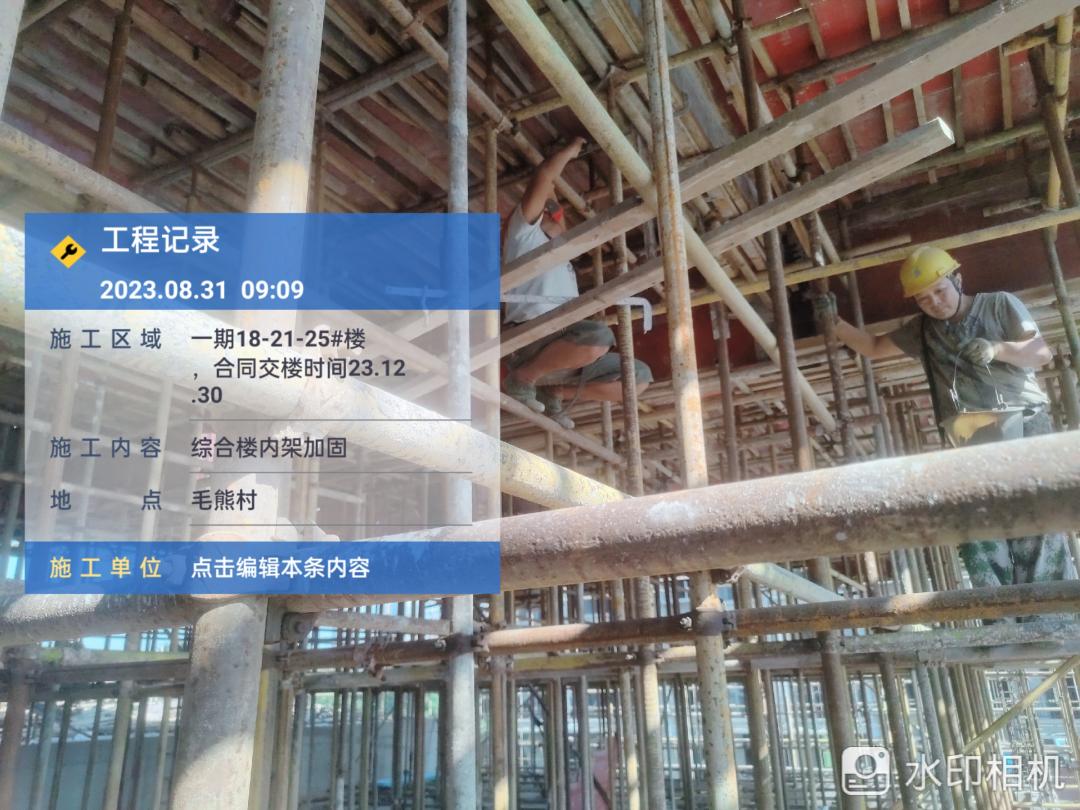

C29、B6地下室顶板防水保护层浇筑完成;C10、C11地下室顶板防水保护层浇筑完成;B1地下室顶板防水保护层浇筑完成。综合楼首层柱、顶板浇筑完成;二层顶板模板完成70%,钢筋完成20%;C18、B4地下室顶板浇筑完成,防水卷材完成,防水保护层完成。
29#楼(26F/1B):屋面花架抹灰完成95%,内墙抹灰:1-26层完成97%;外墙抹灰:2-26层完成99%,阳台栏杆安装:3-26层完成95%,铝合金窗框安装:2-26层完成95%;外架拆除:安全网拆除完成;防火门框安装完成70%,阳台推拉门安装完成30%。
30#楼(26F/1B):屋面防水找平施工完成10%,内墙抹灰:1-26层完成97%,外墙抹灰:2-26层完成99%,阳台栏杆安装:2-26层完成95%;铝合金窗框塞缝:2-26层完成95%;楼梯栏杆:安装完成95%;外架拆除:2-19层拆除完成100%,防火门框安装完成70%,阳台推拉门及厨房平开门安装完成70%,厨房阳台及卫生间找平完成5-26层。
31#楼(26F/1B):屋面防水找平施工完成10%,内墙抹灰:1-26层抹灰完成97%(悬挑层未施工),外墙抹灰:2-26层完成99%,阳台栏杆安装:3-26层完成95%(悬挑层未施工),铝合金窗框安装:2-26层完成95%;楼梯栏杆:安装完成95%,外架拆除:20-26层完成100%,阳台推拉门及厨房平开门安装完成40%。
20#配电房一层顶板混凝土浇筑完成,地下室B7顶板浇筑完成,B11顶板防水保护层浇筑完成,B5顶板防水保护层浇筑完成,B9顶板混凝土浇筑完成,B10顶板模板支设完成50%,B13底板土方开挖完成80%
施工人数:
1#地块共230人
福星79人:25#窗框收边1人,内外粉5人,屋面花架外立面油漆4人;
29#楼梯踏步施工2人,油漆工6人;
30#天花打磨2人,门洞剔凿2人,花架拆外架9人,悬挑层窗框收边1人,屋面清理,放线打点5人;
31#屋面砌体施工3人,清理2人,门框塞缝1人,栏杆收口修补3人;
地下室拆模及b10内架搭设木工15人,钢筋工7人,地下室材料清理4人。
施工电梯司机及塔司、指挥7人。
德服130人:21#20 层楼梯粉刷 2人,25层清垃圾 4 人,24 层卫生间封堵 2 人,24 层室内修补、门窗收尾 2 人,24-20 层拆外架 6人,阳台封堵4人,17 层水电补槽 2 人,门洞剔凿2人,1-3 层外墙粉刷 10 人。
18#屋面东单元喷漆 8 人,20 层刮腻子 6 人,楼梯粉刷 4 人;
综合楼:木工支模10人,钢筋工绑扎8人;
地下室:地下室砌体施工 6 人,地下室清理垃圾 6人,地下室后浇带浇筑6 人,地下室植筋 2 人,后浇带剔凿2人,拆模清理4人。
水电:21#二配收尾8人,18#外排水管4人,二配维修4人;25#防火门收口大工5人、小工1人,卫生间支模2人;30#门边收口大工5人,小工1人;
施工电梯塔吊司机及指挥6人。
GRC,eps安装8人。
29#楼梯扶手栏杆安装5人。
30#楼推拉门安装4人
防火门安装4人
