11月上旬
天气持续晴好
大冶市妇幼保健院新院项目
稳步推进中
项目进展情况如下:
月子中心已施工至五层梁板 ,正在等待混凝土浇筑,预计年前可完成主体封顶。 地下室综合楼A区已施工至三层梁板 ,B区底板混凝土浇筑完成,C区地下室内架搭设中。

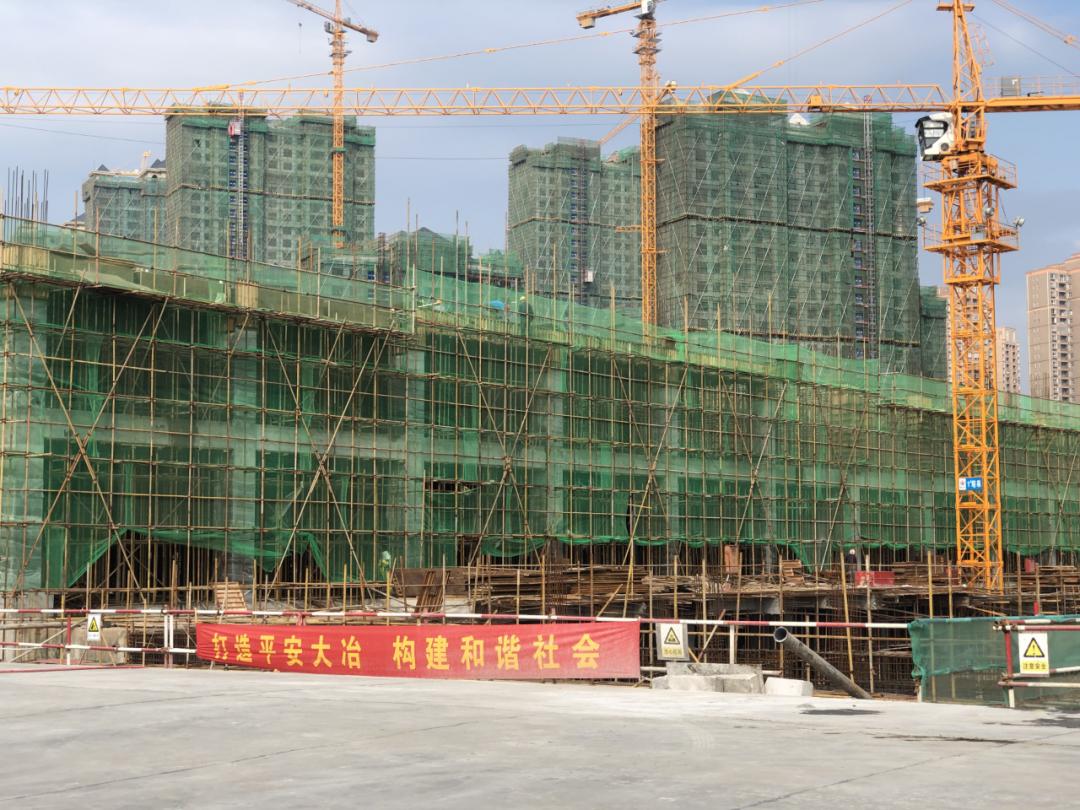

▲施工现场航拍图

▲综合楼现场施工图(图源:云上大冶)
新院地址:
大冶市城东北片区
纬七路以南、经二路以东地块
(尹家湖小学对面)
总用地面积47095.42平方米
总建筑面积73467.44平方米
包括
一栋 月子中心 和一栋 综合大楼
设置床位465张
整个项目预计于 2021年5月 完工

▲效果图
此新院按 三级妇幼保健院标准 建设
建成投入使用后
将为全大冶的妇女儿童
提供更加优质良好的医疗保健服务
整体提升大冶市的公共卫生医疗水平
