江阴的一些公建项目
正在如火如荼的推进中,
今天,就带大家盘点一下
这些项目目前的进度~
2019年,江阴市人民政府重点工程建设办公室负责代建立新中学、辅延幼儿园、敔山湾幼儿园、南菁高中教师宿舍楼、江苏(江阴)沿江危险化学品应急救援基地、徐霞客法庭共6个工程项目。
立新中学
建设地点和规模:项目位于北潮河路以西,花北路以南,立新中心小学北侧,总建筑面积约为4.2万平方米(其中地下室约2002平方米),总用地面积为7.05万平方米。计划今年12月底完工。
项目进度:正在进行教学楼、科技信息楼内外墙粉刷;体艺楼屋顶结构混凝土施工以及食堂内外墙粉刷和屋面工程施工。

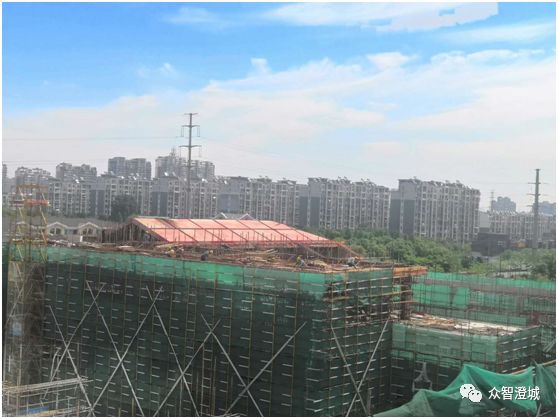

辅延幼儿园
建设地点和规模:项目位于澄江街道行政区域范围内现状小区(祝家花园)东、迎宾路南、规划道路西、刘伶巷小区北侧,即青果路西原机械厂地块。项目占地面积6539.55平方米,建筑面积4744.62平方米。建成后将设置5轨15班,接收幼儿450人。预计今年8月份完工。
项目进度:屋面防水保温工程已完成,室内吊顶基本完成,正在进行室外管网工程施工。

敔山湾幼儿园
建设地点和规模:项目位于金云街北、银桂路东,占地14.25亩,建筑面积4500㎡。幼儿园建成后规模为5轨15班,可接收幼儿450人,投用后将解决敔山湾片区适龄儿童的就学问题。预计今年8月底完工。
项目进展:初验已完成,准备进行绿化补种,塑胶跑道、二楼室外地面施工。

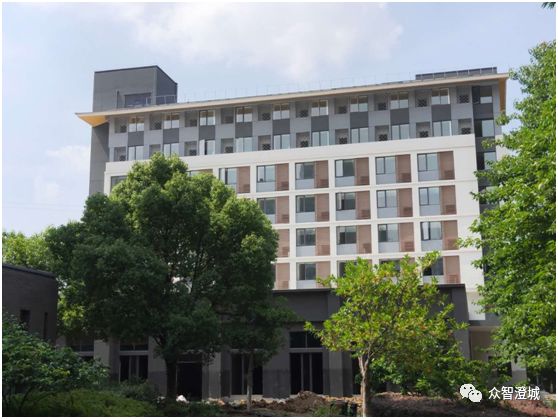

南菁高中教师宿舍楼新建工程
建设地点和规模:项目位于江阴市高新区龙定路158号,建筑面积5056.23㎡,主要建设教师宿舍楼一幢(8层)和教职工活动室(游泳馆)。预计今年8月份完工。
项目进度:正在进行教学楼2-8层墙砖铺贴和室内墙顶面批腻子施工。

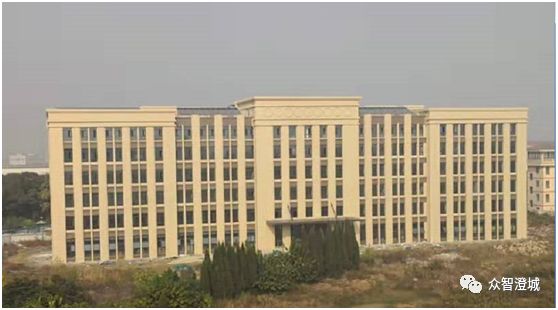

江苏(江阴)沿江危险化学品应急救援基地
建设地点和规模:项目位于临港经济开发区利港消防中队西侧(原利港中学校区),占地57.7亩,总建筑面积8783平方米。其中综合楼一幢(含地下室),设备用房一幢,包括新建应急指挥中心、应急指挥平台、应急信息管理系统、实训装置、应急物资储备以及配套装修、室外场地、道路、景观绿化等。
项目进展:主体工程和装饰工程已完工,结合土建消防等工程准备验收;室外配套工程进行室外管线埋设、道路场地第二层灰土施工。

徐霞客法庭
建设地点和规模:项目位于江阴市徐霞客镇客运站南、外环东路西、环镇北路北侧。建筑面积3315.06㎡,建筑层数地上三层,建筑高度12.20m。
项目进展:施工已完成,准备消防验收。
