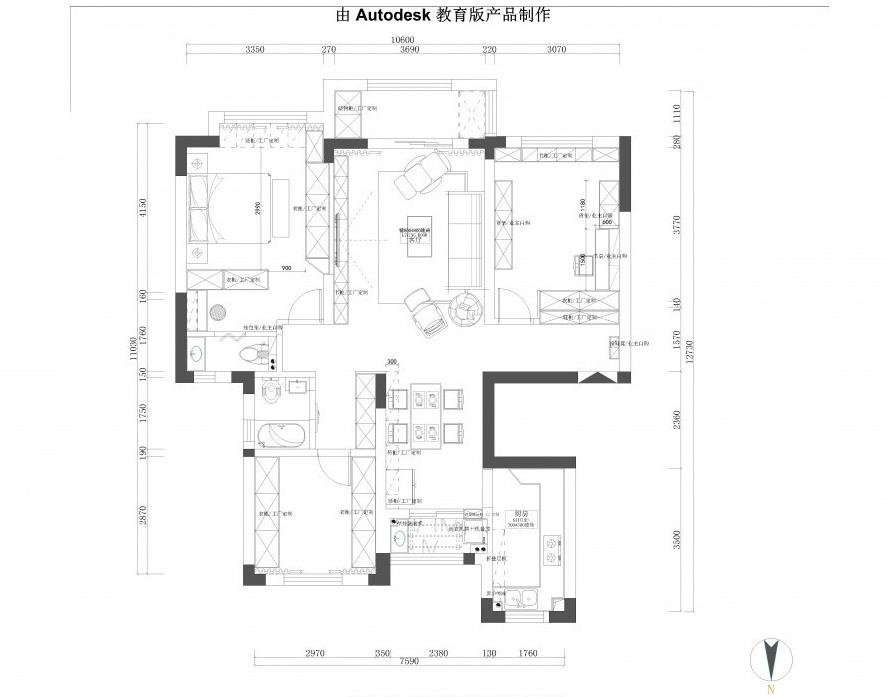

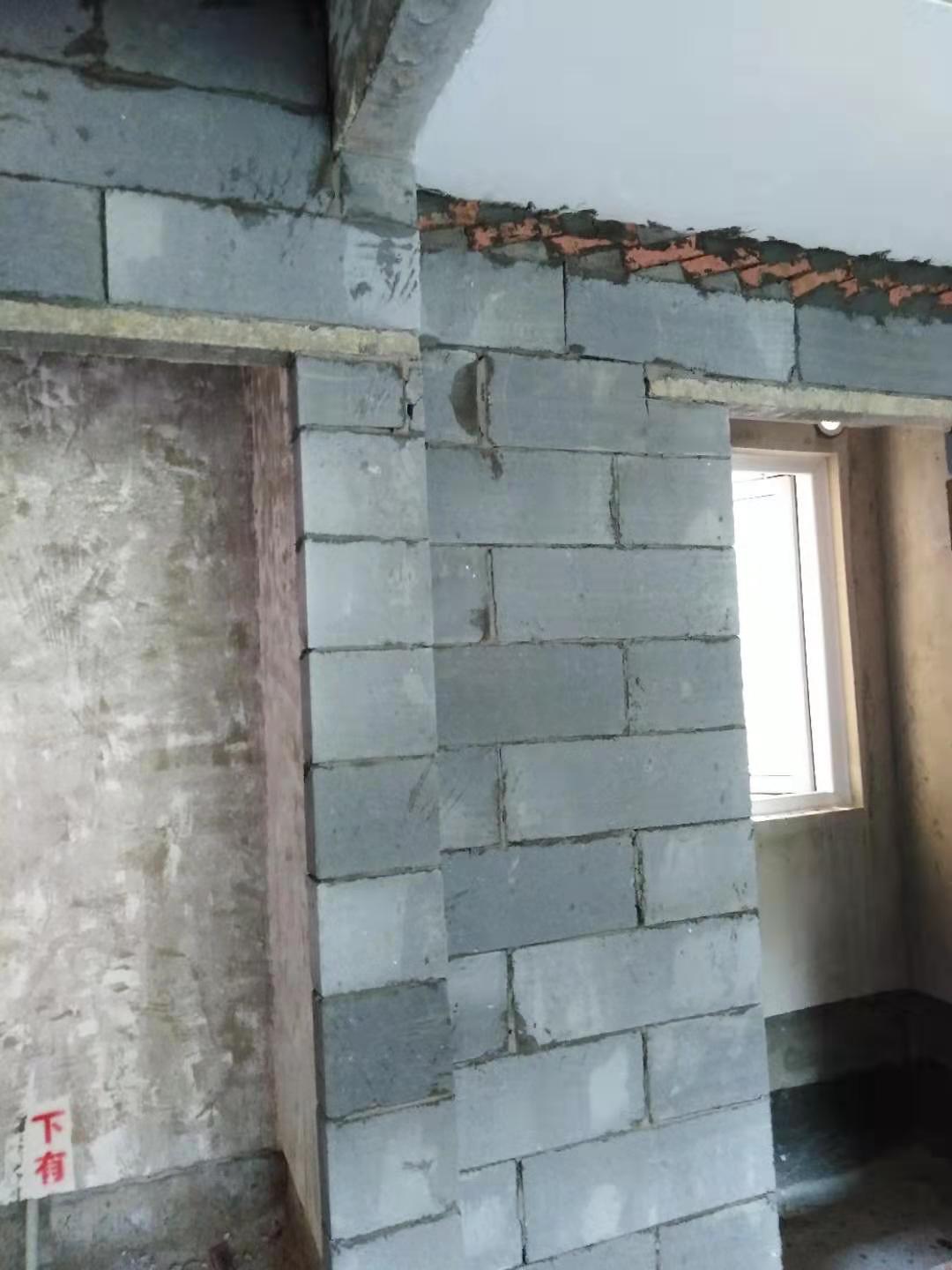

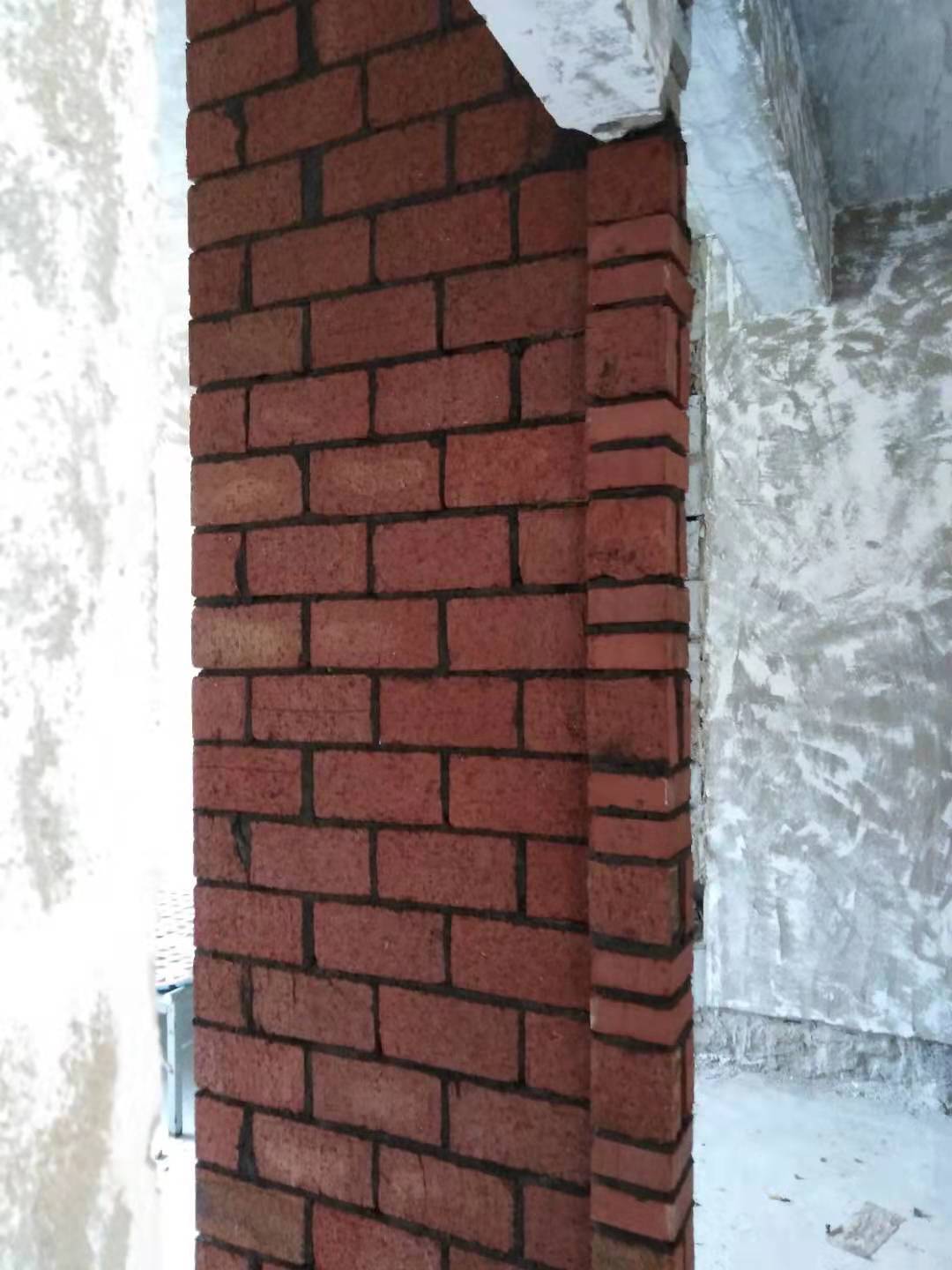

第一步,打拆工作开始啦

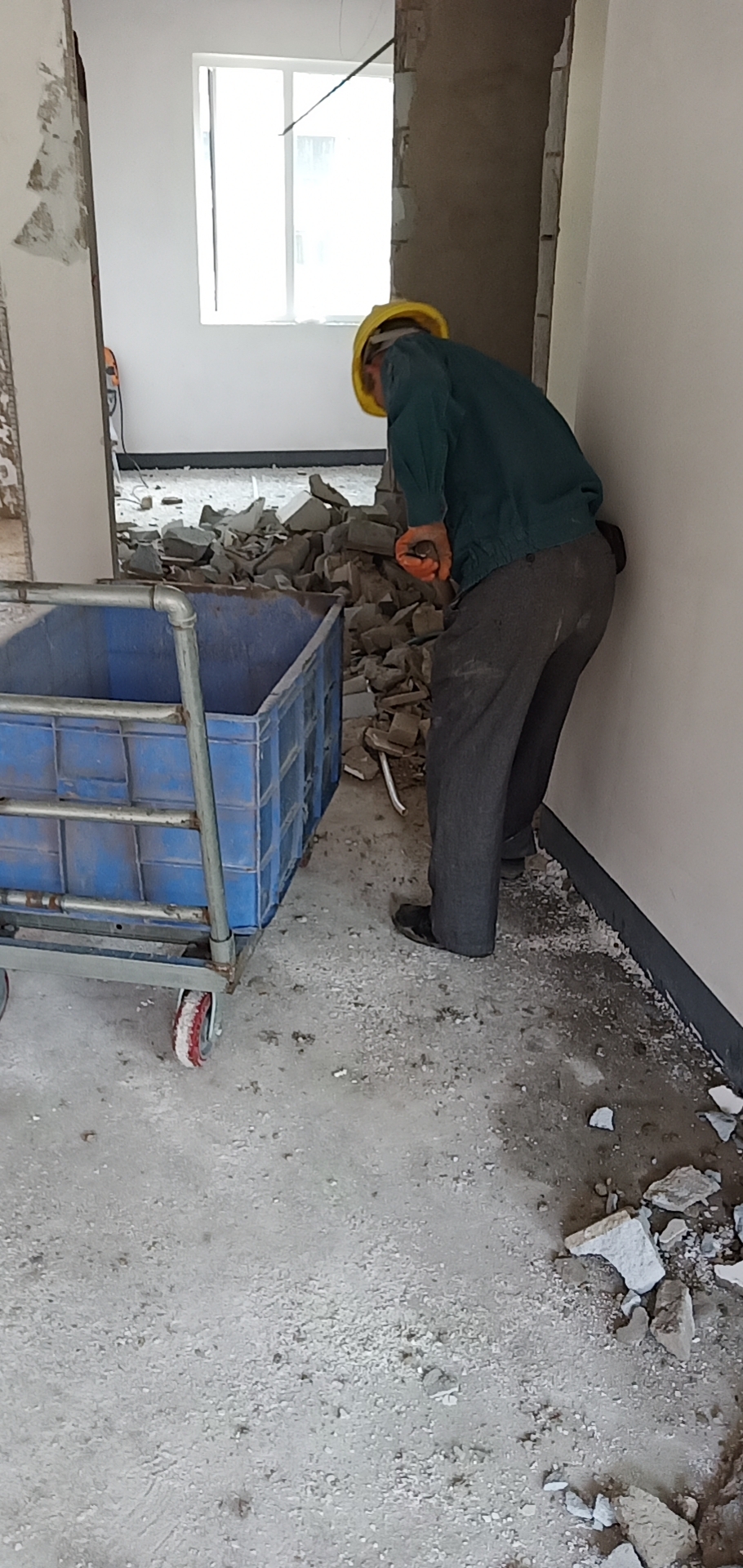

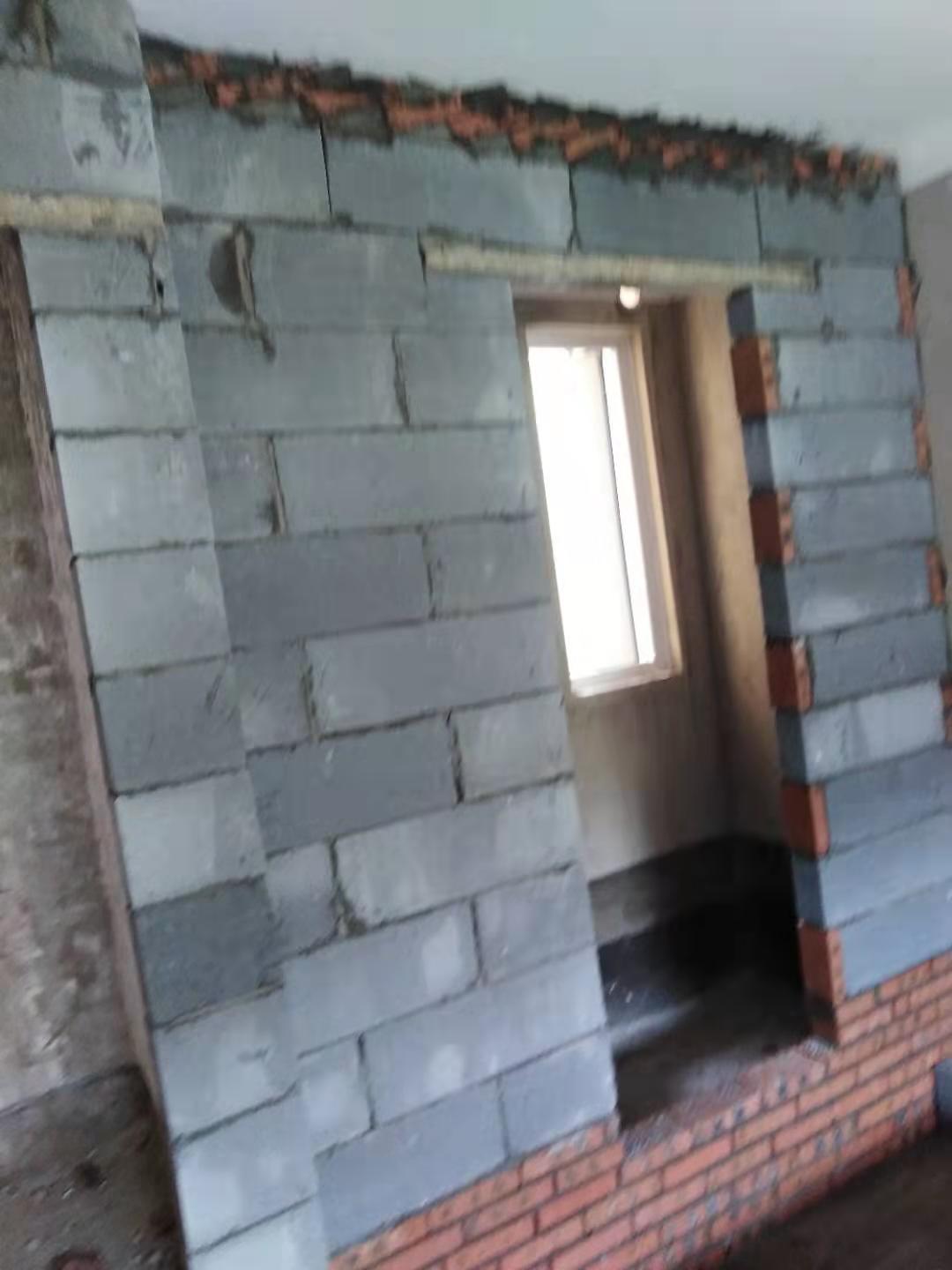

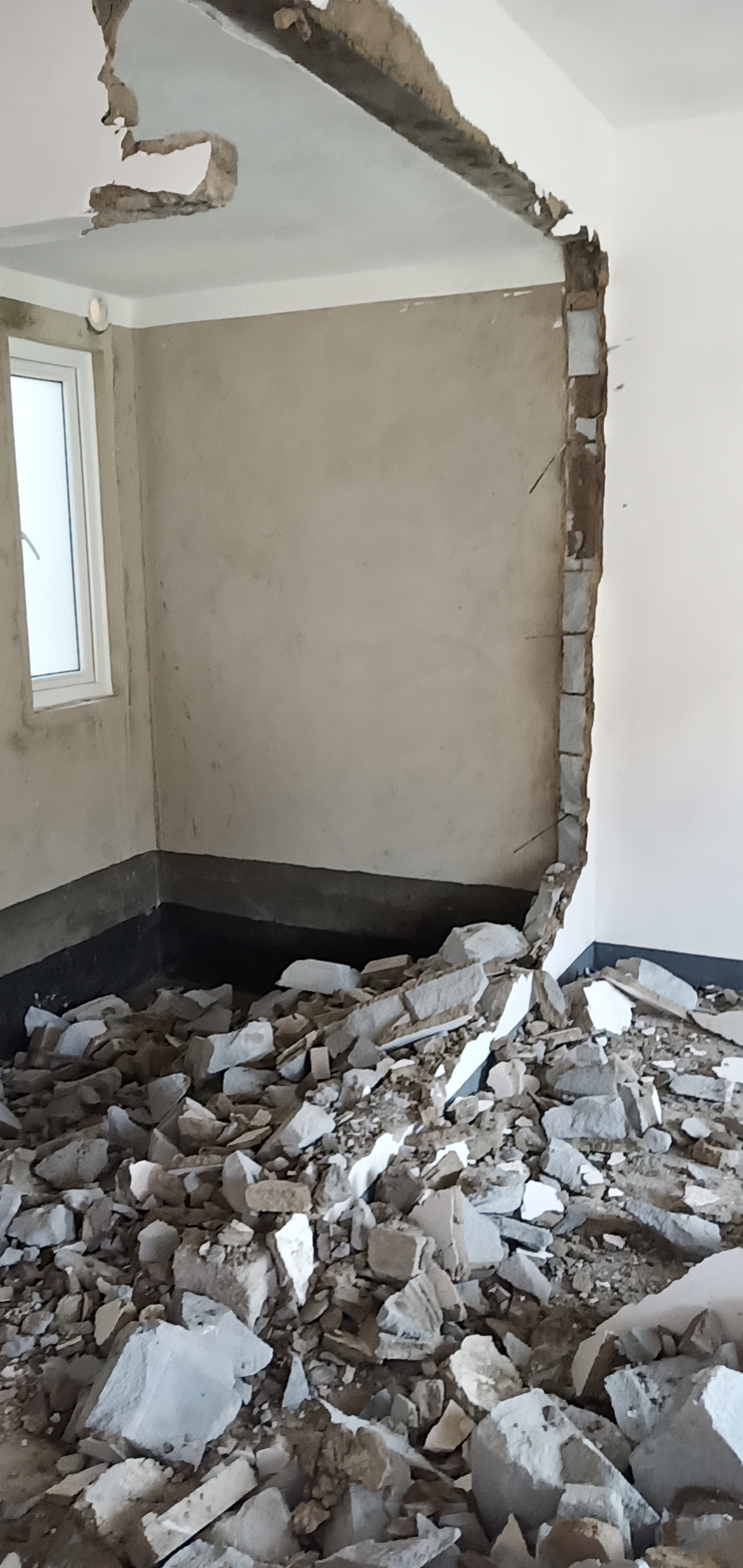

主卧与客厅中间的隔墙——敲!改砌为60薄墙,节省空间,使主卧那边能摆下60公分的大衣柜。

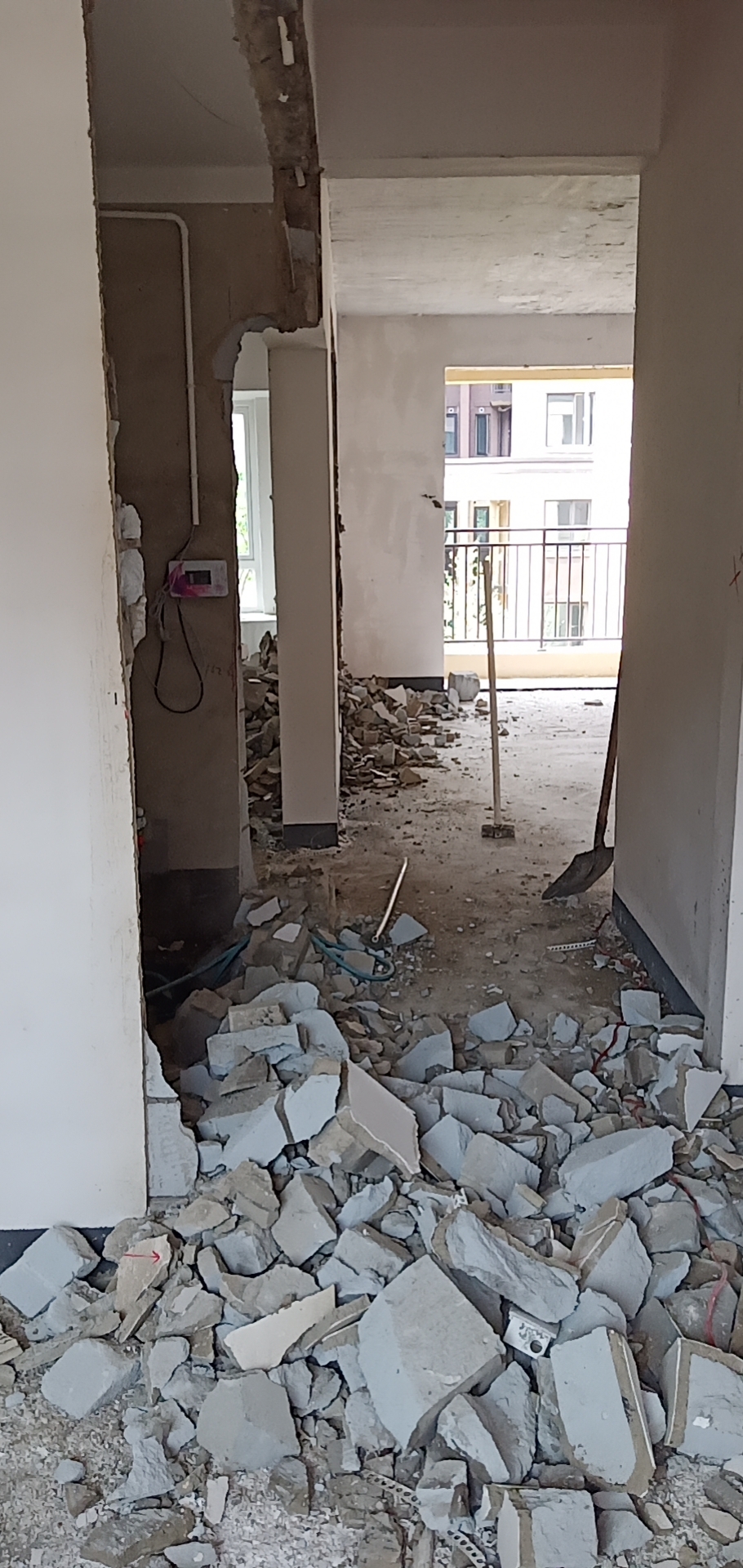

主卧卫生间墙——敲!

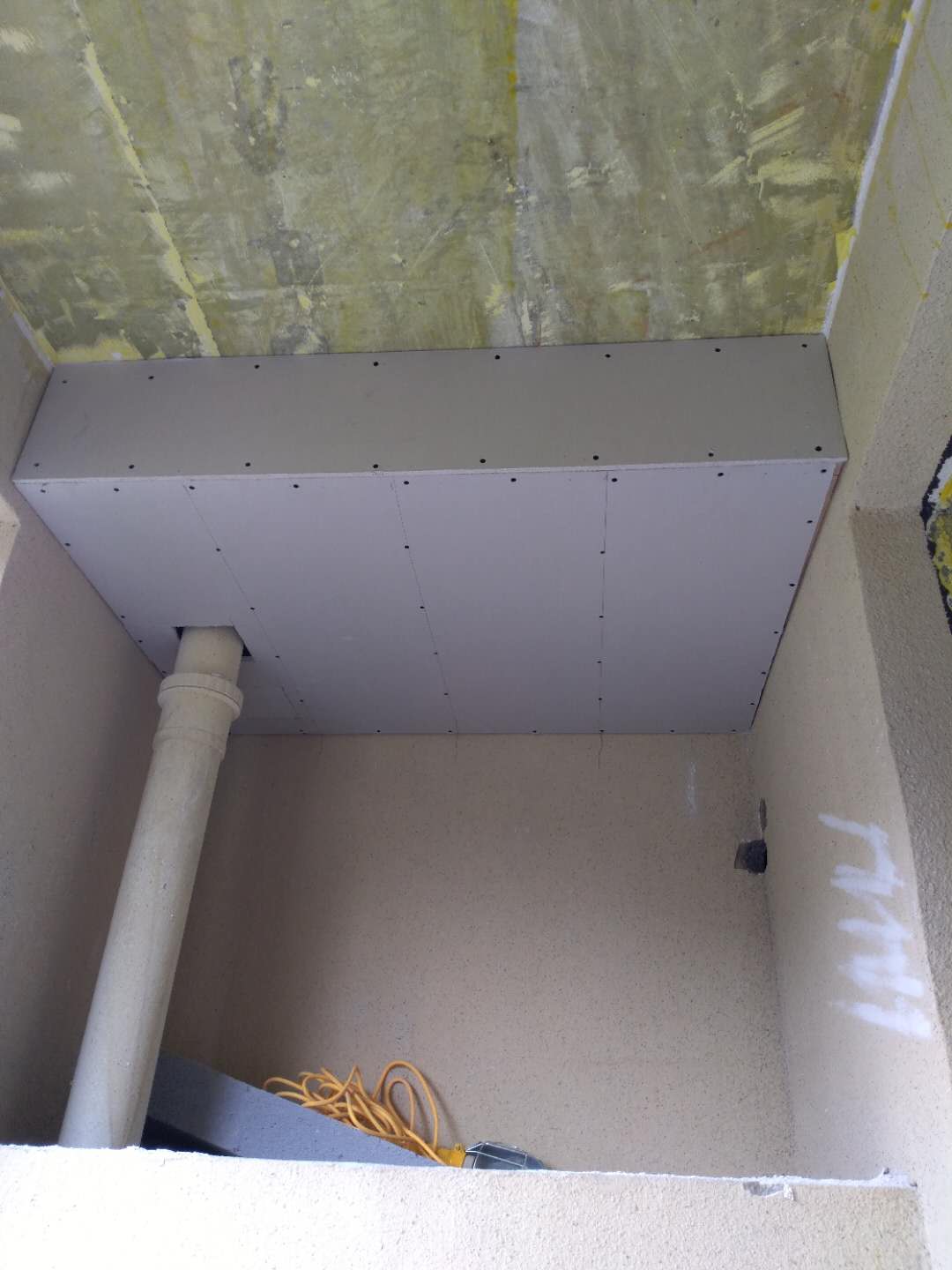

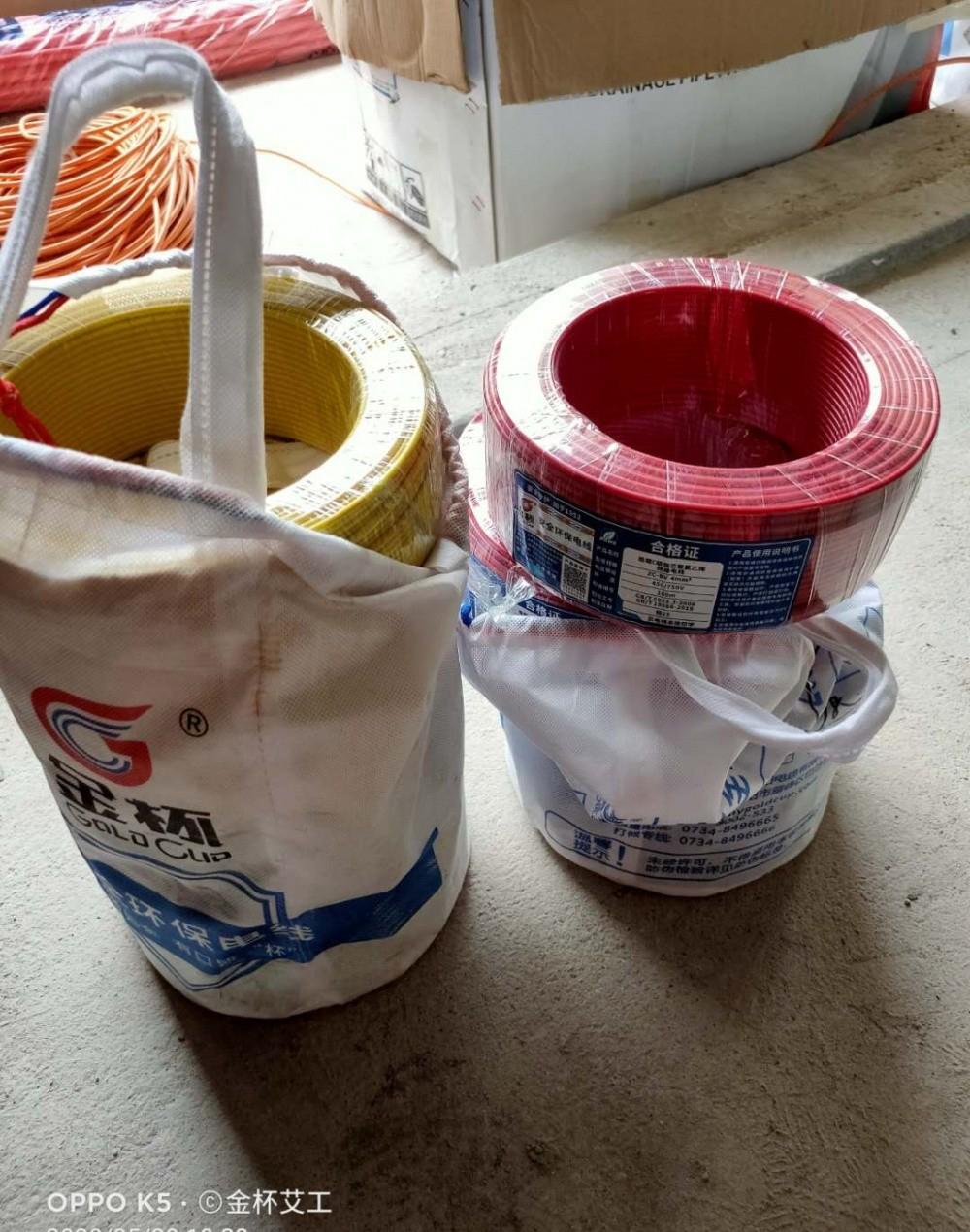

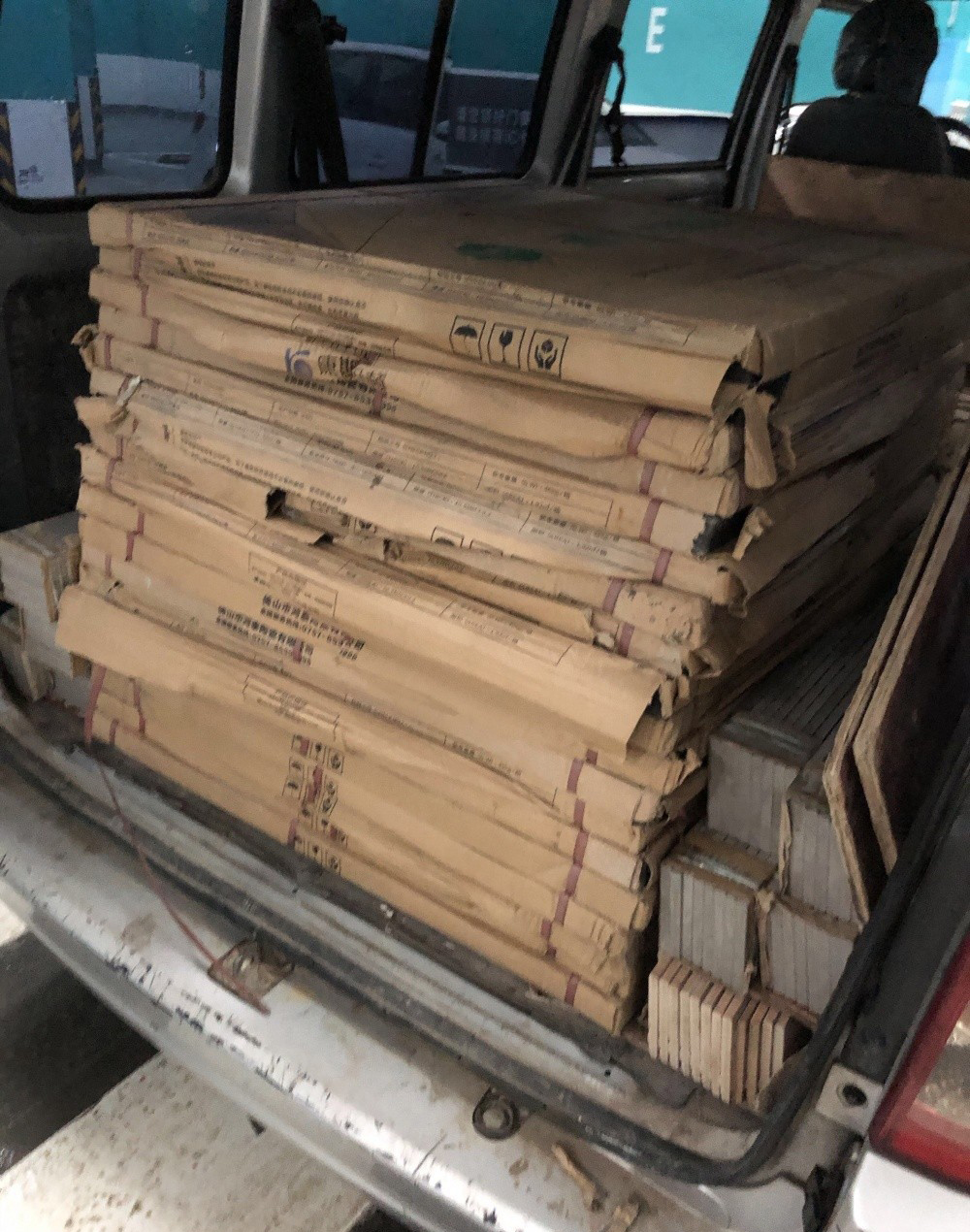

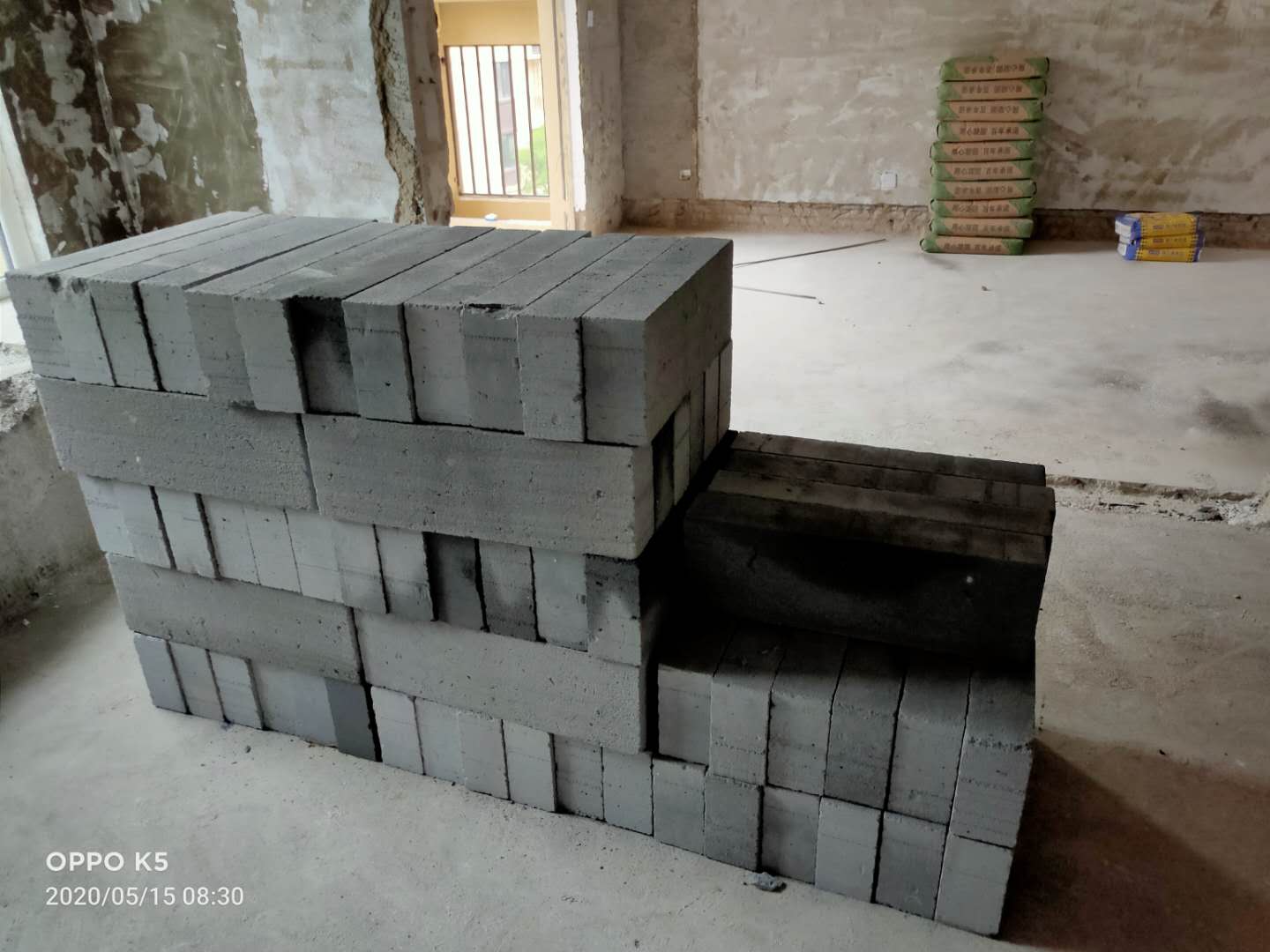

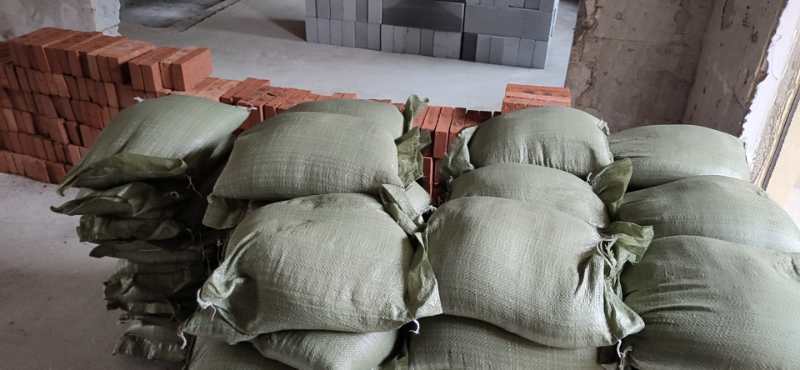

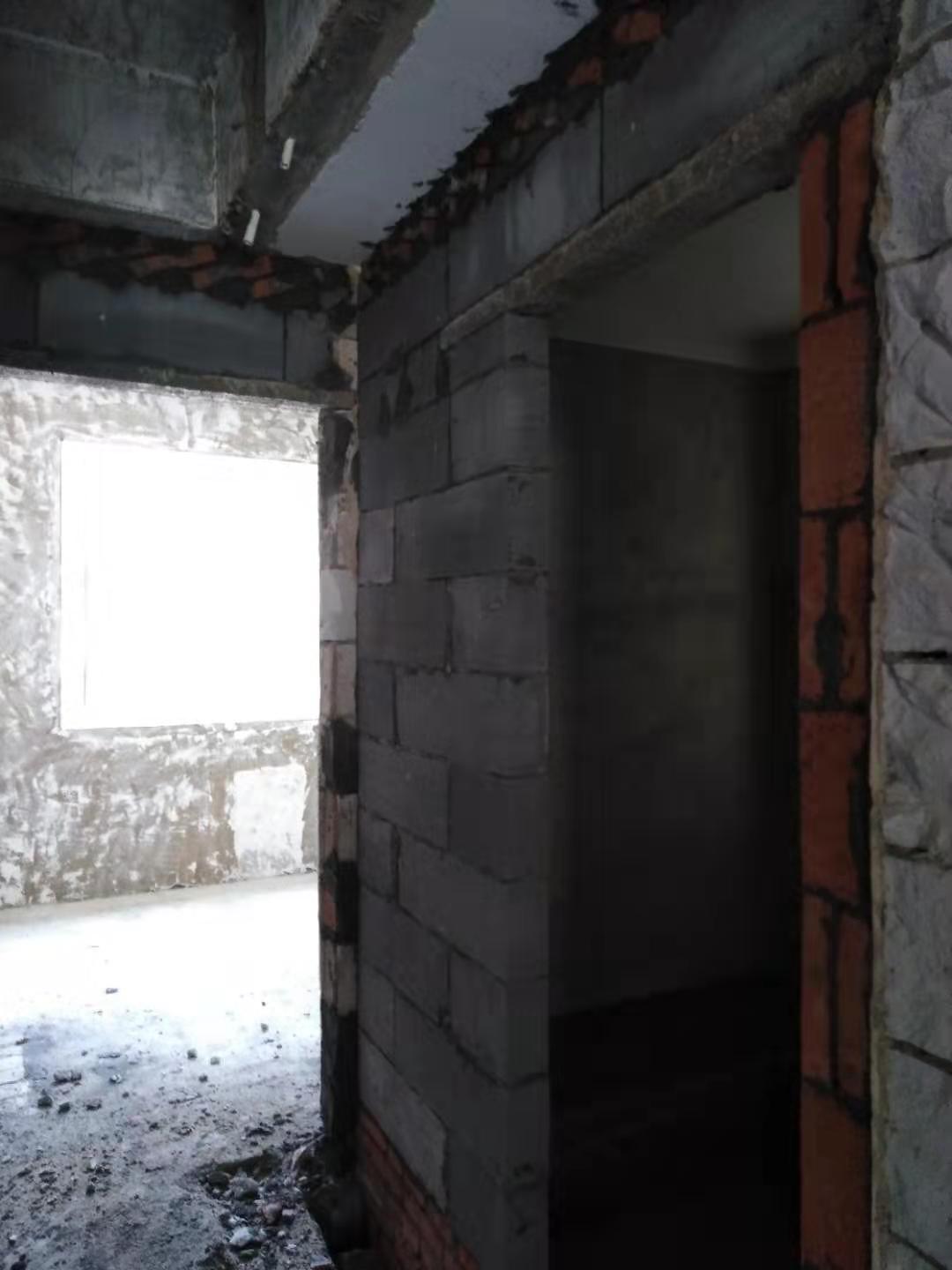

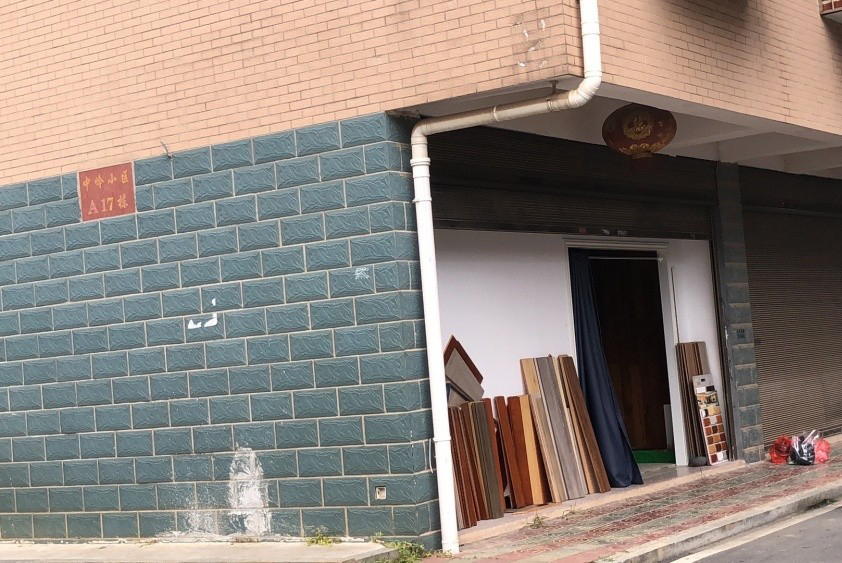

开始砌墙了,材料进场咯

110平,半包费用材料记录

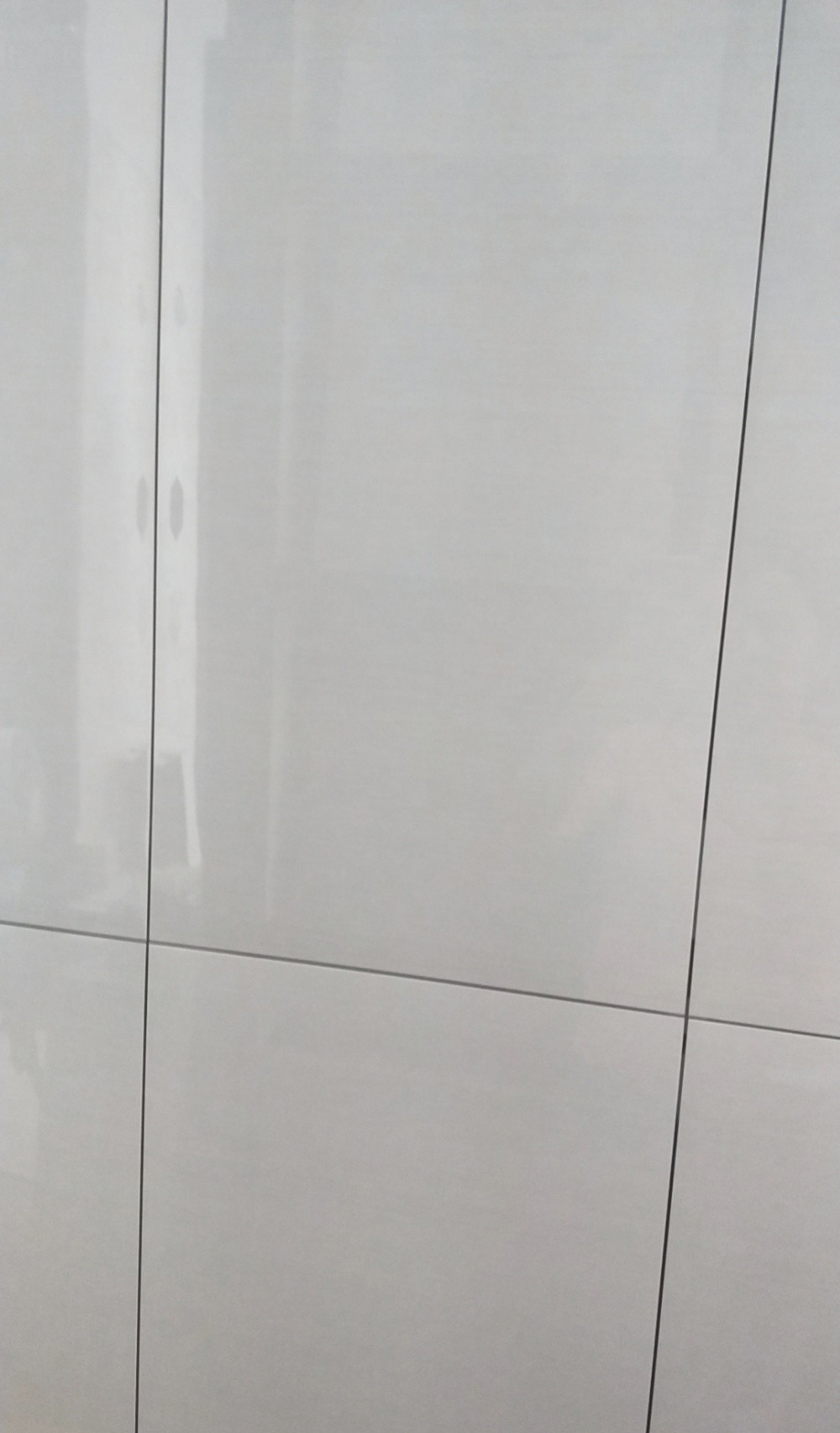

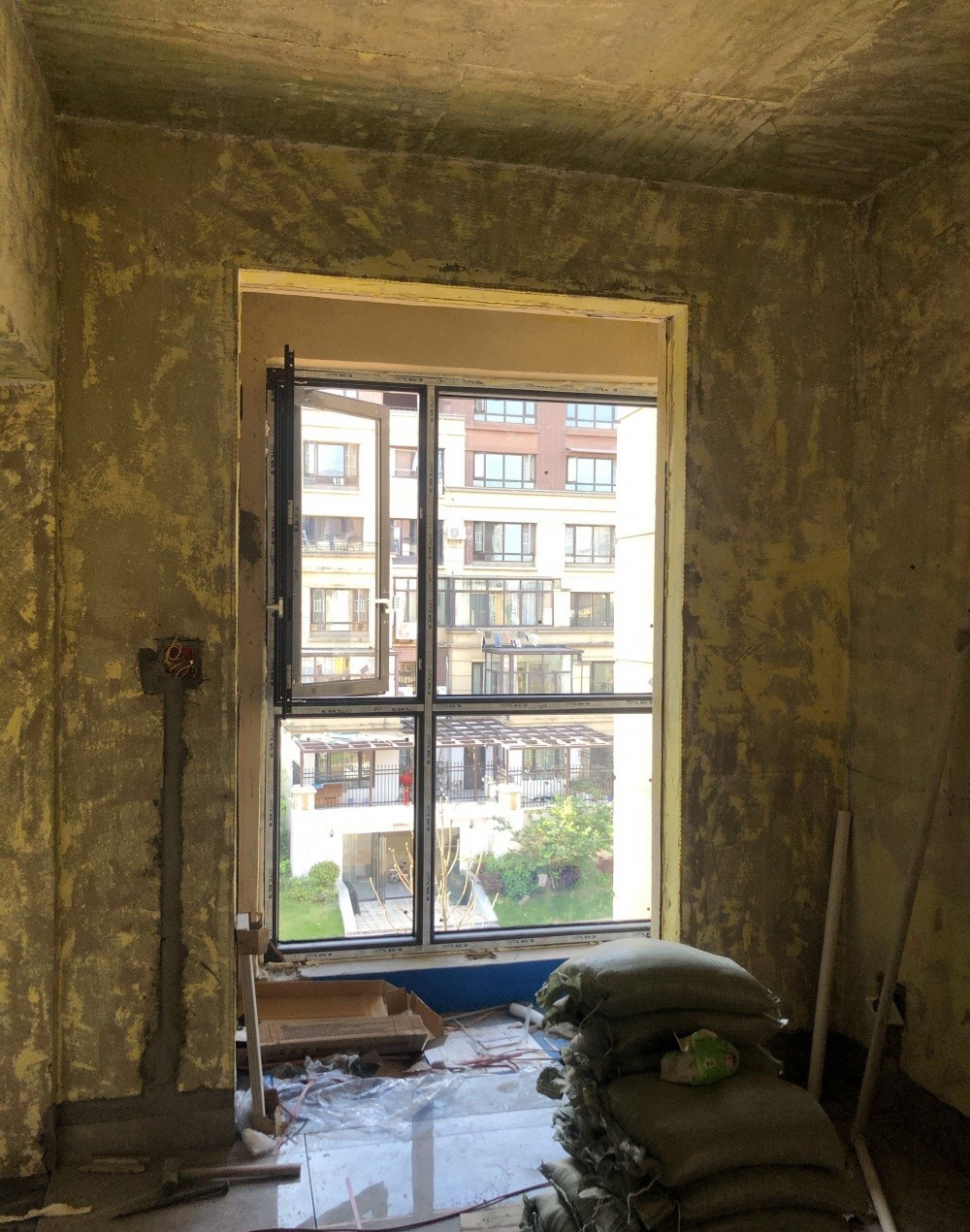

坐标长沙,新房终于开始进场装修了,选择的半包,风格是没有风格[抠鼻R][抠鼻R],基本全部按照自己生活习惯和喜好来的,房子嘛,自己住着舒服最重要,设计上考虑的细节很多,比如宠物,比如方便后期的维修打扫,环保是排在第一位的,舍弃了很多让整体更美观的步骤,预计三个月完工,实际应该会延长。装修队选的鹤立,半包费用是7w+全屋插座将近80个左右油漆定的德国诗陇郎居腻子选的美巢瓷砖胶用德高防水材料东方雨虹做热水循环厨卫防水全部做4遍

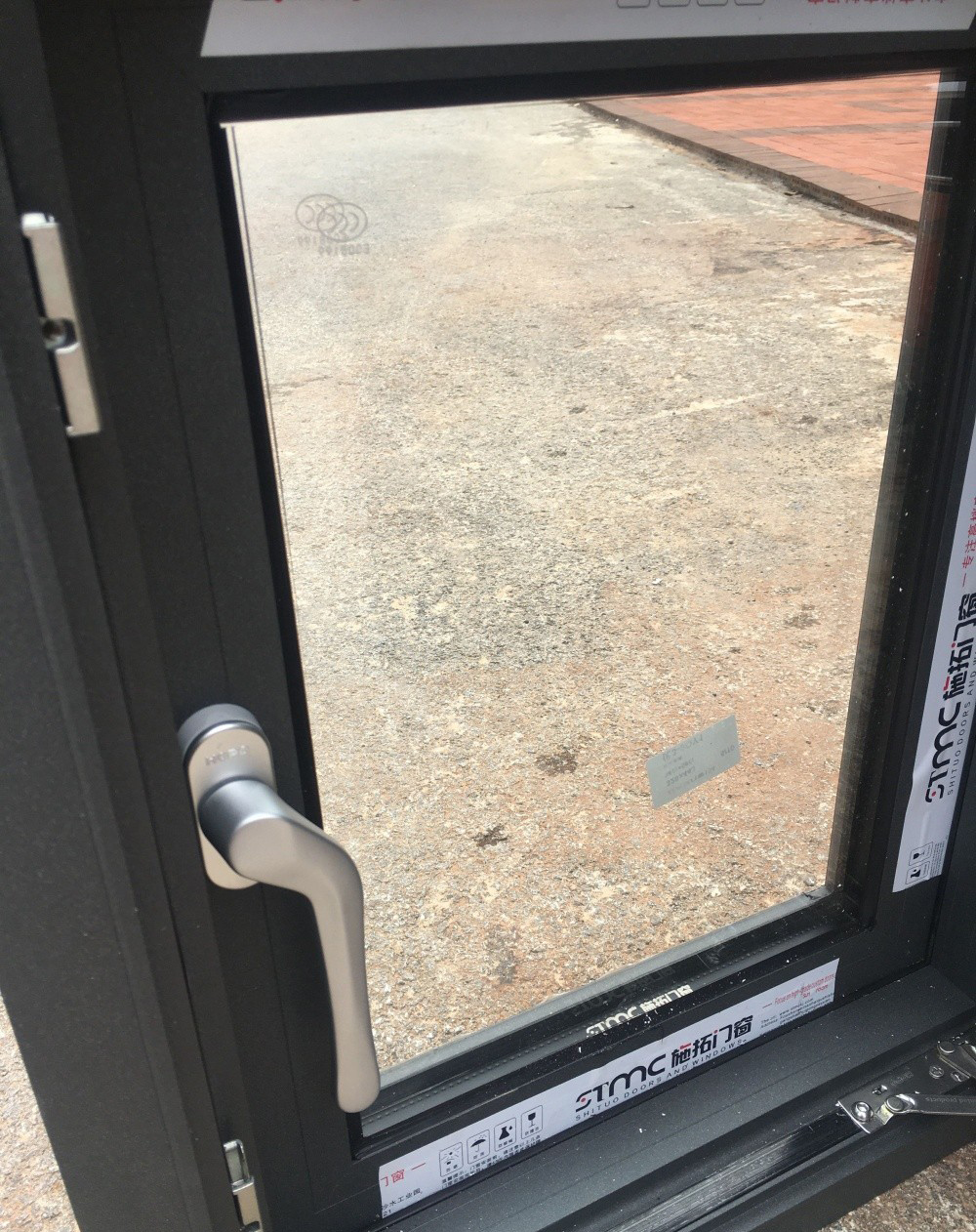

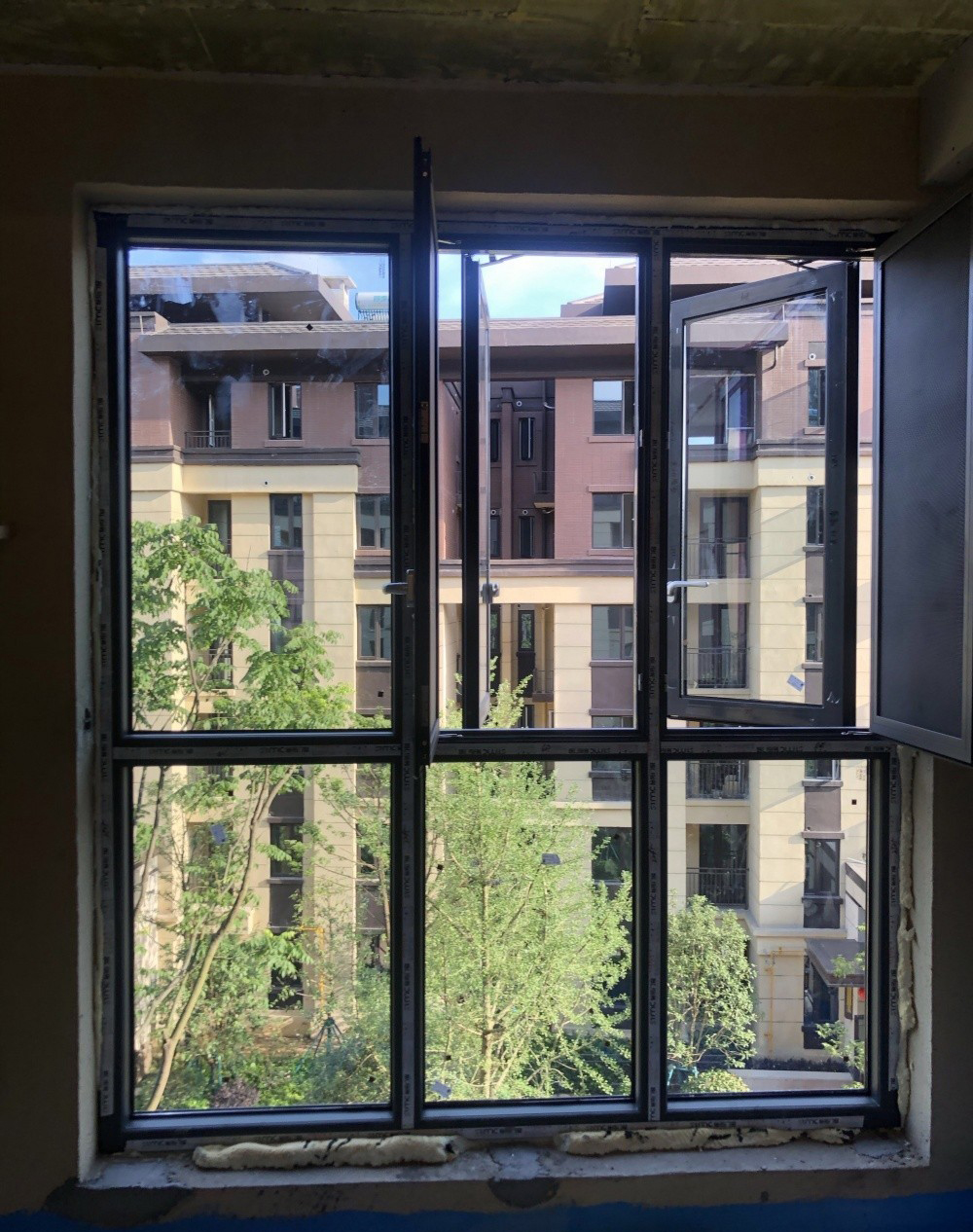

阳台封窗定了,等安装

封窗给定了。就等上门安装了,两个阳台12个平方左右,1w整。颜色就选的样窗这款,款式也是这款,108的,预付款7000,安装后付尾款3000。开4扇窗。这家我在某宝找的,评价很好,老板亲自开着大奔上门量房
,也对比过别家,最后选的这个,觉得性价比最高,老板说终生维护,五金全部是进口品牌hopo等等
全房瓷砖一站式搞定

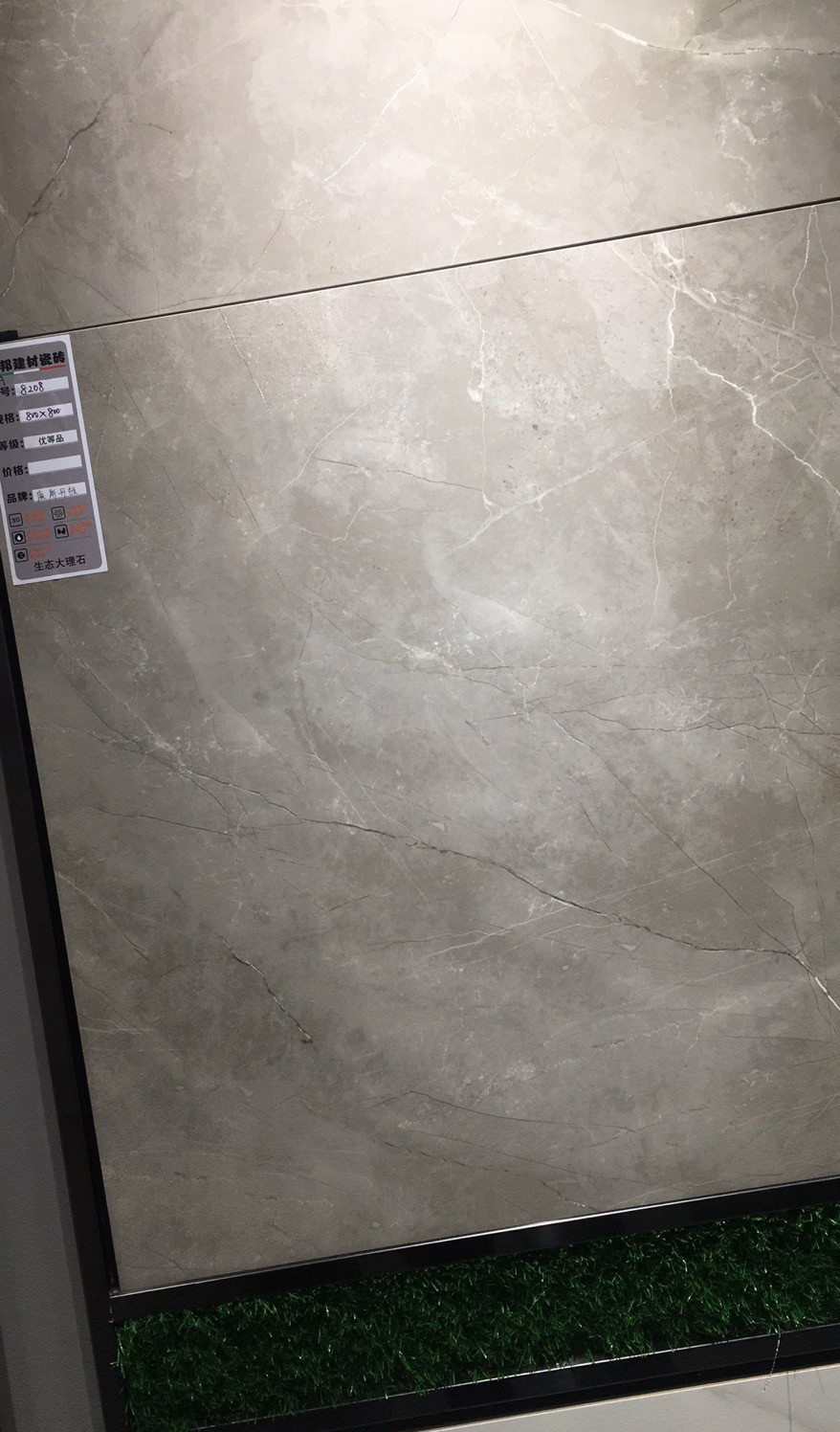

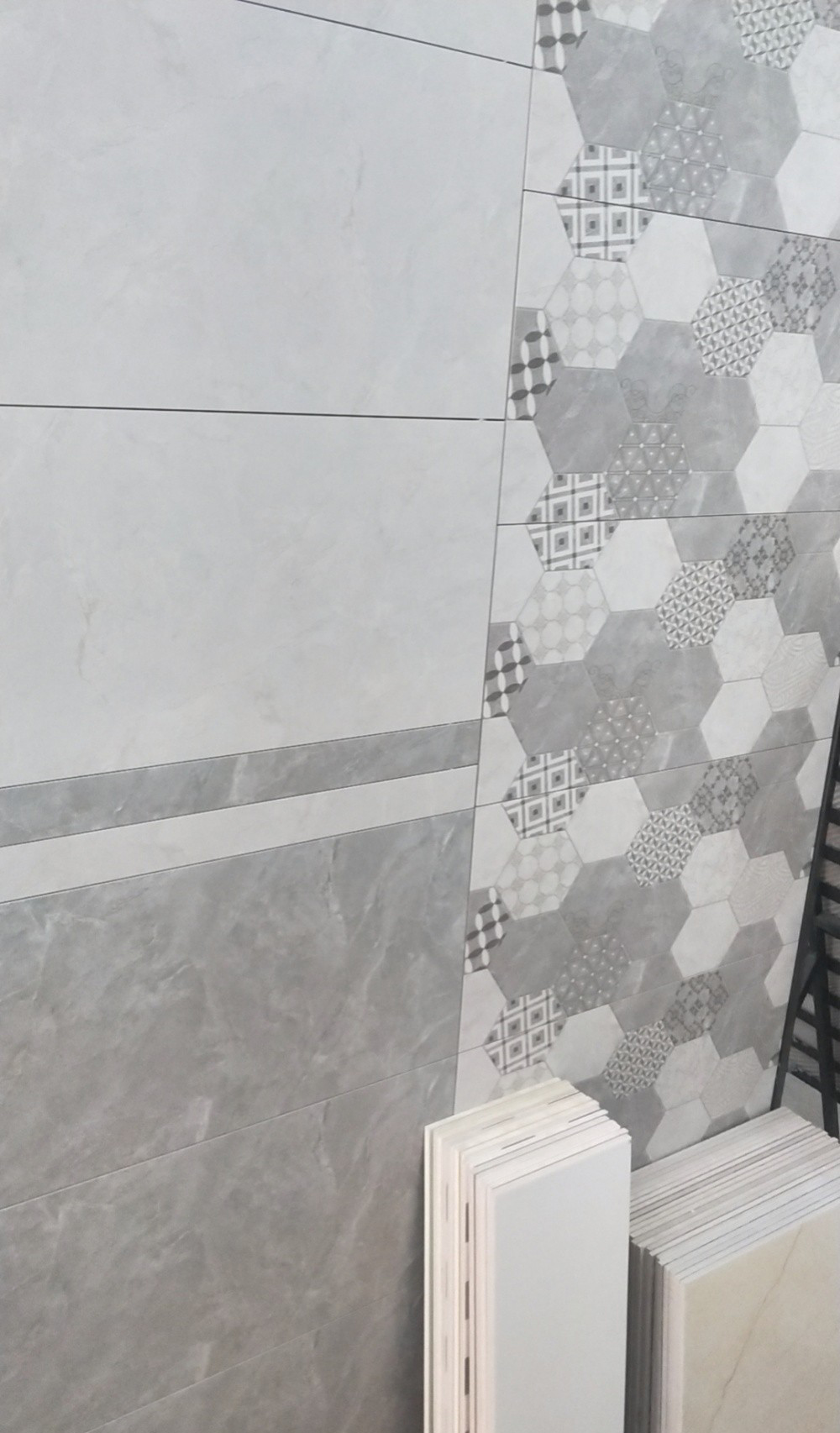

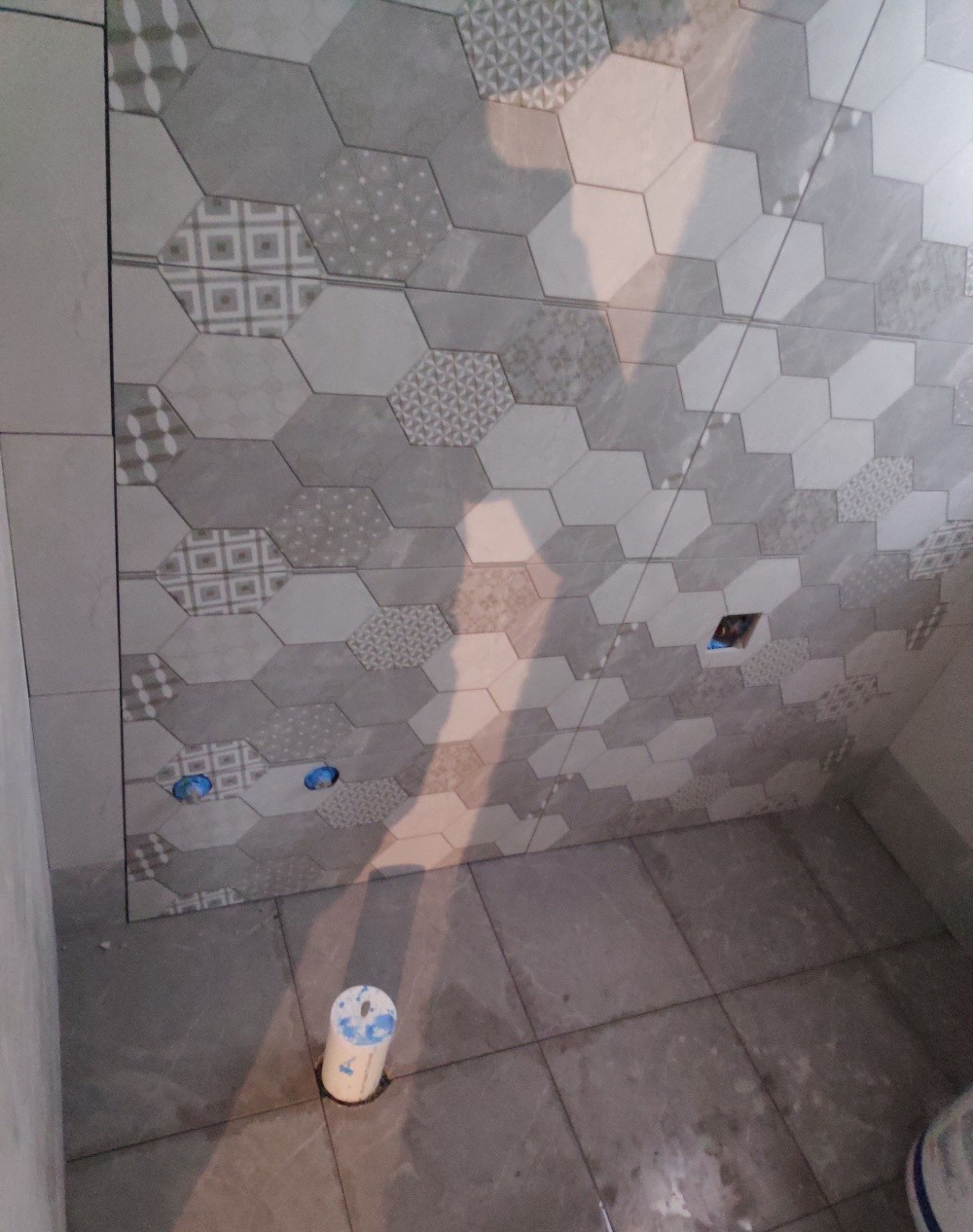

花了半天时间去瑞祥陶瓷城一次性搞定全屋瓷砖,没买品牌砖,要抠准预算,不能超支,在巨陶这家定的,效果等泥工铺好了再发,图一客餐厅地砖,我喜欢这种暖色调又耐脏不显脏的颜色,图二四是厨房墙地砖,图三是阳台花砖,图五是卫生巾砖,选砖真的死脑细胞,需要一个有品味并且能让你当机立断的老板娘

电视柜鞋柜配色定版啦

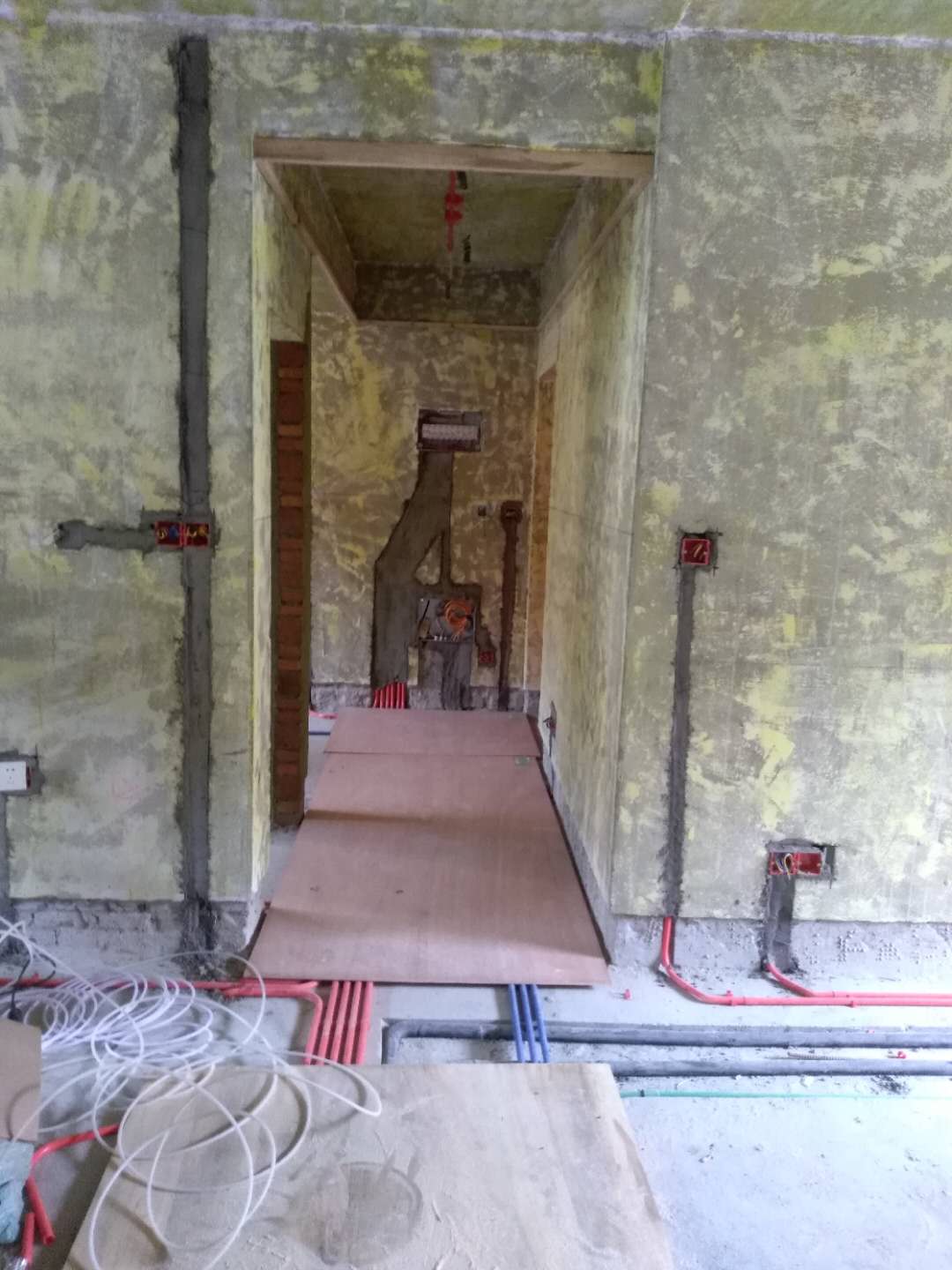

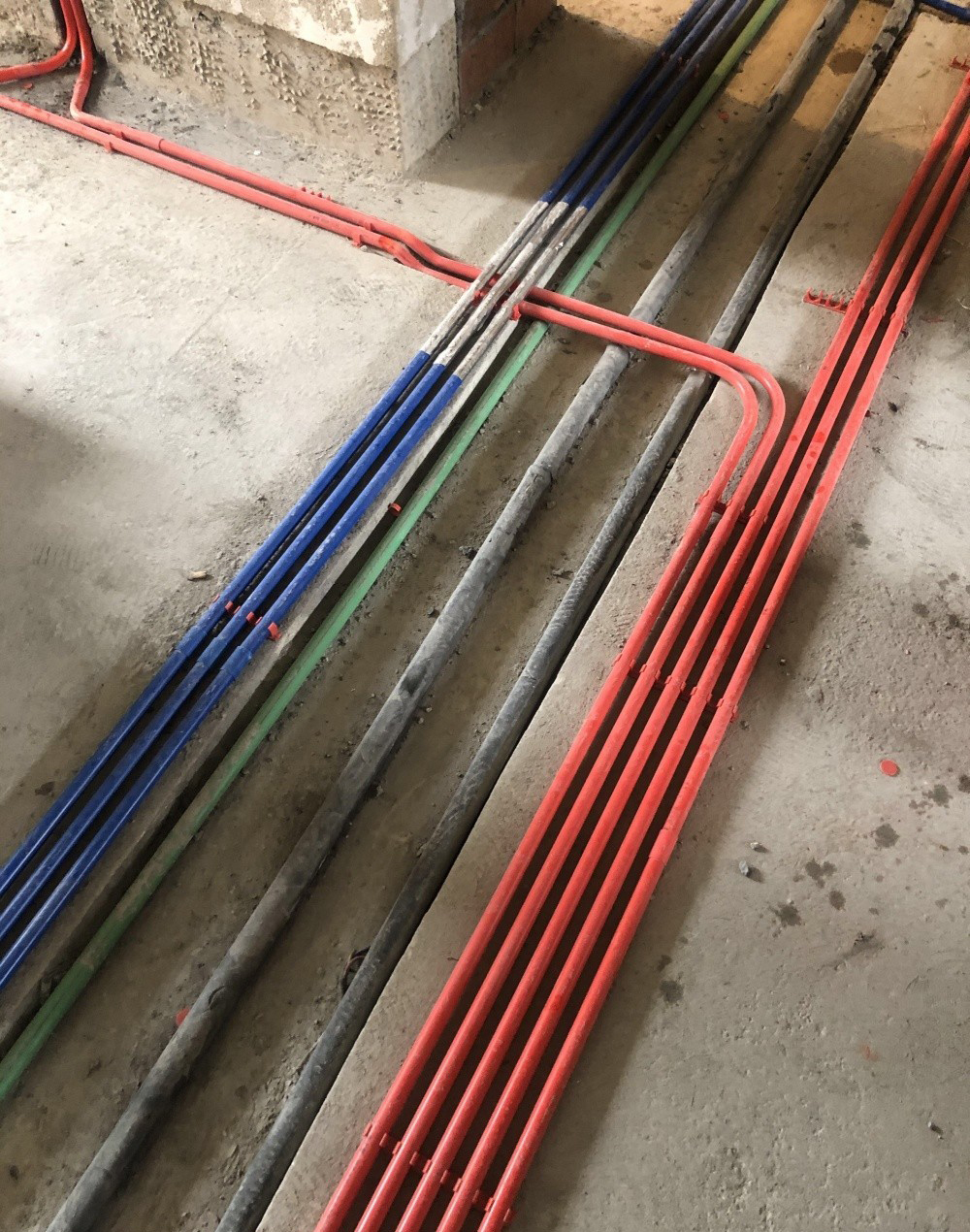

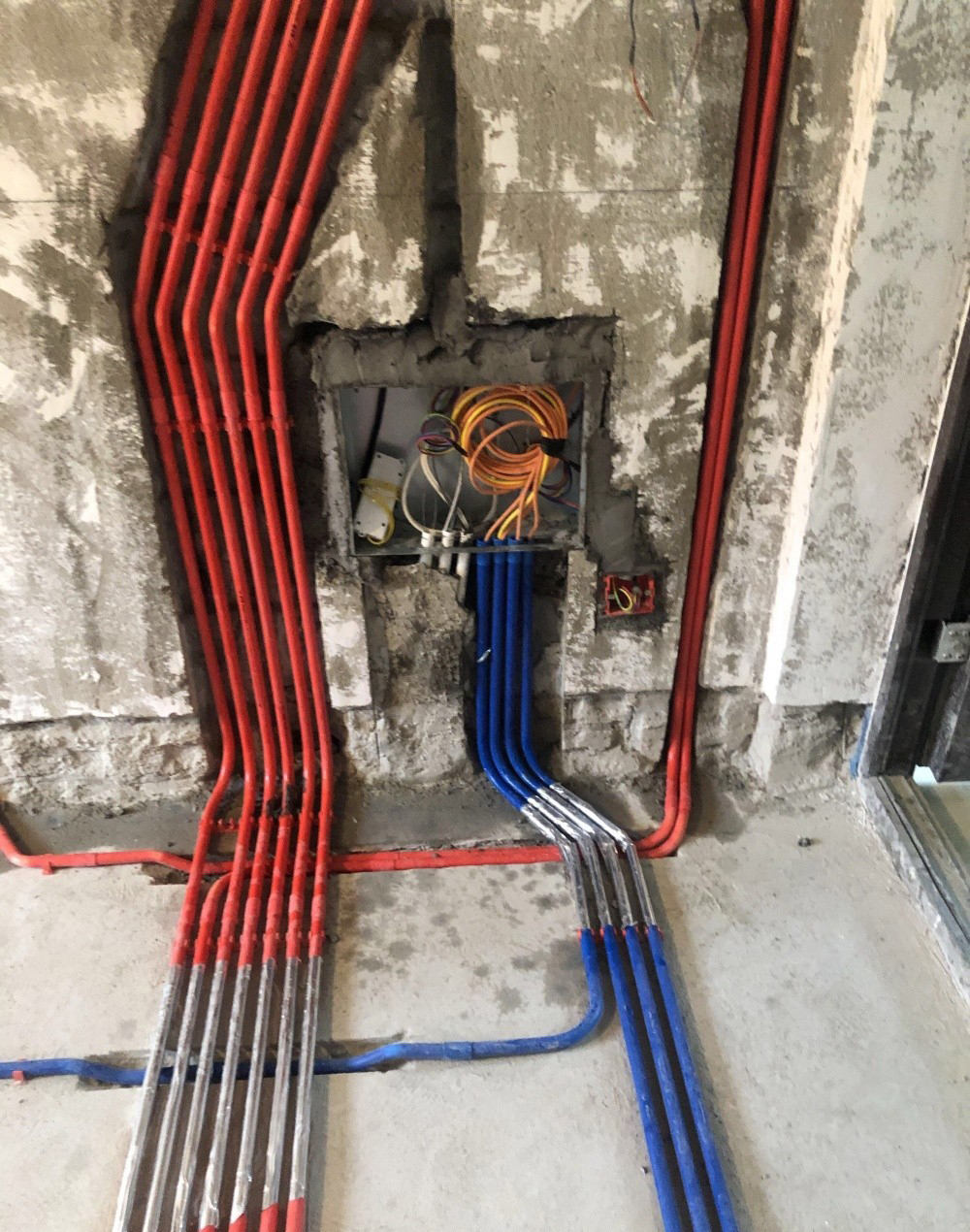

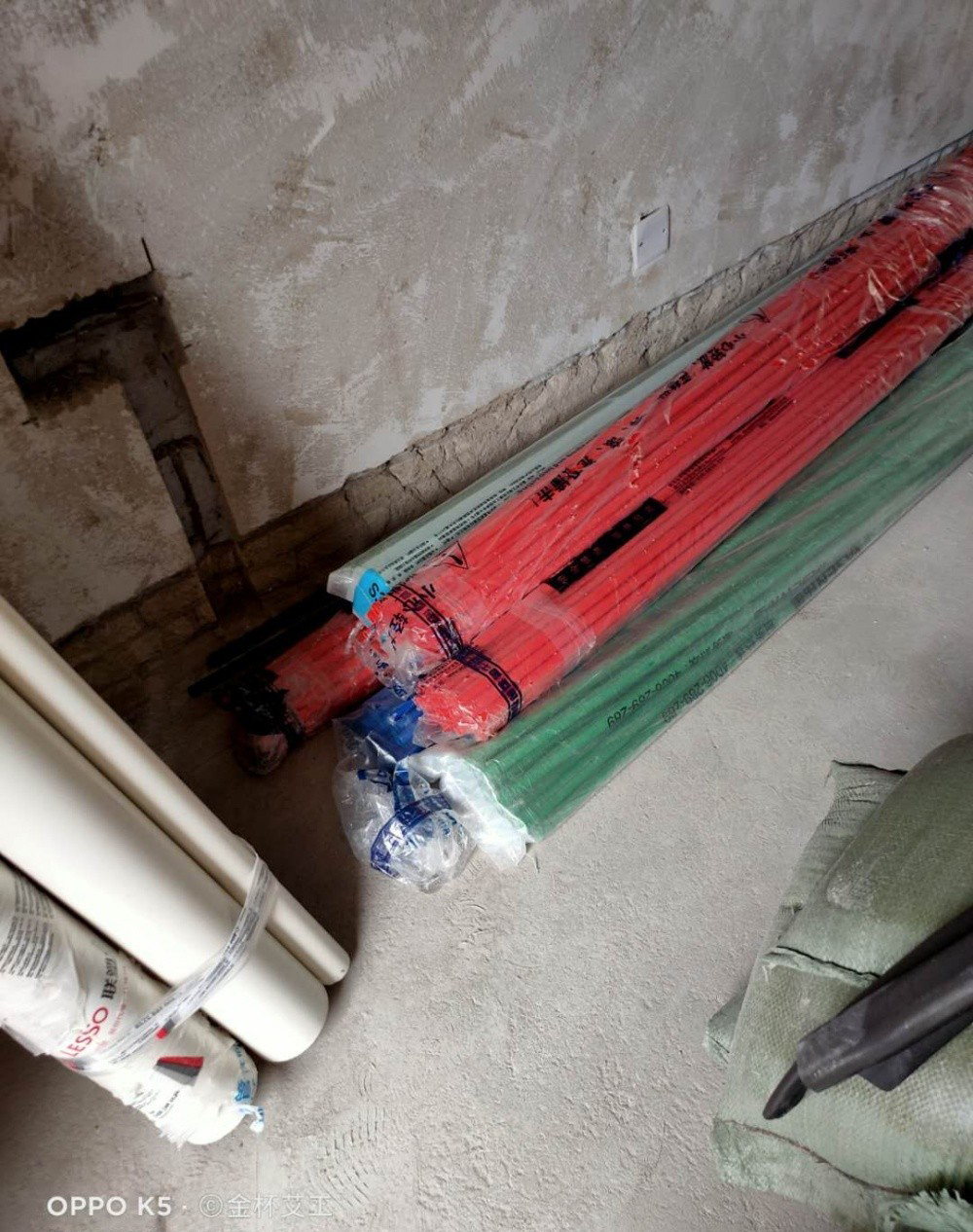

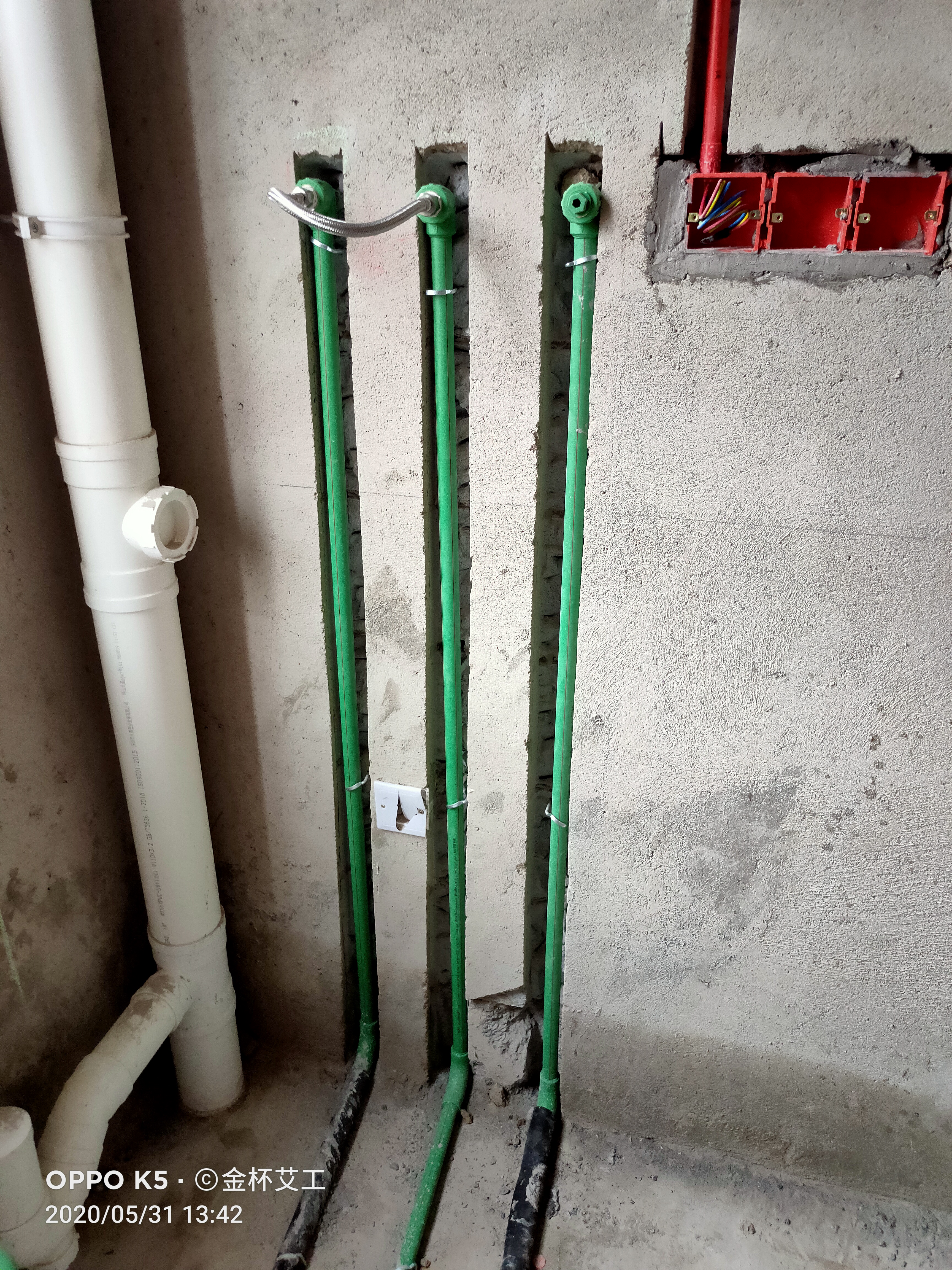

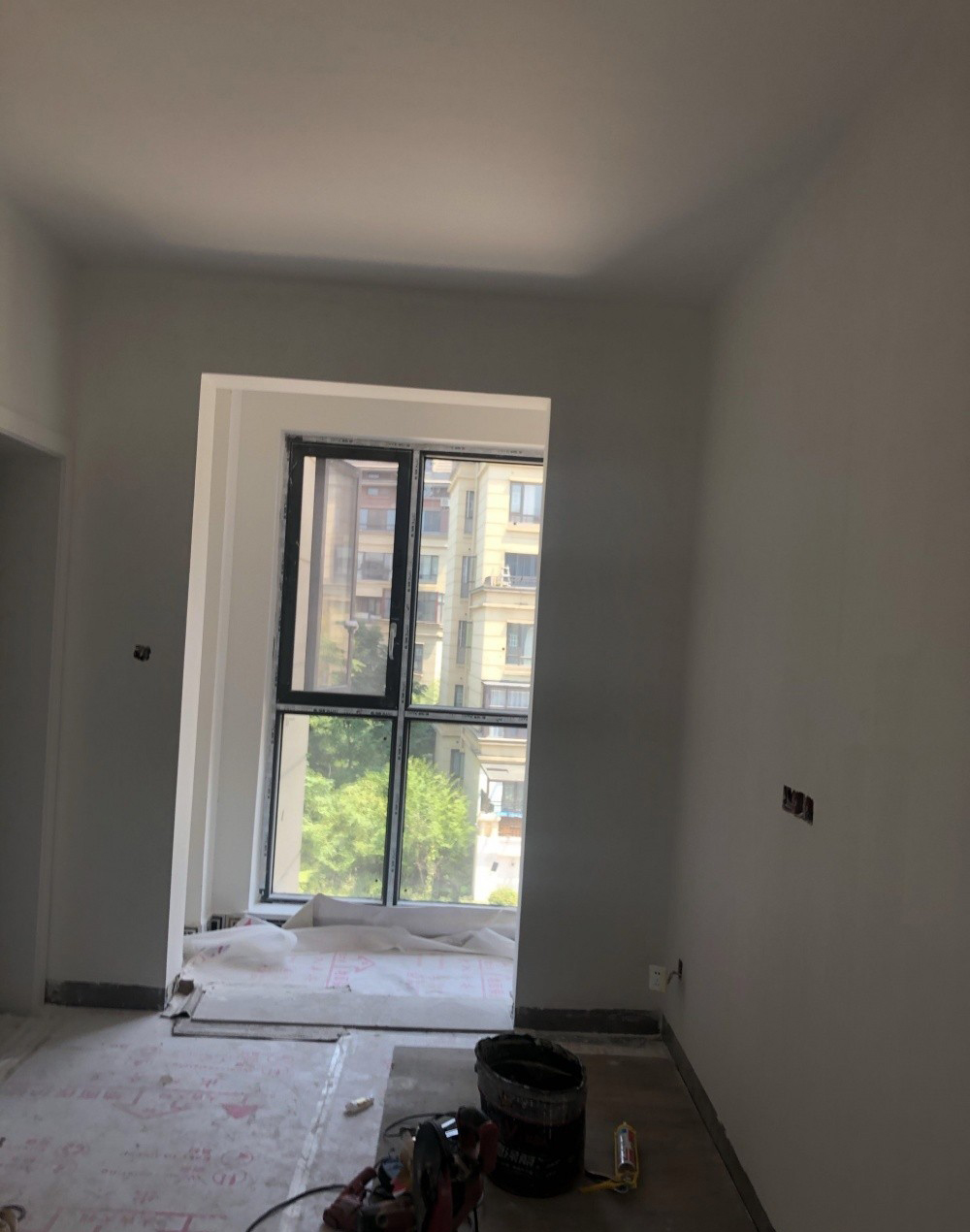

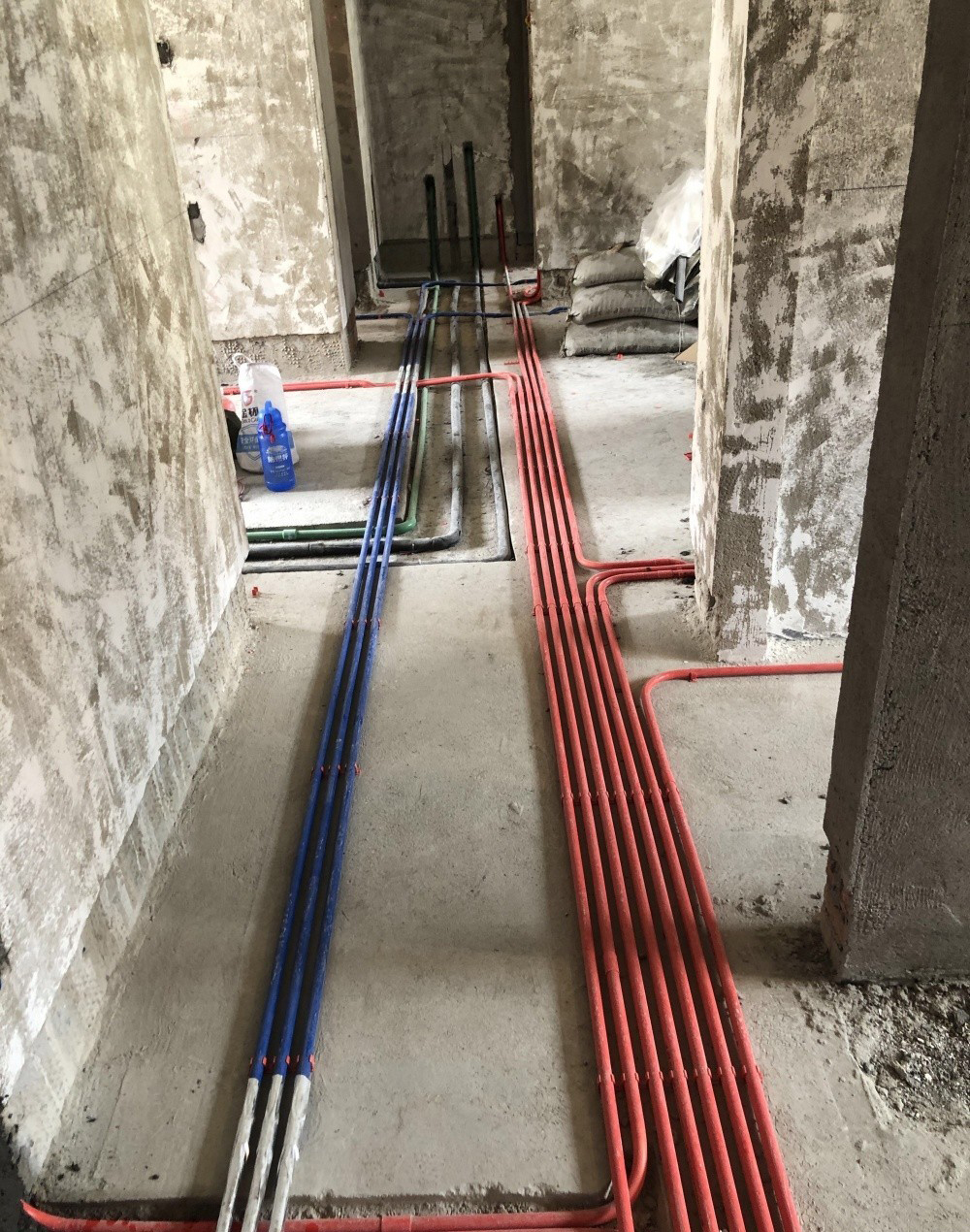

水电进场施工第三天

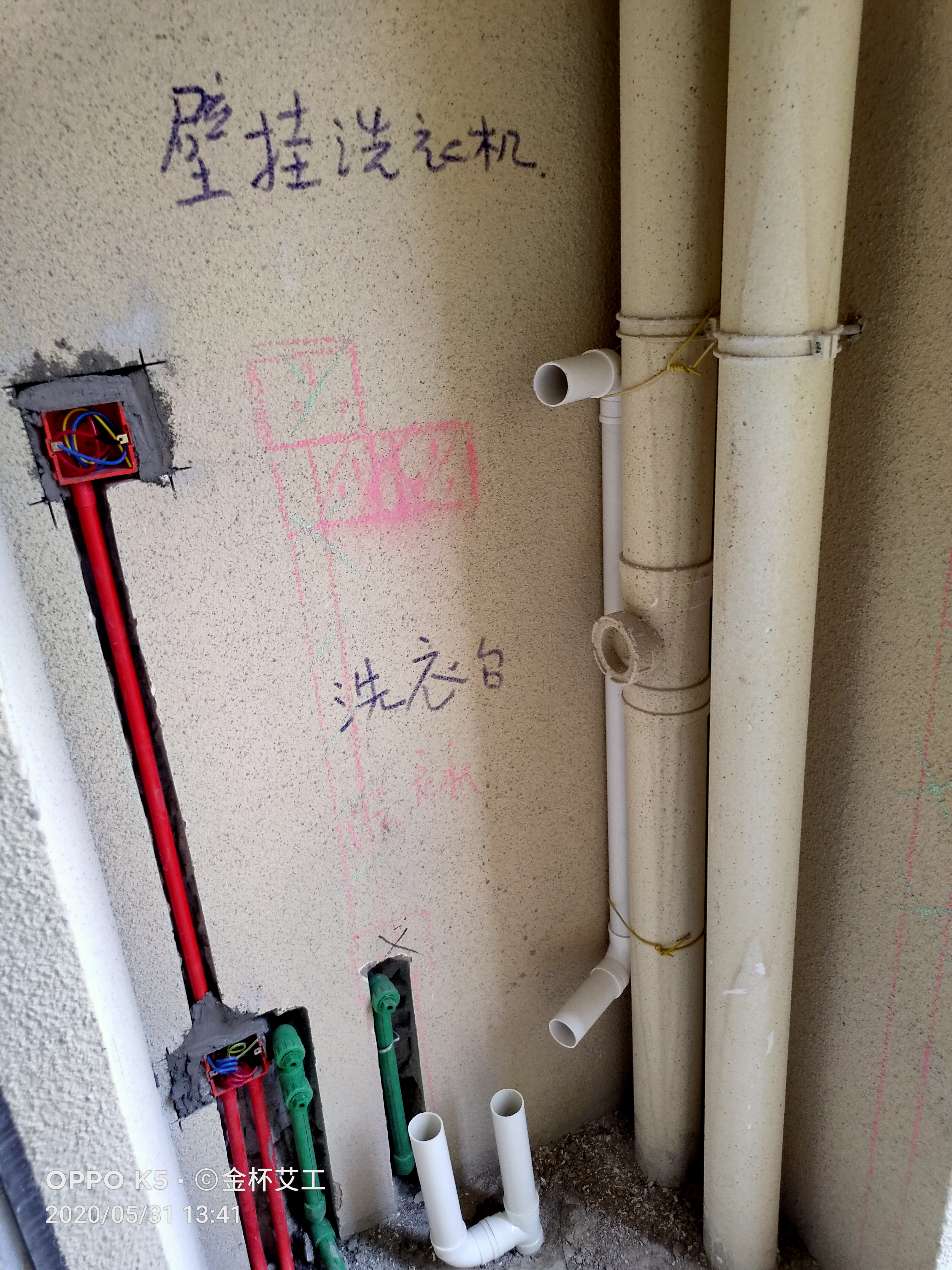

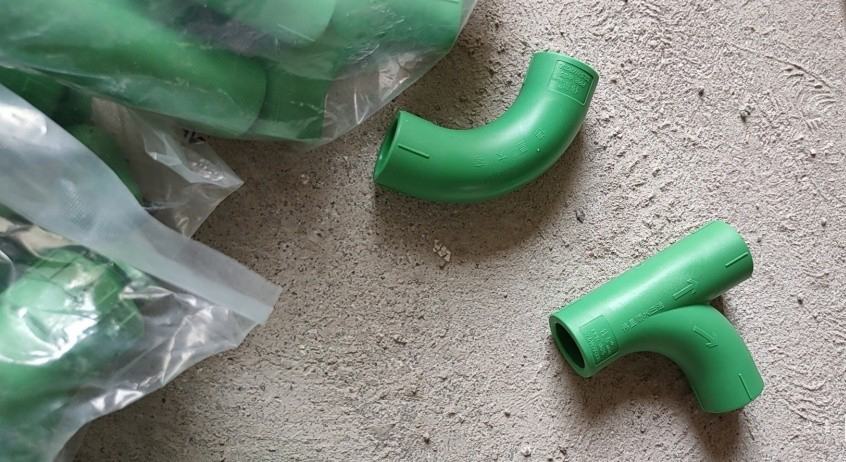

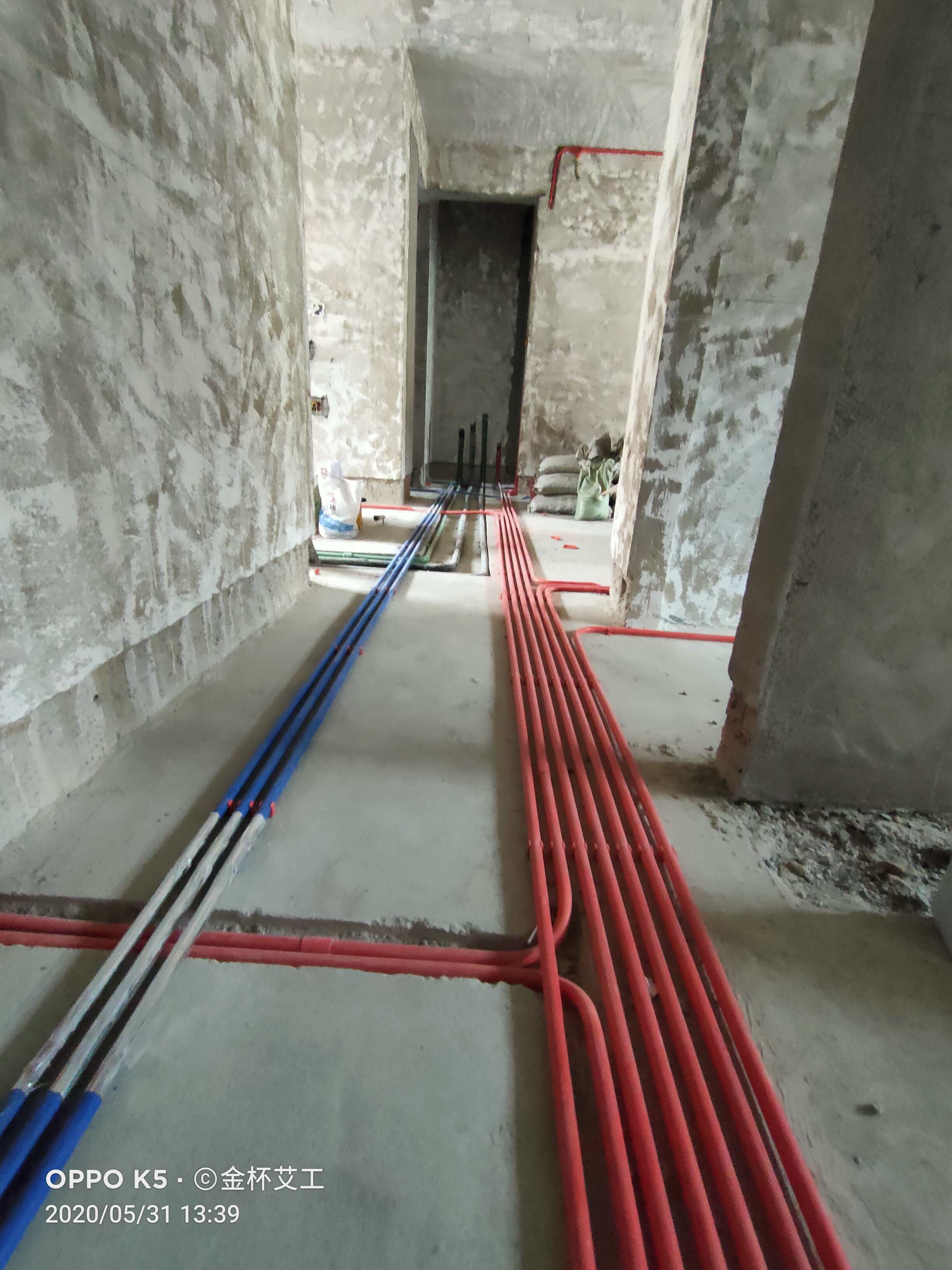

特别要求水管弯道用这种弧形管过弯,水压会更好。

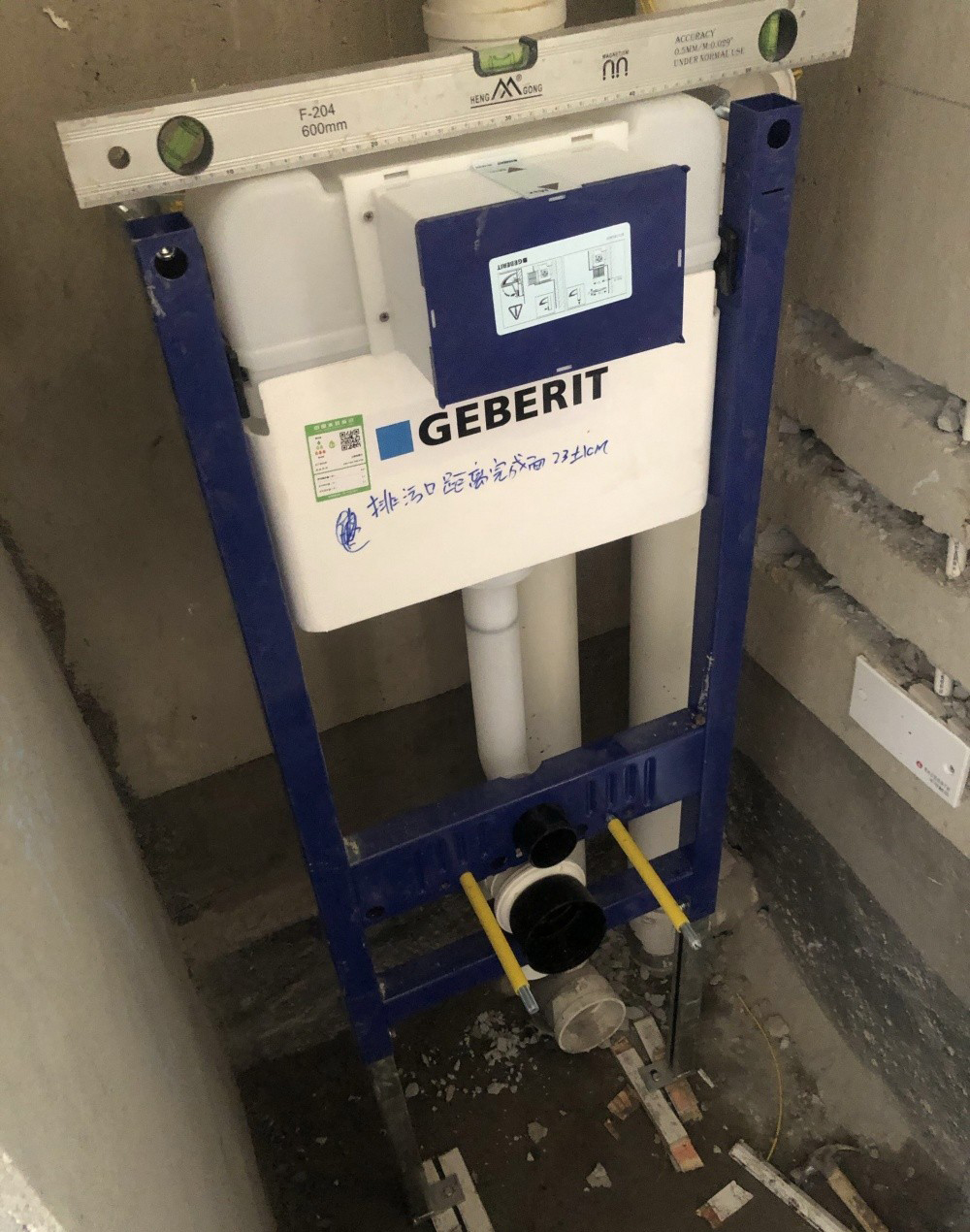

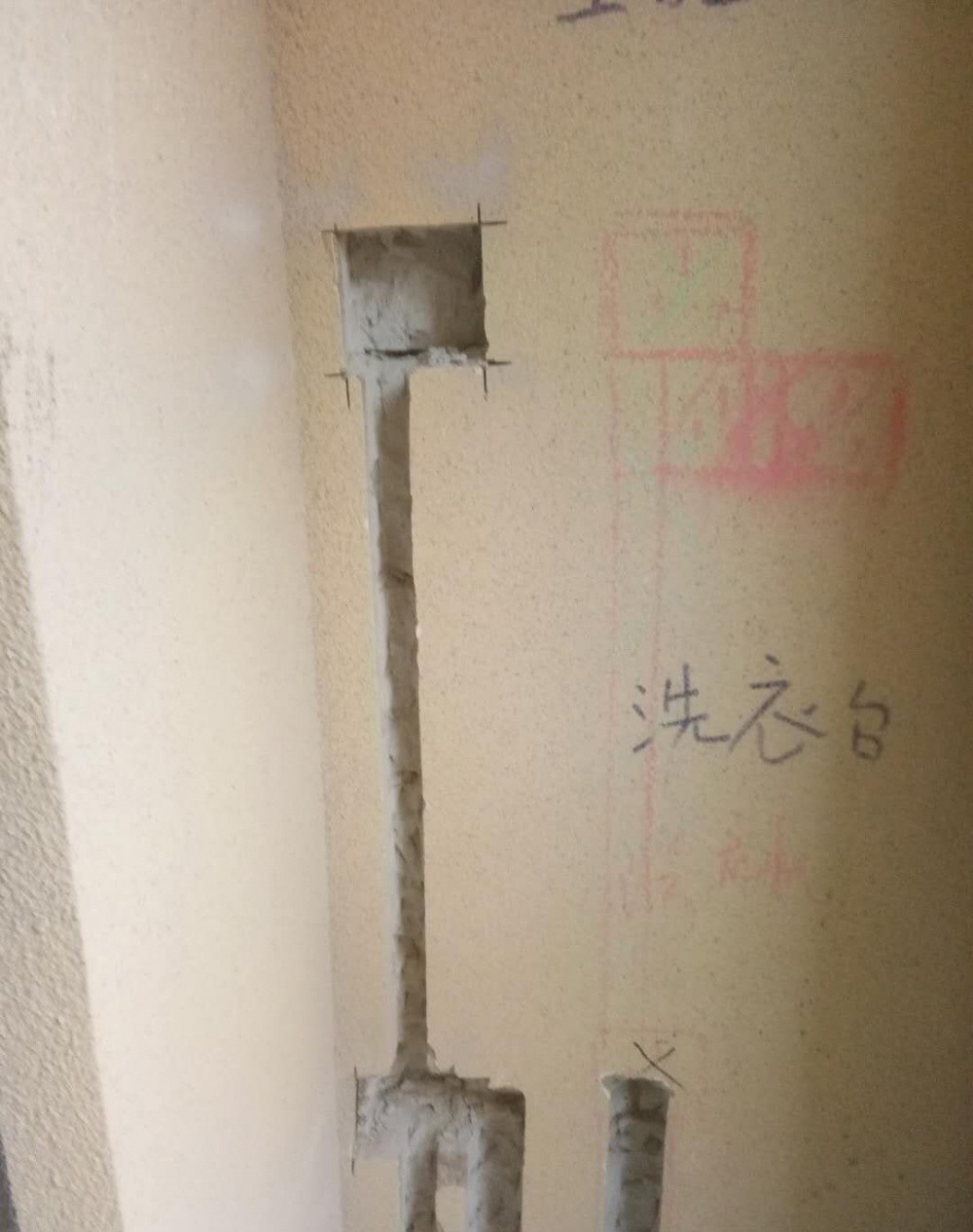

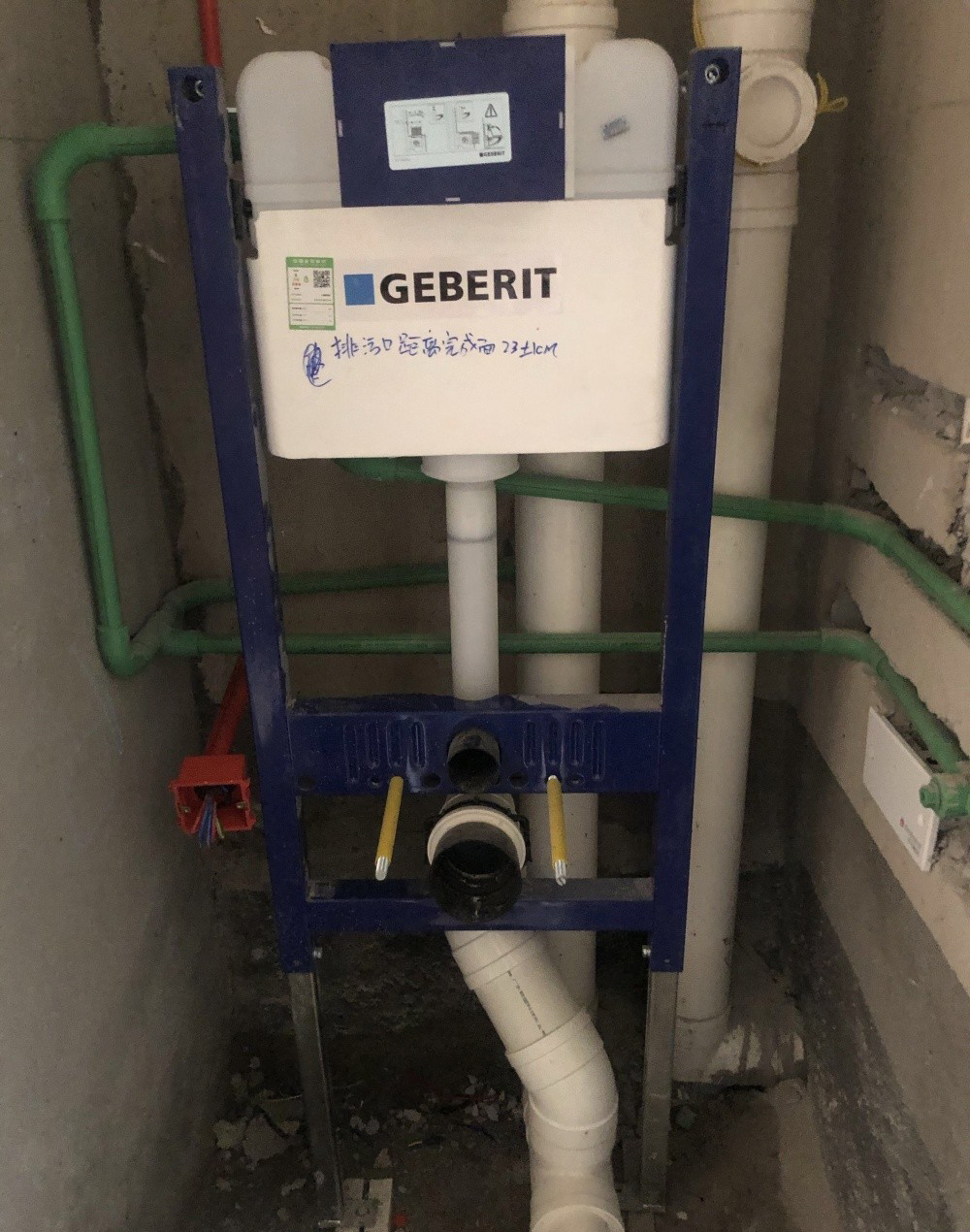

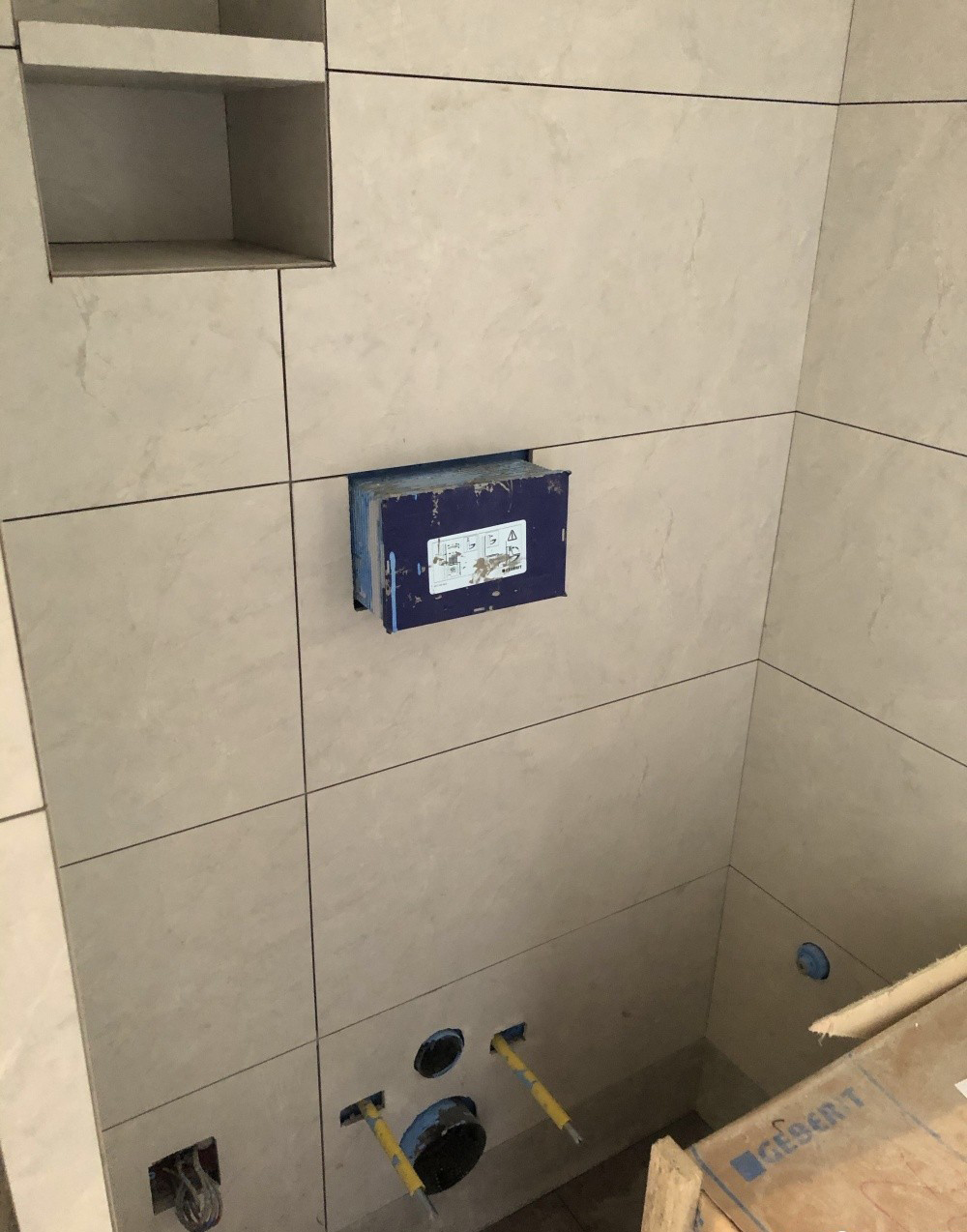

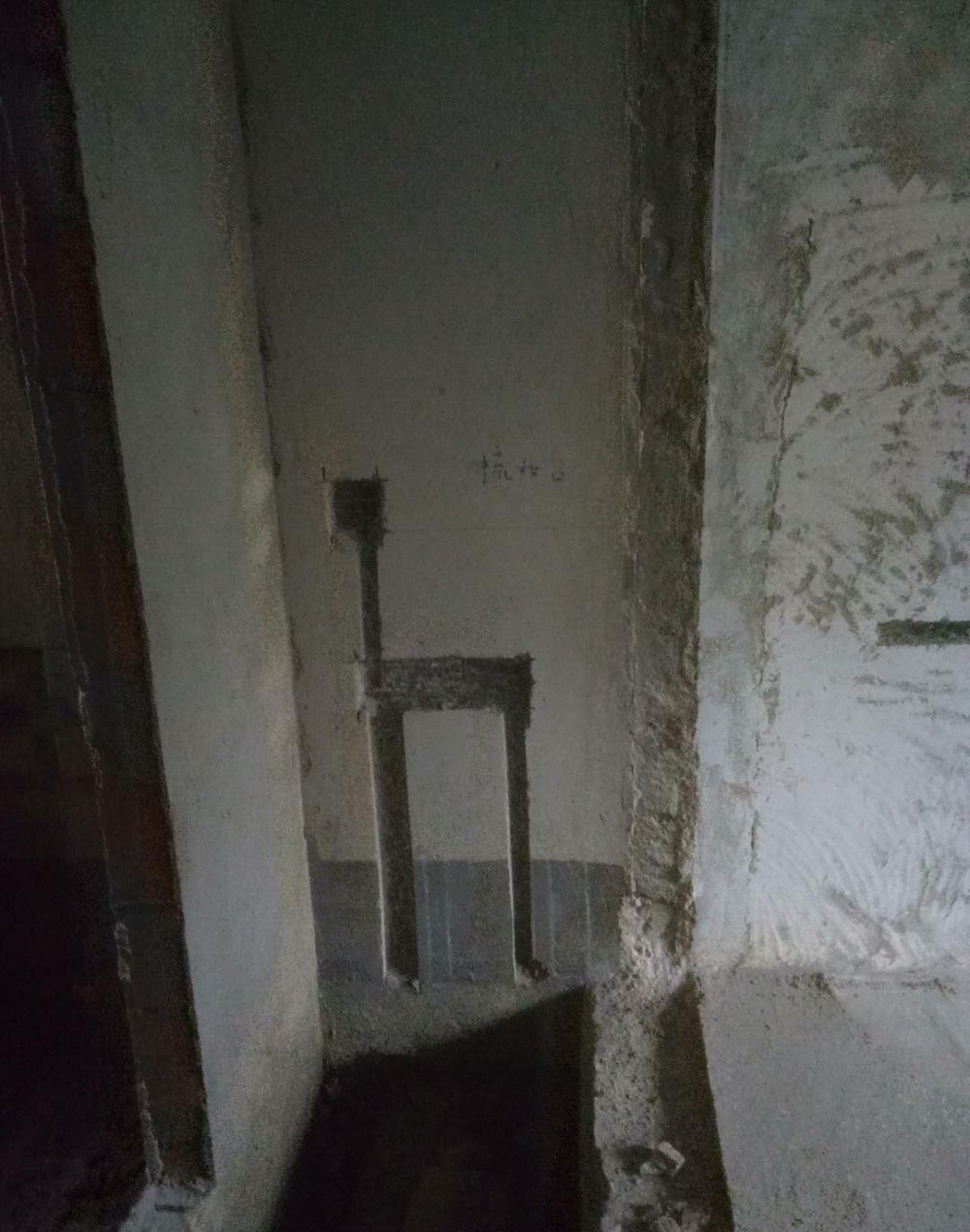

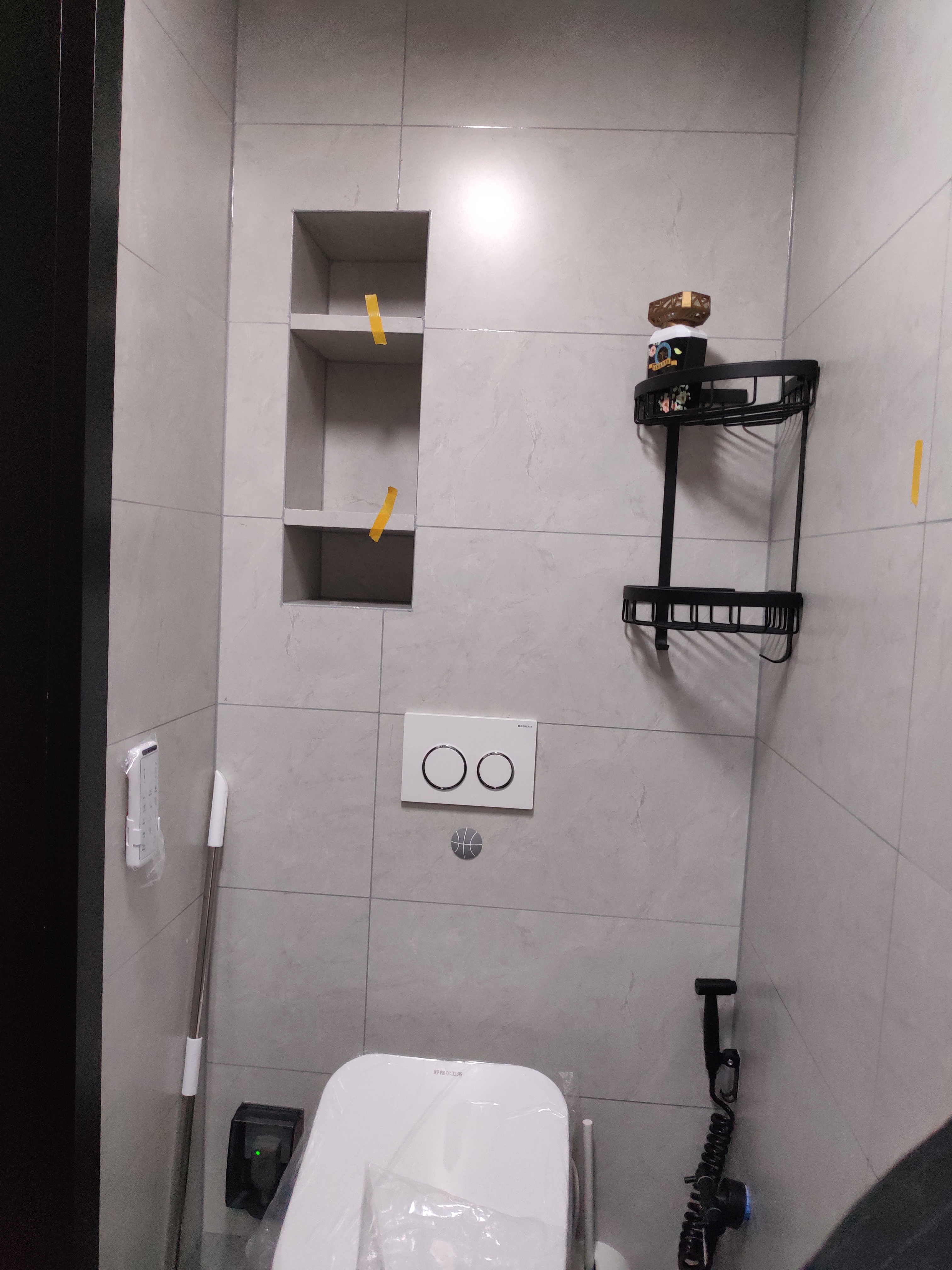

今天装壁挂马桶水箱

水电验收

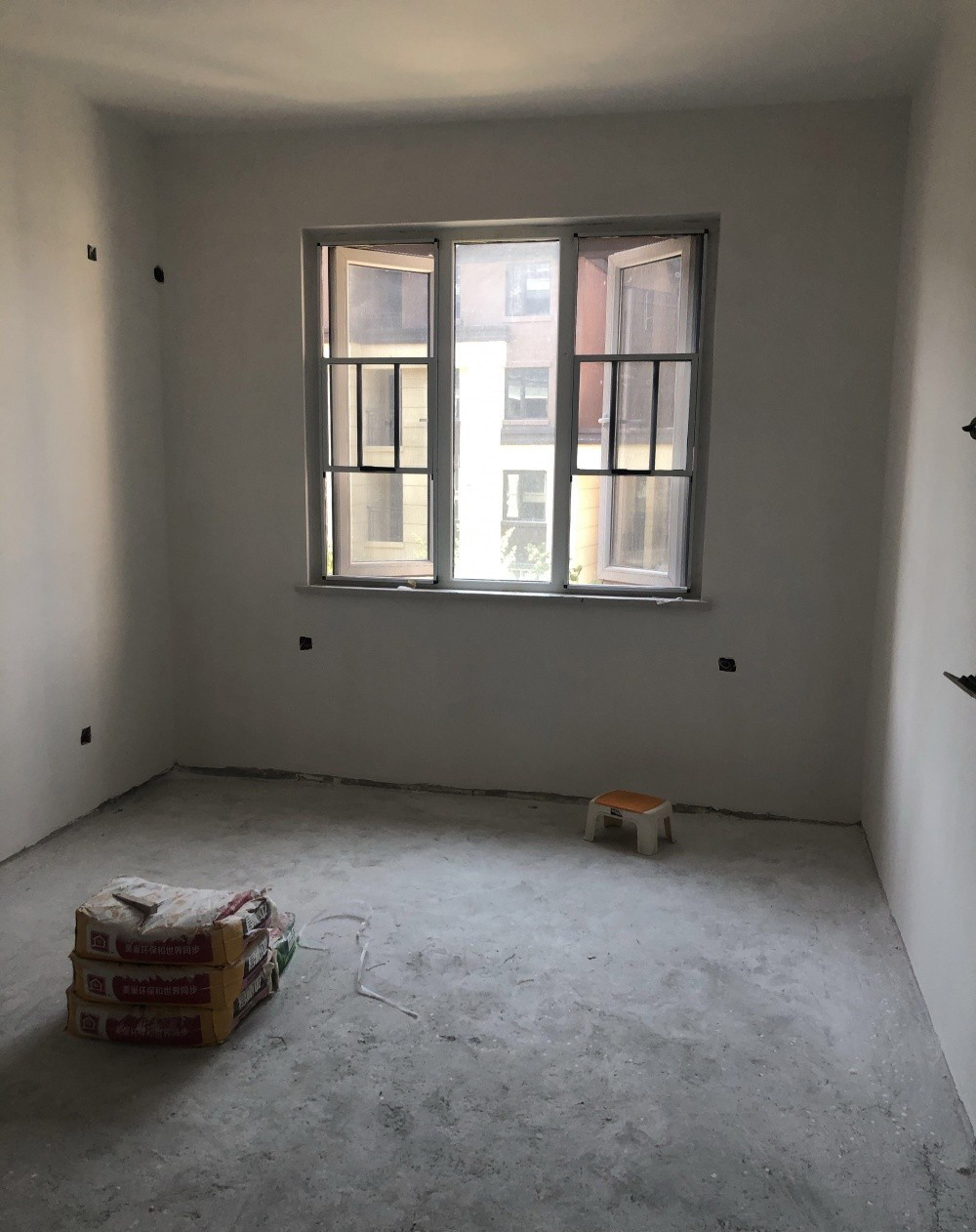

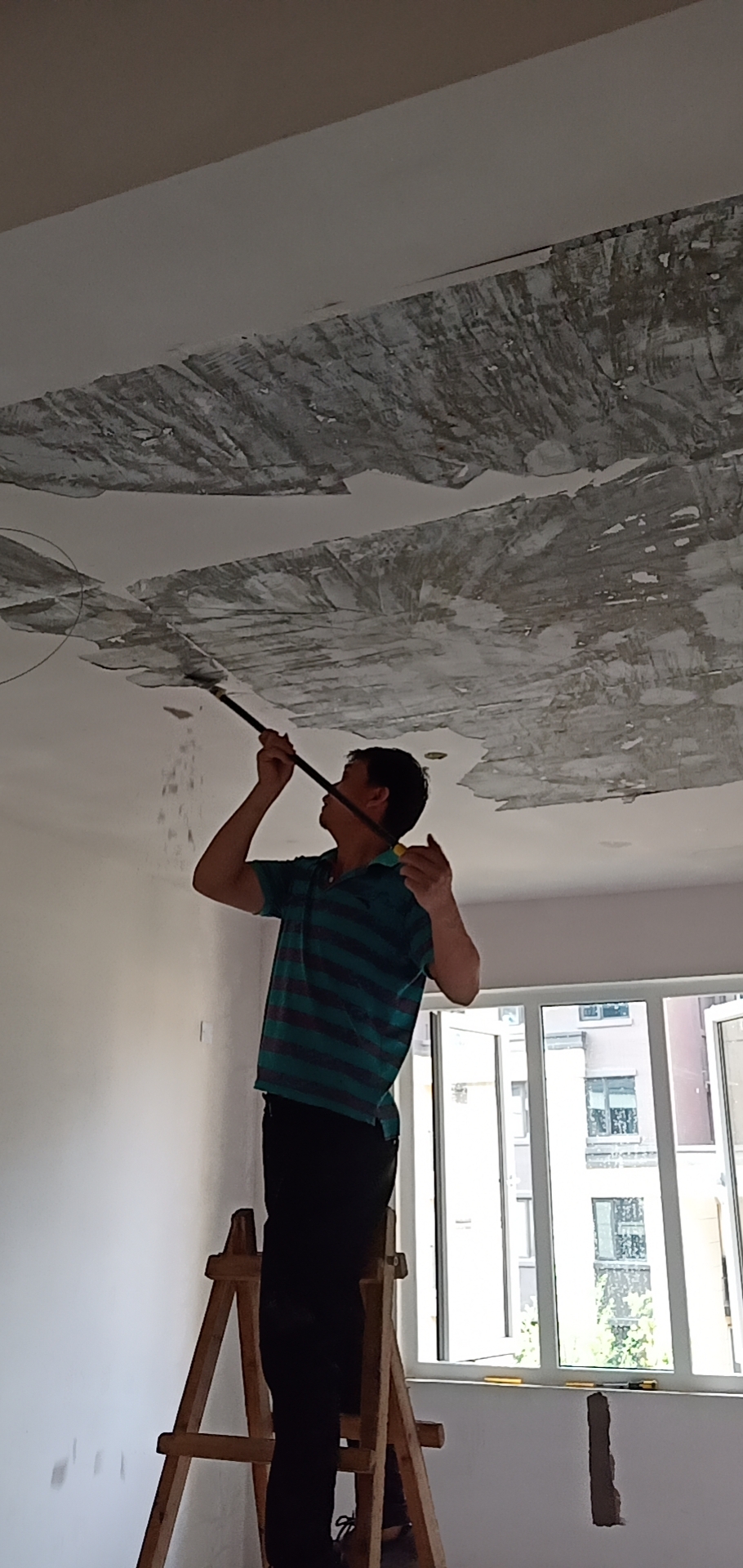

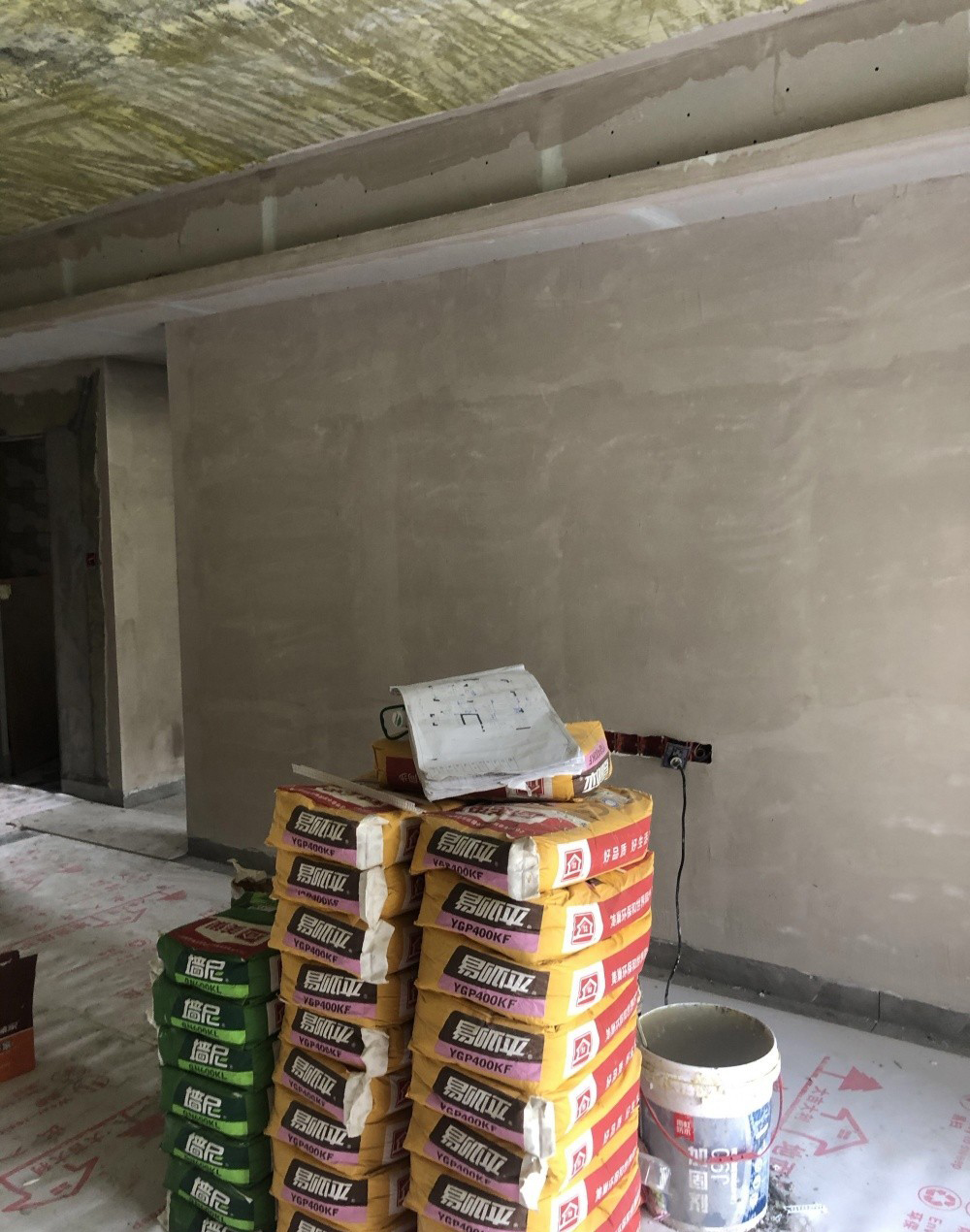

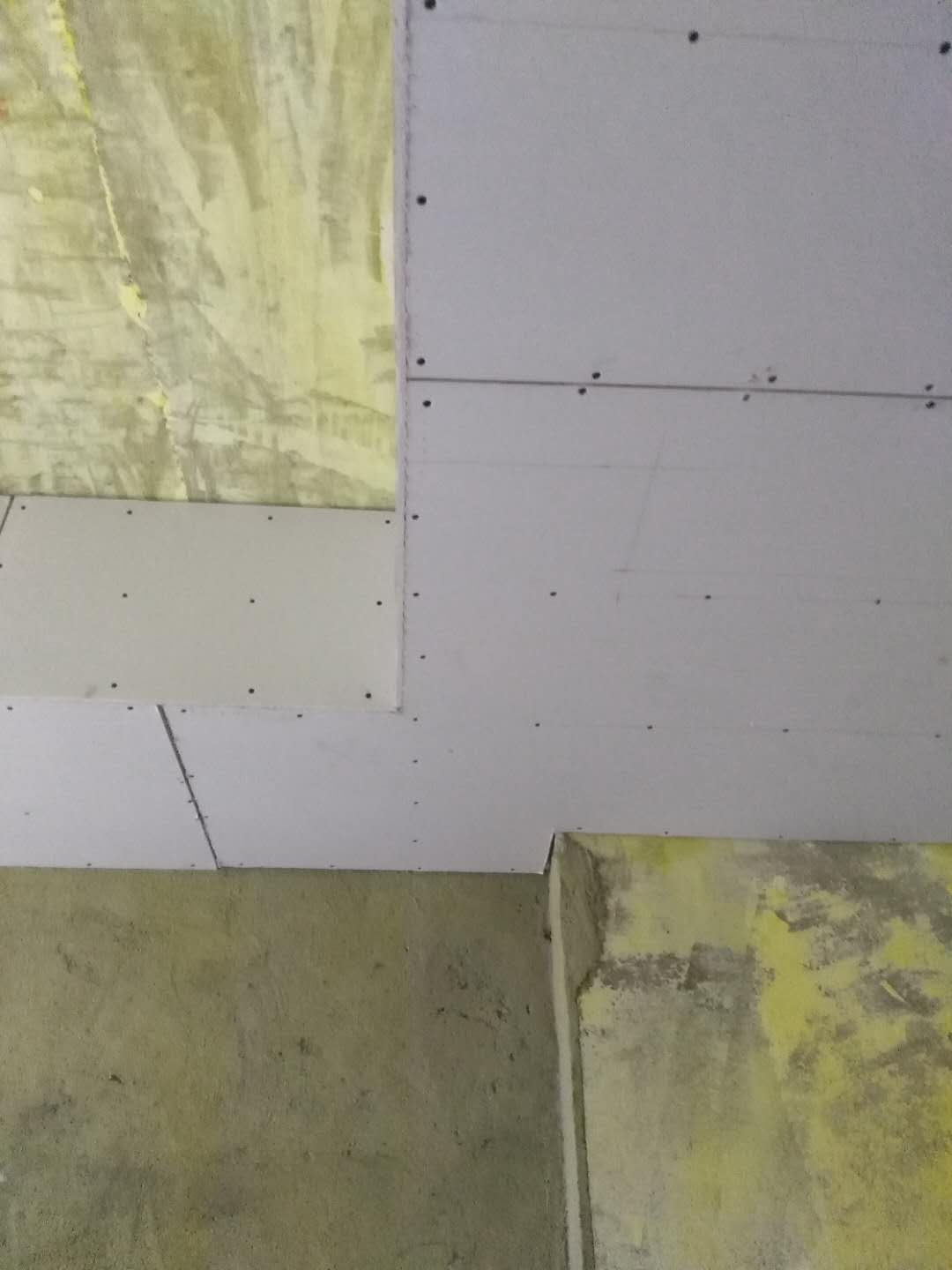

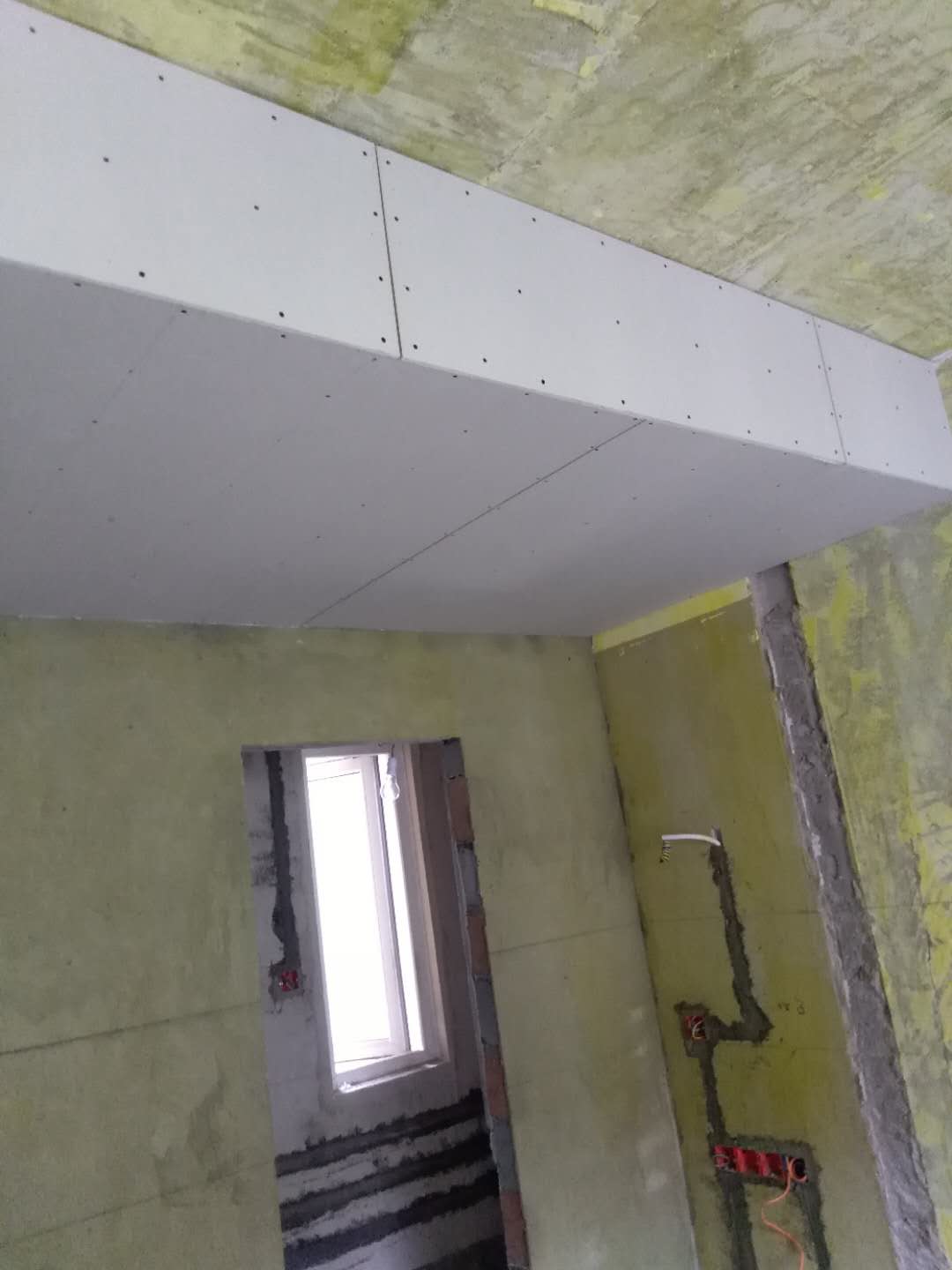

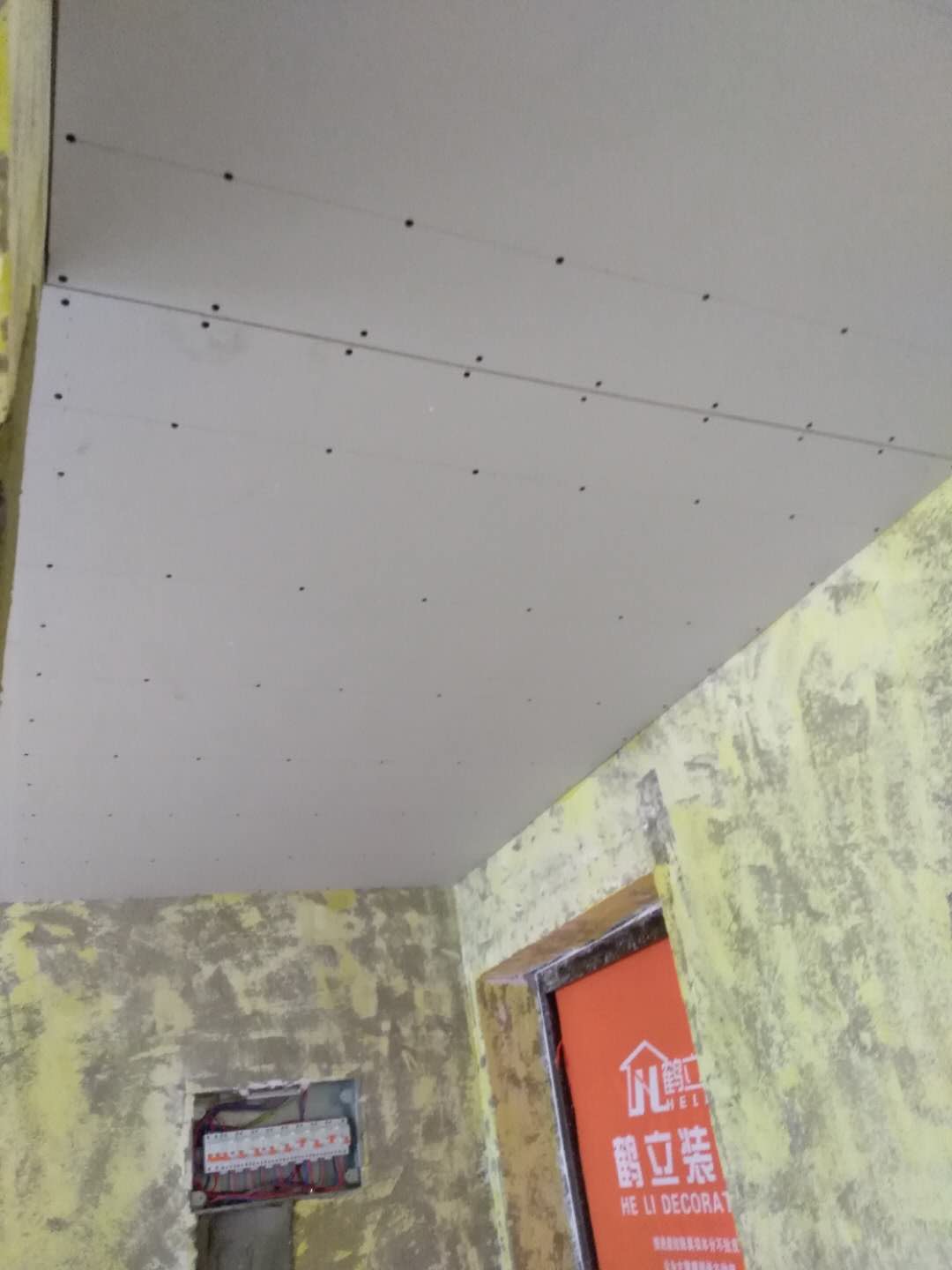

吊顶 墙固做完

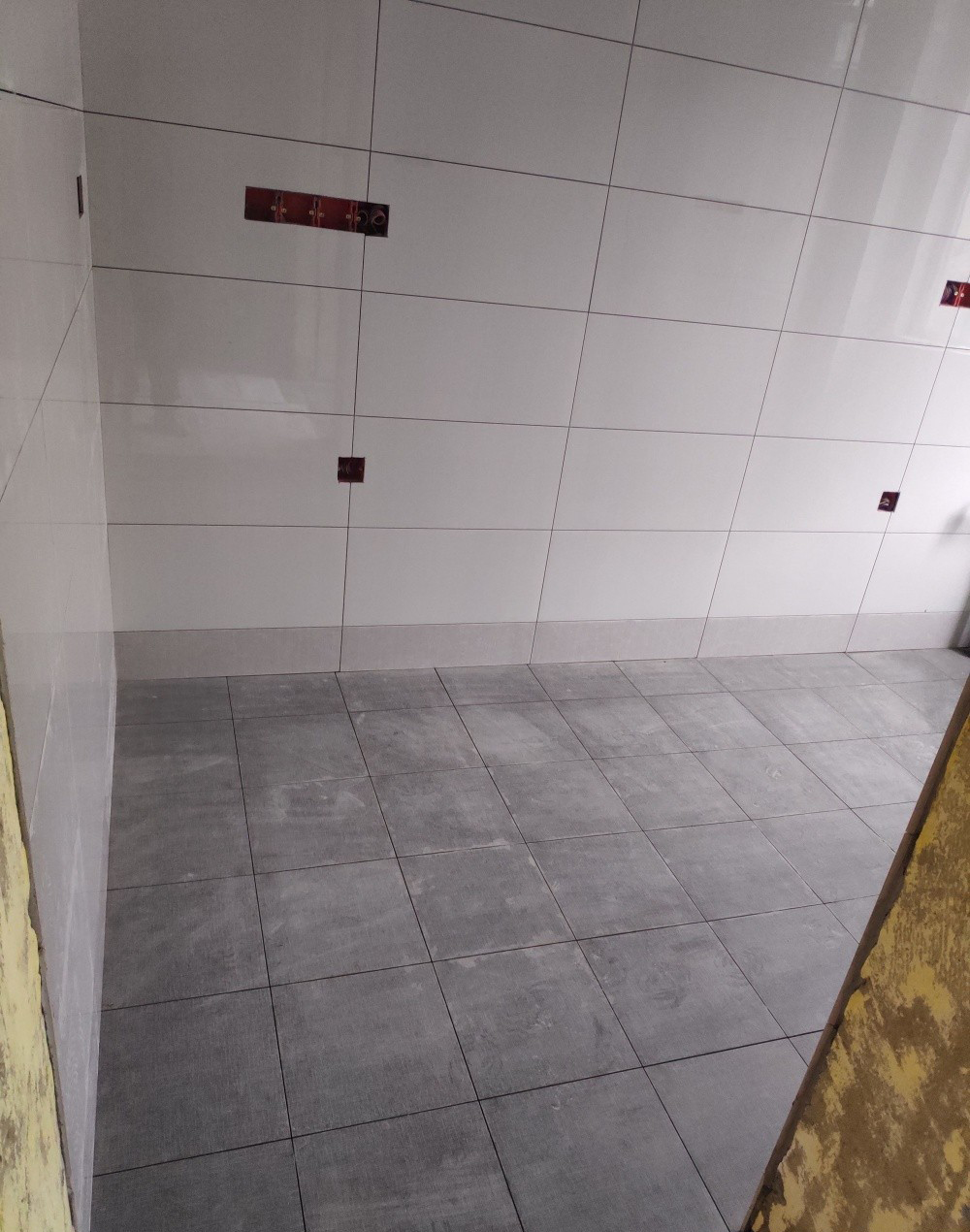

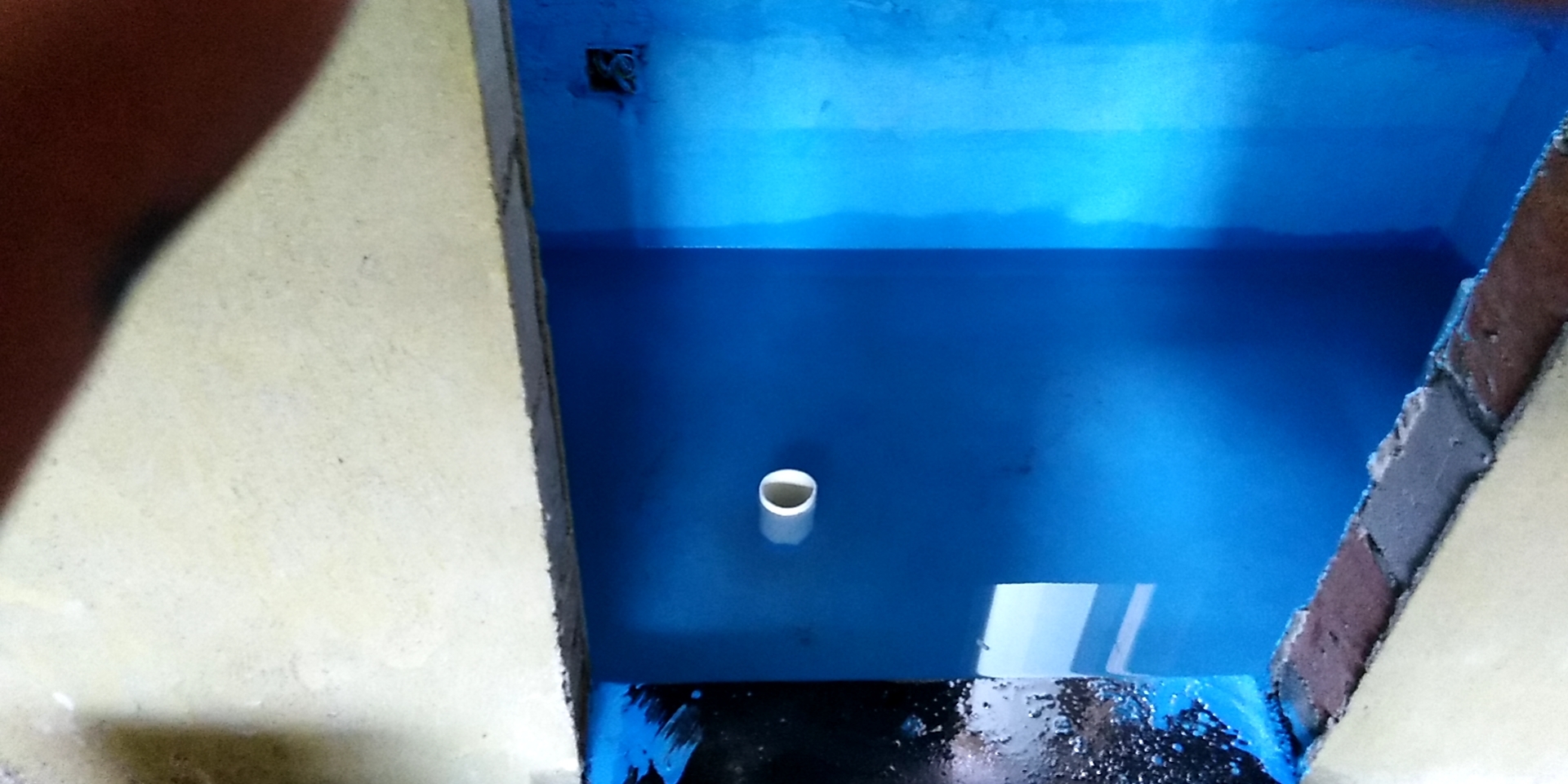

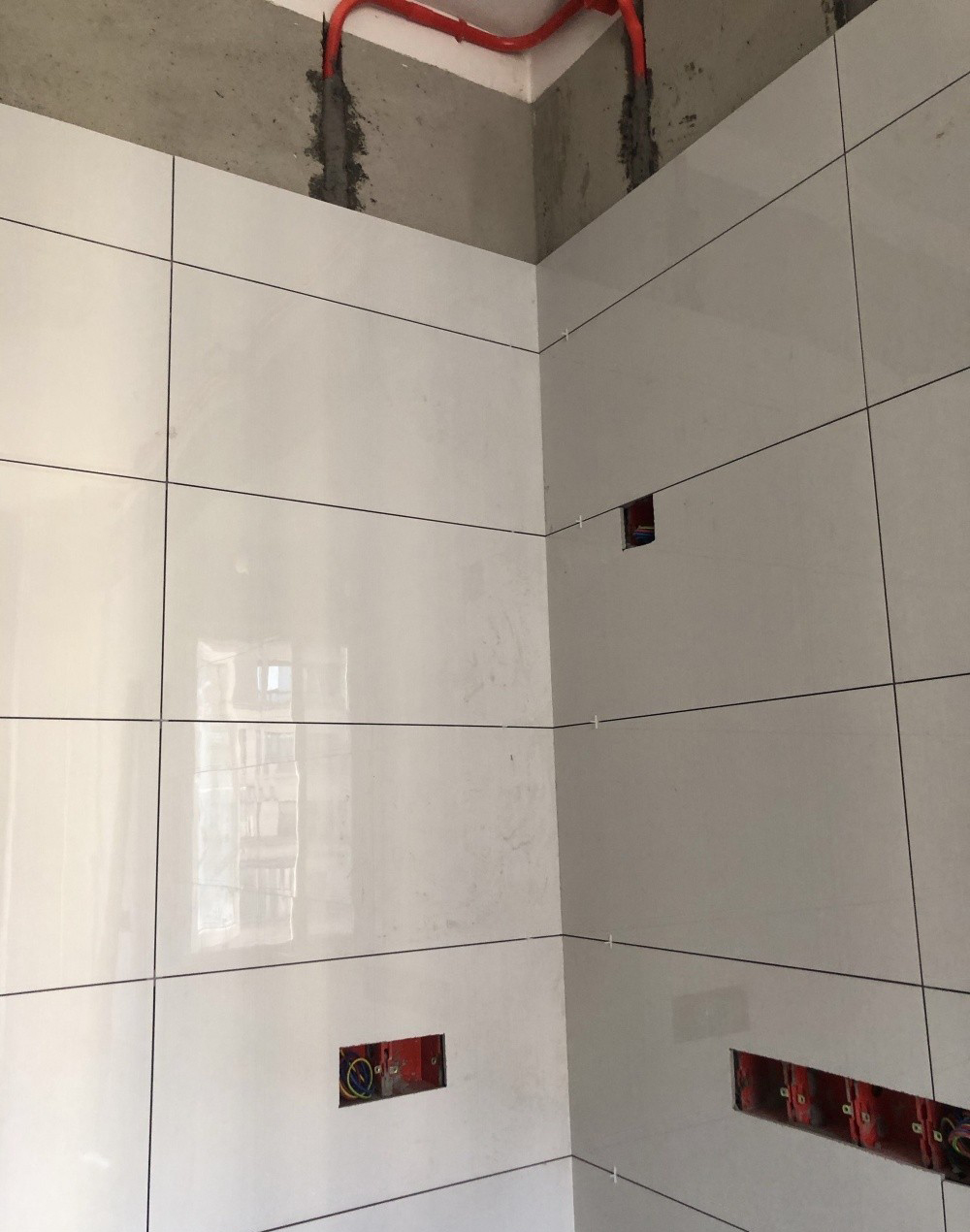

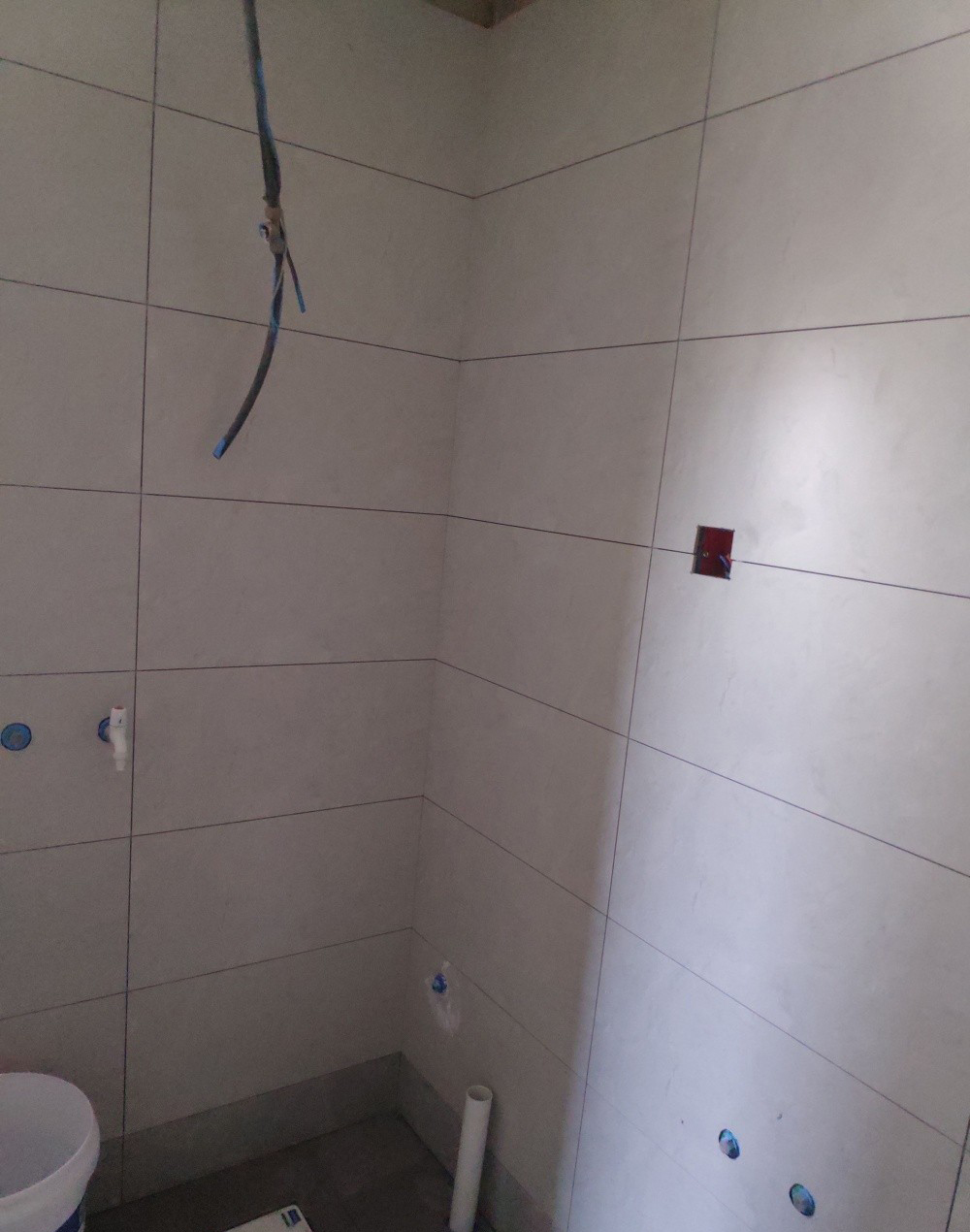

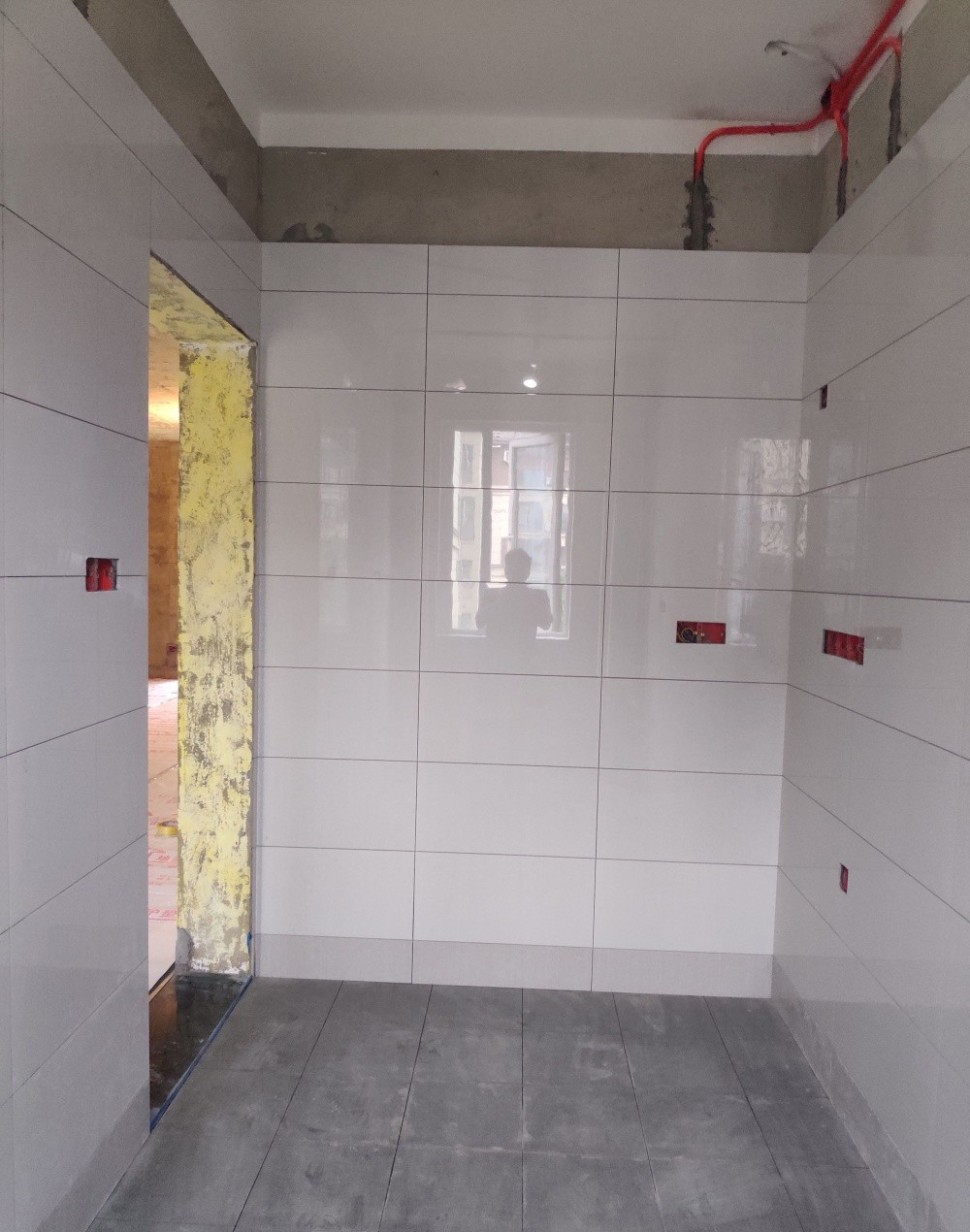

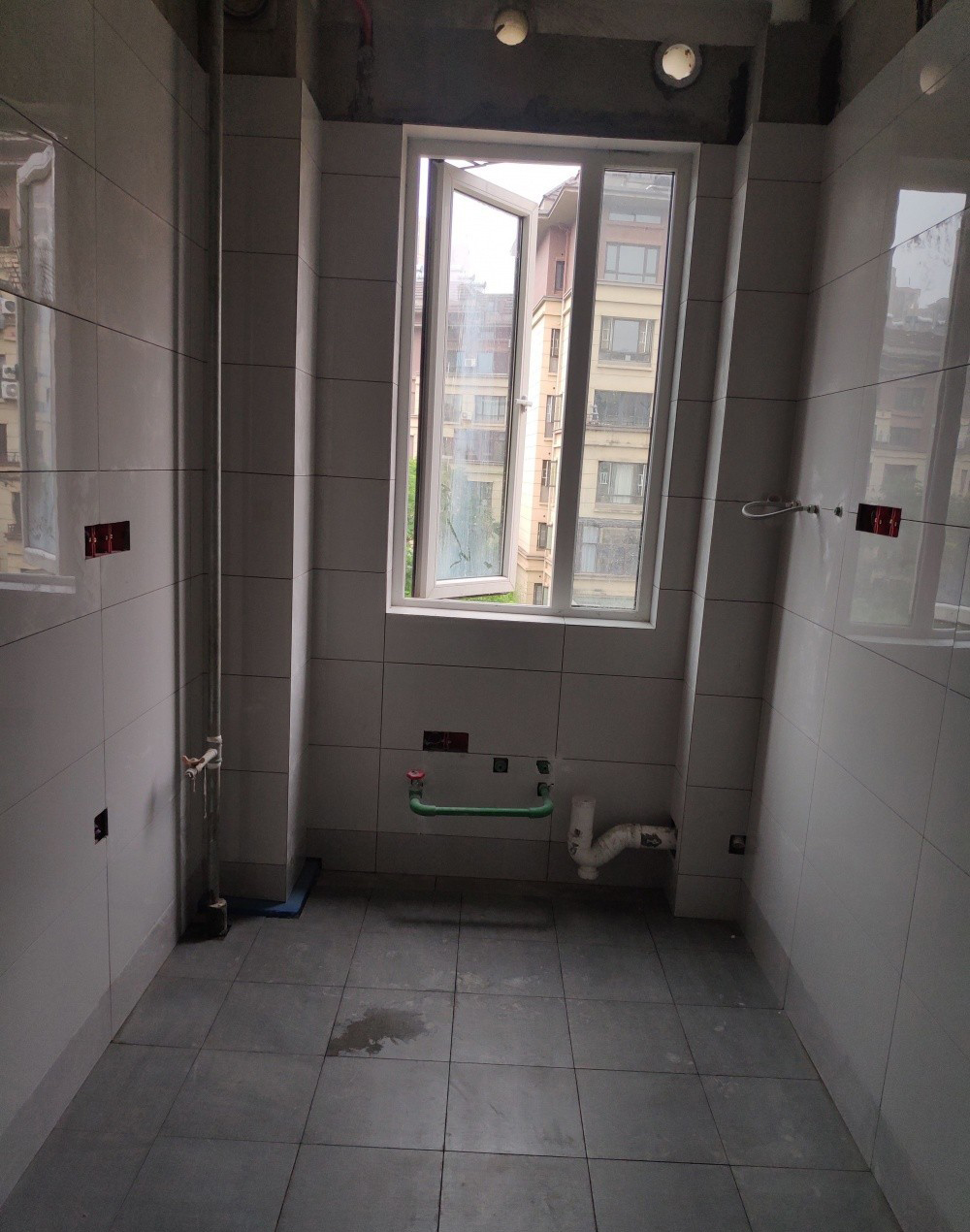

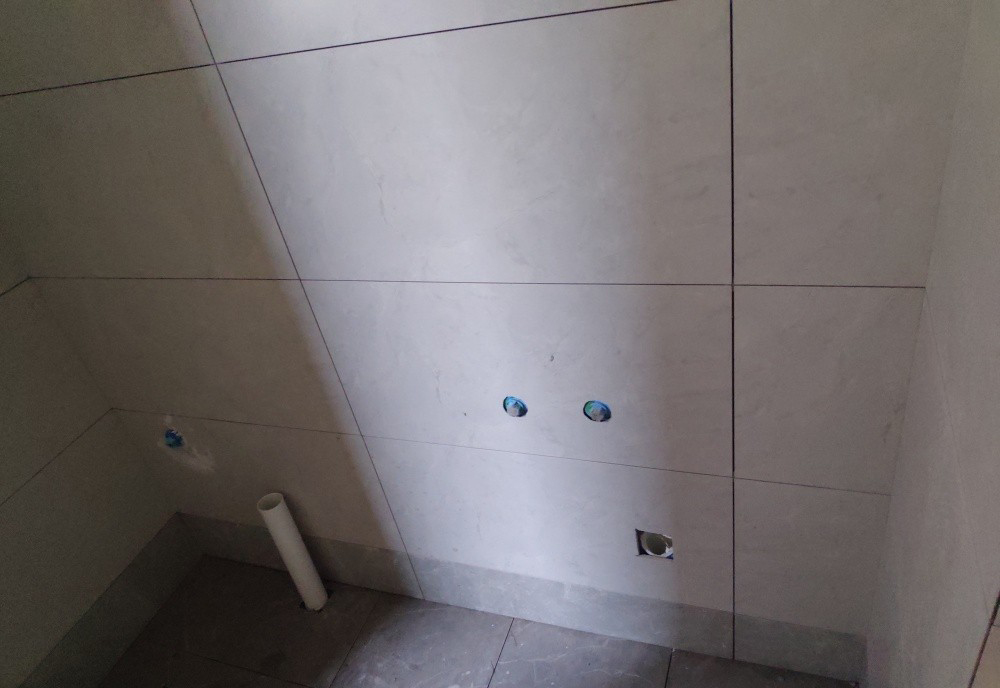

厨卫防水做完

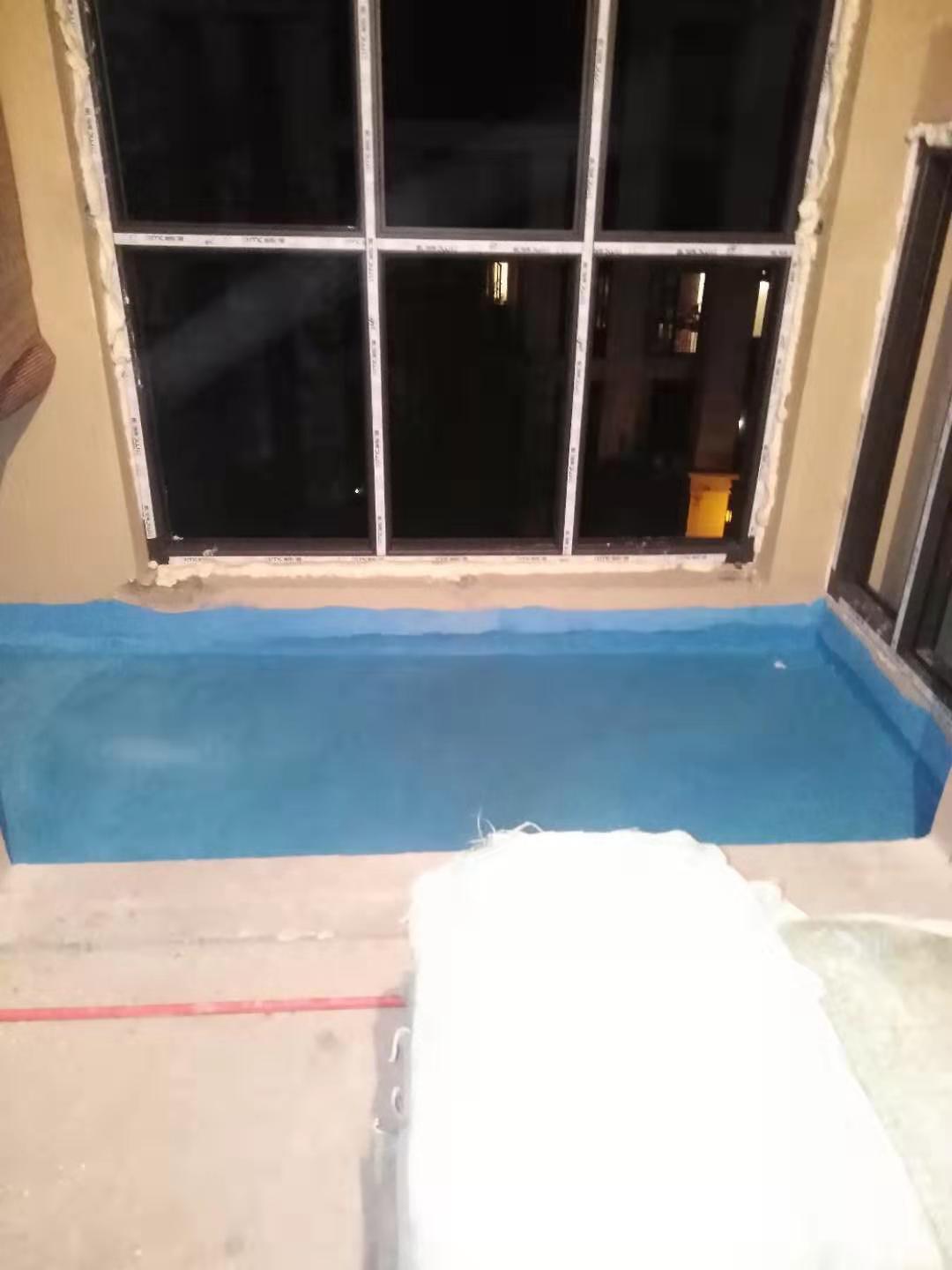

用的雨虹防水 卫生间四遍防水
瓷砖进场,客餐厅,厨房铺贴完毕

地砖都是选的耐脏的颜色,因为家里狗毛比较多,客餐厅地砖黄白光下颜色不一样,更喜欢黄光下的颜色。

定了纯实木地板

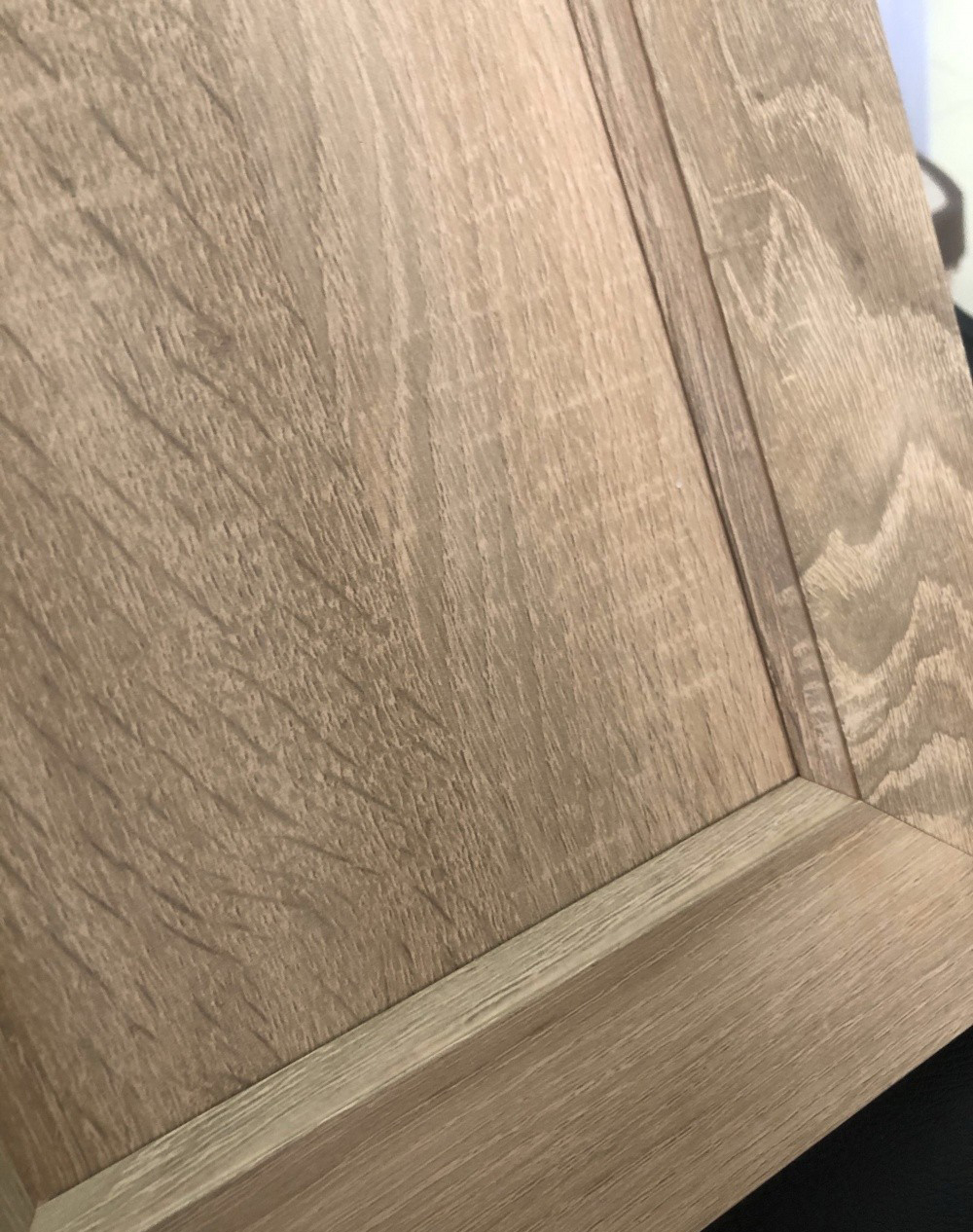

在某宝看到本地的一家地板,直接开车跑去仓库挑的,牌子是汇泰,交了2000定金,龙凤檀纯实木木蜡油封漆。全包248一个平方,性价比算很高了

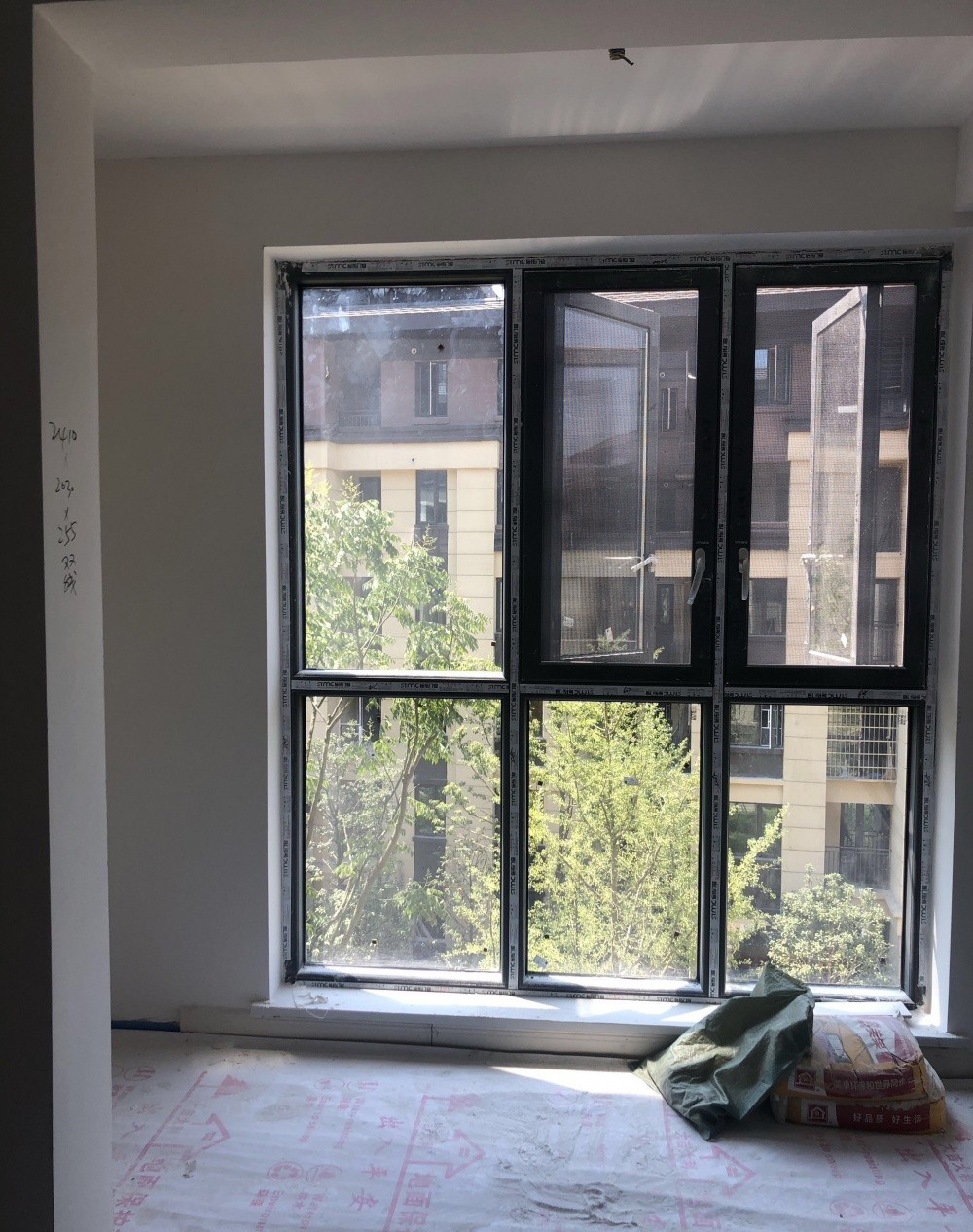

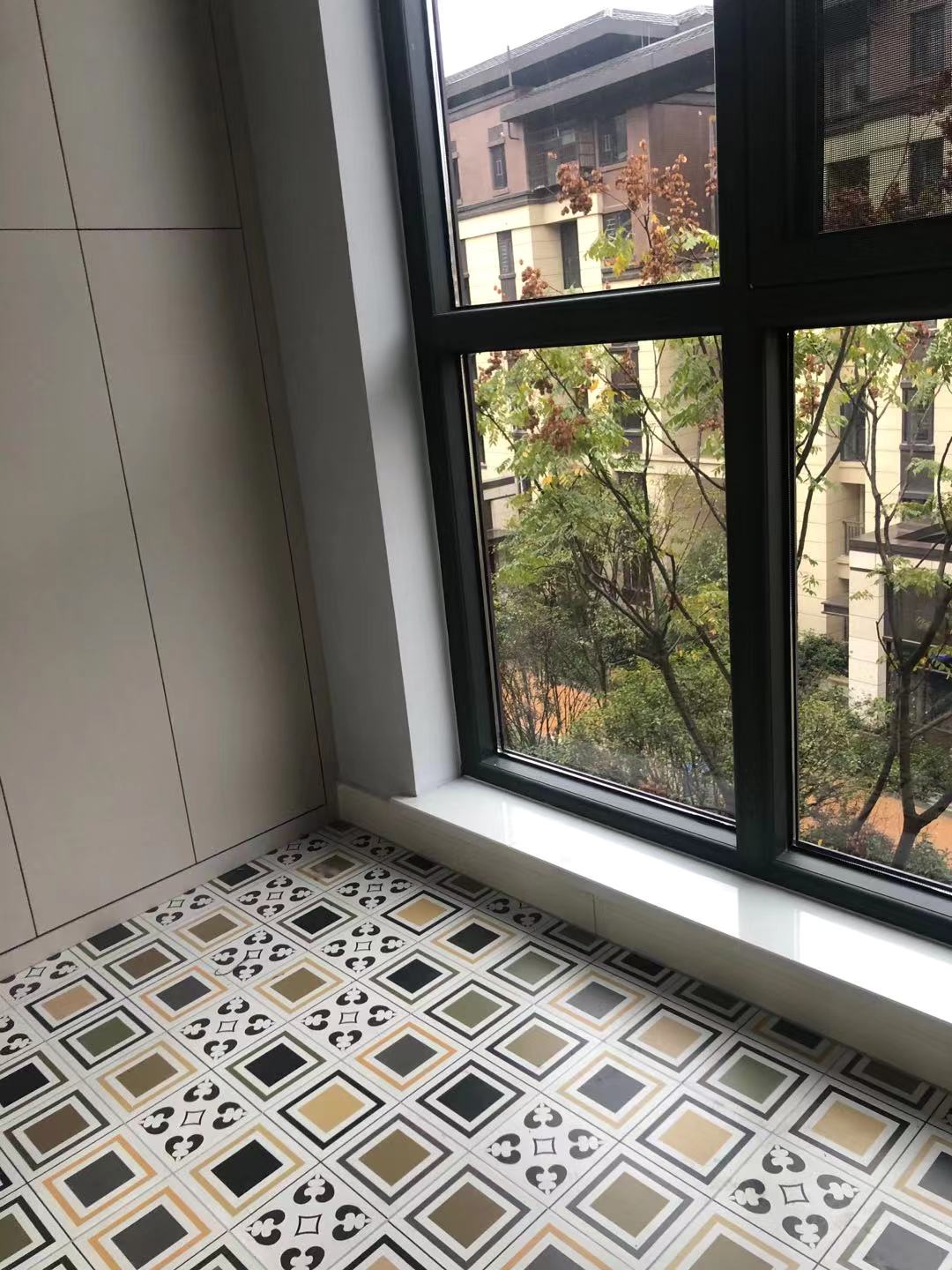

封阳台安装玻璃

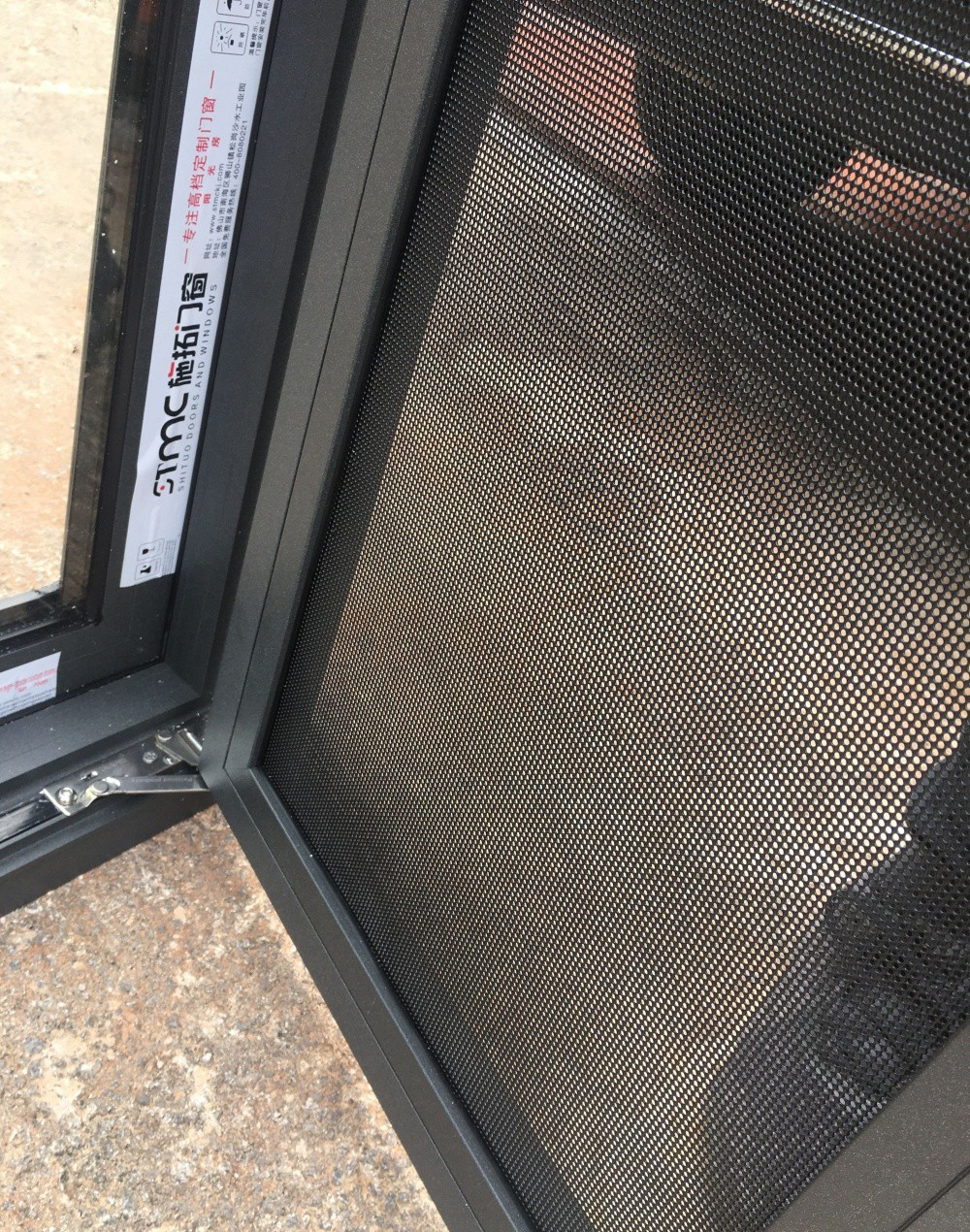

配件 五金全部进口的 品牌是施拓门窗,防水胶是日本白云,拉手hopo,lowe玻璃,细节图稍后更新,忘记拍了

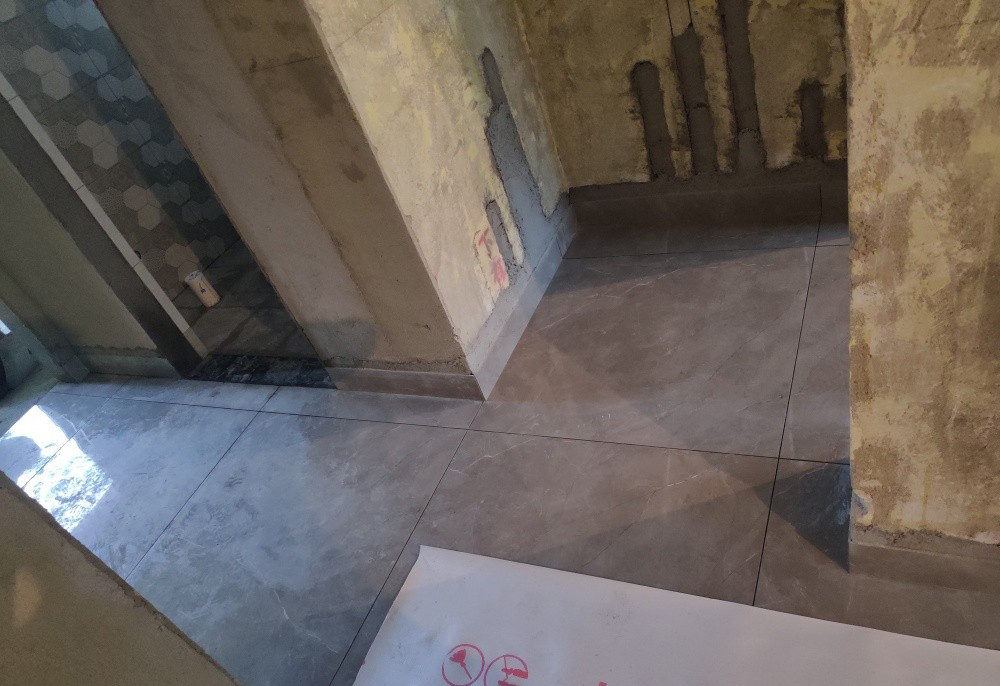

泥工验收

泥工验收 两阳台 一厨两卫 客餐厅铺贴完毕 卫生间地砖没买好,质量不过关铺不平重新换了现在的,瓷砖还是一分钱一分货呀,但是很多价格差不多的质量也不一样,收货的时候一定要验货验货!!!

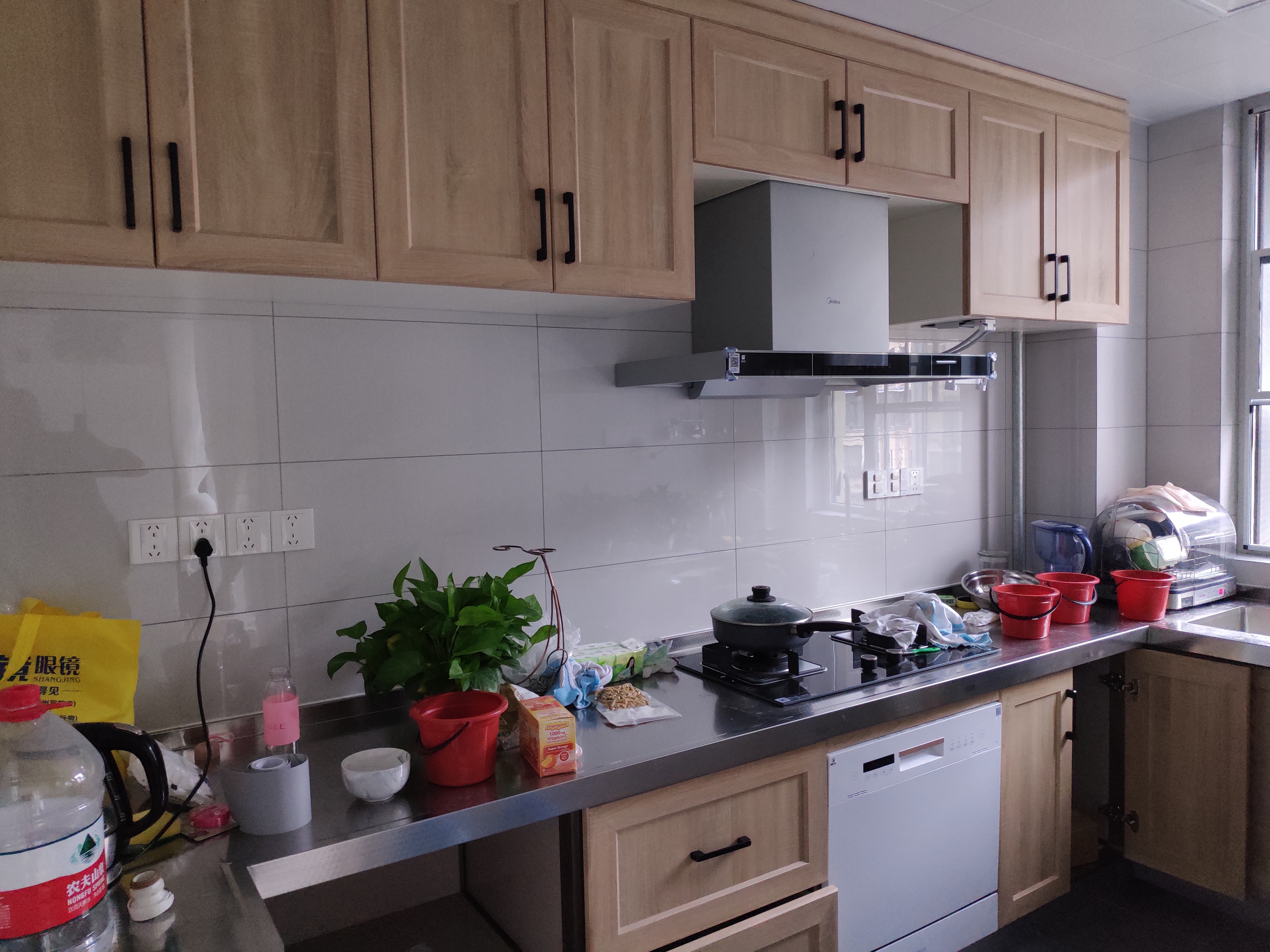

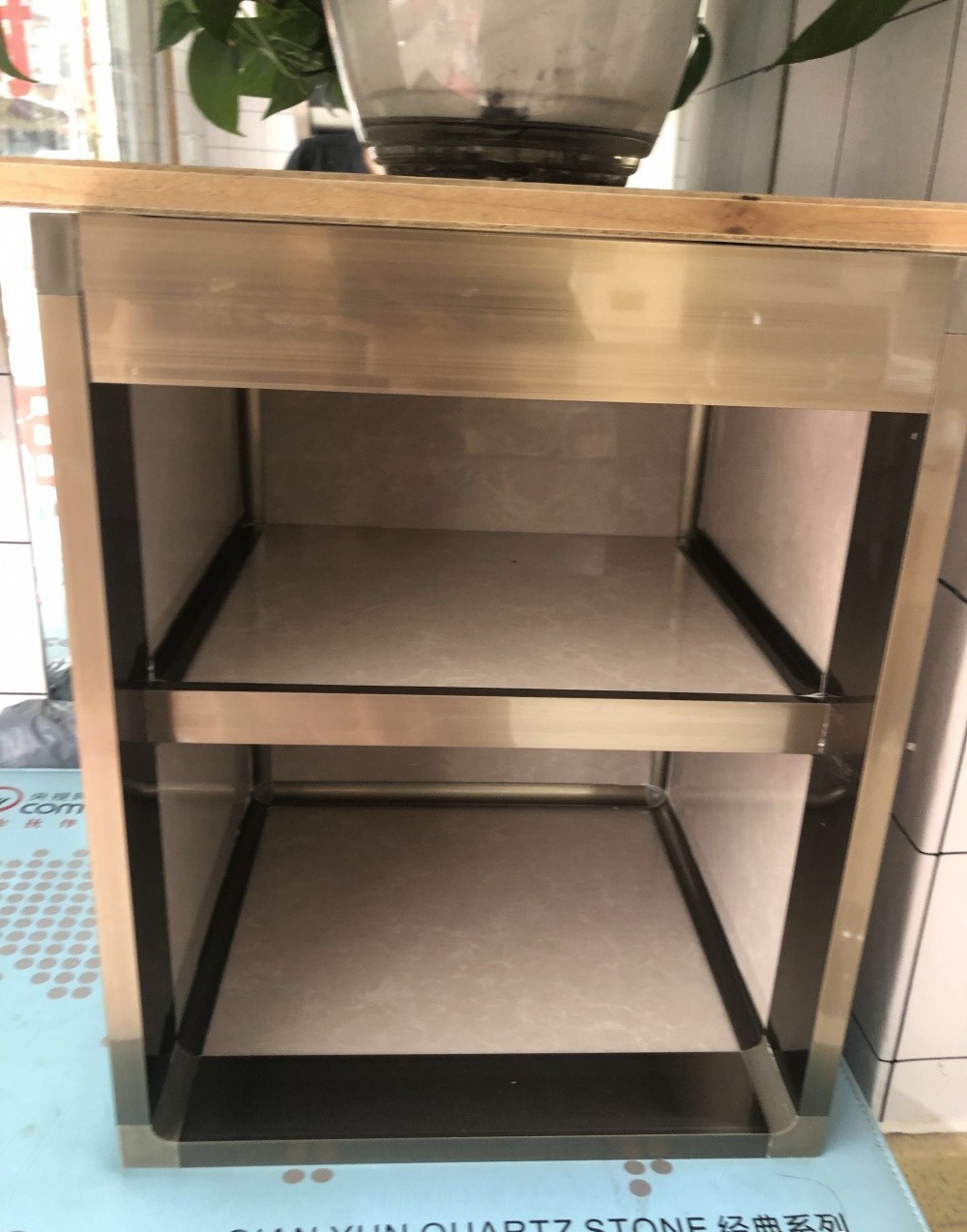

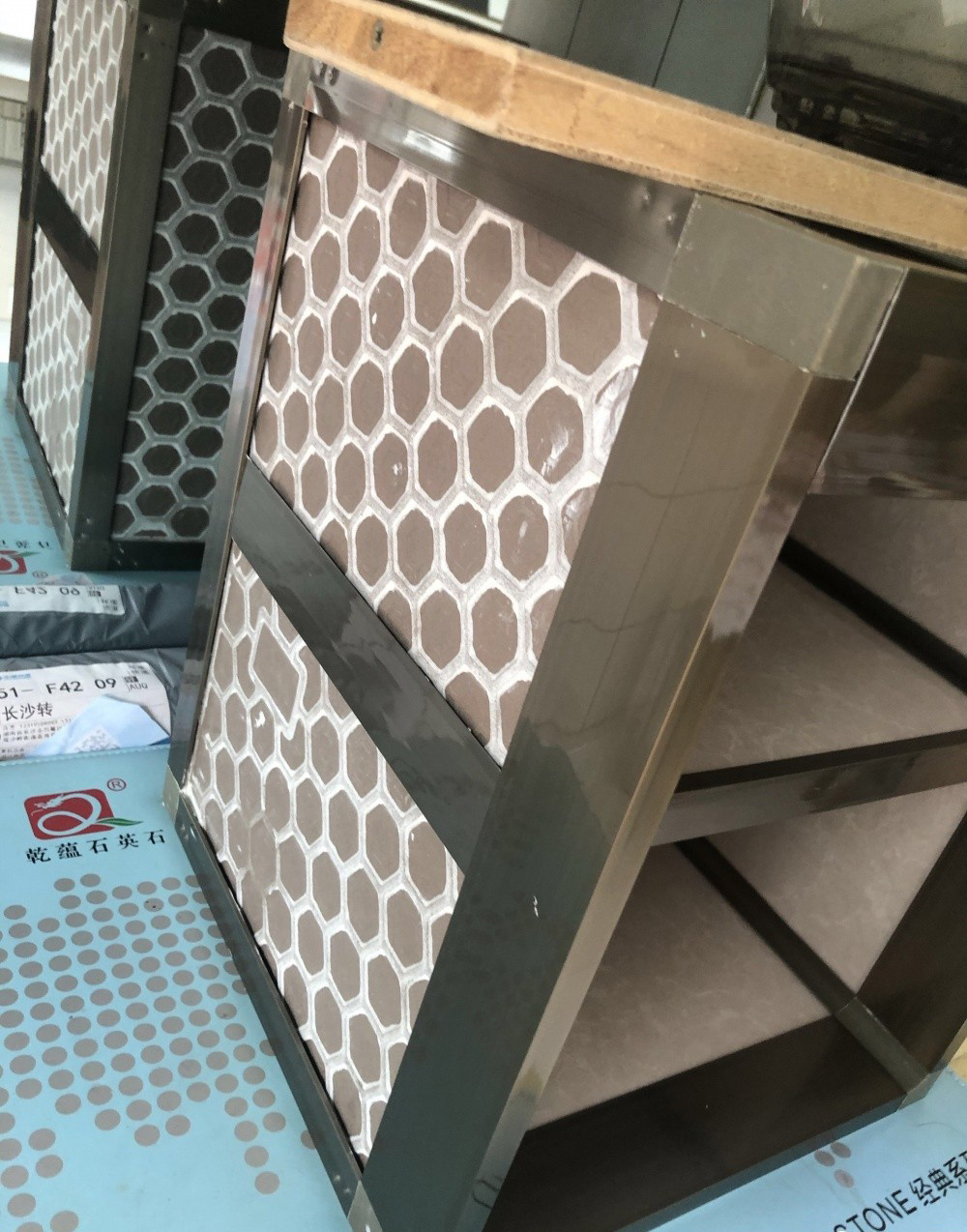

瓷砖不锈钢橱柜+全铝柜门订好

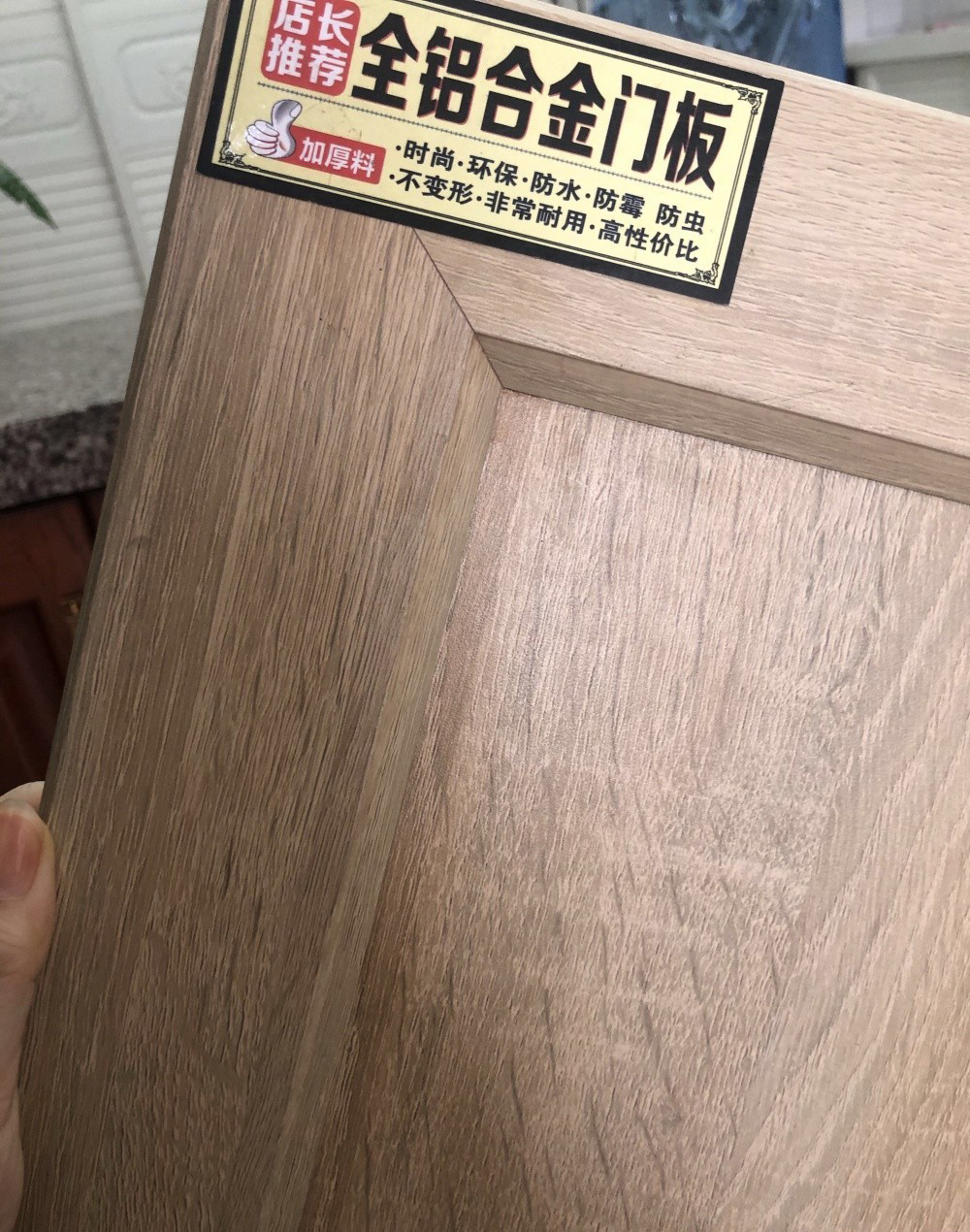

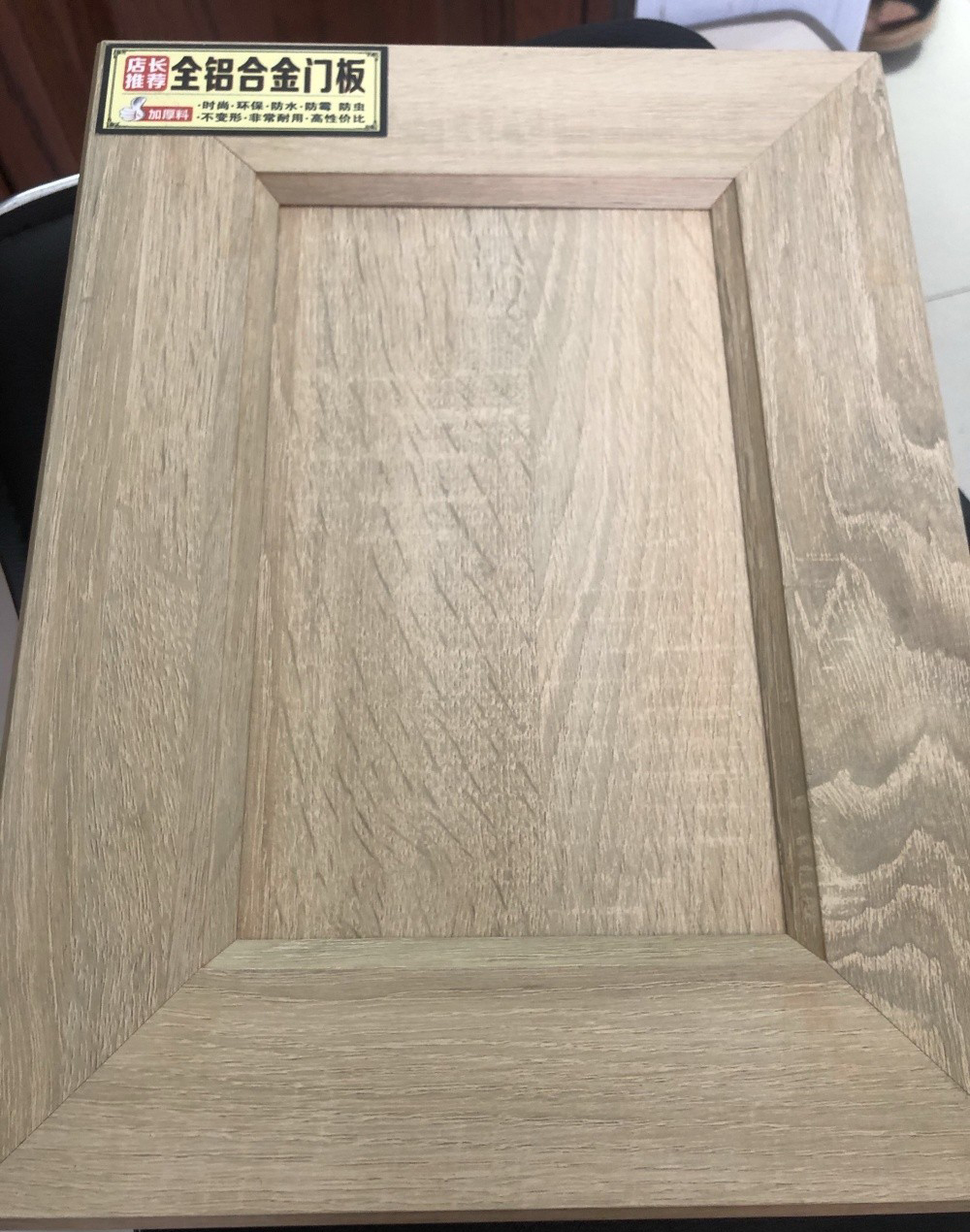

今天订好了橱柜4.9m 总价8600瓷砖柜体+全铝木纹柜门+不锈钢一体台面地柜4.9m 吊柜3.5m 加封边

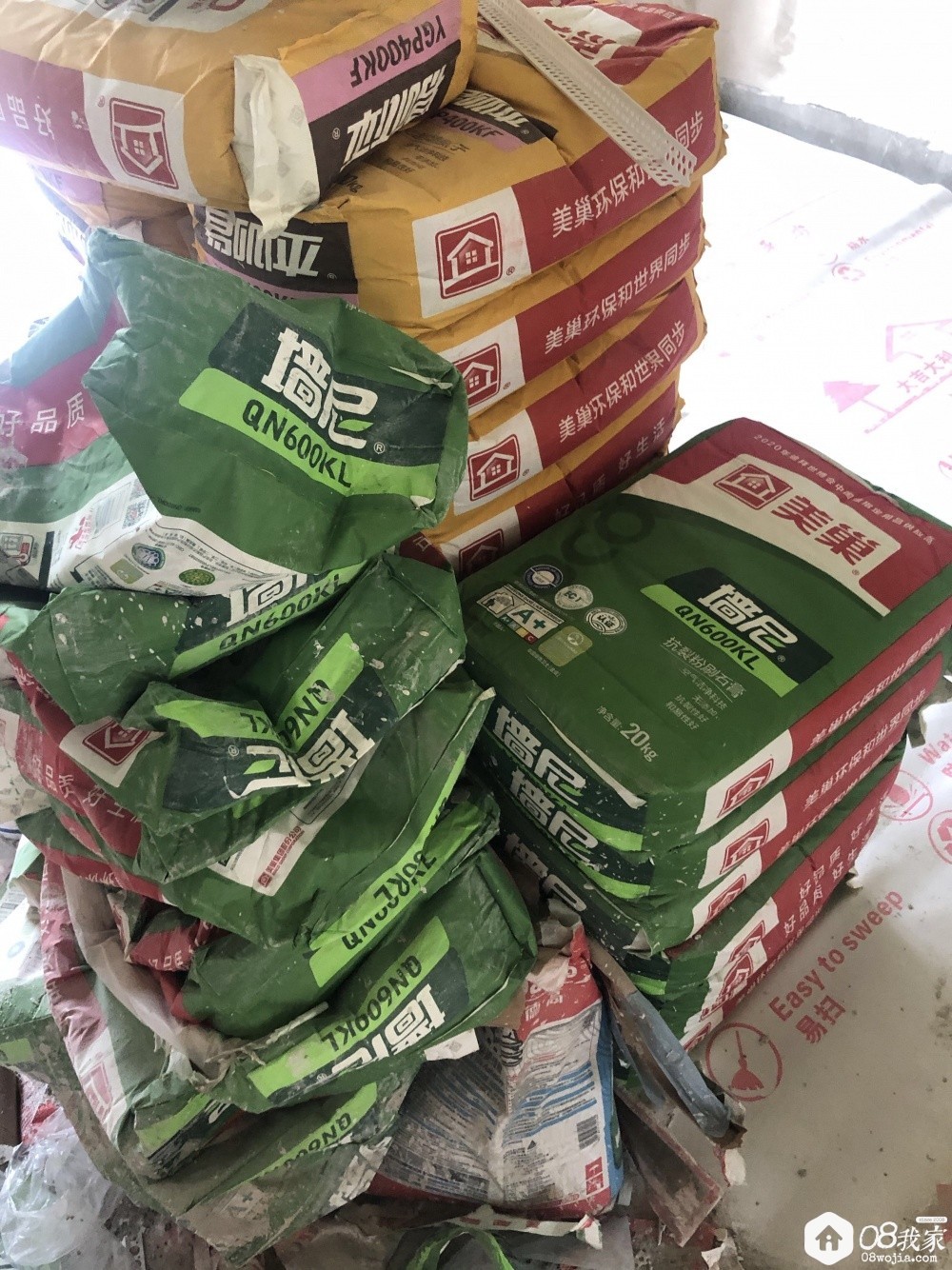

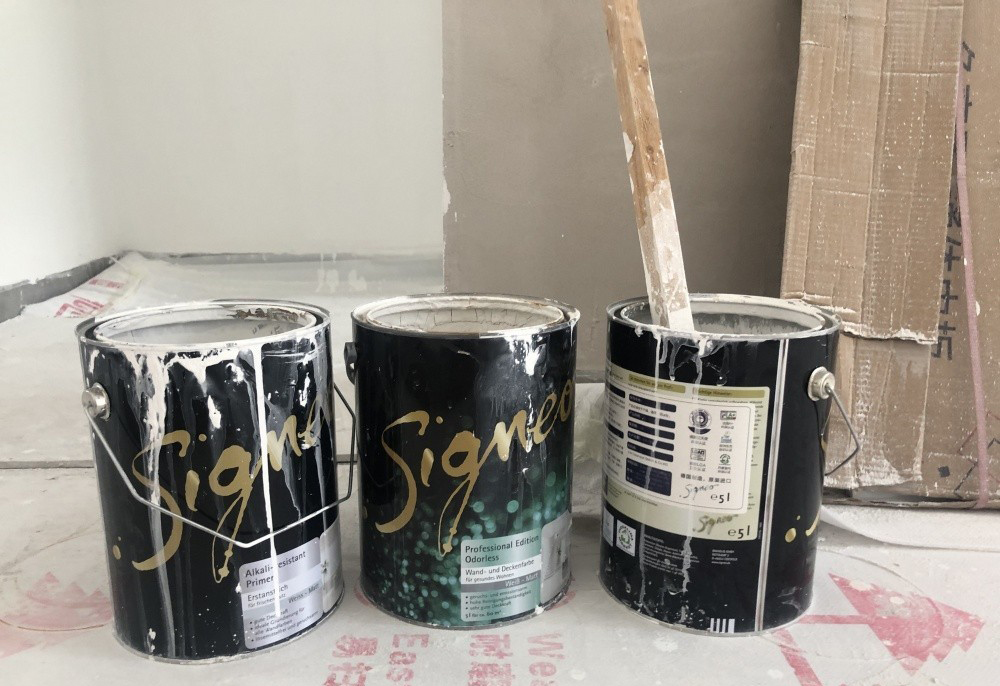

油漆施工中 美巢腻子+诗陇油漆
油漆师傅进场已经一段时间了用的美巢腻子 打磨完后墙面用的德国诗陇油漆郎居系列蓝天使认证的油漆还是放心的两阳台用诗陇厨卫防水漆目前已经刷完底漆,就等柜子进场安装完后上面漆油漆师傅人很nice,做事兢兢业业,有问题会及时反馈回复,我基本没有盯现场,感觉师傅做事很放心。

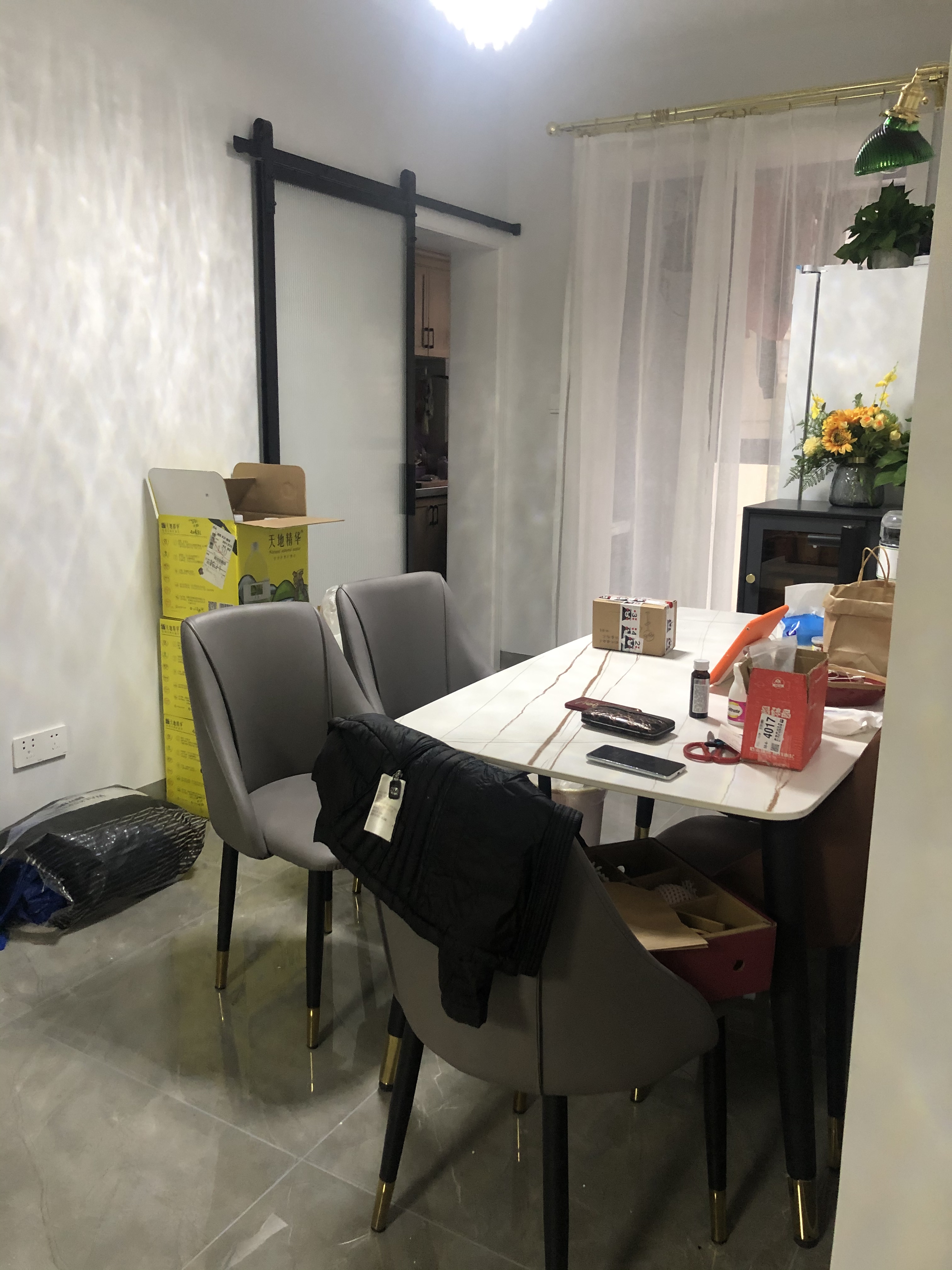

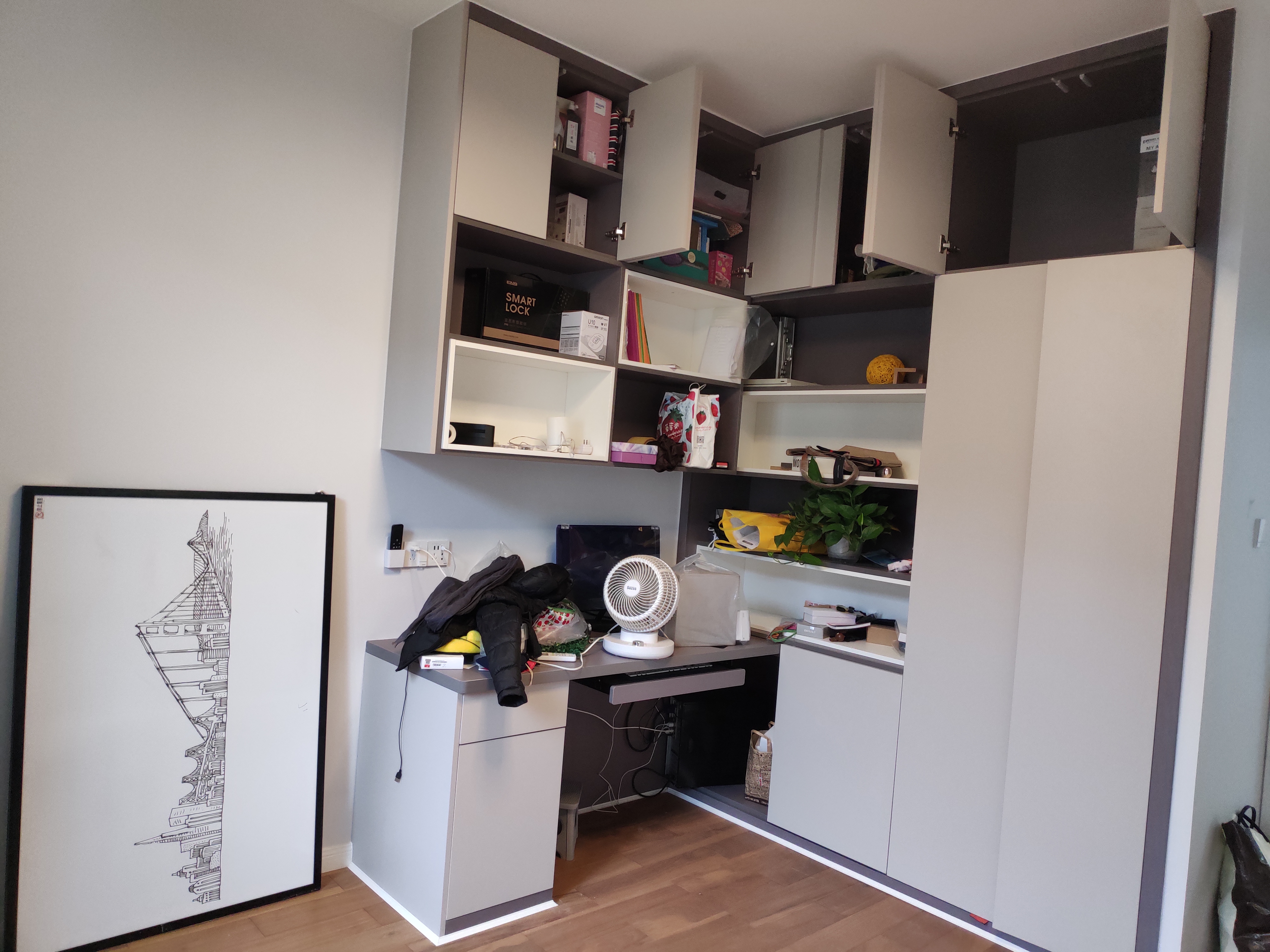

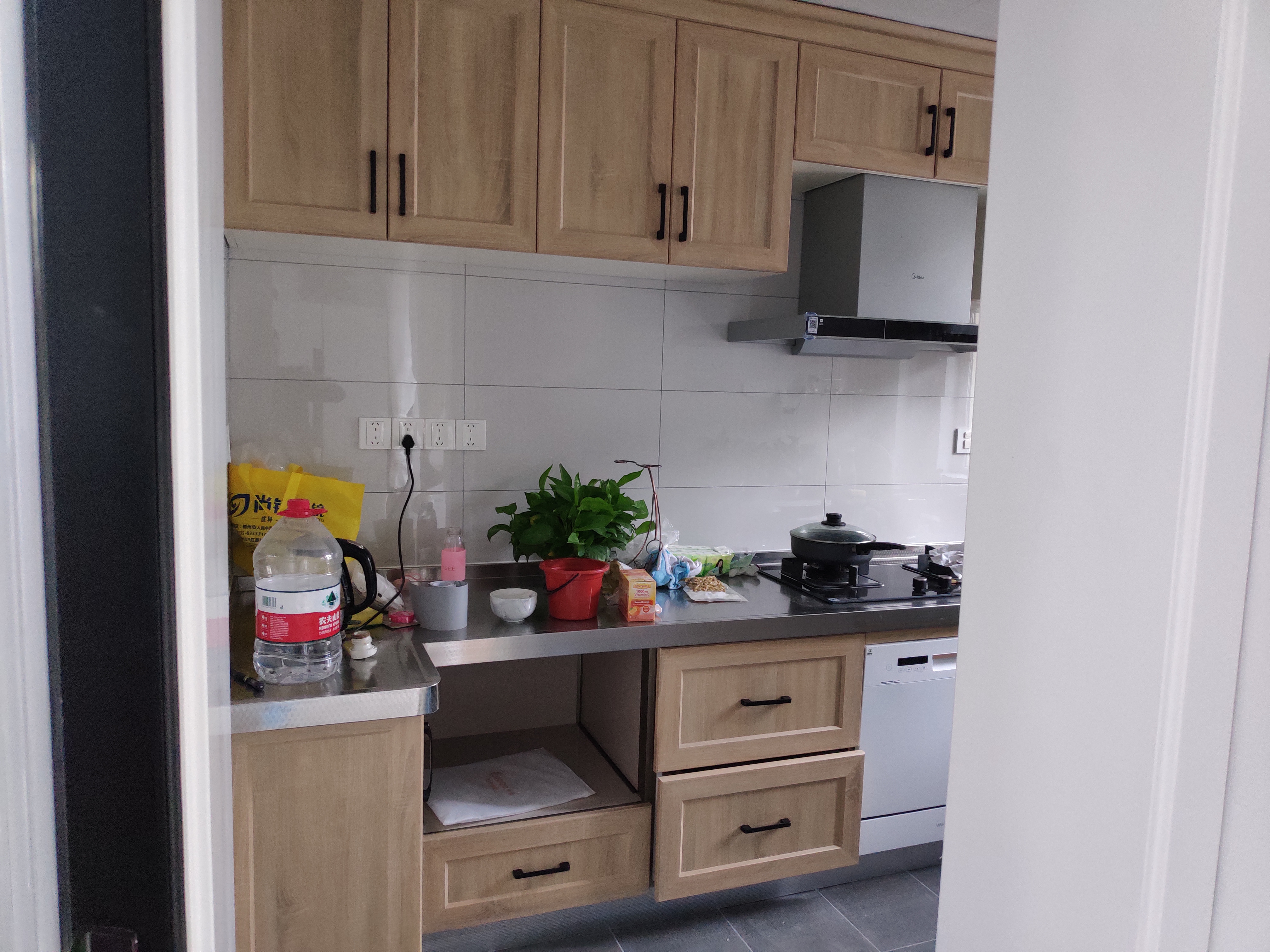

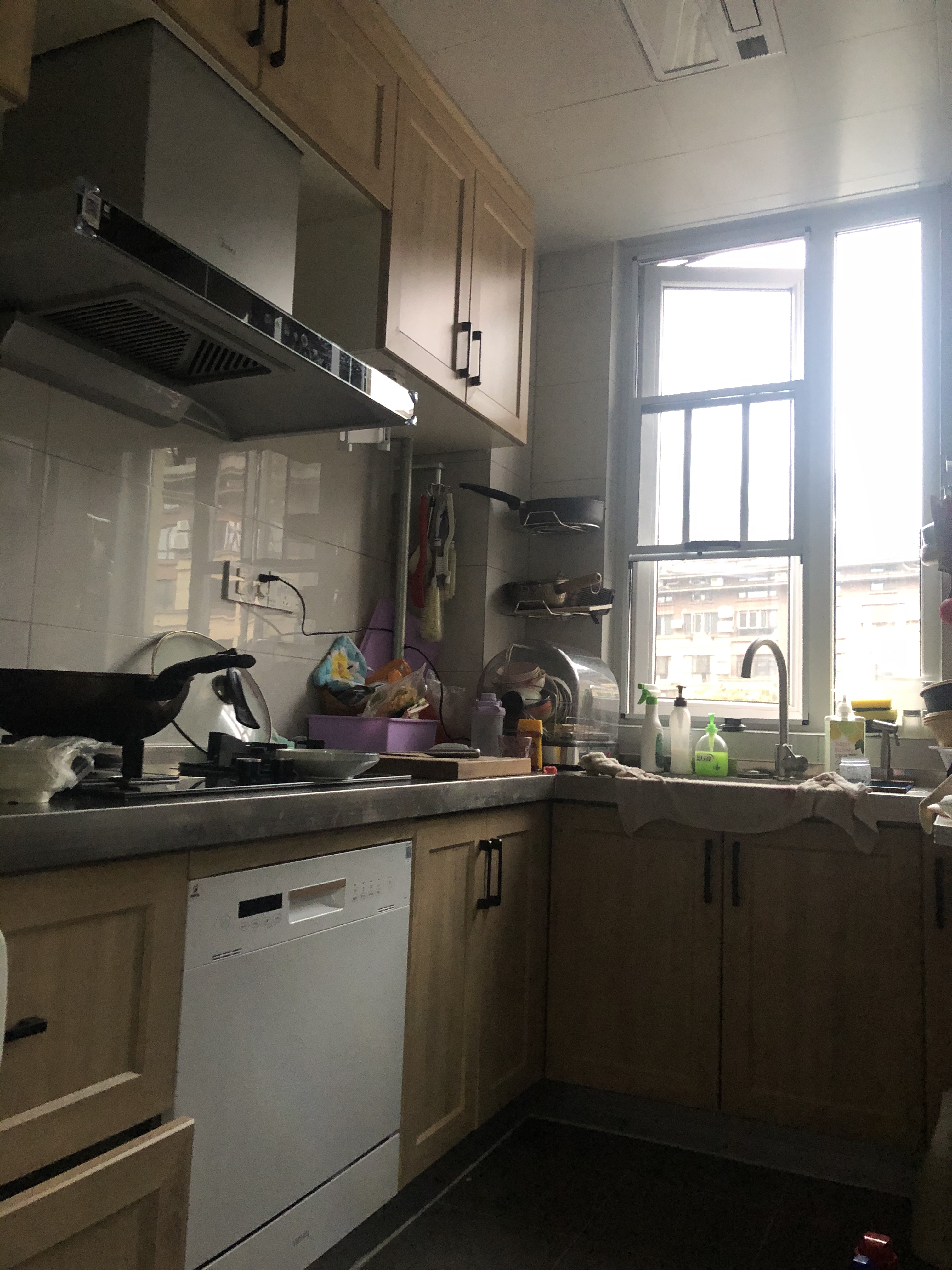

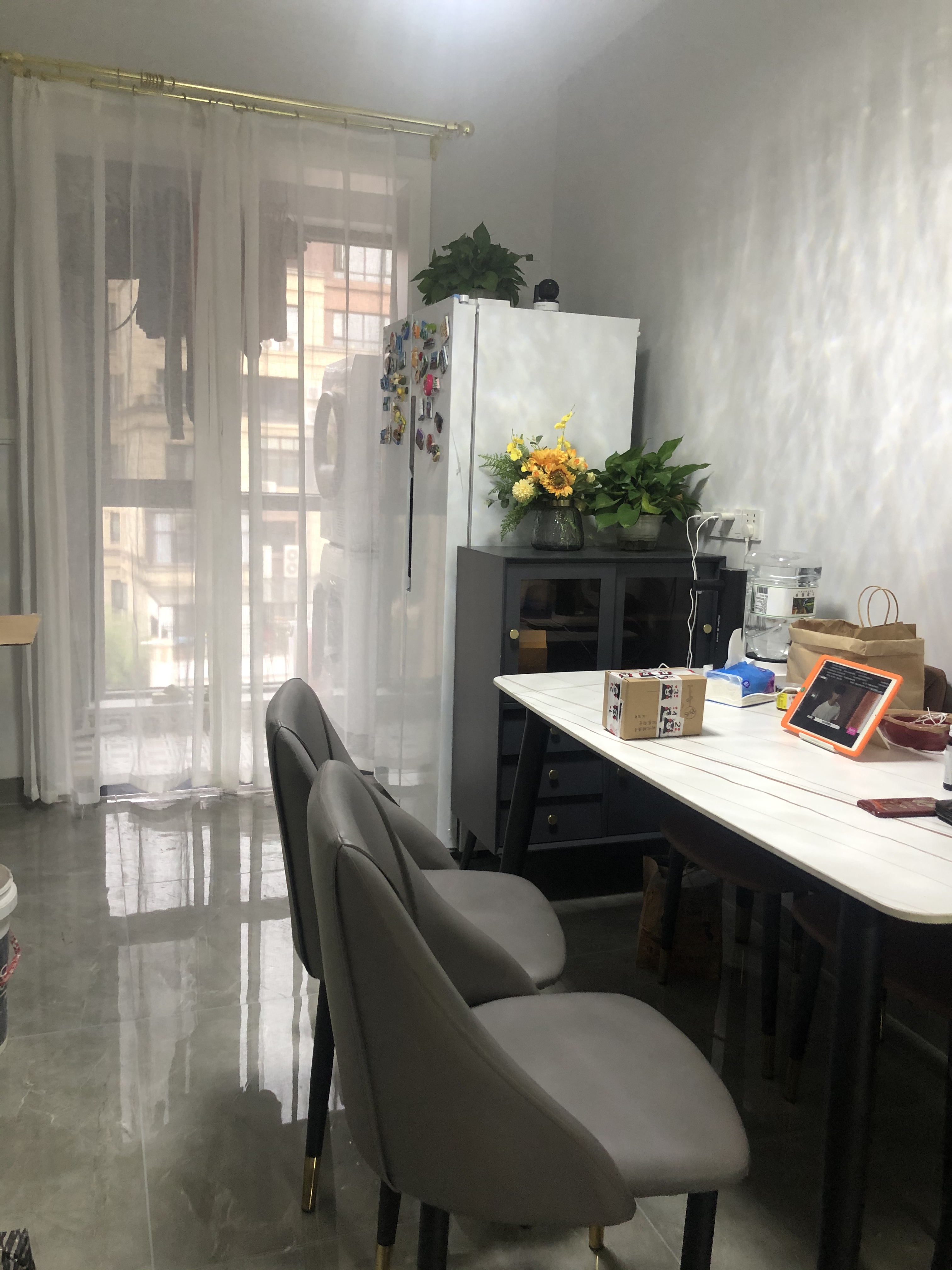

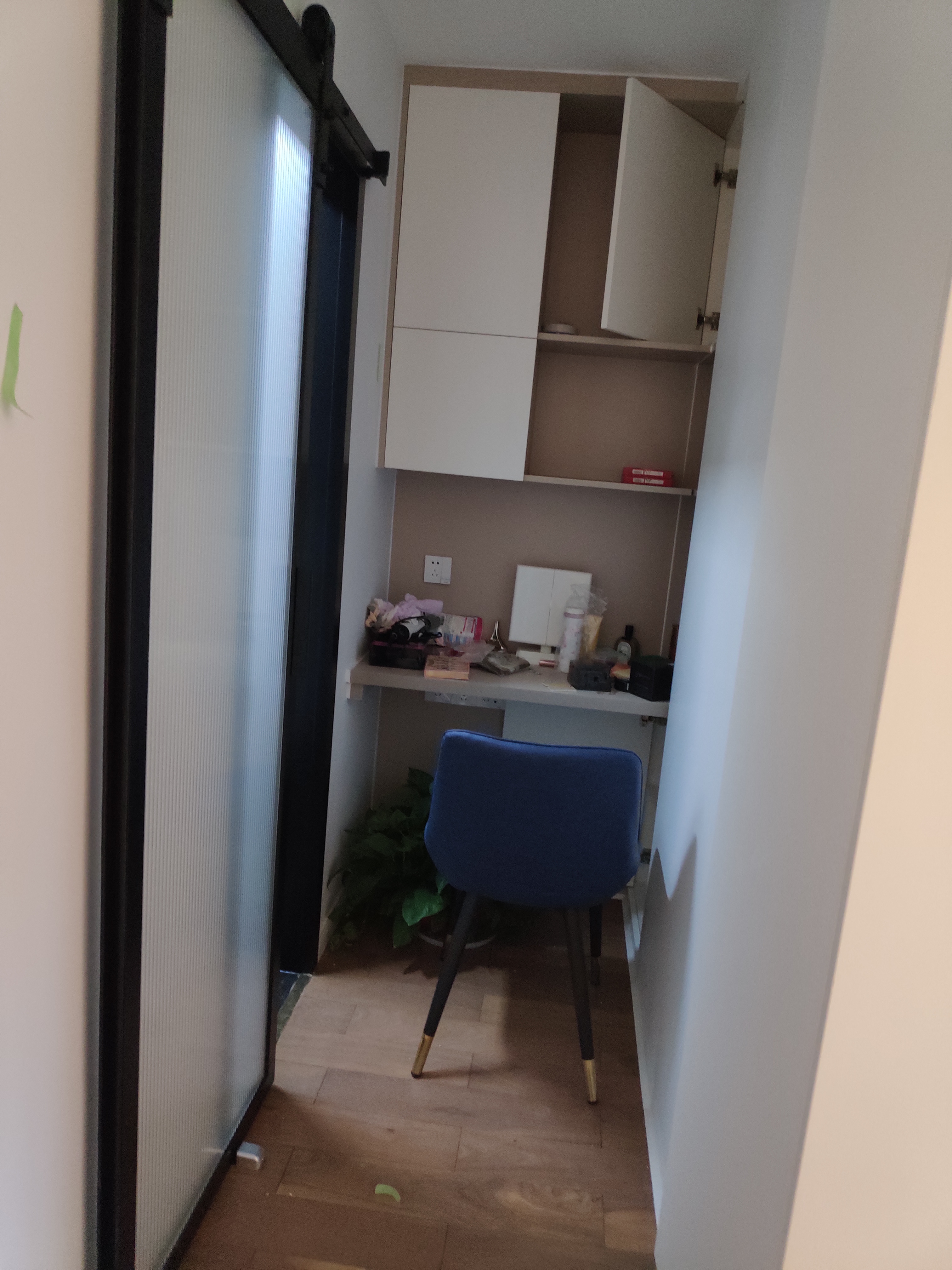

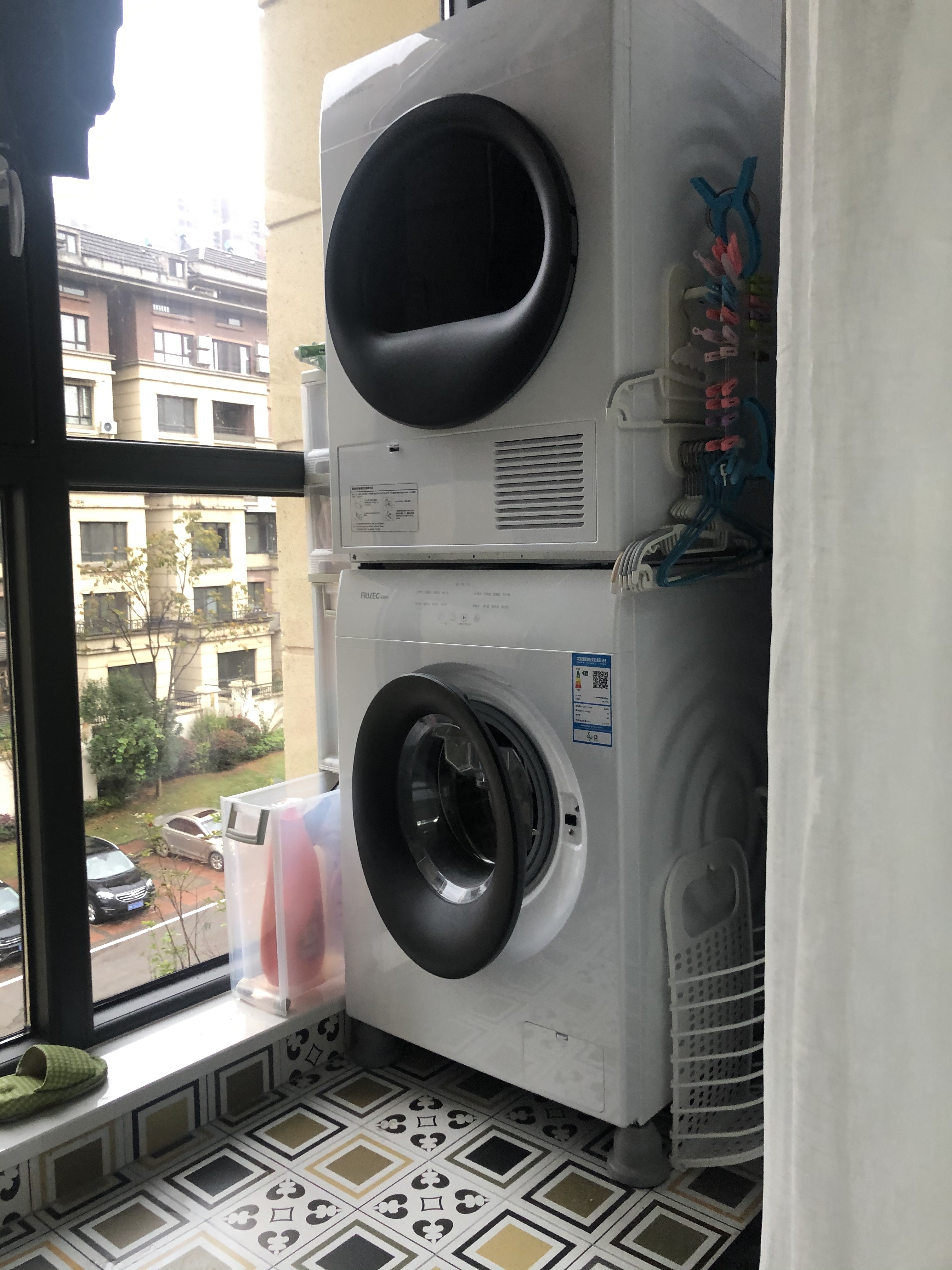

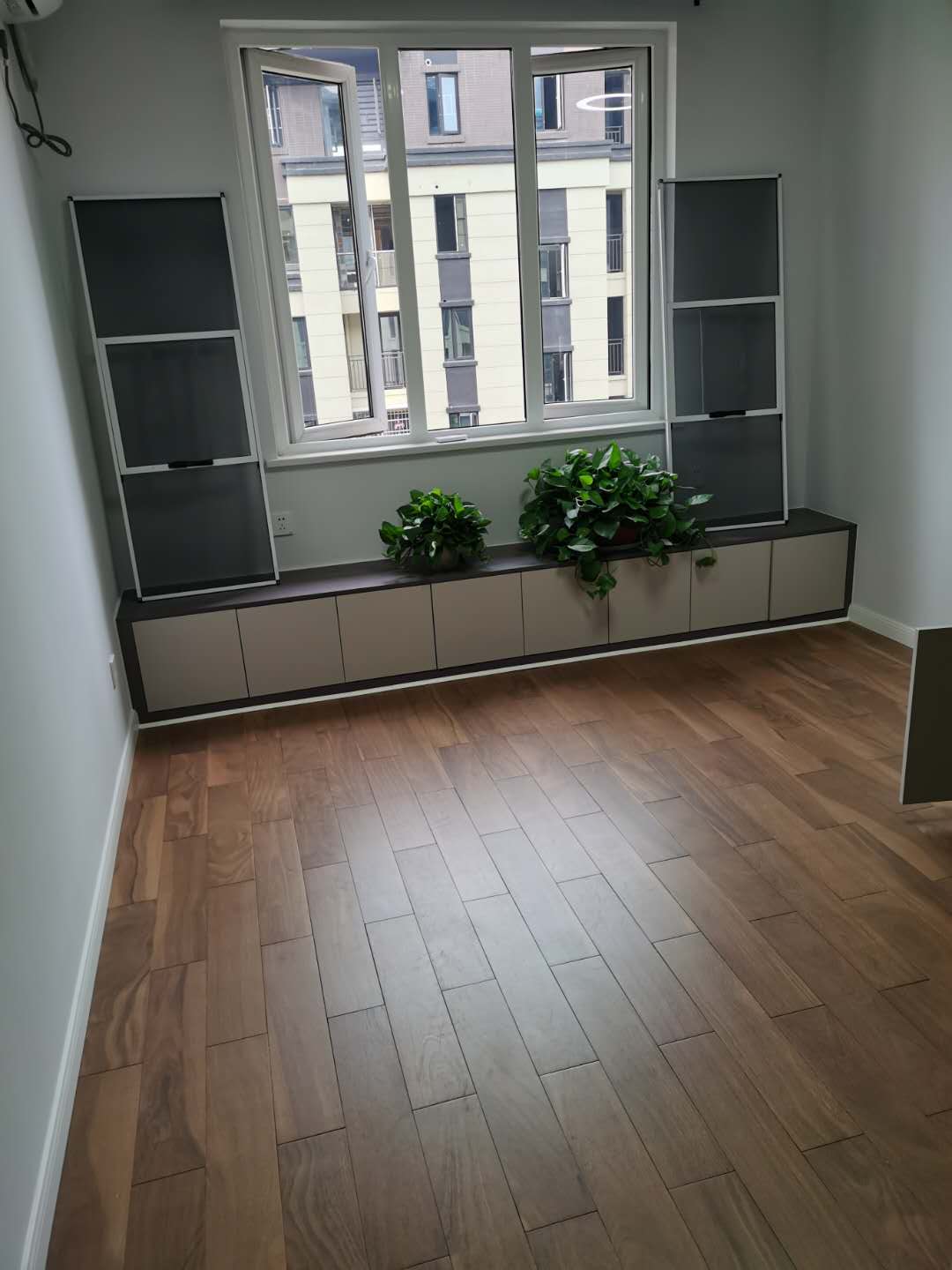

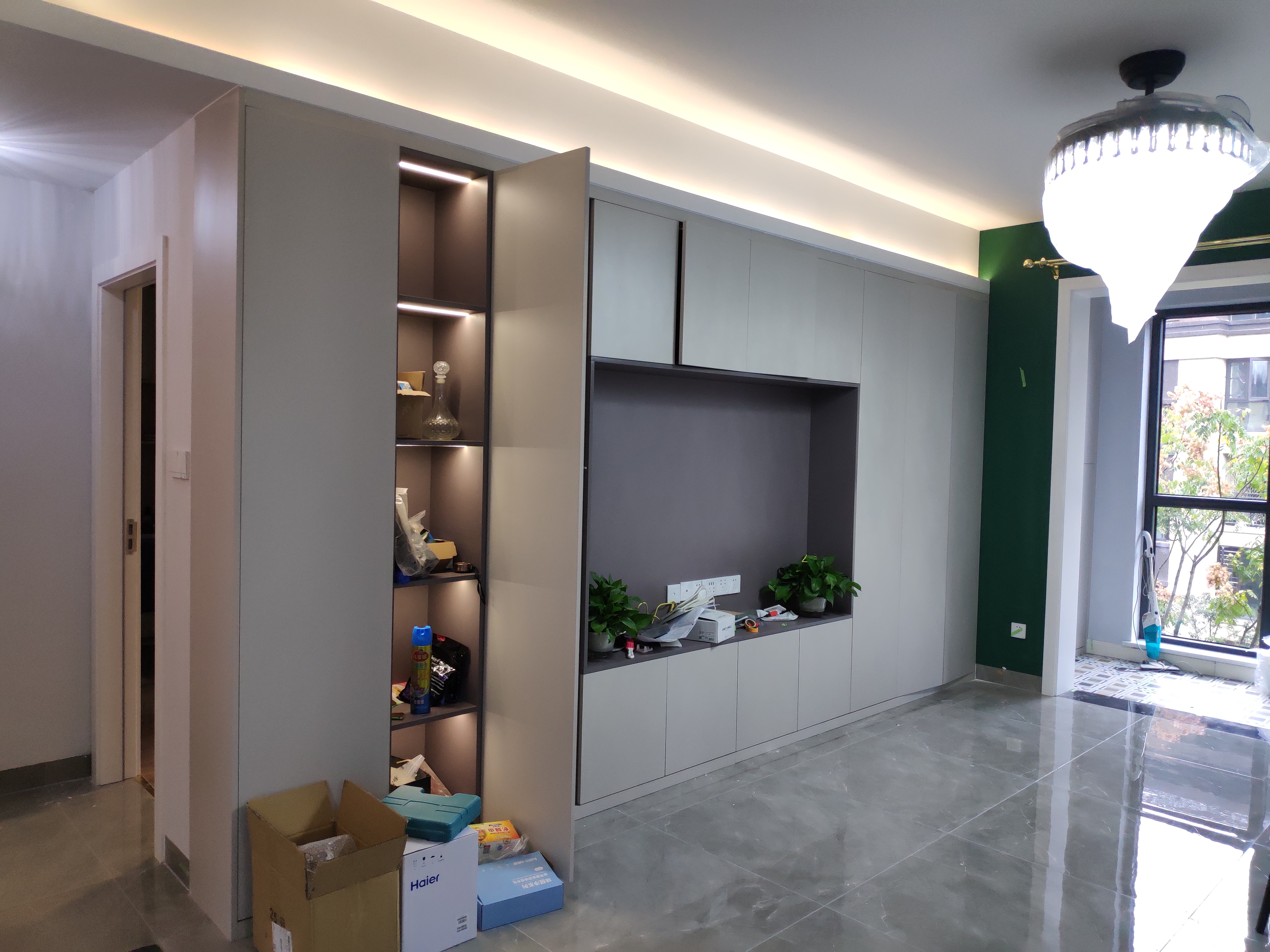

装修毕业照,挥洒汗水的半年过去了
还有很多东西没有购置齐全,目前家里还是太乱了,装修完两周就马上入住了。5月12号开工,9月硬装基本全部结束,其中主要是定制柜子延长了工期,10月灯具安装完毕,家具,家电陆续进场,10月24号正式入住。入住前租用日本理研的甲醛测试仪,全屋甲醛测试值小于0.01,TVOC测试值小于0.6,全部是合格标准,而且确实没有啥异味。也证明我找的半包项目经理确确实实按照我的要求给我提供的材料。这个甲醛测试结果我非常满意,入住以来也几乎闻不到啥异味。后期家具齐了再更新,装修前对比过五六家装修公司,都觉得没有那种可以放心交给他们去做的冲动,却没有想到无意中在闲鱼找到的这家施工公司,在我预算范围内按照我指定要求的硬装材料达到了我的预期效果,总体还是认可的。
