前期准备
装修流程
验房-量房-设计-精算-拆除-水电-泥工-木工-油漆-软装家电

装修花费全参考
能在当家装修APP上查看到装修所需人工以及材料的所有花费,邻居家的装修过程和花费一目了然,关键还有很多装修干货及真实毕业照参考

详细花费

人工总花费为21776元

设计阶段
装修设计师非常有必要的,设计师处于一个总体规划的位置,可以协助业主进行空间规划(包括空间重组,流线利用率,动线设置,静处保护,格局划分,优化居住感受),能激发业主新丽知道但没办法表达出来的感受,帮助业主确认喜欢的元素,进行分类,细分和筛选。
选择当家装修远程设计,不*绑捆**施工,从业主的真实需求出发
施工过程及花费

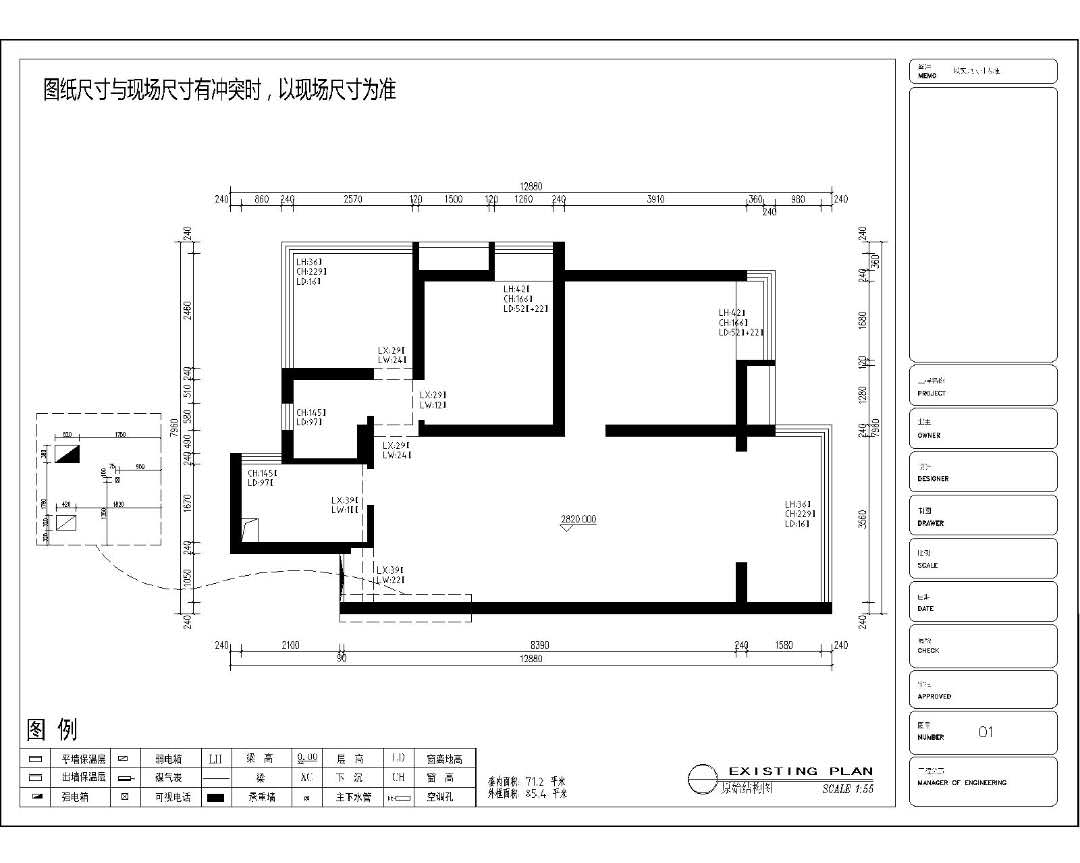

真正的施工过程主要包括拆除,水电,泥工,木工,油漆,以株洲城发翰林府88㎡户型为例
拆除

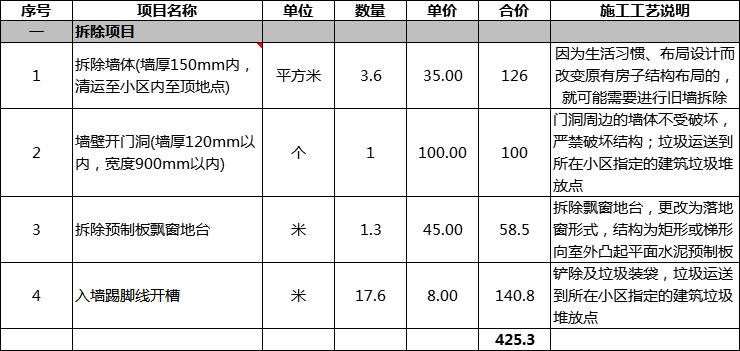

拆除施工主要包括铲除白灰层,墙体拆除,铲掉保温层防止瓷砖掉落或者墙体开裂,基层拉毛加大附着力。

拆除完之后需要新砌墙体,新旧墙需植入钢筋,以增加新砌墙体结构力

新砌墙体以及新旧墙接口处需挂钢丝网,预防后期开裂

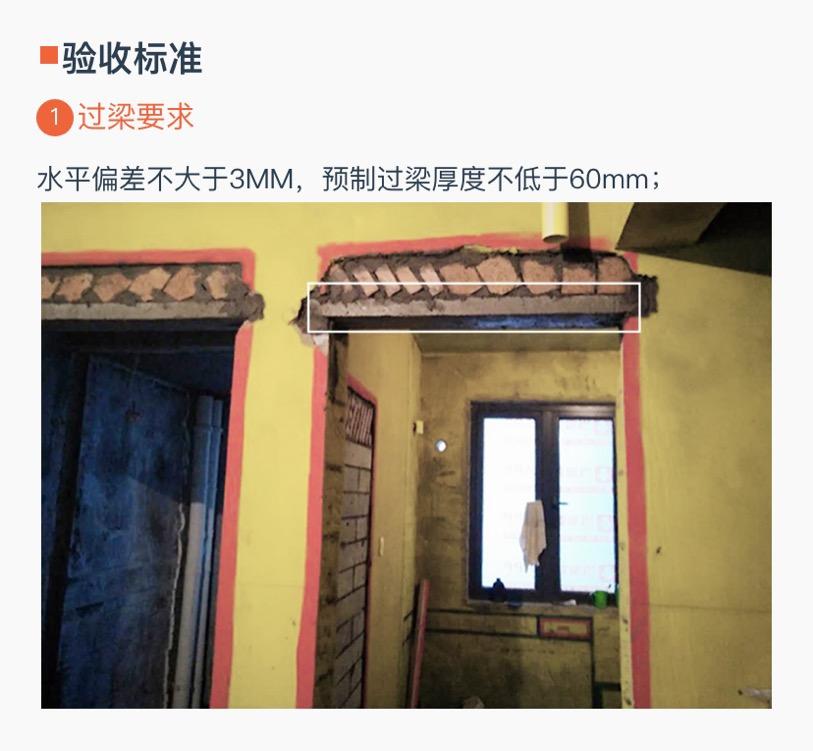

门洞区域现浇过梁,作为门头用来承重,防止房门变形,门洞上方开裂

水电

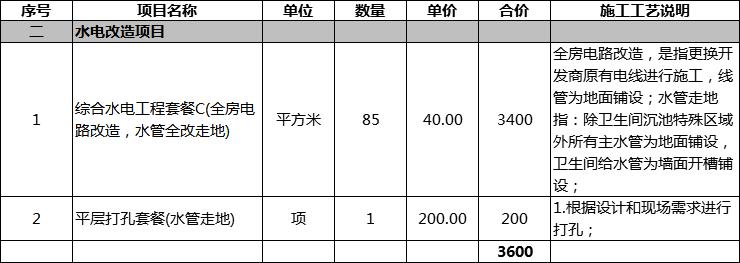

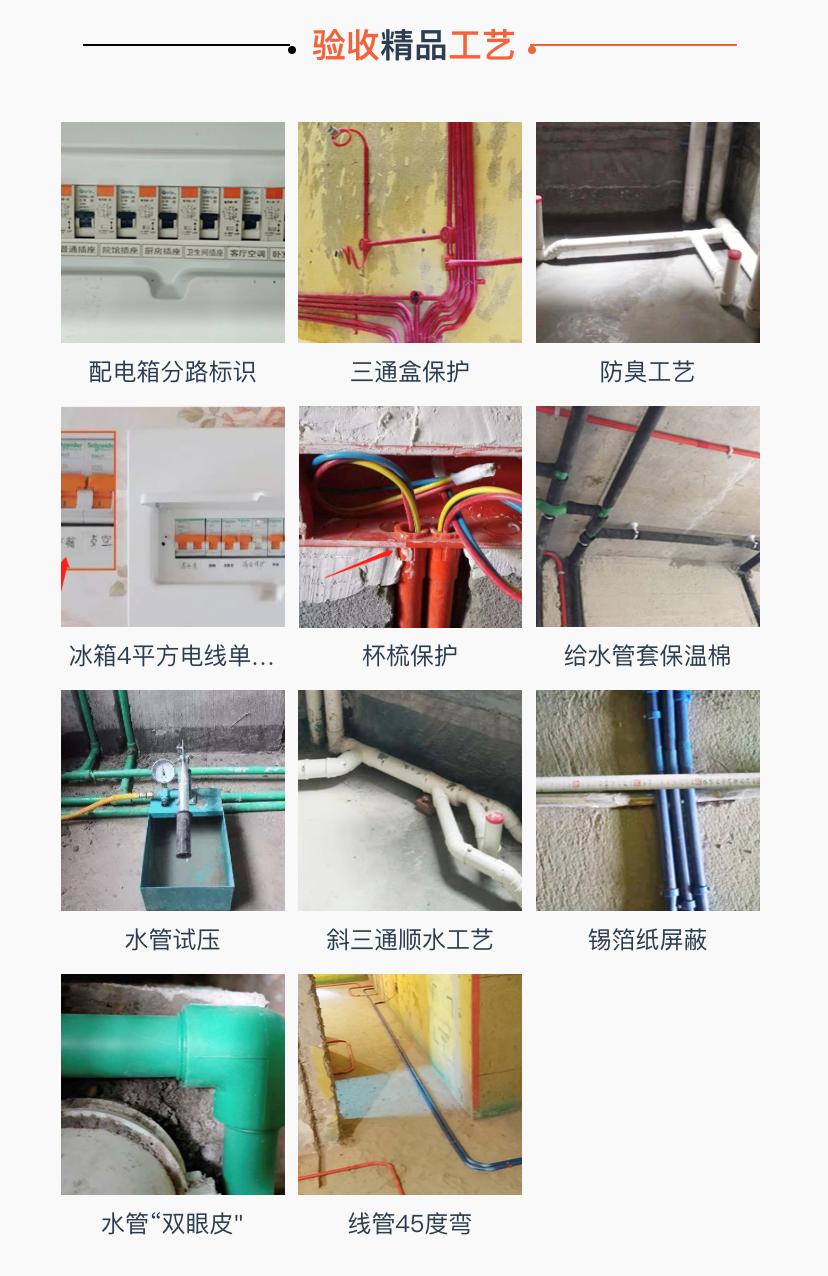

水电是隐蔽工程,需要非常重视,不管是材料还是施工,毕竟要用几十年的东西,水电施工主要包括水电改造以及后期的安装

水电工艺非常多,就不一一介绍了,*载下**当家装修APP可以看到更多更详细的施工工艺

泥工

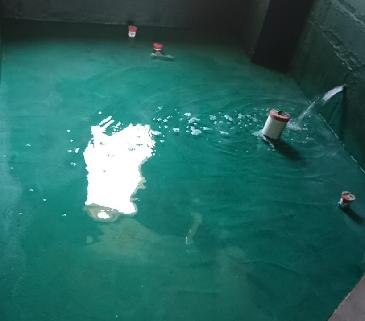

水电完成后,卫生间沉池在做防水之前先用水泥沙浆打底做圆边向下水管放坡,再做防水。第一次防水刷2遍,干透后试水24小时无漏后回填(回填前需铺上一层40mm河沙),卫生间回填后防水,第二次防水刷2遍。
注意:卫生间须上墙1800mm,厨房,阳台须上墙400mm,洗衣机后位置防水上墙1200mm;防水之前做好下水管保护,以防堵塞

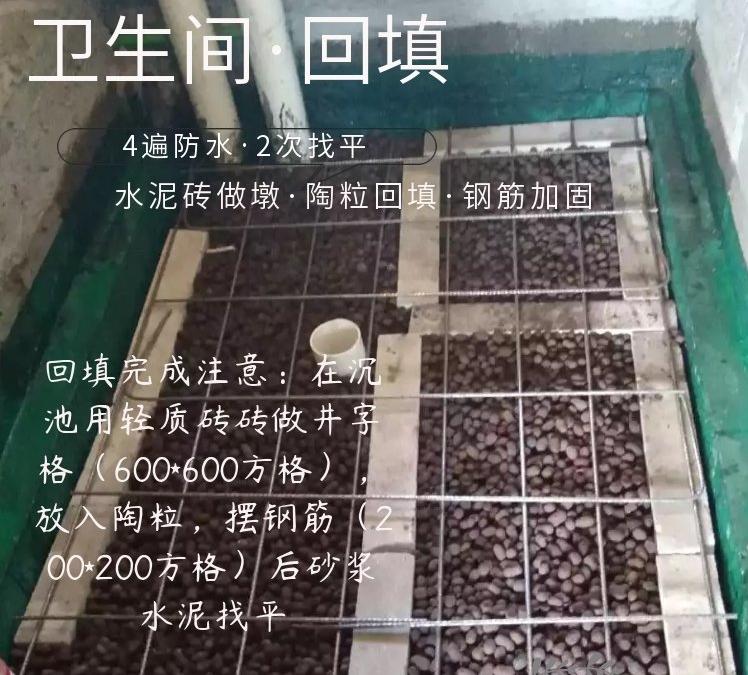

卫生间回填使用陶粒+钢筋,有利于防止下沉,不要用建筑垃圾,容易破坏防水层

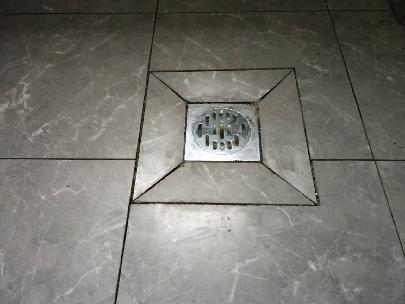

铺贴墙砖要采用拉毛工艺,增加墙砖附着力,降低空鼓现象,空鼓率在5%以内,地漏处的砖要做拼砖处理

贴完砖要做警示线标记,以防后期安装破坏水管

木工

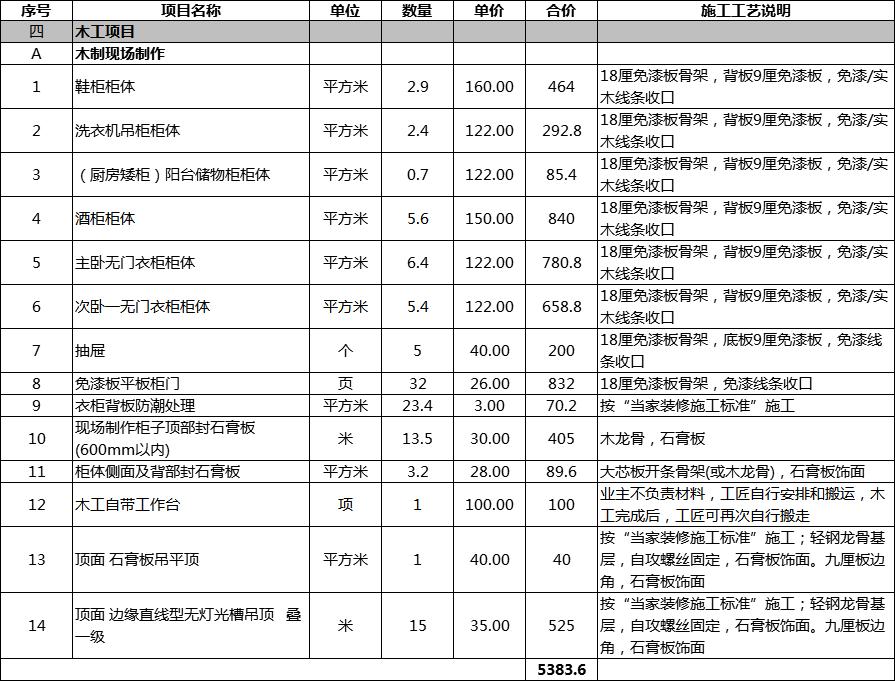

木工施工主要包括木制作和吊顶,房子的柜体选择最好的办法就是现场采用免漆板制作柜体,定制柜门,更环保,更实惠,机器封边也会更好,柜体一定要做防潮处理

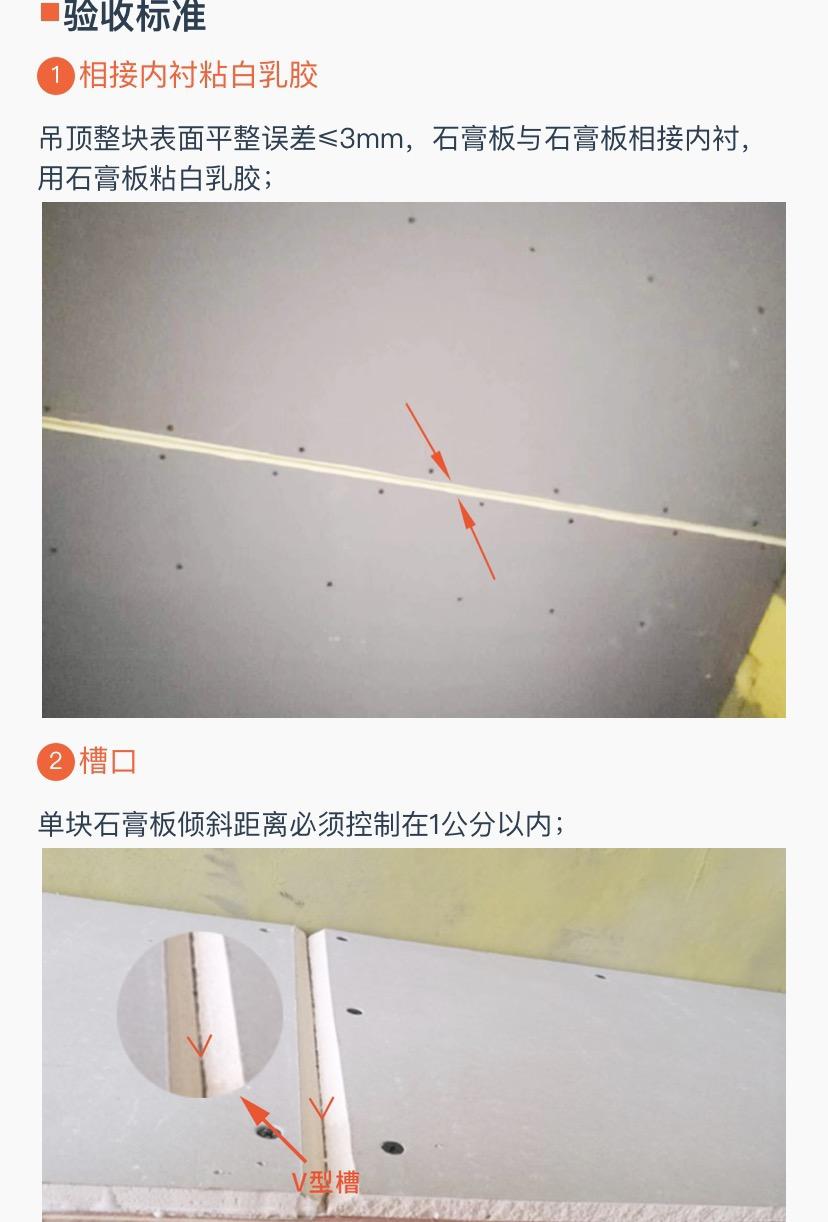

吊顶使用轻钢龙骨,防火防潮,吊顶还要注意7字角整板,V型槽工艺

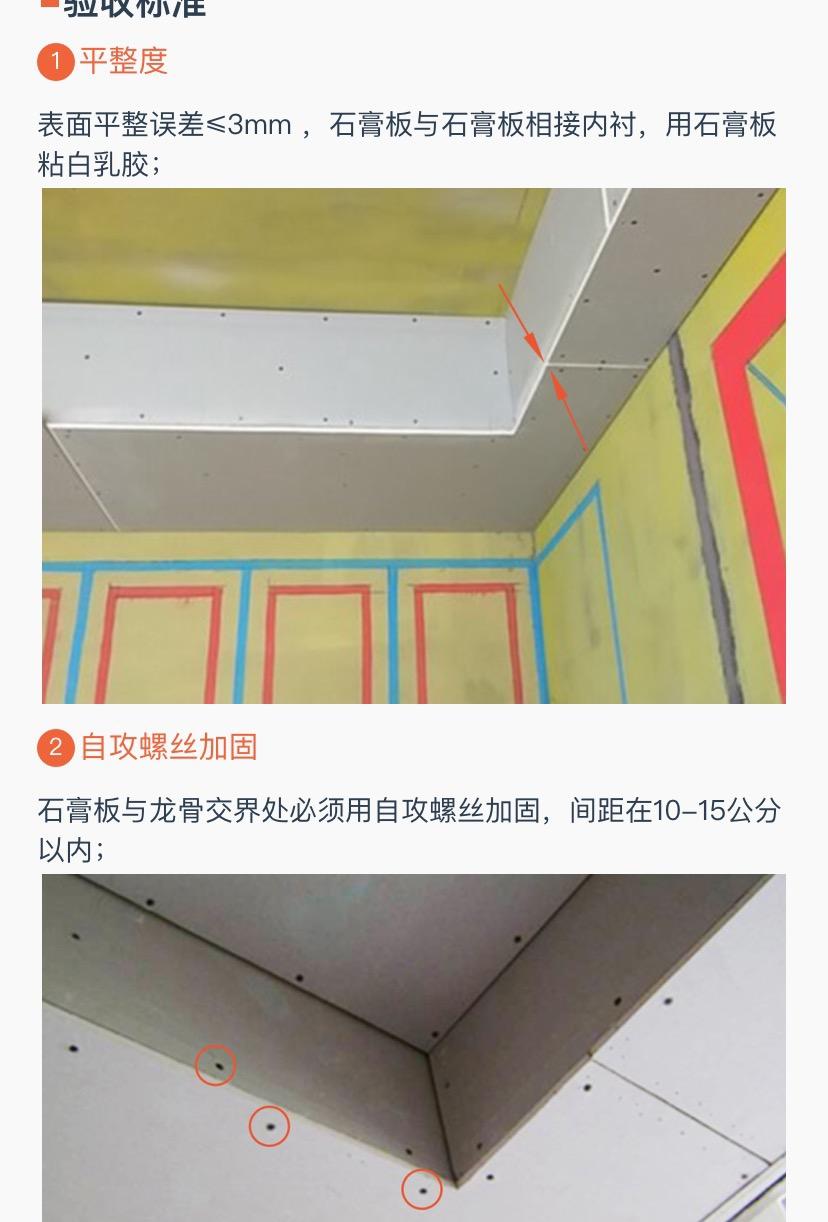

7字角整板防止石膏板拐角承重不均匀,后期开裂,固定石膏板的自攻螺丝需要点防锈漆

V型槽防止石膏粉热涨冷缩导致接口处裂缝,有效提升石膏板与石膏板之间的整体性

油漆
油漆的工艺流程:墙漆处墙面满挂网格带 → 二次外墙腻子 → 一次内墙腻子 → 打磨平整 → 一次墙漆底漆滚涂 → 二次墙漆面漆滚涂

油漆施工前柜体要做保护,防止损坏污染,墙面刮第一次腻子时墙面需挂满纤维网格布网与网交界处需叠加挂网
安装阶段
最后就是水电安装开关面板,灯饰,洁具等等,软装家具陆续进场,大型家具要小心,不要磕坏墙面
