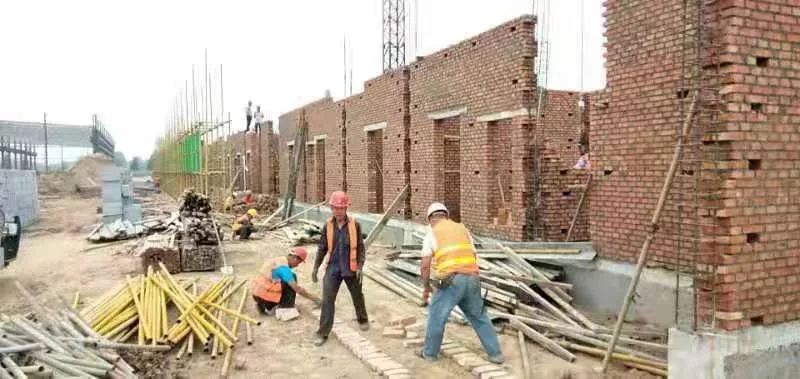

为加快重点项目建设步伐,开发区近日对京东亚洲一号项目,科创年产50000吨铝棒、三星灯饰、齐美整体家居及厨房电器产业园等4个济齐科技园项目,海易机械项目以及包括盛奥、迪朔、森霸、森锋激光数控项目在内的激光产业园项目进行了重点跟进,确保在建项目高标准建设。
京东亚洲一号项目

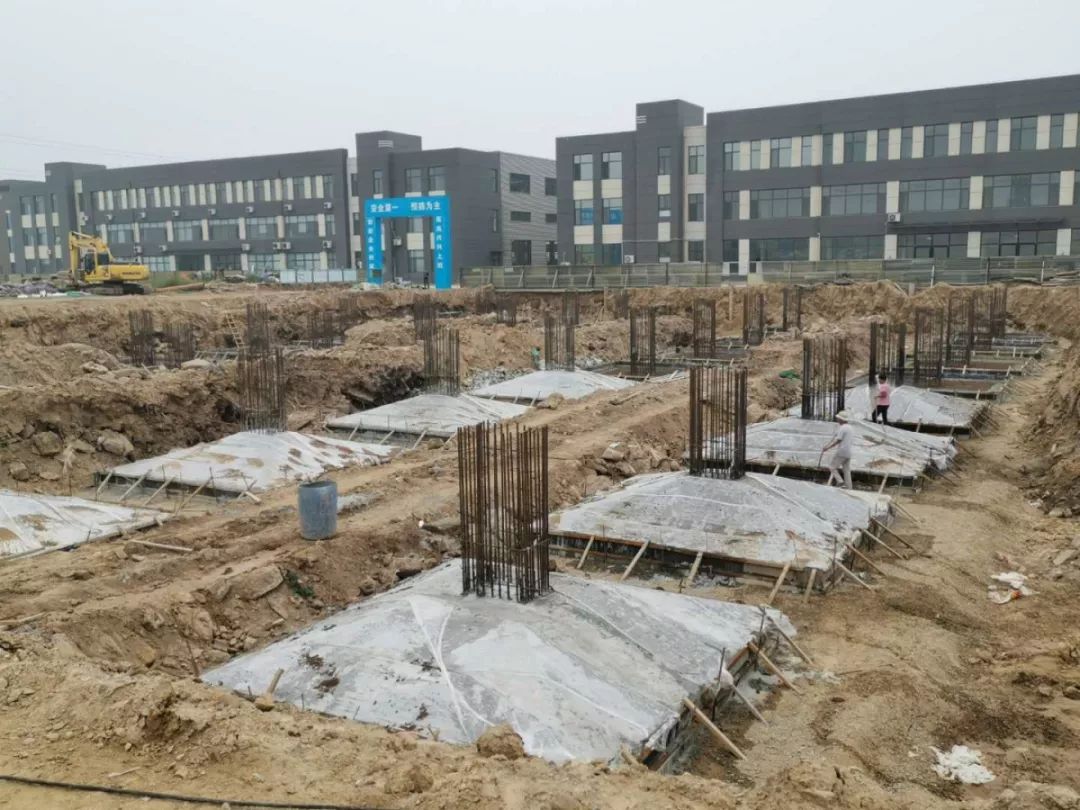

1#库基础结构、土方、级配碎石、垫层、主钢结构吊装完成,次结构完成50%;2#库基础结构、回填土、级配碎石、垫层完成,主钢结构开始吊装;3#库基础完成,回填土完成80%,级配碎石完成80%;4#库基础完成,回填土完成80%,级配碎石完成50%;综合楼一层完成,二层完成70%;消防水池筏板钢筋绑扎完成80%,木工支模板。



济齐科技园项目
01山东金品金属成型科技有限公司建设项目
1#、2#车间全部完工,电缆沟、消防、污水、雨水室外管网已完毕,室外路面开始做灰土;综合楼已建至第三层,配电室已封顶;预计本月底室外路面全部完工,9月20日综合楼主体完工。



02科创年产50000吨铝棒项目

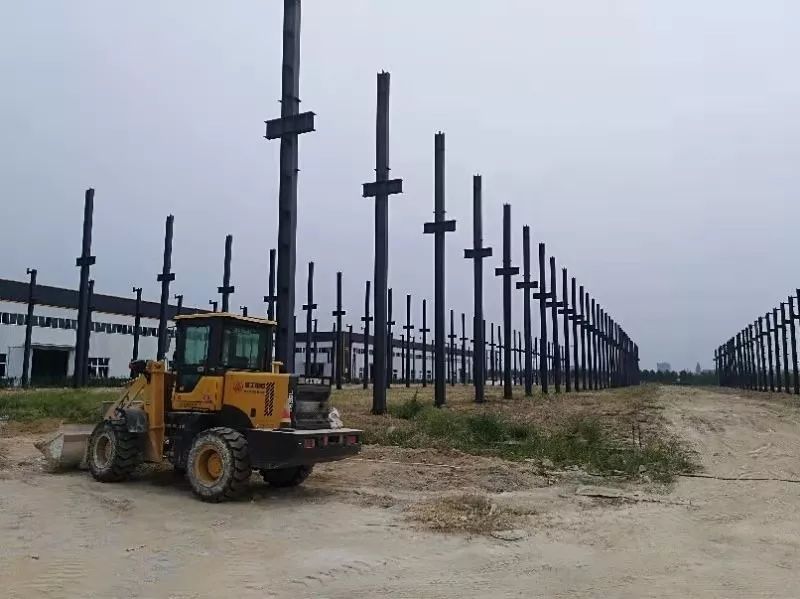

1.车间钢结构立柱完成。
2.消防管道路面做完灰土,下一步硬化;车间地面准备做灰土硬化。



03三星灯饰项目

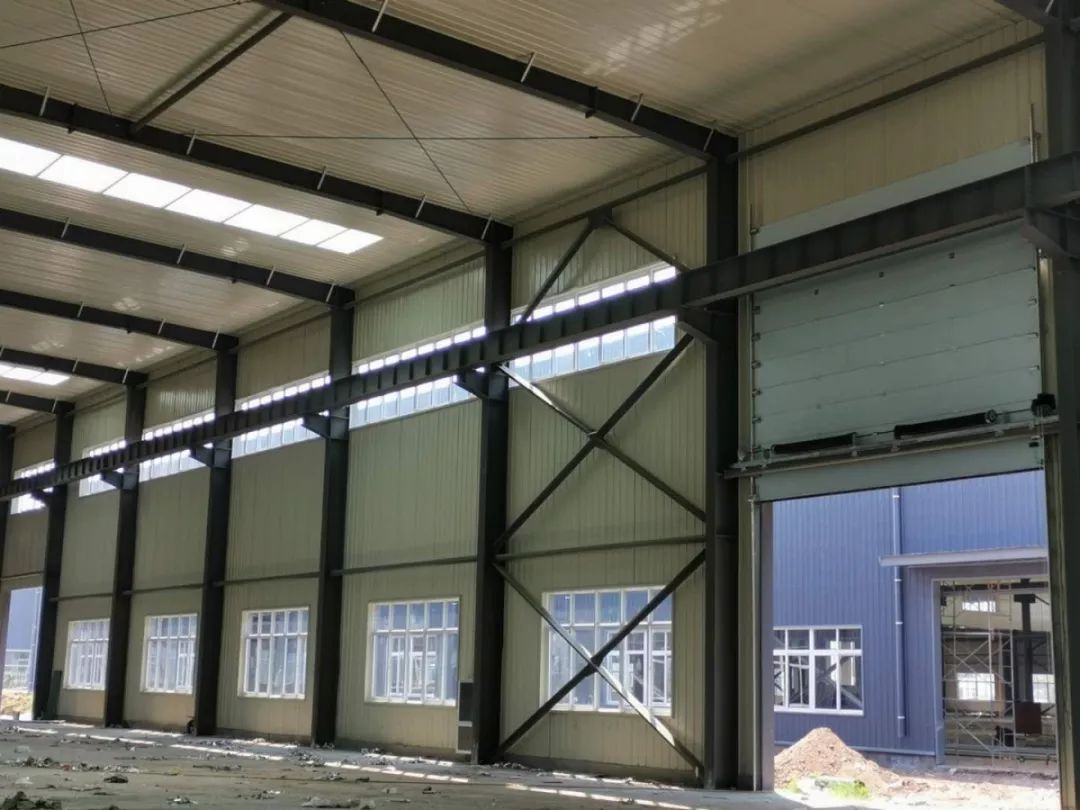

1.钢结构车间目前结构主体完工,预计下周开始封顶板;
2.宿舍楼本周开始起一层结构主体,预计9月底完成三层;
3.主路面正在浇铸商混,预计9.20前完成



04齐美整体家居及厨房电器产业园项目 1#车间计划9月13日开始浇筑地面,预计9月19日完成;2#、3#车间地面浇筑已完成,水电及消防设施安装中;4#、5#车间屋面及墙面板安装中,4#车间防火墙挖掘中;6#车间进行土方回填,计划9月12日开始组装厂房结构。

海易机械项目

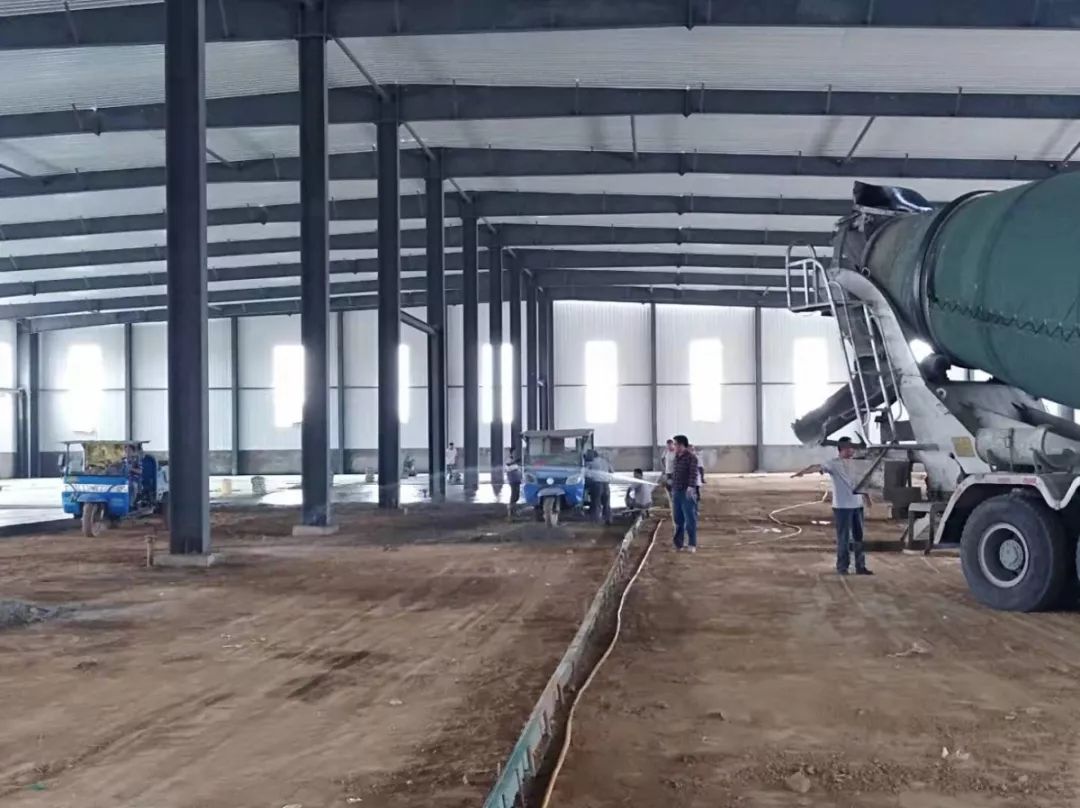

成品库,原料库主体已经完成,正在办理验收手续。装配车间1主体已经完成95%,室内消防,水电正在进行中,预计本月中旬能够全部完工。装配车间2主体已经完成85%,室内水电正在施工中,预计本月月底主体全部完工。加工车间1主体业已完成85%,预计月底主体全部完工。园区主路面已经完成,两侧绿化工程正在规划,设计中。



激光产业园项目
1盛奥激光数控项目

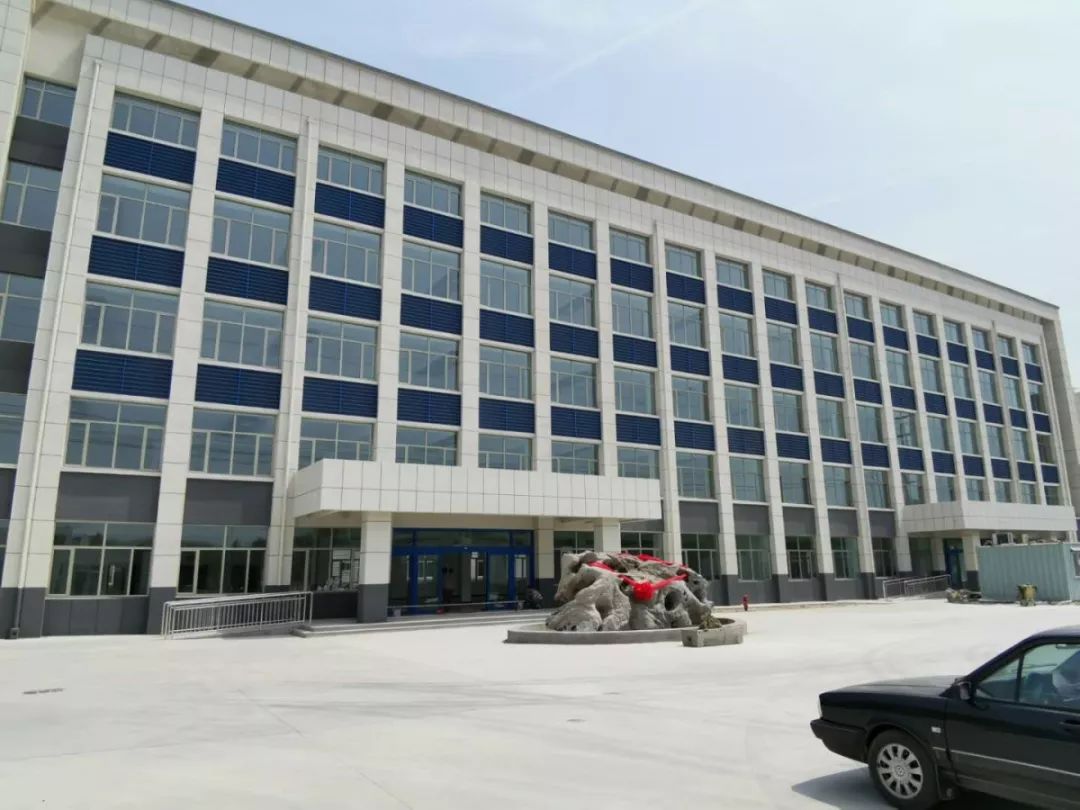

目前一号、二号、三号车间已全部建设完成,等待竣工验收;办公楼六层现已封顶,主体框架建设基本完成


2迪朔激光数控项目
目前一期(68亩)二号、四号、五号、七号、九号车间及三层办公房全部建设完成,等待竣工验收;二期(62亩)十一号车间钢结构立柱已安装90%,顶檩条安装60%;六号车间承重椎体已浇筑完成,钢结构立柱预埋件已焊接完成;三号车间西区钢结构立柱已安装55%,东区基础垫层浇筑完成,钢结构立柱承重椎体已浇筑65%。



3森霸激光数控项目
目前一期(55亩)三号、四号车间地面已预制完成,门窗及玻璃安装完成;三号车间地面已浇筑完成,正在铺设车间室外供排水、燃气管网;(二期)二号车间钢结构基础承重堆体和立柱已浇筑完成,基础地槽已回填,办公楼地槽已开挖完,基础垫层正在浇筑。



4森锋激光数控项目
(一期)二号、三号车间、四号研发楼、办公楼均已建设完成,已投产运营。(二期)土地手续已办理,现正在办理开工建设前证件手续。
