中央公园前瞻的360万方商务商业中心——两江国际商务中心。以占地面积57公顷,地面建筑约210万方,地下建筑规模约150万方,2.6万个停车位的优势,足以支撑未来城市中心的定位。这座未来的城市中心近况如何,一起来看看两江商务中心最新的建设进度。

在设计工作方面,两江国际商务中心下沉广场已取得可研批复并完成主管部门会审,取得两江国际商务中心下沉广场特许经营建设有关事宜的合法性审查意见,正式报送区政府常务会研究;绿廊已完成方案设计,正在开展施工作业面研究工作。龙湖集团项目已取得工程规划许可证,正在开展正式施工许可证办理工作。

中粮集团项目已取得工程规划许可证,正在开展正式施工许可证办理工作。

新城控股项目已取得建筑工程施工许可证。

合景泰富项目已取得建筑工程施工许可证。

鲁能集团项目商务商业方案拟正式报建,目前正根据相关职能部门沟通意见进行深化完善中。

万科集团项目商务商业设计方案已报建,通过区专委会审查。

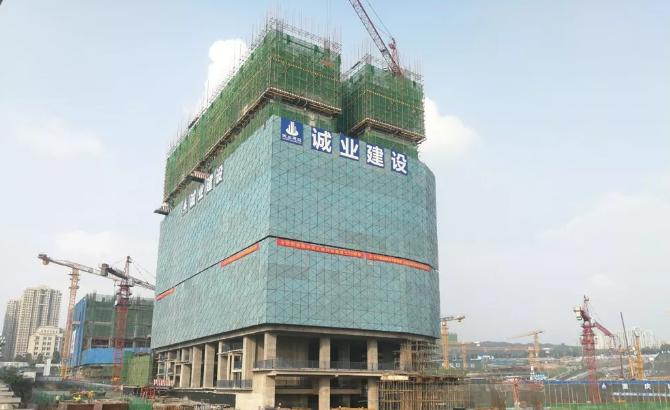

在施工建设工作方面,龙湖集团土方及支护已完成。一标段1#楼基础浇筑完成,B5浇筑完成,B4浇筑完成,B3浇筑完成,B2浇筑完成,B1施工中; 2#楼基础浇筑完成,B5浇筑完成,B4浇筑完成,B3浇筑完成,B2浇筑完成,B1浇筑完成,L1浇筑完成,L2浇筑完成,L3浇筑完成,L4浇筑完成,L5浇筑完成,L6施工中;裙房B1施工中;1#、2#、3#塔吊安装完成;旋挖桩超前钻全部完成。二标段3#楼B5浇筑完成,B4浇筑完成,B3浇筑完成,B2浇筑完成、B1浇筑完成,L1浇筑完成,L2浇筑完成,L3浇筑完成,L4浇筑完成,L5浇筑完成,L6浇筑完成,L7浇筑完成,L8浇筑完成,L9施工中;裙房B1施工中;4#楼B5浇筑完成,B4施工中;1#、2#、3#、4#塔吊安装完成;旋挖桩超前钻全部完成。

新城控股项目支护第三阶支护桩和冠梁完成80%,第一排锚索开始施工;轨道保护区注浆土体检测完成。总包一标段塔楼B负二层、东侧负二层、北侧负三层结构施工中;首开区1-3-1区和1-3-2区303.6标高混凝土浇筑完成;大商业3-1区和3-2区 296标高层排架搭设筋绑扎。总包二标段:塔楼A四层320~326标高结构层施工中;大商业非降板区(3区)(负3层)结构施工中。

合景泰富项目桩基础工程施工中,累计开孔369根,浇筑完成352根。T2塔楼L1层高跨梁钢筋绑扎,支模架整改,低跨混凝土浇筑中。T2西侧裙楼底板砖胎膜抹灰施工中。T2西侧地梁开挖,破桩头施工中。T1西侧地梁开挖施工中。

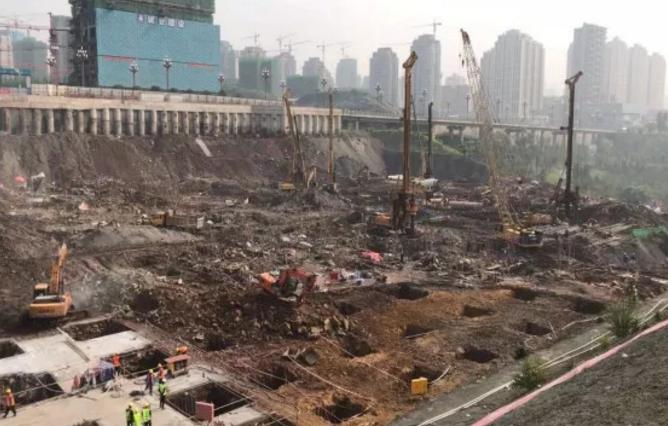

中粮集团项目旋挖桩共378根,已浇筑84根,已开孔或开挖中145根;人工桩共155根,已成孔31根,已开孔或开挖中115根;独立基础共82个,已开挖至图纸深度43个,完成捡底32个,正在开挖18个,未开挖21个。

值得注意的是,新亮相的龙湖天际,在两江国际商务中心处于绝对核心的地段。它总体量约60万方,也是五大项目中体量最大的。龙湖天际业态囊括SOHO、LOFT、购物中心、写字楼等,其中包括约13万方全自持的龙湖旗舰商业品牌——天街,和约4万方情景式街区商业,及甲级商务写字楼的重磅商业组合。
