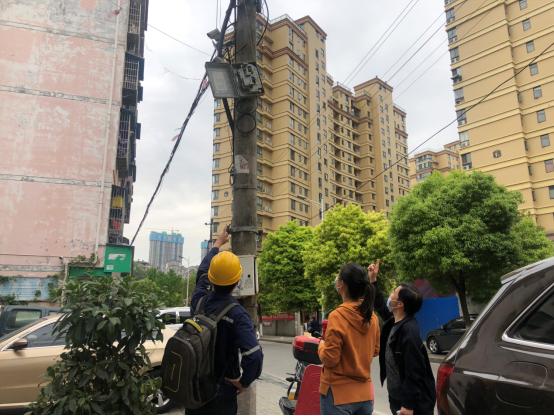

为提速推进5G建设,省移动公司制定了630节点目标,各地市开通率要达到30%。宜昌移动全体员工勠力奋进,精确落实“脚步丈量法”,攻坚克难,奋力完成2020年的整治目标任务。
截至6月15日,宜昌移动分公司5G二期站址开通146个,排名全省第13,距离630的“军令状”目标还有很大差距,项目正式进入攻坚阶段。为全力支撑工程部门完成既定目标,冲击全省前10,网络部组织召开全专业联动会议,在保证建网规范、保证网络安全、保证维护质量的前提下,按照“5G建设,传输先行”的方针,在6月19日正式成立由传输专业牵头,无线、电源、动环、综资管理5个专业共同组建的“线上入网集中评审团队”,指导城区、开发区和夷陵区三个分公司高效解决设备入网环节的动环、电源、线路成环、割接测试等各项工作。
集中线上评审借助微信群和云视讯平台,通过点对点的资料信息收集和全专业联动的审核方式,实时输出全专业审核意见 ,压减了在OA流程上的流转时间,将正常流程需要2-3个工作日的审批时长缩短至1天,在6月27日以前,顺利完成10个CRAN机房的设备入网,为630目标达成赢得了宝贵的时间。下一阶段,网络建维各专业将持续高效推进设备入网,助力打造5G精品网络,再建网络领先新优势!

——最默默无闻的支撑
有这样一群人,5G开站的每一个环节都与他们的工作内容息息相关,从机房建立到5G站点传输电路数据制作,为了保证5G无线开站流程每个环节顺利推进,在坚持网络安全管控以及线上流程覆盖率必须达到100%的前提下,优化流程,即使在大家都休息的时候,他们也要7*24小时严阵以待。
当5G建设攻坚战鼓声响起,在网络部经理刘传忠同志和副经理胡波峰同志的带领下,集中维护中心成员大家积极投身工作中,中心主任袁琴各环节主动协调,资源班班长李芸芸跨专业联动。为解决SPN传输设备采集问题,加快资源录入进度,资源班先后联系省公司与综资厂家,各环节盯控、测试,以最快的速度解决了宜昌所有SPN传输网元采集问题。截止到6月30日,共计开通312个5G站点,线上开通率达100%,5G基站电路调度率100%。
网络资源管理岗位虽平凡,却代表着大大的责任。他们是默默无闻的支撑者,却活跃在5G开站每一个环节,正是因为他们的付出,紧密配合,保质保量的完成了阶段任务,他们是这场攻坚战不可或缺的组成部分。

——最激动人心的时刻
“时间宝贵,不能浪费一分一秒!”宜昌移动公司相关负责人熊总明确要求。宜昌5G二期工程总目标为809站。按5G建设要求,6月30日需达到省公司制定243个站点的开通,宜昌移动公司在6月26日已完成目标,离时间节点还有4天。
直到6月30日晚上11点07分,5G联合办公室内灯火通明,5G开通进度已经来到307个,完成率126.3%,正好全省排名第10,正在大家都欢呼雀跃庆祝的时候,诚公监理谢港在集中开站平台系统内跟踪到某兄弟单位在今日开通1个站点,刚好压过宜昌的完成率。在千钧一发之际,工建部联合指挥办公室下达指令,搜索尚能开通且开通过程不涉及夜间操作安全问题的站点,努力在12点前进行最后拼搏,本寄希望于D_开发区安琪产业园-H5H,仅剩跳纤就可完成,联合办公室全面发动,联系厂区的进入协调问题,杭州纵横施工队现场待命,华为数据资料已经准备完全,可惜施工队员无法进入厂区进行跳纤,最后功亏一馈。
就在大家已经心灰意冷时,一线传来消息,另一站点D_三峡制药厂-H5H,杭州纵横施工队员周艳成功协调好了厂区物业,进入厂区完成跳纤排障,在6月30日晚上11点48分达成开通,达到308的开通量,完成率126.7%,集中开站平台线上系统数据排名全省第十。整个联合办公室欢呼沸腾,一个月的努力,一个月的汗水,值得了。接下来,将把握每一个关键点,分秒必争,质速并重,继续推动5G建设“加速度”!

——网络优势是移动核心竞争力
7月7日上午,宜昌移动公司总经理潘思远到网络部调研指导工作。调研期间,潘总亲切和员工进行沟通交流,并查看了办公现场和核心局楼,详细了解了网络维护工作情况。潘总指出:一是网络优势是公司核心竞争力,要求在坚持网络安全底线同时,尽可能站在市场角度安排工作,主动作为。二是今年防汛形势严峻,防汛攻坚战才刚开始,要在前期工作的基础上,持续查漏补缺,完善各项防汛保障措施,确保安全度汛。三是做好创新及QC工作,不能只埋头干事,还要学会总结提炼,把经验总结出来,把好的做法宣传出去。四是加强应用型、技能型、复合型人才培养,为公司发展输出更多的人才和骨干。与会员工深受鼓舞,纷纷表态要勇挑重担、攻坚克难,书写5G时代网络运行维护工作新篇章。
