“风光”无限!
黄河水电为全世界首条清洁能源特高压赋能
——记海南州特高压外送通道配套电源项目“9·30”并网发电

初秋的青海
像是打翻了的调色盘
团团白云游牧在湛蓝的天空
阳光毫不吝啬地洒落在辽阔高原
还有那桀骜的风

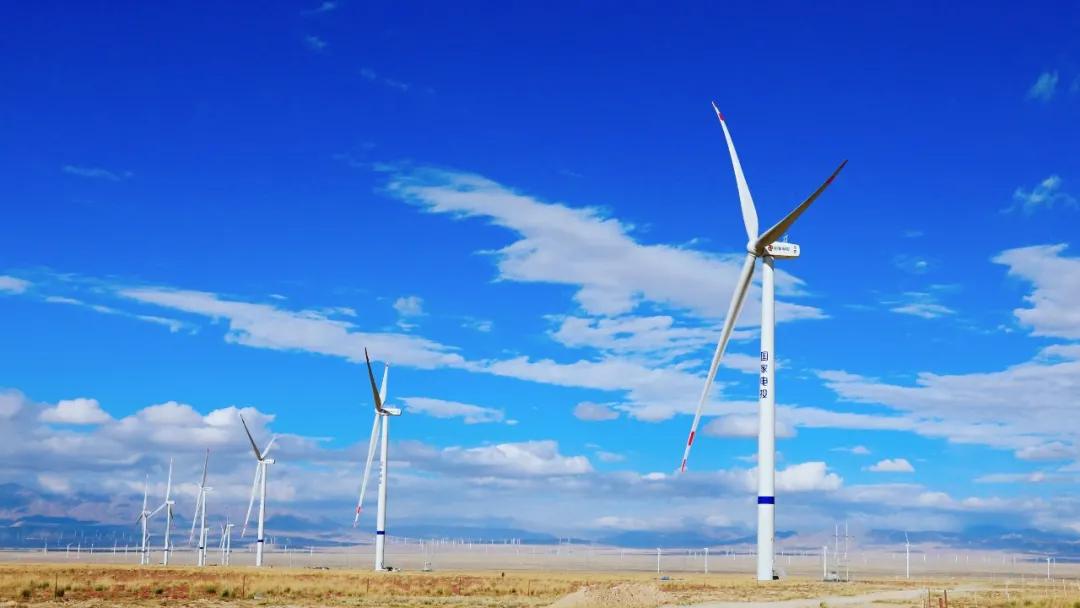

呼啸掠过留下永恒的绿色动能
依托得天独厚的风光水资源,国家电力投资集团黄河上游水电开发有限责任公司(以下简称“黄河水电”)在青海闯出了一条产业升级、绿色发展的新路子。2016年,习*平近**总书记在视察青海时作出“使青海成为国家重要的新型能源产业基地”重要指示。不忘初心,黄河水电励精图治发展新型能源,成为了青海新型能源产业基地建设工作的排头兵。

9月30日,全世界第一条专为清洁能源外送而建设的特高压通道——青海-河南±800千伏特高压直流输电工程配套电源全部并网发电。沿着“电力天路”,记者来到线路的起点——青海省海南州,探寻黄河水电405万千瓦特高压外送通道配套电源项目背后的绿色基因,探秘黄河水电如何交出满分答卷?

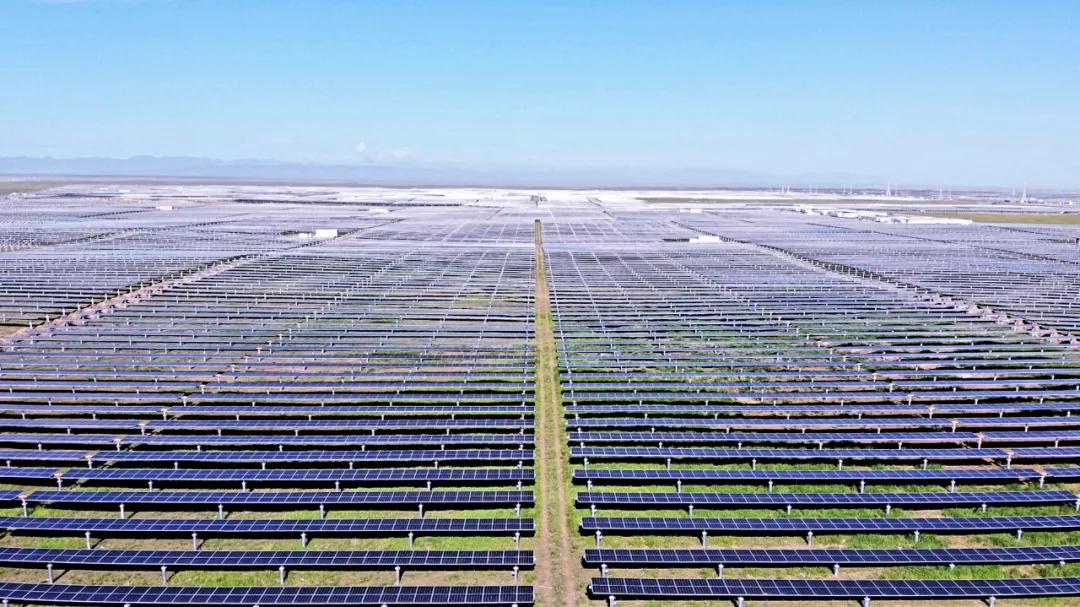

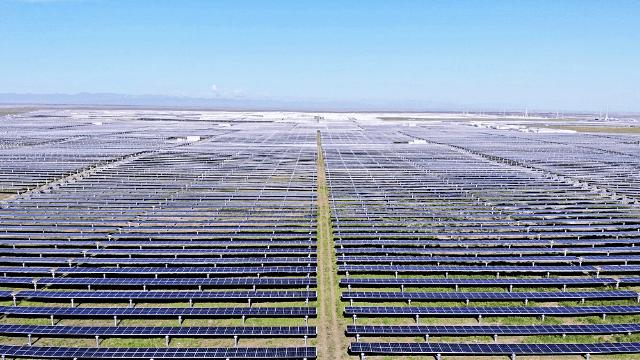

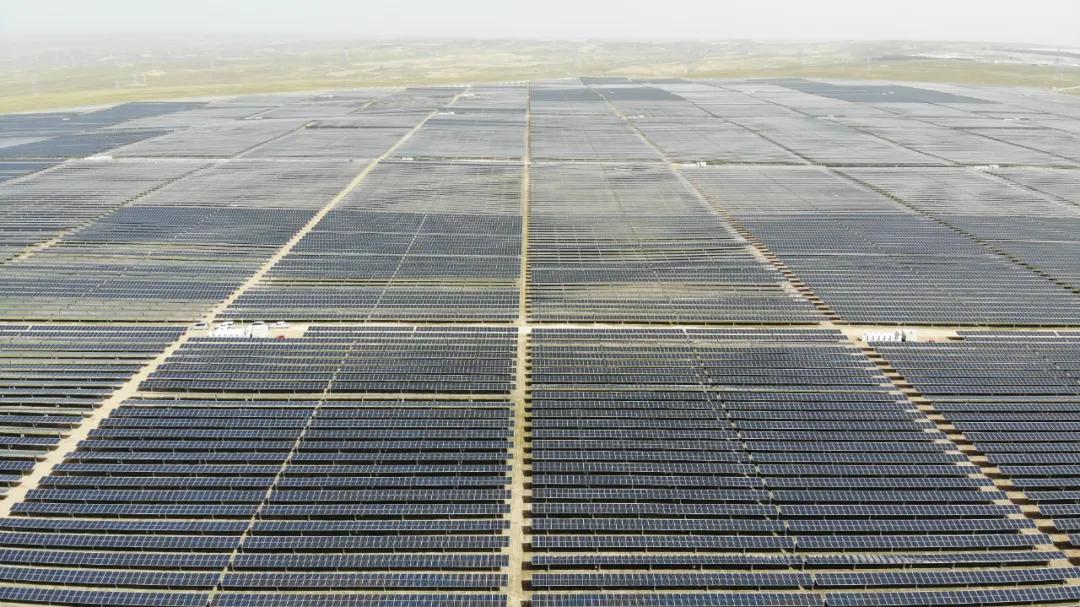

历经两个半小时车程,途径绵延数十里的戈壁沙丘,记者从西宁到来位于海南州共和县境内的塔拉滩。眼前220万千瓦海南州特高压外送通道配套光伏电站仿佛茫茫荒漠中的一片“蓝海”,消失在天际边。
去年9月份,黄河水电中标海南州特高压外送通道配套电源一期工程81%共405万千瓦配套光伏和风电电源点的建设,项目分布在青海海南州和海西州两个清洁能源基地,包括240万千瓦光伏、165万千瓦风电,同期建设6座330千伏汇集站(其中扩建2座)、2座110千伏汇集站、32座35千伏汇集站。同时,还负责建设146万千瓦水电项目,承担基地光伏、风电调峰调频任务,为基地新能源外送提供有力支撑。
彼时,距离2020年9月30日并网发电,仅有短短一年时间。项目建设工期同期最短、并网容量历史最大、调试任务史无前例,摆在黄河水电面前的这张“试卷”难度超出想象。

作为专为全球首条清洁能源外送通道而建的配套电源项目,和青海清洁能源示范省和“四个革命、一个合作”试点省建设的支撑项目,黄河水电人深知,这个项目必须也只能干好。时间紧、任务重,黄河水电立即开展一系列项目设计、规划,定招标、审方案、紧施工,一场近万人的战役序幕就此拉开,战斗的号角已然吹响……

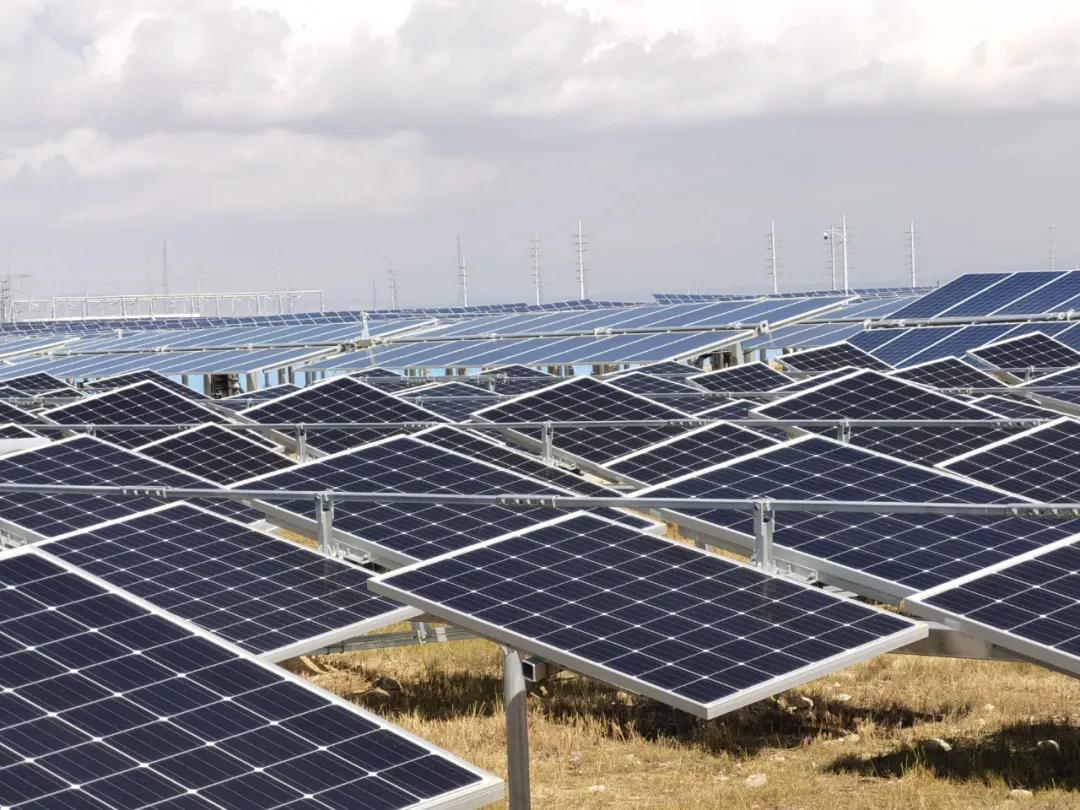

黄河水电始终贯彻“超前领先一公里”的理念,对每一道施工工序精益求精,坚持创新驱动,不断改进和优化施工质量。光伏建设采用钢管桩而非以往的混凝土灌注桩,既保护了环境又提高了施工效率;采用高效率电池组件提高发电量、提升电站系统效率;采用平单轴跟踪系统支架,通过系统联动机制提高电站整体发电量;采用“光伏+储能电池”形式建立“离网型微电网”等施工亮点开创了新能源项目建设的新模式。黄河水电以争创国优金奖为目标,一步一个脚印,全力推进项目建设。

9月26日17时18分 ·
海南州特高压外送通道配套电源海南地区220万千瓦五个标段光伏项目相继并网发电,标志着支撑全球首条专为清洁能源外送而建设的青海-河南±800千伏特高压电源项目电源点正式通电。
9月27日15时18分 ·

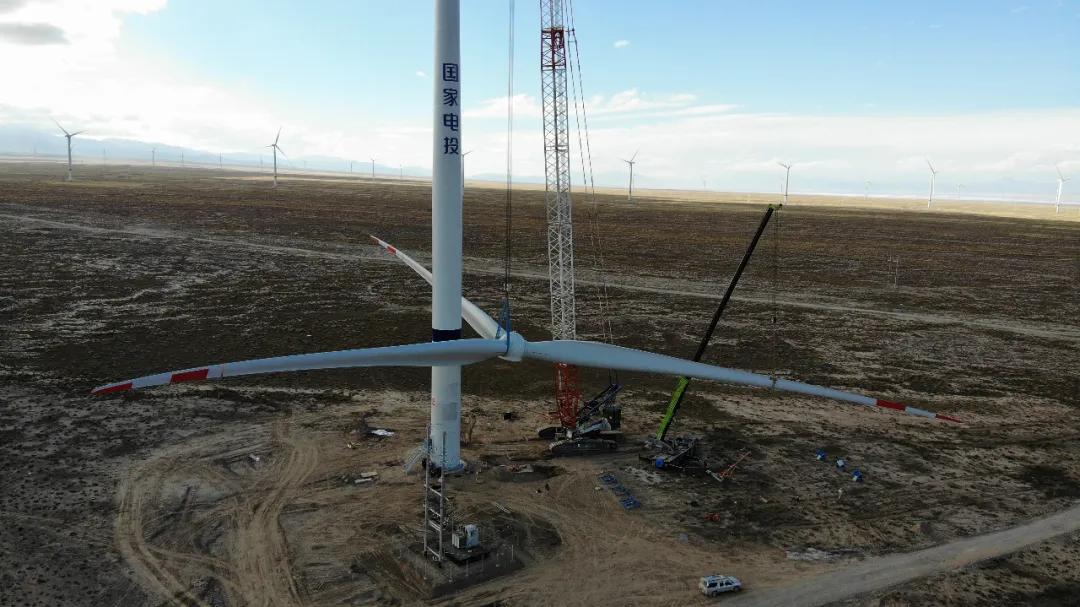

海南州特高压外送通道配套电源海南地区130万千瓦风电项目一标段丹加、鹿龙、祁家三座风场顺利并网发电。
9月29日23时39分 ·

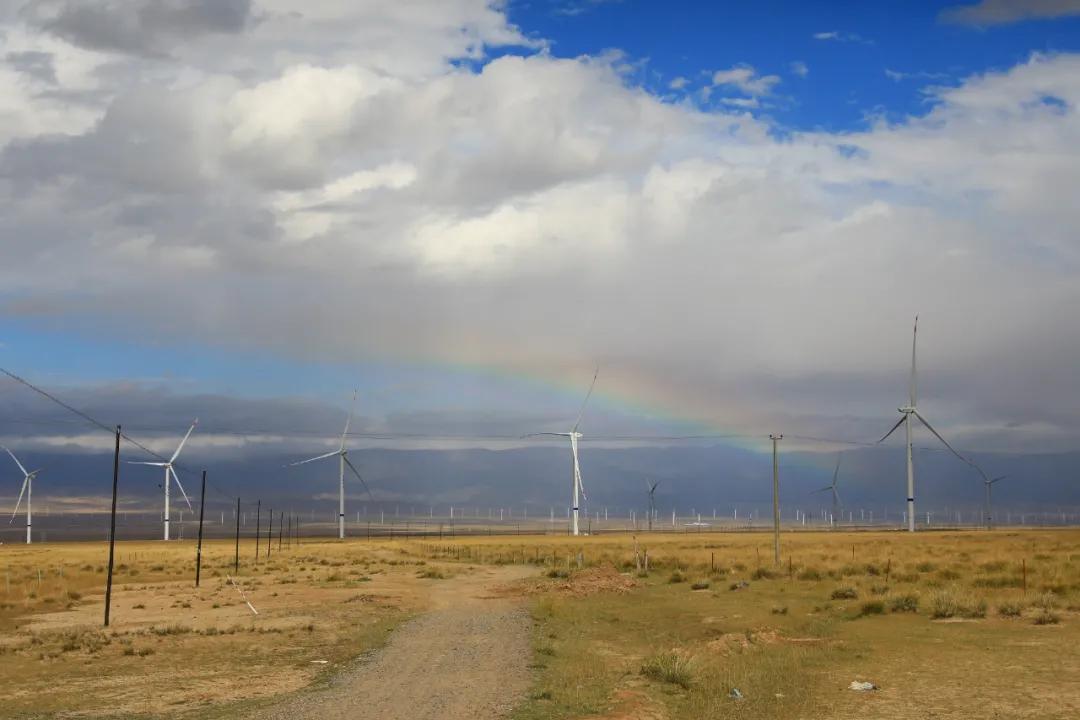

35万千瓦风电项目海西诺木洪全容量并网发电。
9月30日 ·
海南州特高压外送通道配套电源项目全部投产,青海的绿色电力为“电力天路”沿途城市注入崭新的绿色能量。

戈壁沙洲,无边无垠。海南州特高压外送通道配套电源项目大多与荒漠为伴,风沙大、海拔高,缺水、少电甚至没有道路,黄河水电人却在一处处荒芜之地“种”出了带电的“希望”。
今年年初,配套电源项目建设工作正在有条不紊地进行,新冠肺炎疫情突如其来,打破了原有计划,施工人员到场困难、设备运输受阻、生产厂家无法达产,各项目建设临时停摆,工期滞后了一个多月。原本就短暂的工期此时变得更加紧张,面对史无前例的挑战和难题,配套电源项目能按期投产吗?

一手抓疫情防控,一手抓复工复产。自正月初二起,黄河水电先后召开21次专题*党**委会、59次疫情防控领导小组会议研究部署最新方案。黄河水电全面研判形势,重新修订施工进度计划,加大人力、物力、财力投入,制定人员运送计划等方案。当项目所在地调整为新冠肺炎疫情防控一般地区时,黄河水电领导班子更是将办公地点搬到了项目现场,面对面沟通、指挥,会议内容也由汇报进度转变为提困难、讲难点,为按期投产争取一切时间。

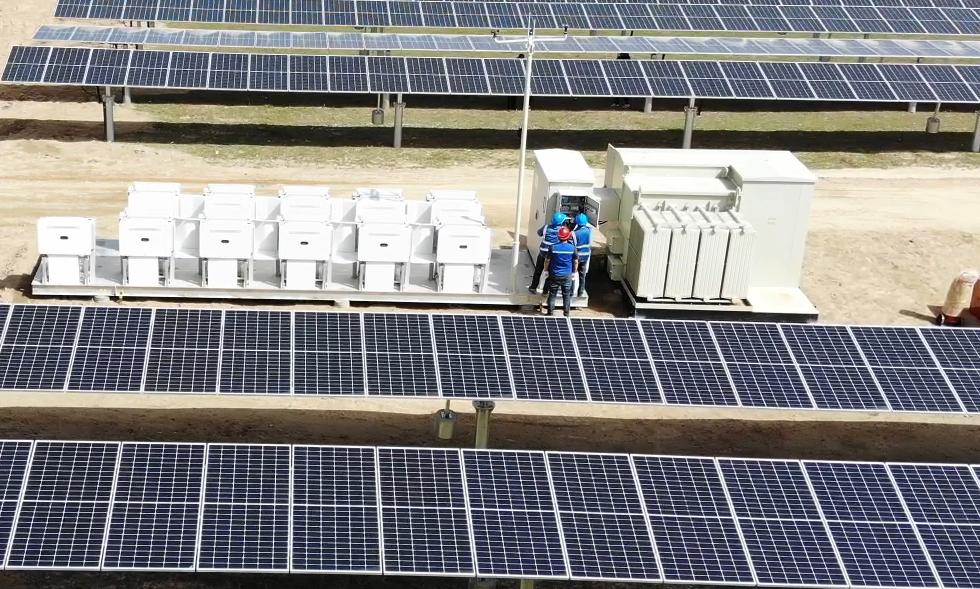

随着各地经济复苏,设备供货厂家复工复产,黄河水电进一步通过优化资源配置和施工顺序、增加施工作业面、合理进行交叉作业、提高各环节配合效率。5月下旬,各单位按高、中、低风险编制并网调试方案,争分夺秒按“9·30”投产目标倒排工期。

自2月13日复工后的短短一个月,海南州各项目均已实现复工率100%,复产率100%,施工进度与原计划持平。截至5月底,总工程实现时间过半,建设任务过半。9月30日,投产目标如期达成。
这场与时间的“追逐赛”
黄河水电赢了!

烈日罡风,漫天飞沙。黝黑的皮肤,干裂的嘴唇,浑身上下灌满了沙子……近万名建设者,在这片一望无垠的戈壁滩上热火朝天地干着,在荒芜中打造着充满希望的大漠之光。
四年前,习*平近**总书记视察黄河水电时强调,“青海有充足的太阳能光照资源、丰富的荒漠化土地资源,你们有产业优势、技术优势、人才优势、资金优势,一定要将光伏产业做好。”其中的关键一环是人才,从中标到成功并网,短短一年时间完成工程建设,离不开一支业务精通、素质过硬的队伍。

从中标时的欢欣鼓舞,到全面部署、工程有序开展,再到受疫情影响导致进度受阻,兵来将挡水来土掩,所有建设者都感到前所未有的压力与挑战。
“集黄河公司全员之力,把一切资源调动起来!”黄河水电*党**委书记、董事长谢小平向全体员工发出号召:“所有项目都有困难和问题,咱们要想尽一切办法解决问题,把工作干好,努力!”黄河水电坚持领导靠前指挥,广大干部员工奋勇争先,内部做好各施工单位、质量监督组、监理等单位的协调配合,分三批次统筹调配约260余名专业技术人员投入项目建设,外部强化与国家电网调度部门的沟通联系,携手共同推进项目并网向前迈进。
塔拉滩意为荒芜的草原,这里平均海拔3000米以上,氧气含量是平原地带的64%。去过塔拉滩的人都知道,不下雨的塔拉滩只有两样东西,暴晒的日光和漫天的沙尘。黄河水电新能源建设分公司和电检公司的员工们常在温差20多摄氏度、漫天风沙的环境中工作,因海拔高、紫外线强,每个人都拥有古铜色的皮肤。“黑不怕!装机容量和肤色成正比。公司的光伏产业做强做优做大就是建设者最大的心愿,我们在塔拉滩上的酸甜苦辣都值了!”黄河水电电检公司副总经理芦彪感慨道。
九月下旬,项目进入冲刺收尾阶段,安全验收、并网调试等工作紧张推进,期间,黄河水电新能源建设分公司工程项目中心主任宋山茂总是眉头紧锁,直到顺利并网发电,宋山茂的脸上终于泛出了笑容。

从塔拉滩向西走百公里就到了切吉乡,一路上道路两旁的风机不停转动,方圆百里鲜见人烟,“除了荒漠还是荒漠”。参与项目建设的员工深知此项工作远比以往看到、听到、想到的任何工作难度都大得多,每个人心里都做好了打硬仗的准备。“我们中标的130万千瓦风电项目相当于海南州地区近十年的工作量,工期仅仅一年,任务十分艰巨。端午节后,所有现场人员取消了假期,夜以继日抢工期,‘9·30’投产目标始终没有变!”黄河水电工程建设分公司副总经理许建军坚定地说。

广袤荒芜、顶沙顶烈日,他们是戈壁滩上的坚守者,更是扎根高原、艰苦奋斗,为绿色能源默默奉献的黄河水电人缩影。

海南州特高压外送通道配套电源点项目是海南州建设全球最大千万千瓦级清洁能源基地的主战场,其按期投产发电对青海省建设国家清洁能源示范省和国家电投“2035 一流战略”落地意义重大。据了解,项目投产后,黄河水电在海南州的光伏和风电装机容量将达到754万千瓦。黄河水电新能源装机达到1031万千瓦,继续领跑国内清洁能源建设,向祖国生日献礼。

耀眼的阳光洒向一望无际的光伏板
巨型风车迎风矗立
承载着成千上万人梦想的青海绿电
终于顺着“电力天路”
从黄河水电出发
输送到千家万户
点亮中原城市的夜空……
作者:刘趁 陈晨
摄影/摄像:刘趁 陈晨 王安琪
部分图片素材来源:黄河水电
