家装设计流程总体分为五个阶段

第一阶段:量房阶段
第二阶段:平面设计阶段
第三阶段:正式设计阶段
第四阶段:签单阶段
第五阶段:设计师施工服务阶段

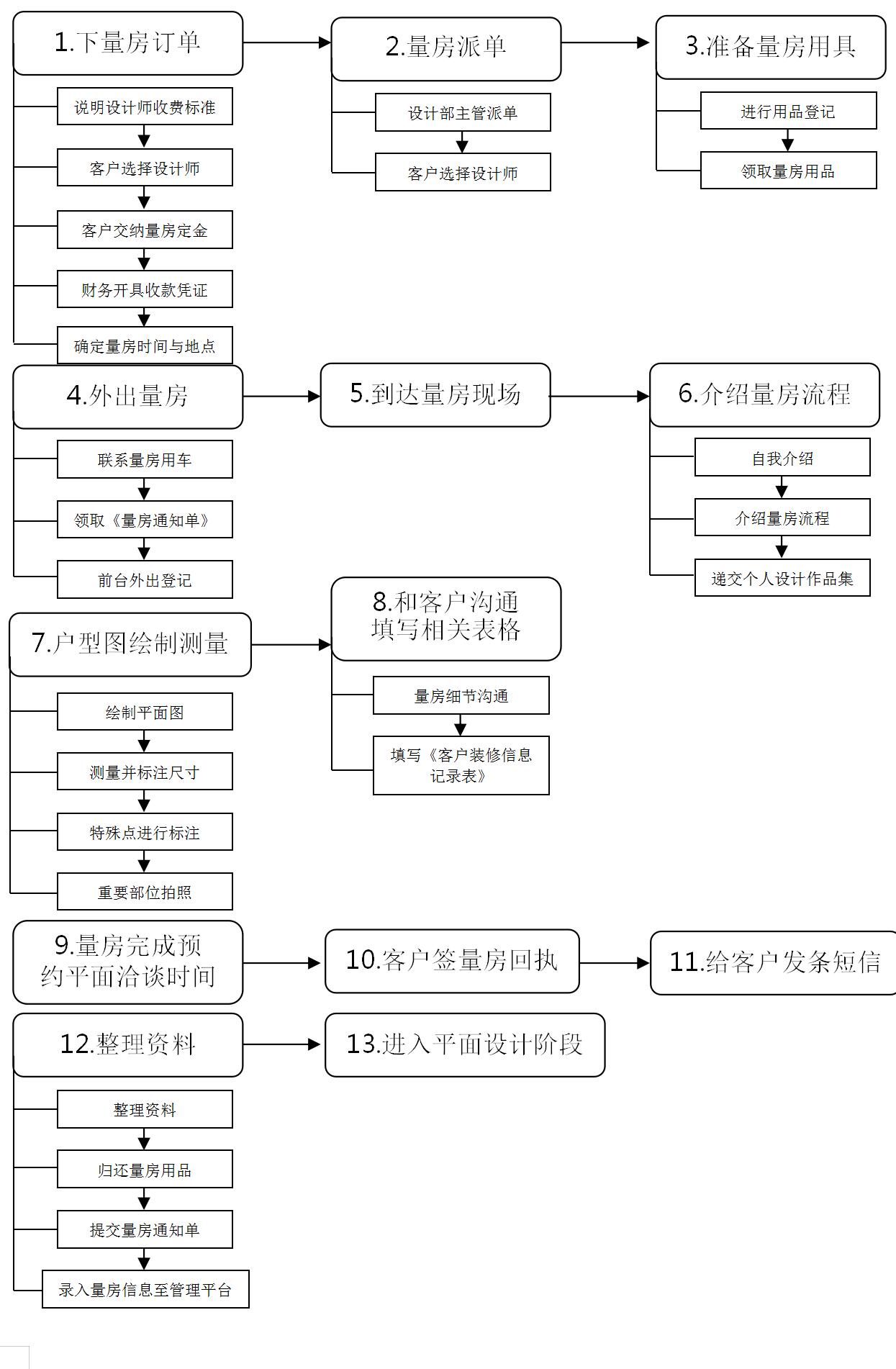

量房阶段流程

规范
1.量房之前必须和客户沟通好设计费的标准,并由设计部主管安排合适的设 计师;
2.客户交纳量房定金后由客户经理或家装顾问填写《量房通知单》,交由设计部主管进行设计师派单;主管派单后将《量房通知单》交给设计师;
3.量房时必须2个人参加,设计师和助理设计师;
4.设计师领取量房用品必须在《设计部物品领用表》上进行签字,领取量房用品时必须对所领物品进行检查,确保物品完好,归还时保管员要对物品检查有无损坏,并记录归还时间;

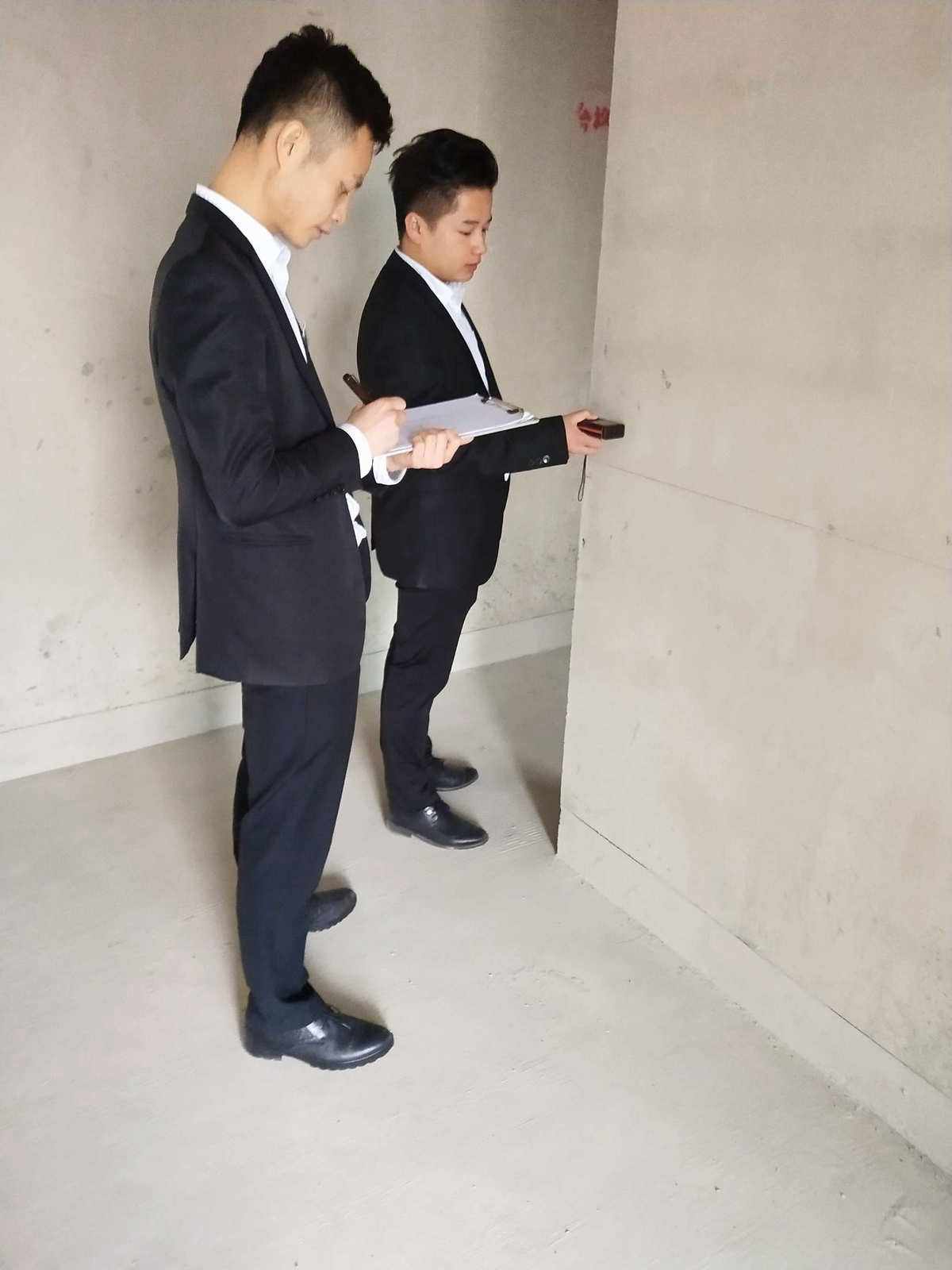

5.平层房屋量房时使用10米卷尺,别墅量房时采用红外线测距仪和卷尺;
6.设计师和助理设计师外出量房时,需向前台出示《量房通知单》,并说明返回时间,由前台进行登记;量房返回时,需向前台出示客户签字的《量房回执单》,由前台记录返回时间;如超时返回的需向前台说明原因;
7.必须要在客户约定的时间之前到达现场,特殊原因迟到的,应在规定时间前10分钟电话告知客户,第一时间向客户说明情况并道歉;

8.量房前应对客户详细介绍量房的流程和时间;

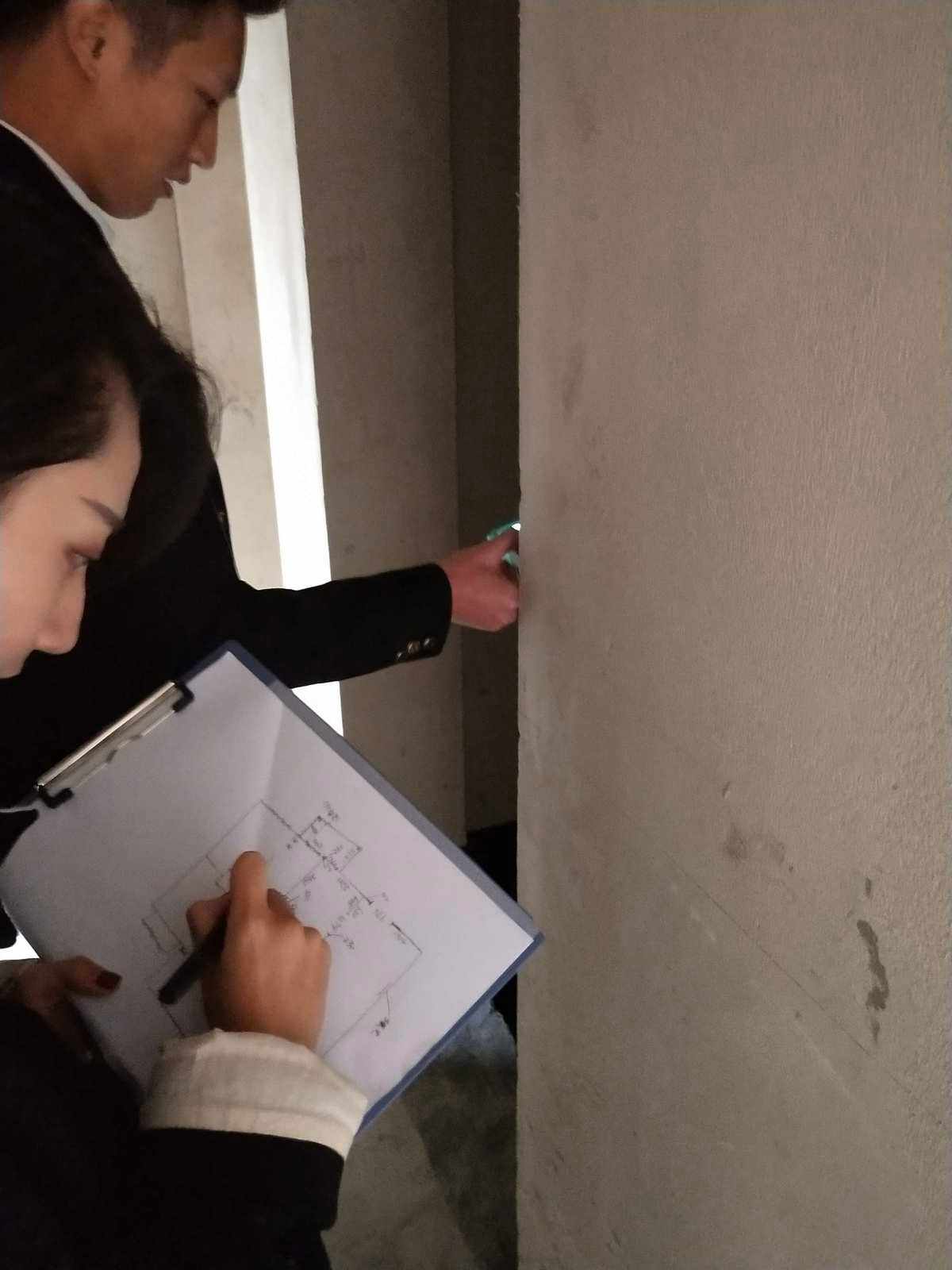

9.量房工作项目:(1)平面户型图绘制(2)尺寸测量(3)重点部位拍照(4)特殊部位标识(5)了解客户装修需求(6)请客户配合填写《客户装修信息记录表》;
10.测量规范:应从进户门一侧开始测量,按照墙面顺序依次进行测量,最后应从进户门结束;
11.量房时应对房屋内原有设施、设备的定位尺寸进行测量并标识。包括:燃气表、水表、电表、配电箱、信息箱、可视门铃、上、下水管道、燃气管道、通风井道、烟道、座便器坑距及所有厨房、卫生间及阳台下水位置;
12.量房时应对房屋内原有的各种梁(天花下返梁、地面反浇梁)、柱的位置及尺寸进行测量并标注,楼梯定位尺寸和楼梯尺寸(高、宽、阶数);

13.量房时应对房屋内所有门、窗洞口的具体位置和尺寸大小进行测量并标注。窗和飘窗的离地尺寸和窗的尺寸,有门的须注明开启方式和方向;
14.量房时应对房屋内各区域空间的净高进行测量并标注。包括各房间、餐客厅、卫生间、厨房、阳台、平台内部、挑空区;
15.量房时应对房屋内各区域地坪水平标高进行测量并标注。以同层餐、客厅水平高位参考值;
16.量房时应对房屋内下沉式卫生间、抬高平台、错层、斜坡顶面的高低差尺寸进行测量并标注;
17.量房时应对房屋原始结构缺陷进行检查并记录;
18.量房时应对客户的家庭成员,工作职业,房屋功能需求,特殊需求,客户爱好等做详细了解并记录;

19.量房沟通时应避免与客户谈价格;
20.请客户配合填写《客户装修信息记录表》;《客户装修信息记录表》不用客户签字,由设计师个人进行存档即可;
21.量房结束时应让客户在《量房通知单》上的回执一栏签字,《量房通知单》设计师回公司后交由设计部主管存档;
22.量房结束后要与客户约定看方案的具体时间,预约方案的时间不得超过3天,客户特殊情况除外;
23.量房结束时应尽量与客户一起离开现场,避免给别的装饰公司量房机会;
24.量房结束后60分钟以内对客户发一条信息;
25.整理完客户资料后应将所领用物品归还保管员并签字;
26.设计部主管应在收到《量房通知单》的次日之前必须将设计师的量房信息录入公司管理平台。
摘自:《装企管理制度与流程》
作者:尤月林
