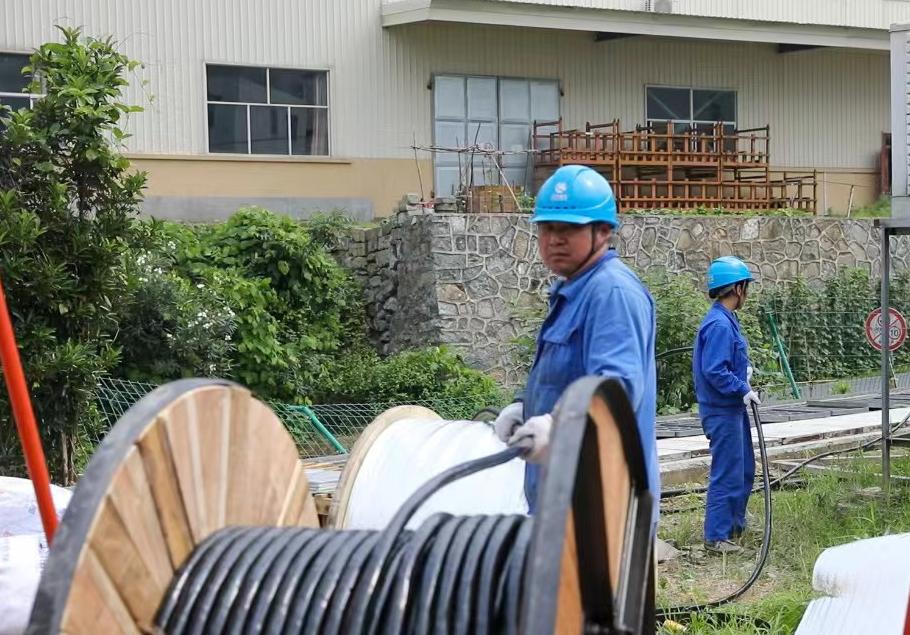

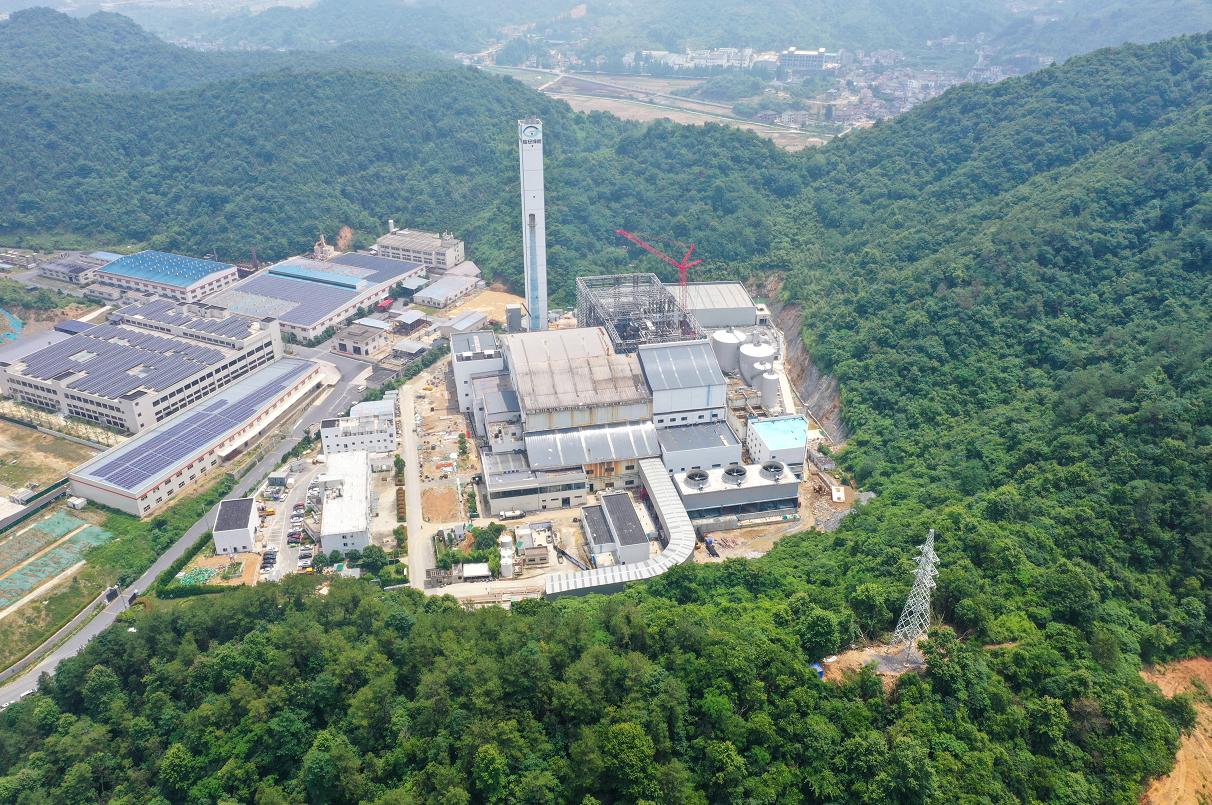

6月8日,在临安最大的垃圾焚烧发电厂——杭州临安绿能环保发电有限公司,21名国网杭州市临安区供电公司施工人员正在新建成的35千伏升压站里敷设电缆。

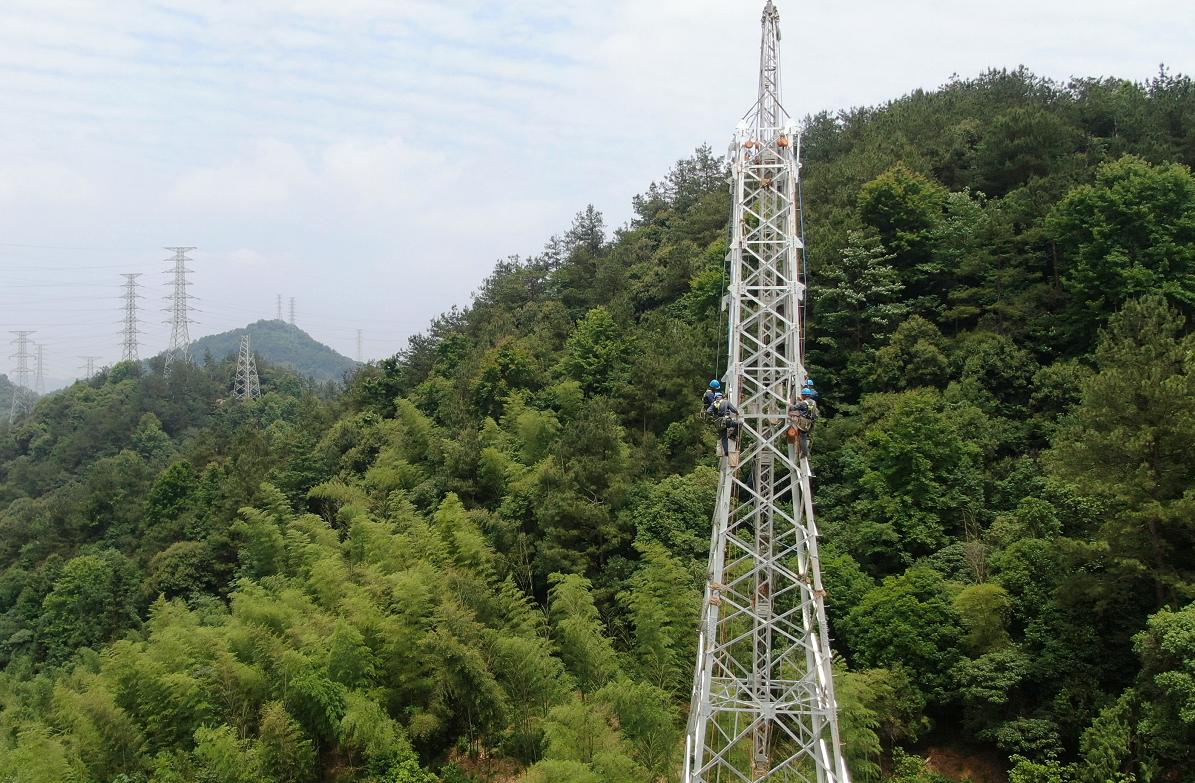

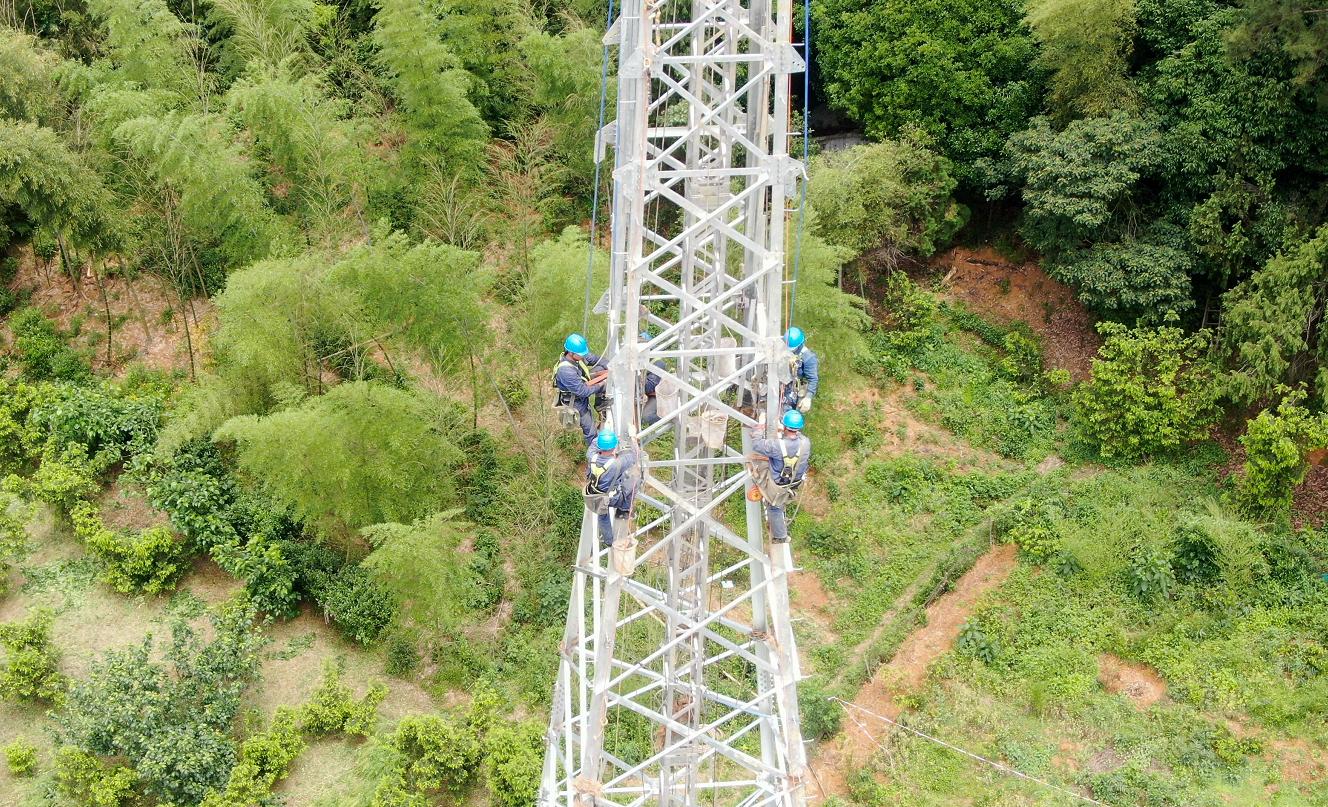

就在距离厂区不到800米的山腰上,17名施工人员紧密配合向一基35千伏的输电铁塔“发起冲击”,势要在一天内完成最后一基铁塔的组立工作。

余杭垃圾焚烧发电厂,壁山区垃圾焚烧发电厂

对于杭州临安绿能环保发电有限公司二期工程的项目负责人帅珪来说,这几天最高兴的事情莫过于企业垃圾焚烧发电项目35千伏配套送出工程即将在月底投运。

届时,包括1台日焚烧量在500吨的往复式机械炉排工业废弃物焚烧炉、抽凝式汽轮机在内的整机调试就将迅速展开。“多亏了供电公司的帮忙,不仅给我们节省了800多万的投资,减轻了企业的负担,还加紧施工缩短工期让我们的二期项目能够提前投运。”帅珪难掩兴奋。

此前,杭州临安绿能环保发电有限公司一期工程已经运行了10多年,主要是对临安地区的生活垃圾进行无害化、减量化、资源化处理,年处理量在16万吨左右。

余杭垃圾焚烧发电厂,壁山区垃圾焚烧发电厂

随着临安经济的快速发展,数千家企业所产生的固体废弃物该如何处理成了政府、企业和老百姓都极为关注的问题。为此,在政府的指导下,杭州临安绿能环保发电有限公司启动了二期扩建工程,在原本生活垃圾处理的基础上新增了一般工业废弃物处理生产线,预计年处理工业废弃物18万吨,能够基本满足临安地区的固体废弃物处理需求。

在杭州临安绿能环保发电有限公司二期项目启动初期,帅珪就向国网杭州市临安区供电公司咨询了关于扩建增容的相关问题。“根据国家发改委的规定,像绿能环保发电这样的垃圾焚烧发电企业所涉及的配套工程全部由我们出资,不需要企业掏一分钱。”

余杭垃圾焚烧发电厂,壁山区垃圾焚烧发电厂

该公司发展建设部建设协调专职周斌说,“在前期多次查勘后,我们确定组立8基输电铁塔并架设2.1千米的供电线路,为杭州临安绿能环保发电有限公司打造一条‘专线’,用以企业的上网发电,整个项目的费用在800万元左右。”

据悉,杭州临安绿能环保发电有限公司垃圾焚烧发电项目35千伏配套送出工程于2021年底正式开工,期间克服了冰灾、暴雨、疫情等不利影响。

为了缩短工期,国网杭州市临安区供电公司以专业部门为核心,实施包括浙江大有集团临安分部、属地供电所在内的团队化施工,倒排工期,多线作战,全力推进工程进度,生生将8个月的建设工期缩短至6个月。“前两天临安下了好几场暴雨,师傅们坚持赶工,真不容易。”而这一切,帅珪也都看在眼里。

余杭垃圾焚烧发电厂,壁山区垃圾焚烧发电厂

其实,这更像是一场双向奔赴。高温焚烧处理了有毒有害物,产生的热量可以转化成电能。原本的无用垃圾“变身”绿色能源,为地区电网提供助力。

据统计,待杭州临安绿能环保发电有限公司二期工程投运后,企业的年上网电量将由原来的5000万千瓦时增加至15500万千瓦时,能够满足5万余户普通家庭一年的用电需求。而政策利好,切切实实为企业省钱也让这些垃圾焚烧发电企业在面对扩产增容时多了一份来自供电公司的底气和信心。
