工程奶爸干货持续分享[比心],《道路工程施工阶段监理质量控制措施》全文已上新,篇幅有点长,建议先收藏一波[鼓掌][鼓掌]......全文如下:
施工阶段是业主意图最终实现并形成工程实体的阶段,也是最终形成建设工程价值和使用价值的主要阶段。因此,工程质量控制自然成为监理工作的核心,为实现业主的工程建设总目标,按照与业主签订监理合同的内容,依据设计文件有关施工验收规范及质量评定标准,我公司将充分行使事前介入权、事中检查权、事后验收权、检验认证权、取样见证权、质量否决权。质量监控总的思路是以工艺质量确保工序质量、以工序质量确保分项质量、以分项质量确保分部质量、以分部质量确保单位工程质量,进而达到保证整个工程项目质量目标的实现。
第一节 项目的质量计划
一、质量监理的任务
监理人员应对施工全过程进行检查、监督和管理,消除影响工程质量的各种不利因素,使承包单位提交的工程项目符合合同图纸、技术规范、使用要求和验收标准,争创优质工程。
二、质量控制目标
1、质量控制目标:质量标准:达到国家现行验收合格标准。
2、质量方针坚持“百年大计,质量第一”的方针,坚持质量安全终身责任制的原则;遵纪守法、信守合同。坚持按业主要求指导我们的工作,确保工程质量达到业主的要求,并符合国家现行相关行业技术标准的要求。
3、质量管理体系
在本工程施工监理初期,我公司将根据工程具体特点,建立完善、层次分明、责任明确的质量保证体系,接受建设单位、承包单位、相关政府部门的分层次质量管理及质量监督。
三、质量控制的基本步骤及监理流程
质量控制按以下流程进行:
1、工程开工报告:工程开工报告应表明材料、设备、劳力及现场管理人员等项的准备情况,并提供放线测量、标准试验、施工图及施工方案等必要的基础资料。
2、自检报告:承包人的自检人员按照监理批准的工艺流程和提出的工序检查程序,在每道工序(工艺)完工后先进行自检。自检合格后,申报监理进行检查验收。
3、工序检查认可:监理紧接承包人的自检或与承包人的自检同时进行每道工序(工艺)完工后的检查验收,对不合格的工序(工艺)指令承包人进行缺陷修补或返工,前道工序未经检查验收;后道工序不得进行。
4、中间交工报告:当组成一个工程的单位工程、分部或分项工程完工后,承包人的自检人员应再进行一次系统的自检,汇总各道工序的检查记录及测量和抽样试验结果提出交工报告。由监理组织验收。自检资料不全的交工报告,拒绝验收。
5、中间交工证书:对完工的分项工程进行一次系统的检查验收,监理作检测或抽样试验,检查合格后,签认《中间交工证书》。未经中间交工检验和检验不合格的分项工程,不得交付下项工程使用或进行下项工程项目的施工。
计量证书:对填报了《中间交工证书》的单位工程、分部工程、分项工程、方可进行计量并填报《中间计量证书》。完工项目的交工资料不合格或结束整理工作未完,不得计量支付。工程质量流程图如下:

工程质量流程图
四、工程质量控制原则
- 坚持质量第一的原则
- 坚持以人为核心的原则
- 坚持以预防为主的原则
- 检查质量标准的原则
- 坚持科学、公正、守法的职业道德规范
五、工程质量的控制方法
1、管理工作中,首先预控的方法,通过分析施工图设计意图和工艺特点,找出容易出现质量问题的薄弱环节。通过会议、交底、图表、指令等口头和书面文件的方式控制。同时,对新材料、新工艺、新技术进行施工前论证实验;加强施工方案、措施的事前审核。
2、采取现场实际量测的传统方法,加强平行检测、检验控制工序质量,以求保证分项工程质量;同时,对新材料、新工艺、新技术进行施工过程、特殊工序施工过程、关键部位施工过程加强旁站监理,确保事中质量控制。
3、加强隐蔽工程检查和分项工程、分部工程、单位工程验收的管理,特别是工序交接检查的监督管理,及时发现质量问题,及时处理。
4、通过上述事前、事中、事后控制的循环,形成动态控制方法,紧密跟踪工程实物形成过程,及时检查、对比、纠偏,保证工程质量。
六、质量控制的手段
1、核算对比:对设计图纸可采取检查核算设计尺寸、型号、数量、参数的方法,并与设计要求、规范、规程、使用说明等资料对比。从中发现问题及时协商解决。
2、检查:施工过程中对重点的项目和部位实施必要的跟踪检查,检查施工过程中材料及混合料与批准的是否符合;检查施工单位是否按批准的方案,技术规范施工。
3、测量:监理工程师对完成的工程的几何尺寸进行实测实量验收,不符合要求的要进行整修,无法进行的要求返工。
4、试验:对设计采用的新材料、新工艺在条件许可时可以组织试验,验证其操作可行性和设计适用合理性;对施工中各种材料、混合料配比、混凝土、砂浆等级等,监理工程师可随机抽样试验,施工单位要提供条件。
5、指令性文件:设计单位、承包单位人员和监理工程师的工作往来,必须以文字为准,监理工程师通过书面指令和文字对设计、施工单位进行质量控制。用以指出施工中发生或可能发生的质量问题,提请承包单位加以重视或修改。
七、施工生产要素的质量控制
1、影响施工质量的五大要素
- 劳动主体——人员素质,即作业者、管理者的素质及其组织效果。
- 劳动对象——材料、半成品、工程用品、设备等的质量。
- 劳动方法——采取的施工工艺及技术措施的水平。
- 劳动手段——工具、模具、施工机械、设备等条件。
- 施工环境——现场水文、地质、气象等自然环境,通风、照明、安全等作业环境以及协调配合的管理环境。
2、劳动主体的控制
劳动主体的质量包括参与工程各类人员的生产技能、文化素养、生理机能、心理行为等方面的个体素质及经过合理组织充分发挥其潜在能力的群体素质。因此,企业应通过择优录用、加强思想教育及技能方面的教育培训;合理组织、严格考核,并辅以必要的激励机制,使企业员工的潜在能力得到最好的组合和充分的发挥。从而保证劳动主体在质量控制系统中发挥主体自控作用。施工企业控制必须坚持对所选派的项目领导者、组织者进行质量意识教育和组织管理能力训练,坚持对分包商的资质考核和施工人员的资格考核,坚持工种按规定持证上岗制度。
3、劳动对象的控制
原材料、半成品、设备是构成工程实体的基础,其质量是工程项目实体质量的组成部分。故加强原材料、半成品及设备的质量控制,不仅是提高工程质量的必要条件,也是实现工程项目投资目标和工期目标的前提。对原材料、半成品及设备进行质量控制的主要内容为:控制材料设备性能、标准与设计文件的相符性;控制材料设备各项技术性能指标、检验测试指标与标准要求的相符性;控制材料设备进场验收程序及质量文件资料的齐全程度等。
4、施工工艺的控制
施工工艺的先进合理是直接影响工程质量、工程工期及工程造价的关键因素,施工工艺的合理可靠还直接影响到工程施工安全。因此在工程项目质量控制系统中,制订和采用先进合理的施工工艺是工程质量控制的重要环节。对施工方案的质量控制主要包括以下内容;
(1)全面正确地分析工程特征、技术关键及环境条件等资料,明确质量目标、验收标准、控制的重点和难点;
(2)制订合理有效的施工技术方案和组成方案,前者包括施工工艺、施工方法;后者包括施工区段划分、施工流向及劳动组织等;
(3)合理选用施工机械设备和施工临时设施,合理布置施工总平面图和各阶段施工平面图;
(4)选用和设计保证质量和安全的模具施工设备;
(5)编制工程采用的新技术、新工艺、新材料的专项技术方案和质量管理方案;
(6)为确保工程质量,尚应针对工程具体情况,编写气象地质等环境不利因素对施工的影响及其应对措施。
5、施工设备的控制
1)对施工所用的机械设备,包括起重设备、各项加工机械、专项技术设备、检测测量仪表设备等,应根据工程需要从设备选型、主要性能参数及使用操作要求等方面加以控制。
2)对施工方案中选用的施工机具、施工设备,除按适用的标准定型选用外,一般需按设计及施工要求进行专项设计,对其设计方案及制作质量的控制及验收用作为重点进行控制。
3)按现行施工管理制度要求,工程所用的施工机械、特别是危险性较大的现场安装的起重机械设备,不仅要对其设计安装方案进行审批,而且安装完毕交付使用前必须经专业部门的验收,合格后方可使用。同时,在使用过程中尚需落实相应管理制度,以确保其安全正常使用。
6、施工环境的控制
环境因素主要包括地质水文状况,气象变化及其他不可抗力因素,以及施工现场的通风、照明、安全卫生防护设施等劳动作业环境等内容。环境因素对工程施工的影响一般难以避免。要消除其对施工质量的不利影响,主要是采取预测预防的控制方法;
1)对地质水文等方面的影响因素的控制,应根据设计要求,分析基地地质材料,预测不利因素,并会同设计等方面采取相应的措施,如降水排水加固等技术控制方案;
2)对天气气象方面的不利条件,应在施工方案中制订专项施工方案,明确施工措施,落实人员、器材等方面各项准备以紧急应对,从而控制其对施工质量的不利影响;对环境因素造成的施工中断,往往也会对工程质量造成不利影响,必须通过加强管理、调整计划等措施,加以控制。
7、施工作业过程的质量控制
1)建设工程施工项目是由一系列相互关联、相互制约的作业过程(工序)所构成,控制工程项目施工过程的质量,必须控制全部作业过程,即各道工序的施工质量。
2)施工作业过程质量控制的基本程序
- 进行作业技术交底,包括作业技术要领、质量标准、施工依据、与前后工序的关系等。
- 检查施工工序、程序的合理性、科学性,防止工序流程错误,导致工序质量失控。检查内容包括:施工总体流程和具体施工作业的先后顺序,在正常的情况下,要坚持先准备后施工、先深后浅、先验收后交工等等。
- 检查工序施工条件,即每道工序投入的材料,使用的工具、设备及操作工艺及环境条件等是否符合施工组织设计的要求。
- 检查工序施工中人员操作程序、操作质量是否符合质量规程要求。
- 检查工序施工中间产品的质量,即工序质量、分项工程质量。
- 对工序质量符合要求的中间产品(分项工程)及时进行工序验收或隐蔽工程验收。
- 质量合格的工序经验收后可进入下道工序施工。未经验收合格的工序,不得进入下道施工工序。
3)施工工序质量控制要求
工序质量是施工质量的基础,工序质量也是施工顺利进行的关键。为达到对工序质量控制的效果,在工序管理方面应做到:
- 贯彻预防为主的基本要求,设置工序质量检查点,对材料质量状况、工具设备状况、施工工序、关键操作、安全条件、新材料新工艺应用、常见质量通病,甚至包括操作者的行为等影响因素列为控制点作为重点检查项目进行预控;
- 落实工序操作质量巡查、抽查及重要部位跟踪检查等方法,及时掌握施工质量总体状况;
- 对工序产品、分项工程的检查应按标准要求进行目测、实测及抽样实验的程序,做好原始记录,经数据分析后,及时作出合格及不合格的判断;
- 对合格工序产品应及时提交监理进行隐蔽工程验收;
- 完善管理过程的各项检查记录、检测资料及验收资料,作为工程质量验收的依据,并为工程质量分析提供可追溯的依据。
第二节 项目事前、事中、事后各阶段的质量控制措施
一、质量事前控制
一、在完成设计交底、图纸会审、施工组织设计文件、开工报告审批后,审核施工方送检的试验室的资质,对不符合要求的及时更换。检验施工方送交的原材料、成品、半成品出厂合格证原件,检验报告等资料。对水泥、钢筋、砂石等原材料、构配件及土质等进行见证取样、送检。
二、审核施工单位自己组建的试验室,检验其试验仪器是否按要求配置及是否在有效期内,能否满足施工的需要。
三、参与对拌合所用衡器、量具、计量等设备的检查和使用监督。
四、督促施工方认真做好逐级技术交底,特别是主要工序和关键部位的技术要求、地下隐蔽工程的位置、标高,并做好施工交底记录备查。
五、协助施工方完善管理制度、质量报表和质量事故的报告制度。
六、协助施工方完善对有碍施工的地上杆线、地下管线的拆移或封堵措施,施工可能对邻近永久建筑物的不利影响及加固措施,并进行实地检查。
七、主动与业主、质监站联系,汇报工程监理情况,以争取支持和帮助。
二、质量事中控制
一、施工工序交接检查
坚持上道工序未检查验收不准进行下道工序施工的原则。
二、隐蔽工程检查验收
隐蔽工程完工后先由施工方自检,初验合格后填报隐蔽工程质量验收通知单,报告监理工程师检查签证,并报质检部门检测验收。
三、按照施工程序和施工监理细则规定进行旁站检查、巡视检查,对每道工序、每个部位进行全过程的检查和监督,使全部工程的质量始终处于受控状态。对质量符合施工合同规定的部分或全部工程予以签认,对不符合质量要求的工序或工程,有权要求施工方返工或采取一定技术补救措施,以达到合同规定的技术要求。
五、对施工方的检验、测试工作进行全面监理,有权通知中心试验检测站或利用施工单位的测试仪器设备,对工程质量进行检验,充分运用数据对工程质量进行控制。
六、工程变更的处理
施工方书面提交工程变更书送交监理工程师审核,监理工程师呈报业主。待业主和设计单位认可后,监理工程师才可签署变更工程计量表,作为业主支付变更工程费用的依据。
七、工程质量事故的处理
监理工程师首先要对质量事故原因、责任进行分析,会同施工方制定质量事故处理措施,经报总监理工程师和业主代表批准后方可实施。并检查处理效果。
八、行使质量监督权
凡现下述情况之一者,监理工程师有权令施工方停工整改。
未经监理检验即进行下道工序作业者。
工程质量下降经指出后,未采取有效改正措施,或采取改正措施,但效果不佳者。
擅自采用未经认可或批准使用的工程材料。
擅自变更设计图纸。
无可靠的质量保证措施贸然施工,已出现质量下降征兆者。
九、建立质量监理日志
监理工程师及质检人员逐日如实记录有关工程质量动态及质量因素的情况,以备总监理工程师、业主和质监部门查阅。
十、为工程工期款的支付签署认证意见。
施工方工程工期款的支付申请,必须有监理工程师对工程量和质量的认证意见。
十一、坚持参加现场工程质量协调会议。
三、质量的事后控制
一、单位、单项工程完工后,由施工方自检合格后,再向监理工程师提交验收申报表,监理工程师会同现场进行验收后,签署中间验收意见。
二、项目竣工验收
工程项目竣工后,施工方向监理工程师提交工程技术资料、质量签证文件、工程结算资料,监理对施工方提交的工程竣工资料进行审查,并对工程质量进行预验收,在此基础上提出工程质量评估报告。参加由业主方组织的竣工验收,并提供相关的监理资料,会同参加验收的各方签署竣工验收报告。作为工程移交和业主支付工程余款的依据。
三、审核竣工图及其他技术文件资料。
四、整理工程技术文件资料,送交业主归档。
第三节 质量控制措施
一、施工准备阶段质量控制措施
1、施工场地验收
2、施工技术人员资格审查
3、检查施工单位质量保证体系
4、材料质量审查
5、审查施工组织设计
6、组织设计交底及图纸会审
7、主持召开第一次工地监理会议
8、施工监理交底
9、检查开工条件、总监理工程师签发开工令。
10、检查施工现场的测量标志,组织施工放线控制点的交桩工作,查验。
11、施工机械检查
12、新材料、新结构、新工艺、新技术的审查
13、材料、设备现场堆放的检查
14、严把开工关
15、确定质量控制点
二、材料、设备、构配件质量控制措施
(一)主要建筑材料及建筑配件,如商品混凝土、砂石料、防水材料、给排水管件、电线、电器等,由承包单位采购时须先提出样品及定货单位厂家,经驻地监理部会同设计、业主单位确认后方可定货。样品应由监理单位在现场保存,进货时按样品验收和进行抽检;由业主单位采购时,必须提供产品生产厂家及产品合格证明文件。
(二)主要材料定货时承包单位应先提出申请,经监理工程师会同设计单位、业主单位同意后方可定货。设备到货时应及时向监理部报送厂合格证及有关的技术参数资料,由专业监理工程师核定是否符合设计要求,并进行抽检。
(三)由业主自定的材料设备,到货时应通知设计单位、承包单位和驻地监理部会同核查,签办交接手续。
(四)专业监理工程师应检查工程上所采用的主材是否符合设计文件或标书规定的厂家、型号、规格和标准。
(五)材料及设备进场时采购单位应向驻地监理部填报建筑材料报验单和进场设备报验单,经专业监理工程师签认后方可进场。已经进场的材料或设备未经监理工程师许可不得运出场外,检验不合格的材料或设备应及时运出场外。
(六)用于工程的各种材料和建筑配件,进场时必须随带正式的出厂合格证和材料试验报告。专业监理工程师将对检验报告中的各项指标,检验单位批量、批号等进行核对,有疑问或不符合要求时责成供货单位补齐或在现场抽样补齐,未经专业监理工程师验证合格,一律不准进场;已进场的不合格材料、建筑构配件必须限期清退出场。
(七)承包单位应在用材前一定期限内向监理组报送有关材料试验报告,申请核定。所有质量证明、合格证、试验报告,应相应地符合国标、部标或厂标规定要求。监理工程师如发现有疑问时,应及时向承包单位提出意见,承包单位应作出解释和处理。
(八)凡标志不清或怀疑质量有问题的材料,对质量保证资料有怀疑与合同不符的一般材料、按工程重要性程序决定应进行一定比例试验的材料、需要进行跟踪检验以控制和保证其质量可靠性的材料等,均应进行抽检。对于进口的材料和重要工程或关键施工部位所用的材料,则应进行全部检验。
(九)进口材料、设备应会同商检局检验,如核对凭证中发生问题,应取得供方和商检局人员签署的商务记录,按期提出索赔。
(十)高压电缆、电压绝缘材料,要进行耐压试验。
(十一)材料质量抽样和检验方法,应符合《建筑材料质量标准和管理规范》,要能反映该批材料的质量性能。对于重要的构件和非均质材料,还应酌情增加采样的数量。
(十二)对材料的性能、质量标准、适用范围和对施工的要求必须充分了解,慎重选择和使用材料。
(十三)有关出厂合格证和试验报告应检测的几项内容:
1、合格证的代表批量不能超过有关规定。批量超过有关规定或无批量批号时应重新抽样检验。
2、钢材一律按规定进行抽检,有焊接时应在工地做焊接试件进行检验。钢材进场时要进行外观检查,发现腐蚀钢材和锈蚀严重时,应按有关规定进行处理,严禁使用回收钢材;
三、施工实施阶段质量控制措施
1、监督承包商质量保证体系正常运行
对承包商的质量控制自检系统进行监督,使其在质量管理中发挥良好作用。指导、协助承包商完善工序质量控制,指令承包商将能影响工序质量的因素纳入管理范围。督促承包商对重要的和复杂的施工项目或工序设立质量控制点,及时检查与审核承包商提交的质量统计分析资料和质量控制图表。
2、施工工艺过程的质量控制
针对本工程的具体情况和建设项目的特点,对主要工序和工程重要部位设置质量控制点。
3、工序间的交接检查
严格工序的交接检查。各工序完成后,应先由承包商自检合格后,提出“质量验收通知单”报监理工程师检查,确认其质量合格后,方可进行下道工序施工。验收合格的分项工程,签发“质量验收单”。
4、严格控制工程变更和图纸修改
对工程变更和图纸修改进行认真审核。无论是业主或承包商提出的工程变更,都需经监理工程师审查认可。
5、行使质量监督控制权
在下列情况下,下达停工令:
(1)施工中出现异常情况,经提出后承包方仍未扭转这种情况者;
(2)隐蔽作业未经查验确认合格,而擅自封闭者;
(3)已发生质量事故未进行处理或未获监理工程师确认同意,而继续作业者;
(4)未经监理工程师审查同意,而擅自变更设计或图纸进行施工者;
(5)未经技术资质审查的人员进入现场上岗施工者。
四、交工验收阶段质量控制措施
1、以施工图的设计要求、国家施工及验收规范及合同规定的质量要求以及国务院《质量管理条例》、《项目竣工验收备案制度》为标准,对工程进行工程验收。完成项目工程监理质量评估报告,并协助业主督促完成竣工验收报告。协助业主安排由质监、设计、勘察、建设、监理、施工等各单位参加的竣工验收;
2、及时督促和检查承建商按国家建档标准,收集整理本工程的技术档案资料及竣工图纸,并分别归类。督促并检查工程各方按照竣工验收备案制度整理组卷,经监理、业主审核后提交报政府备案机关;
3、在正式竣工验收前组织交工初验收工作。开列工程上有缺陷及未完成部分的清单,上报业主并督促承建商早日整改、完善。承建商整改、完善后,报业主组织最后竣工验收;
4、监理工程师经审查、检验认为符合交工条件后,会同建设单位确认以上检查符合合同要求后,签发交工证书;
5、督促检查承包商办理有关竣工资料交接工作。
五、缺陷责任保修期质量控制措施
1、对竣工验收过程中发现的问题进行分析归类,列成细目,并及时将有关内容通知承包商,限期加以解决;
2、工程试运行后,监理工程师密切注意工程质量对工程运行的影响,并制定检查计划,有步骤地检查工程质量问题,对工程缺陷情况进行记录,并监督承包商进行修复;
3、分析鉴定工程质量责任,对工程出现的质量问题,认真查对设计图纸和竣工资料,分清责任。对非承包商原因造成由承包商进行修复的工程缺陷,对修复工作做出费用估价,向承包商签发追加费用的证明;
4、监督工程修复,对修补缺陷的项目进行检查,及时发现问题,组织有缺陷项目的修补、修复或重建工作,抓好每个环节的质量控制,直至达到规定的质量标准;
5、在收到承包商的保修责任终止证书申请报告后,监理工程师确认承包商已按合同规定及监理工程师指示完成全部剩余工作并对全部剩余工作质量予以认可,确认具备签发保修责任终止证书必要条件后,报请业主批准成立保修期工作评估小组,对工程进行最终的整体(侧重保修期工作内容)检查和评估,并写出评估报告,报送业主,同时抄送承包商;
6、监理工程师收到评估小组的报告,并确认工程按合同规定已达到责任期工作验收标准后,向承包商签发保修责任终止证书。
六、质量问题和质量事故处理的措施
1、质量问题除在日常巡视、重点旁站、分项、分部工程检验过程中解决外,还要针对质量问题的严重程度分别处理。
2、对可以通过返修弥补的质量缺陷,应责成承包单位先写出质量问题调查报告,提出处理方案;监理工程师审核后(必要时经建设单位和设计单位认可),批复承包单位处理;处理结果应重新进行验收。
3、对需要返工处理或加固补强的重大质量问题,除要求承包单位写出质量调查报告,提出处理意见外,总监理工程师签发《工程部分暂停指令》,再与建设单位、承包单位、设计单位和政府质监单位共同研究,经设计单位提出处理方案,批复承包单位处理,处理结果应重新进行验收。
4、监理工程师将完整的质量问题处理记录归档(包括事故处理报告、并附有关文件、图纸、记录等)。
5、施工中发现的质量事故,承包单位应按有关规定及时上报处理;总监理工程师应书面报告业主。
第四节 主要质量控制点设置
道路工程过程质量控制要点
|
序号 |
工作项目 |
质量控制点 |
控制手段 |
|
1 |
路 床 |
1、材料及含水量 2、中线位置、标高及横断面图式 3、地面水排水设施 4、压实方法及质量 |
检查、测量 目测、检查 检查 目测、弯沉 |
|
2 |
水泥稳定碎石上基层 |
1、摊铺、拌合及整形 2、压实方法及质量 3、高程、横断面图式、平整度及厚度 |
检测 目测、弯沉 检查、测量 |
|
3 |
沥青面层 |
1、摊铺 2、碾压 3、接茬 4、基准线测设 |
检查 水准仪 |
|
4 |
其它 |
1、人行道基层 2、人行砖铺设 3、侧石及绿化 |
检查、测量 检查 检查 |
排水工程过程质量控制要点
|
序号 |
工作项目 |
质量控制点 |
控制手段 |
|
1 |
沟槽 |
1、施工放样的准确性 2、施工排水的合理性 3、边坡稳定性 4、基槽平面尺寸、标高及地基条件 5、沟槽排水边沟设置及严禁带水作业 |
检查、测量 检查 检查 目测、检查 目测、检查 |
|
2 |
管道敷设 |
1、管道中心位置、高程及坡度 2、管材质量 3、管道接口质量 |
检查、测量 检查密封性,闭水试验 |
|
3 |
沟槽、井周回填 |
1、回填、夯实分层和对称性 2、填土密实度 |
检查 取样试验 |
|
4 |
检查井 |
1、检查井位置及高程 2、检查井砌筑 3、检查井收口及流槽 |
测量复核 检查、旁站 检查 |
|
5 |
其它 |
1、构筑物位置、高程及砌筑质量 2、构筑物周边填土压实及工程处理 |
检查、测量 检查、取样试验 |
第五节 施工测量放线质量控制措施
工程测量控制是事前控制中的一项基础工作,是工序控制的一项重要内容,监理工程师应将它作为保证工程质量的一种重要监控手段。本工程包含的工作内容较多,所以涉及到的测量放线工作内容也相对较多,如:道路施工测量、排水管道施工测量等,因此,施工测量工作必须引起施工单位以及监理单位的高度重视。
一、测量监理工作一般要求
审查承包人的测量人员的资质、配备的仪器能否达到《合同文件》、《技术规范》要求,以及测量项目、测量内容、方法、执行的技术标准和最终提供的成果资料;按不同情况,可分别采用旁站、参与测量、抽查检测、检查资料等方式实施有效的监理,通过测量记录、成果资料、监理工作的日记以及有关来往文件,施工测量的质量情况应得到全面的系统的和正确的反映。一切外业原始观测值和记事项目,必须在现场直接记录于手簿中,测量记录应项目齐全,字迹清楚。划改要正规,不得就字改字,不得随意涂改,严禁涂、擦、改。测量资料要完整,计算及成果资料均应有严格的检核,并签署完善。未经检核的成果不能交付使用。测量资料应包括外业测量的全部原始记录,内业计算(控制点平差、放样数据的计算等)以及成果资料的整理(控制点一览表及点位布置图)。测量仪器在使用前必须进行全面的检校。在施工过程中,应定期检校全站仪、钢尺、水准仪,必须每年一次送有关部门进行检定。
二、作业时应注意
1、晴天作业时,仪器应打伞遮阴,严禁直接镜头对向太阳。进行控制测量时,棱镜也应打伞遮阴,以免暴晒影响测量精度。
2、应避免在烟、灰、雨、雾、电及四级以上大风的不利条件下测量。
3、视线应尽量避免通过受电磁场干扰的地方,一般要求离开高压线2-5米,测距时,对讲机应停止使用。
4、视线背景避免反光物体,在反射光束范围内不得同时出现两个反射器。
5、使用后注意清除仪器的尘埃和潮气,存放于干燥而温度变化不大的地方。
三、测量监理的工作内容
1、督促施工单位做好前期导线点和水准点的复测和加密工作。
为了保证路线符合设计文件要求,确保施工中不发生任何差错。施工单位在施工前必须把设计单位提交的全部控制桩点(平面控制点、水准点等)进行复测,施工复测的工作内容基本上与定测相同,它包括导线点、水准点等,施工复测的主要目的是检验原有桩号的准确性,而不是重新测设,所以,经过复测,凡是与原来的成果或点位的差异在允许的范围内时,一律以原来的成果为准,不做改动。对经过多次复测确定,证明原有成果有误或点位有较大变动时,应报业主单位,经审批同意后,才能改动。施工前,为了施工方便,尚需加密导线点和水准点。复测成果及加密成果都应上报监理审核,监理应做平行检测后才能批复。
(1)测量前的准备工作
测量前的准备工作一般包括以下几点:
a.根据工作实际需要选任测量人员;全面熟悉设计文件,领会设计意图和要求;
b.熟悉测量设备和工具,并按有关规定进行测量仪器设备的常规检验和校正;
c.对测量人员进行培训交底,公布工作纪律和标志设置要求,明确标志桩书写方式和其他注意事项;
d.对原设桩志进行现场核对,了解移动、丢失情况;制定新测设或补加桩志计划。
(2)施工测量的一般要求
a、导线复测的精度
导线的起讫点应与设计单位测定结果相比较,测量精度应满足设计要求:角度闭合差为±16√n(″),n是测站数,坐标相对闭合差为不大于1:10000。
b、导线复测的内容
路线的线形主要由导线点来控制,导线的点位精度及密度直接影响施工。导线复测的工作常通过附和导线的测量来完成。因此,路基在施工前对导线进行认真复测是十分重要的。
2、导线复测的内容主要包括:
(1)检查导线是否符合规范及有关规定的要求平差计算是否正确,精度是否经过有关方面的检查和验收。
(2)导线点的密度是否满足施工放线的要求,必要时应进行加密,以保证在道路施工的全过程中,相邻导线点间能相互通视。
(3)检查导线点是否丢失、移动,并进行必要的点位恢复工作。
3、导线复测的注意事项:
导线复测的外业工作主要包括水平角测量和距离测量以及导线点的加密等。
a.承包人必须根据设计资料认真做好导线复测工作;
b.导线复测应采用满足精度要求的红外测距仪和经纬仪或者全站仪。仪器在使用前应进行检校。仪器精度应满足测量要求。
c.原有导线点不能满足施工要求时,应进行加密,保证在施工的全过程中,相邻导线点间能相互通视。
d.导线点起讫点应与设计单位测定结果相比较,测量精度应满足设计要求。当设计未规定时,应满足:角度闭合差为±16√n(″),n是测站数,坐标相对闭合差为不大于1:10000。
e.导线复测时,必须与相邻施工段的导线闭合,以保证路线线形顺畅。
f.导线点的密度:加密后的导线点之间的距离一般以400米左右为宜,最大距离不应大于700米。
g.困难地段可采用支导线加密导线点,但边长不得超过300米,且不允许连续支点。边长及连接角至少各观测两测回。
4、准点复测
一般水准点的复测和水准点的加密同步进行,主要要求有:
a.水准点之间的间距一般以300-500米为宜,在结构物附近和地形复杂地段应增设临时水准点。所用水准仪精度应在3〝以上并经过由资质的部门检定且在有效期内。
b.水准点的闭合差为±20√L,L为水准线路的长度,以公里计。
c.应配合测量监理工程师对复测成果进行平行检测。
d.施工期间有关人员应对水准点经常进行复测。
水准测量的步骤:
a.会同设计、监理单位验收水准点,办理交接手续。检校仪器和准备工具。
b.用水准仪进行水准点复测,同时加密施工用的临时水准点
c.计算水准点的精度是否达到要求,超出允许范围时,应查明原因,若非复测原因,应及时报告总监办测量工程师,经测量监理工程师检测复核确认后报请设计。
5、对施工单位上报的导线点和水准点的复测、加密成果进行平行检测
(1)审核施工单位上报的导线点和水准点的复测、加密成果是否满足设计和规范要求,计算是否准确。
(2)用总监办的测量设备对施工单位的上报成果进行平行检测,在两份成果的都满足设计和规范要求的前提下,复测的导线点以设计提供的成果为施工依据,加密的点以施工单位上报的为施工依据。
6、以审核批准的导线点和水准点成果为现场施工放样的依据,对施工单位现场的施工放样和成品进行检测和验收,具体内容包括:
(1)道路工程的测量检测内容:
a.原地面的中线和断面高程
b.顶面的高程和中线。
(2)管道工程的测量检测内容:
a.给排水管的基底高程、流水高程
b.燃气管道的埋置深度
以上内容以规范规定的精度为检测标准。超过标准需做返工处理。
四、测量重点及控制措施
测量重点和控制措施
|
序号 |
质量控制点 |
检查方法 |
控制措施 |
|
1 |
基准点、交桩资料 |
查原资料、仪器检测、计算 |
测量交桩过程,由测量监理工程师组织,专业监理工程师、承包商、设计代表和业主代表共同参加,并对基准点、基准线、基准标高进行确认和校测,经确认的交桩资料才允许使用。 |
|
2 |
测量仪器校核 |
审查设备标定资料 |
测量放线工作开始前,由承包商按《国家计量法实施细则》对所使用的测量仪器和工具送有关部门标定,标定合格资料报监理工程师认可。 |
|
3 |
坐标选择、控制点的保护 |
观测、仪器检测 |
承包商假定坐标系确定,必须符合直观性强、计算方便、有利操作的原则,并报测量监理工程师认可; 场地控制点,特别是水准点的点位要设在基坑开挖和地面沉降范围以外,埋设应符合规范,便于确认,承包人应有效的保护一切基准点、标桩和其他有关标志,直到工程交验结束。 |
|
4 |
场地控制网 |
审查方案、仪器检测 |
场地控制网的布设和施测应有明确的方案报监理和测量专业监理工程师认可; 在各项工程进行中,按照测量监理细则的要求,进行监督、检查和认定,并配合测量专业监理工程师开展工作。 |
第六节 绿化工程质量控制
一、种植土壤施工
一、土方工程
1、废方清运。根据设计文件、施工图纸、技术规范规定的清运范围、标高要求,将绿化区内的废方及有害物全部清运出场。
2、清运前的原始地面线测量。施工前,监理工程师应会同承包商对施工现场原地面线进行测量,以确定土石方数量,清运后再次测量,测量数据作为计量依据。
3、未经原地面线测量的不得施工,否则拒绝计量拒绝支付。
二、拉运回填土
回填土是各种植物材料成活、生长、发育的基础。当承包商确定土源地后,现场监理工程师应会同承包商到土源地分层取样并护送到有资质的检测部门进行化验分析,分析结果,PH值、总含盐量、有机质含量、土壤杂质等必须符合技术规范指标,达不到指标者应通知承包商另选土源或者上报经监理工程师认可批准的土壤改良方案后,方可拉运,否则拒绝进场。
1、换土厚度。根据设计图纸及技术规范要求,乔木穴状换土应视乔木大小而定,一般为0.8×0.8×1.0米或1.0×1.0×1.2米或1.2×1.2×1.5米;孤植灌木穴状换土一般为0.7×0.7×0.7米或0.6×0.6×0.6米;密植灌木一般为0.5×0.5×0.5米为宜,具体规格应以合同技术规范要求执行。
2、土壤改良。土壤改良是一种补救措施,根据绿化工程换土情况,对土壤质地较差,PH值低、总含盐量少,有机质含量普遍较低,对植物正常生长有影响的土壤,必须进行土壤改良。改良措施:一是加大有机肥施肥量,一般每公顷施肥量为20-30吨为宜。二是粘性强的土壤可掺拌细泥炭土或细沙,改善土壤团粒结构及通气度。三是深翻细耙,改良土壤结构。
三、种植土质量控制要点
(一)种植土质量控制要点
1、种植土壤及地下水位深度必须满足种植植物的生长要求,并达到施工规范的要求;
2、在种植土层下有不透水层,若遇有不透水层必须设法粉碎、穿孔使其透水淋溶;
3禁用推土机反复碾压堆土、造山或改造地形,这样做最易形成不透水层,特别在土壤含水量过高的情况下碾压堆土、造山或改造地形;
4、地下水位必须在中等(100cm)水位以上,若地上水位属于50cm的浅水位时,必须做排水设施处理;
5、有建筑垃圾的土壤、盐碱地、重粘土、粉砂土及含有有害园林植物生长成份的土壤,必须用种植土进行局部或全部更换;
6、山黄泥做为种植土必须是结构疏松、通气、保水、保肥能力强,适宜于园林植物生长的土壤,必要时可掺入适量的泥炭土介质;对粘重土可掺入30-40%的粗砂调整土壤质地;
7、种植土土层厚度必须满足不同植物根系正常发育生长所需的土层深度:
(1)乔木:(深根)150cm,乔木(浅根)100cm;
(2)灌木(大)90cm,灌大(小)45cm;
(3)草坪30cm以上,花坛30cm以上;
8、种植地属于砼块(板)、坚土、废基、重粘土、低洼地等不透气或积水时必须打碎、穿孔、开排水沟或垫碎石,然后在碎石面层加到适合不同植物生长要求的土层厚度;
9、地形的改造
(1)地形改造必须符合设计要求;
(2)叠石、石峰、谷、脊、坡的位置及走向必须符合设计要求;
(3)地形改造的标高必须在允许偏差之内,即>100cm,允许偏差±5cm;100-300cm,允许偏差±20cm;>300cm,允许偏差±50cm;
(4)园林植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;
(5)地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;
(6)地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;
11、种植土中影响植物生长发育的石砾、瓦砾、、砖块,树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物,施工企业必须清除;
12、种植土的质量情况,施工企业必须提供有资质单位出具的土壤分析报告,若土源不同,施工企业必须提供另一土源的土壤分析报告,否则下道工序不准动工;
(二)种植土质量检验方法
1、检验土壤分析报告;
2、抽查一定的数量,即每3000㎡抽查一点,每点为500㎡,但不少于3点,是否在允许偏差范围:大中乔木为-8cm;小乔木及大中灌木为-5cm小灌木、宿根花卉为-3cm;草本、地被、草坪及一、二年草花为-2cm;
3、地形标高、全高在1.0m以下为±5cm;全高在1-3m为±20cm;全高在3m以上为±50cm。
二、花、苗木的供应及种植管理
一、花、苗木的供应
1、茎、树干、枝条要具备以下条件:
健康、新鲜、无病虫害、无缺乏矿物质症状,生长旺盛而不老化;无突出疤痕,无论疤痕明显与否,应被治愈,不给病原体提供入侵点,在分枝点不应有裂开的茎或树干;应去除已死亡的枝条;
所有茎或树干应有较好的形态,稳固且根系良好,应可在种植土中自行稳固支撑;
植物高度由于植物茎的种类不同,质量是由根茎的高度来决定的。苗木高度为苗木种植时自然或人工修剪后的高度,要求乔木尽量保留顶端生长点。
苗木应符合苗木表中所列示的树木高度范围内,应每种高度都有,并结合植物造景进行高低错落搭配。路树高差不大于50cm,且枝下分枝高度高差小于50cm,为求列植后整齐划一。
苗木胸径:按苗木表中规定的上限和下限,种植时最小不能小于表列下限,最大不能超过上限3cm。
截干乔木锯口处要干净、光滑、无撕裂或分裂。正常截口应用蜡或漆封盖。
2、树冠一般规则:
应无病虫害;应无缺绿病,枯黄或缺乏叶绿素等症状,并且没有人工、化学、病原体或虫害所导致的植株膨胀直立及枯萎;应无尘、无化学杀虫剂残余;应有足够的枝叶以展现该树种之形态;
冠幅为叶冠的宽度及叶冠起源点:从叶冠的主要冠面测量其宽度,不包括偶然支出的枝条,叶冠起源点是沿主要树干或茎,并且应从土壤线开始量起。
乔木全部采用假植苗,树冠保持在2.3米以上,要求应尽量保留树木原有冠幅、保留顶端生长点,生长健壮、分枝均衡,整冠饱满、叶色正常、无枯枝败叶及病虫害、树枝无损伤、土球包扎完好不松散。
3、根系和土壤一般规则:
根系应有良好发展,并在检查时应无病虫害。
为了保证苗木移植成活及迅速恢复生长所需的最小带土球应保证到放于植穴内时完好不散为合格。
如苗木为假植苗或容器苗,可在保证苗木正常移植成活和迅速生长的前提下,依次确定所带土球规格。土球高度依苗木的根系分布情况按实确定。
对苗木规格中列明种植容器类型者,可在保证苗木质量的前提下,按如下顺序确定:指定盆苗则用盆苗,指定袋苗则用袋苗、亦可用盆苗,指定假植苗可用盆苗、袋苗;指定地苗则用盆苗、袋苗、假植苗。依次类扒,反之则不行。
根系发展应该是:在种植盆内分配均匀,以至在视觉上可见根是伸展向种植盆之四面八方;同时,根系在种植盆中的形式不可以超过一定限制(盆限);提供稳固的支撑并确保土上植株的物理牢固性;维持一个健康生长所需的生命体系。草坪应是图纸*特中**定指名的种类,纯度应为85%以上,有以下特点:应无杂草、杂质、虫害、病害;草地应有均匀绿色与密度,且可以健康生长;当用手拿时应有足够纤维根系使草坪成为一整块。
苗木选定后,要挂牌或在根基部位标出明显标记,以免挖错。对重要树种,将会同业主及设计、监理等有关人员到苗场共同看板选取。真正做到不让一株不合格品种在该工程中种植的出现。
二、大树移植的管理
1、大树移植前的准备工作
选树:在工程施工前按照设计提出的树种、规格、高度、干径、冠幅、分枝点高度、树形及主要观赏面,提前选择适当的树木,并在选好的树木上做好标记。
断根处理:由于施工时间比较紧迫,不能按常规方法对移植大树提早断根,但应做好移植计划,缩短由断根起运到种植的时间间隔,减少大树根系所受的损伤。挖树时要保留一定的根系规格。主根切口要平滑,保证不使主根劈裂或撕裂,保持主根完整,尽量保留须根。对于成活率较低的大树必要时可用药剂对树根进行处理,促进根系在移植后尽快恢复。
树冠处理:根据标书设计要求,大树移植要保留大部分冠幅,只摘取五分之三的叶片。保留原有的重要枝干,将徒长枝、交叉枝、病虫枯枝及过密枝剪去,因为保留叶片较多,而种植季节正好处于夏季,因此应特别注意防止水分流失,在运输过程中做好保护措施,防止因车速过快叶片水分蒸发严重,导致叶片干枯。
定植前,挖好定植树穴,根据大树土球在保证成活率前提下确定树穴规格,树穴不宜过深,以免洞穴过深积水,导致烂根。施肥按设计要求,不宜过量,过量回灼伤根系。肥料面层应覆盖一层薄土,避免土球与肥料直接接触。
2、大树移植过程根据树木特点及施工特点,采用软包装土球移植法。
掘苗及运输:按树木胸径的7-10倍确定土球大小,以树干为中心,按比土球直径大3-5cm的尺寸划一圆圈,然后沿着圆圈挖宽60-80cm的操作沟,深度应与土球高度相等,当掘到应挖深度的1/2时,应随挖随修整土球,将土球表面修平,使土球上大下小,局部圆滑,呈红星苹果型。修整土球时如遇粗根,要用剪枝或小手锯锯断,不能用铁楸断根,以免使土球震散。
包装;将预先湿润过的草绳,于土球中部缠腰绳,4人合作边拉缠,用木锤敲打草绳,要使草绳靠紧,总宽达土球高的1/4-1/3并系牢,然后用草绳及蒲包包扎,包扎采用井字式或五角式。
吊装运输;吊运前先撤去支撑,捆拢树冠,根据树重选用适当的起吊及载运机械,吊装前,用事先打好结的粗绳,将两股分开,捆在土球腰下部,与土球接触的地方垫以木版,然后将粗绳两端扣在吊钩上,轻轻起吊一下,此时树身倾斜,马上用粗绳在树干基部拴系一绳套,也扣在吊钩上,即可起吊装车。装车时必须土球向前,树梢向后,轻轻放在车厢内,用砖头或木板将土球固定,防止土球摇晃。运输途中要有专人押运,苗木运到施工现场后要立即卸车种植,如不能立即种植,应将苗木卸车立直,支稳,不能将苗木斜放或平倒在地。
栽植:吊装入穴前,应将树冠生长最丰满、完好的一面朝向主要观赏面,吊装入穴时,粗绳的*绑捆**方法与装卸时的方法相同,吊起时,应时树干立直,然后慢慢放如坑内,坑内应堆放15-25cm厚的松土,使土球能刚好立在土堆上。填土前,应将草绳尽量取出,不能取出的应剪断草绳,分层填土压实。栽植深度,不要超过土球高度,与原土痕印相平或略深3-5cm。
三、乔灌木种植工程
1、种植穴放线。放线时要按照设计图纸及图案尺寸放线,乔木穴状换土,穴规格应按设计图尺寸开挖。密植灌木一般以沟栽为宜,沟深应在50厘米以上,挖植树穴时,高低口径应雷同,以防锅底形涌现。
2、穴状换土施肥。植树穴开挖验收后,应进行回填施肥,不施肥者不得栽植。
3、苗木订购。此项工作应提前进行,承包商选定苗木源地后,监理工程师应到供苗场实地检验,重点检查承包商选定的苗木品种、规格、主干通直度、冠幅、病虫害等情况是否符合技巧规范请求,三证是否齐全(经营允许证、产品德量合格证、苗木检疫证),满足上述请求者方可起苗,起苗时还应注意土球大小必须符合技巧规范请求。绑扎要紧密坚固,不得松散。灌木要检查分枝数量是否达到技巧规范请求等,凡达不到上述指标请求的不得装车拉运。
4、乔灌木种植。种植季节,一般为春季最合适种植,种植时应将苗木垂直放在树穴中央,然后从四周填土,随填随踏实,并及时浇足定根水,然后扶苗培土,乔木栽植前要进行修剪,保存1-2级分枝,枝条树形要饱满,保持原有树形,不得修成栓马桩。灌木请求枝叶饱满,修剪高度应和技巧规范请求相一致。
四、草坪地被种植
1、平整土地。草坪地被种植前必须进行全面过细整地,并施足底肥,一般每公顷有机肥施肥量不少于10-20吨,整地平面相对高差应小于5cm,表层不得有大于2.5cm的石块石头,表层含砂石量不得超15%,所有杂物及有害物全部清运出场,并进行充分淋灌沉降。
2、草种地被植物选定。应选择易萌芽、易掩护的品种成品草皮种植。地被植物请求选用枝叶饱满,尺寸大小均匀,色泽好,长势好的植物。
3、种植。按照技巧规范请求,成品草皮种植尽量密植,间隙均匀少见土层。地被植物株距间隔合理,均匀密植;品种交汇处请求把设计所表现的直线或弧线浮现出来。种植后立即浇定根水,养护期间要及时浇水,保持土地湿润,有利地被植物尽快恢回生长
4、除草补苗养护。因杂草直接影响草坪的直观效果,请求养护人员及时进行拔除,与此同时,也要防止斑秃现象涌现,应及时进行成品草皮补植,并按时浇足水,确保草坪快速成坪。地被植物如有枯苗、逝世苗或缺苗现象,要及时进行调换或补植。
三、植物种植要点
一、植物种植前的控制要点
1、凡列为工程中的种植工作,施工前监理部应到现场核对设计图的平面和标高,如有图纸与实际不符,监理部应及时向建设单位(业主)报告,建设单位提请设计单位作变更设计;
2、调整或清除原绿地中植物布局,必要时经建设单位同意,可将原绿地中的植物移出绿地;
3、施工放样定位时发现树穴中地下管线或上方架空线时,施工必须按规范避让,另选点位,同时填报变更单,经监理认可,并报建设单位批准后,方可实施下道工序;
4、监理部向建设单位索要种植设计图纸(平面图、立面图、剖面图、景观图)及设计说明,设计概算和上级批文等;
5、监理部要督促施工企业对种植地的环境、土质、地下水位、地下管道、建筑与树木、架空线与树木,与其它树木相邻空间等因素作详细调查并制订保障成活的技术措施;
6、监理部督促施工企业制订用水、用电、交通组织计划;
7、监理部督促施工企业作好土方平衡计划,落实进出土方和建设弃土的来源和去向,并根据园林小品、绿化工程的工期编制施工计划和应急计划。
二、植物施工阶段控制要点
植物的质量控制要点
1、植物品种必须符合设计要求,严禁带有严重病虫、草害,严禁出现检疫性病虫害及杂草;
2、植物材料规格必须符合设计要求;
3、乔木(含常绿树)质量要求
1)乔木必须树干挺直,树冠完整,不脱脚;
2)生长健壮,根系发达,树冠丰满,不偏冠;
3)土球完整,包扎牢固,无裸出土球的根系;
4)必须满足高度、蓬径、分枝点、胸径和土球大小等五个量化指标,其中5个量化指标都达到为优良、3个量化指标达到为合格;2个量化指标达到为不合格;
5)施工企业必须出示苗木出圃单(证)和树木检疫证明。
4、灌木质量要求
灌木必须是冠形圆满,无偏冠,脱脚现象,骨干枝粗壮有力;土球完整,包扎牢固。同时还必须满足高度、蓬径、地径、土球大小等4个量化指标,其中4个量化指标达到为优良;3个量化指标达到为合格;达到1-2个量化指标的为不合格。
5、球类质量要求
球类必须是枝密叶茂,冠形圆满,符合设计要求。同时还必须满足蓬径、高度、土球大小等3个量化指标,其中满足3个量化指标为优良;达到2个量化指标为合格;达1个量化指标的为不合格。
6、色块植物质量要求
色块植物必须生长健壮,分枝宜多,冠形圆满,无病虫害。同时还必须满足高度、蓬径、土球大小等3个量化指标,其中3个量化指标都达到则为优良;达到 2个量化指标为合格;达1个量化指标的为不合格。
7、一、二年生草本花卉苗质量要求
必须是移植的壮苗(高度视品种而异),叶茂根系完好无损,要有3-4以上的分蘖。同时还必须满足高度、蓬径、或分蘖量,其中2个量化指标都达到为优良;1个量化指标达到为不合格。
8、宿根花卉质量要求
根花卉必须是根系完好发达,并有3-4个芽。
9、块茎和球根花卉质量要求
块茎和球根花卉必须是块茎和球根完整无损,无腐烂和病虫、鼠害并有2个以上的芽眼或芽。
10、攀缘植物质量要求
攀缘植物必须有健壮主蔓和发达的根系,苗龄2年以上。
11、草坪的草块、草卷质量要求
1)草坪的草块、草卷必须是生长均匀,根系密布,无空秃;草高不大于5cm,带土厚度不小于2cm,杂草不超过5%;草块、草卷长宽适度,每卷(块)规格一致。
2)茎繁殖用草,杂草不得超过2%,无病虫害;
3)植生带厚度不宜超过1cm,种子分布均匀、饱满、发芽率大于95%。
12、草种、花种质量要求
1)草种、花种必须有品种、品系、产地、生产单位、采收年份、纯度、发芽率等标明种子质量的出厂检验报告或说明,并在使用前必须作发芽率试验,以便调整播种量,失效有病虫害的种子不得使用。
2)不出示种子发芽率试验报告,擅自使用属违规操作。
植物质量的检验方法及措施
1、植物进场后,施工企业必须填写《材料、设备进场使用报验单》
2、施工企业对进场的园林植物材料采用随机抽样方法,选择一定比例植物进行质量评定并将结果填入《植物材料分项工程质量检验评定表》,及时将报验单和质量评定表报项目监理部绿化监理工程师。
3、监理工程师接到上述材料后,携带量具15分钟内到达现场,进行复检。
1)数量:乔灌木按数量抽查10%,乔木不少于10株或全数;灌木不少于20株或全数,每株为一个点;草坪、草本地被按面积抽查3%,3㎡为一个点,但不少于3点;花卉按数量抽查5%,10株为一个点,但不少于5点
2)专业监理工程师将检查的结果填入《***绿化工程苗木清单》
3)中复检中若发现有不符合设计要求的植物材料,立即通知施工企业将不符合要求的植物材料自行处理,坚决退回并补足优良植物材料;
4)理部并及时将《材料、设备进场使用报验单》、《植物材料分项工程质量检验评定表》连同《***绿化工程苗木清单》递报建设单位;
5)对色块植物、大批量的灌木,除了按规定抽检的数量外,专业监理工程师也可以采取旁站的方法,对数量进行复查,还可以抽查一定数量的植物材料是否符合质量要求;
6)对大树(胸径15cm以上的常绿树,25cm以上的落叶树)或特大树木,专业监理工程师必须采取事前控制,深入苗源地进行实地考察、了解、指导选苗、号苗、起苗、包扎、装运等工作;对不符合质量规格要求的植物材料进行严格控制,严格把关,严禁任何不符合规格的苗木进场。
7)对大树或特大树监理部都要对其株株测定,并按不同标段分类登记。
四、一般栽植绿化工程
一、绿化地平整、清理
将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。
平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%-3.0%之间以利排水。
所有靠路边或路牙沿线50-100cm宽内的绿地地面低于路边或路牙沿线30cm,并在地面处理时将将地面水引至市政排水管井。
绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走。
二、种植土和下基肥
种植土的土质要求为PH值为5.5-7.5的壤土,疏松、不含建筑和生活垃圾。
种植土深度要求为:草地大于30cm;花灌木要求大于50cm;乔木则要求在种植土球周围有大于80cm的合格土层。
种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通。
基肥会选用堆沤蘑菇肥(为蘑菇生产厂生产蘑菇后的种植基质废料掺入3-5%的过磷酸钙堆沤、充分沤熟后的基肥),用量为:草地每平方米10KG;花木花坛每平方米20KG。乔木土球φ50—60的为20KG—25KG,φ70—80的为30KG—40KG。
地被在施肥后应进行一次20-30m深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好。乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。
三、掘苗
起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。土球高度一般可比宽度少-10cm。为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。
四、定点放线
在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。
乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,定点时如遇沙井、管道等障碍物应躲开,不应拘泥设计的尺寸,而应灵活地进行调整,并且在每株株位的中心用用油漆等标记物做上醒目标记,作定位标记。
成片绿地的定点放线可利用测量仪器,或者使用网格法放线,先在地面上用皮尺、测绳等工具按照设计图上的相应比例等距离划好正方格,方格可用白灰画,也可钉桩挂线,然后利用这些方格线作纵横坐标,正确地在地上定点定位,钉上木桩或撒上白灰标明;保证放线地点准确,线路顺畅,面积、大小合格。
五、挖穴
穴位准确,长、宽、高符合要求,在栽苗木之前应以所定的灰点为中心沿四周向下挖穴,种植穴的大小依土球规格及根系情况而定。带土球的应比土球大16-20cm,穴口深度一般比土球高度稍深些(10-20cm),穴上下口径大小一致,穴无(“锅底穴”)等现象。
种植穴挖好后,可在穴中填些表土,再垫一层经充分腐熟的基肥,基肥上还应当铺一层厚度5cm以上的壤土。
挖穴时要注意地下管线走向,遇地下异物时做到“一探、二试、三挖”,保证不挖坏地下管线和构筑物。
六、运输苗木和种植材料
保证所有乔、灌木在起苗、运输、种植等环节中保持土球完整,不松散、破碎,包裹土球统一使用禾草包裹,用麻绳“米”字形包扎。
苗木采用即起、即包、即运。袋苗、盆苗采用堆积式运输,大苗采用微倾式运输。
苗木运输过程保持一定的水分,在长途运输的过程中必须及时淋水,注意轻拿轻放,以防止泥头松散。
运输种植材料如有机肥等采用有关部门规定的散体物料运输进行。
苗木、种植材料经验收合格方允许入场,然后进行下一道工序。
苗木运输过程中,派专人跟车。要求按照不同种类、不同大小分级分批排放。保持树苗土球完整,树干树皮不受损伤。
苗木在运抵施工现场后应即到即种,避免枝叶失水萎蔫。
七、种植
苗木运至施工现场后对有必要的苗木进行适度修剪,修剪后即可定植,定植的位置应符合设计要求。
定植的施工方法是:定植前要将基肥与碎土充分混匀,成列的乔木应用一直线,并按种植苗木的自然高依次排列。将苗木的土球放入种植穴内,使其居中;再将树干立起,扶正,使其保持垂直;然后分层回填满穴坑,并使土面能够盖住树木的根颈部位,初步栽好后还应检查一下树干是否仍保持垂直,树冠有无偏斜;若有所偏斜,就要再加以扶正。一边扶正树木一边加上种植土,种植土应击碎并分层用木棍捣实,使根系与土充分接触。最后,把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。其围堰的直径应略大于种植穴的直径。堰土要拍压紧实,不能松散。
如有需要,在定植后加以支撑,定植后24小时内浇第一遍水,水要浇透,使泥土充分吸收水分,根系与土紧密结合,以利于根系发育。
路树种植后可用混凝土柱扶固。
除路树外种植乔木用竹扶护。
地被栽植应注意到场后即时栽种,从中央纹样开始栽,再向边缘部分扩展栽下去。在单面观赏花坛中栽植时,则要从后边栽起,逐步栽到前边。植株稍有高矮不齐,应以矮植株为准,对较高的植株则栽得深一些,株行距保证符合设计要求。
种植时注意疏密一致,所有的树木种植按照由内向外,由大到小,先乔木,后灌木,再地被草坪的顺序进行种植。
种植时注意调整好树冠的朝向,把最美的一面向着主要观赏面。还要调整树形姿状,树形适宜横卧、倾斜的,就要将树干栽成横、斜状态。栽植时对树形姿态的处理,一切以造景的需要为准。乔木栽好后,要按规定用混凝土柱或毛竹做支架,淋足定根水。
草坪按设计标高施工平整场地,要保证绿地地面土质必须符合土质要求,清理杂物,平整至所需坡度后均匀撒施基肥,然后普遍进行一次耕翻,使肥与土充分拌匀。耕翻过程中,若发现局部土质欠佳,则应换土。然后块状草皮连续铺种,草块间缝小于2cm。之后淋足定根水,待干后打实,使之与土壤充分接触。隔天连续拍打三次以上,使草地拍实平整。
八、修剪整形
苗木种植时,因种植前修剪主要是为运输和减少水分损失等而进行的;种植后应充分考虑植物造景以及植物基本形态重新进行修型,去掉阴枝、病残枝等,并对剪口进行处理。使苗木种植后的初始冠型既能体现初期效果,又有利于将来形成优美冠形,达到目的和最终效果。
抹不定芽保主枝:对路树,如为截干乔木,成活后萌芽很不规则,这时应该在设计枝下高以下将全部不定芽抹掉,在枝下高以上选三至五个生长分健壮、长势良好、有利于形成均匀冠幅的新芽保留,将其余的抹掉。其余乔灌木依造景要求需要去新芽,以利用形成优美树型为主。
九、施工场地清理
各分项工程完工后,应立即迅速清理施工现场四周的施工杂物,维护工程中因不慎破坏的道路设施。保证道路及施工现场整洁,体现文明施工精神。同时做好产品保护措施。定时定员清扫施工现场周围环境。
五、灌溉管网工程施工
一、材料控制
1、严把进场材料质量关。各种管材及配件(焊管及塑料管材),必须使用合同规定的合格产品,材料进场前,监理工程师必须到供货厂家进行检验,是否是正规厂家生产,产品是否三证齐全(经营许可证,产品质量合格证,产品质量检测证),为确保产品质量,进场前必须取样进行检测分析,凡质量指标达不到国标及行业标准要求的不得进场。
2、合格管材进场后,焊管要进行除锈防腐,除锈后,刷防锈漆一遍,沥青漆二遍。监理工程应随时检查除锈是否彻底,刷漆是否到位、均匀,漏刷的应要求承包商补刷。管材焊接粘接。钢管焊接塑管粘接时,监理工程师重点检查钢管焊接口是否对准平直,焊接缝是否严密、表面是否光滑、鱼鳞片是否均匀。塑料管粘接或套接时,是否牢靠结实严密,是否打毛等,发现质量问题时应随时纠正修补。
二、管道施工
1、施工放样。管沟放线必须按照设计图纸及尺寸放线,开挖的管沟坡降应大于3‰以上,沟深必须在50cm以上,各种阀门井、泄水井、伸缩节必须与设计图纸相一致,达不到要求的应进行修补。
标出基坑开挖线和管道轴线,定出弯头、三通、四通、竖管以及阀门井的位置和开挖深度,对于为喷灌机组供水的渠道应标定中心线、坡角线和开挖深度。
2、基坑开挖。管床不得超挖,而且应修整平直,如有局部超挖应以相同土壤填补并夯实至接近天然密实度,基坑和管槽开挖后应立即浇筑基础或铺设管道,以免造成塌方或底土风化,影响施工质量。
3、浇筑泵站机组基座。水泵和动力机的基座必须浇筑在未松动的基坑原状土上,当地基土的承载力小于0.05Mpa时,应加固处理,基础轴线及预埋的地脚螺栓位置应正确无误。
4、埋设管道。管道施工前应将管材、管件运抵现场,应检查管材的外观,发现有变形或破损的应立即更换,安装管道时应防止砂石及其他杂物进入管道,如中断安装应封堵管口,安装管道应先干管后支管,自低处至高处的顺序进行,穿越公路应加管套或修筑涵洞保护,不由得使用木材、砖石衬垫。管道的连接用热熔方式,安装完毕应部分回填并夯实,使管道定位后再进行水压试验,部分回填的高度应达到管顶高度的一半左右。管道在施工安装期间应分段进行水压试验,施工安装结束后应对整个管网进行水压试验,水压试验中发现的问题必须进行妥善处理,否则必将成为隐患,试验压力不应低于系统设计压力的1.25倍。
5、试水试压试喷。各种管材焊接粘接后,应先做试水试压试喷,并做好详细记录,发现渗漏、堵塞等应及时查找原因,并进行修补,直到整个喷灌运行正常,覆盖度符合设计要求后,方可填埋管沟。
6、管沟填埋。管网试水试压试喷运行正常后,方可填埋管沟,管沟底部应平整,塑管沟底应先铺设细土或细沙,填埋时应从两侧填埋,塑管填埋时,应防止有坚硬棱角的石块不得填埋进去,以防止损坏管材,填埋时应随埋随踏实,防止沉降下陷。
三、设备安装
除管道安装外,还包括阀门、给水栓、喷头等的安装,应严格按设备安装使用说明书和施工技术要求进行安装。
四、试运行
试运行应在全部工程完成后进行,重点检查水源、压力供水管网、地面移动管道、喷头以及闸阀、进排气阀、安全阀、调压阀、减压阀、计量设备的工作状况是否符合要求,并进行必要的调整,运行调试应在设计流量下进行,规模较大的喷灌系统可分组进行调试,试运行结果应记录并整理归档。
六、施工期养护
施工完成后进行施工期养护,由于苗木及草坪刚刚栽植,对这一阶段的养护要求比较精细。
1、浇水:刚刚栽植的苗木,定期浇水是最重要的一件事,使用雾状喷水,尽量减少冲涮、保持湿度。
2、施肥:主要针对地被,刚建植的地被施用速效氮肥对增强分檗,加强生长势,加速平板造型的成型,是一种重要的辅助手段。
3、病虫害防治:施工完成后,季节已逐渐进入病虫害的发生期,加强病虫害的预防工作。
4、修剪、扶正、补栽:在施工期养护工作中,及时的对枯枝、檗芽进行修剪:及时的对大风吹斜的树木进行扶正;及时的对死亡的苗木进行补栽;时刻保证公共绿地的景观观赏性。
5、保洁:(如果本段投入使用,人流量肯定很大),栽施工期养护工作中,保洁工作应列入日常的单项工作。
6、防止损毁:因本段人车流量较大,栽施工期养护工作中,防止损毁工作是养护工作中的重点工作。对附近居民积极宣传,争取以群众的力量尽力避免因此造成景观的
一、养护质量目标
乔木:生长良好,符合植物生长规律,成活率达98%以上,按设计要求或自然树形修剪,基本无病虫害。
灌木:生长旺盛,花灌木开花较整齐,脚叶整齐,植物配置按设计要求,层次丰富,色彩搭配合理,无病虫害。
绿篱:按设计要求进行修剪,高度、宽度适当,平整一致,生长良好,无病虫害。
草坪:生长良好,开花整齐,植物覆盖率高,无黄土裸露。
花卉配置按设计要求,色彩搭配美观大方,色块效果好,与周围植物配置相协调,无病虫害。
二、养护技术方案
1、草地管理:
除杂草:根据草地品种、生长情况、气候状况等因素,一般生长季节每月除杂草2次,非生长季节每两个月除杂草1次,要求连根系清除。修剪:草控制在5—8cm左右,填坑洼。
平整草地:对大面积坑洼不大的草坪,铺泥炭土和沙填平,以保持草地平坦。对大面积坑洼大的,应安排一个平整计划,每次填沙5cm以内。
补植:对因市政工程、交通事故、人为践踏、生长不良等造成的裸露地,及时补植草地并加强保护,保证其迅速长满。
淋水:草地淋水主要与天气有关,没雨天气一般1-2天淋水1次。
施肥:施肥保养阶段以追肥形式施放,可以结合淋水撒肥,一般每个月撒肥1次(肥料以复合肥、尿素为主)以保持良好的长势,不同的季节根据草地生长情况安排施肥。
2、灌木与绿篱养护管理:
除杂草:对未郁闭的绿篱每月松土除杂草1次,已郁闭绿篱发现寄生藤必须马上清除,并入袋销毁,养护面松土除杂草1 次,为防止杂草长入,每季度修边1次,修边宽度30cm,修边一定要整齐,有美感。
修边整形:保持设计要求的高度,上面平整、边角整齐、线条流畅,新梢10cm以上即须修剪,根据景观要求、品种特性,可进行强修剪和轻修剪。(强修剪一般于植物萌动前进行,一定范围内统一高度、形状。轻修剪保持新梢在10cm以内)
施肥:每月追复合肥1次,结合雨天进行,每年根据其长势和覆盖率情况适当施基肥1-2次,基肥0.5-1kg/m2,复合肥0.1-0.15kg/m2,施肥方法以撒施为主。
补植:对因市政维修工程、交通事故等原因造成的缺株出现绿篱断层,须及时补,尽量用盆苗以尽快封行。
水:一般2-3天淋水1次,补植后一星期内每天淋水1 次,施肥和补植需加强淋水。
3、乔木养护管理:
修剪:主要修萌枝、内膛枝、下垂枝、干枯枝、侧缘线及下缘线高控制在1.8-2.5m以内,开花乔木应在花后进行,乔木整形要与周围环境协调,保持树冠完整,按树种冠形修枝整形,去弱留强,去强助弱适当疏冠通风,保持无枯枝,以增强园林美化效果。不定期不定时对主干剥芽,减少树冠生长。
施肥:根据植物需要,一般在发芽、开花、结果前后施肥。常用有机肥:粪渣、木糠、蘑菇渣、鸡屎干、猪屎干、花生麸作基肥用。施肥时间在落叶后,发芽前进行。常用无机肥:尿素、硫酸铵、颗料肥、磷酸二氢钾可作追肥用,施肥发芽后落叶前进行。使用有机肥用量:一般一年三次,粉碎施放。有粪渣、蘑菇渣、木糠等作基肥,用量50-100斤/株。花生麸水0.5斤/株。使用无机肥用量要根据含氮量和树木大小适合量合理使用,一般浓度0.2-0.5%,乔木淋50斤/株,灌木25斤/株,撒放或开水使用。施放方法:沟施在树冠边缘滴水线开沟,半圆形沟,深度40cm,宽度30-40cm。水施把无机肥溶于水,淋根部或喷叶面。
补植:死亡的树木,应及时清走,补回与原树种种类相同、规格基本一致的植株,并加强管理。
松土、整理养护穴:新植乔木(1~3年)及棕榈科植物保留淋水窝,每年进行1~2次松土、培土,3年以上乔木根已扎深可不保留淋水窝(棕榈科植物除外)。
淋水:新种乔木及时施肥时,要保证足够的水分。新补植乔木,淋好定根水后,1周内每天淋水:一般乔木3~5天淋水一次。
4、成片种植花卉养护管理
松土除杂草:每月松土除杂草1次,发现寄生藤必须马上清除,并入袋销毁,养护面松土除杂草1次。
修剪:为防止草坪长入,每季度修边1次,修边宽度30cm,修边一定要整齐,有美感。修边整形保持设计要求的高度,上面平整、边角整齐、线条流畅,新梢10cm以上即需修剪,根据景观要求、品种特性,可进行强行修剪和轻修剪。强修剪一般于植物萌动前进行,一定范围内统一高度、形状。轻修剪保持新梢在10cm发内。
施肥:每月追复合费1次,结合雨天进行,每年根据其长势和覆盖率情况适当施基肥1~2次,基肥0.5~1KG/㎡,复合肥0.1~0.15KG/ ㎡,施肥方法以撒施为主。
补植:对因市政维修工程、交通事故等原因造成的缺株出现断层,须及时补,尽量用盆苗以尽快封行。
淋水:一般2~3天淋一次水,补植一星期内每天淋1次,施肥和补植需加强淋水。
三、病虫害防治
以预防为主,定期做好喷药防治工作,一般在病虫害发生季节,4-10月份每月对易感植物喷药1-2次,病害以百菌灭、灭病威、托布泽等为主:虫害可用敌敌畏、氧化乐果等,对于治疗蛀心虫可用夫南丹藏于树穴泥里。
经常观察绿地植物、病虫害情况,一旦发现立即跟踪防治,喷药时需先诊断病虫害种类和危害程度,然后对症下药,进行跟踪观察。
对于灌木、草地一般用普通喷雾器,对于乔木和垂直绿化用自动喷雾器。
喷药如果效果不明显,应立即更换不同的药或加大浓度,直至得到全面控制。
四、防大风措施
对于遭受大风危害,折枝、伤害树冠或被刮倒的树木,要根据实际情况及时维护。首先要对风倒树及时顺势扶正,培土为馒头形,修去部分或大部分枝条,并立支柱。对裂枝要顶起吊枝,捆紧基部伤面,或涂激素药膏促其愈合;并加强肥水管理,促进树势的恢复;对难以补救者应加淘汰,秋后重新换植新株。
第七节 人行道工程的质量控制要点
一、素土基层工程质量控制
1、素土基层施工工序监理质量控制
(1)素土基层用地范围内的各种管线工程及附属结构物,应按“先地下、后地上”、“先深后浅”的原则,避免道路反复开挖,不得超挖,严禁掏洞取土;复核承包人的放样资料及复测中线桩位置和高程;
(2)素土基层及管线沟槽填土不得使用腐植土、生活垃圾土、淤泥、不得含草、树根等杂物,粒径超过10cm的土块应打碎。沟槽回填厚度≤30cm,分层夯实,并抽样检查沟槽的密实度,使其达到与素土基层相同的设计强度;会同承包人对取土坑进行勘查和取样,做土工验证(对比)试验,若土料能用于工程,应进一步做最大干密度试验。
3、检查承包人开工前工程情况,包括承包人的人员到场情况、质量保证体系的建立,机械、材料、试验设备运行和调试情况。在批准开工后,应首先做100平米的试验段,确定机具组合及最压遍数,取得经验指导生产。
4、素土基层施工排水必须合理安排排水路线,充分利用沿线已建和新建的永久性排水设施,所有施工临时排水管,排水沟为盲沟的水流,均应引至管道或河中,使基层应有良好的排水;
5、素土基层坡度要求与面层纵横坡度一致,否则会使素土基层或面层厚薄不均,影响质量;素土基层达到路槽底标高后,应按规范要求对线路中心线、高程、坡度、平整度进行一次中间交工验收,邀请业主、监理部、会同路段施工单位联合验收。验收合格后允许下道工序施工,否则不得进行下道工序。
6、素土基层工程完工后,工地测量人员必须进行全场的竣工测量,竣工测量包括:局部中心线的位置、标高、断面图式,附属结构的实际位置和标高。测量成果应在竣工图中标明;

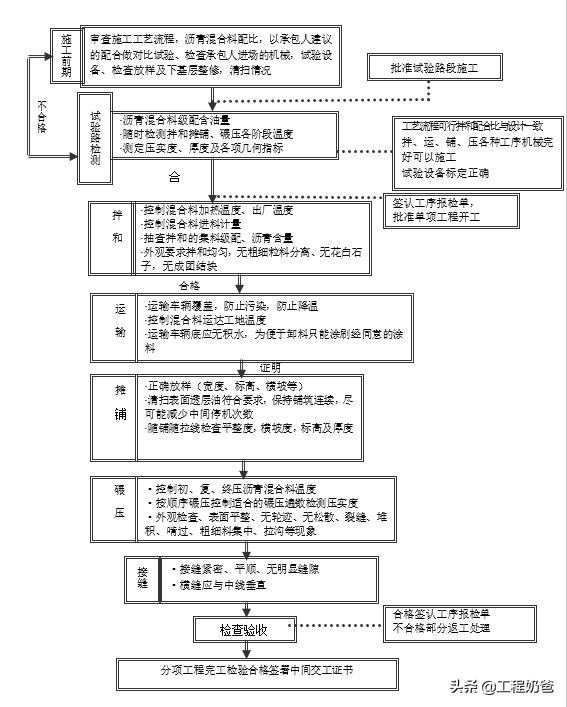

7、素土基层工程质量监理程序(框图)
素土基层工程质量监理程序(框图)

2、场地清理监理工作要点
(1)复核承包人路线放样,检查放样线与*地征**边界线是否一致。注意场地是否有超高或加宽段在放样时被遗漏。
(2)地面树根、草皮、*迁拆**建筑物后的残渣或遗留的不适宜的材料,均应彻底清理出现场。
(3)检查沿线是否有隐蔽水井、坟坑、沼池等洞穴,采用相应措施处理。
(4)承包人须监理工程师对现场清理情况检查合格后才能进行填土碾压工作。
3、素土基层挖方监理工作要点
(1)素土基层土石方开挖放样必须正确。
(2)素土基层开挖出来的土石方,凡适于作筑地材料的,应要求承包人按照要求做好调配。不同土质层基层应水平分层挖掘,分层填筑。路堑开挖弃方或不适宜材料应废弃到指定地点并归整。
(3)路堑开挖断面用作临时道路运输时,应在其表面留30厘米,在地面施工前挖槽,换填路槽底面应整平,并设置纵向盲沟以利排水。
(4)半挖半填路段,遇有缺口应将其树木、杂草及不适宜材料清除后填筑。对于地面横坡陡于1:5时,应按规定开挖台阶报监理工程师检查后分层填筑。

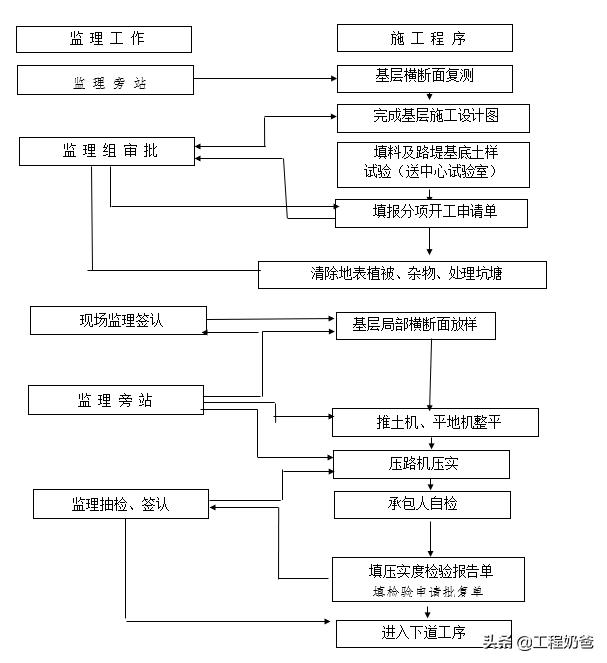

(5)素土基层挖方施工程序监理(框图)
素土基层挖方施工程序监理(框图)

4、基层填方监理工作要点
(1)基层填筑必须在监理工程师已验收合格的基层基面上开始进行。
(2)填方基层是露天停车场的关键部位,对填料和碾压工艺应严格把关。填筑松铺厚度不能大于30厘米(允许误差2厘米),若承包人使用大于16t 压路机碾压时,承包人可申请加大松铺厚度,并在做试验区域时注明,若能证明压实度是均匀又能满足规范要求时,监理工程师方可同意承包人加大松铺厚度,并签证。
(3)每两块基层新老填土结合部和构筑物台背填土的结合部,均是基层施工工程中的薄弱环节,应在原填土端部挖出台阶并检验其密实度已达到设计要求时,方可填筑。不可将薄层新填土粘填在老土层上。
(4)填方基层的松土在未经碾压前切忌被雨水淋湿,在雨后必须晾晒后才能碾压。
(5)填方基层建议采用“四区段”(填土区、平整区、碾压区、检测区)的施工工艺。

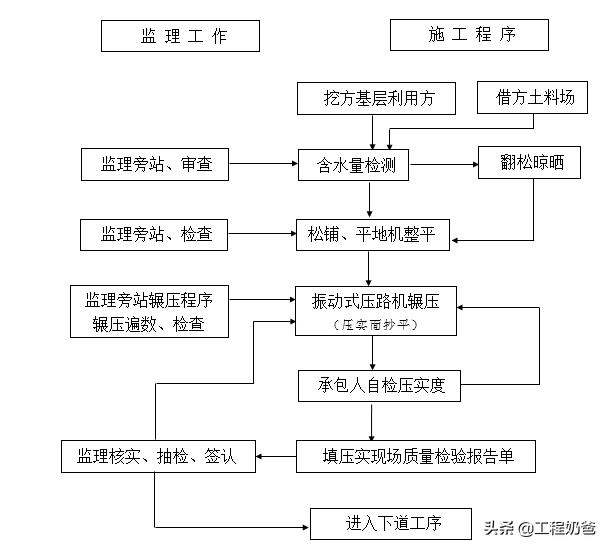

(6)路堤填方、压实工序施工监理程序(框图)
路堤填方、压实工序施工监理程序(框图)

5、软弱地基处理监理工作要点
(1)软弱地基处理应根据施工工艺严格控制,进行旁站监理。
(2)基层穿越水稻田时应采用“截、排、堵、引、晒”的处理措施。对膨胀土按设计规定进行换填。
6、素土基层压实监理要点
素土基层必须夯实,均匀,稳定,路槽底面土基回弹模量应大于或等于30MPa,否则应采取措施提高土基强度,填方路槽下80cm,深度内,土基压实度必须大于95%,80以下须大于90%;挖方路槽下30cm范围内密实度需大于95%。检测采用重型击实标准。
(1)素土基层标准干容重采用相关规定重型击实标准。
(2)素土基层压实度检测以灌砂法为主。
(3)填石路堤可用试验路段确定碾压遍数控制方法来检测。
(4)碾压成型的基层,凡遭雨淋湿的,无论验收与否,雨后继续上土前,必须清理表层重新碾压。
(5)监理工程师必须对工地压实度进行不少于20%~30%的抽测,压实度检查点测试值达不到偏差规定时,分析原因后,允许在此点附近重测一点,新测试值仍不合格,此段分项工程列为不合格工程,应返工。
(6)路堑边坡的整修要注意坡度与稳定性。
(7)对于填筑宽度和坡度不能满足设计要求的路堤的整修,应将该处全长范围内挖成台阶,分层填补。进行旁站监理。
(8)高程和横坡度的整修一定要做到认真细致。对超出允许范围的低值或局部洼坑,需要填补时,一定要做到先洒水松软,将低洼处耙松,洒水湿润,然后加填土料,洒补水闷料,拌合整平,达到预计高度后才能碾压,填补厚度不能少于8厘米。碾压后经监理工程师检查有无松散、重皮和空洞回声。上述缺陷如不处理好,不能验收。

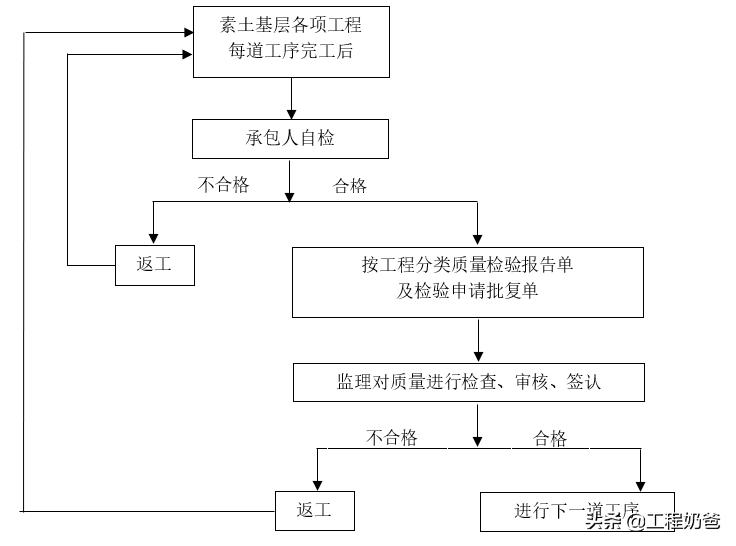

(9)素土基层施工进场、场地清理及压实工序监理(框图)

二、级配碎石下基层和5%水泥稳定碎石上基层
1、基层材料的各项指标应符合设计要求;
2、混合料配合比应准确,拌合应均匀,色泽一致。测量布网确定各控制点,注意纵横坡度必须与路面一致;
3、碾压时应用6~8吨压路机碾压达到一定的压实度后,再布网详测各控制点高程,又细摊铺压实后,这样反复几次,再精测各控制点高程,再碾压修整达到密实度和平整度及与路面纵横坡度一致,使各控制点高程达到允许的误差内为止,基层密实度、弯沉值必须达到设计要求;
4、基层完工后,工地测量人员必须进行全线的竣工测量,测量成果应在竣工图中标明,监理工程师抽样或复核。
三、砼地面工程
1、严格控制高程,检查位置及轴线是否准确,监督检查基层情况,合格后,方可同意施工;
2、检查施工用的设备是否满足要求、齐全;
3、拌和物的搅拌和运输
1)拌和机的砂石料应计量准确;
2)散装水泥必须过秤,袋装水泥,当以袋计量时,应抽查其重量是否准确;
3)严格控制加水量,每班开工前,根据天气变化实测砂、石含水量并由工地实验室确定施工配合比(水灰比)。水量过多会造成水泥浆稀薄,减弱水泥浆的胶结能力,水分蒸发后在砼中会存有大量空隙或蜂窝眼,导致砼密实度不够,影响砼强度,影响路面的使用寿命。砼拌和物的运输,宜采用自卸机动车运输,运距较远时,宜采用搅拌运输车运输。
4、水泥砼路面接缝施工
施工缝的设置根据水泥砼路面施工规范的要求宜设于胀缝或缩缝处,多车道施工应避免设在同一横断面上。缩缝要尽量采用切缝的方式,切缝的时间一般控制在250℃小时。为防止因切缝不及时出现早期裂缝,可采用每隔3~4道缝距先切一条缩缝,最后再补切的方法。胀缝施工是接缝施工的关键,也是最容易出问题的部位,在做缝时要严格按规范要求施工。
胀缝应与中心线垂直,缝壁必须垂直,缝隙宽度必须一致,缝中不得连浆,特别是传力杆的固定要牢固,位置、方向要正确,尽量采用下部设胀缝板上部切缝、充填填缝料的方法。
为保证纵横缝的直顺度,施工测量放样中根据已放出的路中心线及边线来确定路面板的分块线,分块线放置要从交叉路口开始,保证分块线与路中心线相互垂直,在支模后,把分块线划在模板顶面,这样遇到应设置的施工缝时,就会有据可循。
四、路缘石工程现场监理
一、专业工程特点
路缘石是道路施工中的形象部位,缘石施工质量的好坏,直顺程度、耐久性直接影响道路的美观程度,因此施工中必须严格控制。
二、监理重难点、质量标准、控制目标
1、监理重难点:
(1)检查审核路缘石生产厂家的资质、质保书、生产合格证质检证是否齐全,符合要求,批准进入施工现场使用;
(2)抽检预制混凝土路缘石(道牙)强度是否符合设计要求;
(3)现场巡视检查路缘石(道牙)铺装各道工序是否正确;
2、监理验收重难点:
(1)要求施工单位先行自检,自检合格后,及时填报《分项工程报验表》
(2)监理工程师现场检查、审核质量报验资料,按标准进行质量验收。
3、质量标准、控制目标
a、公路项目按《公路质量检验与评定标准》要求。
1)基本要求:
◆ 预制路缘石的质量应符合设计要求。
◆ 安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观。
◆ 槽底基础和后背填料必须夯打密实。
2)实测项目:
|
项次 |
检查项目 |
规定值或允许偏差 |
检查方法和频率 |
|
1 |
直顺度(mm) |
15 |
20米拉线: 每200米4处 |
|
2 |
相邻两块高差(mm) |
3 |
水平尺: 每200米4处 |
|
3 |
相邻两块缝宽(mm) |
±3 |
尺量: 每200米4处 |
|
4 |
顶面高程(mm) |
±10 |
水准仪: 每200米4处 |
3)外观鉴定
◆ 勾缝密实均匀,无杂物污染。
◆ 缘石与路面齐平或排水口整齐、通畅,无阻水现象。
b、《市政道路工程质量检验标准》
1)基本要求:
◆ 预制道牙表面不得有蜂窝、露石、脱皮、裂缝等现象。
|
序号 |
项目 |
允许偏差 |
|
1 |
混凝土28天强度 |
抗压≥30Mpa,抗折≥标准试验荷载≥26KN |
|
2 |
外形尺寸(长、宽、高) |
±5mm |
|
3 |
外露面缺边掉角长度 |
<20且不多于1处 |
|
4 |
外露面平整度 |
3mm |
◆ 立道牙、平石必须稳固,并应做到线段直顺、曲线圆顺。
◆ 立道牙勾缝应严密、平石不得阻水。
◆ 立道牙背后回填必须密实。
2)缘石成品及安装实测项目
|
序号 |
项目 |
允许偏差 |
检验频率 |
检验方法 |
|
|
范围 |
点数 |
||||
|
1 |
直顺度(mm) |
≤10 |
100延米 |
1 |
拉20米线 量取最大值 |
|
2 |
相邻块高差(mm) |
≤3 |
20m |
1 |
用塞尺 量取最大值 |
|
3 |
相邻两块缝宽(mm) |
±3 |
20m |
1 |
用尺 量取最大值 |
|
4 |
顶面高程(mm) |
±10 |
20m |
1 |
用水准仪具测量 |
|
5 |
立道牙外露 尺寸 |
±10 |
20m |
1 |
用尺量 取最大值 |
|
6 |
立道牙槽底及后背填土密实度(%) |
≥90 |
100m |
1 |
用环刀法 检验 |
三、监理的工作方法及措施
1、巡视检查与验收相结合,严格按质量标准进行验收。
2、及时纠正检查中发现的问题。
第八节 排水管道工程现场监理
一、施工前质量控制
1、施工单位应提交以下资料
(1)测量放线成果。
(2)施工方案。
(3)配合比设计。
(4)成品,半成品出厂合格证。
(5)水泥出厂合格证,化验单。
(6)钢筋出厂合格证,试验报告。
(7)砖出厂合格证,试验报告。
(8)机械设备年检证明。
(9)现场组织机构及人员证明
2、应督促施工单位完成以下工作
(1)探明地下管线、设施情况,并加以保护。
(2)探明地下水位、土质情况,并制定应对措施。如:坑槽支护、排水、降水。
(3)与有关单位部门协商,组织好现场交通,因开挖可能造成现场交通受阻。
(4)落实机械、设备、人员、材料的组织。
(5)落实安全、文明施工、环保的保证措施。
(6)落实与其它管线施工单位的协调、沟通。
二、沟槽开挖,施工中质量控制
1、开挖断面应符合下表:
|
槽底宽度(工作位) |
边坡 |
|||
|
管径(mm) |
每侧工作宽度(mm) |
土质 |
坡度 |
|
|
槽深3m |
槽深35m |
|||
|
200500 |
0.4 |
砂土 |
1:0.75 |
1:1 |
|
6001000 |
0.5 |
亚砂土 |
1:0.5 |
1:0.67 |
|
11001500 |
0.6 |
亚粘土 |
1:0.33 |
1:0.5 |
|
16002000 |
0.8 |
粘土 |
1:0.25 |
1:0.33 |
2、督促施工单位注意以下内容:
a、有地下管线、设施段避免使用机械开挖。
b、开挖可能影响附近建筑物,电杆等的安全时,应采取预防措施,重要措施应合同设计单位共同研究确定。
c、弃土应堆放在距槽边1m以外,沟槽两侧不能满足堆土需要时,应即时清运。
d、机械挖土应即时测量槽底高程和宽度,并预留20cm不挖,待人工清挖以确保槽底土壤结构不被扰动或破坏,严禁超挖,防止少挖。
e、软弱地质情况地段,地下水位较高地段施工时,应尽量缩短开槽长度,加快施工工期,减少槽基裸露时间。采用防雨水,排明水,降地下水,加强支护等措施,确保槽基不蠕动、不破坏、不坍塌。
(a)降低地下水位的方法有:排水井排水、井点排水及深井泵排水等。
(b)沟槽支护方法有:单板撑、井字撑、稀撑、横板密撑、立板密撑、企口板桩等。
f、沟槽内作业人员均需佩带安全帽。
g、沟槽内防水不得乱排,加强环保意识。
h、已开挖的沟槽边应设必要的防护警示设施,以确保施工人员及行人车辆安全。
3、检查管渠中线的控制点、中心桩、高程、沟槽边坡稳定情况,严禁扰动槽底土壤。如采用机挖,应留20cm~30cm,采用人工清底。如发生超挖,用监理认可的材料回填并夯实;
4、沟槽开挖完成后,应及时督促施工单位做地基承载力试验。如遇流砂、淤泥、松散杂填土等软弱土,应会同设计单位研究处理方案。
5、应有良好排水措施,槽底不得受水浸泡,严禁带水作业;春季施工应考虑春雨影响,应有相应的防雨措施。
6、沟槽开挖边坡严格按设计及规范要求执行。
7、沟槽回填压实系数按国标04S516《总说明》之6.12条执行,并应满足《给排水管道工程施工及验收规范》的规定。
6、管顶50cm范围回填压实系数为0.85~0.86,用木夯夯实,若因特殊因素需增加管顶压实系数时,管侧回填压实系数也应相对增加,必要时应对管道采取加固措施。
7、膨胀土地区,管顶50cm以下沟槽,采用6-8%灰土回填。
8、d300雨水接入管沟槽采用8%灰土回填,对立即进入道路建设的沟槽,路基下0.8m采用8%灰土回填。
三、施工后质量控制
(1)沟槽充许偏差应符合下表:
|
序号 |
项目 |
充许偏差(mm) |
检验频率 |
检验方法 |
||
|
范围 |
点数 |
|||||
|
1 |
△砼抗压强度 |
设计要求 |
100m |
1组 |
规范要求 |
|
|
2 |
垫层 |
中线每侧宽度 |
设计要求 |
10m |
2组 |
挂中心线用尺量每侧计1点 |
|
高程 |
0 -15 |
10m |
1组 |
水准仪 |
||
|
3 |
平基 |
中线每侧宽度 |
+10 0 |
10m |
2组 |
挂中心线用尺量每侧计1点 |
|
高程 |
0 -15 |
10m |
1组 |
水准仪 |
||
|
厚度 |
设计要求 |
10m |
1组 |
用尺量 |
||
|
4 |
管座 |
肩宽 |
+10 -5 |
10m |
2组 |
挂中心线用尺量每侧计1点 |
|
肩高 |
+20 |
10m |
2组 |
水准仪,每侧计1点 |
||
|
5 |
蜂窝面积 |
1% |
两井之间(每侧面) |
1组 |
用尺量蜂窝总面积 |
|
(2)施工单位应提交资料并签证。
a、沟槽开挖隐检记录。
b、沟槽开挖分项工程报审表。
c、工序质量评定表。
四、平基、管座施工中质量控制
1、检查沟槽开挖分项质量证明及签证。
2、检查沟槽是否清理干净,无烂泥、杂物、无积水。
3、督促施工单位复核中线及检验控制桩高程,并提交预检表。
4、检查支模是否符合要求。
5、督促施工单位按要求捣制平基砼管座,严禁带水浇砼。
6、施工单位现场制作砼试件。
7、雨天施工须有防雨遮盖。
五、平基、管座施工后质量控制
1、充许偏差应符合下表:
|
序号 |
项目 |
允许偏差 |
|
|
1 |
△混凝土抗压强度 |
必须符合规定 |
|
|
2 |
垫 层 |
中线每侧宽度 |
不小于设计规定 |
|
高程 |
0,-15mm |
||
|
3 |
平 基 |
中线每侧宽度 |
+10mm,0 |
|
高程 |
0, -15mm |
||
|
厚度 |
不小于设计规定 |
||
|
4 |
管 座 |
肩宽 |
+10mm,-5mm |
|
肩高 |
±20mm |
||
|
5 |
蜂窝面积 |
1% |
|
2、施工单位提交以下资料及签证:
a、砼试件试验报告。
b、隐蔽记录。
c、分项工程报审表。
d、工序质量评定表。
e、排水管道基底情况检查表
六、管道安装施工中控制
(一)监理控制内容
1、检查平基层有无因沟槽滑塌、涌泥等造成平移、扭曲、破坏。
2、检查进场管材是否符合质量要求。
3、检查施工单位机械、人员及工艺落实情况。
4、检查施工单位对中线,高程的复核结果严禁出现反坡、倒流水。
5、管道安装必须从下游向上游进行,承插式砼管承口向上游,插口向下游。
6、检查管道是否垫稳,缝宽是否均匀,管道内有无泥土、砖石、砂浆、木块等杂物。
7、检查相邻管错口是否符合规范要求。
8、检查管道相交处,管道与检查井相交处,管道外露是否超长。
9、管道接口是否按规定进行。
(二)钢筋混凝土承插管安装
1、管材进入现场应仔细检查,如有裂缝、露筋等不合格者,不得使用,承插口工作面应光滑平整,局部凹凸度不超过2mm,承插口配合的环形间隙,应能满足选配胶圈的要求。
2、安管时,应做到管体稳实,不得悬空或晃动;高程、中线符合设计要求;承口方向应指向上游并尽量与管道敷设方向一致;管道对口间隙应符合规范要求;管膛管口应清洗干净,不得有泥土等杂物。
3、深沟槽下管前应检查边坡是否有裂缝及坍塌可能,下管、安装的安全措施是否落实。
4、一般不允许破管,需破管时管头应尽量整齐;
5、排水管道安装质量标准、检测频率与方法按相关规范执行。
(三)钢筋混凝土承插管接口施工
1、检验选用的“o”形橡胶密封圈是否符合设计规定,满足现行的技术标准要求。对接前,应把承插管管端工作面和胶圈上的污物用水清洗干净,然后用布擦干。
2、要求承建单位严格按操作规程进行施工,铺管后,为防止已铺管口移动,应使用钢丝绳和吊链进行锁管。
3、严格检查胶圈安装质量,胶圈应紧靠小台,不出现上台、闷鼻、麻花、跳井等现象。
4、承插口环形间隙最大值与最小值之差不超过2mm;插口插入就位准确度±5mm。
七、管道安装施工后控制
1、安管充许偏差应符合上表
2、施工单位提交以下资料并签证。
a、隐蔽工程记录
b、分项工程报审表
c、工序质量评定表
八、检查井
1、井基混凝土应与管道基础一次性浇筑,检查井形状、尺寸及相对位置应准确。现浇井混凝土振捣应密实,无蜂窝麻面,模板支撑应有足够刚度,避免胀模。
2、砌井用砖必须充分发水浸泡,砌井砂浆按设计配合比进行拌合。井壁必须垂直,砌体不得有通缝,砂浆饱满,抹面厚度符合设计要求,抹面压光,不得有空鼓、裂缝现象。流槽应平顺,踏步位置正确。
3、井框、井盖必须完整无损、安装平整、位置正确。
4、若检查井为预制安装,必须检查安装位置正确。若为钢筋混凝土井筒,必须符合设计及规范要求。
5、检查加强井圈的钢筋布置是否正确,尺寸是否符合设计要求。
6、检查井施工质量标准、检测频率与方法按相关规范执行。
九、闭水试验施工中质量控制
闭水试验一般要求:
(1)在管道回填前进行。
(2)在管道灌满水后24h进行。
(3)上游水头2m或至井口。
(4)两井间上游管口砌砖封口3天后进行。
(5)允许渗水量符合规范要求。
(6)闭水不合格时,查找原因,重新再做。
1、污水管道必须每段带井闭水,雨水采用“三抽一”方式进行。
2、管段堵头封闭质量必须合格,上游设气眼(直径不小于1cm),下游安进水管,检查管道、井身有无明显缺陷而形成的漏水或严重渗水的部位。如有,应要求承包人采取有效的措施进行修复,直至验收合格。
3、闭水试验必须在回填之前按井段进行;监理工程师在场,按规定程序监测闭水试验全过程,测定30min渗水量,评定是否满足要求。
4、排水管道闭水试验质量标准、检测频率与方法按相关标准执行。
5、湿陷上、膨胀土地区的雨水管道要求作闭水试验,全部污水管道要求作闭水试验。
十、管道顶进
1、顶管的施工顺序和施工方法
对施工组织设计应进行全面、 细致的研究、 分析和审查, 特别对机头的类型、主千斤顶、管材的强度与接口的形式、洞口构造、中继环的设置、压浆孔的布置、稳定土层的措施、环境检测及工程保护措施等应作重点审查。施工方法和采取的技术措施应符合设计要求,确保工程质量。
对确定的顶管施工方法,应重点了解该机具的性能,特别是对顶管穿越土层特性的适应性,审查施工单位是否具有类似工程顶管施工的实际经验。
对采用的顶管施工方法,其可能产生的地表变形和对周围环境的影响程度,应督促施工单位预先作出分析、估算,应符合合同规定的保护环境的要求。当预计影响程度难以确保对地面建筑物、道路、交通和地下管线的正常使用时,应督促施工单位必须采取有效技术措施监测和保护,必要时对建筑物、地下管线,可采取停止使用、限制使用、有专人例行保养。
2、顶管机头的选型及相关设备的安装
核查施工单位对选定机头的机械特性和适应土质达到熟悉和掌握程度以及类似工程的施工经验,现场应配有熟练的操作人员,施工人员应经过技术培训和技术交底。
检查施工现场的机头和工具管,必须和经过批准的施工组织设计所选定的机头设备相一致,特别是机头直径、动力、纠偏设备,出土装置等必须匹配,机头与工具管的连接必须满足纠偏技术要求,无渗漏。
机头、工具管及电气、动力、液压、供水、出土、纠偏测量、通讯等相关设备安装后,检查单机和联动运转,测试数据应符合机械设计的要求,确认运转正常后方能予投入使用。
3、顶管工作坑的设置及相关设备的安装
工作坑的平面位置应除符合设计和施工工艺要求外,还应同时考虑下列因素:
A、应避免设置在高压电线下、里弄或单位的车辆出入口及交通繁忙场地狭小处。
B、应尽可能避让或离开地下管线、建筑物、水体、铁路等有一定距离,减少施工扰动的影响。
C、工作坑与建(构)筑物和地下管线的最小平面距离,应根据土质、场地条件并结合工作坑的施工方法而定。采用钢板桩或沉井法施工的工作坑,地面沉降的影响范围,一般可按基坑深度的 1.5 倍考虑,否则采取必要的技术保护措施。
D、工作坑施工机械设备,与架空输电线之间的最小距离,应满足有关电业的规定,参见下表:
架空线对地和跨越物的最小距离
|
线路经过地区或跨越项目 |
最小距离(m) |
||
|
电力线 |
垂直交叉 |
0.5kV 以下 |
1.0 |
|
6~10kV |
2.0 |
||
|
35~110kV |
3.0 |
||
|
154~220kV |
4.0 |
||
|
水平接近 |
0.5 以下 kV |
2.5 |
|
|
6~10kV |
2.5 |
||
|
35~110kV |
5.0 |
||
|
154~220kV |
7.0 |
||
顶进工作坑的后靠设施和土体的最大允许反力必须经过计算, 并满足最大顶力的需要必须结构稳定、无位移,必要时对结构后靠及土体予以加固。
在顶管进出预留洞的一段距离范围内,通常取 10~20m,视土体特性、机头类型。周边地下管线、建筑物的情况,应采取井点降水、土体加固及特设的保护措施,保持土体稳定,地下管线各建筑物的安全,确保机头顺利进出洞口,防止水土流失。机头下沉磕头。
工作坑的洞口必须设置止水圈应在整个顶管过程中能有效防止水土和触变泥浆的流失,封口板应抽拔方便。
导轨、顶机、千斤顶、油泵站后靠的布置、的安装应进行,达到导轨稳定,顶机平稳,轴线、标高、坡度符合顶管设计要求。顶级及相关设备应进行单机、单系统调试,并进行整机系统运行试车,操作运行正常后才能拆除封门机头顶入土体。在顶进过程中,全部设备应有专人维护和保养。
多个千斤顶同时使用时,必须规格、型号一致,油路并联,行程同步,若有偏差应查明原因,调整合格后才准予使用。
4、顶管接收坑的设置及相关设备的安装
接收坑的平面位置在满足设计要求的情况下,应尽量避免设置在高压线下,车辆出入口及交通繁忙处;并尽可能避开地下管线、建筑物一定距离,必要时采取井点降水、土体加固、管线吊固等措施,确保管线及建筑物的安全。
只有当机头已靠近洞口时,才准予开凿洞口。机头进洞口应控制水冲和切土,缓慢顶进,平稳顶入洞口。
钢板桩维护的接收坑,常采用进洞前切割钢板桩成洞,切割前必须对钢板桩作支护加固。
导轨必须进洞机头对中并安装牢固,导轨标高应与机头进洞时标高一致,到导轨标高低于机头时,应用木板垫塞,防止机头磕头,损坏设备及管接口。
5、顶力估算及中继环
审核施工组织设计中顶力的估算、中继环设置的位置、数量、工作坑结构后靠强度及后靠土体所能承担的顶力等,必须满足设计要求和施工实际情况。
中继环的结构形式、几何尺寸、与管道的连接等应符合山诶图纸,并进行实地检查及测量。中继环的千斤顶应做到同步同行程,不漏油;橡胶止水圈应耐磨,满足中继环反复伸缩的运行特点,密封、不漏油。单个中继环的总顶力应大于该段的顶力, 并留有足够的余量。中继环使用前必须进行调试检查,使用中不得带病运行,发生故障应立即修复。
顶管中最大顶力必须小于管材设计允许的顶力。
工作坑的主千斤顶的最大总顶力,必须小于工作坑后靠结构设计允许顶力和后靠土体所能承受的顶力,并留有一定的余量。必要时应对后靠土体进行加固。
为减少顶力和控制顶力的突增,除增设中继环,还应采用触变泥浆减少管壁与土体的摩阻力。必须连续顶进,减少停顶的时间,顶进中应勤挖土、勤顶进、勤压浆、勤测量、勤纠偏,以控制顶力的突增。
对顶机的工作状况、技术参数、顶力、中继环的设置与使用、顶进长度、触变泥浆的压注、纠偏、地面沉降、后靠等情况与数据,施工中应详细真实的记录。监理人员应到现场旁站并收集信息、做到心中有数,应有超前和防范意识,对遇到的异常情况及时分析,及时采取措施,防止顶力突增,甚至“报管”顶不动等事故发生。
6、管节出洞
出洞前,监理必须对顶管整个系统的安装、单机调试进行全面检查,督促并检查设备联动调试,确认设备系统运转正常,各项准备工作已经完成,才准于开顶出洞。未经监理批准,不准开顶。
检查洞口止水圈的安装必须符合施工要求,应安装牢固、尺寸准确,能完全封堵机头与洞口的空隙,无渗出水土与触变泥浆。
洞口前方的土体已采取措施得到稳固,确保拆除洞口不会产生水土流失。
洞口前方的地下管线、地面构筑物,已采取技术措施有效保护,并建立了沉降监测。
机头出洞时,顶进操作应谨慎平稳、匀速推进,首节管出洞后即应开始均匀压注触变泥浆。在管节出洞 10~20m 范围内,监理应检查并督促施工人员将切土、出泥、顶速、土压、轴线、标高等技术参数和操作,逐渐调整至正常状态。
若机头出洞即遇到异物、机头下沉“磕头”等现象,应暂缓顶进,查明原因经处理后再予顶进。特殊情况有相应措施保护才可将机头退出,经处理后再次顶入出洞。
7、管节进洞
管节进洞前,必须严格监控机头轴线和标高禀对准洞口,控制平稳顶进和纠偏量,确保机头、管节顺利顶入接收坑洞口。
对洞口的处的土体、地下管线及创面构筑物,应采取必要的稳定和保护加固措施,并监测土体的变形情况。
检查接收坑内支承机头和工具管的导轨必须安装稳固, 轴线与标高应与机头入洞方向一致。
只有当机头端面临近洞口时,在准予拆除洞口砖封墙和开启洞口封板。洞口封门拆除后,应随即将机头顶入洞口至导轨上,应防止机头在洞口前方土体中长时间停滞,发生“磕头”等弊病。管节入洞后,检查管壁与洞口间隙的封堵,防止水土流失。
8、管节顶进
机头顶进入洞后,必须按土质及时调整操作并监控各类技术参数,使顶管尽早进入正常状态。
必须按施工组织设计和技术要求的规定,检查设有压浆孔的管节和中继环的布置,检查并督促触变泥浆的压注应贯彻“机尾压浆、管中顺序补浆、随顶随压浆、特殊地段或地面沉降增量时增大压浆量”的原则,对压浆时段及浆量应作分析。
检查纠偏措施并必须贯彻“勤测、勤纠、微调”的原则,经常检查机头内的照准板,以确定机头顶进的轨迹走向。若发生较大偏差,应分析原因,并督促分次逐步纠偏,防止纠偏过量,造成反复纠偏,影响顶管质量。机头内设的两组纠偏千斤顶的纠偏行程差值不能大于 50mm。
监理人员应随时掌握顶进情况,及时分析顶进中的土质、顶力、顶程、压浆、轴线偏差、地面变形等情况,针对发生的问题督促施工单位及时采取相应的技术措施。发现地面冒浆,应及时查明原因,采取封堵或减压措施。
使用的管材应符合设计要求。简爱管材合格证、使用许可证、试验材料、外观及几何尺寸,必须达到顶管的质量标准和强度指标。发现管壁有裂缝、接口缺损等弊病的不准使用。
中继环的监理要点可参阅上面 5
9、土方运输设备的配备
顶管管道内土方运输设备的规格、性能、运转、电量配置等均应列入施工组织设计,并应与顶机类型、土质、管内空间、运距、顶机的出土能力相匹配,经监理审核批准后方可实施。
检查运输设备的安装、调试及与整个顶管设备的适用性,确认系统工作正常后,准予投入使用。
对泥浆水力输送的泵、管系统中应增设排渣装置(箱),以利清除石渣等固体物。若发生出浆管堵塞不通畅时,应停顶清除管道内的异物后才能继续顶进。
对平衡式顶机的泥土土(水)仓,应控制一定的压力,以平衡机头正面的土(水)压力。应随时观测并调节顶速、切土量和出土量,使机头维持一个较正常的压力值,进行平衡顶进,确保顶管质量。
对水力出土的地面泥浆池的容积及结构的安全性应进行审核,应有足够的容积存放泥浆,防止泥浆池的开裂及坍塌。池壁及浆管应不漏水,溢流水可循环利用,不准直接排入下水道及河道。
10、顶进结束后的工作
管道顶通后,端头一般应超过井壁 20~30cm,并凿除超常部分。管端及井壁洞口的封堵,连接应按设计要求及时处理,并达到不渗不漏。
中继环必须回缩到位,接缝无渗漏,浇筑钢筋混凝土内衬后,内壁应平整、圆顺、无渗漏。
管道接口的间隙应均匀,若渗漏水现象,应采用堵漏措施后,按设计要求嵌缝密实平整,并渗水。
防腐涂层施工必须按设计要求分层检查验收,原材料达到技术规定的标准,涂刷前管道内壁必须干净、干燥。孔洞、气泡等,必须用腻子嵌填抹平。
顶管结束应工完料清,按设计要求修复路面、场地,恢复原貌。
十一、回填施工中质量控制
1、沟槽回填必须待混凝土强度达到75%以上并经闭水合格才能进行回填。
2、回填前,须由获得《工程质量检测机构资质认可证书》和《计量合格证书》的检测机构出具击实标准,确定最佳含水量及最大干密度。
3、回填必须对称进行,并分层夯实,每层厚度不得超过25cm,控制好含水量,管段之间及沟槽边坡均应按1:3分层阶梯搭接。承包方应按规范进行压实度测试,监理工程师进行平行检验。
4、管顶以上50cm内不得回填大于10cm石块,砖块等杂物,回填时槽内无积水;腐植土、有机物不能回填。
5、距管顶50cm以上采取8t压路机静压沟槽。
6、沟槽回填土质量要求、检测频率与方法按相关标准执行。
(1)管道安装隐检记录。
(2)闭水试验结果。
(3)回填材料合格证。
(4)督促施工单位按要求进行对称回填,用水冲插密实或分层压实。
十二、回填施工后质量控制
1、回填土压实标准应符合设计或规范要求。
2、审查回填土的压实、实验报告。
十三、排水施工的预见和对策
1、排水施工防止沟槽开挖边坡的稳定性,进行旁站、巡视,发现隐患及时处理,做好沟槽底的地基承载力的检查验收。
2、管道的安装前对每批管道进行破坏性试验检查,回弹检测,严格按照设计及规范要求检查高程,管道安装后进行闭水试验。
3、防止沟槽回填质量,监理在回填管道胸腔时必须进行旁站,不能有石块等不合格回填材料,并进行压实度检测等手段控制回填质量。
十四、道路排水管道工程常见质量问题控制措施
随着城市化进程的发展,基础设施建设步伐日益加快,并且随着环保要求的日益提高,排水管道工程在基础设施建设中所占的比重也越来越大。排水管道工程与人民生产生活息息相关,其使用功能的好坏,涉及到千家万户的切身利益,关系着城市防涝及地下水和土壤被污染的生态问题。因此,加强对排水管道工程的质量控制,对消除工程质量缺陷确保排水管道工程质量,具有重要意义。
一、排水管材的质量控制
(一)常见质量问题
管材质量差,存在裂缝或局部混凝土疏松,抗压、抗渗能力差,容易被压破或产生渗水,管径尺寸偏差大,安管容易错口。
(二)质量控制措施
1、重视管材资料的检查。要求施工单位选用正规厂家生产的管材,并且检查管材的出厂合格证及送检力学试验报告等资料是否齐全。
2、重视管材外观的检查。管材进场后,工程材料员应对管材外观进行检查,管材不得有破损、脱皮、蜂窝露骨、裂纹等现象,对外观检查不合格的管材不得使用。
3、加强管材的保护。应要求生产厂家在管材运输、安装过程中加强对管材的保护。
二、测量放线的质量控制
(一)常见质量问题
测量差错或意外地避让原有构筑物,使管道在平面上产生位置偏移,在立面上坡度不顺。
(二)质量控制措施
1、对放线要进行复测。测量员定出管道中心线及检查井位置后,要进行复测,其误差符合规范要求后才能允许进行下步施工。
2、多沟通联系。施工中如意外遇到构筑物须避让时,应要求监理单位和设计单位协商,在适当的位置增设连接井,其间以直线连通,连接井转角应大于135°。
三、沟槽开挖的质量控制
(一)常见质量问题
在沟槽开挖过程中经常会出现边坡塌方、槽底泡水、槽底超挖、沟槽断面不符合要求等一些质量问题。
(二)质量控制措施
1、防止边坡塌方:根据土壤类别、土的力学性质确定适当的槽帮坡度。实施支撑的直槽槽帮坡度一般采用1:0.05。对于较深的沟槽,宜分层开挖。挖槽土方应妥善安排堆放位置,一般情况堆在沟槽两侧。堆土下坡脚与槽边的距离根据槽深、土质、槽边坡来确定,其最小距离应为1.0m。
2、沟槽断面的控制:确定合理的开槽断面和槽底宽度。开槽断面由槽底宽、挖深、槽底、各层边坡坡度以及层间留台宽度等因素确定。槽底宽度,应为管道结构宽度加两侧工作宽度。因此,确定开挖断面时,要考虑生产安全和工程质量,做到开槽断面合理。
3、防止槽底泡水:雨季施工时,应在沟槽四周叠筑闭合的土埂,必要时要在埂外开挖排水沟,防止雨水流入槽内。在地下水位以下或有浅层滞水地段挖槽,应要求施工单位设排水沟、集水井,用水泵进行抽水。沟槽见底后应随即进行下一道工序,否则,槽底应留20cm土层不挖作为保护层。
4、防止槽底超挖:在挖槽时应跟踪并对槽底高程进行测量检验。使用机械挖槽时,在设计槽底高程以上预留20cm土层,待人工清挖。如遇超挖,应采取以下措施:用碎石(或卵石)填到设计高程,或填土夯实,其密实度不低于原天然地基密实度。
四、平基管座的质量控制
(一)常见质量问题
有的施工单位在沟槽内有积水和淤泥的情况下就浇注平基混凝土;平基的高程偏差很大,厚度不能保证;管座混凝土跑模、混凝土有蜂窝孔洞等现象。
(二)质量控制措施
1、防止带泥水浇注平基混凝土。如有雨水或其他客水流入槽内,应将沟槽彻底清除干净,清净淤泥,并铺设砂垫层,保证干槽施工;如槽内有地下水应采取排水措施。
2、严格控制平基的厚度和高程。在浇注混凝土平基前,支搭模板时,要复核槽底标高和模板顶弹线高程,当确认无误后,方可允许浇注混凝土。
3、检查管座模板的强度、刚度和稳定性。应特别强调支杆的支撑点不能直接支在松散土层上,要加垫板或桩木,使模板能承受混凝土灌注和振捣的重力和侧向推力。
4、严格控制混凝土的质量。要求按配合比进行下料,要对混凝土进行振捣并且要振捣密实。
五、安管的质量控制
(一)常见质量问题
在圆形检查井中,管头露出井壁过长或缩进井壁;管道局部位移超标,直顺度差;管道反坡、错口。
(二)质量控制措施
1、正确计算管道铺设长度:根据规范确定两检查井间管道铺设长度、管子伸进检查井内长度及两管端头之间预留间距。在安管过程中要严格控制,防止管头露出井壁过长或缩进井壁。
2、严格控制管道的直顺度和坡度,可采取以下措施并随时检查:安管时要在管道半径处挂边线,线要拉紧,不能松弛;在调整每节管子的中心线和高程时,要用石块支垫牢固,相邻两管不得错口;在浇注管座前,要先用与管座混凝土同标号的细石混凝土把管子两侧与平基相接处的三角部分填浇填实,再在两侧同时浇注混凝土。
六、接口的质量控制
(一)常见质量问题
抹带砂浆质量差,接口抹带空鼓、开裂;接口抹带砂浆突出管内壁;铁丝网与管缝不对中,插入管座深度不足,铁丝网长度不够。
(二)质量控制措施
1、严格控制抹带的施工质量。水泥砂浆要按配合比下料,计量要准确,搅拌要均匀,要保证砂浆的强度及和易性。抹带前先将抹带部分的管外壁凿毛,洗刷干净,刷水泥浆一道。管径大于400mm时分2层抹压;管径小于等于400mm时,可一次抹成;对于管径大于等于700mm的管道,管缝超过10mm时,抹带时应在管内接口处用薄竹片支一脱垫,将管缝内的砂浆充满捣实,再分层施做。抹完后应覆盖并洒水养护,防止抹带空鼓、开裂。
2、控制内管缝与管内壁间的平整度。管径小于等于600mm的管道,在抹带的同时,配合用麻袋球或其他工具在管道内来回拖动,将流入管内的砂浆拖平;管径大于600mm的管道,应勾抹内管缝。
3、保证铁丝网搭接长度。对于铁丝网水泥砂浆抹带接口,应保证铁丝网与管缝对中并且铁丝网搭接长度和插入管座的深度要不少于10cm.
七、检查井的质量控制
(一)常见质量问题
带水浇注检查井基础且其尺寸和高程偏差较大;井墙砌砖通缝、砂浆不饱满、抹面起鼓发裂;不做流槽或做法不符合要求;踏步、井圈、井盖安装不符合要求。
(二)质量控制措施
1、严格控制检查井基础的质量。不能带水浇注垫层和基础,要保证基础的几何尺寸和高程符合设计要求,待混凝土达到一定强度才能砌砖。
2、严格控制井墙的砌筑质量。井壁必须竖直,不得有通缝;灰浆要饱满,砌缝要平整;抹面要压光,不得有空鼓、裂缝等现象。
3、流槽的做法要规范。雨水流槽高度应与主管的半径相平,流槽的形状应为与主管半径相同的半圆弧;污水流槽的高度应与主管内顶相平,下半部分是与主管半径相同的半圆弧,上半部分与两侧井墙相平行,宽度与主管管径相同。
4、严格控制踏步、井圈、井盖的安装质量。要使用灰口铸铁踏步,安装要牢固,污水井踏步要涂防锈漆:安装井圈要座浆饱满,井盖和井圈要配套。在交通量大的道路上必须安装重型井盖。
八、闭水试验的质量控制
(一)常见质量问题
做闭水试验前就回填土;试验前准备不充分;闭水试验的水位和测定渗水时间不符合要求;渗水量计算错误。
(二)质量控制措施
1、明确是否要做闭水试验。污水管道、雨、污合流管道以及设计要求闭水的其他排水管道都必须做闭水试验。闭水试验应由业主、施工单位、监理单位及有关部门联合进行,试验合格才能进行回填土。
2、对试验前的准备工作要进行检查。试验前,需将灌水的检查井内支管管口和试验管段两端的管口,用1:3水泥砂浆砌240mm厚砖堵死,并抹面密封,待养护3~4天到达一定强度后,在上游井内灌水。当水头达到要求高度时,检查砖堵、管身、井身,有无漏水,如有严重渗漏应进行封堵。待浸泡24小时后,再观察渗水量,对渗水量的测定时间不应少于30分钟。
3、控制闭水试验的水位。试验水位应为试验段上游管段内顶以上2米,如上游管内顶到检查井的高度不足2米,闭水试验的水位可到井口为止。
4、正确计算渗水量。在闭水试验过程中要真实记录各种数据,并根据规范正确计算渗水量。试验合格不合格,通过数据说话。
九、回填土质量控制
(一)常见质量问题
带水同填或回填土土质不符合要求;没有分层回填;对回填土密实度控制不严。
(二)质量控制措施
1、严格控制回填土土质。回填土中不得含有碎砖、石块、混凝土碎块及大于l0cm的硬土块;填土含水量以接近最佳含水量为宜。还土前,应对所还土壤进行轻型标准击实试验,测出其最佳含水量和最大干密度;回填时槽内应无积水,不得回填淤泥、腐殖土、冻土及有机物。
2、严格控制每层回填土厚度。管沟回填应分层夯实,每层厚度不大于30cm,并对每层填土的密实度按规范进行检测,合格才能继续回填;要求管道两侧同时进行填土,两侧高差不大于30cm。
3、严格控制回填土密实度。管沟胸腔部位密实度不小于90%;管顶50cm范围内密实度应在85%~88%之间,以防压坏管材和盖板:管项50cm以上密实度要求同路基密实度一样。
第九节 电力沟管工程质量控制
一、开挖沟槽
同道路排水工程相关内容
二、U型槽的安装
1、检查U型槽的钢筋、几何尺寸、强度及钢制构件,合格后同意其开始安装;
2、检查安装的高程、中线位置以及相互的连接情况,发现不合格的要求立即整改。
三、排管的检查
1、检查所用排管的出厂合格证及检查报告,检查其壁厚、强度是否符合要求,不合格的要求其更换。
2、现浇砼要加强对支模的几何尺寸、稳定性等进行检查,浇注时检查砼的搅拌质量及振捣、养护质量检查砼底板的筑情况,不允许带水作业。
3、检查排管的连接情况,要求顺直,中间没有杂物;
4、检查排管间的稳固情况,要求采用予制砼块,不能采用砖垫。
5、检查钢筋网的制安情况,要求绑扎牢固,不能形成闭合;
6、检查砼外侧是否按要求刷热沥青二度。
四、T型接口及连接井的检查
1、检查其高程、位置是否符合要求;
2、用砖必须充分发水浸泡,砌井砂浆按设计配合比进行拌合。井壁必须垂直,砌体不得有通缝,砂浆饱满,抹面厚度符合设计要求,抹面压光,不得有空鼓、裂缝现象。
3、要求与排管连接处的高程比排管高程低20cm,浅井底板按1:7放坡。
五、沟槽回填
1、回填前,须由获得《工程质量检测机构资质认可证书》和《计量合格证书》的检测机构出具击实标准,确定最佳含水量及最大干密度。
2、回填必须对称进行,并分层夯实,每层厚度不得超过25cm,控制好含水量。沟槽边坡均应按1:3分层阶梯搭接。承包方应按规范进行密实度测试,监理工程师进行平行检验。
3、回填必须用素土分层夯实,不能用砂砾石及混凝土块、砖等。
4、沟槽回填土质量要求、检测频率与方法按相关标准执行。
六、其它
1、检查泄水孔位置是否已准,模板是否牢固,φ16镀锌圆钢30m跨接是否互埋。
2、预埋件的位置是否正确,墙身是否垂直。
3、焊接应严格按规范保证搭接长度,并采用双面焊。焊接部位必须按照要求作防腐处理。
4、盖板应检查其钢筋及几何尺寸,盖板应座浆、勾缝,并保证平整。浅沟应按设计要求进行电阻测试。第十节 路基工程质量控制
一、填方路基
1、施工特征
路基填筑工程可用配套的机械化施工。形成挖、装、运、摊、平、压机械化流水作业,能保证路基填筑高质量,高速度的完成。
1)一般路基填方边坡
该工程一般路基填方边坡高度均小于8m,边坡坡率统一采用为1:1.5,坡脚处视情况设置2米的护坡道作为绿化平台。
2)当地面横坡陡于1:5时,对基底进行挖台阶处理,设反向台阶(宽度不小于2m)。当地面横坡陡于1:2.5时,除设反向台阶外,对路基进行稳定性分析,要求采用沙砾石填筑。
2、工程在填筑加宽部分路基前,对旧路有路缘石、路肩、边坡防护、边沟及结构物的应先拆除;对路基与路堤交界的坡面,应先挖除清理30cm厚的坡面土,然后从老路堤坡脚向上开挖成1.0~2.0m宽、向内倾斜2%~4%坡度的台阶,应尽可能选用易于压实的填料自下向上、开挖一段,填筑一段,严禁开挖后长期暴露,边坡开挖后应加强排水并及时填筑,以免暴雨和行车等影响路基稳定。路堤高度小于2m时,路堤坡面处理后可直接填筑新路堤。路基加宽部分在路床顶面30cm范围内应设置30cm厚的沙砾石换填层,施工时新旧路基衔接段的压实度应比要求提高1~2个百分点。
3、填筑应和挡墙的新建相结合,新路基的压实应充分,结构物的台背回填应在砌体强度达到设计强度80%以上后方可使用小型振动设备,逐层压实填土,以防止墙背或台背出现跳车现象。
4、填方路基施工基本要求
A、填土前,必须将原地面上的杂草、树根、农作物残根、腐殖土、垃圾杂物全部清除,并应将路堤填筑范围内清理留下的坑、洞填平,用原地的土或砂质土回填,分层夯实至填筑高度;
B、填筑路堤的土方,不得使用淤泥、腐殖土,或含杂草、树根等以及含水饱和的湿土。
C、填土过程中,应由路中向路边进行,可分段分层填筑,先填低洼地段,后填一般路段,须保持有一定的路拱和横坡。
D、填方必须根据路基设计断面分层填筑、分层夯实。分层厚度一般为松铺30cm,压实厚约20cm,路基填筑压实的宽度应不小于设计宽度。
E、为使新、老土密结粘合,旧路帮宽必须挖成阶梯以利分层搭接,当新填土方纵向划分若干路段施工时,亦应留有阶梯,以便逐层相互搭接进行压实。
二、挖方路基
可作为路基填料的土方,应分类开挖分类使用。
土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖。
开挖过程中,应采取措施保证边坡稳定。
开挖至零填、路堑路床部分后,应尽快进行路床施工。
应采取临时排水措施,保证施工作业面不积水。
三、半填半挖路基
对于半填半挖路基,为了减小路基纵向、横向的不均匀沉降,挖方路基部分在路槽下超挖80cm后再用砂砾石回填。路基纵向填挖交界处超挖处理渐变长度不得小于10.0m,对于填方路基部分,当地面坡度陡于1:5时,其基底采取挖台阶措施,台阶宽度不小于2.0m,并在台阶底部挖成向内倾斜2~4%的反坡。
路基应从最低标高处的台阶开始分层填筑,分层压实。
填筑时应严格处理横向、纵向、原地面等结合界面,确保路基的整体性。
路基填筑过程中应及时清理设计边坡外的松土、弃土。
高度小于80cm的路堤、低填浅挖路床的加固还填宜选用水稳定较好的材料。
四、级配砂砾石下基层
1、准备下承层,检查验收路基或垫层,土基用12-15T三轮压路机或等效压路机进行碾压检验(压2-3遍)发现表面松散、弹簧及时进行处理,并按规范要求进行检查验收。
2、选择符合底基层集料级配范围要求质量合格的料场进行备料。
3、施工放样:恢复中线每10m钉一桩,并在两侧边缘外0.33-0.5m设边桩,进行水平测量,在边桩上用明显标记标出底基层边缘的设计标高。
4、事先通过试验段确定的松铺系数,并计算各段所需用数量,用自卸车运至施工现场均匀卸于下承层上,并及时进行摊铺。
5、用推土机、平地机将砂砾均匀摊铺在下承层上,表面力求平整,并有规定的路拱或横坡检查含水量不足时进行补洒,同时摊铺路肩用料。
6、用压路机在初平的路段上快速进行碾压一遍,以暴露潜在的不平整。
7、平地机进行细平,整型并随时检查标高。(并预留一定沉降量)。
8、采用振动压路机配合三轮压路机进行碾压,在碾压过程表面应随时保持湿润,并检查压实度,达到规范要求为止。
9、在未作上承层前严禁开放交通,应先行自检验收,对不合格处加以处治符合要求为止。
五、水泥稳定碎石基层质量控制
水泥稳定碎石是由几种材料混合而成,为了确定各种材料组成比例,充分发挥各种材料的特性,获得性能优良的稳定材料,必须进行混合料的组成设计。水泥稳定材料的组成设计包括:根据规定的材料指示要求,通过试验选取合适的集料和水泥;确定合理的集料配合比例,水泥剂量和混合料的最佳含水量。合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数(现场裂缝较少),施工和易性好(粗集料离析较小)。
1、材料要求
水泥稳定碎石基层的压实度应不小于98%,7d龄期无侧限抗压强度应不小于3.5Mpa。
水泥稳定碎石底层的压实度应不小于97%,7d龄期无侧限抗压强度应不小于2Mpa。
水泥:采用普通硅酸盐水泥,应选用初凝时间3h以上和终凝结时间较长(宜在6h以上)的水泥,水泥标号P.0.32.5。
碎石:采用取自附近砂石料场的卵石轧制加工而成。
2、抗压强度
试件室内试验结果抗压强度的代表值按下式计算:
R代=R-(1-ZaCv)
式中:R代 –抗压强度代表值,Mpa;
R--该组试件抗压强度的平均值,Mpa;
Za-保证率系数,高速公路保证率95%,此时Za=1.645;
Cv-试验结果的偏差系数(以小数计)。
3、标准养护
水泥稳定碎石试件的标准养护条件是:将制好的试件脱模称重后,应立即放到相对温度95%的养护室内养生,养护温度淮安以南25℃±2℃,淮安以北为20℃±2℃。养生期的最后一天(第七天)将试件浸泡在水中,水的深度应使水面在试件顶上约2.5cm,浸水的水温应与养护温度相同。在浸泡水之前,应再次称试件的质量,前六天养生期间试件质量损失(指含水量的减少)应不超过10g,质量损失超过此规定的试件,应该作废。将已浸水一昼夜的试件从水中取出,用软的旧布吸去试件表面的可见自由水,并称试件的质量。
六、路基排水及防护工程
路基排水
边沟及排水沟统一采用M7.5浆砌卵石。浆砌用的水泥、砂、石及水等,要求质地均匀,水泥不失效,砂石洁净,水中不得含有对水泥有害的物质。
路基防护
全线挖方边坡坡率均为1:1,坡面上统一采用三维网植草,挖方边沟平台上采用植草和栽植鸡屎树相结合的绿化防护。
填方边坡直接在边坡上植草,2m的绿化平台上采用植草和栽植鸡屎树相结合的绿化防护。
第十一节 路面工程质量控制
一、沥青混凝土路面
(一)沥青混凝土面层的检测的质量标准、频率与方法
1、喷洒透层油、粘层油用量应按设计规定,喷洒应在摊铺沥青混凝土前2-3h进行,喷洒时应均匀一致。如纵、横施工缝、排、雨水井外壁、路缘石侧面等都应涂刷沥青粘层油。
2、沥青混凝土混合料质量及控制温度,应符合下列规定:
①级配组合应满足设计规定的规格;
②外观质量应颜色均匀一致,无花白石子及颗粒离析现象;
③控制温度:运至现场车上温度不小于120-160℃;碾压时温度不小于110-140℃。
3、摊铺松厚度应为设计厚度乘以松铺系数,松铺系数:机械为1.15-1.30;人工为1.2-1.4,以试验路段取得数据为经验值。
4、外观检查与外形尺寸、弯沉值、密实度,应符合CJJ1-90的要求。
(二)质量控制要点
1、确定生产配合比:热拌沥青混合料应选用工程实际使用的符合要求的矿料、沥青,按设计配合比通过马歇尔试验确定最佳沥青用量,经过试拌,铺筑试验段,并用拌合的沥青混合料进行马歇尔试验及钻芯取样检验,最终确定生产用标准配合比,作为生产控制的依据和质量检验的标准。
2、铺筑试验段:选取100m单幅路段进行铺筑,以确定混合料的稳定性以及拌和、摊铺和压实设备的效率和施工方法、施工组织的适应性、虚铺厚度。
3、沥青混合料的拌制:宜采用间歇式拌合机拌合,并配置自动记录设备,在拌合过程中逐盘摊铺沥青及各种矿料的用量、拌合温度。沥青混合料出厂温度应在140-165℃。当超过高限300℃时,混合料应予废弃。拌合应均匀一致、无花白料、无结团成块或严重的粗细料分离现象。
4、沥青混合料的运输:运输时应防止沥青与车厢板粘结,装料时防止粗细集料离析,运输时采用覆盖蓬布等保温、防雨、防污染的措施;沥青混合料运至现场温度应不低于120-160℃。温度不符合要求、结块、被雨淋湿的混合料不得用于铺筑。
5、沥青混合料的摊铺:基层质量符合要求,按规定先洒布透层沥青,多雨时期基层表面应作表处。宜采用两台以上摊铺机成梯队作业,相邻两幅之间重叠5-10cm。混合料供应能满足不间断摊铺时可采用全宽度摊铺机一幅摊铺。摊铺温度应不低于110-130℃,且不超过165℃;混合料松铺系数由试验段获取经验值,机械为1.15-1.35;人工为1.25-1.5。摊铺时随时检查厚度及路拱、横坡。对外形不规则,路面厚度不同,空间受到限制以及人工构造物接头等摊铺机无法工作的地方,经监理工程师批准可以采用人工铺筑混合料。
6、沥青混合料的压实及成型:压实后应符合压实度及平整度的要求,混和料分层压实厚度不得大于10cm。按初压、复压、终压成型三个阶段进行,碾压速度应慢而均匀。初压应在摊铺后较高温度下进行,不得产生推移、发裂,压实温度110-140℃。由外侧向中心碾压,相邻碾压带应重叠1/3-1/2轮宽,采用轻型钢筒式压路机或关闭振动装置的振动压路机碾压两遍。初压后检查平整度、路拱,必要时应修整。复压宜采用重型轮胎压路机,也可采用振动压路机或钢筒式压路机碾压4-6遍,达到要求压实度,且无显著轮痕。终压可选用双轮钢筒式压路机或关闭振动的振动压路机碾压不少于2遍,路面应无轮痕。对压路机无法压实的构造物接头、拐弯死角、道路边缘等局部地区应采用振动夯板压实,雨水井、检查井边缘还应用人工夯锤、热烙铁补充压实。
7、接缝:纵缝采用热接缝,施工时将已铺部分暂留10-20cm宽不碾压,作为后铺部分的基准面,最后作跨缝碾压。相邻两幅及上下层的横向接缝均应错位1m以上。中下层的横向接缝可采用斜接缝,上面层采用垂直的平接缝。铺筑接缝时,可在已压实部分上铺设一些热混合料,使接缝预热软化,碾压前将其铲除。斜接缝搭接处应洒粘结油,搭长度宜为0.4-0.8m,平接缝应粘结紧密,接缝应充分压实,连接平顺。横向接缝应先横向碾压,伸出新铺宽度15cm,每压一遍移动15-20cm,直至全在新铺层上,再改为纵向碾压。当相邻摊铺层已成型同时又有纵缝时,可先沿纵缝碾压一遍,宽度15-20cm,然后再沿横缝作横向碾压,最后进行正常的纵向碾压。
8、开放交通:待摊铺层完全自然冷却,混合料表层温度低于50℃后,可开放交通。
(三)取样和试验
1、沥青混合料应按统计法取样,以测定集料级配、沥青含量、密实度等,集料取样地点应在沥青渗入前的热拌设备旁,沥青含量试验应在摊铺机后面及压路机前面,从已摊铺的混合料中取样。密实度试样应从压好的路面上钻取试样。
2、混合料的取样,应在施工现场每天进行一次,或每拌500t混合料取一次并按规范进行见证取样并检验。
(四)、沥青碎(砾)石面层基本要求
1、沥青混合料的矿料质量及矿料极配应符合设计要求和施工规范的规定。
2、沥青材料及混合料的各项指标应符合设计和施工规范要求,沥青混合料的生产,每日应做抽提试验(包括马歇尔稳定度试验)。
3、严格控制各种矿料和沥青用量及各种材料和沥青混合料的加热湿度。
4、拌和后的沥青混合料应均匀一致,无花白,无粗细料分离和结团成块现象。
5、基层必须碾压密实,表面干燥、清洁、无浮土,其平整度和路拱度应符合要求。
6、摊铺时应严格掌握摊铺厚度和平整度,避免矿料离析,要注意控制摊铺和碾压和碾压温度,碾压至要求的密实度。
(五)、监理程序
1、审批原材料
承包人在沥青砼面层所用的原材料,包括粗、细骨料和填料(矿粉)沥青结合料必须有出厂合格证,承包人在通过自检证明各种材料均达到技术规范的要求后,报监理审批。
监理接到报告后,检查原材料的出厂证明材料和承包人的自检资料,并对承包人所报材料样品进行抽检。如果全部合格,则批准承包人使用这些材料。这个批准只是对来样的批准,若施工中材料发生变化时,仍须按以上程序重新报批。
2、审批沥青混合料配比
承包人在混合料试生产一个月之前,应向监理呈报沥青混合料的配比设计及在拌合场生产的混合料试样。
监理在批准该设计配比之前,应按承包人的配比重新抽检各项技术指标。如不合格,将配比设计退回承包人重新设计、报批、如合格,则批准使用。
3、审查承包人路面施工机械的配置和调式情况,承包人应按照技术规范的要求配置沥青砼面层施工的各种,并应在试验路段开工之前安装调式。合格后报监理审批。
所有工程使用的设备应保持良好的操作条件。不符合技术规范要求的设备,监理人员有权要求承包人从工地中撤除。
4、检查试验段准备情况,审批承包人的试验段开工报告。
承包人配比设计方案得到批准及施工所用机械设备安装调试以后,即可提交《试验段开工报告》。报告中应包括:
a、试验地点、桩号、长度、面积
b、现场基层准备情况
c、混合料拌合设备调试、运转情况
d、施工机械配备的数量、技术性能及状况
e、施工工艺、技术措施,质控手段
f、施工组织、生产技术管理人员的配备及组织
g、已经批准的混合料配合比设计方案
5、旁站试验路段的施工
承包人按批准的开工报告进行试验路段施工。监理人员要进行旁站监理。
6、检测、验收试验段,审批试验段总结报告及正式工程的开工报告
试验段成型后由承包人自检,若质量合格则通知监理站检测、验收。试验全部合格后,监理予以签字验收。承包人写出试验总结报告,报监理审批;同时提出面层施工的开工申请报告。监理审查试验段总结合格及检查承包人正式工程开工的各项准备工作齐备后,报总监办批准正式开工。
试验段可设在永久工程内,也可在永久工程外。在永久工程内且质量验收合格的,可作为永久工程予以计量、支付;质量不合格时应予以清除。在永久工程之外施工的试验段,即便是质量验收合格,也不予计量、支付。
7、旁站沥青面层施工
沥青路面铺筑时,监理人员应支持全过程旁站。同时,应加强对沥青混合料拌合场的旁站和巡视。
在旁站中要密切注意混合料的变化,检查承包人施工机械配备施工组织、施工工艺等是否与已批开工报告中的计划一致,监督承包人按技术规范要求的试验项目和试验频率进行试验。施工中发现原材料或混合料有变化或不合格时,应停止使用。同时,监理站要按照规范要求的项目进行抽检。混合料拌和中若出现质量问题,应及时向承包人指出,若问题得不到解决应及时下停工令,并停工。
8、工程质量验收
每层路面成型后,由监理进行各项技术指标的质量验收。各项检验项目均应按质量检验单中规定的频率进行检验,检验结果和平均值填入面层质量检验单。全部检验合格者,监理予以签字验收。
二、监理程序框图

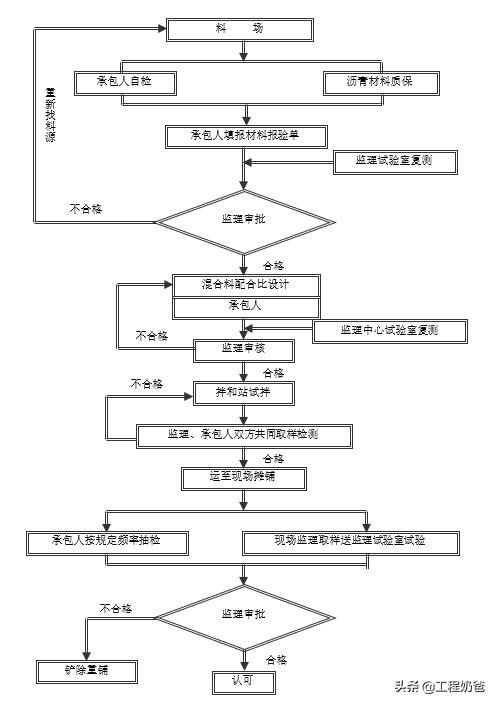

本小节主要含沥青面层质量监理、沥青材料质量监理、石料质量监理、沥青混合料质量监理等程序框图。
1、石料质量监理

2、沥青面层质量监理

沥青面层质量监理流程
3、沥青质量监理

4、沥青混合料质量监理

三、道路工程质量问题的预见和对策
1、防止不合格的土质填入道路基础,严格要求施工单位对填方土质进行土工试验,必须满足设计及规范要求。
2、防止施工单位在路基分层填筑时虚铺厚度过厚,严格控制路基分层施工的高程;并对每层路基进行压实度试验,监理进行旁站控制。
3、预防雨季路基施工时,每层填筑后对平整度、横坡、纵坡的检查监督,防止路基积水,影响路基施工质量。
4、沥青施工时防止温度的变化,对进场的沥青温度进行控制,在摊铺前也要进行温度的测试,在沥青铺筑前注意高程的检查验收。
第十二节 现场做好成品保护工作
由于交叉作业频繁、工人员素质参差不齐,对现场成品保护的意识淡薄,有些甚至故意损坏,造成较大物质损失,甚至影响施工工期。所以监理公司参与监督各分包单位的成品保护工作极其必要。
一、将成品的保护纳入施工合同条款
首先,在施工总包合同中,要明确施工总包单位是成品保护的第一责任人,同时也赋予总包单位在成品保护方面的权利,使得成品保护的责任和权限清晰。在总分包施工合同中,同样要加入成品保护和交接的有关条款要求在工程范围内,由业主、监理、总承包商牵头,制订有关成品管理保护措施。在必要的管理措施之外,还必须采用经济手段。通过一定的奖罚措施,促进管理。分包合同范围内,分包商要制定成品保护措施,并接受总包商的管理监督。
监理例会上向总包、分包提出成品保护的重要性,要求施工单位加强对工人思想教育,提高成品保护意识,做好自保和互保工作。
二、要求施工单位安排专人现场不间断巡查,保护好自己的成品,把责任落实到个人及相应的班组。监理人员在现场巡查分包单位成品保护工作落实情况。
三、对破坏成品的行为,要坚决进行处理,建议业主采取重罚。
四、监理人员现场巡视监督中发现成品保护工作不对的地方,向承包人提出,如没有得到有效改正的,发出通知强制其整改。
五、严格控制各施工单位进场材料,要按指定地点和要求进行堆放。
六、不许闲杂人等进入现场,特别进入施工区;对工作面的闲杂人员进行清场。
七、建立严格的中间交工制度
为了保证责任明确,避免合同纠纷。在分包合同内的分项工程完成后,由总承包商和监理组织中间交工验收,并对成品的保护情况进行验证和交接,留下书面记录。在各分部工程完成后,由监理单位组织核验,并对成品质量进行鉴定。单位工程竣工后,由监理工程师组织业主工程部、物业管理部门、总承包商对本工程逐项办理交接手续,并完成对成品保护状态的验证。严把交接关,工作面完成后,交下一工序施工单位,同时交接成品保护责任。
第十三节 路灯及附属设施的质量控制要点
一、路灯安装质量控制
一般规定
1、灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
2、常规照明灯具的效率不应低于60%,且应符合下列规定:
(1)灯具配件应齐全,无机械损伤、变形、油漆剥落、灯罩破裂等现象。灯具的防护等级、密封性能必须在IP55以上;
(2)反光器应干净整洁,应进行抛光氧化或镀膜处理,反光器表面应无明显划痕;
(3)透明罩的透光率应达到90%以上,并应无气泡、明显的划痕和裂纹;
封闭灯具的灯头引线应采用耐热绝缘管保护,灯罩与尾座的连接配合应无间隙;
(4)灯具应抽样进行温升和光学性能等测试,测试结果应符合现行国家标准《灯具安全要求与试验》的规定,测试单位应具备资质证书。
3、灯头应固定牢靠,可调灯头应按设计调整至正确位置,灯头接线符合下列规定:
(1)相线应接在中心触点端子上,零线应接螺纹口端子;
(2)灯头绝缘外壳应无损伤、开裂;
(3)高压汞灯、高压钠灯宜采用中心触点伸缩式灯口。
4、灯头线应使用额定电压不低于500V的铜芯绝缘线。功率小于400W的最小允许线芯截面应为1.5mm2。功率在400W至1000W的最小允许线芯截面应为2.5mm2。
5、在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包带包扎,包扎长度不得小于200mm。
6、气体放电灯应将熔断器安装在*压镇**流器的进电侧,熔丝应符合下列规定:400W钠灯可采用10A熔丝;
7、各种螺母紧固,宜加垫片和弹簧垫。紧固后螺丝露出螺母不得少于两个螺距。
(一)单挑灯
1、路灯钢杆必须焊接良好,长度8米以下的锥形杆应无横向焊缝,纵向焊缝应匀称、无虚焊。在水平放置且无负荷的条件下,杆身直线度误差应小于3‰。
2、路灯钢杆的允许偏差应符合下列规定;
(1)直埋式钢杆,其长度(包括埋入地下部分)允许偏差宜为杆长的±0.5%;
(2)法兰式钢杆,其长度允许偏差宜为杆长的±0.5%;
(3)杆身横截面尺寸允许偏差宜为±0.5%;
(4)接线手孔尺寸允许偏差宜为±0.5mm
(5)一次成形悬臂灯杆仰角允许偏差宜为±1°。
3、直线路段安装单、双挑灯时,在无障碍等特殊情况下,灯间距与设计间距的偏差应小于2%
4、钢灯杆安装时接线手孔朝向应一致,宜朝向人行道或慢车道侧。
5、灯臂应固定牢靠,与道路纵向垂直偏差不应大于3°
6、灯杆根部应做混凝土结面,且不积水,浇制前应将杆根周围夯实,混凝土厚度不应小于100mm。
(二)杆上路灯
1、杆上路灯灯臂的抱箍应紧固,不得松动,装灯方向与道路纵向应成90°,误差不得大于3°。
2、熔断器宜安装在引下线离灯臂瓷瓶100mm处,带电部分与灯架、灯杆的距离不应少于50mm。非固定式保险台在不受拉力情况下,应安装在离灯架瓷瓶60mm处。
3、引下线应对称搭接在电杆两侧,搭接处离电杆中心宜为300~400mm,引下线接头不得超过一个,不同规格的导线不得对接。
4、引下线严禁从高压线间穿过。
5、在灯臂或架空线横担上安装镇流器应有衬垫压板,固定螺栓不得少于2只,直径应小于5mm。
(三)工程交接验收
1、路灯安装工程交接验收时应按下列要求进行检查:
(1)路灯安装试运行前,应检查灯杆、灯具、光源、镇流器、触发器、熔断器等电器的 型号、规格并应符合设计要求;
(2)灯杆杆位合理;
(3)灯臂安装应与道路中心线垂直,固定牢靠。在 干上安装时,灯臂安装高度 应符合设计要求,引下线松紧一致;
(4)灯具纵向中心线和灯臂中心线一致,灯具横向中心线与地面平行,投光灯具投射角度应调整适当;
(5)灯杆、灯臂的热镀锌和油漆层不应有损坏;
(6)基础尺寸、标高与混凝土强度等级应符合设计要求;
(7)金属灯杆、灯座均应接地(接零)保护,接地线端子固定牢固。
2、路灯安装工程交接验收时应提交下列资料和文件;
(1)工程竣工资料;
(2)设计变更文件;
(3)灯杆、灯具、光源、镇流器等生产厂提供的产品说明书、试验记录、合格证件及安装图纸等技术文件;
二、道路照明工程质量控制
1、监理人员应对实施安装的作业条件进行检查和监督。与照明安装、电缆敷设等有关的土建工程质量应符合现行建筑工程施工计验收规范的规定。
2、监理人员在熟悉图纸的基础上,应对产品的技术文件、型号规格及外观进行检查,以查验是否符合设计及标准的要求。进行电缆敷设前,应对电缆进行外观检查及绝缘电阻试验。
3、在施工工程中,监理人员对安装过程实行旁站监督,应保证其符合施工及验收规范的要求。应注意的主要质量问题有:
——配电箱箱体不方正,箱体在运输过程中变形。箱体要配合土建施工埋设,不可用电、气焊割孔。管插入箱内长短不一,不顺直。钢管入箱时要先拧好螺母再插入箱内,使其长度一致。
——塑料管连接口不严密、不牢固;煨弯处扁裂,以钢接线盒代替塑料接线盒等。管内穿线时后戴或不戴护口,导线背扣或死扣,损伤绝缘层等。
——保护接零(接地)线使用不当,不能使工作零线与保护接零(接地)线混同,应严格分开,连接应牢固、可靠。
——在电缆线路施工中,监理人员应对容易出现质量问题的工艺过程和部位进行旁站监督。如电缆在运输、施放、敷设过程中不应受到损伤,电缆的弯曲半径、裕度应符合规定,电缆的排列顺序、中间接头位置的排列、电缆头制作,保护管顶管等。当电缆线路的路径及敷设条件发生变化,必须调整时,应及时征求设计同意。
——各用电设备是否完整无损,线头紧固有无松动。开关的通、断是否符合要求。回路编号是否符合图纸要求。
——成排安装的灯具等,其中心轴线、垂直偏差、距地高度应符合要求。灯柱安装主要控制平面位置及垂直度。灯柱的垂直度用经纬仪测定。灯具的试亮应在各回路绝缘电阻测试合格后方可进行。
三、主要交通设施质量控制
1、复核交通标线的现场定位资料,对承包人在标线施工前的放线进行现场检查、复核并认可,在标线施工前,为便于施工,可封闭交通,要求施工定位采用水线放样,监理工程师按照设计图纸的量距定位。标线的放线检查内容包括:间距、横向定位、线形等,标线的线形应流畅,与道路线形相协调,曲线圆滑,一般不允许出现折线。
2、检查进场材料质量,要求承包人在施工前提交标线涂料、反光玻璃珠的检验报告等资料,确认其质量符合《路面标线材料》的要求;施工时对进场材料的包装、材料等进行检查,确保承包人使用的材料与批准使用的材料相符,主要的检查项目包括如下内容:
生产合格证明书;
涂料外观不得发黄发暗,无含杂质等缺陷;
玻璃珠要求颗粒均匀,光泽较好。
3、标线的施工机械对标线的施工质量有较大影响,监理工程师在施工前将对照合同文件进行检查,确保其使用的机械(如划线机)的设备型号及性能不得低于合同文件的要求。
4、在标线施工前,要求施工单位对路面的清洁干燥情况进行检查,如发现路面有不清洁的情况,应及时进行清洁,道路不干燥不允许施工;划线按放线的线形和放样确定的间距施工,标线涂划前,检查热熔型涂料的温度是否合适,玻璃珠撒放是否正常,然后才进行施工,施工前还必须检查底漆的涂抹是否均匀到位;标线施划时注意不得污染路面,在是否箭头、文字时注意遮挡不需施划的路面;
5、若本次施工采用热熔型涂料,涂料与路面是高温结合,且在野外施工,因此施工中可能会出现一些缺陷,如气孔、龟裂等,为确保施工质量,一般我们会要求施工单位先做一段试验段(试验段长度一般为100~150米),在试验段的施工工程中,监理工程师会督促承包人做好自控、自检和总结,当试验段出现质量问题时,监理工程师将组织各方面进行解决,包括进行技术研究解决质量问题。试验段的施工应达到全面总结经验,全面查找质量问题,全面查找管理问题,全面查阅施工设备及材料,使试验段的经验能有效地指导工程的全面施工。
6、标线工程的控制要点:
检查施工单位人员资质——检查进场材料如标线涂料、底漆、玻璃微珠的出厂合格证——检查施工机具如热熔釜、涂料车、划线车、清扫路面的扫帚、板刷、干燥器等的正常情况——清扫路面——划线放样(旁站)——刷底漆(待干最少4~5分钟,不沾轮胎)——车载热熔釜热熔涂料涂敷标线——均匀撒布玻璃微珠(旁站)——修整标线——待干——夜间进行标线反光效果检测——完成
交通标线施工监理流程图

7、标志安装质量控制:
标志板一般为固定式标志,通常由标志基础、标志立柱(含横臂)及标志板面组成(除附着式标志板外)。
标志的认读性能和安全性能是标志所应保证的基本质量,同时标志的外观质量也是施工质量的重要组成部分,其施工质量也应给予高度重视。
施工质量的控制重点和难点:
标志反光膜(包括字符)的材料和加工质量、字符的正确性、标志设置的位置、说指引的道路及地名的正确性、版面加工及安装质量是施工中影响标志认读性的主要因素。其中标志反光膜的材料和加工质量是影响标志认读性的最重要的因素,是施工控制的重点;
标志基础(包括预埋件的安装)的施工质量、标志钢构件的安装质量是影响标志安全性的主要因素。在实际施工中,标志基础的施工质量最容易出现问题,是施工控制的重点;
标志布设分散,混凝土方量小,施工组织和管理困难;交通标志一般设置在人行道或绿化带中,施工期间可能出现和其他施工单位交叉多的情况,文明施工组织管理管理;标志属于安装工程,施工时道路往往无法完全封闭,容易出现偷盗现象。上述种种不利条件,是标志施工的难点。
总结以上所述,材料质量、标志基础混凝土强度、标志基础预埋件设安装位置及标志杆件、版面的安装质量是施工工程控制的重要部位,标志基础的施工和标志的安装时施工的关键环节。
因此,标志工程监理质量控制工作应从保证标志的认读性和安全性、提高标志的外观质量着手展开,抓住材料质量(反光膜)和主要工序(标志基础现浇前检查和标志安装质量)的施工检查开展监理工作。
1)施工前承包人必须将拟用于工程的反光膜、杆件用无缝钢管、焊接管样品以及法兰盘、连接和紧固件送交监理工程师检查,符合制造及设计技术条件后,才能批准使用。
2)杆件、标志板等属于在承包人车间内加工的成品,在加工过程中,监理工程师要进行检查,其质量检验均按照设计要求和国家相关标准和规范进行,检查内容包括标志板外形尺寸、标志底板厚度、标志板面的粘接质量和表面缺陷、字符的字体及尺寸,标志面反光膜等级等,以及标志杆件的尺寸、表面缺陷及镀锌、焊接质量。
3)在基础开挖前应再次确认标志的位置是否与其他工程存在冲突,包括与设置的信号控制系统是否相互遮挡视线,设置的位置是否属管线路由等。基坑开挖时应有充分的污染防护措施,不得将余泥直接堆放在道路、人行道上,如在绿化带中开挖,开挖范围内的绿化植被应被妥善存放,以便回填后恢复原状时使用。
基坑检查内容包括基坑尺寸、夯实及基坑的地基承载力,监理工程师确认基坑尺寸无误后方可进行下一道工序。基础钢筋的规格必须与设计图纸相符,监理工程师主要应对钢筋规格、尺寸、绑扎质量进行检查。
4)预埋件的安装检查是标志基础质量控制的重要内容,预埋螺栓必须与设计图纸相符,螺栓的螺纹部分在浇注混凝土前应保护。混凝土一般采用商品混凝土,每次浇注混凝土,监理工程师均会现场监督承包人质检工程师的自检工作,在现浇时现场旁站。
5)基础完工后检查施工场地的清理、恢复和护脚的硬化处理,混凝土应进行养生。标志基础要在达到设计强度的70%后,才允许进行标志杆件和标志牌的安装。
6)标志杆件和标志牌安装完成后,承包人质检工程师进行自检,合格后报监理人员检查核实。标志安装的检查项目及要求如下:
立柱竖直度误差为±3mm/m;
横臂(门架)水平误差为±5mm/m;
标志牌安装角度误差为±30;
标志板下缘至路面净空、标志板内侧距路肩边线距离误差要求为±100mm;
标志牌紧固螺栓安装螺母后要求有余量;
标志牌要求外观整洁,无透光、起泡、划痕和损伤;
立柱要求外观整洁,镀锌量符合要求,锌层无脱落、污染和损坏。
四、其他交通设施的质量控制
除开交通标志、标线外,为保证交通组织的顺利实施,一般还要设置一些其他交通辅助设施,如防撞桶、护栏(包括高护栏和机非路口设置的矮护栏)等。
防撞桶
目前防撞桶一般为施工单位采购的定型产品,防撞桶质量必须符合《公路防撞桶》的要求,在监理此种设施的质量时,主要要控制施工单位的采购质量,在施工单位采购防撞桶之前要求施工单位提交生产厂家的产品检验报告,获得批准后方可采购,产品到现场后,监理工程师主要从以下几个方面进行检查:
防撞桶的产品出厂合格证书;
到现场的防撞桶上是否有清晰耐久的标志,其标明生产厂家的名称、地址、产品名称、代号产品执行的标准编号和名称、生产日期及批号,并且这些内容应与产品出厂合格证上的信息一致;
尺寸检查:主要用直尺、钢卷尺和板厚千分尺测量防撞桶的外形尺寸和壁厚,其直径为900mm,高度为950mm,壁厚不小于6mm,外形尺寸的允许偏差为+0.5%;
防撞桶表面的反光膜必须采用与标志牌相同的高强级反光膜进行粘贴,其粘贴尺寸应规则。
护栏
护栏一般采用承包商在生产厂内加工制作,现场安装的方式进行,因此,对于护栏的质量控制主要要控制其材料质量及半成品(加工)质量。
材料质量主要要控制不锈钢/碳素复合管的材料质量,其产品质量应符合《不锈钢复合管》的规定,立柱钢板采用Q235钢板制作,其厚度必须满足设计图纸的要求,监理工程师应采用卡尺等工具进行检查。
护栏的现场安装应平顺,不能出现折线。
五、信号控制系统工程质量控制
1、信号控制系统工程中灯杆基础、灯杆安装工序与标志安装工程基本相同,只是在绑扎基础钢筋的同时须埋设电缆钢管并固牢在基础钢筋上,管口去毛剌,用塑料袋堵塞管口。在吊装信号灯支柱前,检验信号灯电缆的型号,规格,芯数符合设计要求,用兆欧表查电气绝缘符合要求,进行电缆穿管,检查支柱及横梁内所穿电缆与地下穿管电缆是否同截面,同芯数,绝缘、接地桩、同相位导线截面等符合要求。
2、由于信号控制系统工程中包含设备的安装,因此对设备材料的控制就成为控制系统工程有别于其他交通工程的一个显著特点,也是我们对信号控制系统工程监理的一个重点。在施工前,一般会要求承包人提交拟采用设备的产品检验报告、产品质量证明文件等,我们将对照招标文件或合同的要求进行检查,确保承包人采购的设备与合同相符。设备到场后,需进行开箱检查:主要检查信号机,并进行必要的通电检查、例行的运行检查,通电检查应严格按照电气设备操作规程,要求操作人员持证上岗,监理工程师经检查确认后,方可进行通电检查,并做好设备单机运行检查记录表的填报工作。
3、信号机设备基础应按照一般砼基础的检查程序进行检查,混凝土浇注时,监理工程师应进行旁站监理。
4、信号控制系统工程中接地处理是工程中的一个重点,在信号机基础完成后,应对信号机基础进行接地处理,接地极、接地引线和施工工艺(包括接地极和引线规格,焊接工艺和防腐处理等)必须符合设计要求。
5、信号机安装后应检查:控制仪及其配件的数量、型号和规格应符合设计要求,安装正确,稳固端正,布设合理。
6、设备安装后一个重要环节就是机箱内的线路连接,线路连接主要应注意以下:
(1)线缆敷设前应核对型号规格、程式、路由及位置与设计是否相符;
(2)连接线缆的质量检查,主要包括绝缘电阻、阻抗等电气性能指标;
(3)要求接线正确、牢固,接线工艺符合相关规范要求,接线端子有保护措施;
(4)电源线、信号电缆,光缆(如有)应分离布放,各线缆间的最小净距应符合设计要求,线缆布放时应留有余量;
(5)设备之间连接线插头等部件连接可靠、紧密、到位准确;
(6)光、电缆接续规格、质量符合要求;
(7)布线要求平直、整齐,标识清楚、正确;
(8)检查设备的接地连接和指标应符合规范要求;
(9)通电测试。
7、在路口信号系统设备安装及调试工作完成后,就要进行控制系统配置工作,其主要工作是信号系统的配时工作,这需要施工单位根据路网情况及各路段的交通流提出各个信号灯的通行时间方案报交管部门批准后实是。
第十三章 安全文明施工措施
第一节 安全文明施工监理目标与内容
一、安全文明监理的目标
1、安全文明监理的任务:安全文明监理是建设监理的重要组成部分,其任务就是在建筑施工过程中贯彻落实国家、省、市安全生产方针政策,督促施工单位按照建筑施工安全生产法规和标准组织施工,控制施工人员的不安全行为,控制物的不安全状态及作业环境的防护,以消除施工中的冒险性、随意性,落实各项安全生产技术措施,杜绝安全生产事故,实现安全生产。
2、安全文明监理的目标:做到无重大环境污染事故发生及相关方投诉和主管部门处罚。无重大安全事故、火灾事故发生及主管部门处罚。达到无工伤死亡事故,年度轻伤频率控制在0.18%以内,文明施工满足国家及地方有关文明施工的规定和要求。确保安全施工,杜绝重大安全事故的发生,争创文明工地,并符合业主的规定要求。
二、安全文明监理工作内容
1、严格执行《建筑工程安全生产管理条例》,贯彻执行国家现行的安全生产的法律、法规,建设行政主管部门的安全生产的规章制度和建设工程强制性标准;
2、贯彻执行“安全第一,预防为主,关爱生命,以人为本”的方针和有关安全生产的法律、法规,以及规章和标准;
3、督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制;督促施工单位对工人进行安全生产教育及分部分项工程的安全技术交底;
4、审核施工方案及安全技术措施;检查并督促施工单位,按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序的安全防护措施;
5、监督检查施工现场的消防工作、冬季防寒、文明施工、卫生防疫等各项工作;
6、进行质量安全综合检查;
7、施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。第二节 安全文明施工监理制及监理工作要点。
第二节 安全监理工作制度与要点
一、安全监理工作制度
1、首次安全监理交底会议制度(可与第一次工地例会一起进行)
2、安全监理施工例会制度(可与工程项目例会合并进行)
3、专项施工方案审查
4、危险源交底监控制度
5、安全监理巡视制度
6、施工现场安全检查制度
7、施工安全设施、施工机械验收核查制度
8、安全监理报告制度
二、安全监理工作要点

建设工程项目施工安全监理工作要点图
第三节 安全人员岗位职责
一、安全监理组织机构
项目安全监理机构必须形成体系,责任落实到人。

根据该工程的规模和实际情况,项目监理机构将组成安全监理小组进行安全监理工作。
二、安全监理人员岗位职责
项目总监理工程师安全监理岗位职责
|
项目 |
职责内容 |
考核要求 |
|
|
标准 |
完成时间 |
||
|
基 本 职 责 |
1、确定项目监理机构安全监理人员的分工和相应工作职责,督促检查安全监理责任的履行 |
明确职责、开展工作,合理配置人员数量 |
与监理规划同步 |
|
2、组织分析识别和评价项目的危险源,策划项目安全监理方案,组织编制项目安全监理规划 |
应符合监理规范、监理合同;应具有可操作性 |
与监理规划同步 |
|
|
3、审查专业分包和劳务分包的企业资质 |
提出审查意见 |
与施工组织设计审查同步 |
|
|
4、审查施工承包单位提交的专业、专项施工方案和施工组织设计的安全技术措施,并签署意见 |
提出审查意见 |
专业专项方案开工前 |
|
|
5、审批安全监理实施细则 |
及时提出审查意见 |
监理规划批准一个月内(个别项目开工前审查) |
|
|
6、主持安全监理会议 |
及时、务实、有效 |
月末检查 |
|
|
7、协调工程现场重大施工安全事项,参与调查重大安全事故 |
及时 意见正确 |
与有关事项同步 |
|
|
8、审核签发安全监理通知单、暂停施工令和各类安全监理核验表,组织编制签发上报安全监理月报、专题报告; |
及时、准确 |
与有关事项同步 |
|
|
9、组织安全监理人员学习有关安全监理政策文件和技术业务。 |
及时、有效 |
及时组织 定期组织 |
|
专业监理工程师安全监理岗位职责
|
项目 |
职责内容 |
考核要求 |
|
|
标准 |
完成时间 |
||
|
基 本 职 责 |
1、编写安全监理细则,负责具体实施建设工程项目的安全监理工作; |
则具有针对性、可靠性监理工作有序、工作处于受控状态 |
监理规划 批准后一个月内 |
|
2、协助业主考察工程投标单位的资质,并提出意见;协助签订安全生产协议书并监督实施; |
及时、准确 |
与招标工作同步 |
|
|
3、协助总监理工程师审查专业及劳务分包单位的安全资质、并提出意见;审查特种施工作业人员的资格证件; |
及时、如实、准确 |
各专项开工前 |
|
|
4、审查施工承包单位和专业与劳务分包单位建立、健全施工现场安全生产组织保证体系和安全生产责任制; |
及时、如实、准确 |
各专项开工前 |
|
|
5、审查施工承包单位提交的施工组织设计的安全技术措施及专业与专项施工方案的安全技术措施,向总监提出报告,并监督承包单位实施; |
如实、准确 |
组织设计及专项方案审批前 |
|
|
6、核查施工安全实施和施工机械的验收工作,签署核查意见 |
及时、认真、真实 |
设施及机械使用前 |
|
|
7、定期评估施工现场安全生产情况,并向总监提交报告 |
及时、有效、工作处于受控状态 |
每周 |
|
|
8、指导安全监理员实施现场安全巡检检查等日常安全监理工作 |
认真、准确 |
专项开工前或定期布置 |
|
|
9、负责安全监理资料的收集、汇总及整理 |
完整、准确、真实 |
月末 |
|
监理员安全监理岗位职责
|
项目 |
职责内容 |
考核要求 |
|
|
标准 |
完成时间 |
||
|
基 本 职 责 |
1、在总监理工程师的领导和专业监理工程师的指导下具体实施安全监理工作; |
监理工作有序工作处于受控状态 |
每周检查 |
|
2、监督施工承包单位落实施工现场安全设施和施工机械安全管理的自检工作; |
及时、真实、有文字依据 |
与施工单位自检同步 |
|
|
3、做好施工现场日常的安全巡检检查;对易发事故的高危作业工序进行现场跟踪监督,监督施工承包单位强制性施工安全技术标准组织施工,发现安全隐患,并及时通知施工承包单位进行整改,当严重险情制止无效时,应按规定迅速报告。 |
按安全检验评定标准发出整改通知,并追踪回复使安全工作处于受控状态 |
每日与其他监理工作同步进行 |
|
|
4、检查进场的安全防护材料、用品的产品合格证明资料、检验报告和其他有关资料; |
按安全产品质量检验标准发出整改通知 |
每批用品进场后 |
|
|
5、参加施工现场安全生产检查; |
按承包单位措施及安全监理实施细则 |
每周、每月 |
|
|
6、做好有关现场安全生产检查记录和安全监理日志。 |
准确、及时、真实 |
每周、每月检查。 |
|
第四节 安全文明施工监理的方法
一、在监理合同委托的范围内依据安全生产法律、法规和工程建设强制性标准实施建设工程安全生产全过程监理。在监理工作指令或报审批复的审查意见中均应注意增加安全监理的内容。
二、施工准备阶段的安全监理
1、在编制监理细则时,按照工程施工特点制定安全监理程序,对新材料、新技术和新工艺及危险性较大的分项分部设置监控点,编制安全施工监控细则。
2、审查施工单位施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准。
3、审查施工单位的安全生产组织保证体系
4、审查分包单位安全资质和证明文件,审查工程开工报审及相关资料。
5、督促建设单位按规定时限报送安保施工措施和拆除工程的有关资料给工程所在地建设行政主管部门备案。
6、审查施工用机械设备、施工机具进场报验、检查其生产许可证、产品合格证。
7、督促施工单位对职工进行入场前和施工中
的安全教育,并进行分部分项工程的安全技术交底。
三、施工阶段安全监理的程序
1、审查施工单位的有关安全生产的文件
2、审核施工单位的安全资质和证明文件(总包单位要统一管理分包单位的安全生产工作)。
3、审查施工单位的施工组织设计中的安全技术措施或者专项施工方案:
(1)审核施工组织设计中安全技术措施的编写、审批:
(2)审核施工组织设计中安全技术措施或专项施工方案是否符合工程建设强制性标准。
4、审核安全管理体系和安全专业管理人员资格。
5、审核新工艺、新技术、新材料、新结构的使用安全技术方案及安全措施。
6、审核安全设施和施工机械、设备的安全控制措施。施工单位应提供安全设施的产地、厂址以及出厂合格证书
7、严格依照法律、法规和工程建设强制性标准实施监理。
8、现场监督与检查,发现安全事故隐患时及时下达监理通知,要求施工单位整改或暂停施工。
9、施工单位拒不整改或者不停止施工,及时向建设单位和建设行政主管部门报告。
10、监理工程师安全监理手段:
(1)预审,如审查安全施工保证体系等。
(2)检查,包括经常性的安全文明检查与参与有组织的定期与不定期的安全文明检查,发现问题,督促限期整改。
(3)下达《监理工程师通知单》:除口头督促整改外,必要时签发《监理工程师通知单》明令整改。整改后审签《整改复查报审表》。
(4)开好工地例会:把安全及文明施工列入例会内容,对存在问题责成解决,并在下次会议上反馈整改结果。
(5)发布停工指令:在因安全原因出现必须停工处理(某一部位或整个工程)的情况时,与项目法人协调后,发出停工指令,直至停工因素消除后,经核查认可,方可复工。
第五节 安全文明施工监督的措施
安全文明施工监理是工程建设监理的重要组成部分,安全是工程质量的前提条件和基本保障;而工程质量的好坏,关系到工程的永久安全。安全文明施工不但直接影响市民的工作和生活,而且具有长期的政治影响和社会影响。因此我们将着重从如下方面控制安全文明施工:
一、建立健全切实有效的安全文明施工制度。
二、控制施工人员的不安全行为。要求承包商通过培训教育,增强施工人员的安全意识,树立不伤害自己,不伤害别人,也不被别人伤害的观念,在施工过程中,有专门的队伍检查负责。
三、控制物的不安全状态。监督承包商用于工程中的各类材料、工具、设施、设备保持良好的状态和技术技能,做到在施工现场必须有完善的安全标识和防护,并指令专人检查负责。
四、营造整洁、舒适、安全、文明的作业环境。
五、制定安全监理程序,遵循施工必须安全、质量为了安全、安全促质量的辩证关系。安全文明施工监理程序直接控制到每道工序、每个操作人员和每个施工场所。
六、定期调查可能导致意外伤害事故的原因,以便掌握障碍所在和不利环境的有关资料,及时提出防范措施。
七、对施工中采用的新技术、新材料进行必要的了解与调查,以求及时发现施工中存在的事故隐患,并发出正确的指令。
八、对承包商编制的安全措施和单项工程安全施工组织设计进行审查。对批准的安全技术措施监督承包商严格遵照实施,做好财力、物力、人力方面的准备,做到准时、准确、到位。
九、审查承包商的安全文明施工自检体系,要求承包商提供详细、准确、全面的自检报告。
十、检查承包商用于工程中设备状态是否良好。
十一、审核进入施工现场各分包单位的安全资质和证明文件。
十二、审核承包商安全组织体系和安全人员的配备并考查安全人员的工作质量。
十三、定期组织工地文明施工检查。
第六节 施工临时用电安全监理控制措施
在项目实施过程中,我公司项目监理部将严格按《施工现场临时用电安全技术规范》的规定进行施工现场临时用电管理,确保临时用电安全,切实做到:
1、各项目施工前,必须结合项目实际情况编制科学合理的、有指导性的、有针对性的临时用电施工组织设计,指导现场的安全用电管理。现场临时用电施工组织设计的内容应包括负荷计算、导线截面的选择、配电线路的走向及设备布置平面图等。
2、建立临时用电施工组织设计的编制审批制度,必须由施工单位的电气工程专业技术人员编制,技术负责人审核,报项目监理公司项目总监审批,项目管理部总工程师审定后组织实施。
3、施工用电必须按规定结合现场实际情况设置三相五线的安全用电网。配电系统实行分线配电,设总、分配电箱,动力、照明配电箱,保证符合“一机、一闸、一漏、一箱”的配备,并重复接地。不同用途的电箱加注相应的文字标识,箱体外观完整、牢固、防雨防尘。
4、施工单位各施工人员必须掌握安全用电的基本常识和所用设备性能,用电人员各自保护好设备的负荷线、地线和开关,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。
5、所有用电设备,按规定设置漏电保护装置,金属外壳、构件设置可靠的接零及接地保护,定期检查,发现问题及时处理解决。
6、施工行灯及非施工区照明必须采用36伏以下的低压供电系统。
7、所有用电线路都必须埋地或架空敷设,架空高度不低于3m,严禁乱拉乱接。照明用灯必须架高,灯距合理。配电箱应固定或架高。
第七节 施工现场场容场貌要求
1、必须根据施工场地实际情况合理安排场内用地,并绘制“场地布置图”。设施设备按“场布图”规定设置堆放,并随施工结构、阶段不同要求对场地布置进行调整。
2、要保持施工现场道路畅通、平坦、整洁、不积水、不乱堆乱放、无散落物;建筑垃圾应集中堆放,及时处理;对临近工地周围应积极主动做好便民利民措施。
3、各施工班组应做好“落手清”工作,即做到随做随清,物尽其用,工完料尽,落手清。在施工作业时,应有防止尘土飞扬、泥浆洒漏、污水外流,车辆沾带泥土运行等措施。
4、大堆材料、砂石,应分类集中堆放成垛,边用边清理;堆放整齐,料随用随清;灰池符合标准,布局合理、安全、整洁,灰浆不外溢,渣不乱倒。
5、施工设施、设备、等周转设施应集中堆放整齐;模板、钢管和零配件应分类分规格集中存放;竹木杂物,分类堆放,不散不乱。
6、水泥库库容整洁无上漏下渗。袋装、散装水泥不混堆,分清标号,堆放整齐,目能成数,有专人管理。
7、各类材料分类、分型、分规格,堆放整齐。分类集中堆放,做到整齐成线。各类木材和制品必须有防雨、防火措施,并成行整齐堆放,不得超高。
8、现场各种施工车辆停放合理和整齐。
9、现场各类中小型施工机械应做到有机必有操作棚。
10、市政施工必须做到“二通”、“三无”、“五必须”,即:施工现场人行道畅通;工地沿线单位和居民出入通道畅通。无管线事故;无重大工伤事故;施工现场和周围道路平整无积水。施工区域与非施工区域必须严格分离;施工现场必须做到挂牌施工和管理人员佩卡上岗;工地现场施工材料必须堆放整齐;工地生活设施必须清洁文明;工地现场必须开展以创建文明工地为主要内容的思想政治工作。
11、对于道路的硬化方面:
要求施工现场内的通道、道路必须进行硬化。
要求施工现场内有行人通道,进入施工区内有专用安全通道。通道必须进行安全防护,并且有充足的照明,通道必须进行硬化。
生活区与施工区及办公区要明确分开,施工区域内不得住人。
材料堆放整齐,严格按施工平面布置图进行堆放,需要更换堆放地方时,必须通过项目部进行堆放场地变更。材料堆放场地应当进行找坡,不得有积水现象,防潮物品须要垫高,堆放场地要求简易硬化。
保证三清六好。
现场须按要求的不同建立垃圾池,垃圾池应当进行分类,分为建筑垃圾池、生活垃圾池、无毒无害可回收垃圾池、无毒无害不可回收垃圾池、有毒有害可回收垃圾池、有毒有害不可回收垃圾池,时常还设置一些钢筋费料池等等,视工地的实际情况而建。
要防止工地上的光污染,(如电焊机设挡光板)与噪声污染(木工棚要求全封闭),及防止扬尘污染(土堆及砂堆要求进行敷盖,工地现场要求全硬化)。
要求工地有宣传栏地,须要七牌两图,及其它一些安全标牌,挂设安全标语牌。
工人住宿区的要求。
厕所的要求。
食堂的要求。
具体根据工程的特点及要求进行完善。
第八节 道路施工中的安全要点
一、基层施工中的安全要点
1、消解石灰时,不得在浸水的同时边投料、边翻拌,人员应远避,以防烫伤。
2、沿路肩堆放石灰消解时,应慢洒水或泼水,操作人员应站在上风。
3、装卸、洒铺及翻动粉状材料时,操作人员应站在上风侧,轻拌轻翻减少粉尘,并应配戴口罩或其他防护用品。散装粉状材料宜使用粉料运输车运输,否则车箱上应采用篷布遮盖。装卸尽量避免在大风天气下进行,否则,应特别加强安全防护。
4、碎石机作业安全要点:
(1)对碎石机、电源、线路、开关等均应进行检查,必须保证符合安全要求和使用要求。线路挂设稳定,不宜贴地面,因料场尖硬石块多,易对电线等造成损坏。
(2)进料要均匀,不得过大,严防金属块等混入。出料口上方应设有挡板。
(3)不得从上方向碎石机口内窥视。
(4)若石料卡住进料口,应用铁钩翻动,严禁用手搬动。
(5)场内道路应经常平整,保持畅通。
(6)搬运块料和堆放要注意安全,大块人工铁锤破碎时,要注意周围情况。
5、稳定土拌和机作业的安全要点:
(1)应根据不同的拌和材料,选用合适的拌和齿,并对机械、及各相关的配件等进行检查。
(2)拌和机作业时,应先将转子提起离开地面空转,然后再慢慢下降至拌和深度。
(3)在拌和过程中,不能急转弯或原地转向,严禁使用倒档进行拌和作业。遇到底层有障碍物时,应及时提起转子,进行检查处理。
(4)拌和机在行走和作业过程中,必须采用低速,保持均速。液压油的温度不得超过规定。
(5)停车时应拉上制动器,将转子置于地面。
6、场拌稳定土机械作业安全要点:
(1)对机械及配套设施进行安全检查。
(2)皮带运输机应尽量降低供料高度,以减轻物料冲击。在停机前必须将料卸尽。
(3)拌和机仓壁振动器在作业中铁心和衔铁不得碰撞。如发生碰撞应立即调整振动体的振幅和工作间歇。仓内不出料时,严禁使用振动器。
(4)拌和结束后,给料斗、贮料仓中不得有存料,应清理干净。
(5)搅拌壁及叶桨的紧固状况应经常检查,如有松动应立即拧紧,如有损坏,必须更换。
7、碎石撒布机作业的安全要点:
(1)机械与配套设施应进行检查。
(2)自卸汽车与撒布机联合作业,应紧密配合,以防碰撞。
(3)撒布碎石,车速要稳定,不应在撒布过程中换档。严禁撒布机长途自行转移。
(4)在工地作短距离转移,必须停止拨料辊及皮带运输机的转动,并注意道路状况以防碰坏机件或出现其他事故。
(5)作业时,无关人员不得进入现场,以防碎石伤人。
(6)石料的最大粒径不得超过说明书中的规定。
8、洒水车作业中的安全要点:
(1)洒水车在公路上抽水时,不得妨碍交通。
(2)在有水草和杂物的水道中抽水,吸水管端应加设过滤网罩。
(3)洒水车在上下坡及弯道运行中,不得高速行驶,并避免紧急制动。
(4)洒水车驾驶室外不得载人。
二、沥青路面施工中的安全要点
1、沥青操作人员均应进行体检,凡患有结膜炎、皮肤病及对沥青过敏反应者,不宜从事沥青作业。
2、从事沥青作业人员,皮肤外露部分均需涂抹防护药膏。工地上应配有医务人员。
3、沥青操作工的工作服及防护用品,应集中存放,严禁穿戴回家和进入集体宿舍。
4、沥青加热及混合料拌制,宜设在人员较少、场地空旷的地段。产量较大的拌和设备,有条件的应增设防尘设施。
5、块状沥青搬运一般宜在夜间和阴天进行,尤应避免炎热季节。搬运时,宜采用小型机械装卸,不宜用于直接装运。用手装运时,必须要有相应的防护,如坎肩、帆布手套、工作服等。
6、液态沥青宜采用液态沥青车运送。对沥青下出口阀门应认真检查其可靠性和密封性。使用时应遵守下列规定:
(1)用泵抽送热沥青进出油罐时,工作人员应避让。
(2)向储油罐注入沥青时,当浮标指标达到允许最大容量时,要及时停止注入。
(3)满载运行时,遇有弯道、下坡时要提前减速,避免紧急制动。油罐装载不满时,要始终保持中速行驶。
7、采用吊耳吊装桶装沥青时应遵守下列规定:
(1)吊具应严格检查,达到合格要求。吊装作业应有专人指挥。沥青桶的吊索应绑扎牢固。
(2)吊起的沥青桶不得从运输车辆的驾驶室上空越过,并应高于车箱板,以防碰撞。
(3)吊臂旋转半径范围内不得站人。
(4)沥青桶未稳妥落地前,严禁卸、取吊绳。
8、人工装卸桶装沥青时,应遵守下列规定:
(1)运输车辆应停放在平坡地段,并拉上手闸。
(2)上桶装沥青的跳板应有足够的强度,坡度不应过陡。
(3)沥青桶不得漏油。否则应先堵漏,后搬运。
第九节 排水工程施工安全措施
1、排水工程施工前,应根据设计要求,确定施工方法,编制施工技术安全措施,并进行交底。
2、人力搬运管材,要起落一致,同起同落,卸车时须用溜绳溜放,前方不得站人。
3、套丝工作要支平夹牢,工作台要平稳,两人以上操作时,动作协调,防止把柄及料具伤人。
4、用人工往沟槽内下管时,所用索具要牢固,沟槽内不得有人。在地沟内工作时,必须用36伏安全电压照明。
5、使用手提砂轮机,应有防护罩,操作者应站在砂轮片径向侧面,并穿戴绝缘手套、绝缘鞋。
6、使用弯管器、切割机等机械设备应遵守机械设备安全操作规程和《施工现场临时用电安全技术规范》有关规定。
7、每半年必须测量一次各接地装置的接地电阻(R),接地必须符合要求,并记录在册。
8、所有电气设备(含线路及电动工具),每半年必须用绝缘摇表测量一次绝缘电阻并记录在册。不符要求者及时更换。
第十节 特殊季节与夜间施工中的安全要点
一、冬季施工安全措施
1、凡参加施工作业人员,均应接受冬季施工安全教育,并进行安全交底。
2、锅炉工人必须持证上岗。
3、安装的取暖炉必须符合要求,验收合格后才能使用。
4、六级以上大风或大雪,应停止高处作业和吊装作业。
5、搞好防滑工作。通道防滑条损坏的要及时修补,斜道、通行道、爬梯等作业面上的霜冻、冰块、积雪要及时清除。
6、采用热电法施工,要加强检查和维修,防止触电和火灾。
7、加强用火申请和管理,遵守消防规定,加强防火检查,防止火灾发生。
8、必须正确使用个人防护用品,并应按规定及时发放。特别要注意冻伤作业人员手、脚事故的发生。应确保防护用品的质量,要按规定的发放制度执行。
9、冬季施工应严格执行冬季施工的有关规定,做好保温、防冻等安全防护工作。
二、夜间施工安全技术措施
1、夜间施工时,现场必须有符合操作要求的照明设备。施工住地要设置路灯。
2、施工中穿越路基的管线等临时工程,应设置围栏,并悬挂红灯警示标志。
第十一节 施工期环境保护和水土保持管理措施
项目监理部将成立以总监理工程师为组长的环境保护和水土保持监督小组,除对单位员工进行环境保护和水土保持的宣传教育工作,普及环境保护基础知识及有关法律、法规知识,做好自己合同范围内的环境保护和水土保持工作外,还应依据国家、湖北省有关环保和水保的法律、法规等以及监理合同、建设工程合同,监督并定期检查施工单位开展环境保护及水土保持工作的情况,行使对那些污染环境、破坏环境的事件,发布改正指令的权利。
对不同影响环境及水土保持的因素,我们将要求施工单位采取相应的措施。
环境保护和水土保护是我国一项长期的基本国策。因此,在施工过程中实行环保监理,是对项目全过程环境保护管理不可缺少的重要环节,也完全符合国家关于环境保护必须与工种主体“同时设计,同时实施,同时交付使用”的三同时原则。
一、工程环保监理的依据
1、项目的环境影响评价报告书。
2、项目的环境行动计划。
3、国家有关资源环境保护法规。
4、国家有关*物文**保护法规。
5、国家有关环境质量法规。
6、地方有关环境保护法规。
二、工程环保监理工作程序和方法
施工期环保监理工作实质上就是对施工活动过程中环保管理工作,必须与整个施工组织管理紧密结合。要以法制观念强化工程管理人员的环保意识,使环保管理工作制度化、规范化、合理化。
环保监理工作方法有以下几个主要环节:
1、施工期环境保护措施报告表。
2、施工期环保措施实施情况的核查。
3、施工现场环境监测。
三、环保及水保监理工作方法有以下几个主要环节
1、必须对职工(包括临时雇请的民工)进行环境保护和水土保持的宣传、教育工作,普及环境保护基础知识和有关法律、法规,尽可能地使环境保护意识深入到每一个员工的心中,保证每项工作逐一落实。
2、保护沿线植被,减少植被破坏,保护水资源和自然景观,避免因施工引起水质污染等环境问题。
3、保护施工区内野生动物,严禁猎杀、捕捉或恐吓野生动物,保护沿线野生动物的栖息环境和迁移通道。
4、开工前详细规划施工便道、取弃土场和施工营地的临时用电、用地计划,经监理工程师批准同意后,承包人方可向当地政府土地管理部门申请并办理租用手续。严禁随意开辟施工便道、取弃土场,严禁随意设临建工程。
5、严格划定施工范围和人员、车辆行走路线,对场地和人员活动范围进行界定,不得随意超出规定范围,并设置标语牌、碑界牌等标志,防止对施工生产、生活范围之外的植被造成破坏。
6、尽量利用既有便道进行路基填料的运输,减少土地的占用。如有新修便道,完工后对新修便道进行达标整理,保留备作公路养护维修便道或掘除原填料,恢复植被、恢复原貌。尽量租用当地已有的房屋或拼装活动板房作施工生产、生活用房。
7、生活用水必须符合国家有关饮水标准的要求。
8、临时驻地必须建有化粪池或其它能满足使用要求的系统,并予以管理维护直至合同终止。此化粪池或系统,以用于汇集与处理由临时驻地的住房办公室及其它建筑物和流动性设施中排放的污水。
9、污水处理系统的位置,容量与设计均应能够满足正常使用的要求。
10、每一处临时施工现场均应备有污水汇集设施,对拌和场清洗沙石料的污水应汇集处理回用,不得排出施工现场以外的地方。
11、垃圾处理品,临时驻地产生的一切垃圾必须每天有专人负责清理集中并处理(可与当地有关部门联系定期运至指定的垃圾处理场),临地施工现场产生的施工垃圾必须随当地作业班组清理集中处理,以保证作业现场保持整洁卫生。垃圾管理工作直至工程竣工交验后为止。
12、修建临时工程应尽量减少对原自然环境的损害,在竣工拆除临时工程后,应恢复原来的自然状态。
13、完工后对场地和砼搅拌场、路面冷热拌和场等进行清理,拆除临时建(构)筑物,掘除硬化地面,将弃渣、废物运走,同时对清理后的现场用地进行植被恢复。
四、水资源环境保护和水土保持
1、生活营地的生活污水,砼搅拌站、路面冷热拌和场、预制场等产生的污水,不得直接排入农田、草原、河流和渠道,须经沉淀或处理达标后方能排放。
2、沥青、油料、化学物品等不得堆放在民用水井及河流、湖泊附近,并应采取措施,防止雨水冲刷进入水体。
3、对生产机械经常进行检修,防止机械和施工用油的跑、冒、滴、漏对水质产生污染。施工机械产生的废油、废水,采用隔油池或采用其他方法处理合格后才能排放。
五、固体废气物
1、施工营地和施工现场的生活垃圾,应集中堆放,定时清运。
2、施工中的废弃物,经当地环保部门同意后,运到指定的场地进行清理。
3、报废材料或施工中返工的挖除材料应立即运出施工现场,各种包装袋及时清理处理,以免造成白色污染。
4、加强材料运输车辆的管理,严禁超载、高速行驶,从而保证不会沿线撒漏,若撒漏须迅速清除。
六、重要设施的保护
1、保护施工场地附近的通讯设施。
2、保护施工现场附近的输电线路及设施,保护附近的输水管道及设施。
3、对施工场地的光缆进行严密的管理,不致因施工机械造成破坏和人为破坏,加强对光缆的监护,确保施工期间万无一失。
七、驻地环境保护和水土保持
1、驻地环境由各合同段(包括施工合同、监理合同)的环保小组具体负责管理和维护建设。生活及办公区四周设置防污排水沟,排水沟直接与污水处理池相连,避免生活区域的水流直接排放到地面和河流、湖泊,造成环境污染。
2、注意生活垃圾处理,垃圾集中堆放,定期送到当地指定的地方进行处理。
3、生活废水排入污水池,进行处理后才能排放。污水池应注意污水不渗漏,以免造成对地下水的污染,并应进行加盖,有除臭设施,以免造成周围环境空气的污染。
第十二节 大气污染、噪音及扬尘污染防治管理措施
一、扬尘污染治理
按照城市扬尘污染防治管理暂行规定及市建委发《关于在创建国家环保模范城市活动中全面开展创建“绿色环保工地”活动的实施意见的通知》文件精神,督促施工单位做到以下几方面:
1、施工道路作业现场,实行实体隔离、封闭施工。
2、施工隔离挡板,结构安全可靠,高度不低于2米。
3、施工现场设置施工公告栏,夜间施工照明设施。
4、施工现场应保持整洁,道路畅通平整,并经常洒水降尘,减少空气中的固体颗粒。
5、施工现场采取有效的防尘措施,建筑渣土必须及时清运,对确需现场堆放渣土,须采用覆盖措施。
6、工地现场出入口应作硬化处理,并设置草帘等;
7、工地临时设施、机具设备、建材应合理布置,材料堆放整齐,场内及出入口道路畅通;
8、施工单位应配备专兼职保洁员和文明施工监督员;
9、督促和指导施工单位做好文明施工各项措施的落实;
10、加强对施工现场的日常检查,负责对制尘隐患和现象,以书面提出整改意见,督促施工单位及时整改;
11、对施工单位拒不整改或多次整改不符合要求的,应按照相关规定进行顶格处罚,并及时向建设单位或建设主管部门报告。
另外,根据文件精神,对施工单位的扬尘防治工作应做到以下“六必须”、“六不准”:
“六必须”即:(1)、必须打围作业;(2)、必须硬化道路;(3)、必须设置冲洗设施;(4)、必须湿法作业;(5)、必须配齐保洁人员;(6)、必须定时清扫施工现场。
“六不准”即:(1)、不准车辆带泥出门;(2)、不准运渣车辆冒顶装载;(3)、不准高空抛撒建渣;(4)、不准现场搅拌混凝土;(5)、不准场地积水;(6)、不准现场焚烧废弃物;
二、大气环境、噪音的防治措施
1、设备选型时选择低污染设备,并安装空气污染控制系统,减少对空气的污染。
2、在运输水泥、石灰、粉煤灰等粉状材料和沥青混合料时,进行严密的遮盖。
3、对汽油等易挥发品的存放要密闭,并尽量缩短开启时间。
4、路面冷热拌和场生产时,严格控制粉尘的污染,注意回收和覆盖。
5、生产和施工现场、路面冷热拌和场、砼搅拌站和预制场地等应加强对噪音的防治,尽量减少夜间作业,减少对居民噪音的干扰。
第十三节 监理对传染性疾病的控制
根据国务院、省的有关文件精神,监理工程师将督促施工单位按有关文件的要求做好施工现场防治传染病的工作。
1、要求其建立以项目经理为第一责任人的防治传染病工作小组;
2、督促施工单位加强对民工宿舍、食堂、厕所等生活设施的通风、卫生、消毒工作;
3、督促施工单位对民工进行防治传染性疾病的宣传教育,建立工地出入登记制度及民工流动登记制度;
4、对施工现场临时设施处民工喂养的鸡等禽类动物,应要求加强管理,如发现异常,应立即向有关部门报告。
