恒大御景天下二期长沙最新消息 (长沙恒大御景天下2期进展情况)

1、二期35栋:主体已封顶,砌体完成100%,内墙抹灰完成25%,铝合金门窗框安装完成85%,外立面完成10%。

2、二期36栋:主体已封顶,砌体完成100%,内墙抹灰完成25%,铝合金门窗框安装完成95%,外立面完成10%。

3、二期37栋:主体已封顶,砌体完成90%,内墙抹灰完成20%。

4、二期38栋:主体已封顶,砌体完成80%。

5、二期39栋:主体已封顶,砌体完成100%。

6、二期40栋:主体已封顶,砌体完成100%。

7、二期82栋:主体已封顶,砌体完成100%,铝合金门窗框安装完成30%。

8、三期64栋:公区墙砖完成98%,套内木工封板完成98%,腻子打磨完成98%,电工穿线完成98%,户内地砖完成95%,墙砖完成95%。

9、三期65栋:公区墙砖完成85%,地砖完成75%,木工封板完成98%,2遍腻子完成95%,电工穿线完成95%,户内地砖完成70%,户内墙砖完成90%。

10、三期66栋:公区墙砖完成55%,套内木工封板完成98%,2遍腻子完成98%,电工穿线完成98%,户内地砖完成80%,户内墙砖完成80%。

11、三期67栋:主体已封顶,外立面完成,室内粗装修完成,室内精装修未进场。

12、三期68栋:主体已封顶,外立面完成,室内粗装修完成,室内精装修未进场。

13、三期69栋:主体已封顶,外立面完成,室内粗装修完成,室内精装修未进场。

14、三期70栋:主体已封顶,外立面完成,室内粗装修完成,室内精装修未进场。

15、三期71栋:主体已封顶,外立面完成,室内粗装修完成,室内精装修未进场。

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

65栋公区地砖铺贴

66栋公区地砖铺贴

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

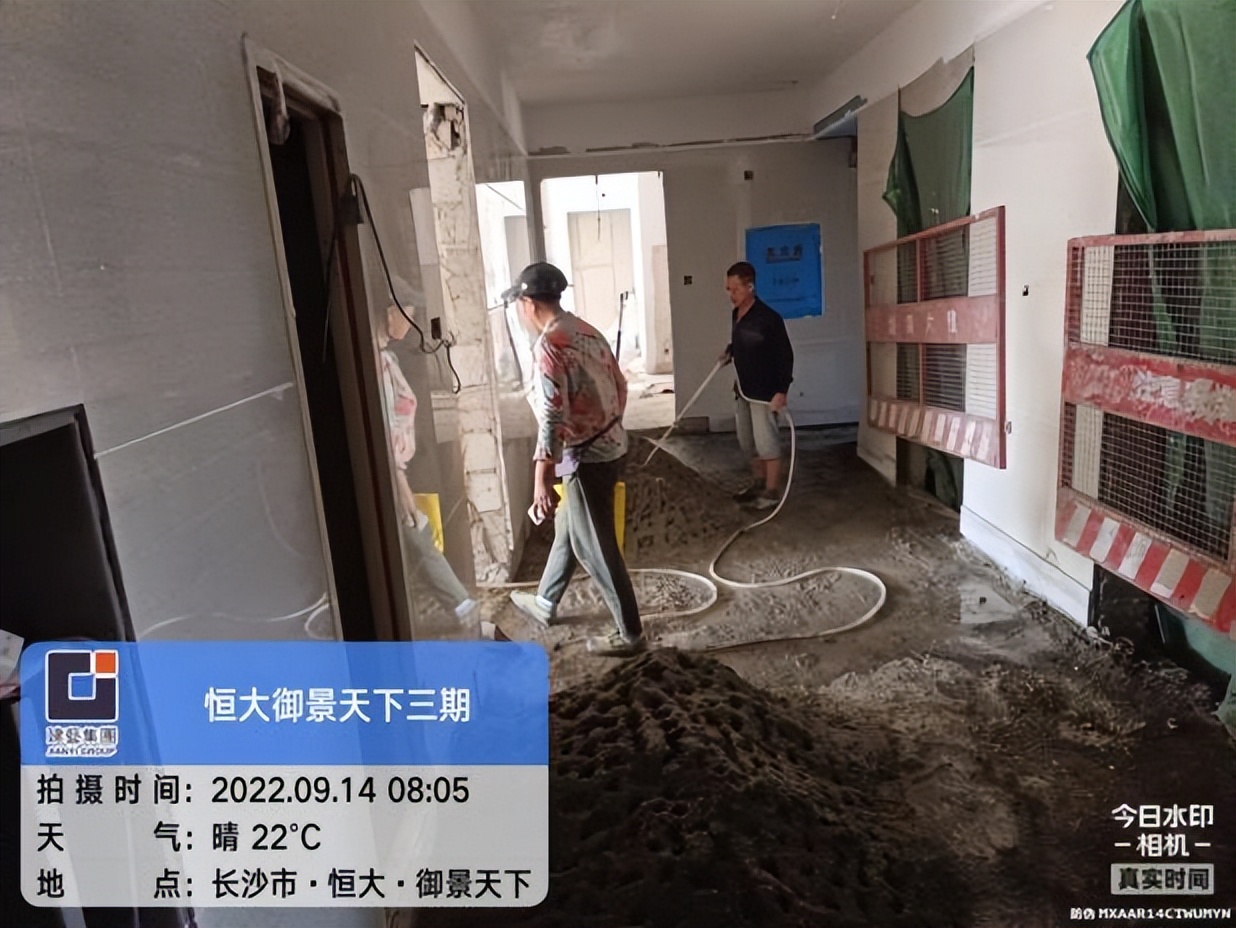

三期室外雨污井砌筑

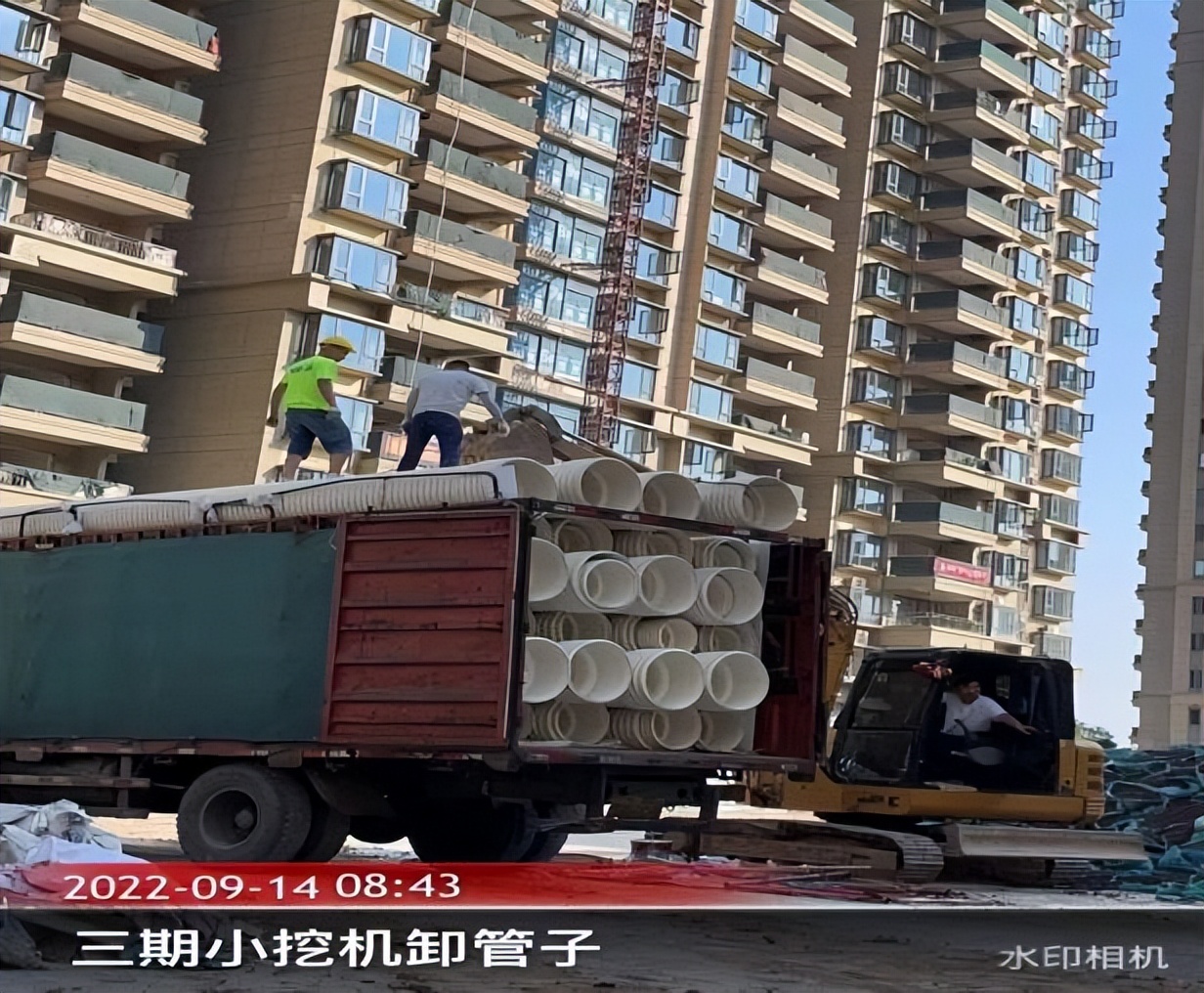

三期室外雨污管材料进场

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

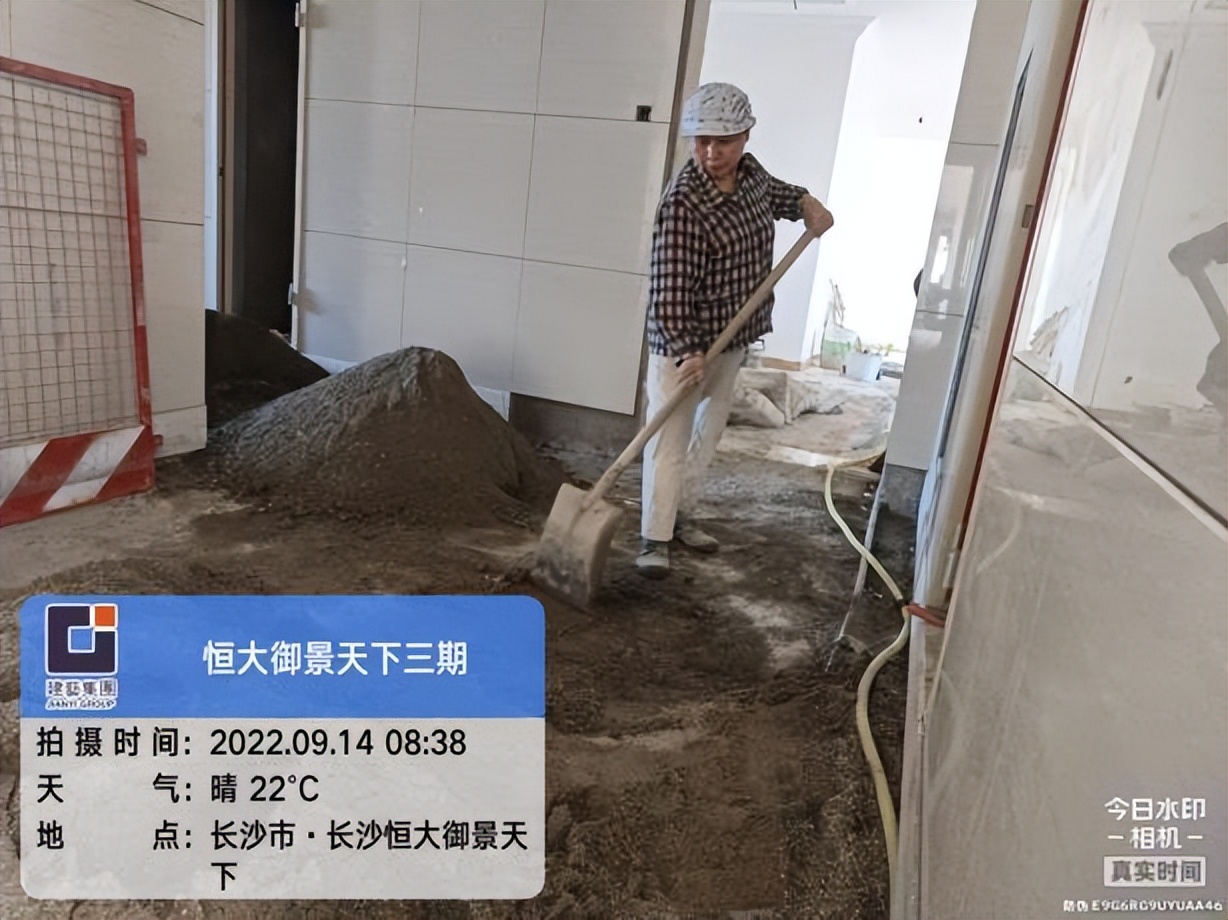

64栋阳台喷外墙漆

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

35栋铝合金门窗安装

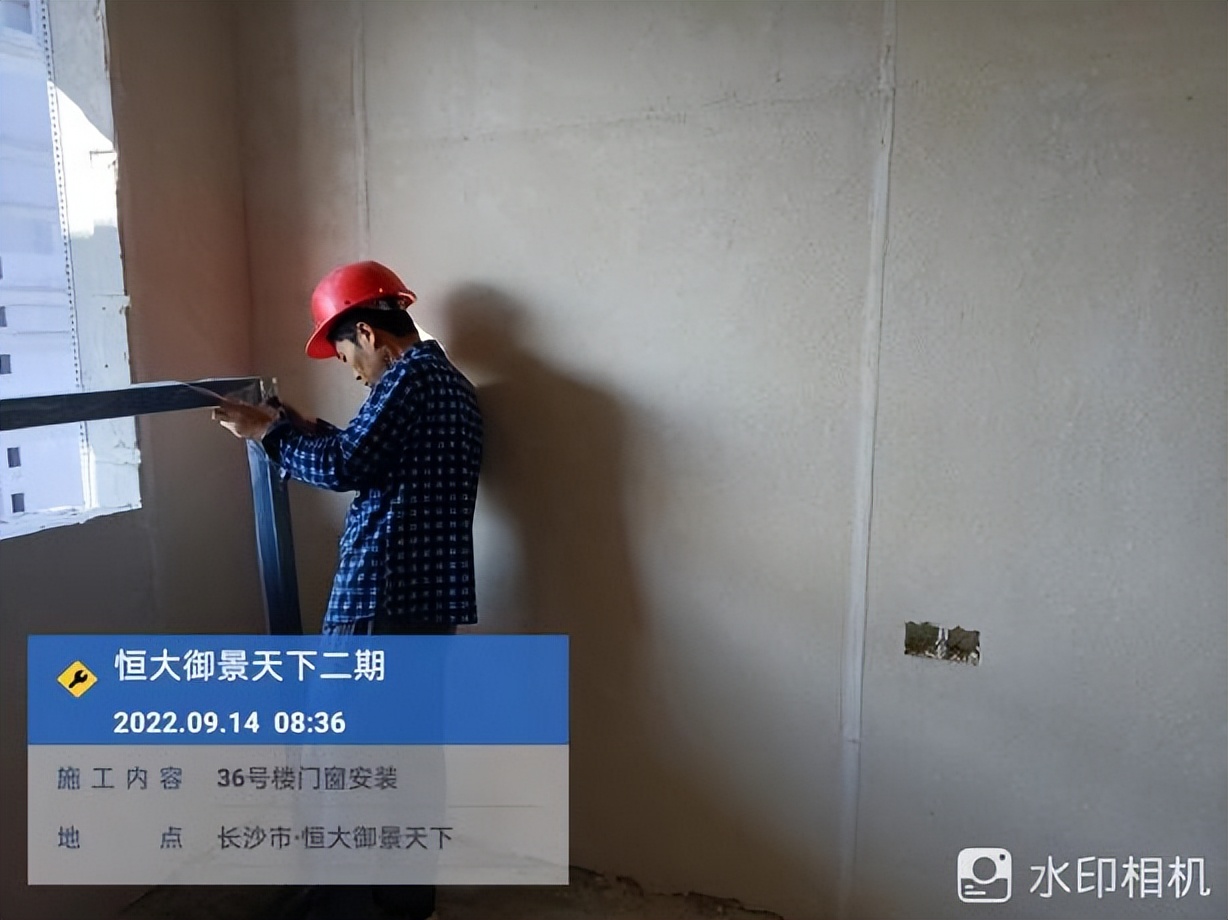

36栋铝合金门窗安装

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

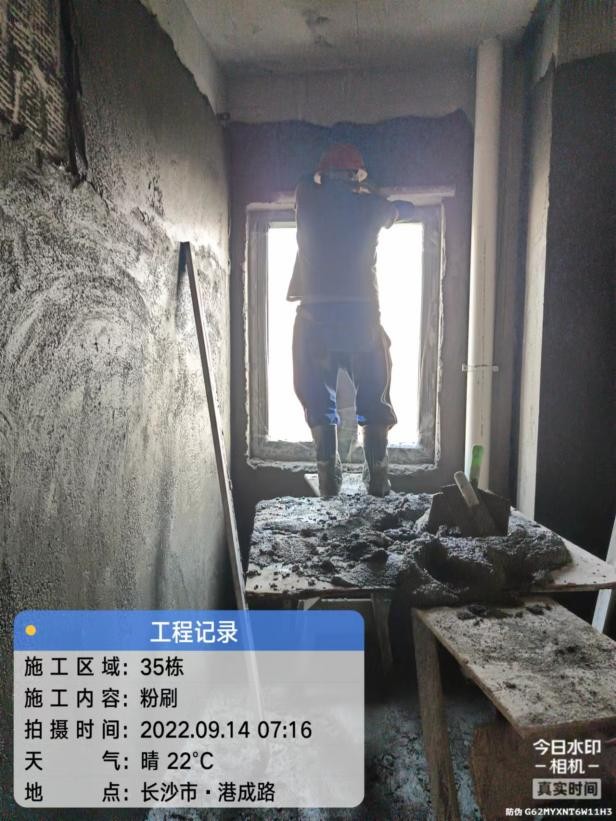

35栋内墙抹灰

36栋内墙抹灰

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

37栋内墙抹灰

35栋内墙抹灰

长沙恒大御景天下二期复工,长沙开福恒大御景天下最新消息

新增加的工人进场安全教育
