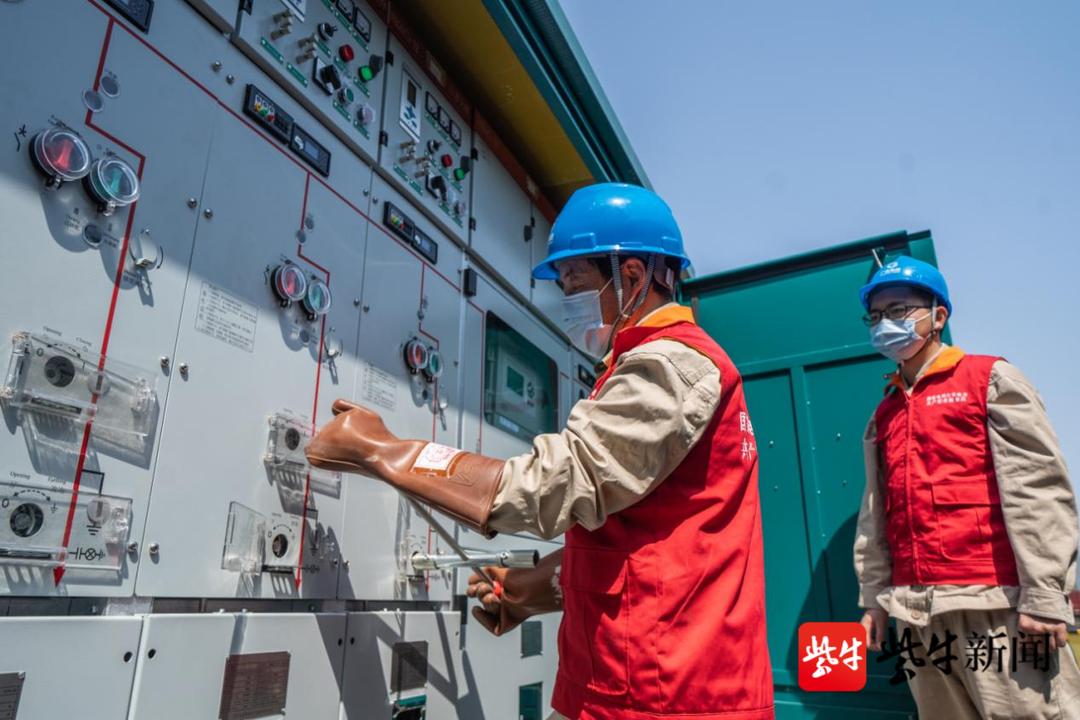

“合上开关,龙光路应急工程送电!”4月7日中午,随着现场送电口令传出,无锡供电公司仅用了7天的时间完成了原来需要1个月的工作量,以此确保疫情防控用电需要。

3月31日深夜时分,无锡供电公司接到紧急任务,需在7日内完成3项疫情防控应急工程供电项目,时间紧、任务重,怎么办?无锡公司第一时间组建领导小组统筹协调,一方面派出各专业精兵强将奔赴现场勘察、设计方案,另一方面与相关单位联系设备物资供应。

“7天内要完成原来需要1个月的工程量,我们的施工必须多面开展,3项疫情防控应急工程是临时短时间使用,工程采用‘全电共享’以减少客户初期成本的投入。”无锡供电公司相关负责人要求。

“全电共享”、“以租代购”、“搭积木式”装配,无锡疫情防控应急工程快速通电

“全电共享”、“以租代购”、“搭积木式”装配,无锡疫情防控应急工程快速通电

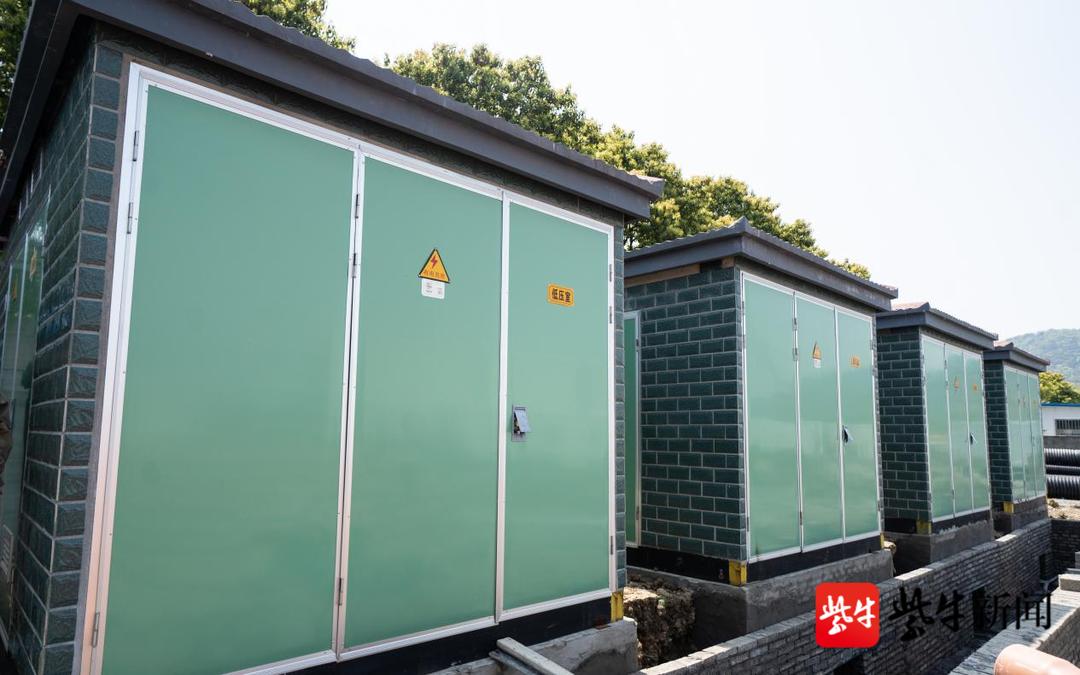

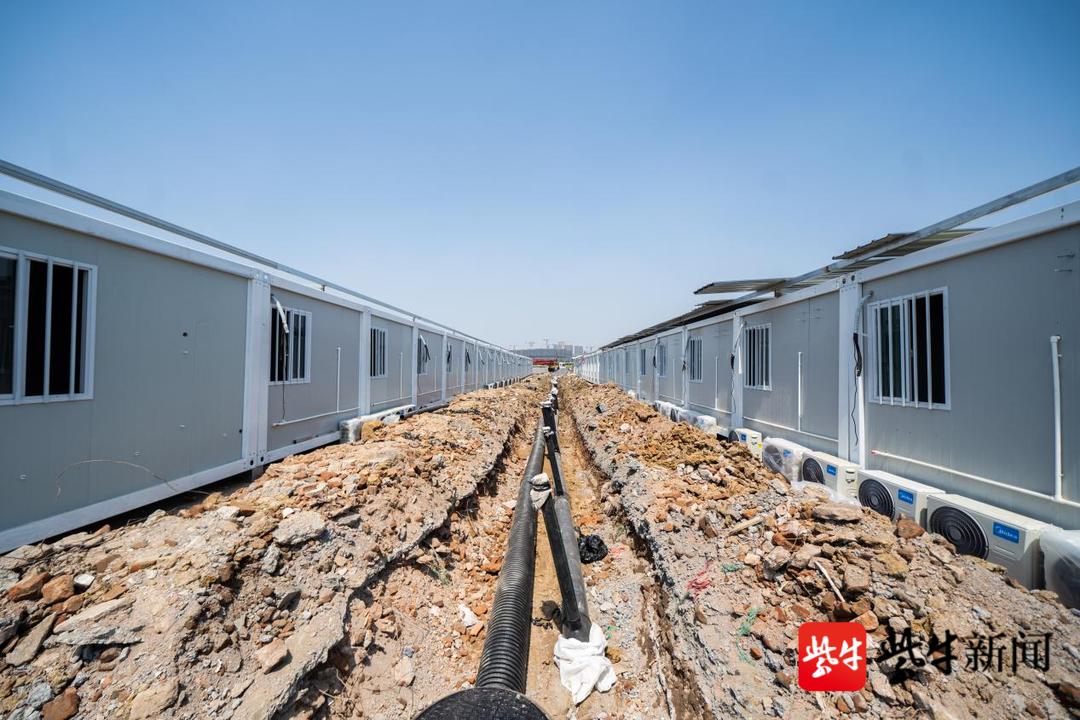

据悉,此次3项工程共涉及新上箱变11座、高压预制仓6座,设备基础18座,电缆排管1500余米,敷设电缆3千余米。为优化营商环境,为政府办实事解难题,无锡供电采用“全电共享”电力设备租赁模式,减少政府初期资金投入约600万,通过“以租代购”和“预制式”达到快速通电的效果。在这一模式下,用电客户只需提出用电需求即能一步到位,后期使用可随时退租,按实际需要启停。

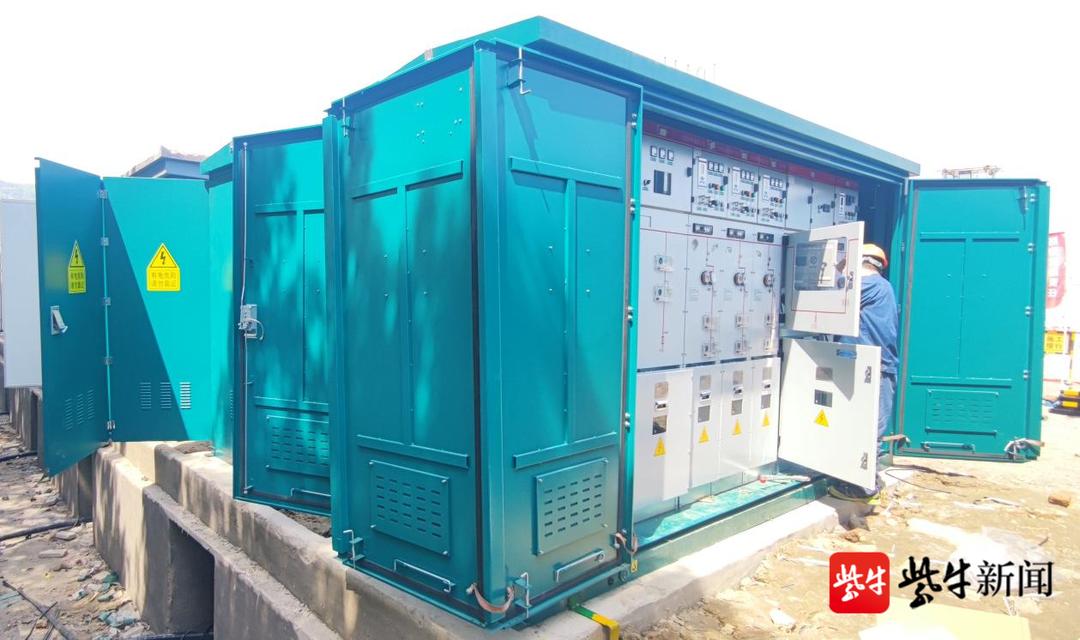

在此次工程建设中,无锡公司采用了预制式基础,即将混凝土构建的制作从现场转移到工厂进行,现场只需要“搭积木式”装配,减小作业开挖面,降低了人力施工强度。为节省时间,改变了传统建完装好再试验的模式,运用了边施工边赴厂家的试验车间进行工厂化集中试验方式。“南京运送过来的高压预制仓到园区卡口,请安排人员接收。”4月6日晚23时,6台高压预制仓经过层层防控检查顺利抵达,这是此次创新施工的“压轴大物”,该预制仓为为模块化、标准化、工厂化生产的钢结构箱体,现场仅进行简单的组装,是保证如期送电的关键。

近年来,无锡供电公司运用“不停电作业直通车”、“全电共享”、“预制式施工”等方式,出租箱变46台、变电所2座,减少客户初期资金投入约2100万,使工程接电时长、接电费用较传统模式均下降75%左右。下一步,无锡供电将继续以优质服务、创新技术、先进理念凝聚整体合力,提升整体实力,提高无锡用电整体感受,做实现人民美好生活愿望的实践者。
