每个装修步骤需要多久?
每个步骤需要准备什么材料?
如何安排装修才不会手忙脚乱?
装修的工期长、工种多、涉及的装修材料也是丰富多样,一次性把材料全买回来会阻碍工人干活,分批次买材料又怕丢三落四跑断腿,等装修师傅进场了再买材料还耽误工期。

设计姐整理了每个施工步骤的大致工期、每个工序需要做的事情、该准备哪些装修材料。合理安排好装修工序与装修材料的选购、进场时间,装修进度会快不少!

如需表格格式,请私信获取。
注:本文中的“需准备材料”,并不是说该流程中用到的材料,而是指在该装修流程中,需要为后续步骤准备的材料。

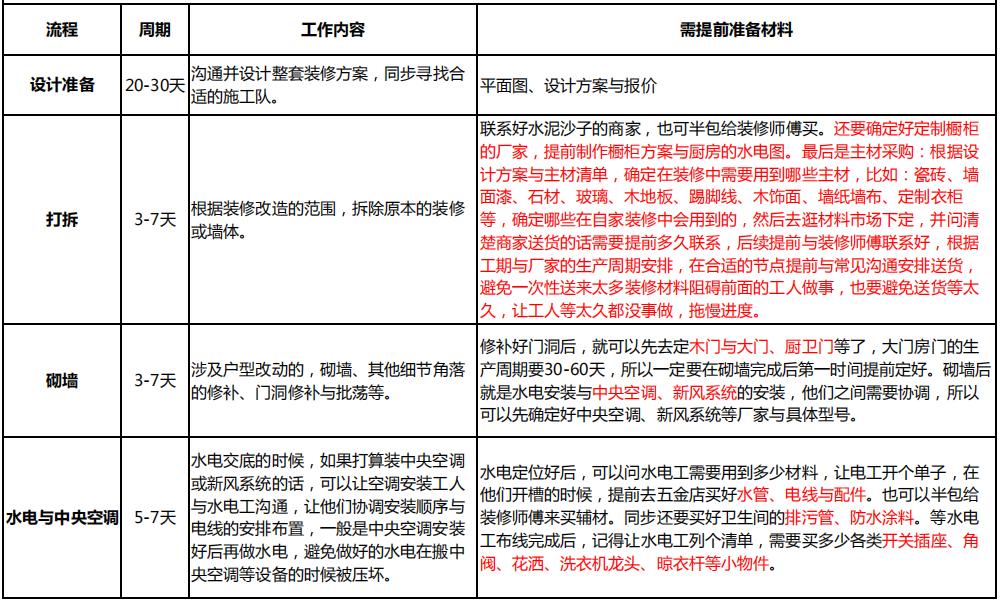

1、设计准备:20-30天
- 工作内容:与设计师沟通并制作整套装修的设计方案,同步寻找合适的施工队。
- 需准备材料:户型图、设计方案报价
2、打拆:3-7天
- 工作内容:根据装修改造的范围,拆除原本的装修或墙体。
- 需准备材料:联系好水泥沙子的商家,也可半包给装修师傅买。还要确定好定制橱柜的厂家,提前制作橱柜方案与厨房水电图。最后是主材采购:根据设计方案与主材清单,确定在装修中需要用到哪些主材,比如:瓷砖、墙面漆、石材、玻璃、木地板、踢脚线、木饰面、墙纸墙布、定制衣柜等。确定哪些装修主材在自家装修中会用到的,然后去逛材料市场下定,并问清楚商家送货的话需要提前多久联系,后续提前与装修师傅联系好,根据工期与厂家的生产周期安排,在合适的节点提前与常见沟通安排送货,避免一次性送来太多装修材料阻碍前面的工人做事,也要避免送货等太久,让工人等太久都没事做,拖慢进度。

3、砌墙:3-7天
- 工作内容:涉及户型改动的,砌墙、其他细节角落的修补、门洞修补与批荡等。
- 需准备材料:修补好门洞后,就可以先去定木门与大门、厨卫门等了,大门房门的生产周期要30-60天,所以一定要在砌墙完成后第一时间提前定好。砌墙后就是水电安装与中央空调、新风系统的安装,他们之间需要协调,所以可以先确定好中央空调、新风系统等厂家与具体型号。

4、水电与中央空调:5-7天
- 工作内容:水电交底的时候,如果打算装中央空调或新风系统的话,可以让空调安装工人与水电工沟通,让他们协调安装顺序与电线的安排布置,一般是中央空调安装好后再做水电,避免做好的水电在搬中央空调等设备的时候被压坏。
- 需准备材料:水电定位好后,可以问水电工需要用到多少材料,让电工开个单子,在他们开槽的时候,提前去五金店买好水管、电线与配件。也可以半包给装修师傅来买辅材。同步还要买好卫生间的排污管、防水涂料。等水电工布线完成后,记得让水电工列个清单,需要买多少各类开关插座、角阀、花洒、洗衣机龙头、晾衣杆等小物件。

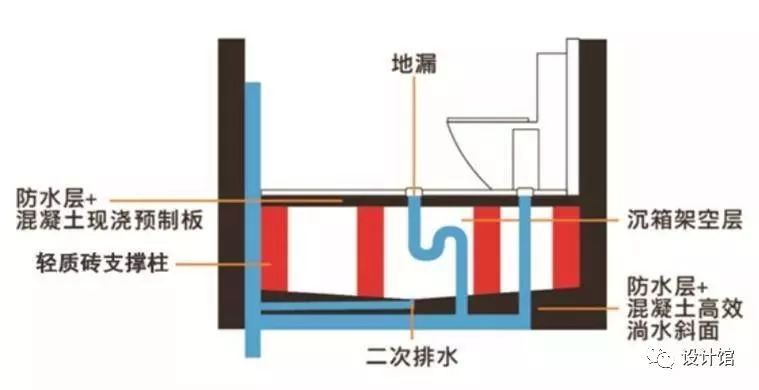

5、防水与二次排水:3-7天
- 工作内容:卫生间刷防水并做好闭水试验,然后安装排污管,并做好卫生间的二次排水架空层。
- 需准备材料:如果卫生间有装蹲坑的,可以在这个时候跟装修师傅确定下沉池尺寸,先去买一个蹲便器回来,贴砖的时候就可以一起装了,顺便把马桶、地漏也定好,省得跑多一遍。

6、贴砖:7-14天
- 工作内容:墙面砖、地砖、窗台石等铺贴。
- 需准备材料:洗手盆、淋浴房等生产周期比较久,瓷砖贴好后,就可以复尺一下尺寸,下定做洗手盆、镜柜与淋浴房。同时准备好吊顶的龙骨、木工板等,也可以让木工来买。

7、木工吊顶:3-7天
- 工作内容:在做防水、铺贴地砖的时候,如果操作空间不会相互影响的话,可以同步让木工做吊顶,可以加快施工进度。
- 需准备材料:在防水-木工期间,需要准备腻子粉、墙面漆、墙布墙纸等,为下一步油漆工等墙面施工准备材料。

8、刮腻子与刷漆:7-14天
- 工作内容:这个阶段是刮腻子与刷乳胶漆,如果工序上可以的话,建议刮好腻子后,先装门再刷乳胶漆,方便收口,具体可以与油漆工沟通协调。
- 需准备材料:刮好腻子或刷好乳胶漆的时候,就可以让定制橱柜、定制衣柜、窗帘的厂家来现场量尺设计,并下单安排生产。往后,装修琐事会比较少了,可以看看家具、电器、挂画等软装饰品,提前准备好就可以装修好后第一时间搬回家。

9、房门安装:1-2天
- 工作内容:如果是铺木地板的话,建议房门装好再铺木地板,因为装门的时候动静较大,怕磕碰到木地板。
- 需准备材料:无。

10、墙布墙纸
- 工作内容:墙纸墙布的张贴,可以与房门、木地板安装协调同步,方便收口更加美观,比如贴好墙布墙纸再装踢脚线、门套线,把墙纸墙布压进去安装,这样收口细节会更加美观,放置墙布墙纸翘边。
- 需准备材料:无。
11、木地板安装
- 工作内容:木地板的安装。
- 需准备材料:全屋木地板的话,完成木地板安装后就可以准备油烟机、灶具、消毒柜等送货了,网购的话一般3天左右可以送到。如果客厅是铺地砖的话,厨房电器可以提前在刮腻子与油漆工完成的时候准备。
12、定制柜安装
- 工作内容:定制橱柜、衣柜、餐边柜等柜子的安装。
- 需准备材料:无。
13、烟机灶具
- 工作内容:安装油烟机、灶具与消毒柜等厨房电器。
- 需准备材料:无。
14、水电收尾
- 工作内容:开关插座、卫浴五金、灯具安装、晾衣杆、洗手盆安装。晾衣杆、挂画等需要打孔安装的,建议这个时候让水电工或洗手盆的安装师傅一起安装,后面自己再找人装比较麻烦。
- 需准备材料:无。
15、窗帘安装
- 工作内容:窗帘的安装。
- 需准备材料:无。
16、搞卫生
- 工作内容:至此,基本装修完成了。
- 需准备材料:无。
17、家具家电
- 工作内容:家具电器送货进场。
- 需准备材料:无。
如实际装修有冲突,欢迎联系修正。
