装修流程毛坯房装修详细时间 (毛坯房装修的详细步骤和顺序视频)

交房以后,我老公急的就跟热锅上的蚂蚁,这个房子装修到底怎么搞?具体都买哪些装修材料玩意?因为是我们是第一次装修,我详细其他的第一次装修得业主也会出现这样的情况。

今天的我咨询了一些专业的装修人士给大家详细的这份详细的装修流程工序及采购时间表,本本纯干货,实用性很强,准备装修的你果断的收藏转发吧!

一、装修顺序

下面总结的整个装修详细的装修流程共15步骤,其实关于装修的事情说简单也简单,简单15步轻松搞定装修的事情。

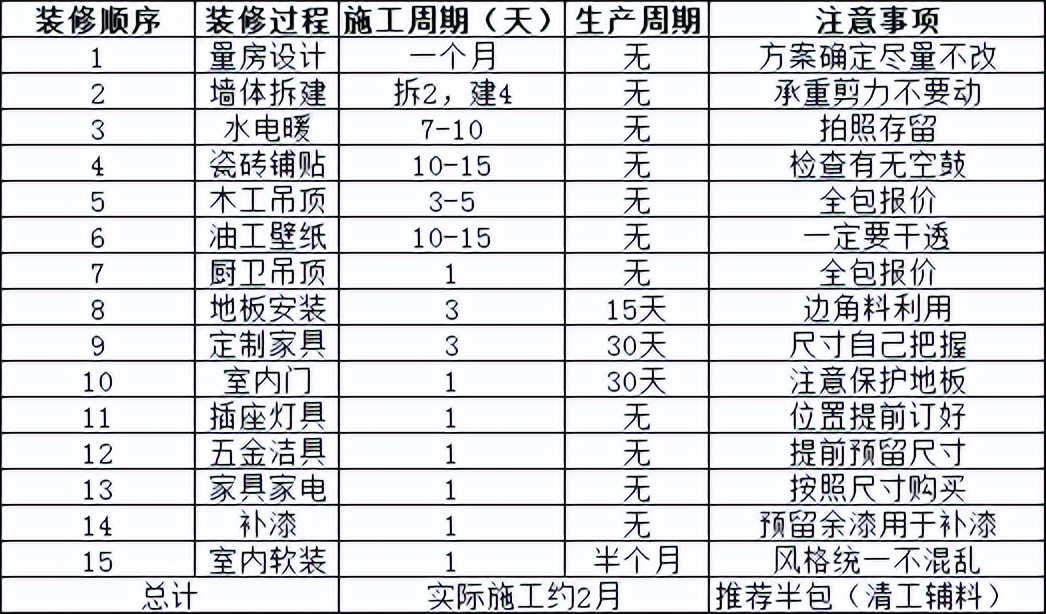

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

1.量房

2.墙体拆改

3.水电改造、地暖的铺设

4.瓷砖铺贴

5.木工吊顶

6.油工壁纸

7.厨卫吊顶

8.地板安装

9.定制家具

10.室内门

11.插座灯具

12.五金洁具

13.家具家电

14.补漆

15.室内软装

二、装修材料购买顺序

1.设计师确认前

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

2.家具定制

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

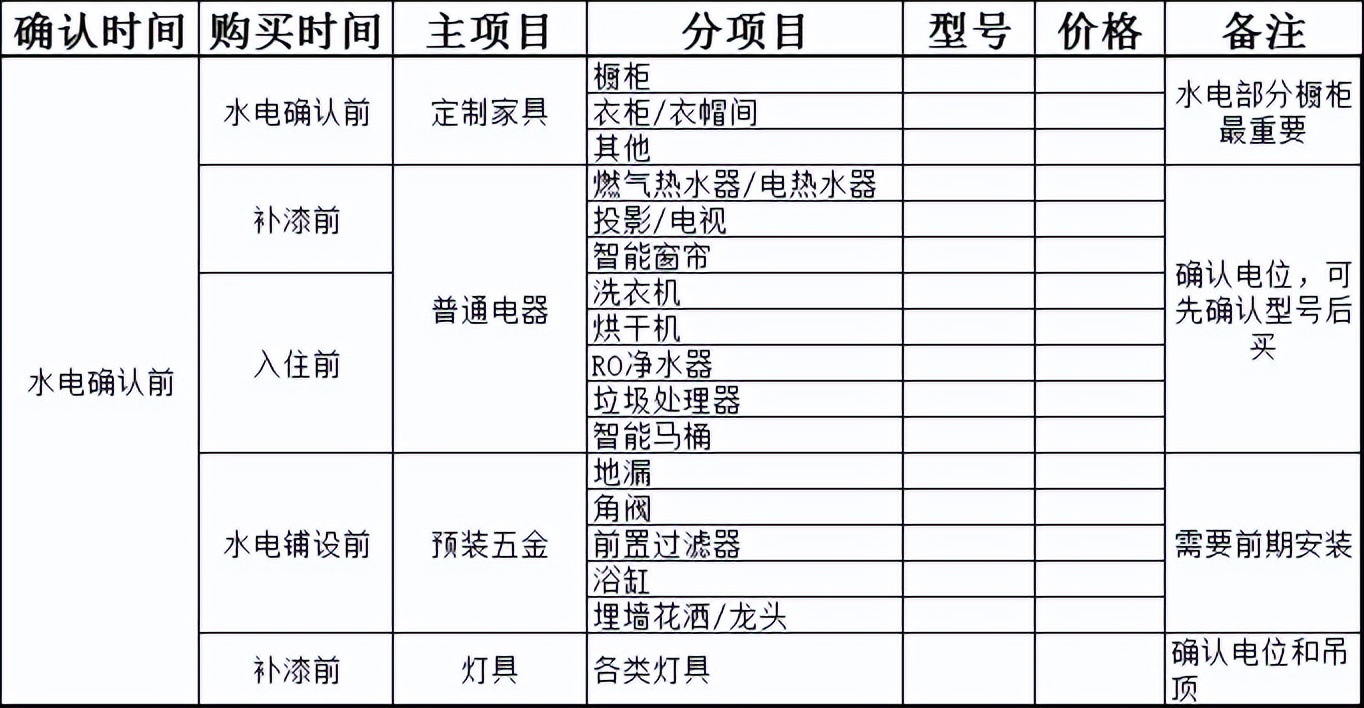

3.水电装修前需要购买的装修材料

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

4.瓦工施工前需要购买的装修材料

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

5.油工施工前需要购买的装修材料

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

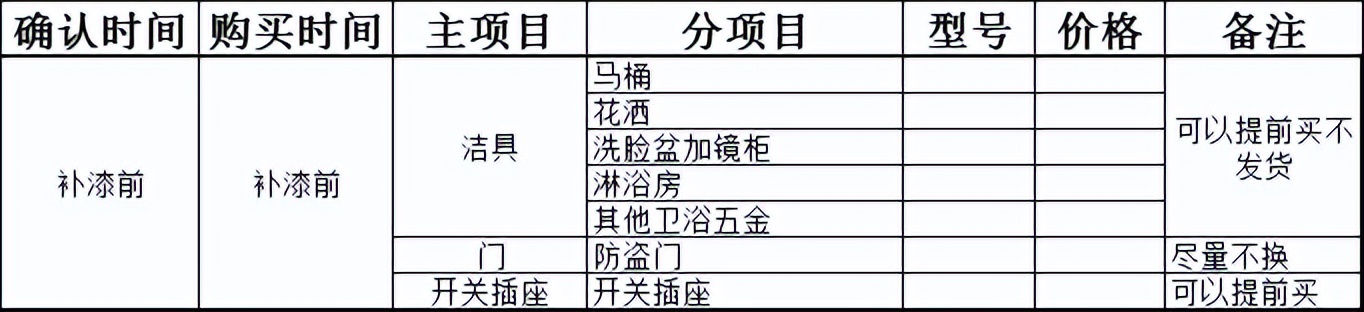

6.补漆环节之前需要购买的装修材料

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程

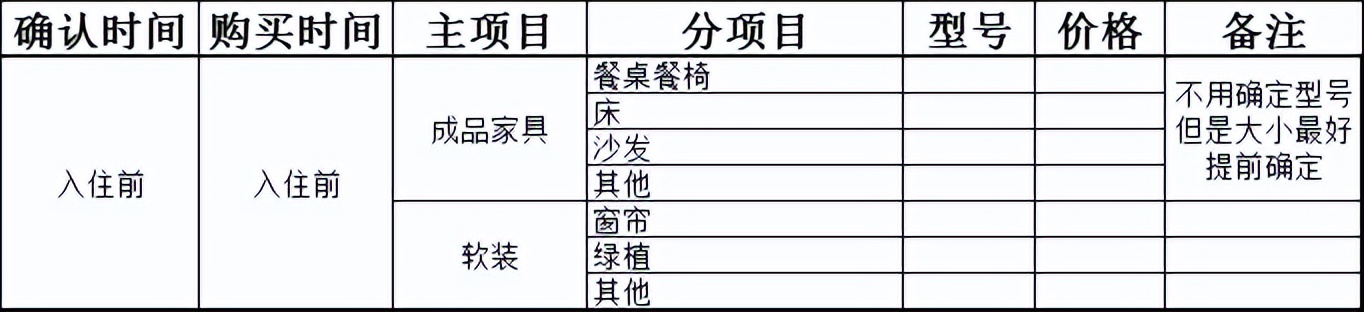

7.硬装装修完毕,入住前需要购买的装修材料

毛坯房装修流程与工期,毛坯房装修的正确方法和顺序流程
