当前,全国进入复工潮
在符合国家及政府规定的复工标准及要求下
唐城·壹零壹三期工地,现已全面复工
截止至3月31日,经过隔离检测后
已投入复工复产的各类施工人员达950人
我们深深体会您对家的焦灼期待
今特奉上3月份工程物业播报
让我们共同见证,春阳之下,家的幸福模样

唐城·壹零壹3月份工程进度播报

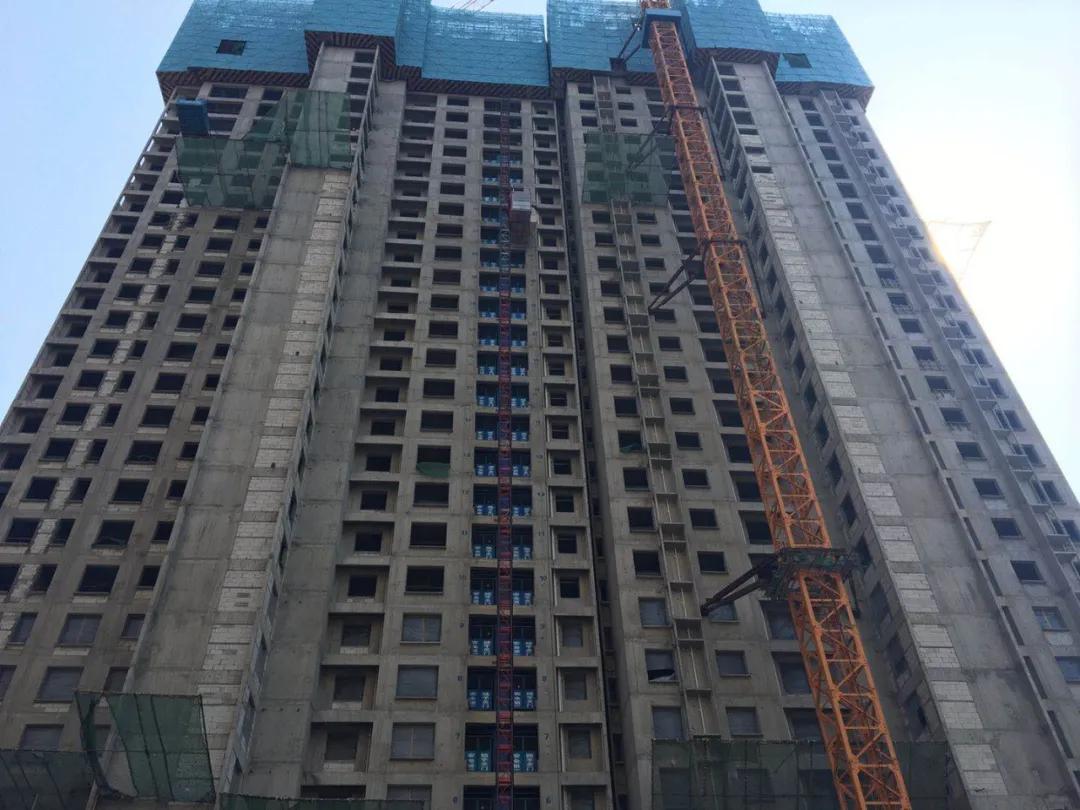

602号楼
截止3月底,二次结构施工至21层 ;地面工程至8层;
预计4月底,屋架完成;二次结构施工至29层;地面工程施工至16层;抹灰工程施工至14层。

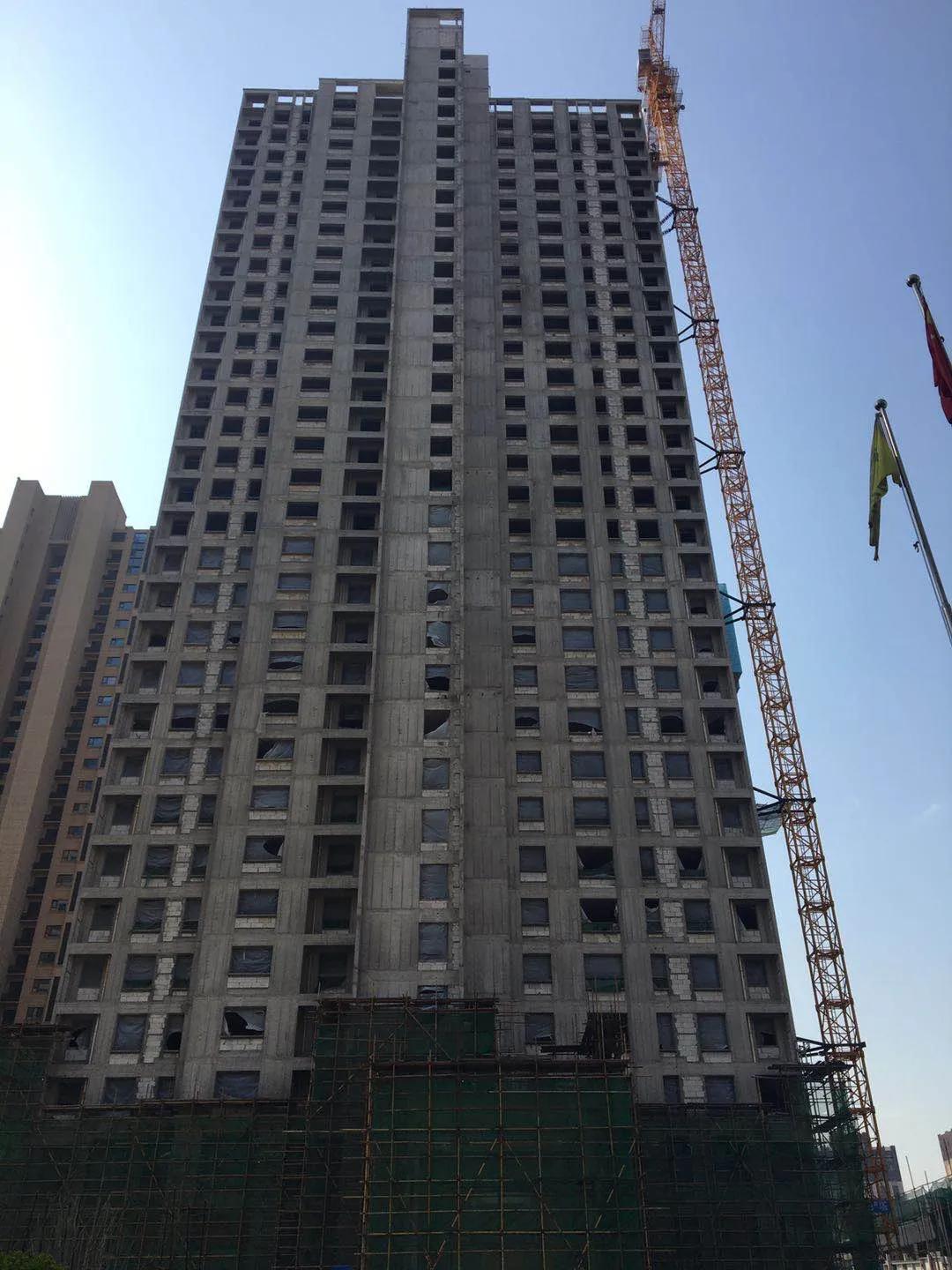

604号楼
截止3月底,二次结构施工完成;地面工程至16层;
预计4月底,屋面工程完成;二次结构施工完成;地面工程施工至25层;抹灰工程施工至27层。

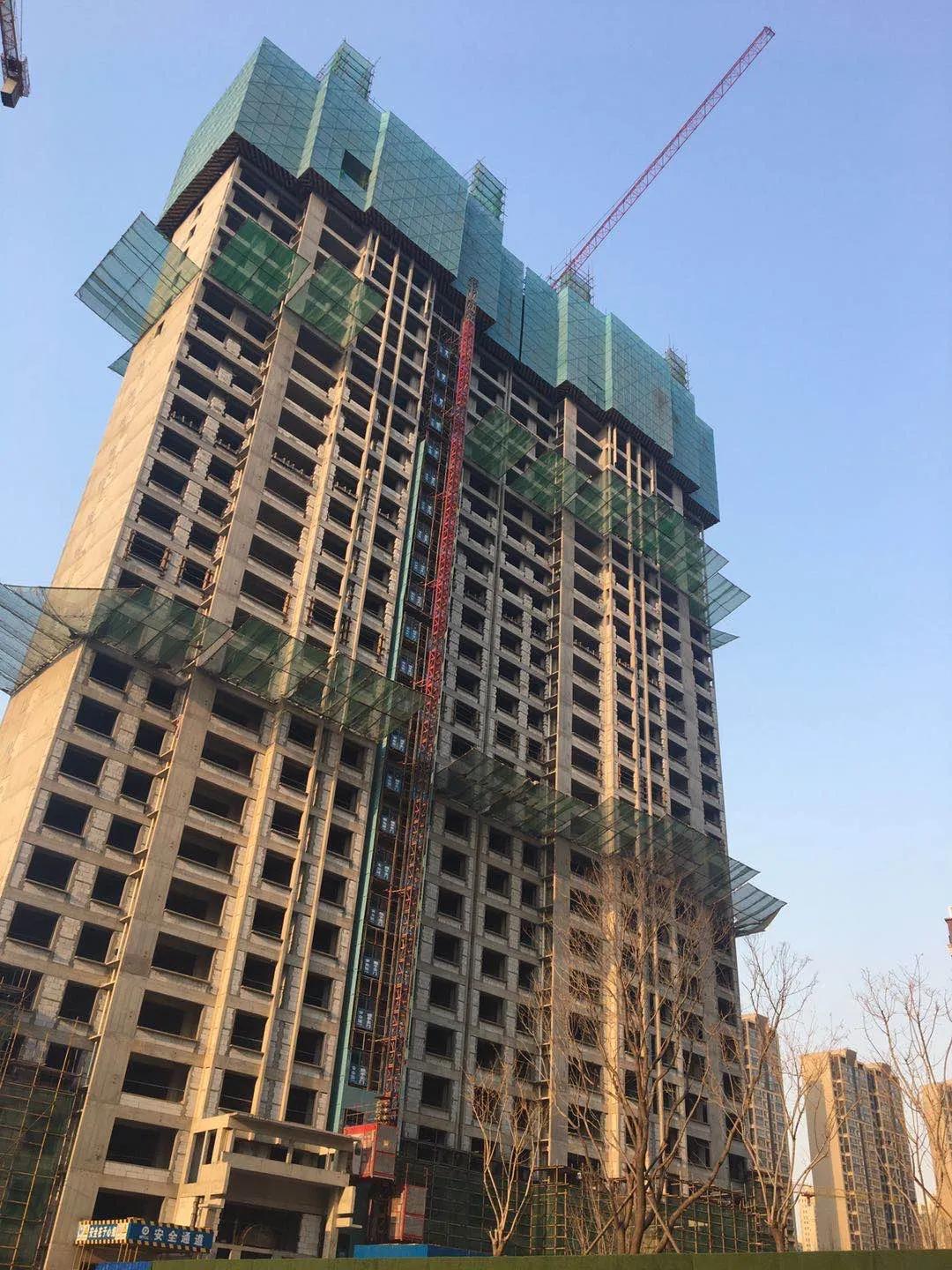

606号楼
截止3月底,二次结构施工至22层;
预计4月底,屋面花架完成;二次结构施工至30层;地面工程施工至8层;抹灰工程施工至10层。

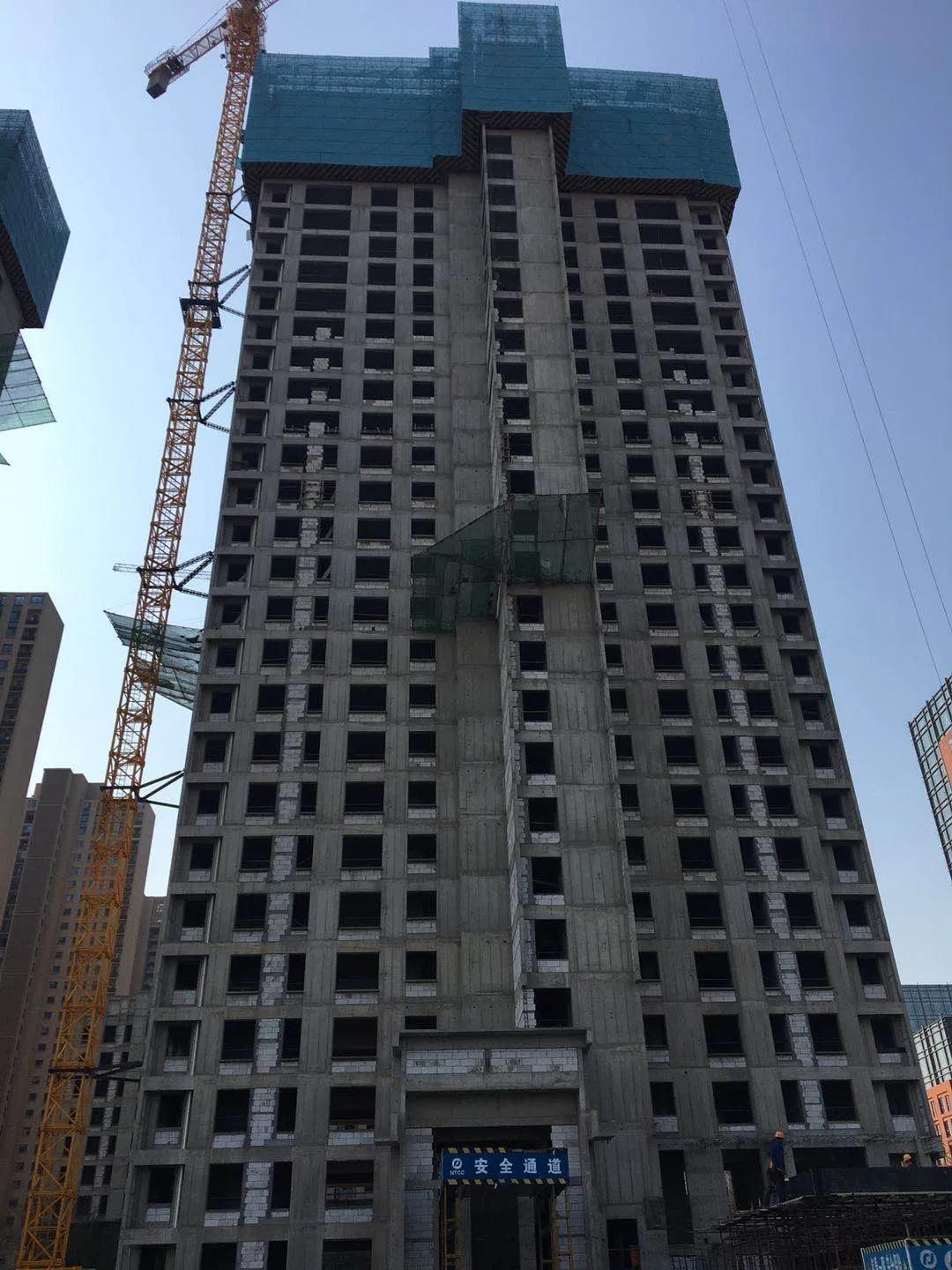

607号楼
截止3月底,二次结构施工至21层;
预计4月底,二次结构施工至30层;地面工程施工至11层;抹灰工程施工至7层。

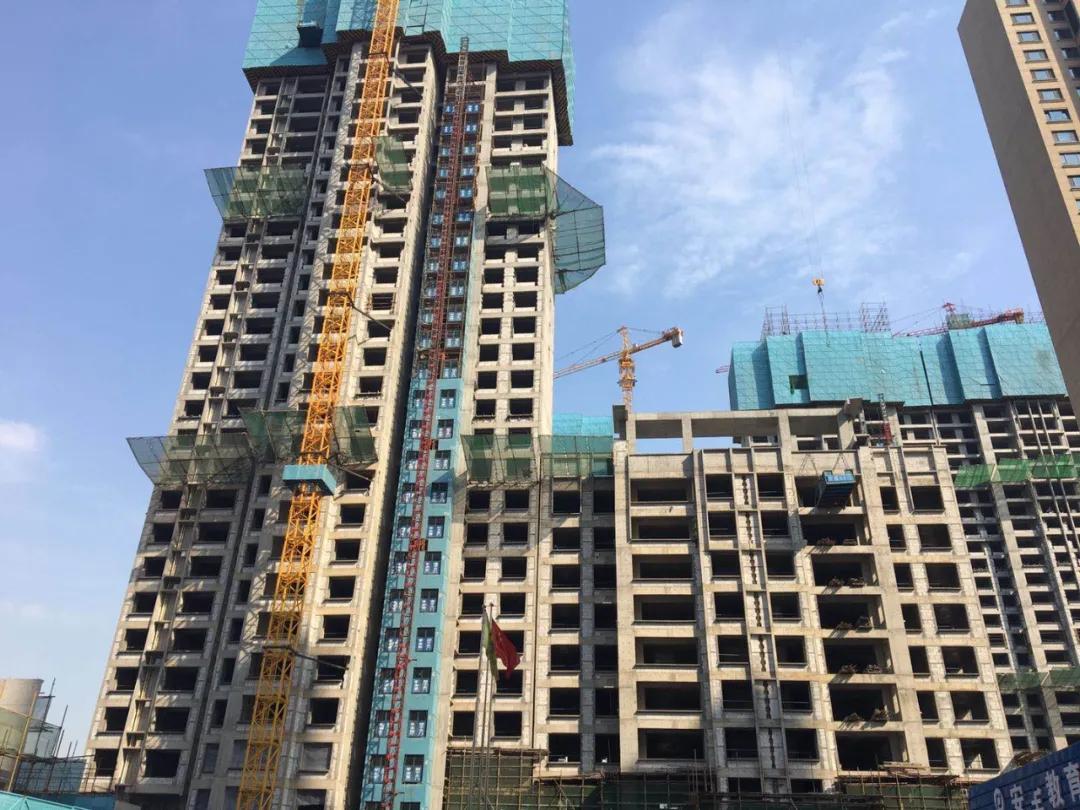

608号楼
截止3月底,29层主体施工中;二次结构施工至22层;
预计4月底,屋架完成50%;二次结构施工至28层;地面工程施工至3层;抹灰工程施工至7层。


唐城·壹零壹3月份物业播报
客服部3月主要工作内容

1.截止至3月26日,发放房产证272户;
2.为3月生日业主送生日鲜花,累计送鲜花423束;
3.给三期业主发放分户可视对讲,协助试机,累计发放416户;
4.每天上下午两次对电梯间轿厢内的按键叉进行更换、补充;
5.截止至3月27日,超市代购共计265份,便民蔬菜配送349份,预定饮用水95户;
6.截止至2020年3月26日,一期/二期/三期共计办理住宅入伙2643户;三期地下室办理入伙151户;装修2112户;车位手续2598个。

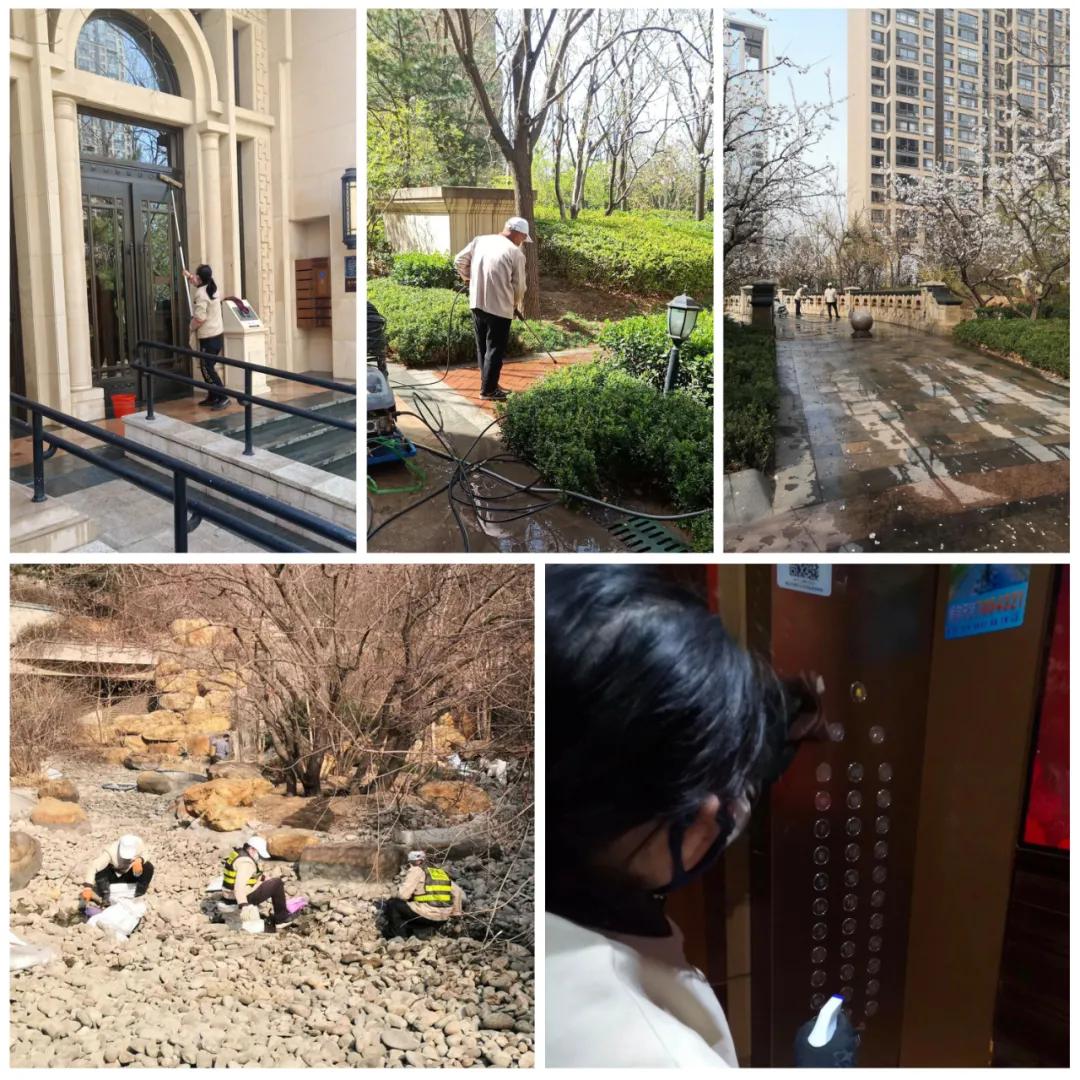

环境部3月主要工作内容

1.集中清理车库各类消防设施设备及车辆各类标识擦拭工作;
2.新型冠状病毒紧张期间,每日用84消毒电梯及大堂2次,其它公共场所每天1次。3月楼层完成3次、电梯和大堂完成60次、垃圾桶和游乐场完成30次;
3.园区主路两侧高杆路灯擦拭工作2次;
4.完成7个喷泉和售楼处周围路面的打洗工作;
5.完成园区大型水系清理工作;
6.完成园区内楼顶面、地面、地下,外围商街排水沟清理工作;
7.响应政府垃圾分类工作,摆放分类垃圾桶839个,粘贴垃圾桶标识920张。

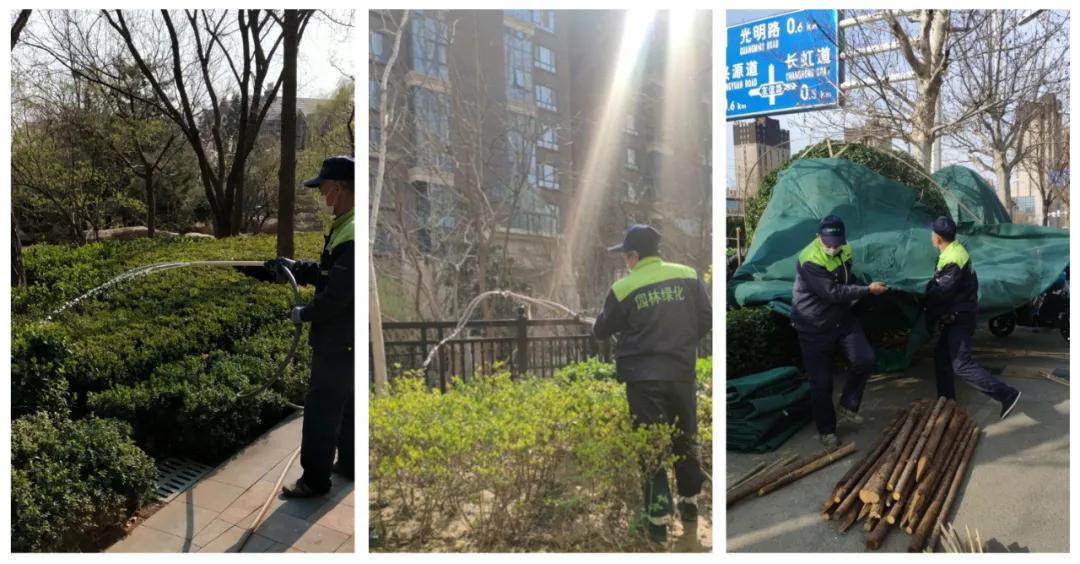

园林部3月主要工作内容

1.完成全部绿化防寒设施拆除工作与回收;
2.清理绿化垃圾及部分杂物总计5压缩车;
3.完成现场光秃补植面积的统计工作;
4.完成防止虫害的药物喷施和地埋工作;
5.完成反清水工作的浇灌工作;
6.完成对园区所有大型苗木进行施基肥工作。
工程部3月主要工作

1.对变配电室、配电间进行安全检查;
2.会所、园区照明巡视、维护;
3.园区及楼内石材进行维修。
秩序部3月主要工作

1.负责疫情期间各项工作,严控进出人员;
2.调整园区摄像头位置,跟进安装进度;
3.培训新入职员工岗位职责,消防安全知识及礼仪礼貌;
4.施工人员复工后,夜间对园区留宿人员进行身份登记核查。
