成都轨道交通的状况 (成都轨道交通发展现状)

成都轨道交通发展视频,成都轨道交通发展的发展目标

孙大侃 丨作者

导语:城市轨道交通是指服务于城市客运,通常以电力为动力,轮轨运行方式为特征的轨道交通总和。具有运能大、速度快、安全准时、成本低、乘坐舒适方便以及缓解地面交通拥和有利于环境保护等优点,常被称为“绿色交通”。

其实不论是轻轨还是地铁,都可以建在地下、地面或高架桥上。轨道交通线路选址的主要原则基本是“市区走地下隧道、郊区走地面高架”,此外,还流行一种在大道中央建长距离高架轨道线的模式。

随着技术发展,轨道交通也被广泛运用到中短距离的城市公共交通中。我国的城市轨道交通系统,包含地铁、轻轨、单轨、现代有轨电车,市域快轨、有轨电车、磁悬浮等。

成都轨道交通发展视频,成都轨道交通发展的发展目标

“轨道交通+TOD”已经成为

成都发展最重要的两张名片

中国城轨协会数据显示,截至2021年6月30日,城轨里程:上海与北京位列第一与第二,成都第三为652公里(这是包含有轨电车的数据等),如果仅计算地铁,成都为558公里。

成都轨道交通发展视频,成都轨道交通发展的发展目标

来源:中国城轨协会

成都轨道交通发展视频,成都轨道交通发展的发展目标

来源:交通运输部 ▲ 成都地铁里程557.8公里

  • 2017年2月27日,成都轨道交通集团有限公司正式挂牌成立,成立12年的成都地铁有限责任公司完成更名。

十三五”期间,成都加快推进轨道交通建设和TOD综合开发,轨道交通方面完成投资2600多亿元。

TOD意指“以公共交通为导向的城市发展模式”。这个概念最早由新城市主义代表人物彼得·卡尔索尔普在1990年初期提出。

成都轨道交通发展视频,成都轨道交通发展的发展目标

▲ 成都TOD“朋友圈” ▲ 一个TOD就是一个城市社区

2019年2月“成都市TOD商业发展大会”顺利举办!此后,成都轨道交通和TOD的飞速发展一次又一次惊艳世人!成都现在至少有30个TOD综合开发项目。

以地铁、轻轨为代表的城市轨道交通,是城市发展的标志之一,逐渐改变着人们的生活方式。如今已经成为绝大多数一二线城市的标配,但对三四线城市是梦寐以求的“奢侈品”,因为2021年国家下发十四期间地铁建设的新规定:

  • 所以,比如南充、宜宾、绵阳等市暂不具备建设城市轨道交通的条件。同时还规定开通运营三年后客流不达标的,不能上报新一轮建设规划。
  • 合格的客流标准是拟建地铁、轻轨线路初期客运强度分别不低于每日每公里0.7万人次、0.4万人次。目前满足每天每公里0.7万人次的,包括成都在内的只有10个城市。

从世界各国来看,地铁多在地下运行,所以造价最高、审批最严、建设门槛也最高。我们一起来了解一下:

  • 1863年,英国伦敦建成世界上第一条地铁;世界上唯一24小时运营的地铁是纽约地铁,至今已有百多年历史,但线路总长才370公里。
  • 中国最长地铁线路且超过60公里的有:广州、上海、杭州以及成都(2条),南京超过一半里程都是市域快轨,青岛近6成是市域快轨。
  • 重庆轨道交通6号线,有一座埋深超过60米、深度居全国地铁站第一的红土地站。
  • 2021年3月7日测试提速,广州地铁可达176公里每小时。

近日获悉,成都2022年实施的重大城建项目轨道情况如下:

  • 城市轨道交通项目10个,总投资约1928亿元;
  • TOD综合开发项目33个,总投资约1816亿元;

成都轨道交通发展视频,成都轨道交通发展的发展目标

成都地铁加速度

从"单线"到"成网"

从地铁开通时间线来看,成都、杭州、深圳是修建速度最快的城市。而天津、大连、沈阳等北方城市,地铁虽开通较早,但发展相对较慢。

成都轨道交通发展视频,成都轨道交通发展的发展目标

图片来源:成都轨道集团官网

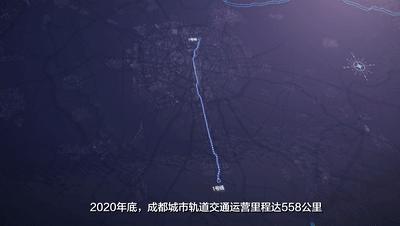

成都仅用了10年时间,从0到558公里,全面建成13条轨道交通线路,跑出了加速度。

中国开通地铁最早的十大城市

北京地铁(1969年10月)

天津地铁(1984年12月)

上海地铁(1993年5月)

广州地铁(1997年6月)

大连地铁(2003年5月)

武汉地铁(2004年7月)

深圳地铁(2004年12月)

南京地铁(2005年9月)

沈阳地铁(2010年9月)

成都地铁(2010年9月)

成都轨道交通发展视频,成都轨道交通发展的发展目标

2005年1号线一期开工

成都拉开地铁建设大幕

2010年9月27日

地铁1号线开通运营

成都在西部地区率先驶入了“地铁时代”

2012年9月

地铁2号线一期开通运营

成都地铁正式开启“十”字型运营时代

2016年

地铁3号线一期开通运营

成都地铁“米”字骨架形成

2017年

地铁7号线开通运营

“井+环”线网运营时代正式来临

2020年12月

地铁5线齐发

成都跃居轨道交通“第四城”

2020年12月18日,一位网名叫做GraceBopp的网友留言说:今天成都地铁五线齐发,我真的太开心了,以后从华阳回双流不用坐到高升桥或者神仙树了,少绕好大一圈……房子不用租了!可以天天回家了!

成都地铁6号线: 线路全长68.76km,全程10元,共56座车站,于2020年底一次性开通一二三期工程, 是全国一次性开通里程最长的地铁线路

成都地铁18号线: 线路全长69.39km,全程10元,设12座车站, 160km/h的设计时速的地铁线路 ,直接拉近了成都南部与市中心的时空距离。

01 ▍ 见证客运量指数

✍ 2022年1月成都地铁客运量数据显示,自2010年成都首条地铁开通以来,累计运送乘客突破80亿大关,距离线网客运量突破70亿乘次仅过去近7个月,这也是地铁开通运营以来线网客运量增加10亿乘次用时最短的一次。

我们一起来回忆历次成都地铁突破上百万客户流量的时间点。

2015年1月1日,客运量首次破100万

2016年9月9日,客运量首次破200万

2017年12月8日,客运量首次破300万

2020年5月29日,客运量首次破400万

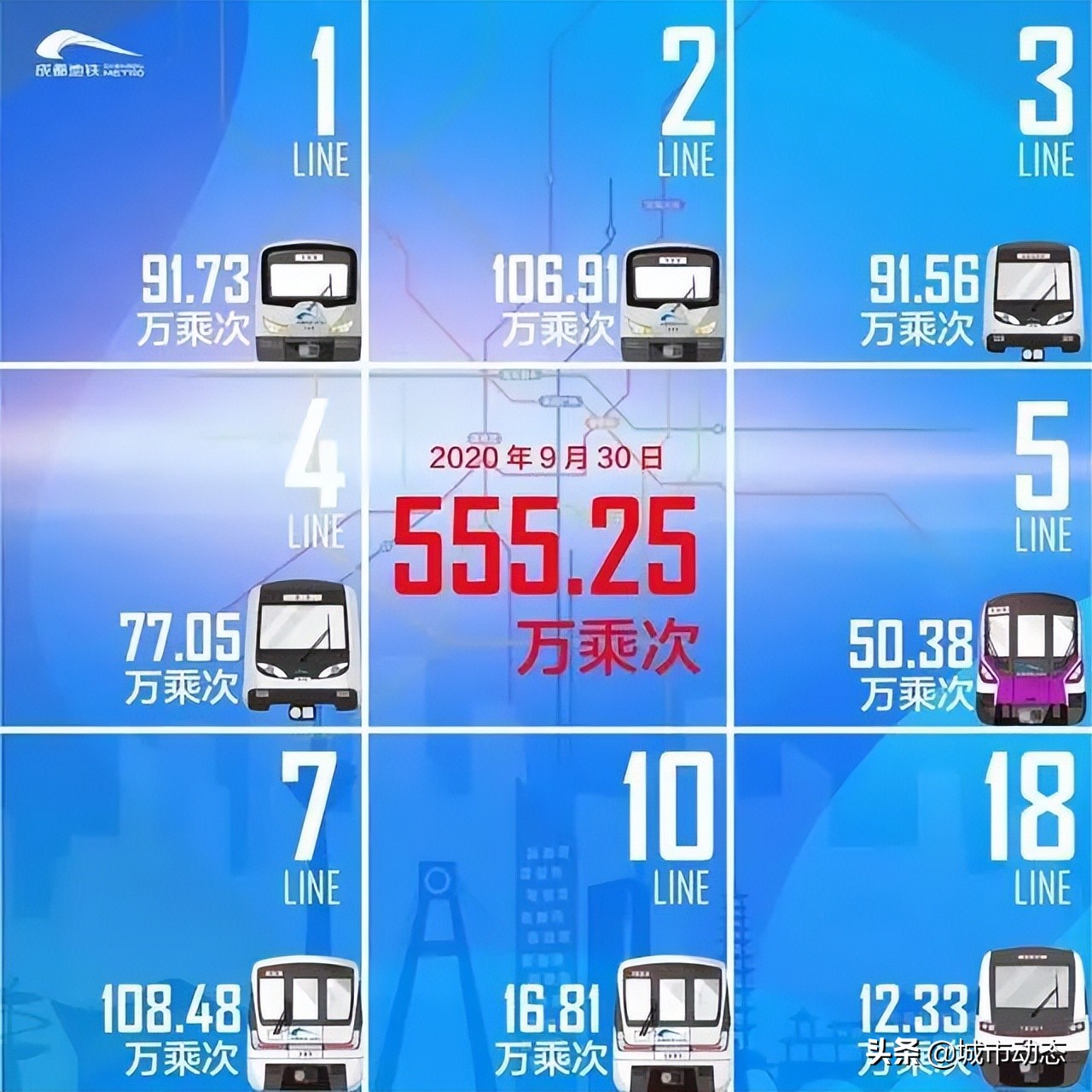

2020年9月30日,客运量首次破500万

成都轨道交通发展视频,成都轨道交通发展的发展目标

2021年3月5日,客运量首次破600万

成都轨道交通发展视频,成都轨道交通发展的发展目标

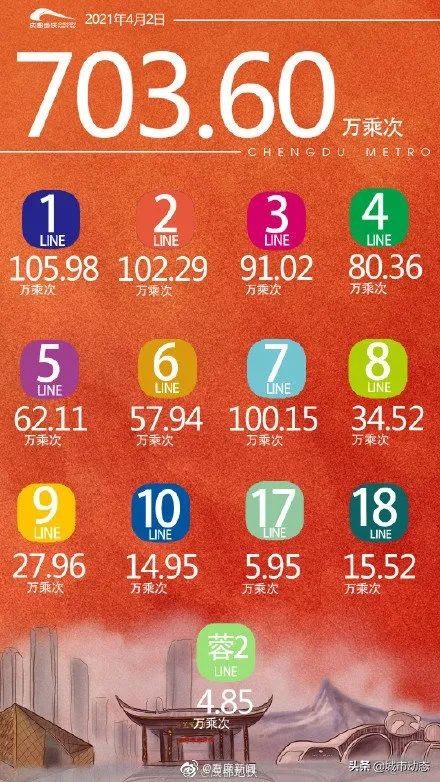

2021年4月2日,客运量首次破700万

成都轨道交通发展视频,成都轨道交通发展的发展目标

成都轨道交通发展视频,成都轨道交通发展的发展目标

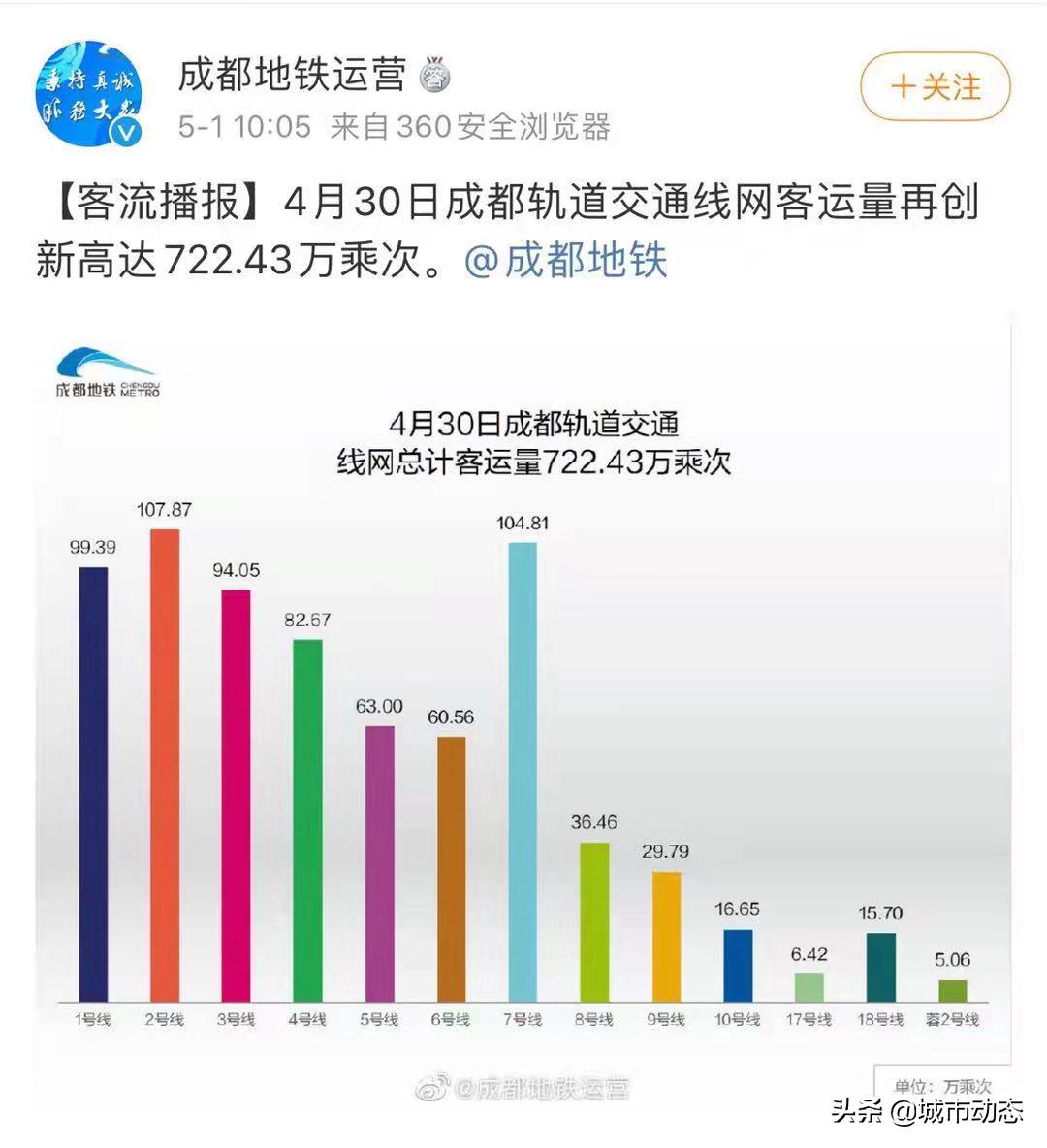

如果没有疫情影响,成都地铁的客运量早就突破800万了,但目前的最高记录是 722.43万

成都地铁准点率100%,高峰期最小行车间隔压缩到2分钟,轨道交通发展指数、效率指数、服务指数和安全运营指标等均位居国内第一方阵。

02 ▍ 成都地铁的厉害指数

成都地铁最早构思于1985年,申报于1992年,但却被国家有关部门否定过,国外专家都表示,成都特殊的地质条件不适合修建地铁,这无疑从技术上质疑了成都的“地铁梦”:

被否原因,成都地质条件不适宜修建地铁,因成都是冲击平原,地下常有几十米深的水砂卵石且蕴藏着大量的地下水;

可想而知,成都地铁起步十分艰难,但这一世界级难题终究被成都人民解决了,从构思到地铁开通历经了25年;

为解决成都地铁建设问题,成都大力支持南车资阳机车公司,研发制造地铁的核心“盾构机”。最终,南车成功下线我国首条自主研发的盾构机,打破国外垄断,为成都地铁发展提供了技术支撑;

2024年底,四条地铁线将交汇在骡马市站,至少在未来10年内都将是成都唯一的四线换乘站,可直达两大国际机场、四大铁路枢纽;

18号线工程,曾荣获国家优质工程金奖。

✍ 当前,成都正围绕成渝地区双城经济圈建设、成都都市圈、公园城市示范区建设等发展战略要求,坚持“建轨道就是建城市”的理念,加快推进第四期建设规划项目8条线路176公里,以及成都至资阳S3线,至德阳S11线,至眉山S5线。

到“十四五”末期,成都将形成总长超800公里的轨道交通网(含有轨、轨道资阳线);远期线网规划由36条线路组成,规划实现了全域覆盖,其中城市轨道交通29条、1389公里,市域铁路7条、277公里,真正打造“轨道上的都市圈”,将形成“米+环+放射”的运营网络。

成都轨道交通发展视频,成都轨道交通发展的发展目标

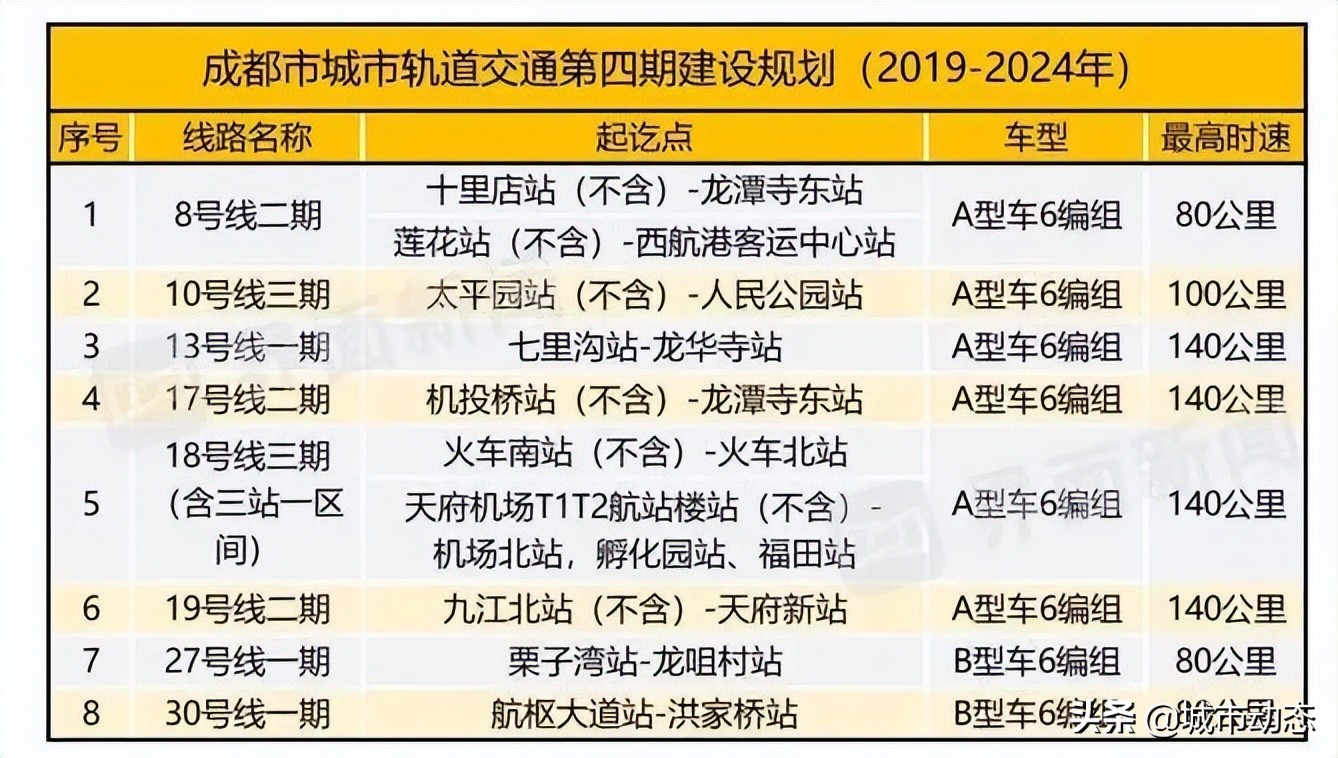

▲ 成都目前只规划到第四期 ▲地铁线路图可能眼光缭乱,很多是没有经过批准的规划

未来,在中心城区内,以地铁作为最主要的出行方式,将承担市民总出行量的40%,一起期待吧!

成都轨道交通发展视频,成都轨道交通发展的发展目标

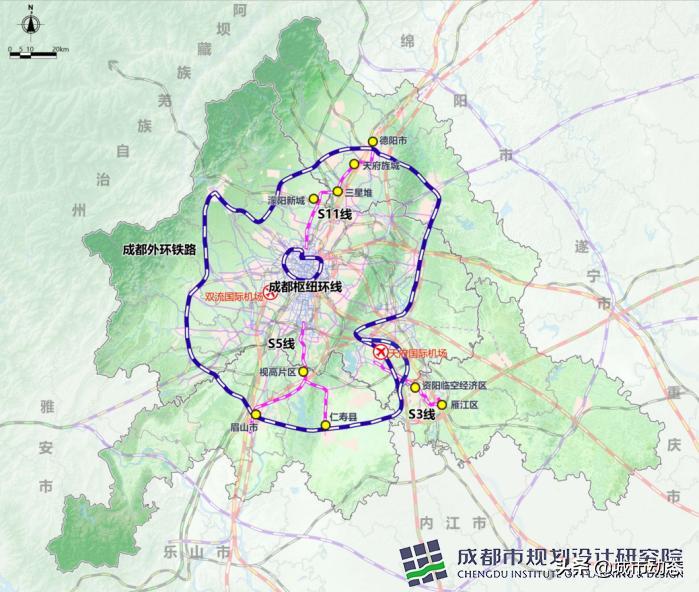

构建“2环9射”实现铁路公交化

打造“轨道上的都市圈”

成都早在2016年在全国率先开行铁路公交化动车。目前,成都正在实施“幸福美好生活十大工程”,其中“城市通勤效率提升工程”提出:加快推进成都枢纽环线建设,未来5年加快完善“二环九射”铁路公交化网络。

市域铁路公交化运营线网,铁路公交化构建“2环9射”,2环指成都枢纽环线、成都外环铁路;9射指成绵乐北段、成绵乐南段、遂成、成渝客专、成自、成灌(彭)、成雅(蒲)、成渝中线、宝成铁路。

成都轨道交通发展视频,成都轨道交通发展的发展目标

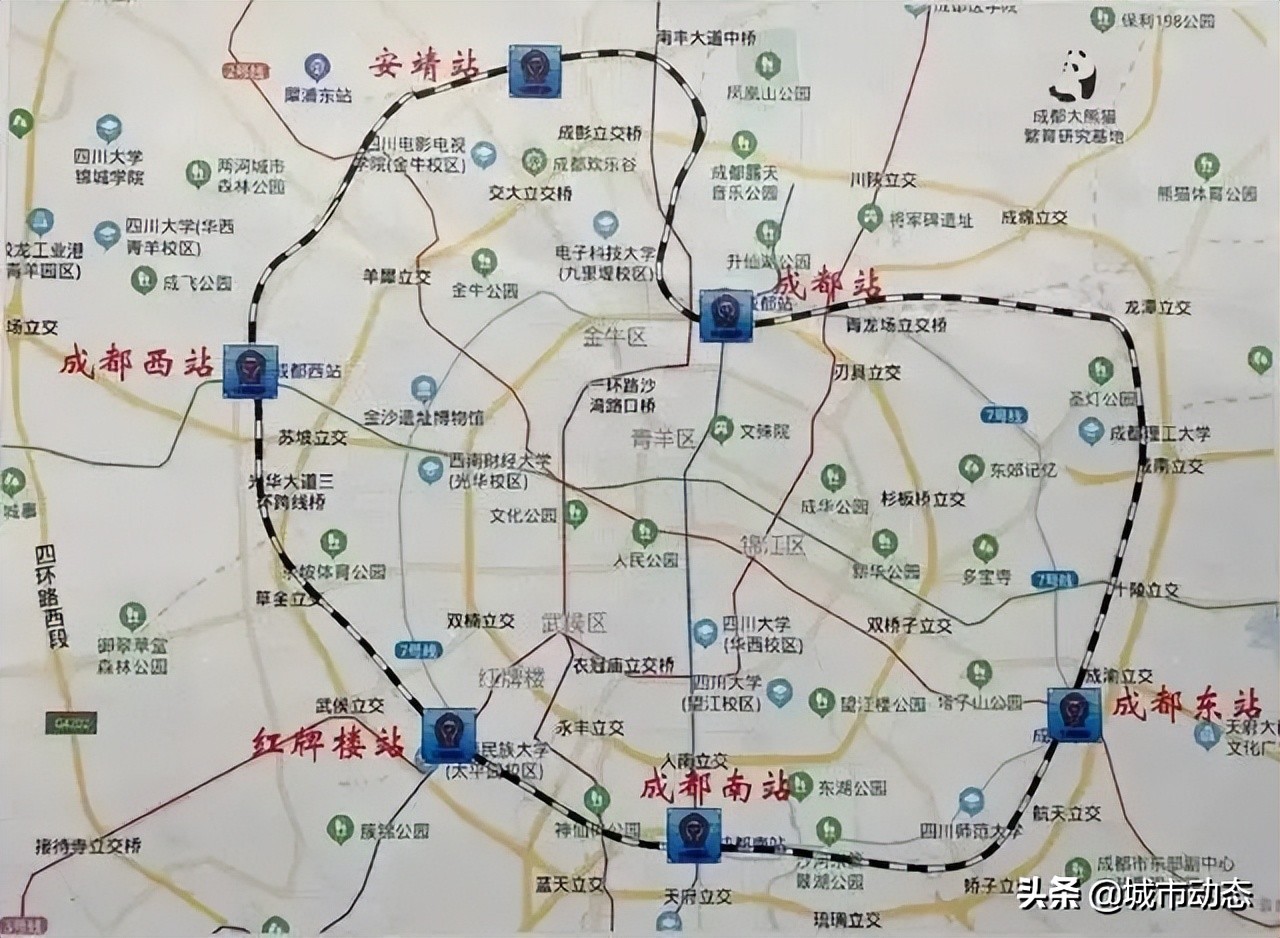

▲ 铁路公交化的1环: 枢纽环线

成都轨道交通发展视频,成都轨道交通发展的发展目标

▲ 铁路公交化之2环 :外环铁路

可以想象,如果成都的铁路枢纽环线贯通以后,和城轨地铁衔接起来,相当于相当于在成都增加了一条地面上的地铁,人们的出行将会更加方便。

  • 中环路南段方向的紫瑞隧道是成都枢纽西环线的控制性节点工程,是成都市推进铁路公交化的重要工程,线路总长1940米,其中明挖隧道长614米,盾构隧道长1326米。
  • 国内最大直径双模盾构机“紫瑞号”隧道施工,为枢纽环线贯通打通最后“关节”,计划2022年底完工。

现在大家知道了吧,成都的轨道交通越来越好了,为此很多朋友就会顺着地铁沿线买房,因为交通成本与时间是购房必须要考考虑的重要因素。

✍ 地铁一响,黄金万两,“地铁房”都值得购买吗?不一定!

因为,根据统计从楼盘到地铁步行时间来算,地铁房分为: 5分钟内为“正地铁房”、10分钟内为“准地铁房”、15分钟内为“近地铁房”,如果超过15分钟,就不能叫做地铁房

修建地铁是城市的大工程,一条线路基本上是贯穿很多地理位置,且修建周期至少5年。购房者也肯定听到开发商说过,本项目周边的地铁于2025年,甚至2030年通行等等。

  • 地铁还没修,开发商可能就会大肆宣传,甚至虚假宣传的,媒体也给曝光过,自行在网上查寻吧。地铁房容易给人幻觉,仿佛买了到哪儿都很近。
  • 楼盘销售都是拿着闪光笔在沙盘上介绍的,墙上的规划图都快把楼盘P到春熙路旁边,并且说的都是直线距离。实际步行过去的时间远远超乎你的想象,务必亲自步行检测一下真正的距离。
  • 有些小区的大门多,有些是消防门,人不能正常进出,地铁口近在眼前,实际远在天涯。特别是很大的小区,出小区都要5到10分钟,销售还会说地铁附近能买到就不错了,还纠结那么多干嘛……
  • 市政建设中,尤其是地下轨道的建设受到很多不确定因素的影响,可能会临时调整或改变,比如8号线一期的殷家林站就是后来增加的,还有17号线二期的终点站就改成了高洪村站。

所以,别让”地铁房“这三个字给迷惑了,更不要因此就轻易决定在远郊买房,特别是在四环内的刚需上班族。如果在新津、简阳买了房,务必提前计算好通勤时间。

✍ 地铁房增值真的快吗?如果赶上修建前后的三种时机,一些楼盘升值也是分分钟的事情。所以,很多人买地铁房的心理都是为了投资,其实地铁带来的升值效应也是相对的。

因为,对于发展成熟的市区来说,地铁对房子价格的影响似乎并不大,对成都来讲,也是锦上添花吧!

▌ 声明:本文内容来源网络或作者个人观点,更多文章关注公众号 【城市房产观】
