屋顶防水施工方案是怎么样的?
工艺流程
清理基层 基层伸缩缝icon处理 涂刷底油 铺贴卷材
热熔封边 蓄水试验 保护层
二、操作工艺
清理基层
施工前的基层表面尘土、杂物清理干净。
(二)基层伸缩缝处理

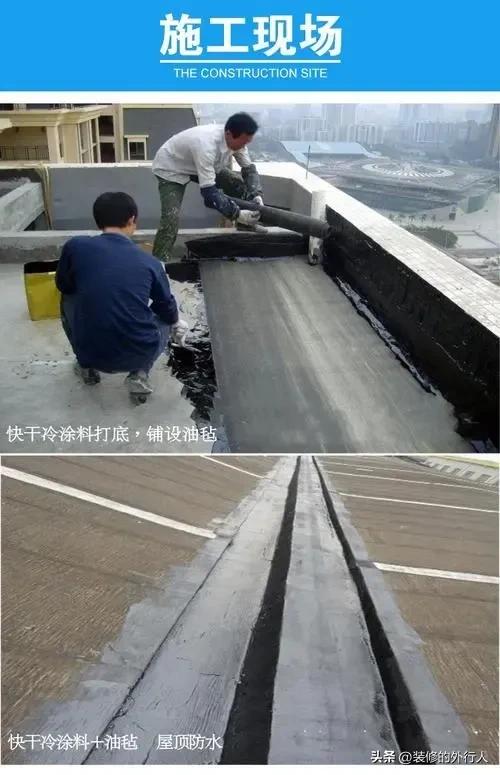

基层伸缩缱处理:采用油膏填补伸缩缝,用长把滚刷均匀涂刷于基层表而上,常温经过4小时后,开始铺贴3MM厚防水卷材icon。
(三)涂刷底油
涂刷底油:销贴卷材前,基层表面必须清扫干净,使基层含水率不大9%时,整体涂刷底油,应均匀一致,不得漏剧。

(四)销贴卷材
1、 卷材的层数,厚度应符合设计要求。多层铺贴时接缝应错开。将改性沥 青防水卷材剪成相应尺寸,用原卷心卷好备用:铺贴时随放卷随用火焰喷枪icon 加热基层和卷材的交接处,喷枪icon距加热面300mm左右,经往返均匀加热,趁 卷材的材面刚刚嫁化时,将卷材向前滚铺、粘贴。
2、卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方 向,长边及端头的搭接宽度,满粘法均为 80mm,且端头接荐要错开50mm。
3.卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材 的长向与流水坡向垂直。注意卷材配制应减少阴阳角处的接头。
4、销贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角铺 展时对卷材不可拉得太紧,且不得有被折,空鼓等现象。

(五) 热嫁封边
将卷材搭接处用喷枪加热,趁热使二者粘结率团,以边缘挤出沥青icon为度;末 端收头用密封青嵌填严密。
(六)防水层蓄水试验
卷材防水层icon完工后,确认做法符合设计要求,将所有而水口堵住,然后灌水,水面应高出屋面最高点2cm,24h后进行认真观察,尤其是营根、风道根, 不涵不渗为合格,否则应进行返工,直到不汹不渗为止。
(七)应注意的质量问题
1、屋面不平整:找平层不平顺,造成积水,施工时应找好线,放好坡,找 平层施工中应拉线检查。做到坡度符合要求,平整无积水。
2、空鼓:销贴卷材时基层不干燥,销贴不认真,边角处易出现空鼓;铺贴 卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
3、渗涡:多发生在细部位置。铺贴附加层时,从卷材剪配,粘贴操作,应使附加层紧贴到位,封严、压实,不得有翘边等现象。
4、女儿墙卷材封口未压实固定,无油膏封口。
5>管根未做固弧、上面无伞罩,无沥青麻丝缠绕收头。
6个卷材入下水口不足10mm。
(八)成品保护
1、已铺好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工 作业和运输,并应及时做防水层的保护层。
2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
3、变形缝、水落口等处防水层施工前,应进行临时封堵,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。
4、屋面施工时不得污染墙面、檐口及其他已施工完的成品
