一建机电2024大纲讲解 (一建机电电气工程安装技术考点)

从即日起我们与大家分享2023年一级建造师《机电工程管理与实务》的章节考点详解和预测,根据考试大纲列出可能出题的知识点,让大家快速有效的进行章节考点的复习,有针对性的进行备考,加油伙伴们,2023我们一起通关机电工程专业的实务考试吧。

1H413011 机械设备基础种类及验收要求

—、工业安装工程中的土建工程

1.工业安装工程的项目为土建工程钢结构工程设备工程管道工程电气工程自动化仪表工程防腐蚀工程绝热工程炉窑砌筑工程 九项

2.土建工程主要指设备基础工业装置中的建构筑物

3.工业安装工程中设备基础可根据施工质量控制和专业验收需要 设备基础楼层施工段或变形缝 进行划分

二、设备基础的种类及应用

1.材料组成不同的设备基础种类及应用

设备基础

适用范围

素混凝土基础

承受荷载 较小变形不大 的设备基础

钢筋混凝土基础

承受荷载 较大变形较大 的设备基础

垫层基础

使用后允许产生 沉降 的结构,如 大型储罐

2.埋置深度不同的设备基础种类及应用

深度

基础种类

(秒记:浅展合立 桩深沉) 应用

基础

基础

将上部荷载进行扩散并传递到地基上的基础形式。

基础

适用于底面积受到限制、地基承载力较低、对允许振动线位移控制较严格的大型动力设备基础,如 轧机铸造生产线玻璃生产线

基础

配置于上部设备之下的无筋或有筋的整体基础形式。

基础

基础

适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础。如 透平压缩机汽轮发电机组锻压设备

井基础

用混凝土或钢筋混凝土制成的井筒式基础。如 冶炼石油化工工程的烟囱和火炬发电厂的洗涤塔

3.结构形式不同的基础种类及应用 (秒记:大箱框)

结构形式

应用

块式基础

以钢筋混凝土为主要材料刚度很大的块体基础广泛应用于设备基础

式基础

由底板顶板和承重的纵向横向墙体组成的基础

架式基础

由顶层梁板立柱和底层梁板结构组成的基础适用于 电机压缩机 基础

4.使用功能不同的基础分类及应用

(1)减振基础 可以消减振动能量的基础

(2)绝热层基础 在基础底部设置隔热保温层的基础适用于 有特殊保温要求 的设备基础

三、设备基础施工质量验收要求

2.设备 基础混凝土强度 的验收要求

①基础施工单位应提供 设备基础质量合格证明文件主要检查验收其 混凝土 合比混凝土 混凝土 强度 是否符合设计要求(建筑资源吧秒记:配养强度)

②如果对设备基础的强度有怀疑时可请有检测资质的工程检测单位对基础的强度进行 复测

③重要的设备基础应做 预压强度试验预压合格并有 预压沉降详细记录 大型锻压设备汽轮发电机组大型油罐

[题型] 设备基础混凝土强度质量合格证明书主要检查(ACE)是否符合设计要求

A.混凝土强度  B.位置  C.混凝土养护

D.几何尺寸   E.混凝土配合比

1H413012 机械设备安装程序

一、机械设备安装的一般程序 (建筑资源吧秒记:开基查放垫就调浆,部加试验)

设备 箱检查 础检 验收基础测量 线 铁设置设备吊装 设备安装 设备固定与灌 设备零 件清洗与装配润滑与设备 设备 运行工程

[题型] 机械设备安装时设备固定与灌浆的紧前工作是(C)

A.垫铁设置  B.设备零部件清洗与装配  C.设备安装调整  D.吊装就位

[题型] 4000t压机就位后试运行之前施工单位还需完成哪些安装步骤?

[答案] 还需完成的工作有

①(4000t压机)设备安装调整

②(4000t压机)设备固定与灌浆

③(4000t压机)设备零部件清洗与装配

④(4000t压机)润滑与设备加油

二、机械设备安装主要工序内容

(一)施工准备

1.编制施工组织设计或专项施工方案

2.编制设备进场计划劳动力材料机具等资源使用计划有序组织进场

3.现场设施应具备开工条件

(二)设备开箱检查

机械设备开箱时应由 建设单位监理单位施工单位 共同参加按下列项目进行检查和记录

1.箱号箱数以及包装情况

2.设备名称规格和型号重要零部件需按标准进行检查验收

3.随机技术文件(如使用说明书合格证明书和装箱清单等)及专用工具

4.有无缺损件表面有无损坏和锈蚀

5.其他需要记录的事项

(三)基础测量放线

1.设定基准线和基准点的原则

(1)设定基准线基础测量放线是实现机械设备平面乃至空间位置定位要求的重要环节设备安装的定位依据通常称为基准线(平面)和基准点(高程)

承担土建工程的施工单位在移交厂房和基础条件的同时应移交 测量网点及重要的主轴线

(2)设定基准线和基准点的注意事项

1)安装检测使用方便

2)有利于保持而不被毁损

3)刻划清晰容易辨识

2.基准线和基准点的设置要求

(1)机械设备就位前应按 工艺布置图 并依据 测量控制网 相关建筑物轴线边缘线标高线划定安装的 基准线 基准点

(2)基准线和基准点用测量仪器按测量规程设定当因辅助安装设备检修检测需要时可根据已有的 基准线和基准点 临时引出辅助基准线和基准点使用

(3)对于与其他设备有机械联系的机械设备应划定 共同的安装基准线和基准点

(4)平面位置安装基准线与基础实际轴线或与厂房墙柱的实际轴线边缘线的距离允许偏差为 ±20mm

(5)对于与其他设备 无机械联系 的机械设备其定位基面线或点与安装基准线的允许偏差为 ±20mm与安装基准点的允许偏差为 -10 ~ +20mm

(6)对于与其他设备 有机械联系 的机械设备其定位基面线或点与安装基准线的允许偏差为 ±2mm与安装基准点的允许偏差为 ±1mm

3.永久基准线和基准点的设置要求

(1)需要长期保留的基准线和基准点则应设置 永久中心标板和永久基准点最好采用 铜材或不锈钢材 制作用普通钢材制作需采取 防腐措施例如 涂漆或镀锌

(2)永久中心标板和基准点的设置通常是在 主轴线和重要的中心线部位应埋设在 设备基础或现浇楼板框架梁的混凝土内

例如烧结机的主轴线(纵向中心线)和头部大星轮轴线(横向中心线)

(3)永久中心标板和基准点的设置必须先绘出布置图并对各中心标板和基准点加以编号由测量人员测量和刻线并提交测量成果录有实测结果的永久中心标板和基准点布置图应作为交工资料移交给建设单位保存并存入档案

(4)对于 重要重型特殊设备需设置沉降观测点用于监视分析设备在安装使用过程中基础的变化情况 汽轮发电机组透平压缩机组大型储罐

(四)基础检查验收

1.设备基础 位置标高几何尺寸 检查验收

2.设备基础 外观质量 检查验收

3. 预埋地脚螺栓 检查验收

4.设备基础常见质量通病

1.设备基础 位置标高几何尺寸 检查验收

(3)主要检查项目

基础的坐标位置不同平面的标高平面外形尺寸凸台上平面外形尺寸和凹槽尺寸平面的水平度基础立面的垂直度预留孔洞的 中心线位置深度 孔壁垂直度预埋板或其他预埋件的位置标高等

(4)检查基础坐标中心线位置时应沿 横两个方向 测量并取其中的 最大值

2.设备基础 外观质量 检查验收

(1)基础外表面应无裂纹空洞掉角露筋

(2)基础表面和预留孔应清除干净

(3)预留孔洞内无露筋凹凸等缺陷

(4)放置垫铁的基础表面应平整中心标板和基准点埋设牢固标记清晰编号准确

3. 预埋地脚螺栓 检查验收

①直埋地脚螺栓 中心距标高 露出基础的长度 符合设计或规范要求中心距应在其 根部 顶部 沿纵横两个方向测量标高应在其 顶部 测量

③活动地脚螺栓锚板的 中心位置标高带槽或带螺纹锚板的 水平度 符合设计或规范要求

4.设备基础常见质量通病 (建筑资源吧秒记:通病找超差)

(1)基础上 平面标高 超差

(2)预埋 地脚螺栓的位置标高 超差

(3)预留地脚螺栓 孔深度 超差

[题型] 直埋地脚螺栓验收时其(CDE)应符合施工图的要求

A.预埋方式  B.垫铁预留空间  C.中心距  D.标高  E.露出基础的长度

[题型] A公司承包某厂4000t压机设备的安装工作A公司在设备基础位置标高几何尺寸及外观预埋地脚螺栓验收合格后即开始了设备安装工作因查验4000t压机设备基础验收资料不齐项目监理工程师又下发了暂停施工的“监理工作通知书”

[问题] 1.对4000t压机基础验收时应提供哪些合格证明文件和详细记录?

[答案] 1.应提供的合格证明文件和详细记录有

①设备基础质量合格证明文件  ②检测机构的复测记录

③预压沉降观测记录      ④设备基础位置标高几何尺寸检查验收记录

⑤设备基础预埋地脚螺栓验收记录

⑥设备基础外观质量检查验收记录

(五)垫铁设置

1.设置垫铁的作用

一是找正调平机械设备通过调整垫铁的厚度可使设备安装达到设计或规范要求的 标高和水平度

二是能把 设备重量工作载荷 和拧紧地脚螺栓产生的 预紧力 通过垫铁均匀地 传递到基础

补充: 垫铁设置要求

①垫铁应按规范要求设置

②垫铁与设备基础之间应 接触良好

每个地脚螺栓 旁边 至少应有一组 垫铁 ,并应设置在靠近地脚螺栓和底座 主要受力部位下方

④相邻两组垫铁间的距离宜为 500 ~ 1000mm

设备底座有 接缝处的 两侧各设置一组 垫铁。

每组垫铁的块数 不宜超过 5块 ,放置平垫铁时,的宜放在面, 的宜放在 ,垫铁的厚度不宜小于2mm

⑦每组垫铁应放置整齐平稳 接触良好

⑧设备调平后垫铁 端面应露出设备底面外缘平垫铁露出 10~30mm斜垫铁露出 10~50mm

垫铁组 伸入设备底座底面的长度 超过设备地脚螺栓的中心

除铸铁垫铁外设备调整完毕后 各垫铁相互间定位焊 焊牢 (铸铁不焊接)

⑩地脚螺栓与地脚螺栓孔间距应大于 15mm

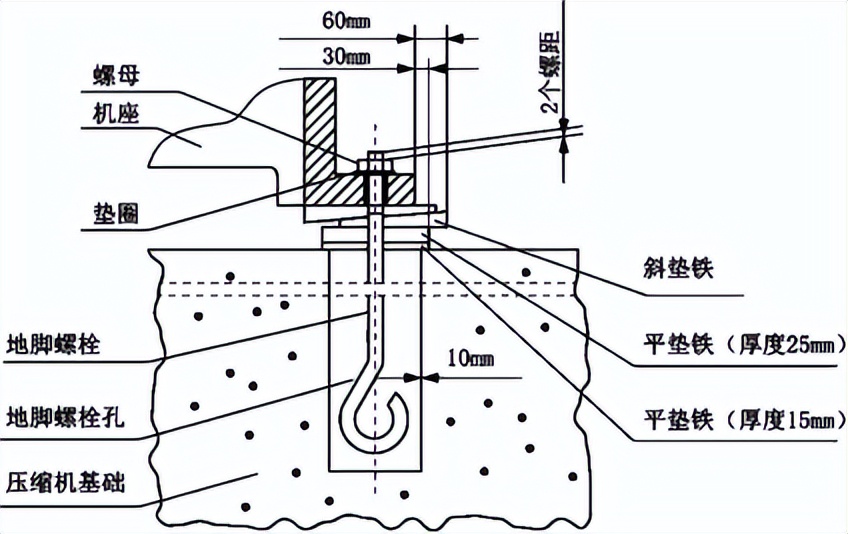

[题型] 在压缩机组初步找平找正地脚螺栓孔灌浆前(如图)监理工程师检查后认为压缩机组地脚螺栓和垫铁的安装存在质量问题要求整改

[问题] 图中垫铁和地脚螺栓安装存在哪些质量问题?整改后的检查应形成哪个质量记录(表)?

一建机电安装与实务考点,2023一建机电实务高频考点

[答案] 1.(1)问题一平垫铁薄的在厚的下边整改一厚度15mm平垫铁应放在中间

问题二斜垫铁露出底座60mm整改二斜垫铁宜露出10-50mm

问题三地脚螺栓距离孔壁10mm整改三地脚螺栓距孔壁一般大于15mm

(2)返工返修记录表

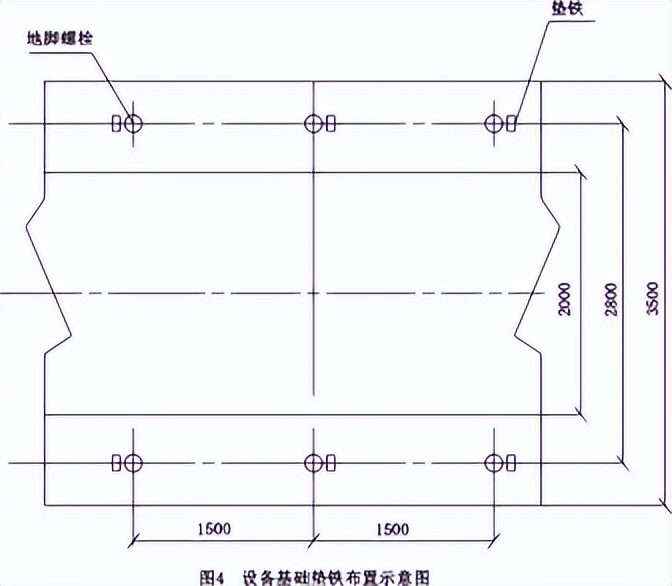

[题型] 安装公司项目部在汽轮发电机组设备安装过程检查中发现垫铁组布置位置存在问题布置如图(单位mm)

[问题] 图中垫铁布置位置存在什么问题?应如何改正?

一建机电安装与实务考点,2023一建机电实务高频考点

[答案] (1)问题1相邻两组垫铁间距离不符合要求

改正相邻两组垫铁间距离宜为500~1000mm

(2)问题2垫铁端面没有露出设备底面外缘

改正垫铁端面应露出设备底面外缘平垫铁宜露岀10~30mm斜垫铁宜露出10~50mm

(七)设备安装调整

精度调整与检测 是机械设备安装工程中关键的一环直接影响到设备的安装质量

精度 调整 应根据设备技术文件或规范要求的精度等级调整 设备自身 相互位置状态例如设备的 平度 心位置 (秒记:精度调整→水中直行)

精度 检测 是检测设备零部件之间的 相对位置误差

[题型] 设备安装精度调整与检测时不属于检测设备与零部件之间的相对位置误差的是(AB)

A.设备中心位置  B.水平度  C.垂直度  D.平行度  E.同轴度

(八)设备固定与灌浆

设备灌浆分为 一次灌浆 二次灌浆一次灌浆是在设备 粗找正 地脚螺栓孔 进行的灌浆

二次灌浆是在设备 精找正地脚螺栓紧固检测项目合格 设备底座和基础间 进行的灌浆

(九)设备零部件清洗与装配

解体机械设备和超过防锈保存期的整体机械设备应进行 拆卸清洗与装配设备装配步骤如下

(1)熟悉装配图技术说明零部件结构和配合要求确定装配或拆卸程序和方法

(2)按装配或拆卸程序进行装配件摆放和妥善保护按规范要求处理装配件表面锈蚀油污和油脂

(3)对装配件配合尺寸相关精度配合面滑动面进行 复查和清洗干净如齿轮啮合滑动轴承的侧间隙顶间隙等做好记录

(4)清洗的零部件涂润滑油(脂)后按标记及装配顺序进行装配一般装配顺序为组合件装配部件装配总装配

(十)润滑与设备加油

1.润滑与设备加油是保证机械设备正常运转的必要条件通过润滑剂 减少摩擦副的摩擦表面破坏和降低温度使设备具有良好工作性能延长使用寿命

2.按润滑剂加注方式一般划分为 分散润滑 集中润滑

(1)分散润滑通常由 人工方式 加注润滑剂

(2)集中润滑通常由润滑站管路及附件组成润滑系统通过管道输送 定量的有压力的润滑剂到各润滑点

[题型] 下列关于机械设备安装工作说法错误的是(B)

A.可以通过调整垫铁的厚度使设备安装达到设计或规范要求的标高和水平度

B.设备二次灌浆是在设备精找正后对地脚螺栓孔进行的灌浆

C.一般解体设备装配顺序为组合件装配部件装配总装配

D.可以通过润滑剂减少摩擦副的摩擦表面破坏和降低温度使设备具有良好工作性能延长使用寿命

(十一)设备试运行

设备试运转应按 安装后的调试单体试运行联动试运行负荷试运行 四个步骤进行

1. 安装后的调试包括润滑液压气动冷却加热和电气及操作控制等 系统单独模拟调试合格按生产工艺操作程序和随机技术文件要求进行各动作单元单机直至整机或成套生产线的工艺动作试验完成

2. 单体试运行按规定时间 对单台设备进行全面考核包括 单体无负荷试运转负荷试运转单体负荷试运转只是对于无须联动的设备和负荷联动试运转规定需要做单体负荷试验的设备才进行 设备单体试运转的顺序是 先手 后电动先点 后连续先低 后中高速

3. 联动试运行主要是 检查整条生产线或联动机组中各设备相互配合 及按工艺流程的动作程序是否正确同时也 检查联锁装置 是否灵敏可靠信号装置 是否准确无误联动试运行应按设计规定的联动程序进行或模拟进行

4. 负荷试运行 投料 的情况下全面考核设备安装工程的质量考核设备的性能生产工艺和生产能力检验设计是否符合和满足正常生产的要求负荷试运行应按生产工艺流程进行需要进行热负荷试运行的设备(如工业炉设备)则往往伴随着试生产进行

[题型] 检查整条生产线或联动机组中各设备相互配合及按工艺流程的动作程序是否正确的是(C)

A.安装后的调试  B.单体试运转  C.联动试运行  D.负荷试运行

(十二)工程验收

通常按照合同中约定的工作范围和责任来界定

1.机械设备安装工程的验收程序一般按 单体试运行联动试运行和负荷试运行 三个步骤进行

2.无须联动试运行的工程在单体试运行合格后即可办理工程验收手续须经联动试运行的工程则在负荷试运行合格后方可办理工程验收手续

3. (无负荷) 单体和联动试运行规程由 施工单位 负责编制并负责试运行的组织指挥和操作建设单位及相关方人员参加(负荷) 单体和联动试运行规程由 建设单位 负责编制并负责试运行的组织指挥和操作施工单位及相关方可依据建设单位的委托派人参加配合负荷试运行

4.单体和联动试运行符合要求后施工单位与建设单位监理单位设计单位质量监督部门办理工程及技术资料等相关交接手续

5.工程验收合格符合合同约定设计及验收规范要求应即时办理工程验收

1H413013 机械设备安装方法

一、机械设备安装的分类

机械设备安装一般分为 整体 安装解体 安装和 模块化 安装

1.整体式安装 是指对于体积和重量不大的设备现有的运输条件可以将其整体运输到安装现场直接将其安装到设计指定的位置

整体安装的关键在于保证设备的 定位位置精度 和各设备间 相互位置精度

2.解体式安装 在安装现场重新按 设计制造 要求进行装配和安装

解体安装不仅要保证设备的 定位位置精度 和各设备间 相互位置精度还必须再现 制造装配的精度达到 制造厂的标准保证其 安装精度 要求

[题型] 设备解体安装时在安装施工现场需按(CE)要求进行装配和安装

A.工艺  B.规模  C.设计  D.生产  E.制造

[题型] 机械设备整体式安装关键在于(AC)的保证

A.设备的定位位置精度  B.设备的安装精度  C.各设备间的相互位置精度

D.设备的制造精度    E.设备的装配精度

二、机械设备典型零部件的安装

典型零部件安装是机械设备安装方法的重要组成部分它包括

螺纹连接件装配过盈配合件装配齿轮装配联轴器装配轴承装配

1.螺纹连接件装配

(2) 有预紧力要求的螺纹 连接常用紧固方法 力矩法 量伸长法 热伸长法 压拉伸法

2.过盈配合件装配

过盈配合件 装配方法 一般采用: 压入装配低温冷装配加热装配法

而在安装现场主要采用 加热装配法

3.齿轮装配

(1)齿轮装配时齿轮基准面端面与轴肩或定位套端面应 靠紧贴合且用 0.05mm塞尺检查不应塞入基准端面与轴线的垂直度应符合传动要求

(3)用 压铅法 检查 齿轮啮合间隙 铅丝直径不宜超过间隙的 3倍铅丝的长度不应小于 5个齿距沿齿宽方向应均匀放置至少 2根铅丝

4.用 着色法 检查 传动齿轮啮合的接触斑点应符合下列要求

(1)应将颜色涂在小齿轮上在轻微制动下用小齿轮驱动大齿轮使大齿轮转动 3〜4转

(2)圆柱齿轮和蜗轮的接触斑点应趋于 齿侧面中部圆锥齿轮的接触斑点应趋于 齿侧面的中部并接近小端齿顶和齿端棱边 不应有接触

(3)传动齿轮啮合接触斑点的百分率计算值应符合有关规范的规定

(4)可逆转的齿轮副齿的两面均应检查

4.联轴器装配要求

(2)联轴器装配时两轴心径向位移两轴线倾斜和端面间隙 的测量方法应符合下列要求

1)将两个半联轴器暂时互相连接应在圆周上画出对准线或装设专用工具其测量工具可采用 塞尺 直接测量塞尺和专用工具 测量或 百分表和专用工具 测量

2)将两个半联轴器一起转动 每转90 ° 测量一次并记录5个位置 的径向位移测量值和位于同一直径两端测点的轴向测量

5.轴承装配

(1)滑动轴承装配

1) 瓦背与轴承座孔的接触要求上下轴瓦中分面的接合情况轴瓦内孔与轴颈的接触点数应符合随机技术文件规定对于厚壁轴瓦在未拧紧螺栓时用0.05mm塞尺从外侧检查上下轴瓦接合面任何部位塞入深度应不大于接合面宽度的1/3对于薄壁轴瓦在装配后在中分面处用0.02mm塞尺检查不应塞入薄壁轴瓦 的接触面 不宜研刮

2) 轴承间隙的检测及调整 (秒记:顶压铅侧塞尺轴向塞尺加千分)

间隙

轴颈与轴瓦的顶间隙可用: 压铅法 检查,铅丝 直径不宜大于顶间隙3倍

间隙

轴颈与轴瓦的侧间隙采用: 塞尺 进行测量,单侧间隙应为顶间隙的 1/2~1/3

轴向

间隙

对受轴向负荷的轴承还应检查 轴向间隙

检查时,将 轴推至极端位置 ,然后用: 塞尺千分表 测量

(2)滚动轴承装配

1)装配方法有 压装法温差法 两种

采用压装法装配时压入力应通过专用工具或在固定圈上垫以软金属棒金属套传递不得 通过轴承的滚动体和保持架传递压入力采用温差法装配时应均匀地改变轴承的温度轴承的加热温度不应高于 120℃冷却温度不应低于 -80℃

2)轴承外圈与 轴承座孔 在对称于 中心线120 ° 范围内 轴承盖孔 在对称于 中心线90 ° 范围内 应均匀接触且用 0.03mm 的塞尺检查时塞尺不得塞入轴承外圈宽度的 1/3

3)轴承装配后应转动灵活采用润滑脂的轴承应在轴承1/2空腔内加注规定的润滑脂采用稀油润滑的轴承不应加注润滑脂

三、机械设备固定

1.地脚螺栓

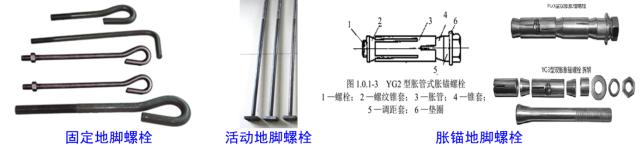

地脚螺栓一般可分为 固定地脚螺栓活动地脚螺栓胀锚地脚螺栓 粘接地脚螺栓

一建机电安装与实务考点,2023一建机电实务高频考点

地脚螺栓

适用范围

固定 地脚螺栓

用来固定 没有强烈振动和冲击 的设备。

活动 地脚螺栓

是一种可拆卸的地脚螺栓,用于固定工作时 有强烈振动和冲击 的重型机械设备。如T形头螺栓。

胀锚 地脚螺栓

部分 静置的简单设备辅助设备

胀锚地脚螺栓安装应满足下列要求:

1.胀锚地脚螺栓中心到基础边缘的距离不小于 7倍 的胀锚地脚螺栓直径;

2.安装胀锚地脚螺栓的基础强度不得小于 10MPa

3.钻孔处 不得有裂缝 ,钻孔时应防止钻头与基础中的钢筋、埋管等相碰;

4. 钻孔直径深度 应与胀锚地脚螺栓 相匹配

粘接 地脚螺栓

方法和要求与 胀锚 地脚螺栓基本相同。

在粘接时应把孔内杂物吹净,并不得受潮。

[题型] 胀锚地脚螺栓安装时符合施工要求的有(CDE)

A.螺栓中心距基础边缘的距离不小于5倍的胀锚螺栓直径

B.安装胀锚螺栓的基础强度不得大于10MPa

C.钻孔处不得有裂缝

D.钻孔的钻头不应与基础中的钢筋相碰

E.钻孔直径和深度应与胀锚地脚螺栓相匹配

四、机械设备安装新技术应用

随着科技进步机械设备安装采用了许多新技术例如

1.激光对中技术和激光检测技术的应用

激光对中仪 激光几何测量系统 可进行 长距离回转中心线机械轴对中 以及 铅垂度平行度平面度直线度 等测量

2.大型设备吊装采用计算机控制的液压同步提升技术和无线遥控液压同步技术

3.设备模块化集成技术的应用

工程领域BIM技术应用三维可视化技术能够实现在计算机中模拟设备部件装配和现场安装进一步推动设备模块化集成化施工的发展

1H413014 机械设备安装精度控制要求

一、机械设备安装精度

设备安装精度是指安装过程中为保证整套装置正确联动所需的 各独立设备之间的位置精度单台设备通过合理的安装工艺和调整方法能够 重现的制造精度整台(套)设备在 使用中的运行精度 三个方面的精度

二、影响设备安装精度因素

设备基础

强度沉降抗振性能

垫铁埋设

承载面积接触情况

设备灌浆

强度密实度

地脚螺栓

紧固力垂直度

设备制造

加工精度装配精度

测量误差

仪器精度基准精度

环境因素

基础温度变形设备温度变形恶劣环境场所

(五) 设备制造

设备制造对安装精度的影响主要是 加工精度 装配精度

1.设备制造质量达不到设计要求对安装精度产生最直接影响且多数问题无法现场处理因此 设备出厂前的质量检验至关重要

2.解体设备的 装配精度 将直接影响设备的运行质量包括各运动部件之间的 相对运动精度配合面之间的 配合精度 接触质量

现场组装大型设备各运动部件之间的相对运动精度包括 直线运动精度圆周运动精度传动精度

3.设备基准件的安装精度包括 标高差水平度铅垂度直线度平行度 将直接影响设备各部件间的 相互位置精度 相对运动精

[题型] 下列不属于解体设备装配精度的是(B)

A.各运动部件之间的相对运动精度  B.各运动部件之间的水平精度

C.配合面之间的配合精度      D.配合面之间的接触质量

[题型] 现场组装大型设备各运动部件之间的相对运动精度不包括(B)

A.圆周运动精度  B.配合精度  C.直线运动精度  D.传动精度

[题型] 试运行阶段一台压缩机振动较大经复查土建无施工质量问题基础无下沉设备制造质量全部合格复查安装记录垫铁设置合理且按规定定位焊接二次灌浆均符合质量要求测量仪器精度合格各环境因素对安装无影响建设单位要求安装公司进一步认真复查并处理 [问题] 分析可能引起压缩机振动大的原因

[答案] ①设备基础强度不够抗振性能不足

②地脚螺栓的紧固力和垂直度不够

③测量基准精度选择不当

(六) 测量误差

测量误差对安装精度的影响主要是 仪器精度 基准精度

测量过程包括 测量对象计量单位测量方法 测量精度 四个要素

1.主要形状误差位置误差的检测方法及其误差评定

(1)主要 形状误差是指被测实际要素对其理想要素的变动量

(1)主要形状误差有 直线度平面度圆度圆柱度

(2) 位置误差关联实际要素的位置对基准的变动全量称为位置误差

(2)主要位置误差有 平行度垂直度倾斜度圆轴度对称度

[题型] 安装精度调整与检测中属于形状误差的有(ADE)

A.圆柱度  B.平行度  C.垂直度  D.平面度  E.直线度

三、安装精度的控制方法

(一)提高安装精度的方法

4.必要时选用 修配法对补偿件进行补充加工抵消过大的 安装累计误差

5.有些偏差有方向性在设备技术文件中一般会有规定当设备技术文件中无规定时可按下列原则进行(秒记: 孕妇抹油→ 运附磨油)

①有利于抵消 设备 属件安装后重 量的影响  ②有利于抵消 设备 转时产生的作用力 的影响

③有利于抵消 零部件 的影响     ④有利于抵消 摩擦面间 的影响

[题型] 安装精度控制方法中的修配法的作用是(A)

A.抵消过大的安装累计误差  B.抵消设备运转时产生的作用力影响

C.抵消摩擦面间油膜的影响  D.抵消零部件磨损的影响

[题型] 设备安装偏差方向的控制要求包括(ABDE)

A.有利于抵消设备附属件安装后重量的影响

B.有利于抵消设备运转时产生的作用力的影响

C.有利于抵消设备运转时产生的振动的影响

D.有利于抵消零部件磨损的影响

E.有利于抵消摩擦面间油膜的影响

(二)设备安装偏差方向的控制

1.补偿 温度变化 所引起的偏差 (建筑资源吧秒记:高低低上小下选较大)

调整 两轴心径位移 运行中温度 的一端( 汽轮机干燥机 ) 温度 的一端( 发电机鼓风机电动机 )调整 两轴线倾斜 部间隙 部间隙调整 两端面间隙 较大

2.补偿 受力 所引起的偏差

例如带悬臂转动机构的设备受力后向下和向前倾斜安装时就应控制 悬臂轴水平度的偏差方向 轴线与机组中心线垂直度的方向使其能补偿受力引起的偏差变化

3.补偿使用过程中 磨损 所引起的偏差

4.设备 安装精度偏差 的相互补偿

例如控制相邻 辊道轴线与机组中心线垂直度偏差的方向相反控制相邻 设备水平度偏差的方向相反就可以减少产品在机组运行中的跑偏

设备安装精度的控制即对 设备安装偏差 的控制设计文件和有关设备安装验收规范对每台(套)设备安装的检查验收项目和允许偏差作出规定

例如联轴器两轴同轴度允许最大偏差 是指在工作状态下由于 制造误差安装误差和工作载荷变化 引起 振动冲击变形温度变化 等综合因素形成的两轴相对偏移量而联轴器安装的同轴度允许偏差值只是其中的一部分因此设备安装中要控制偏差达到精度要求

[题型] 为控制安装精度安装时运用温度变化偏差以下做法正确的是(AD)

A.在调整两轴线倾斜精度时上部间隙小于下部间隙

B.在调整两轴线倾斜精度时下部间隙小于上部间隙

C.调整两端面间隙时选择平均值

D.发电机的轴心应高于干燥机的轴心

E.汽轮机的轴心应高于电动机的轴心

[题型] 下列关于机械设备安装精度控制做法错误的是(D)

A.控制悬臂轴水平度的偏差方向使其能补偿受力引起的偏差变化

B.控制相邻辊道轴线与机组中心线垂直度偏差的方向相反可以减少产品在机组运行中的跑偏

C.控制相邻设备水平度偏差的方向相反使其实现安装精度偏差的相互补偿

D.控制悬臂轴轴线与机组中心线垂直度的方向使其实现安装精度偏差的相互补偿

[题型] 联轴器两轴同轴度允许最大偏差是指在工作状态下由于(ACD)形成的两轴相对偏移量

A.制造误差    B.测量误差  C.安装误差

D.工作载荷变化  E.能量误差
