现浇支架连续箱梁施工进度计划 (支架法现浇箱梁施工方案注意什么)

1、施工准备

(1)审核施工图纸、熟悉规范和标准,学习实施性施工组织设计。制订对应的施工计划。

(2)人员、机械、设备和材料根据开工报告要求进场。

(3)收集现场地形、水文的实际情况,对可能出现的影响制定相应的措施。

(4)复核导线和水准,并进行加密。

(5)编制施工方案,确定支架搭设形式

2、地基处理

地基处理:应分石质和土质区别对待,地基应先检测地基承载力,不满足时再换填处理。

(1)桥梁下部构造场地范围内地面及基底处理根据设计图纸要求,确定满堂支架搭设范围。原地面按设计要求进行处理,必须用机械设备压实,并做地基承载力实验,在基础达到承载力要求后再开始下一个循环工序。(必要时刻采用灌注桩、沉入桩等方法进行地基加固)应按不同的支架搭设形式进行地基处理(满堂脚手架和复合式支架)场地整平,高出地面不受雨水浸泡影响,由中心线至边保持2%横坡。支架位于坡地上时,应将地基的坡面挖成台阶。桥下支架场地范围顶层全部采用砼硬化。厚度满足支架受力要求而不开裂下沉,要求必须平整,高差不得大于 5cm。也可对支架落脚点位置单独设置条形混凝土基础,基础须满足支架施工对地基承载力的要求。浇筑混凝土时地基的沉降量不大于 5mm。地基处理中,应根据计算所得地基承载力要求确定处理方案。

(2)排水措施

如支架搭设位置有河流或水沟通过,沿河沟埋设涵管以便排洪需要,将上游流水引至涵洞中,排入下游的自然沟底中。排水措施应增加在支架四周设排水沟,将雨水等引至自然水系。

3、支架搭设

梁体现浇支架采用碗扣式多功能钢管脚手架搭设,支架间距和型式根据箱梁设计重量及支架高度计算确定,配置可调底座和可调支架托座,支架托座上铺设方木纵、横梁。支架搭设应分钢管卡扣式、碗扣式、盘扣式和门式支架等形式,支架搭设应根据审定的施工方案进行。

现浇箱梁支架施工现场安全会议,现浇支架连续箱梁施工进度计划

4、支架预压

预压采用砂袋、混凝土块、水箱等形式,预压范围为箱梁底部,重量不小于箱梁总重的 1.1~1.2 倍。根据实测的预压结果,对悬臂板模板的预拱度作相应调整。支架搭设好后,上铺箱梁底模,吊放足够的砂袋于每跨,压前在每跨底模外侧布置观测点,定期测量相应观测点标高,当变形稳定后,取下砂袋卸载,分析测量数据,计算出底模预拱度值,通过托座及木楔调整好底模标高。预压过程中要检查支架的工作情况,扣杆件有无压弯或变形,方木有无压裂等。预压分三级加载,第一、二次分别加载达到 1.2 倍施工总荷载的 30%,第三次加载总重的 40%。每阶段加载间隔时间不少于24 小时。沙袋卸载时继续观测。卸载完成后记录好观测值。根据观测记录,整理出预压沉降结果,调整碗扣支架顶托的标高来控制箱梁底板及悬臂的预拱高度。在全部加载完成后的支架预压监测过程中,当满足下列条件之一时,应判定支架预压合格:

(1)各监测点最初 24h 的沉降量平均值小于 1mm;

(2)各监测点最初 72h 的沉降量平均值小于 5mm。支架预压应按预压单元进行分级加载,且不应少于 3 级。3级加载依次宜为单元内预压荷载值的 60%、80%、100%。预压重量为不小于箱梁横载和模板重量之和的 1.2 倍。砂袋吊放应根据预压方案和现场对砂袋称重进行码放,确保达到预压效果。预压测量应根据吊放的重量分阶段进行,加载预压工程中做好数据收集。

5、模板安装

梁体外模可采用大块木板,也可采用大型组合钢模;内模采用大块木模板拼装而成。

模板要保证混凝土结构和构件各部分设计形状、尺寸和相互间位置正确;必须具有足够的强度、刚度和稳定性、能承受新浇筑混凝土的重力、侧压力及施工中可能产生的荷载,接缝密实,不漏浆。模板的安装要结合钢筋及预应力管道的埋设依次进行。梁体外模可采用竹胶板或塑料模板,也可采用大型组合钢模,内模采用竹胶板。

(1)底模板

底模安装前,先调整好支架顶部方木的高度,再铺设模板。模板在安装之前全面涂刷脱模剂。底板按设计图纸要求设坡,横向宽度要大于梁底宽度,梁底两侧模板要各超出梁底边线不小于5cm,以利于在底模上支立侧模。模板之间连接部位采用海绵胶条以防漏浆,模板之间的错台不超过 1mm。模板拼接缝要纵横成线,避免出现错缝现象。底模板铺设完毕后,进行平面放样,全面测量底板纵横向标高,根据测量结果将底模板调整到设计标高。在底模板安装前应增加支座安装。底模板最低处应设冲渣孔。

(2)腹板外模板和翼缘板模板

根据测量放样定出箱梁底板边缘线,在底模板上弹上墨线,然后安装侧模板。模板接缝处粘贴海绵胶条防止漏浆。模板的支撑要牢固。翼板和顶板采用框架式支撑。腹板模板除设置外部支撑外,还需设置与内模的对拉杆。对拉杆采用 20mm以上粗钢筋,钢筋外部套塑料套管,以便拉杆取出。各处接缝要连接紧密,在接缝位置加贴双面胶带,确保不漏浆。模板安装完毕后,检查模板断面尺寸、标高和线型,确保梁体外观尺寸符合设计要求。

(3)箱室模板

内模为大块木模板组合成型,其包括腹板内模和顶板底模,连续厢梁上还设有横隔板及过人洞模板。底、腹板钢筋及预应力管道安装完成后,在厢室内拼装内模。内模安装的同时,搭设厢室内支架。支架必须搭设稳固,保证内模尺寸要求,能对内模起限位与加固作用,同时能支撑顶板底模、钢筋及混凝土重量。如厢室内设有横隔板,在横隔板位置须进行加固。内模通过腹板上的对拉杆与外模相互拉结,进行限位与加固。

(4)端模安装

安装前将梁体端头预应力管道位置标注出,并留设对应大小的孔眼。钢筋和预应力管道安装完毕后,将留置预应力管道的橡胶管或波纹管穿过端模上对应的孔眼,进行端模安装就位。安装过程中对预应力管道逐根检查,查看是否处于设计位置。安装模板时要注意预埋件的安装,严格按设计图纸施工,确保梁体上预埋件位置准确无误,无遗漏。增加顶板底模应预留人孔。

6、钢筋安装及预应力管道安装

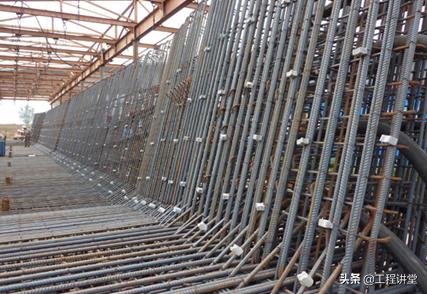

钢筋在钢筋加工厂内下料、加工成型,采用平板车运至现场绑扎,绑扎分底板钢筋、腹板钢筋和顶板钢筋三部分。同时进行预应力管道的埋设。

现浇箱梁支架施工现场安全会议,现浇支架连续箱梁施工进度计划

(1)安装顺序

安装底板底层及腹板主骨架钢筋→安装底板波纹管及腹板波纹管→钢筋底板顶层钢筋及腹板钢筋→安装顶板底层钢筋→安装顶板波纹管→安装顶板顶层钢筋。

(2)钢筋要求位置正确、绑扎牢靠,焊接接头按要求错开,保护层设置符合设计及规范要求。

(3)预应力管道采用金属或塑料波纹管成孔。为保证波纹管位置准确,波纹管安装到位后,根据设计要求设置定位网或定位筋,波纹管曲线部分须进行加密。定位钢筋梁体钢筋点焊固定。波纹管与普通钢筋位置相抵触时,可适当移动梁体构造钢筋。

(4)预应力波纹管接长时,接缝处用胶布进行密封,密封长度至少超出接头 200mm,接缝缠裹用胶布至少三层,以免漏浆。在锯齿块位置按设计要求设置防崩钢筋。并在预应力锚头下增设细密钢筋网片。

(5)梁体纵向预应力筋可以先通过波纹管成孔,待混凝土浇筑后再进行穿束,也可以在混凝土浇筑前先穿好束,再浇筑梁体混凝土。连续箱梁的横向预应力筋和竖向预应力筋应先穿束,将锚固端固定在梁体内,封堵管口,将张拉端留置在模板外,并做好防进浆的措施。

(6)钢筋安装过程中应预埋件的安装。
