做项目,要确保资源最大的利用,通过甘特图的形象展示
你可以对项目小组的人各时间在做什么一目了然
基本上不会出现空白阶段,如果项目不受其他影响
项目的所有资源都在这张图里
今天要就和大家分享下如何利用Excel制作甘特图
用Excel向上级汇报工作,是最简单易懂的方式
实际生活中,项目执行会提前、也可能延期,进度实时都可能变更,所以,我们应该分开考虑计划图和进度图的功能,并在一张自动图标中实现~上图:

一、需求分析
1.1. 首先要满足计划图的功能,只需要一条简单的规则:
- 通过输入『计划』开始和结束时间,自动在gantt中表现计划时间条(浅蓝色)
涉及到进度图,我们需要设置几个定义来区分计划内进度、计划外进度(延期或提前)。
当然你也可以根据实际情况作调整,比如如果实际工作中需要严格区分提前和延期,可以将这两个概念分开定义。
1.2. 要满足进度图的功能,我们需要这样几条规则:
- 用深蓝色代表实际执行。其中『计划内执行』用纯深蓝色,『计划外执行』用深蓝色加斜杠
1.21. 而在使用者跟踪进度的时候,使用场景分为两种:
1. 只知道开始时间和大概的工作量,并不清楚完成时间
2. 任务已经完成,知道确切的起始和完成时间
1.22. 根据这两种场景我们可以定义出来这样的使用规则:
- 根据『计划开始』和『计划结束』时间,可以判断出来管理者预估的工作量
预估工作量=计划结束-计划终止 单位:天
- 根据填入的『实际开始』日期,预估工作量,和百分比进度,可以显示计算出来的进度。
计算进度=实际开始+预估工作量*百分比进度 单位:天
- 当实际完成时,使用者填入『实际结束』时间,图表中显示实际开始和结束时间,覆盖之前的计算进度。
- 在执行过程中和实际完成后,都按照『计划内执行』和『计划外执行』的方式进行可视化显示,让管理者一目了然地掌握实际进度与计划的差距。

二、功能制作

2.1. 首先按照习惯的逻辑画一张表头

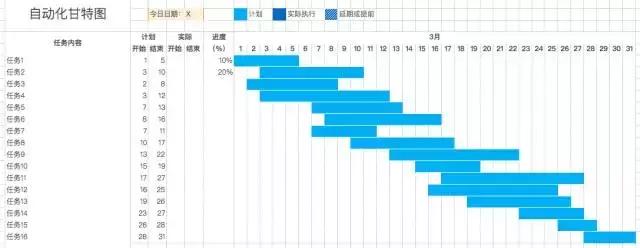

由于我首先要制作『计划进度』的功能,所以先把计划开始和结束的数据填上了。

2.2 定义『计划进度』

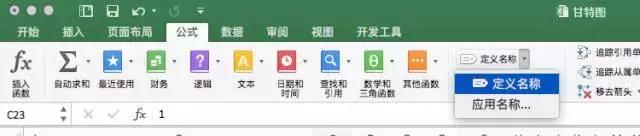

在【公式-定义名称】中新建定义『Plan』

Plan定义返回值是开始和结束时间之间的这一段。这里我用到的公式:
=甘特!F$5=MEDIAN(甘特!F$5,甘特!$C6,甘特!$D6)

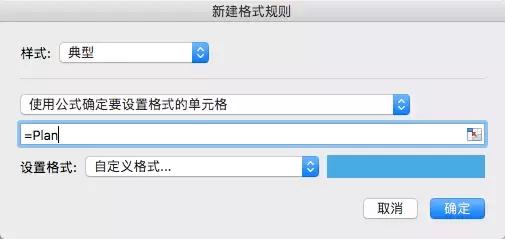

3.3.下面用【开始-条件格式-管理规则】的功能,将返回的真值填色:

新建一条自定义规则:

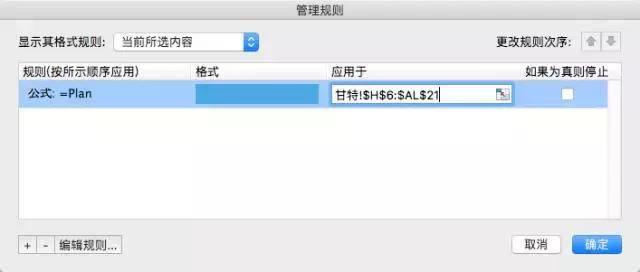

【应用区域】选择在整体日期表区域:

这一步做完后,我们会得到一张【计划甘特图】:

4.4.以下操作同理

继续用【定义名称】和【管理规则】功能把上面列出的需求点一条条定义,并在图表中实现。除了上面的『Plan』以外我还定义了这么几个名称:

【已填写『实际开始』和『实际进度』】
- Actual:计划内进度条
=甘特!C$5=MEDIAN(甘特!C$5, 甘特!$E6, 甘特!$F6)*(甘特!$E6<>0)*(甘特!$F6<>0)
- Advance:『实际开始』早于『计划开始』,提前段进度条
=甘特!C$5=(甘特!$E6<甘特!$C6)*MEDIAN(甘特!C$5, 甘特!$E6, (甘特!$C6-1))*(甘特!$E6<>0)*(甘特!$F6<>0)
- Delay:『实际结束』晚于『计划结束』,延期段进度条
=甘特!C$5=(甘特!$F6>甘特!$D6)*(MEDIAN(甘特!C$5, (甘特!$D6+1), 甘特!$F6))
【已填写『实际开始』和『百分比进度』,未填写『实际进度』】
- Percent:计算进度
- PercentEarlier:『实际开始』早于『计划开始』,包括一小段提前进度
- PercentLater:『实际开始』大于等于『计划开始』,全部为计划内进度
将以上定义都在条件格式进行编辑:

应用区域均为整个日期表部分。

三、美化调整
这样做出来的表格还有一点geek和不方便,很难看清行列。对此需要做几个优化:
- 隔列灰度显示,便于每日任务的可视化
- 可以手动设置一个『今日日期』突出显示该列
- 日期最好可以有微调框
- 前面两条灰度和突出显示列,用简单的条件格式就可以实现了,公式如下:

突出显示列:=H$5=$F$2
(其中H$5是日期列,$F$2是手动输入的日期值)
隔列灰度显示:=MOD(COLUMN(), 2)=0

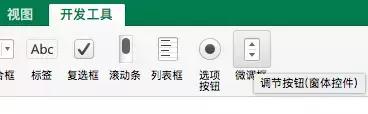

最后加一个微调框,在【开发工具-微调框】添加:

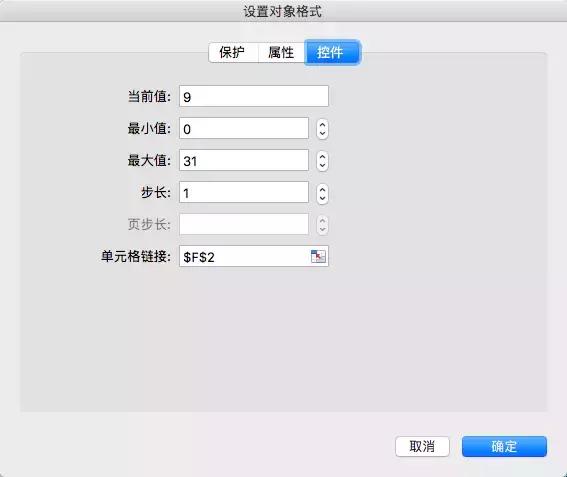

控件格式链接到手动输入日期的单元格:

一个自动甘特图就做好了

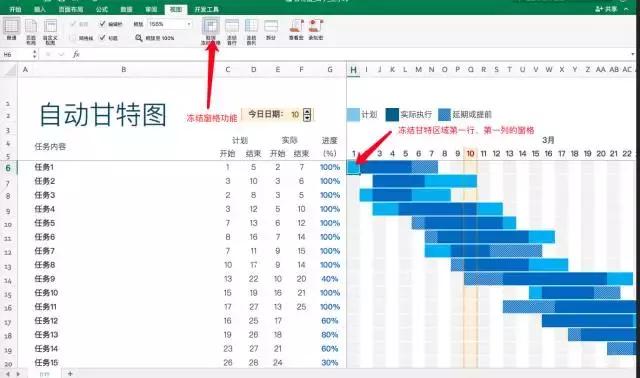

实现跨月功能,可以用『冻结窗格』功能实现。把全年时间在横栏实现,然后冻结时间区域的第一行第一列的格子,就可以左右上下拖动地看了。

不过,做甘特图,最好还是用MS的Project,打开界面就有甘特图,编辑起来特别方便。
用visio也可以,不过不如Project那么顺手。
当然,再简单帅气的甘特图也阻挡不了项目任性延期的步伐。。。
