流程

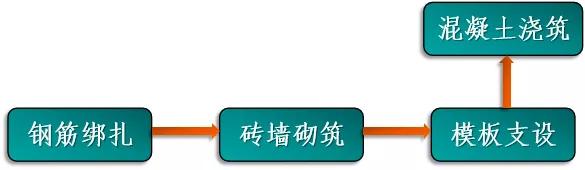

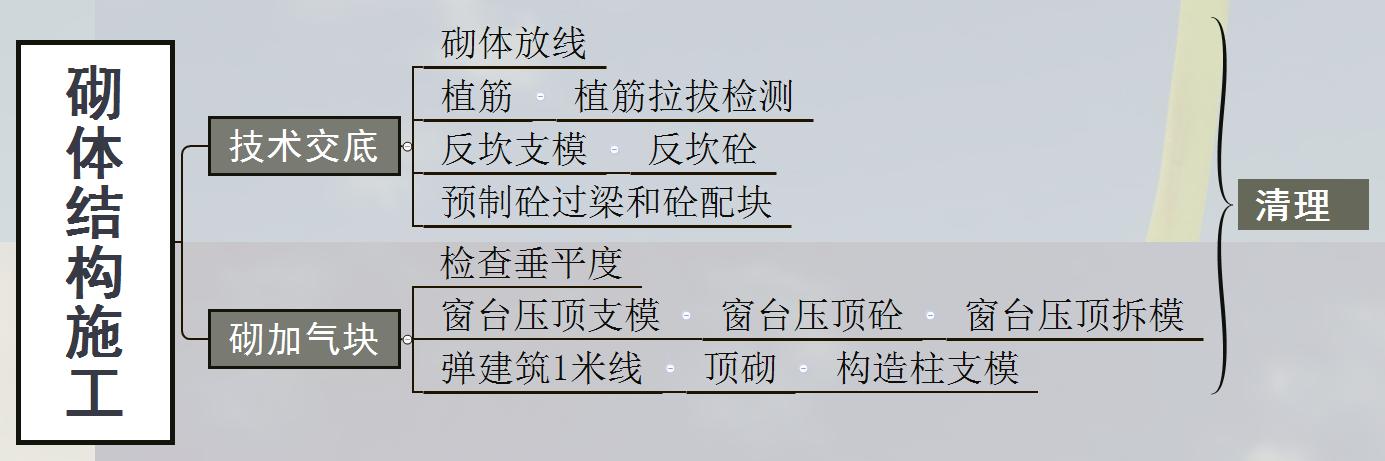

砌体结构放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理

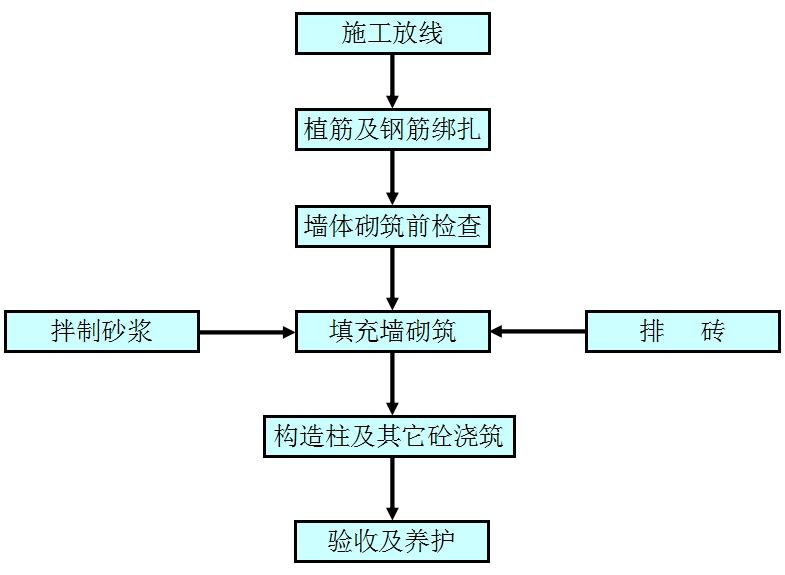

流程图

1、砌体结构放线
根据建筑图,放出砌体位置线,包括门窗洞口尺寸线。
〔注意〕:核对门窗尺寸表和建筑图的尺寸、轴线、标高、是否相对应起来、与结构图上预留洞口是否符合。

2、 技术交底
1)认真熟悉图纸和规范要求,做好二次结构墙体砌筑前的技术交底工作。
2)掌握墙体砌筑工程的长、宽、高度等几何尺寸,墙体的轴线、标高、构造形式等情况。

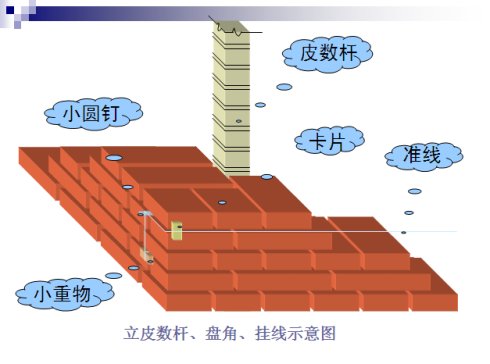

3)根据砌块的尺寸和灰缝厚度计算出皮数和排数 ,制作批数杆。
4)施工前放线,经复核,验线手续。
5)植筋及钢筋绑扎,并办理隐检手续。
6)留置试块:每一楼层且不超过250m³砌体中各种类型及强度等级的砌筑砂浆,至少做一组试块(每组6块)。
3、植筋

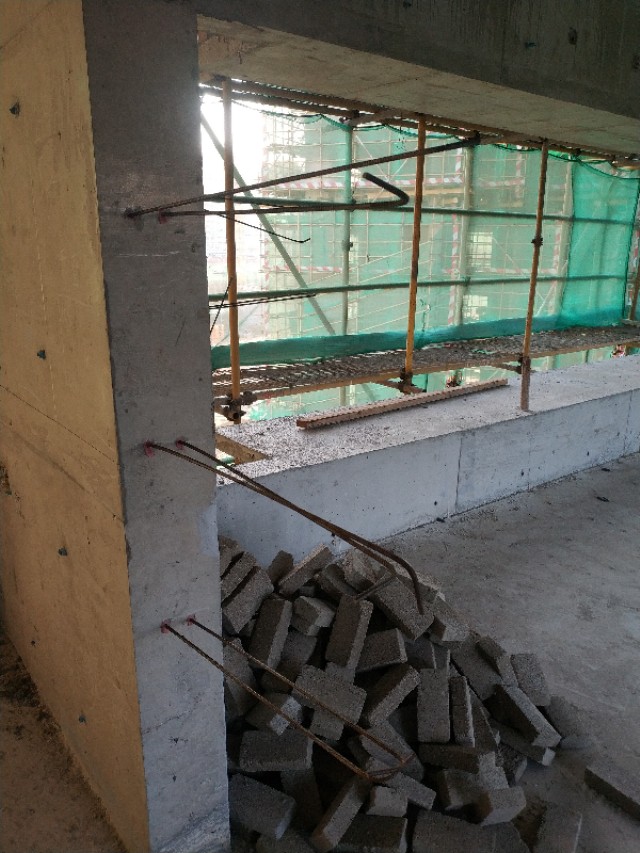

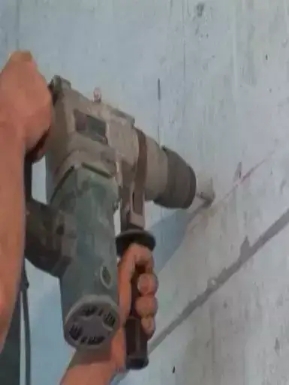

砌体与钢筋混凝土剪力墙的拉结位置进行植筋,竖向间距要满足规范和砌体的模数要求,拉结筋应平直,有弯钩,拉结筋长度要满足规范要求。钻孔深度必须满足设计要求 ,孔洞清理要用专用电动吹风机,确保粉尘清理干净,植筋后,需要进行拉结筋抗拔试验合格后,才能进行砌筑。

4、反坎支模

凡是厕所、 厨房间阳台的墙体部位应设置高出楼地面不小于200mm的现浇混凝土坎台,厚度与墙相同

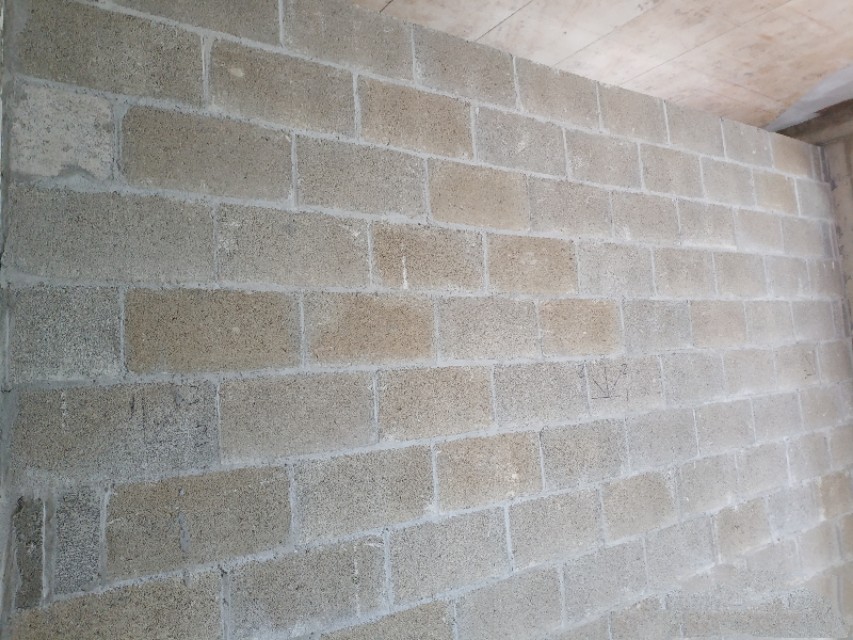

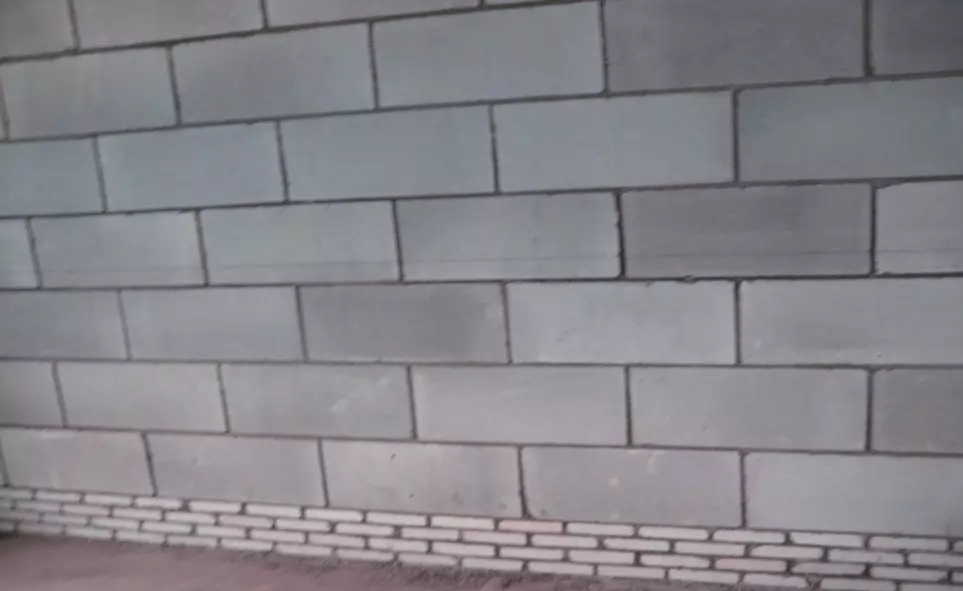

5、砌筑
砖砌筑时应试摆,按墙段实量尺寸和砌块规格尺寸进行排列摆块,当砌筑时遇到非整块加气混凝土砌块时,必须使用手提电锯和板锯切割所需尺寸砌块,同时对照技术交底进行排砖,排砖完成后,进行立皮数杆。要求门洞尺寸、拉结筋、圈梁、过梁尺寸标高要注明。

〔注意〕:
砌筑要求:
①、砂浆饱满10-15mm,铺浆长度不能过长。
②、上下灰缝要错开300mm。砌砖搭接长度不少于200mm或者砌块的1/3。③、水平灰缝要进行拉线看平,要均匀一致。
④、严禁出现大小头和灰缝不水平。砌筑墙面要保持干净整洁。

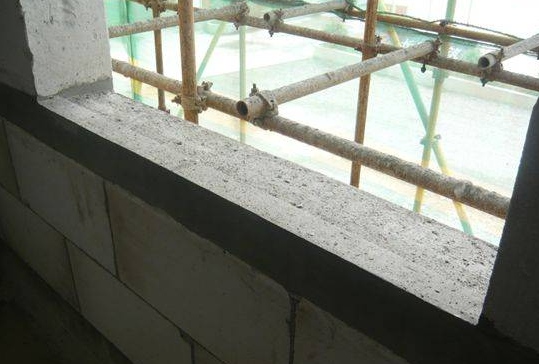

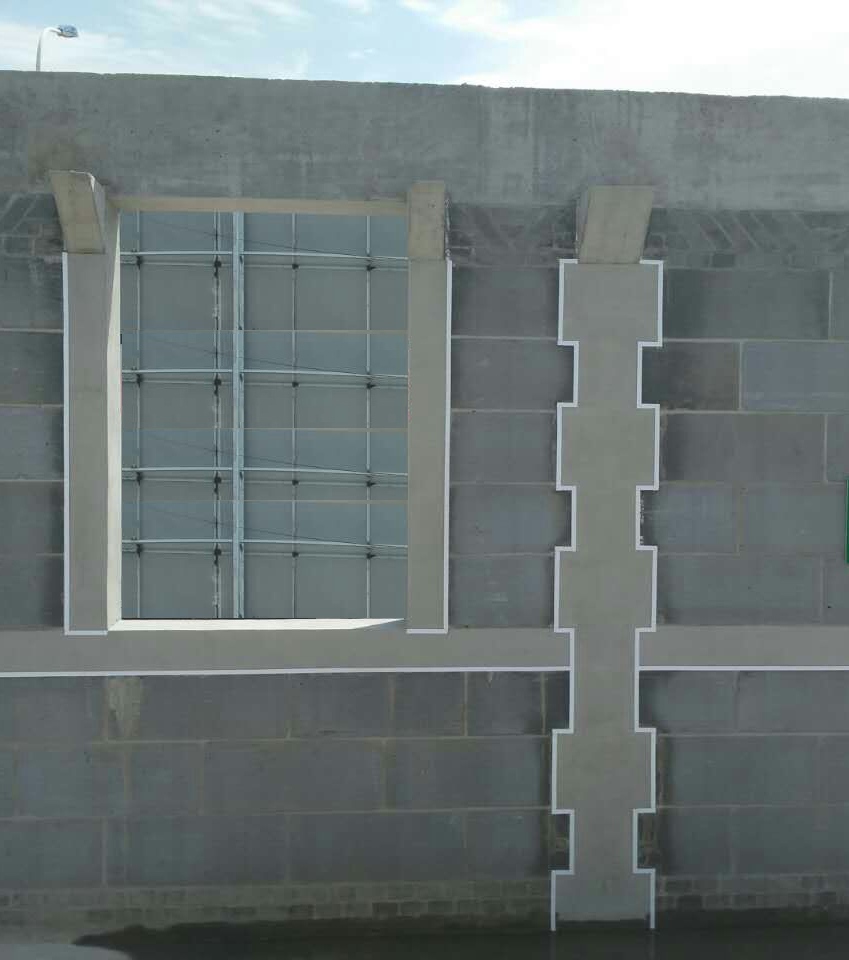

6、窗台压顶
①窗台压顶梁截面及配筋均按设计施工。
②结构找坡:压顶梁顶面必须向外找坡,坡度>6%。严禁平设或向内坡
③窗台压顶必须先浇筑,后向上砌墙;有框包柱除外。
④各层阳台翻边顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向墙面。

7、砌封顶砖
弹出建筑一米线,进行放置过梁,然后砌封顶砖。
砌筑墙面完成后,待间隔不少于14天时间后,用配砖两侧斜砌 45°-60°补砌挤紧,并在中部设置三角形混凝土配套砌块,保证砌筑砂浆密实,避免砌体顶部产生收缩裂缝。

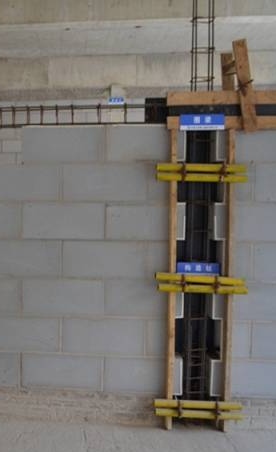

8、构造柱及模板加固

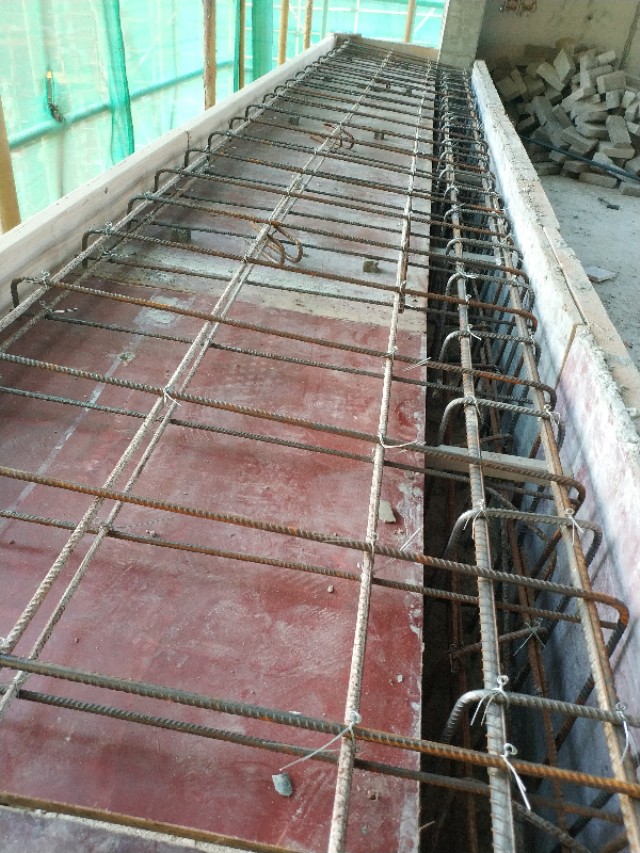

构造柱两侧的墙体设置马牙槎,采用先退后进方式,马牙槎边口应吊线砌筑,构造柱两边贴双面泡沫胶条,厚度不小于5mm,构造柱所用混凝土为强度等级C20,砌体模板要有可靠的加固,严禁对穿砌体结构。

9、清理
进行墙面地面清理,剩下的废砖用于其它做配砖,保持墙面干净整洁,让人看了很清爽。
