excel施工横道图自动生成制作 (excel施工自动生成横道图教程)

在工程施工或编制方案中,有时候需要编制工程施工计划,一般常用横道图表示。可能用大家用的比较多是一些专业软件,其实可用Excel(wps)生成一些简单的横道图,下面用个例子介绍如何用Excel(wps)绘制横道图。用的软件为wps。

1、按下图中格式填写项目,开始时间(注意用日期格式),天数,结束时间。

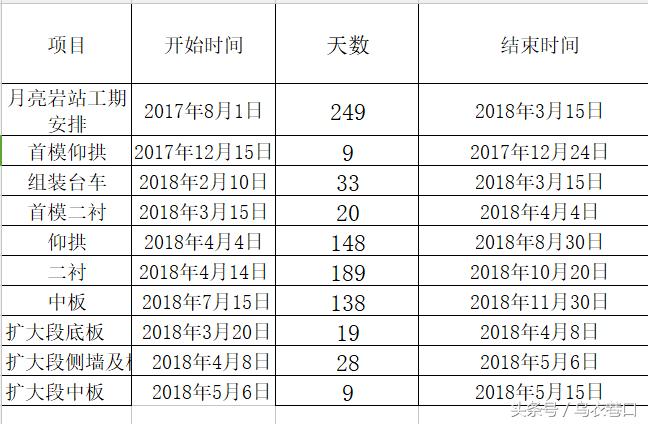

工程进度横道图用excel做,excel施工横道图自动生成制作

2、在工具栏插入堆积条形图,选择表中4列全部数据,在编制数据中将“结束天数”系列勾选去掉。

工程进度横道图用excel做,excel施工横道图自动生成制作

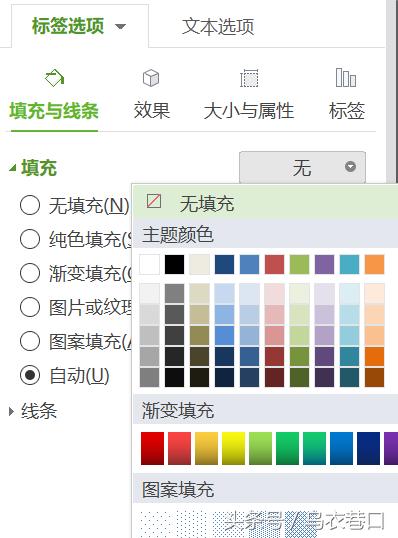

3、右击表中蓝色填充区域,选择“设置数据标签格式”,将填充设置为无。

工程进度横道图用excel做,excel施工横道图自动生成制作

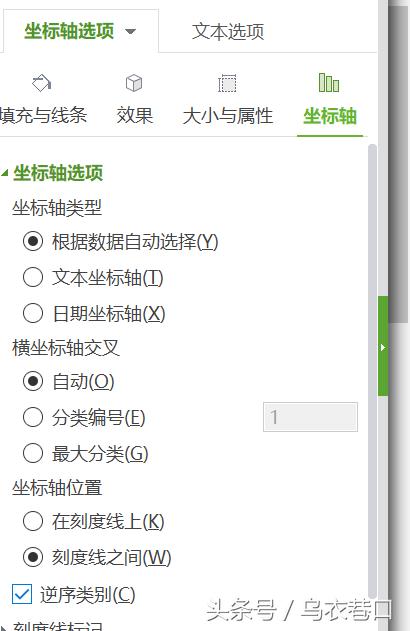

4、如果“Y”向坐标轴(也就是项目)工序为反的,点击对应区域,在出来的对话框中选择为“逆序类别”

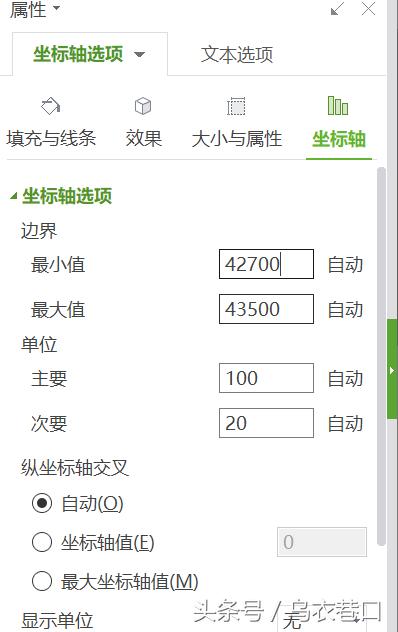

工程进度横道图用excel做,excel施工横道图自动生成制作5、可以看到X向顶部开始时间不对,点击表中时间区域选择 “坐标轴” 将开始时间复制到空白区域,设置为数据格式,复制所得的值(数字),粘贴。调整表大小。

工程进度横道图用excel做,excel施工横道图自动生成制作

工程进度横道图用excel做,excel施工横道图自动生成制作

当然通过上面得到一些简单的横道图,如果是比较复杂的,建议用“Project”,如需要可私信我“进度”。

工程进度横道图用excel做,excel施工横道图自动生成制作
