钢筋混凝土结构是指用配有钢筋增强的混凝土制成的结构。
承重的主要构件是用钢筋混凝土建造的。
包括薄壳结构、大模板现浇结构及使用滑模、升板等建造的钢筋混凝土结构的建筑物。
用钢筋和混凝土制成的一种结构。
钢筋承受拉力,混凝土承受压力。
具有坚固、耐久、防火性能好、比钢结构节省钢材和成本低等优点。

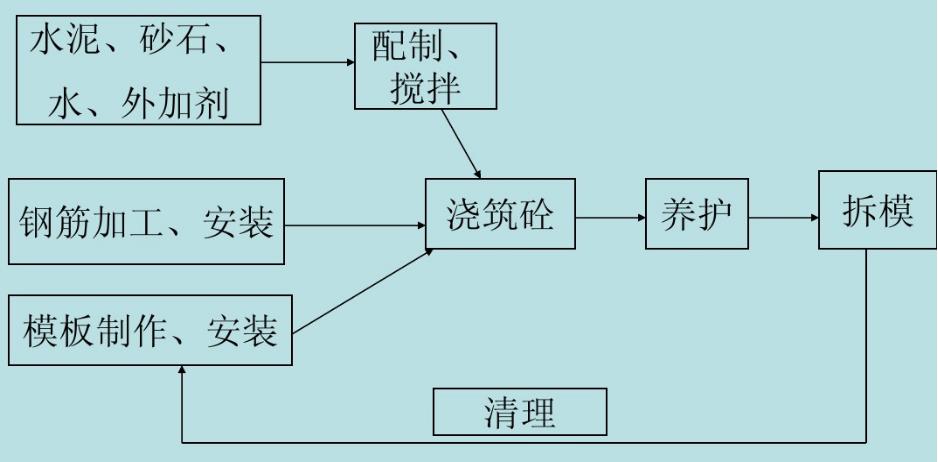

钢筋混凝土施工工艺流程

1 模板工程

地下室模板

门窗洞口模板

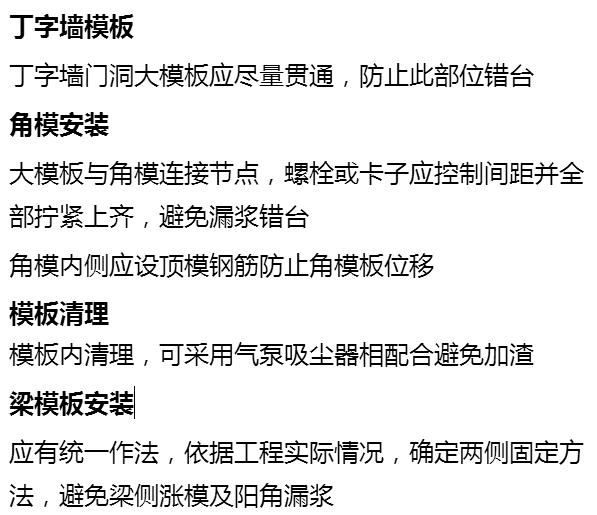

门窗及预留洞口制作成定型木模板墙厚每侧减1mm
洞口模板外侧应贴海面条防止漏浆

楼板模板宜采用多层板,其厚度可根据楼层及周转次数及成本确定,并采用硬拼缝 方法,不得刮腻子或塞海绵条,与地面支撑牢固间距一致。

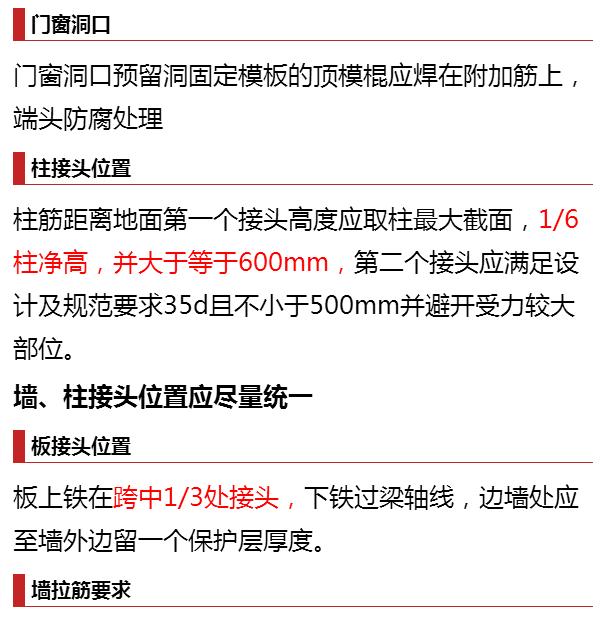

门窗洞口尺寸正确支撑牢固,可绑扎附加筋,焊顶模棍,以保证洞口不变形不位移。
不得将顶模钢筋焊接在主筋上
单侧支模
地下室外墙单侧支模应有专门施工方案,支撑稳固。以保证不涨模不浮起不变形
支模前应仔细检查支撑部位是否牢固

楼梯间墙体

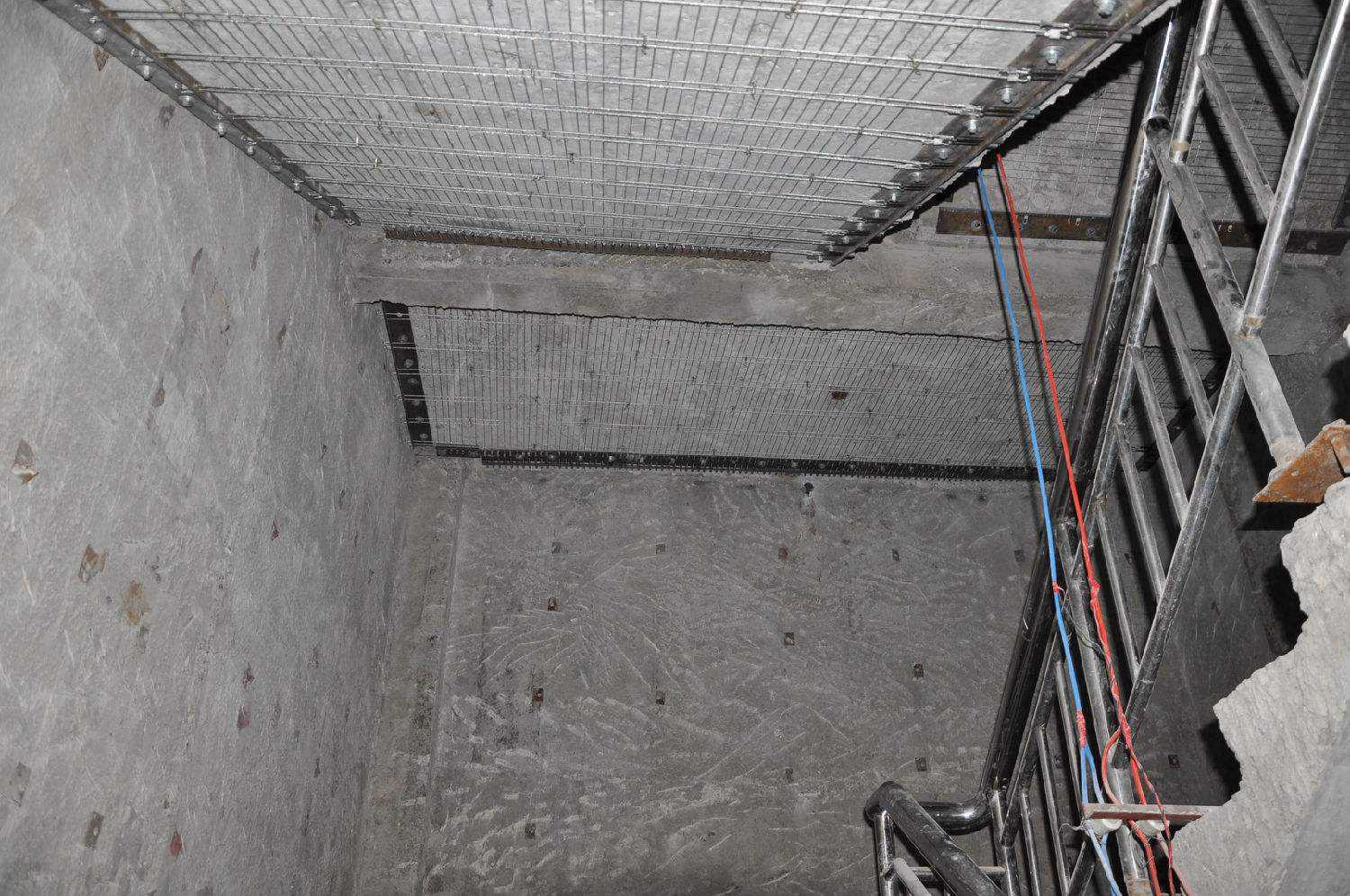

楼梯间墙体在楼梯位置的两道水平施工缝应重点控制,可预留对穿螺栓孔,以避免错台现象,外墙接茬同样控制
模板根部应仔细检查,防止漏浆、错台
土质地基支撑
支架支撑在土层地基时,基土必须坚实,并设通长跳板
雨期应有排水及防沉降措施,冬期应有防冻融措施

根部应用砂浆塞实防止漏浆
预留洞模板
混凝土墙体门窗预留洞口模板与墙模之间应粘海绵条防止漏浆
应与墙体钢筋固定牢固,防止洞口模板变形、位移

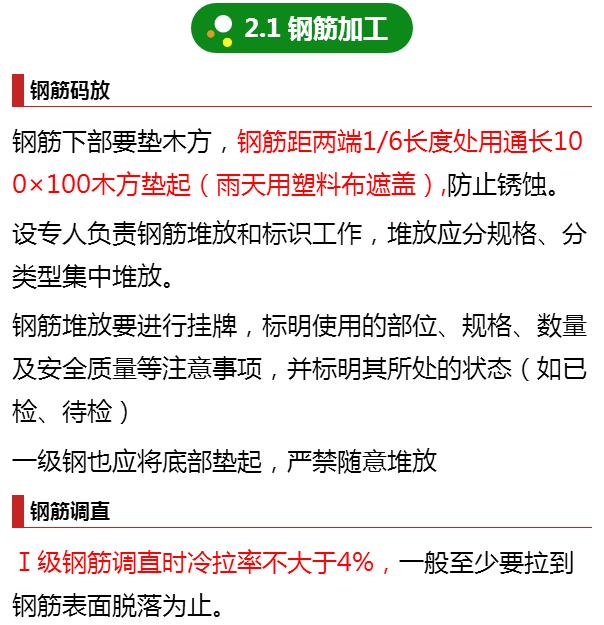

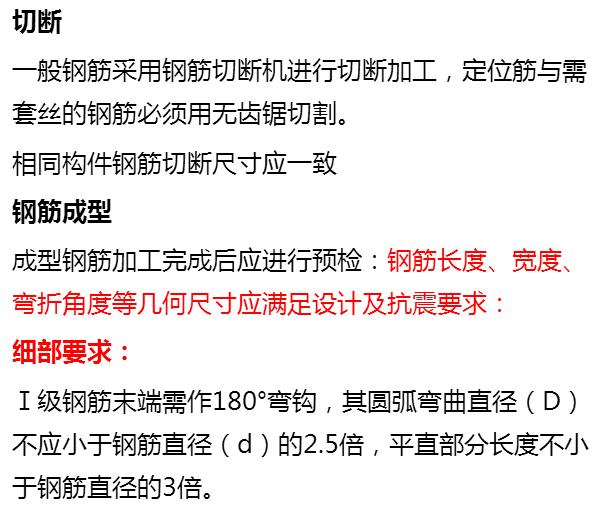

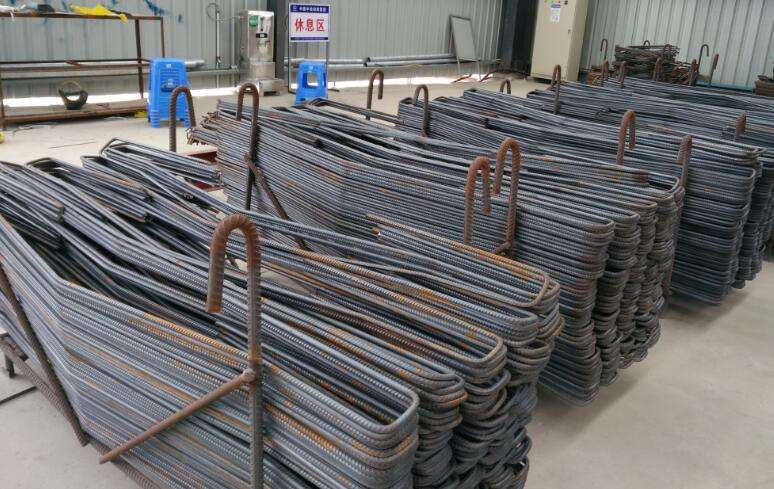

2 钢筋工程

钢筋调直后应平直、无局部弯曲,调直后应及时使用

搭接要求

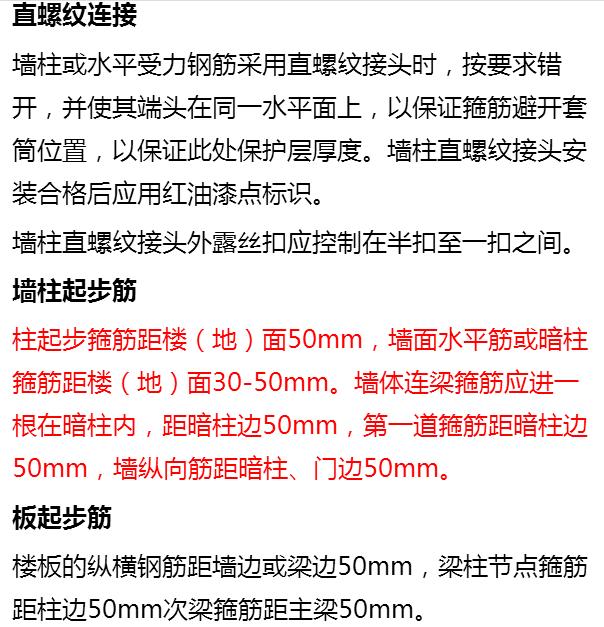

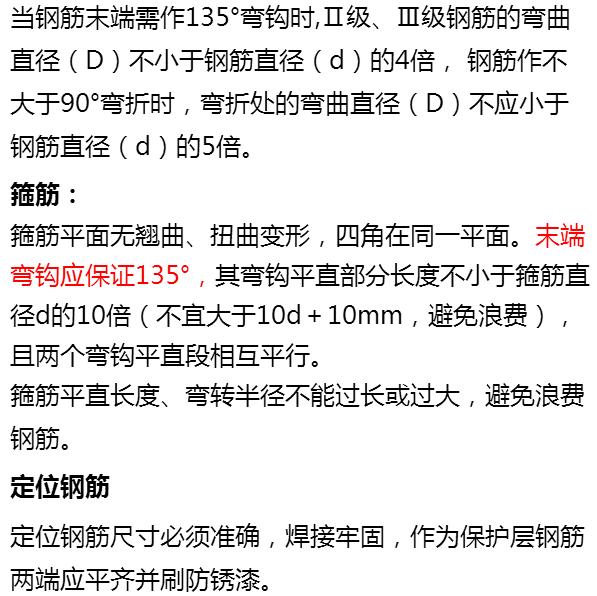

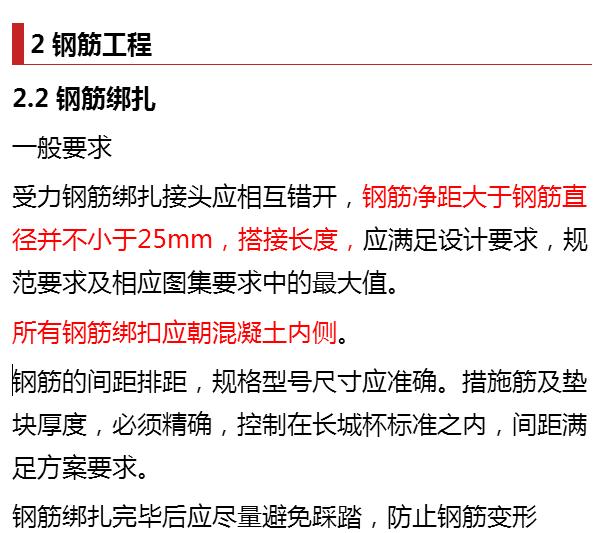

绑扎接头,搭接接头取设计规范图集要求最大值外,接头位置应相互错开,搭接段内应保证三个绑扣和三根钢筋通过。

绑扎墙体拉钩时,应制作好工具卡好后再弯避免影响排距,弯钩长度应适当加长,保证平直段长度。
钢筋保护
主次梁及梁柱节点处防止梁板筋过高而影响楼板表面平整度,浇筑砼前,应对外露钢筋进行包裹防止污染
砼浇筑完成应及时清理、调整钢筋。

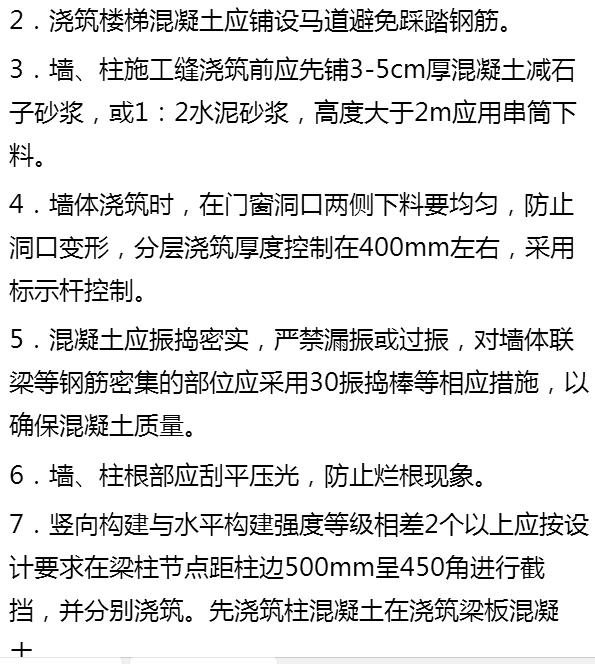

3 混凝土工程

8.楼板混凝土拉线控制标高,刮平后应分三遍搓压,掌握时间不得过早或过晚,避免或减少砼表面裂缝。特殊部位、异型构件浇筑应有专项浇筑方案

所有施工缝均应弹线用锯切直,以保证接茬密实。
施工缝处理应纵横顺直、棱角清晰

除了项目经理外,这些职位也需要建造师证书
项目经理外,项目负责人、技术负责人、施工单位技术负责人都需要有建造师证书啦
建造师需求量不断增加
2018年一级建造师、二级建造师备考已经开始啦
点击“优路建造师”头条号菜单栏,获取更多备考信息
-
报考指南——报考条件、成绩查询、领取证书
-
一建备考——获取一建备考资料、真题、技巧、课程
-
二建备考——获取二建备考资料、真题、技巧、课程
