消防电源改造施工方案 (消防管道保暖方案)

1. 编制依据

1.1 合同文件及说明

本施工组织设计的编制原则:组织合理、技术先进、措施可靠、保障有力,确保各项目标满足招标文件、设计图纸及施工规范要求,充分展示企业技术优势,体现方案科学、先进的特点。

1.2 施工图纸

序 号

图纸类别

图纸编号

位置

备注

1

消防系统保暖设施项目-北岸七英里20230111G施工图

S(施)-01

S(施)-02

北岸七英里-地下车库

1.3 主要施工规范规程

序号

编号

名称

1

GB/T50502-2009

《建筑施工组织设计规范》

2

GB50016-2014(2018年版)

《建筑设计防火规范》

3

GB50974-2014

《消防给水及消火栓系统技术规范》

4

GB55002-2021

《建筑与市政工程抗震通用规范>》

5

GB50981-2014

《建筑机电工程抗震设计规范》

工程概况

2.1 工程简介

内容

说明和要求

平面图(详看施工图)

厂房消防系统施工方案,消防设施系统调试方案

工程名称

消防系统保暖设施项目-北岸七英里

建设单位

哈尔滨市松北区住房和城乡建设局

设计单位

哈尔滨中建建筑设计有限公司

工程规模

厂房消防系统施工方案,消防设施系统调试方案

建设地点

哈尔滨市呼兰区南京路与呼兰大道合围

2.2 管道工程设计概况

序号

系统

名称

系统描述

备注

1

消火栓系统

管材选用:

1.地下车库内原有消火栓管道采用焊接钢管,根据实际情况拆除更换新管及除锈防腐维修.

拆除更换消火栓管材采用热浸锌镀锌钢管.工作压力为1.60MPa.

采用沟槽柔性连接.沟槽式管接头的工作压力应与管道工作压力相匹配.

沟槽式管接头的密封圈应采用耐久性材质.

阀门及附件:

1.阀门

1)消火栓管道上的阀门采用有明显的启闭标志的钢质蝶阀,公称压力1.6MPa.

止回阀采用旋启式缓闭止回阀,工作压力为1.6MPa.

阀门组及两个以上阀件上的阀门不应采用对夹阀门.

2.减压阀

1)减压阀采用先导式减压阀,要求能减静压和动压,减压阀减压要求详见各系统图.其工作压力

同各部位阀门的压力一致.

2)安装减压阀前全部管道必须冲洗干净.减压阀前过滤器需定期清洗和去除杂物.

3)消防系统的减压阀,定期打开泄水阀运行一次,以免水中杂质沉积而堵塞或损坏阀

坐.水平安装的比例式减压阀出气孔应向下.

3.消火栓

1)更换消火栓采用室内乙型薄型单栓,栓口直径65mm,水枪喷嘴直径19mm,衬胶水龙带长25m,

栓口安装高度距地面1.10m,

消火栓箱尺寸800x650x240mm.

2.3 重难点分析和解决

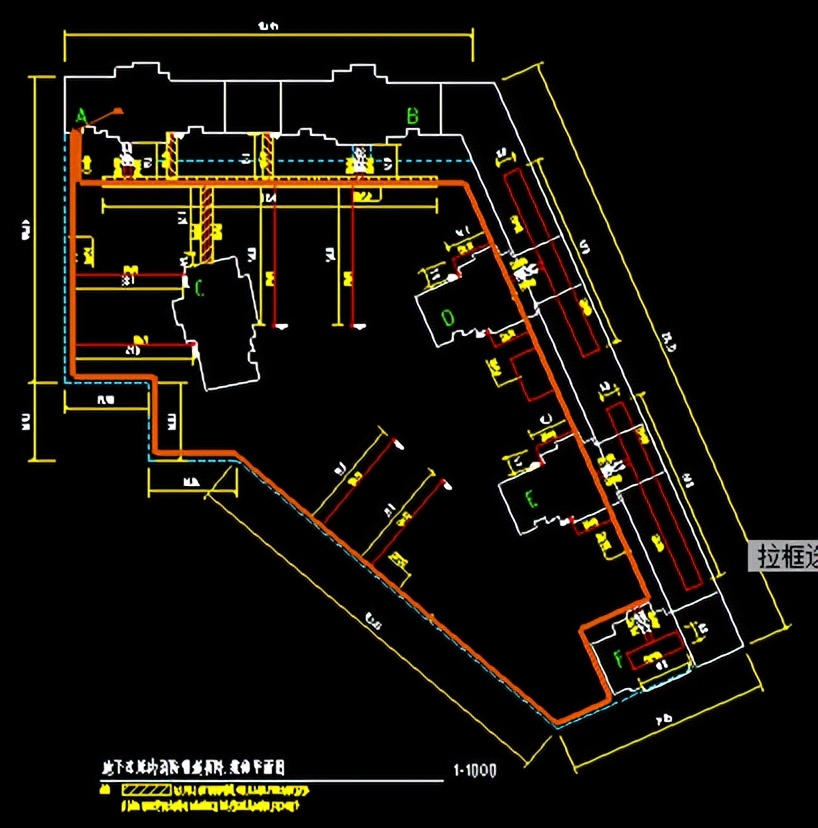

2.4.1 管道及附件拆除

本工程的地下车库内空间密闭,水电风各专业系统排布紧密; 在结构施工时要考虑预留合适的施工空间,因此要充分熟悉站房施工图纸以及综合排布图纸,针对此部位进行合理安排,避免发生材料设备运输不畅,影响施工进度。

施工准备

3.1 人员准备

3.1.1 项目部管理人员准备

项目部管理人员配备专业技术负责人一人。

3.1.2 架子队管理人员准备

管道施工班组配备工长一人、安全员一人。

3.1.3 劳务人员要求

3.1.3.1 工长、技术员、质检员、安全员具备相应的资格证书;

3.1.3.2 特殊工种具有对应的特殊工种上岗证;

3.1.3.3 技术工人获得国家或地方政府认可的合格证书;

3.1.3.4 普工具备一定的本专业工作经验。

3.2 物资准备

1.根据图纸计算工程量,编制物资技术规格书,明确物资技术参数和质量要求;

3.材料计划表。

维修材料用表

厂房消防系统施工方案,消防设施系统调试方案

3.3 工机具准备

1.测量工具:钢直尺、钢卷尺、线坠、划规、直角尺、冲子、划尺、水平尺、游标卡尺等。

2.机械工具:滚槽机、砂轮锯、台钻、电锤、手电钻、电焊机、钢锯、台虎钳、手动套丝板、圆板牙套丝板、倒链、丝锥、管钳、链条钳、克丝钳、尖嘴钳、压力台钳、固定扳手、活动扳手、梅花扳手、手锤、锉刀、螺丝刀、剪刀、压接钳等、套丝机、压槽机、砂轮机、台钻、冲击钻、磨光机、电动试压泵、剪板机、倒角机、等离子切割机等。

4.气动工具:气焊工具(氧气、乙炔)。

对施工前进场的工机具进行检查,保证全部处于正常状态,对于易损件要进行备用件的储备。

3.4 技术、资料、物资准备

3.4.1 图纸准备

收集全套施工图纸,组织专业技术人员认真进行图纸审核工作,形成图纸问题汇总,协同建设、设计、监理单位进行图纸交底和会审工作。

3.4.2 技术交底

对施工关键部位进行提前策划,明确施工工艺和细部做法,做好技术、安全交底,保障施工稳步进行。

3.4.3 相关规范图集的收集备用

收集并熟悉本专业各类相关规范、标准、规程和工艺等,做好技术管理储备工作。

3.4.4 资料准备

3.4.4.1资料管理要求

施工资料是施工单位在工程施工中形成的资料,资料要规范、及时、准确、指导性强、有针对性,并及时进行分类汇总,对施工资料管理的具体要求如下:

1.所有的施工资料必须符合《建筑资料管理规程》(JGJ/T185-2009)的有关规定,应随着工程进度及时整理,与施工同步,不允许提前预制,也不得滞后补做。

2.施工资料应内容准确齐全、用语规范统一,数据可靠,审签手续齐全,做到分类整齐,按序排列,目录清晰,层次清楚,管理有序;原始记录、检验资料填写内容具体、简明扼要,结论清楚有据。对问题有处理结论,资料中不留有疑问或有争议的问题。

3.施工资料必须使用原件(除质量证明文件可用复印件外,但需注明原件存放处、经办人签字、日期、加盖原件存放单位公章)。

4.工程资料的验收应与工程竣工验收同步进行,工程资料不符合要求的,不得进行工程竣工验收。工程资料的形成、收集和整理采用计算机管理。施工资料必须用档案规定用笔签字, 不得使用圆珠笔和蓝色墨水的钢笔, 签字人员应由其本人亲自签字而且自始至终使用同一种笔体,不得更换字体,更不允许代签,并做到笔迹清晰易认、工整,不准用草书和艺术字签名。

4.4.1隐蔽资料报验流程

1.隐蔽验收资料报验应遵守资料报验流程:①现场遵守三检制度;②两天内将隐检资料和检验批同步打印签字上报总包,由总包将资料上报监理;③将监理签完字的资料分类,监理留存一份,施工单位留存5份。

2.检验批划分

  1. 消火栓水系统按照区域及系统划分检验批,具体与土建隐蔽部位同步;

4.4.2物资报验流程

首先上报进场物资资料(厂家营业执照、厂家资质、检测报告、质量证明书、合格证),在物资进场之前,先自检,没有问题后,约总包质检人员及专业监理工程师进行现场抽查检测。符合要求及相关规范方可进场,否则就退场。

施工安排

4.1 施工目标

1.工期目标:满足业主要求工期完成所有工作内容。

2.安全文明施工目标:杜绝安全生产较大及以上安全生产事故;遏制安全生产一般事故。

3.质量目标:工程质量符合国家相关标准、规定和设计文件要求,检验批、分项、分部工程施工质量检验合格率100%,单位工程一次验收合格率100%,主体工程质量零缺陷,全部工程确保一次验收合格率达到100%。在合理使用和正常使用条件下,工程结构的施工质量满足设计寿命期内正常运营要求;竣工文件做到真实可靠,齐全整洁,实现一次交接合格。

4.环保目标:采取有效措施,减少施工噪音、振动和粉尘污染,确保施工期间不扰民、不影响城市道路及环境卫生。加强水环境保护,搞好废水的处理和排放;做好*物文**保护强化生态保护措施,做好生态和景观保护;强化大气污染防治措施,控制扬尘。达到:环境污染控制有效,土地资源节约利用,工程绿化完善美观,文保、节能、节材和水保措施落实到位,努力建成一流的资源节约型、环境友好型工地,全面达到公司对本工程环保、水保、文保、节能的批复要求,减少对环境的影响,争创“标准化工地”。

主要施工方法和工艺

5.1 管道支架预制加工与安装

支架加工预制与安装

1.所有支吊架应做可靠防腐,明装管道支架还应刷面漆两道,面漆颜色应协调、统一。

厂房消防系统施工方案,消防设施系统调试方案

厂房消防系统施工方案,消防设施系统调试方案

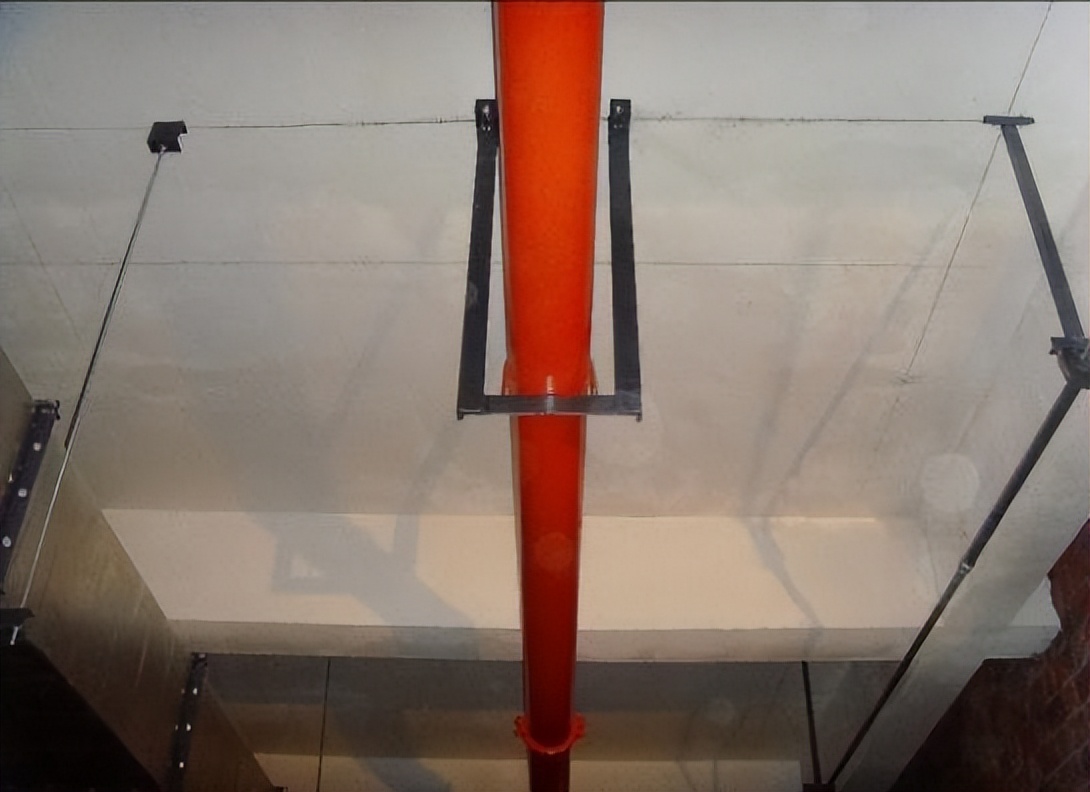

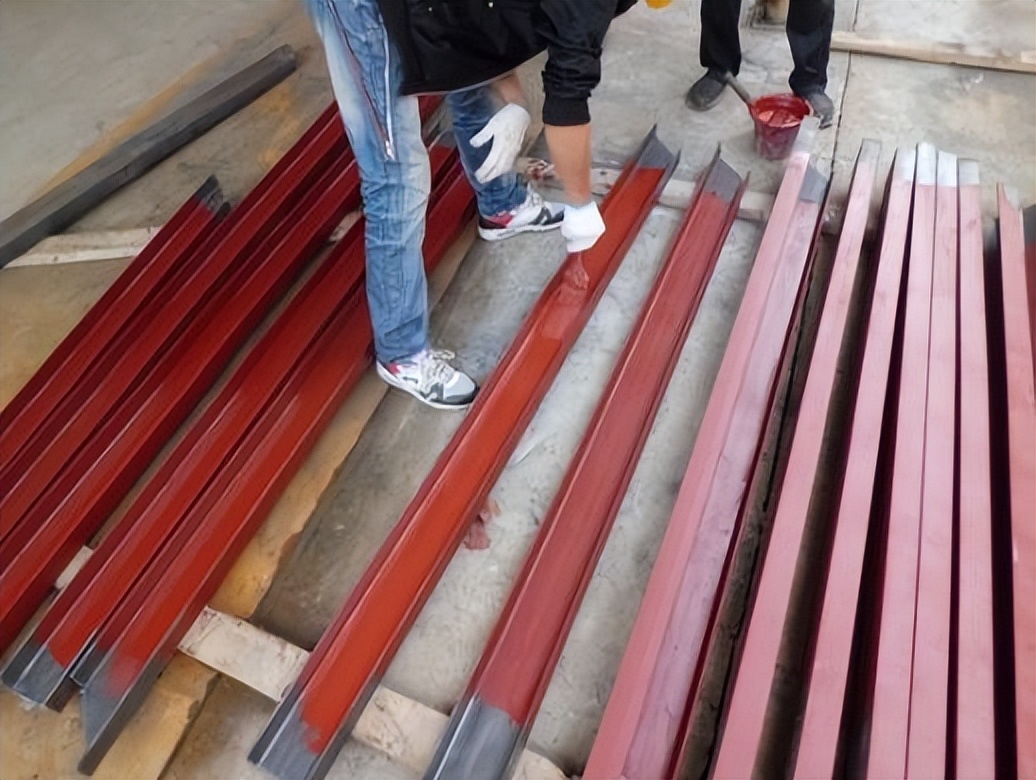

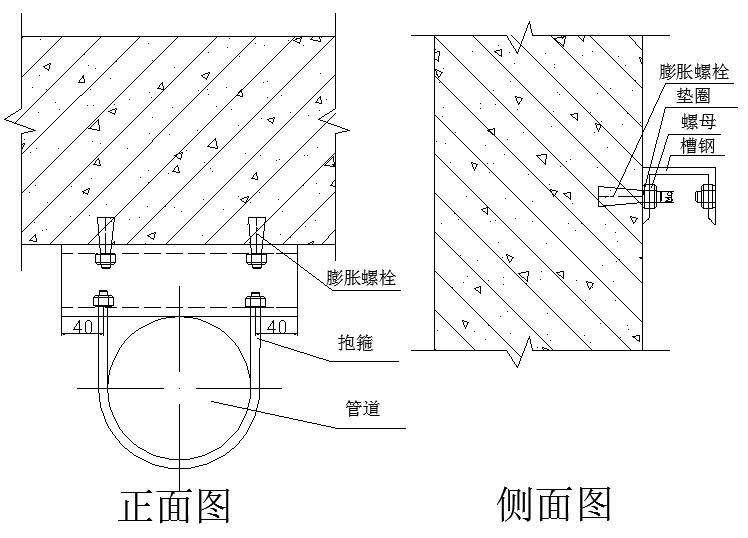

型钢支架进行除锈 支架刷防锈漆,两遍底漆两遍面漆

2.进行焊接时,焊缝高度不得低于母材表面,焊缝与母材应圆滑过渡。焊缝外观美观,焊缝及热影响区表面无裂缝、未熔合、未焊透、咬肉、夹渣、弧坑和气孔等缺陷。焊缝饱满、光滑,焊波均匀一致,焊口表面无烧伤及结瘤。

3.支架边缘应平整,光滑,严禁使用气焊进行切割。人员能够触及部位的型钢支架,其边缘及直角部分磨光滑,并把尖角磨圆。

4.水平管道支架应间距合理,均匀一致,相互协调。管道支、吊架位置正确,埋设平整牢固。同一直管段上的埋件或固定螺栓应在同一直线上,同一空间内的支吊架的型钢朝向应一致。

厂房消防系统施工方案,消防设施系统调试方案

厂房消防系统施工方案,消防设施系统调试方案

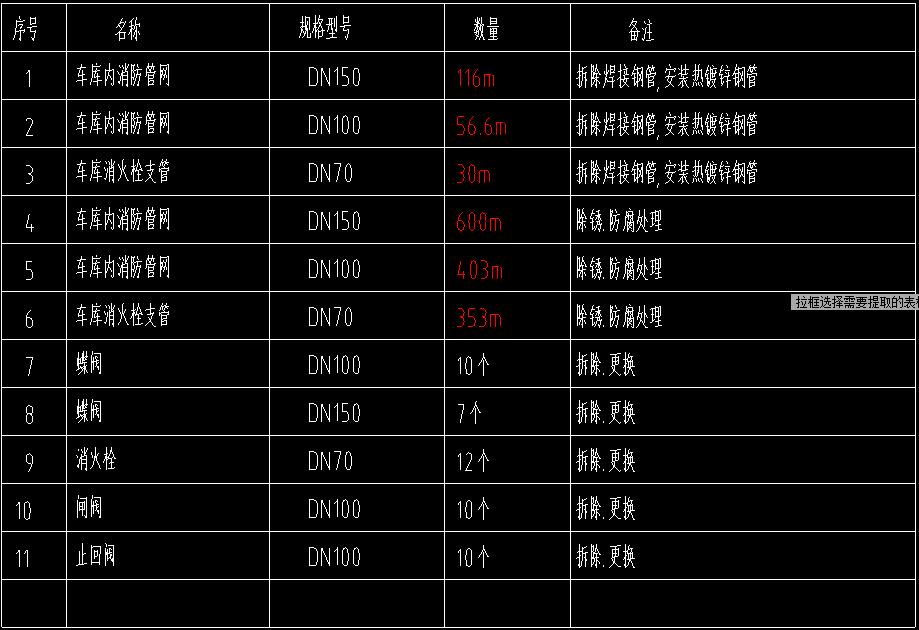

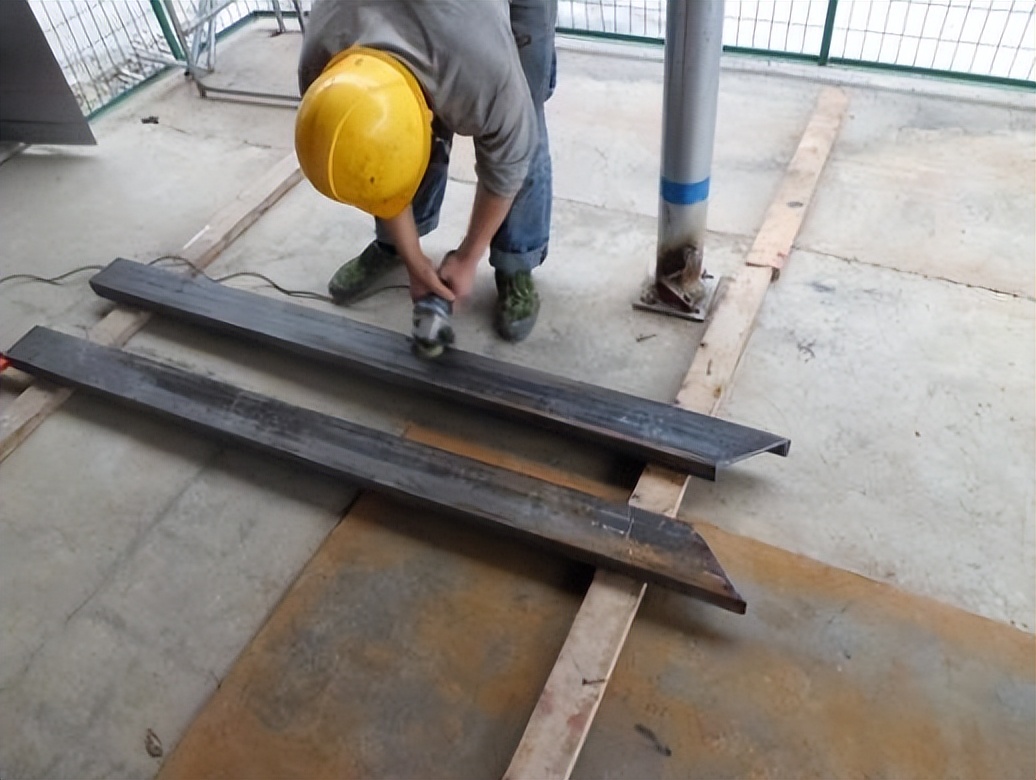

红外线辅助弹线定位 统一预制、统一安装、成排成列

5.槽钢立管支架样式简洁,安装方便,在成排立管管道井内使用这种支架,观感效果良好。

厂房消防系统施工方案,消防设施系统调试方案

厂房消防系统施工方案,消防设施系统调试方案

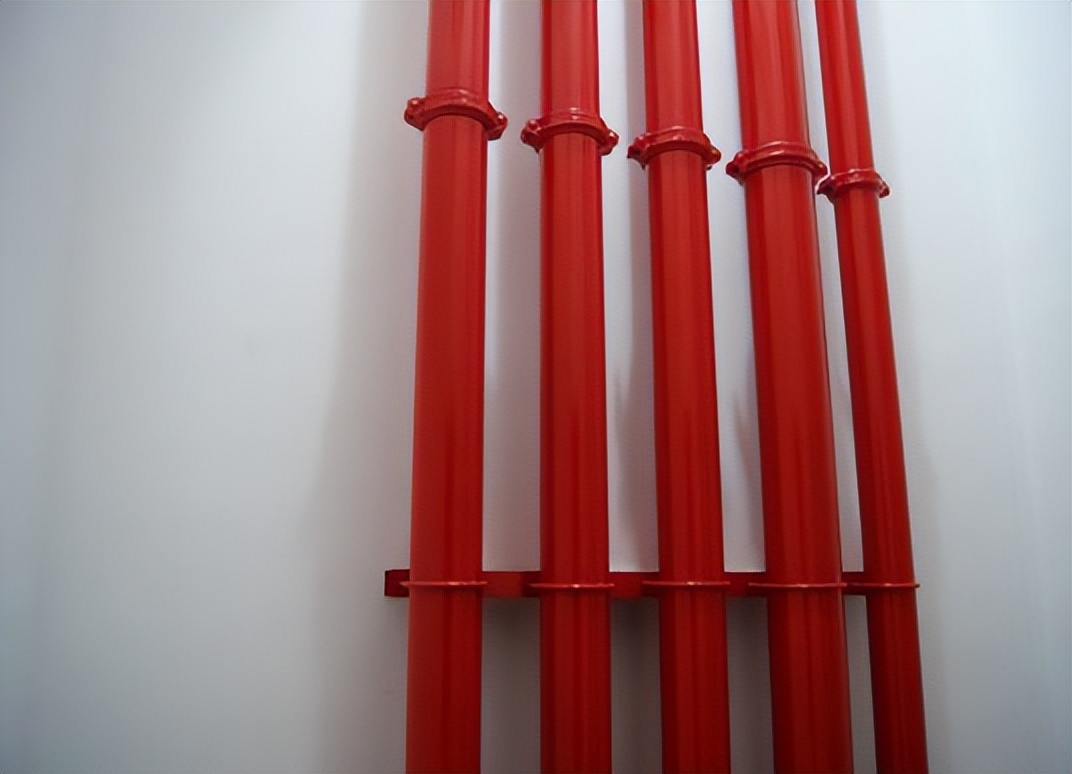

槽钢立管支架安装示意图 槽钢立管支架安装效果图

6.不得在管道接口处设置支吊架,管道支架距管道接口的距离应大于50mm。

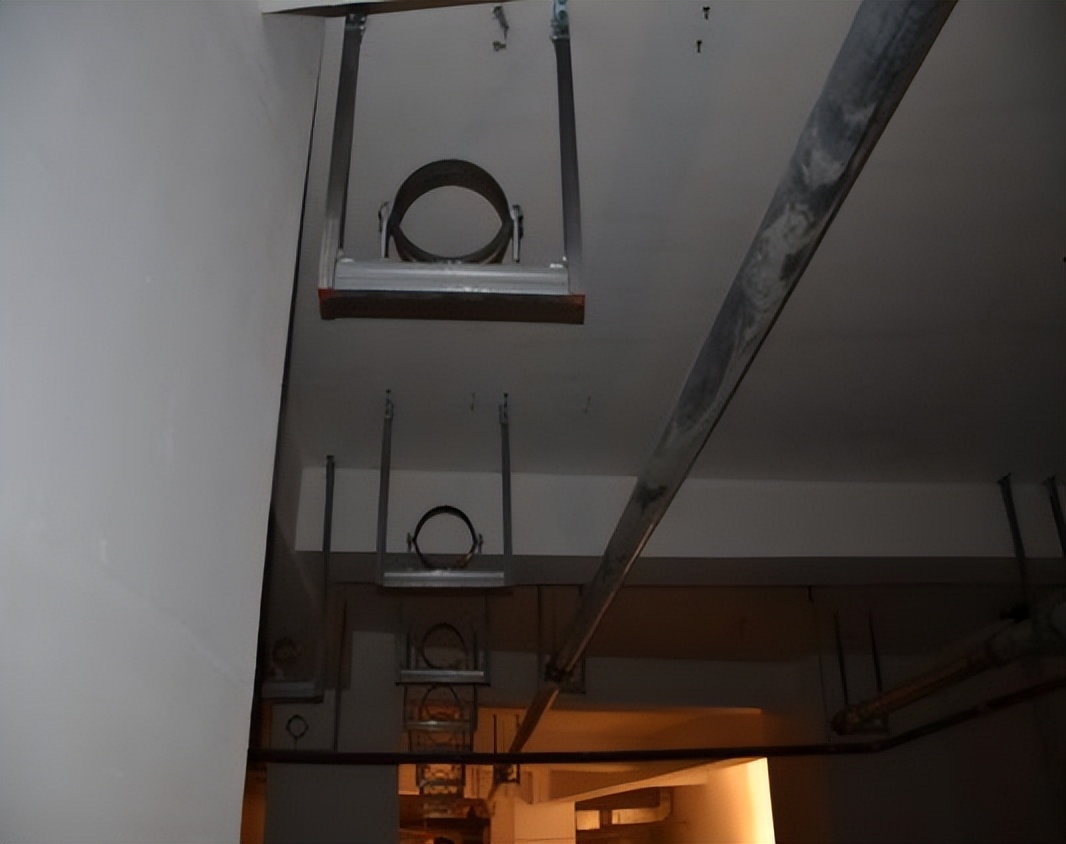

厂房消防系统施工方案,消防设施系统调试方案

管道连接处支架安装

5.2 消防管道安装

5.1 消火栓箱及支管安装

室内消火栓安装

室内消火栓安装

(1) 消火栓箱体要符合设计要求。产品均应有消防部门的制造许可证及合格证方可使用。

(2) 消火栓支管要以栓阀的坐标、标高定位甩口。

(3) 消火栓箱体安装在轻质隔墙上时,应有加固措施。

(4)室内消火栓箱的安装应符合下列规定:

① 箱式消火栓的安装应符合下列要求:栓口应朝外,并不应安装在门轴侧;栓口中心距地面为1.1m,允许偏差±20mm;阀门中心距箱侧面为140mm,距箱后内表面为100mm,允许偏差±5mm;消火栓箱体安装的垂直度允许偏差为3mm;

② 消火栓箱门的开启不应小于120°;

③ 消火栓箱门应开启灵活,不得被物体遮挡,标识清楚完整,字体端正,无污染。

④ 消火栓快速接头不得被门框遮挡;栓口及手轮不得被其他物体遮掩,且无渗漏或渗漏的痕迹。

⑤ 消火栓箱内应整洁,器具配备齐全,摆放整齐、无污染。水龙带与快速接头绑扎紧密。水龙带应采用双头盘法盘管,且接口绑扎应有两道铅丝及一道喉箍。

⑥ 消火栓支管穿越箱体处应封堵严密、光滑,并应刷面漆,且颜色应与箱体颜色一致。

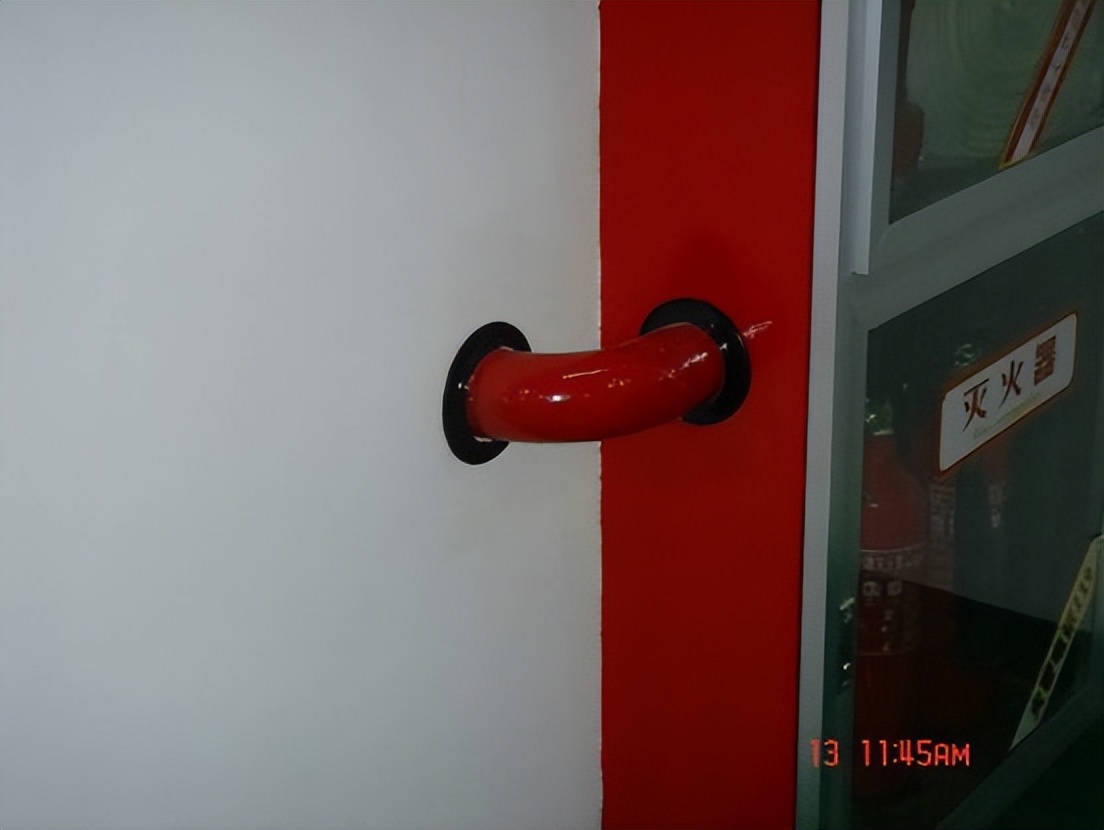

厂房消防系统施工方案,消防设施系统调试方案

消火栓支管穿越消防箱设橡胶装饰帽

⑦ 带自救的消火栓箱,转盘应转动灵活,配件齐全。连接管不得有扭曲、凹瘪等影响水流的变形。

⑧ 明装消火栓箱箱体外观完好、无污染及破损,箱体平正、牢固。固定用螺栓规格一致,开孔规整,布置均匀。箱体与墙面接触平整,并进行细部处理,如打胶。安装消火栓的横支管应设单独的型钢支架。

⑨ 暗装消火栓的门框平正,且与箱体固定牢固,且不应破坏隔墙的耐火性能。箱体与墙面接触严密,并突出墙面5mm,便于打胶收口。

⑩ 双向开门消火栓箱应有耐火等级应符合设计要求,当设计没有要求时应至少满足1h耐火极限的要求。

控制要点

(1)消火栓安装应牢固、平直,安装后的箱体上下角的水平位移不得超过2mm,消防水管进入箱内应“横平竖直”,不得斜进箱内。

(2)安装室内消火栓,栓口朝外,阀门中心距地面1.2m,允许偏差20mm。阀门距箱侧面为140mm,距箱后内表面为100mm,允许偏差5mm。

(3)消火栓配件安装应在交工前进行。消防水龙带应折好放在挂架上或卷实、盘紧放在箱内,消防水枪要竖放在箱体内侧,自救式水枪和软管应放在挂卡上或放在箱底部。消防水龙带与水枪,快速接头的连接,一般用铅丝或铜丝绑扎,使用卡箍时,在里侧加一道铅丝。消火栓按钮安装应注意与电气专业配合施工。

质量要求

6.1 质量目标

工程质量符合国家和远景公司相关标准、规定和设计文件要求,检验批、分项、分部工程施工质量检验合格率100%,单位工程一次验收合格率100%,主体工程质量零缺陷,全部工程确保一次验收合格率达到100%。在合理使用和正常使用条件下,工程结构的施工质量满足设计寿命期内正常运营要求;竣工文件做到真实可靠,齐全整洁,实现一次交接合格。。

6.2 质量管理措施

6.2.1 加强质量预控,严格落实公司六项质量管理规定:

  1. 施工依据不足不施工;
  2. 没有策划不施工;
  3. 没做样板不施工;
  4. 材料构件没有检验不施工;
  5. 达不到标准不验收;
  6. 验收签认不齐全不进行下道工序。

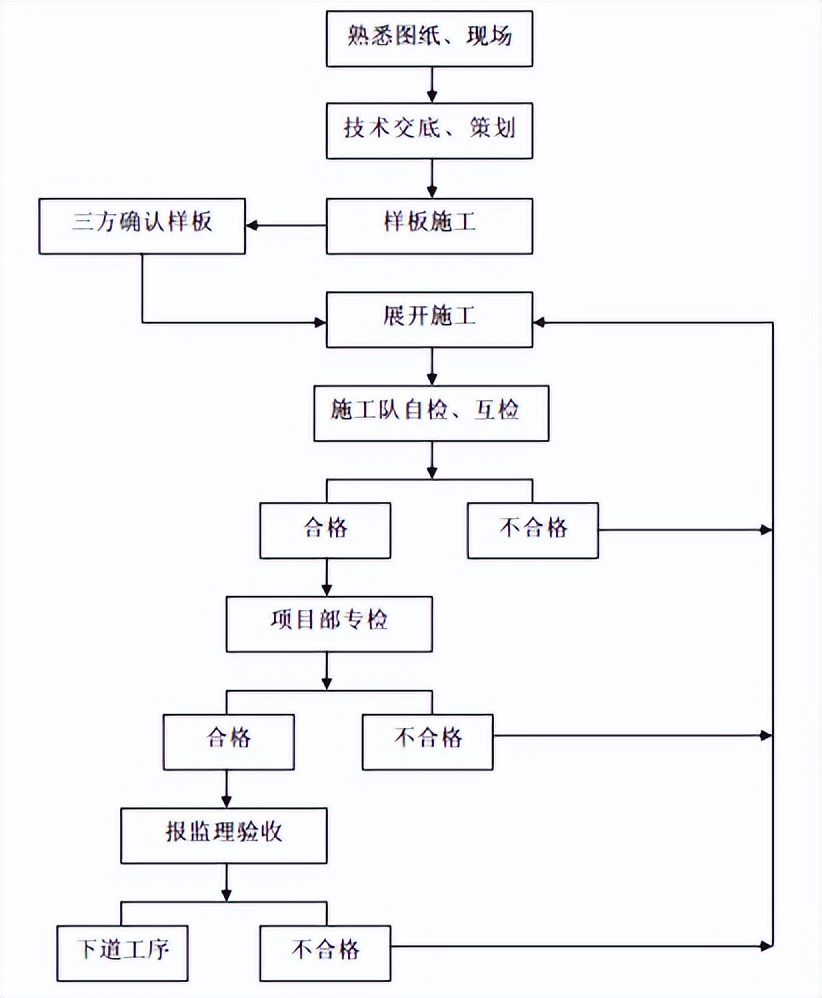

6.2.2 加强过程管控,全面落实“三检”制度,同时坚持“奖罚”制度,将质量隐患在过程中杜绝掉,保证质量标准。质量控制检查程序如下:

厂房消防系统施工方案,消防设施系统调试方案

6.3 质量通病预防措施

6.3.1管道工程质量通病预防措施见下表:

管道设备工程质量通病预防措施

序号

质量通病

现象

原因分析

预防措施

1

管道通水后,阀门漏水,法兰处漏水,阀门关不严

阀门未按规定严密试验,阀门压盖处密封不严

阀门按规定做严密试验,阀门压盖密封严实

法兰垫片未安装好,法兰焊接不正,螺栓松动

法兰垫片安装均匀,法兰焊接安装正确,螺栓均匀固定

阀板和内衬胶皮接触不严密

阀板和内衬胶皮接触严密,做到开关灵活

2

丝口连接处漏水,排水不畅,地漏积水

排水管堵塞,存水弯有杂物

洁,采取措施,安装存水弯,不得掉进杂物。

地漏不积物,排水管有杂物

地漏管内安装前要清洗干净,排水管畅通

3

埋地管防腐、油漆不良

管道除锈未达到要求,底漆未干就刷面漆,稀释剂过多,温度、湿度未达到要求

按规范进行管道除锈,除锈至露出光泽后再刷底漆,底漆干透后再刷面漆,选择适当的温度、湿度刷油,

4

消火栓外缘尺寸不一致

尺寸有偏差

严格复测设备外形尺寸

5

管道拐弯处有椭圆现象

弯管器胎具不合适,操作不得当

对不同管径的管道使用合适的胎具,严格按规程操作

6

管道布置不美观,管夹排列不整齐

责任心不强、工作不认真

加强职工的思想教育,加强检查监督力度

7

油漆流坠、漆膜皱纹、起泡、漆膜太薄

油漆稀释剂过多

选择适当涂料,不得在涂料中随意加稀释剂

涂刷漆膜太厚,施工温度太低

施工环境的温度和湿度选择适当

涂刷漆膜太厚,施工温度太低

施工环境的温度和湿度选择适当

金属表面处理不佳,漆膜附着不良

构件表面油、表面不平处要预先处理,经有关人员检查后方可刷底漆

没有严格按操作工艺标准进行涂刷

严格按工艺标准施工

8

刷漆不均匀

涂刷漆膜太厚,施工温度太低

使用同一批号的油漆,增强责任心

成品保护

7.1 工程成品与半成品保护措施

1. 消火栓、管材等尽量保证按进度计划要求时间进场,以减轻现场保管难度;

2. 在加工预制场地,原材料、成品、半成品按要求分区存放,码垛整齐。管道、型材等附件和部件分类理顺堆放整齐,禁止露天放置,采取防雨、防潮措施,专人保管,防止生锈、损坏、丢失;

4. 材料到达施工现场临时存放时,存放场地不得积水,能防雨、保持干燥、通风,并不得影响现场交通和其它专业施工。设备须垫实、垫牢,避免倾覆。设备未安装前, 保持其包装箱完好,若进行开箱检验,完毕后及时将包装箱复原,以利于设备的保护;

5. 管道等附件运输时,要轻拿轻放,避免由于碰撞而产生变形。

6. 对己抹好水泥或白灰的墙面以及做好的地面,要注意保护,尽量避免开洞,若因设计变更或其它原因必须开洞时,须先征得结构工程师的同意,且要制订出妥善的施工方式,洞的大小要严格控制,开洞的垃圾必须及时清理干净;

7.施工过程中积极同土建配合,注意保护土建己施工的结构。设备预留通道和运输通道要提前留出,利用构筑物系结索具时,必须经过验算,能够安全承受并经批准后方可使用,使用时要垫软厚木板,以保证构筑物和连接索具不致磨损;

8.设专职工程防护组,随时在现场巡查,对现场成品与半成品进行防护检查,直至办好交工验收及移交手续,建设单位接收后方能撤离。

7.2 预埋阶段成品保护措施

1. 基础施工时,注意不得损坏设备及管道,遇有设备及管道损坏,立即派人修复;设备管道合格后进行安装,焊接时不得把已安装好设备管线当作接地线;

2. 楼板、墙体浇筑混凝土时,安排施工人员对预留预埋管道、套管进行旁站监控,如出现移位现象,及时修复;

3. 对于所有预留预埋管道和套管,安装完成后,应及时对管口进行严密封堵,避免管道堵塞。

安全、文明施工措施

8.1 管理目标

杜绝安全生产较大及以上安全生产事故;遏制安全生产一般事故。

8.2 安全施工措施

1. 建立安全责任制度,与架子队签订安全包保责任书。每施工开始前均由安全员对职工进行一次相应的安全教育,讲明施工中应注意的安全事项。

2. 施工人员进场后,必须由专业工程师组织,以项目安全员为主对工人进行进场安全教育,树立“安全第一,预防为主”的思想,并且培训工人必须参加安全考试,并且得合格。

3. 进入现场必须戴安全帽,高空作业必须系好安全带。

4. 作好各个出入口的安全棚、管道井的安全围挡搭设,并设置醒目标志,以防止高空坠物伤人。

5. 施工队设专职安全员,搞好安全宣传、监督工作。

6. 现场进行电气焊,必须办理动火证。严格使用明火审批手续,需要使用明火的当天可提出申请,写明地点、用火方式、动火人、防火措施,在安全员确认能够落实安全措施,方可填发用火证,凡是无法保证安全用火或遇有五级以上大风时,要坚决杜绝动用明火。

7. 施工过程中施工人员要求严格按照电气焊施工程序进行施工,并认真遵守各分项工程技术交底中的安全要求。

8. 油漆工上岗必须严格遵照规定进行作业。

8.3安全生产责任制

建立健全安全生产责任制,根据其工作内容对项目各部门、项目部全体管理人员、各架子队队长,制定相应的安全生产责任制,增强各级管理人员安全责任心,使安全管理纵向到底、横向到边,专管成线,群管成网,责任明确,协调配合,共同努力,把安全生产工作落实到实处。具体的安全生产责任制如下表。

序号

岗位名称

安全管理职责

1

项目经理

1)项目经理是施工现场安全生产的第一责任人,对项目的安全全面负责。落实安全生产责任制度、安全生产规章制度和操作规程。

2)确保安全生产专项费用的有效使用。

3)根据本工程的特点组织制定各项安全施工措施,消除安全隐患。

4)及时、如实报告生产安全事故。

2

总工程师

1)参与或主持编制项目职业健康安全方案,落实责任并组织实施;组织项目经理部的安全意识教育和专业技能培训。

2)贯彻安全生产方针政策,执行安全消防技术规程、规范、标准及合约规定。

3)协助项目经理制定本项目安全生产管理办法和各项规章制度,并监督实施。

4)组织人员编制安全技术措施和分部工程安全方案,督促安全措施落实,解决施工过程中不安全的技术问题。

5)组织安全技术交底,组织编制项目应急预案,落实应急准备和响应。

6)参加每周一次安全检查,对不安全因素定时、定人、定措施予以解决。

3

安全工程

1) 执行国家安全生产的方针、政策、法规和各项规章制度,执行本项目安全生产管理办法和要求。

2) 主持对进场工人进行安全消防教育和培训,指导分包队正确使用劳动保护用品及消防设施。

3) 参加专业施工员对工人的安全消防技术交底,强调安全注意事项、不安全因素、可能发生事故的地方。

4) 深入现场检查安全消防措施的落实情况,发现不安全因素及时纠正,当出现险情时有权采取果断措施,并对违章指挥,不服从管理,违反安全管理规定的架子队和个人,按照有关规定给予处罚。

5) 现场发生安全事故时,先采取应急措施,保护好现场,并立即报告。

6) 行使安全生产奖惩权,及时沟通职业健康安全管理体系的有关信息;

8.4文明施工措施

1. 现场杜绝随地大小便,各施工队须派人进行责任区内的卫生管理。

2. 遵守施工现场的管理规定,不得做有违施工现场管理规定的事情,否则给予严厉批评,情节严重则给予适当的经济处罚。

3. 将各种材料码放整齐,设专人清扫现场责任区,保证“活完场清”。

4. 施工人员现场施工时,要求文明施工,严禁大喊大叫,野蛮操作。

5. 现场制作加工管道时,将作业区域密封围挡,减少机械噪音的传递。

8.5 应急措施

建立起对工程建设过程中可能出现的危害工程建设和危及人员、财产安全的突发性事件的预警应急处理机制,并建立相应的组织保证体系,制定相应的应急预案。按风险管理的原则和方法,通过对该类突发性事件的预先识别,主动辩识其风险因素并加以分析、评估与量化,有针对性的采取防范措施,制定应对计划和处理预案,做到防患于未然,以降低其危害,避免和减少损失。

文明施工、环境保护及节能管理措施

9.1管理目标

文明施工目标:按国家及远景公司有关规定执行,做到依法施工,文明施工,杜绝违法施工、野蛮施工事件发生。

环境保护目标:严格按国家、远景公司和地方政府有关规定及设计要求做好环保、水土保持的标准,在施工过程中严格按照国家有关部委批复的环保、水保方案实施,确保工程所处的环境不受污染和通过国家验收。环境污染控制有效。土地资源节约利用。工程绿化完善美观。节能、节材和水保措施落实到位。

在施工过程中各项条件都符合国家、部委及地方政府有关环保的要求;排放标准达到国家、远景公司及当地政府有关规定、标准的要求。

施工中严禁破坏任何*物文**,合法保护场区内存在的各类国家保护*物文**。

9.2 主要保障措施

1. 首先是技术措施,在熟悉相关图纸后,及时编制方案,方案要有可操作性,在保证质量、安全及合同工期的前提下进行优化。

2. 根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存,领料实行限额发料制度。

3. 材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。

  1. 优化安装工程的预留、预埋、管线路径等方案,减少材料用量。

5. 就地取材,在保证工程进度、质量及合同要求的情况下,小的附属材料尽量在云南昆明当地采购,若无法满足材料供给要求,则选择公司物资公司集中采购,选择材料资源丰富,运距相对较近的地区采购。达到施工现场500公里以内生产的建筑材料用量占建筑材料总重量的70%以上的目标。

9.3 节约用电

在完成当天施工时,应避免长明灯、现场无人灯亮等现场,采取有效措施尽可能的节约用电。

9.4 节地与土地资源利用

1. 根据施工规模及现场条件等因素合理确定临时设施:临时加工厂、现场作业棚及材料堆场、办公生活设施等的占地指标。临时设施的占地面积应按用地指标所需的最低面积设计。

2. 平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下尽可能减少废弃地和死角。

9.5 节能与能源利用

1. 能源节约教育:施工前对于所有的工人进行节能教育,树立节约能源的意识,养成良好的习惯。

2. 优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频技术的节能施工设备等。

3. 在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。

  1. 选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。

5.本设计公共空间均匀分组设置工作照明、应急照明(疏散、诱导标志照明)并兼值班照明(其中疏散诱 导标志灯具由标识导向系统设计)、标识照明、安全照明、广告照明、景观照明。以上房间均设计为LED节能型灯,各房间或场所的照明功率密度值不高于《建筑照明设计标准》GB 50034-2013第6.3.2---6.3.11、6.3.13条规定的目标值;
