源自丨南通二建集团
江苏南通二建集团在工程中推广应用新工艺, 厨卫间采用薄抹灰新工艺, 取代传统水泥砂浆抹灰,效果显著:(1)工序简单、工期短。终凝时间和养护时间大大缩短,节省工期,从而为业主和总包节省可观的时间和费用,尤其是工期紧的项目。(2)无空鼓开裂现象,免去了后期人工修补费用。(3)成型后的墙面效果比传统水泥砂浆粉刷观感质量好,而且增大了净面积,小业主得到真正的实惠。(4)现场安全文明易控制。材料绿色环保,可循环使用,随搅随用,施工环境好,浪费少。
工艺流程及操作要点
基层清理、洒水→挂耐碱玻纤网格布→高强度聚合物砂浆打底→高强度胶泥找平(填充墙为页岩砖时找平,为蒸压加气块时免找平)→高强度胶泥滚浆拉毛
1
墙体砌筑质量控制要点
砌筑时,灰缝要横平竖直,上下层十字错缝,灰缝饱满,将溢出的砂浆或胶泥清理干净。填充墙体的垂直度控制在5mm内,平整度控制在8mm内。

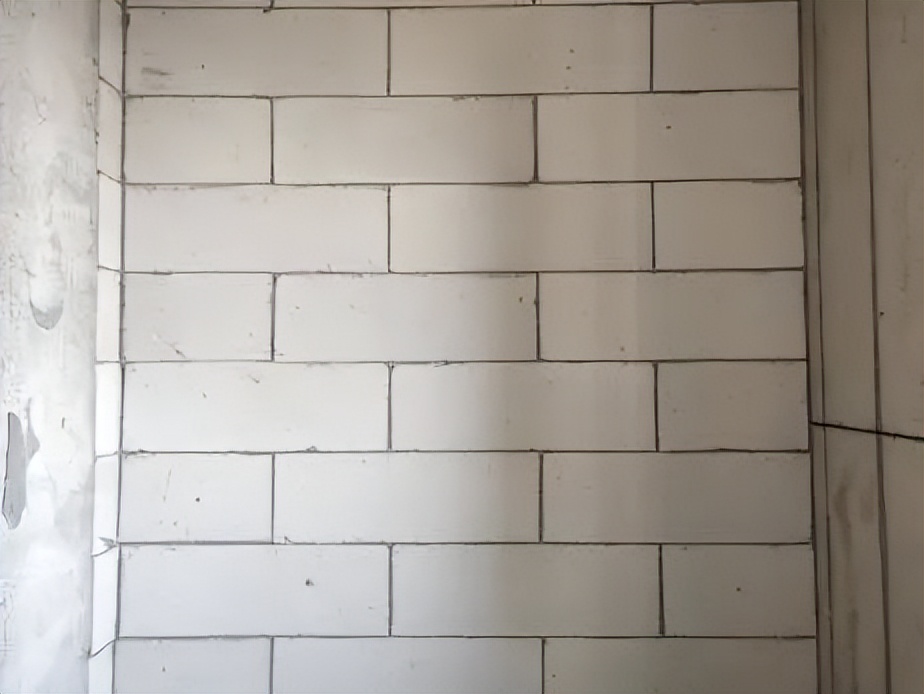

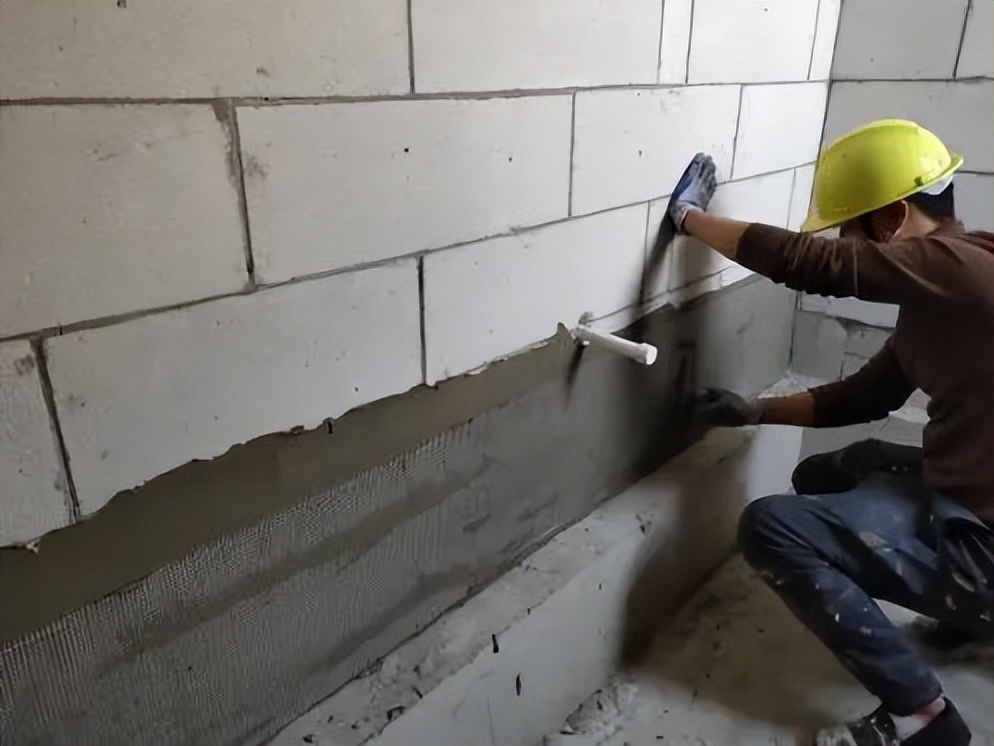

蒸压加气块砌筑
2
基层清理、洒水

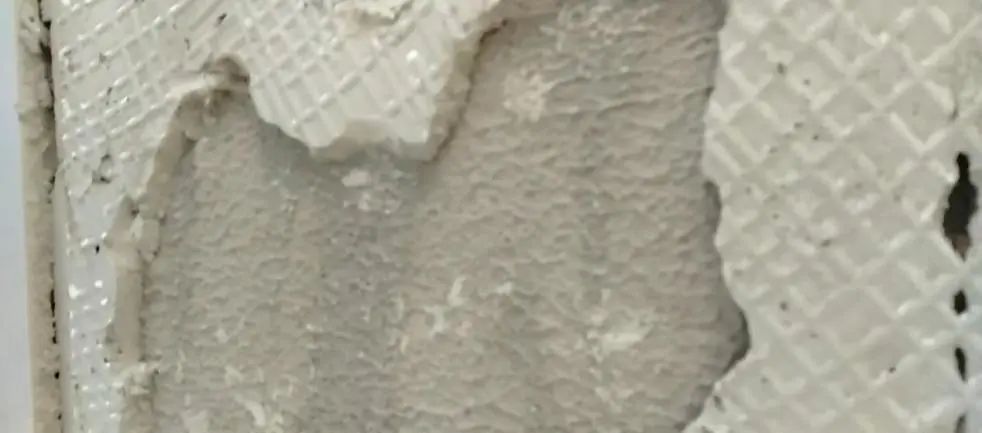

厨房、卫生间薄抹灰前需将基层表面的灰尘、污垢、松散颗粒、油污等清理干净。基层清理干净后洒水湿润。

基层洒水
3
料浆制备

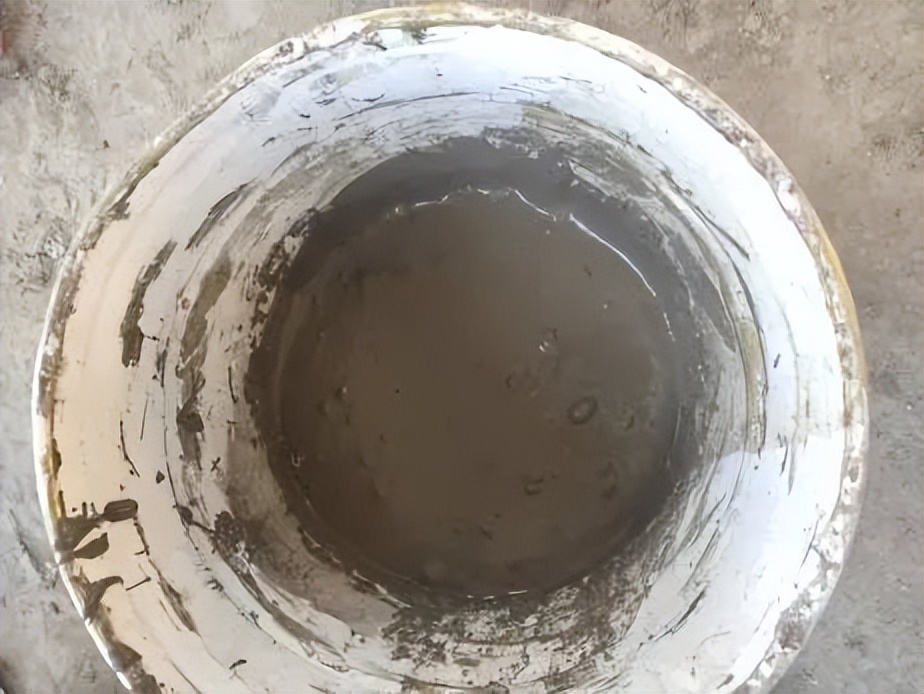

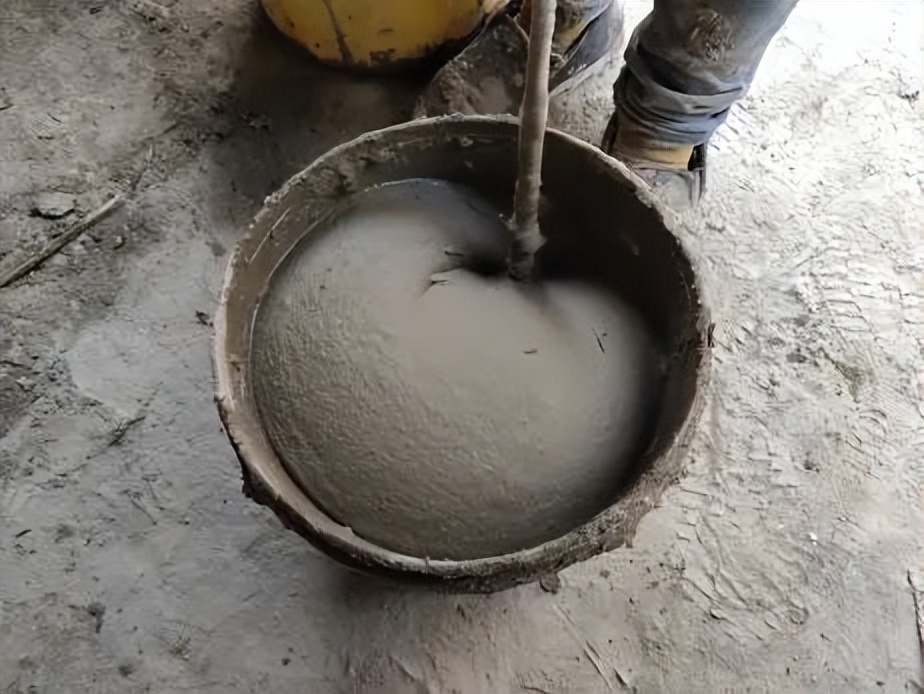

底层粉刷材料使用WL-300干粉界面剂和水按配合比1:0.25进行搅拌,制成高强度聚合物砂浆。一次投料量应在规定的时间内用完。初凝后料浆不得再次加水搅拌使用。面层滚刷拉毛用的是高强度胶泥,是使用聚乙烯醇和水按配合比1:23熬制成胶浆,再把胶浆和水泥(普通硅酸盐水泥)按配合比1:1.1倒入桶中进行搅拌,使料浆达到合适的稠度,静置5分钟成,视其和易性。

高强度聚合物砂浆

高强度胶泥
4
挂耐碱玻纤网格布

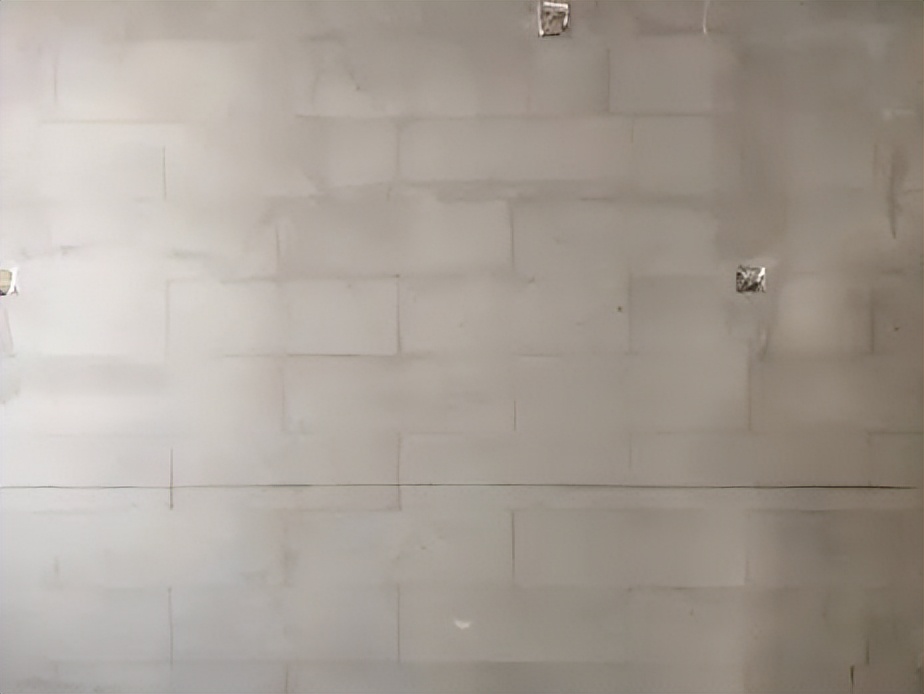

在填充墙和砼构件交接部位挂耐碱玻纤网格布进行加强,接缝处两侧各150mm宽,抹上高强度聚合物砂浆。交接部位抹灰要平整,不能出现高低不平现象。

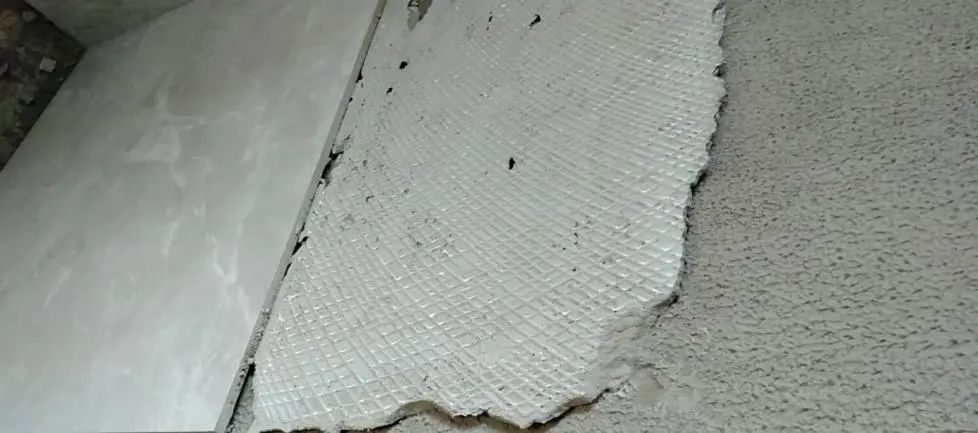

粘贴耐碱玻纤网格布
5

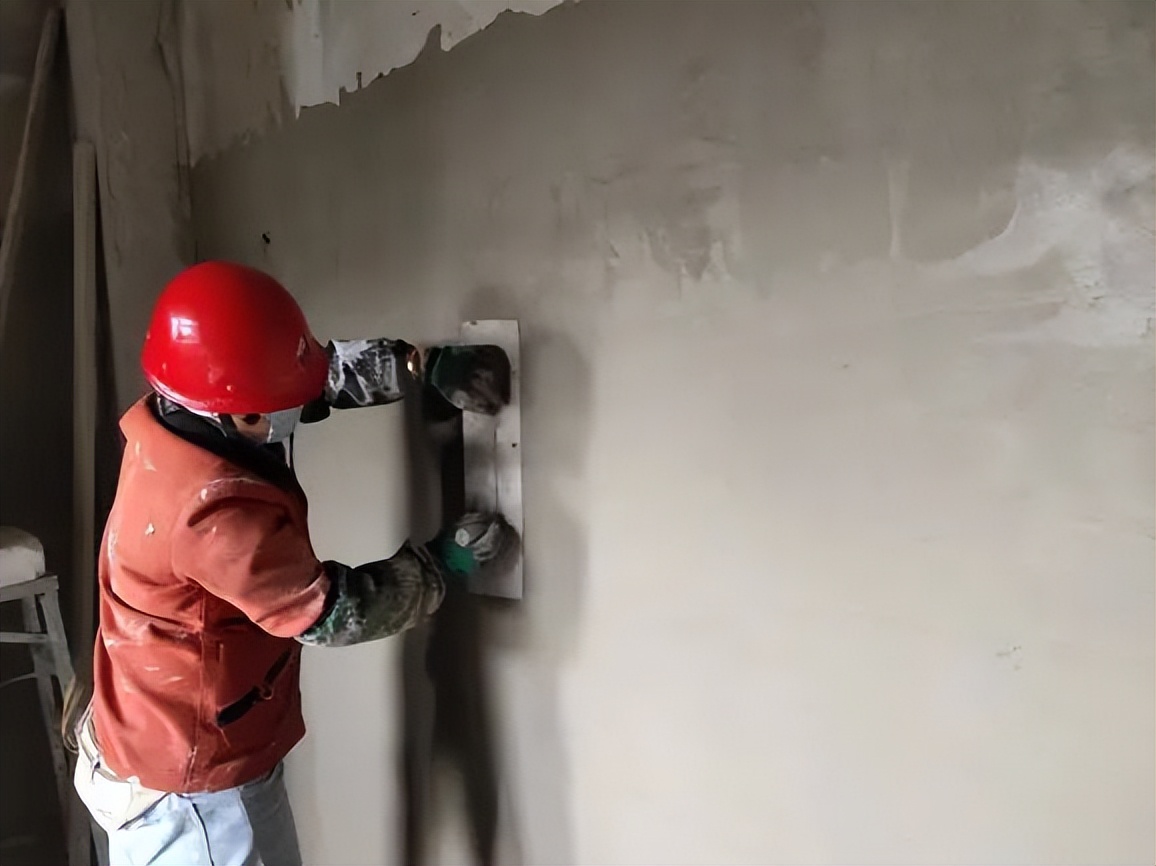

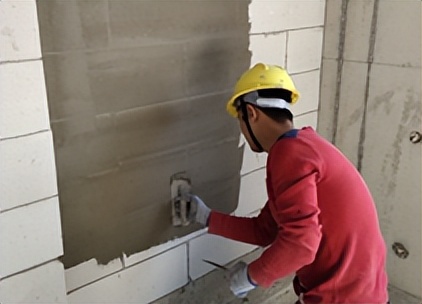

高强度聚合物砂浆打底
用刮板将高强度聚合物砂浆直接批抹在墙体上,粉刷厚度为1mm。根据需要随搅随用,禁止掺入其他添加剂,已搅拌好的砂浆必须在2小时内抹完。不得多备料,造成浪费。

高强度聚合物砂浆打底

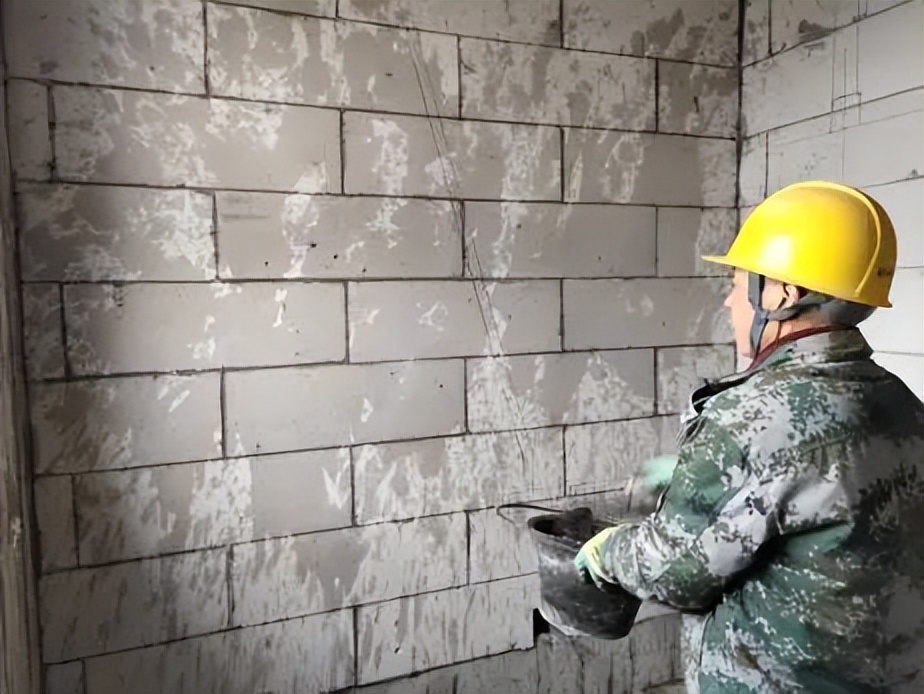

高强聚合物砂浆打底效果
6
高强度聚合物砂浆找平
由于页岩砖砌筑后的垂直平整度不如蒸压加气块的效果好,所以需要加一道找平层1mm厚。待底层高强度聚合物砂浆达到一定强度后,才可进行找平层施工。挂抹时要一刮板紧接一刮板,接头不得留槎,用铝合金大杠刮平收头,收头要干净利落。挂抹时应做到凸处薄刮,凹处厚刮。

高强度聚合物砂浆找平
7
高强度胶泥滚浆拉毛

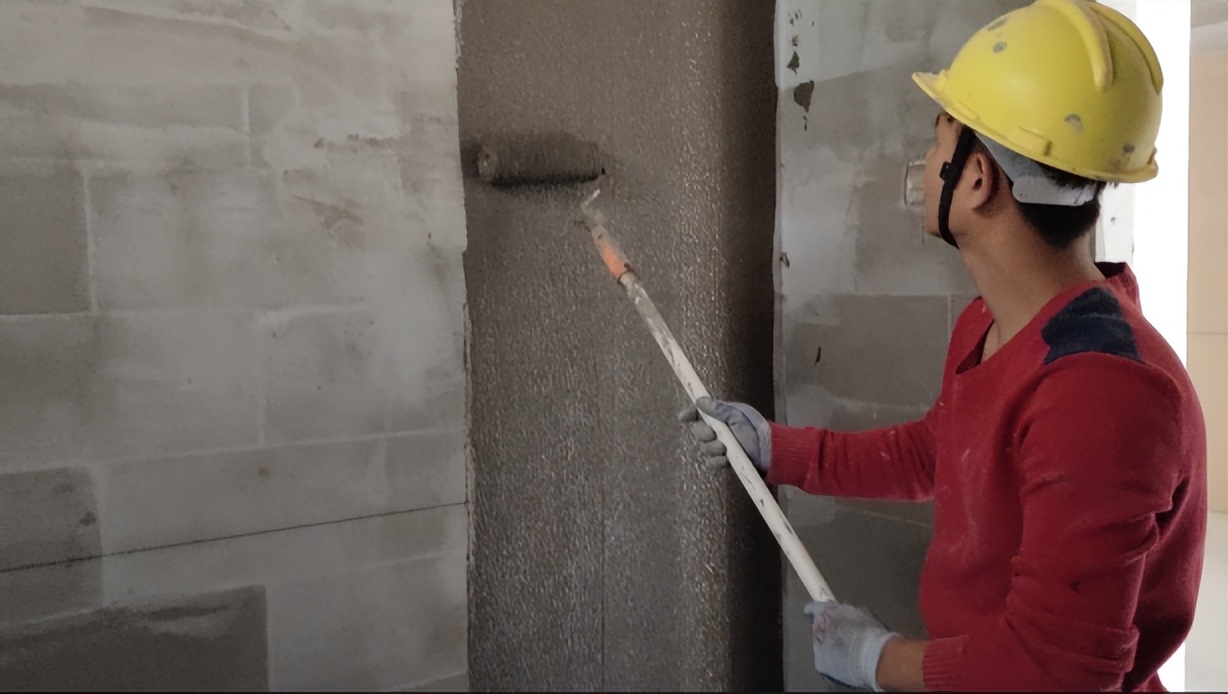

待防水涂料施工完成后,进行墙面面层滚浆拉毛施工工艺。用滚刷均匀滚涂,确保毛刺长度适合均匀。厚度控制在2-3mm。

高强度胶泥滚浆拉毛

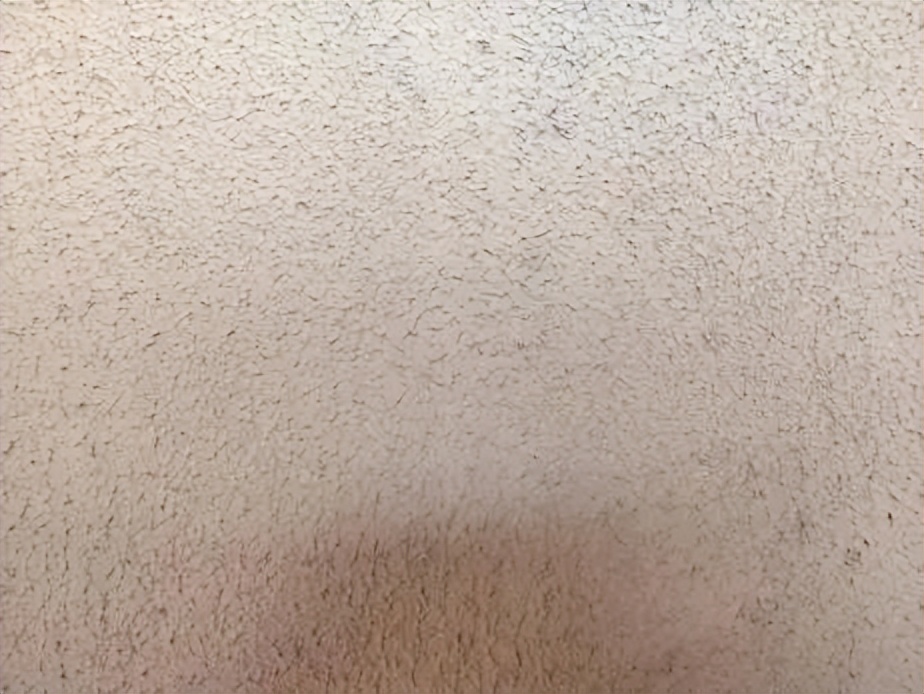

面层滚浆拉毛效果
综合效益
1
经济效益
经人工费和材料费计算,传统抹灰综合单价30元/㎡,采用打底滚浆拉毛施工工艺综合单价21元/㎡元,如下表所示。

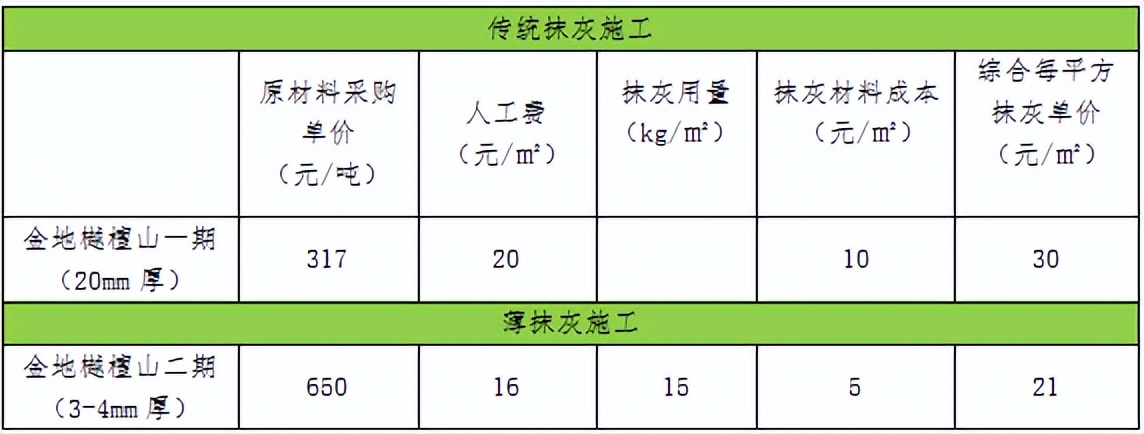

厨房、卫生间传统抹灰和薄抹灰经济效益分析表
经测算,本工程厨房卫生间采用此薄抹灰新工艺取代传统水泥砂浆抹灰,该楼节约费用约6.5万元,该工程节约费用约48万元。
2
工期比较
通过分析对比,采用薄抹灰工艺大大缩短终凝时间和养护时间,节省工期,从而为业主和总包节省可观的时间和费用,尤其是工期紧的项目。
3
质量优势
空鼓开裂比较:传统抹灰容易产生大量空鼓开裂现象,需反复维修,浪费人工材料。采用薄抹灰施工工艺表面观感好,无空鼓开裂现象,免去后期人工修补费用及材料费。
4
文明施工比较
传统抹灰:干混砂浆离析现象普遍,安全文明不好控制。包括施工阶段,养护阶段、维修阶段等。
薄抹灰工艺:材料绿色环保,可循环使用,随搅随用,施工环境好,浪费少。
5
高强度胶泥滚浆拉毛
成型后的墙面效果比传统水泥砂浆粉刷空间大2公分,小业主得到了真正的实惠,且墙面整洁观感质量好。
为了防止此墙面事后小业主入住装修而产生的质量风险,我司做了如下的试验:在其墙面上铺贴面砖,龄期后检查面砖无空鼓现象,然后进行破坏性试验。
第一步,凿除面砖,只有面砖脱落下来,但面砖的粘结层仍与墙面牢牢粘结,未有因墙面面层不牢而跟着落下来的现象。
第二步,凿除面砖的粘结层,只有粘结层被凿下来,而墙面的面层扔未有松动而被凿下来的现象。
通过对墙面的破坏性试验,厨卫间墙面使用新材料、新工艺施工,进一步确认了比传统的施工无论是质量和效果都是先进的技术,值得广泛推广和运用。


破坏性试验对比
