车辆部件清洗废水处理 (汽车修理厂废水处理)

1工程概况

某汽车销售服务有限公司主要经营荣威汽车整车销售和售后服务。

该项目废水主要为清洗废水和职工的生活废水。其中职工生活污水经厂内化粪池预处理后直接纳管。清洗废水产生于喷漆前的水磨工序、洗车及地面清洗过程。根据建设单位提供的资料,本项目汽车水磨清洗和地面冲洗的废水产生量约3m3/d,年产生量900 m3/a。废水中含有少量油、悬浮物及洗涤剂等污染物,因此废水必须经处理达标后再排往市政下水道。本项目中所用的清洗剂为无磷清洗剂,废水中的主要污染物为悬浮物、COD、石油类和LAS等。根据对同类企业的类比调查,废水中污染物的含量大致为CODcr350mg/L、BOD5100 mg/L、SS500 mg/L、LAS40 mg/L、石油类120 mg/L。

本项目经过工程实施后,处理后的废水符合《广东省地方标准——水污染排放限值》(DB44/26-2001)第二时段三级标准后纳管,废水排入城市下水道后进入沙岗污水处理厂进一步处理。

常州洗车废水处理服务,河南洗车废水处理服务

2设计依据

(1)《广东省地方标准——水污染排放限值》(DB44/26-2001);

(2)《室外给水设计规范》(GB50013-2006);

(3)《给水排水工程设计规范》(GB50015-2006);

(4)《室外排水设计规范》(GB50014-2006);

(5)《建筑中水设计规范》(GB50336-2002);

(6)建设项目环境影响报告表;

(7)安海汽车销售服务公司废水处理工程设计要求。

3设计原则

3.1认真贯彻执行国家关于环境保护的方针政策,遵守国家有关法规、规范、标准。

3.2根据污水水质和处理要求,合理选择工艺路线,要求处理技术先进,处理出水水质达标排放,运行稳定、可靠,在满足处理要求的前提下,尽量减少占地和投资。

3.3废水处理站平面和高程布置要求紧凑、合理、美观,实现功能分区,方便运行管理。

3.4处理系统不产生二次污染。

4水质水量

4.1设计水量

根据用户提供的数据,本项目汽车水磨清洗和地面冲洗的废水产生量约3m3/d,根据用户废水排放规律及水质水量情况综合考虑,确定设计流量Q=5m3/d。按照系统全天运行十二小时设计。

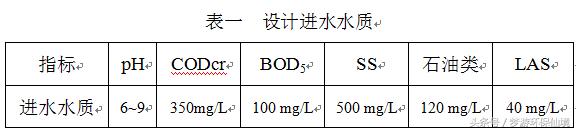

4.2设计进水水质

常州洗车废水处理服务,河南洗车废水处理服务

4.3设计出水水质

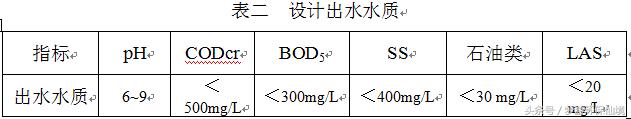

出水水质达到《广东省地方标准——水污染排放限值》(DB44/26-2001)第二时段三级标准后纳管,即:

常州洗车废水处理服务,河南洗车废水处理服务

5处理工艺设计

5.1工艺流程的选择

根据相关资料调查,废水中含有主要污染物为悬浮物、COD、石油类和LAS,可采用隔油+混凝沉淀+过滤综合处理工艺进行处理。首先汽车水磨清洗和地面冲洗的废水经格栅去除大颗粒悬浮物以后,进入预处理隔油池除油,处理后进入混凝反应池进行混凝反应,上清液进入砂滤池进行过滤后纳管排放。

隔油池产生的废油可装桶卖至相关燃料厂商使用。格栅工艺产生的有机质垃圾可及时清理,定时清运,建议外运饲养场做饲料,或者委托环卫部门清运处理。混凝反应所产生有机物沉淀可定期清理,联系相关单位清运处理。另外,砂滤池中沙石需定期冲洗清理。

5.2工艺流程

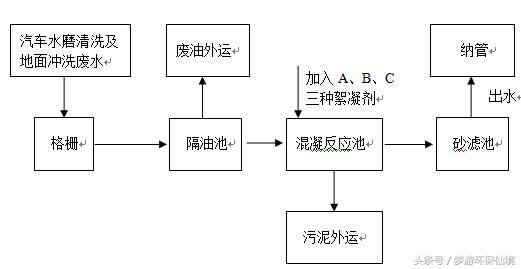

常州洗车废水处理服务,河南洗车废水处理服务

5.3主要构筑物及参数

5.3.1隔油池

由于原水含有较多油类物质,采用物理隔油,可达到去除的目的。

材质:混凝土

设计水量:0.4m3/h

停留时间:2.5 m3/h

有效水深:0.9m

有效容积:0.9m3

尺寸:长宽高=1m×1m×1m

5.3.2混凝反应池

废水中含有较多各类有机污染物及较难沉淀的悬浮物,采用物化混凝反应可达到去除目的。

材质:混凝土

设计水量:0.4m3/h

停留时间:2.5 m3/h

有效水深:0.9m

有效容积:0.9m3

尺寸:长宽高=1m×1m×1m

5.3.3砂滤池

充分保证出水达标排放。

材质:混凝土

设计水量:0.4m3/h

停留时间:2.5 m3/h

有效水深:0.9m

有效容积:0.9m3

尺寸:长宽高=1m×1m×1m

6环境保护、安全及节能

6.1环境保护

(1)气味控制

污水处理区内应防止污水中挥发的有机物污染环境,本项目将在三个主要构筑池顶部加钢结构盖板,尽可能减少污水中挥发性气味;同时,污水处理区域附近放置固体活性炭吸附剂,将盖板缝隙处渗漏的挥发性气味充分吸收,充分保证污水处理区域的空气质量。

(2)噪音控制

本系统完全靠水力自然运行和人工操作,无任何机动设施,基本不产生影响环境的噪音。

6.2安全

本工程中污水渠道上方设置钢筋结构走道,钢筋间隔密度为30mm,不会影响车间人员正常工作;三个构筑池上方加盖钢板盖板,可保证车间人员不受污水处理构筑池影响;定期清理隔油池上方废油、混凝反应池底部污泥及冲洗砂滤池沙石期间,在构筑池附近设置安全警示标志和防护栏,充分保证污水处理区域安全。

7项目实施原则与步骤

(1)项目的实施首先应符合国内基本建设项目的审批程序。

(2)建立专门机构作为项目的执行单位,负责项目实施的组织协调和管理工作。

(3)指定专人担任项目实施负责人。

(4)项目的设计、供货、施工安装等履行单位应与项目执行单位签定必要的法律手续,违约责任按国家有关法律、法规执行。

(5)项目执行单位应与项目履行单位协商制定项目实施计划表,并在履行前通知有关各方。项目执行单位应为履行单位开展工作创造有利条件,项目履行单位应服从项目执行单位的指挥和调度。

8运行管理

建立健全完备的运营管理制度,聘请专门人员负责污水处理的管理工作;建立相关管理规章制度;对管理人员进行定期考核实行奖惩制度;定期对进水水质和出水水质进行采样送检,对进出水水量、水质进行检验、分析,根据水量水质的变化调整运行工况;及时整理汇总分析运行记录,建立运行技术资料档案。

9人员编制及培训

9.1人员编制

根据生产规模和工艺需要,不设专职行政人员,由项目建设单位直接管理和监督。生产人员日常管理1人,其工作内容为系统的日常管理及混凝反应的相关操作。

9.2人员培训

对管理人员进行专业的培训,是保证运行顺利,提高管理人员的管理和操作水平,保证项目建成后能正常运行。
